水泥混凝土路面的灌浆施工技术
- 格式:doc
- 大小:25.00 KB
- 文档页数:3
水泥混凝土路面施工流程及方法随着城市建设的不断发展,水泥混凝土路面的需求量也越来越大。
下面将介绍水泥混凝土路面施工的流程及方法。
一、前期准备1.方案设计:根据实际需要,确定路面设计方案,包括路面厚度、结构层数、配筋等。
2.材料准备:购买水泥、砂、石等材料,并按照需要进行初步测试和检验,确保质量合格。
3.设备准备:准备好混凝土搅拌机、振捣机、铺面机等机械设备,并对其进行维护和保养,确保能正常使用。
二、基层处理1.扫除物料:将路面上的杂物、灰尘等扫除干净,确保基层干净整洁。
2.清水洗净:用高压水枪将基层清洗干净,并使其稍微湿润,有利于混凝土与基层的结合。
3.线划定位:根据设计要求,用线划机在基层上进行标识,确定新路面的位置和尺寸。
三、配筋工作1.搭设模板:根据设计图纸要求,搭设好模板,确保模板牢固且位置准确。
2.焊接钢筋:按照设计要求,在模板内焊接好钢筋网或钢筋架,注意焊接点的质量和准确性。
3.固定钢筋:将钢筋用钢丝或焊接点进行固定,确保钢筋不会移动和变形。
四、混凝土浇筑1.混凝土配制:按照设计要求,准备好适量的水泥、砂、石和水,进行混凝土的配制。
注意控制好水灰比,确保混凝土的强度和耐久性。
2.混凝土搅拌:将配制好的混凝土放入混凝土搅拌机中进行搅拌,搅拌时间一般为2-3分钟,确保混凝土的均匀性。
3.混凝土运输:使用自卸式混凝土运输车将搅拌好的混凝土运输到施工现场,确保混凝土的新鲜度和均匀性。
4.混凝土倾倒:将混凝土倾倒在模板内,用振捣机进行振捣,确保混凝土的密实性和均匀性。
同时,使用平头拍子将混凝土表面进行震实,排除气泡。
5.光面处理:等待混凝土稍微凝固后,使用光面机对路面进行抛光和修整,使路面平整光滑。
五、养护阶段1.灌浆处理:在混凝土初凝后,对路面进行灌浆处理,填充混凝土表面的缝隙,提高路面的密实度和耐久性。
2.喷涂养护剂:在灌浆处理后,使用喷涂机对路面进行喷涂养护剂,减缓混凝土干燥速度,防止开裂和龟裂。
灌浆料使用的施工方法灌浆料是一种用于填充混凝土裂缝、空洞和孔洞的材料,具有优良的流动性和耐水性。
在建筑工程中,灌浆料的使用非常普遍,能够有效地加固混凝土结构,提高其承载能力和耐久性。
下面将介绍灌浆料使用的施工方法,希望对大家有所帮助。
首先,进行准备工作。
在进行灌浆料施工之前,需要对待修补的混凝土表面进行清理和处理。
清理工作包括清除表面的杂物、尘土和油污,以确保灌浆料能够充分粘附在混凝土表面。
处理工作则是对混凝土表面进行修补和加固,确保其能够承受灌浆料的压力和力量。
其次,进行灌浆料的配制。
灌浆料的配制需要按照生产厂家提供的配比进行,一般需要将灌浆料粉末与清水按照一定比例混合,并充分搅拌均匀,确保灌浆料具有良好的流动性和粘附性。
在搅拌过程中,需要注意控制水灰比,避免灌浆料过于稀薄或过于浓稠,影响施工效果。
接下来,进行灌浆料的注入。
在进行灌浆料注入时,需要选择合适的注入工具和方法。
一般情况下,可以采用注射泵或者手动注入的方式进行,确保灌浆料能够充分填充到混凝土的裂缝和空洞中。
在注入过程中,需要注意控制注入速度和压力,避免灌浆料泄漏或者堵塞,影响施工效果。
最后,进行灌浆料的养护。
灌浆料注入完成后,需要对其进行充分的养护,确保其能够在较短的时间内达到设计强度和耐久性。
养护工作包括对灌浆料进行湿润养护和保温养护,以提高其早期强度和粘结性。
在养护过程中,需要注意控制养护环境的温度和湿度,避免外界环境对灌浆料的影响。
总之,灌浆料使用的施工方法是一个复杂而细致的过程,需要在实际施工中严格按照规范和要求进行操作,确保灌浆料能够发挥最佳的修补效果和使用性能。
希望大家在实际工程中能够认真对待灌浆料的施工,确保工程质量和安全。
标题:水泥混凝土路面钻孔注浆施工方案一、施工准备工作在进行水泥混凝土路面钻孔注浆施工前,需要进行充分的施工准备工作,以确保施工过程顺利进行。
主要包括以下几个方面的准备工作:1.1 设计方案确认根据具体的施工需求和路面状况,确认施工方案并进行设计,包括注浆孔位置、深度、间距等参数的确定。
1.2 材料准备准备所需的注浆材料,包括水泥、水泥浆料、注浆管等,确保材料符合标准要求,并做好保管工作。
1.3 设备准备准备所需的施工设备,包括钻孔机、搅拌机、搅拌车等,确保设备状态良好,可以正常使用。
1.4 现场准备清理施工现场,确保施工区域干净整洁,以便施工人员操作,并设置好安全警示标志。
二、施工步骤水泥混凝土路面钻孔注浆施工包括以下主要步骤:2.1 钻孔根据设计方案确定的孔位,在路面上进行钻孔作业,保证孔洞的深度和直径符合要求。
2.2 搅拌水泥浆料按照配比准确计量水泥和水,充分搅拌成水泥浆料,确保水泥的均匀悬浮和稠度适中。
2.3 注浆将事先准备好的水泥浆料通过注浆管注入钻孔内部,直至充满孔洞,保持注浆过程中的稳定流动。
2.4 抹平等待水泥浆料凝固后,用适当的工具将路面表面抹平,使注浆部位与周围路面平整对齐。
三、质量验收完成施工后,应对施工质量进行验收,确保注浆工作符合规范要求。
主要包括以下几个方面的验收内容:3.1 孔洞质量检查注浆孔洞的深度和直径是否符合设计要求,是否存在漏浆或浆料不充实的情况。
3.2 表面平整度检查注浆部位和周围路面表面的平整度,确保无凹凸不平和裂缝等缺陷。
3.3 强度检测进行强度检测,测试注浆部位的压缩强度和抗拉强度是否符合标准要求。
四、施工注意事项在进行水泥混凝土路面钻孔注浆施工时,需要注意以下几个方面的施工注意事项:4.1 安全防护施工现场应设置好安全警示标志,并穿戴好劳动防护用具,确保施工人员安全。
4.2 施工环境施工时应保持施工现场整洁干净,避免杂物堆放影响施工质量。
4.3 施工工艺严格按照设计方案和工艺要求进行施工,保证注浆材料的配比准确,搅拌均匀。
工程原水泥混凝土路面钻孔注浆处理施工方案编制:审核:审批:目录一、工程概况 ································································ - 1 -二、施工工艺 ································································ - 1 -三、施工质量控制 ·························································· - 4 -四、资源配置 ································································ - 6 -五、安全文明施工 ·························································· - 7 -工程原水泥混凝土路面钻孔注浆专项施工方案一、工程概况1、基本情况。
浅议水泥砼路面板真空灌浆技术摘要:文章介绍了真空灌浆技术特点,针对真空灌浆技术施工工艺及施工中注意的一些问题进行了论述。
关键词:水泥路面;真空灌浆技术;施工工艺abstract: the article introduces the characteristics of vacuum grouting technology, in view of the construction technology of vacuum grouting technology and pay attention to some of the problems in the construction are discussed. key words: cement road surface; the vacuum grouting technology; the construction process中图分类号:tu74文献标识码:a文章编号:2095-2104(2013)前言灌浆技术作为一种新型的加固技术,可广泛地使用到公路施工其他方面,如:高速公路桥头跳车、软土地基处理、机场路加固等。
而且由于其处治质量主要控制指标——弯沉与旧板加铺沥青混凝土面层的设计指标相吻合,具有一定科学性,所以也适用于旧板加罩沥青面层的加固处治。
大多数破损板本身的质量良好,病害原因主要是由于下承层造成的。
有关资料建议灌浆钻孔深度一般为混凝土板底3-5cm,根据施工经验,钻孔深度应穿透基层达到垫层中。
传统的“换板”处治,在破碎时由于操作人员的失误或连接杆的传递影响,可能造成相临混凝土板块不同程度的松动或破损,处治一处病害又出现多处新的病害,且只能改善板本身状态,正是所谓的“治标不治本”,而混凝土板下灌浆通过灌浆压力可把浆液渗透到相邻混凝土板下,起到灌浆一块板加固几块板的作用。
1真空灌浆技术特点1.1真空灌浆技术的特点真空灌浆和传统压浆相比,其从预应力孔道形成起,就为形成真空保证预应力孔道创造了条件。
路基下沉灌浆工程施工随着我国基础设施建设的快速发展,道路工程在国民经济中的地位日益重要。
然而,在道路使用过程中,路基下沉现象经常出现,严重影响道路的安全和使用寿命。
为解决这一问题,路基下沉灌浆工程应运而生。
本文将详细介绍路基下沉灌浆工程施工的技术要点和注意事项。
一、工程背景某高速公路全长约50公里,通车以来,部分路段出现路基下沉现象,导致路面坑洼不平,给行车安全带来隐患。
为改善道路状况,提高行车舒适度,决定对该路段进行路基下沉灌浆处理。
二、施工工艺1. 施工准备在施工前,应对路基进行全面检测,确定下沉部位、范围和程度。
同时,准备所需的灌浆材料、设备和相关人员。
2. 钻孔根据检测结果,在线路上标记下沉部位,然后进行钻孔。
钻孔直径应大于灌浆管直径,孔深应穿过下沉层达到稳定层。
3. 灌浆材料灌浆材料可选用水泥浆、水泥砂浆或化学灌浆。
在本工程中,选用水泥砂浆作为灌浆材料,其配合比为水泥:砂=1:1.5。
4. 灌浆将灌浆管插入钻孔中,保证灌浆管底部露出孔底。
采用分段灌浆法,先从孔底开始灌注,待灌浆管周围土体密实后,逐渐向上移动。
灌浆过程中,应保持灌浆速度均匀,避免出现空洞和裂缝。
5. 封孔灌浆结束后,将灌浆管拔出,用砂浆将孔口封堵。
封孔时,应确保孔口周围平整,无裂缝。
6. 养护灌浆结束后,对施工部位进行养护,确保灌浆材料充分硬化。
养护期间,应禁止车辆通行,防止损坏。
三、施工注意事项1. 钻孔位置和深度应准确,确保灌浆材料能有效填充下沉部位。
2. 灌浆过程中,应严格控制灌浆速度和压力,避免对周围土体造成破坏。
3. 封孔质量至关重要,应确保孔口周围平整,无裂缝。
4. 养护期间,应加强对施工部位的监控,发现异常情况及时处理。
5. 施工过程中,应遵守安全规定,确保人员安全和设备完好。
四、工程效果经过路基下沉灌浆处理,该路段的路基下沉现象得到明显改善,路面平整度提高,行车舒适度增强。
同时,灌浆材料的良好防水性能也有助于提高道路的耐久性。

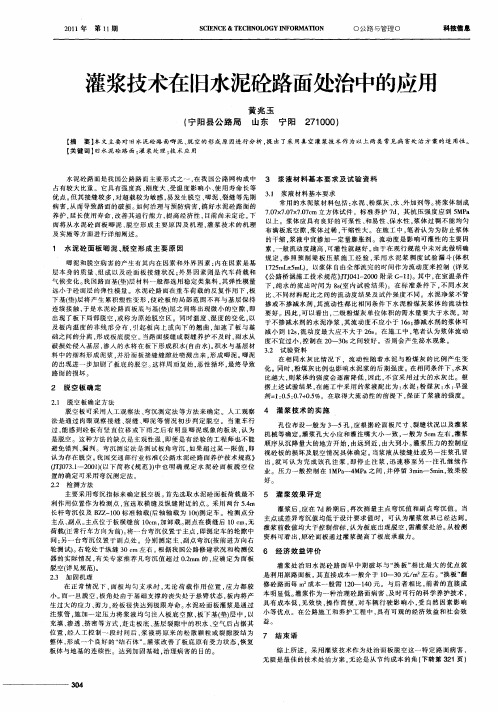

水泥混凝土路面的灌浆施工技术
水泥混凝土路面在我国已有多年的使用历史,近年来,我国现有的水泥混凝土路面有相当一部分已接近或超过设计年限,随着交通量的增加,尤其是汽车轴载日益重型化,在连续荷载作用下,出现路面损坏,使用品质下降等情况,水泥混凝土路面最严重的病害路面板的断板直至破碎,而这种情况往往是由于板下脱空所引起的。
如果能解决板底脱空问题,那么水泥混凝土路面的使用年限将大大延长,板下灌浆技术是很有效的解决办法,它是通过对水泥混凝土路面板下灌注水泥浆液、水泥粉煤灰浆液、水泥砂浆,充实板底脱空空隙,达到稳定水泥混凝土板块的目的,改善路面通车状况的方法。
标签:水泥混凝土路面;灌浆技术;应用
水泥混凝土路面是我国公路路面主要形式之一,在我国公路网构成中占有较大比重。
它具有强度高、刚度大、受温度影响小、使用寿命长等优点。
但水泥混凝土路面接缝较多,对超载较为敏感,易发生脱空、唧泥、裂缝等先期病害,从而导致路面的破损。
如何治理与预防脱空、唧泥等病害,搞好水泥混凝土路面的养护,延长公路的使用寿命,改善其通行能力,具有十分重要的意义。
一、脱空板确定方法
脱空板可采用人工观察法、弯沉测定法等方法来确定。
人工观察法是通过肉眼观察接缝、裂缝、唧泥等情况初步判定脱空。
当重车行过,能感到混凝土板有竖直位移时,或下雨之后,有明显唧泥现象的板块,认为是脱空。
这种方法的缺点是主观性强,即便是有经验的工程师也不能避免错判、漏判。
弯沉测定法是测试板角弯沉,如果超过某一限值,即认为存在脱空。
我国交通部行业标准《公路水泥混凝土路面养护技术规范》(JTJ073.1-2001)(以下简称《规范》)中也明确规定水泥混凝土面板脱空位置的确定可采用弯沉测定法。
二、脱空板的检测方法
首先选取水泥混凝土面板荷载最不利作用位置作为检测点,宜选取横缝及纵缝附近的点。
采用两台5.4m长杆弯沉仪及BZZ-100标准轴载(后轴轴载为10t)测定车。
检测点分主点、副点。
主点位于板横缝前10cm,加卸载。
副点在横缝后10cm,无荷载(正常行车方向为前)。
将一台弯沉仪置于主点,即测定车的轮隙中间;另一台弯沉仪置于副点处。
分别测定主、副点弯沉(按前进方向右轮测试)。
右轮处于纵缝30cm左右。
在《美国路面修复手册》中规定,凡弯沉值超过0.635mm的,应确定为板块脱空。
根据我国公路修建状况和检测仪器的实际情况,有关专家推荐凡弯沉值超过0.2mm的,应确定为面板脱空(详见规范)。
在本实验路段,采用双指标控制,即主点弯沉大于0.2mm或差异弯沉(主点-副点)大于0.06mm的,均认为板底可能出现脱空现象。
三、灌浆材料配合比
由于灌浆施工的特殊性,浆液材料要求:初凝时间不少于30 min,和易性好,具有良好的可泵性和保水性。
通过实验,可以使用的材料的配比大致如下,实际应用中将根据经济性选用,浆液配比如下表1。
四、灌浆施工工艺流程及灌浆设备选择
1、混凝土灌浆工艺包括钻孔定位、钻孔、制浆、灌浆、灌浆孔封堵、交通控制、弯沉检测7 道工序。
其工艺要求如下:
①定位:由工程技术人员根据外观及弯沉检测相结合的方法调查唧泥脱空板,标画钻孔位置;
②钻孔:施工人员使用钻孔取芯机按标定的位置钻孔,直到钻到路基顶面;
③制漿:按配合比将材料在灰浆拌和机中拌和、防止沉淀;
④用灰浆泵将拌和好的灰浆由灰浆孔压入混凝土板下和路基顶面,压力控制在015~110 MPa 左右,直至邻孔或接缝中溢浆或无溢浆而板块略有上升为止,灌浆过程中溢浆的孔应及时用圆状木塞封堵,防止压力过度散失。
注浆孔在灌浆头拔除后也应及时用木塞封堵,防止灰浆反流,所有木塞应保持8~10 min 方可拔除;
⑤灌浆孔封堵:木塞拔除后,用灰浆或取出的混凝土芯样将灌浆孔封严;
⑥交通控制:灌浆完成后的板块,禁止车辆通行,待灰浆强度达到3 MPa 以上时方可开放交通;
⑦弯沉检测:灌浆完成3 d 后,用JN - 150 黄河车及贝克曼梁复测灌浆板的回弹弯沉值,当接缝两侧弯沉差超过0106 mm 时,应重新钻孔补浆。
2、灌浆设备
①建议采购浙江衢州路帮机械有限公司的GJ- 4000A 水泥路面板下灌浆机;
②双排座养护车 1 辆,用于牵引灌浆挂车、装水泥、粉煤灰、施工用标志牌等;
③小型电潜水泵1 台,可从灌浆机上接电、可边灌浆施工边抽水;
④直径40 mm 钻孔设备1 台。
五、质量控制要点
(1)钻孔定位。
要根据施工现场的实际情况,不断总结经验,尽量把孔位设在脱空深度最大处,每块水泥混凝土板应钻4~5 个孔。
(2)灌浆。
①严格控制进场材料的质量,确保达到要求;
②严格控制配合比,各种材料计量准确,且拌和均匀,注重用水量;
③灌浆时若发现灰浆已从压过或未压过的孔溢出时,应及时用木塞塞紧,10 min 后拔出木塞;
④灌浆机压力达到015~110 MPa 或水泥灰浆从其它孔溢出或从边缝、裂缝等处溢出时,将自动停机或人工停机,视为压满;
⑤交通控制,灌浆完成后的板块,禁止车辆通行,待灰浆强度大于3 MPa 以上时方可开放交通。
灌浆技术作为一种新型的加固技术,可广泛地使用到公路施工其他方面,如:高速公路桥头跳车、软土地基处理、机场路加固等。
而且由于其处治质量主要控制指标——弯沉与旧板加铺沥青混凝土面层的设计指标相吻合,具有一定科学性,所以也适用于旧板加罩沥青面层的加固处治。
大多数破损板本身的质量良好,病害原因主要是由于下承层造成的。
有关资料建议灌浆钻孔深度一般为混凝土板底3-5cm,根据施工经验,钻孔深度应穿透基层达到垫层中。
传统的“换板”处治,在破碎时由于操作人员的失误或连接杆的传递影响,可能造成相临混凝土板块不同程度的松动或破损,处治一处病害又出现多处新的病害,且只能改善板本身状态,正是所谓的“治标不治本”,而混凝土板下灌浆通过灌浆压力可把浆液渗透到相邻混凝土板下,起到灌浆一块板加固几块板的作用。
