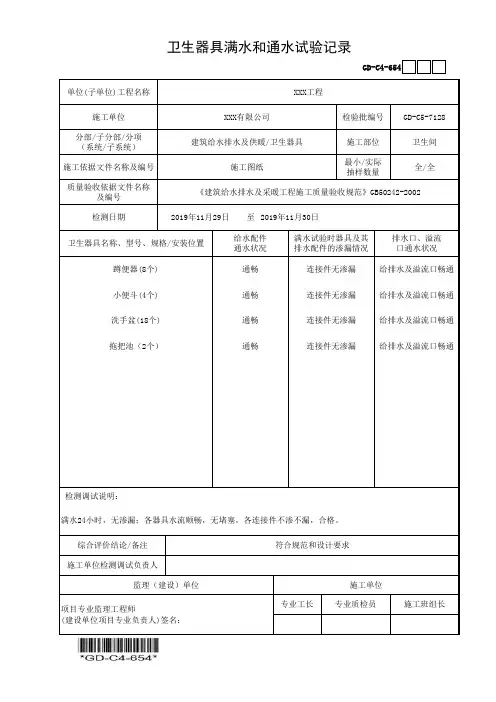

卫生器具满水试验记录
- 格式:doc
- 大小:30.50 KB
- 文档页数:3
工程名称:襄阳东津新区新市民公寓肖营住区(NH08地块)2#楼01
致:厦门兴海湾监理咨询有限公司(监理单位)
我单位已完成了1~5层卫生器具满水试验工作,现报上该工程报验申请表,请予以审查和验收。
附件:1、卫生器具满水试验记录 1份
承包单位(章)中国建筑股份有限公司
项目经理
日 期
试验
记录
卫生器具名称
安装
数量
卫生器具满水试验
试验数量
满水时间
满水高度
各连接件接口检查
通水
试验
洗脸盆
38
38
24h
35cm
不渗漏
畅通
大便器
38
38
24h
35cm
不渗漏
畅通
试验结论
经全部检查,洗脸盆、大便器安装符合设计及《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)和《建筑给水排水与采暖工程施工工艺标准》(ZJQ00-SG-010-2003)要求,试验合格。
审查意见:
项目监理机构厦门兴海湾监理咨询有限公司
总/专业监理工程师
日 期
卫生器具满水试验记录
编号:01
工程名称
襄阳东津新区新市民公寓肖营住区(NH08地块)2#楼
施工单位
中国建筑股份有限公司
试验部位
1~5层卫生间:洗脸盆、大便器满水试验
试验时间
由2016年 3 月4 日9 时00分 至2016年3月5 日9时 00 分
参加人员签字
监理(建设)单位
施工单位
中国建筑股份有限公司
技术负责人
质检员
施工员
依据标准及要求
《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)中第条规定,卫生器具在交会使用前应做满水和通水试验。卫生器具满水后,各连接件应不渗漏,进行满水试验,灌水高度为卫生器具的上边缘,满水24小时后检查,各连接件不渗不漏;给排水管道畅通无阻。
