标化工地计划书1. 简介本文档旨在为标化工地提供一份全面的计划书,以确保工地能够按照标化要求进行施工,保证施工质量和安全。
2. 目标本计划书的目标是:•实施标化措施,确保施工过程中的安全和质量;•遵守相关的标化指导和法规;•提高工地管理水平,提高工程施工效率。
3. 计划内容3.1. 标化要求的理解和研究在工地进行施工之前,应对相关标化要求进行深入的理解和研究,确保工地所有人员都清楚要求,并能够按照要求执行。
3.2. 标化设备的准备为了达到标化要求,需要相应的设备和工具。
在施工前,对标化设备进行检查和准备,确保设备完好并符合要求。
3.3. 培训和教育为了确保工地人员能够正确理解和执行标化要求,需要进行培训和教育。
培训内容包括标化要求的详细解释、施工规范和操作方法等。
3.4. 安全措施的规划和实施在工地进行施工时,安全是一项非常重要的考虑因素。
在计划书中,需要明确规划和实施各种安全措施,如安全培训、安全巡检、安全设备等。
3.5. 质量控制和检测为了保证施工质量,计划书中需要规定质量控制和检测的具体要求。
这包括工地人员的质量意识培养、工艺流程控制、产品质量检验等。
3.6. 工期计划和进度监控在计划书中,需要对工期进行详细的计划和安排,并进行进度监控和调整。
这样可以确保工地施工按时完成,并提前解决可能的延误问题。
3.7. 环境保护和治理工地施工会对周边环境造成一定的影响,为了保护环境并减少对环境的污染,计划书中需要规划和实施相应的环境保护和治理措施。
4. 风险管理在计划书中,应对可能的风险进行评估和管理。
对于可能存在的安全风险和质量风险,需要制定相应的预防和应急措施。
5. 人员安排和责任分工计划书中需要明确工地人员的安排和责任分工。
包括工地负责人、技术人员、安全员等的职责和权限划分。
6. 交流和沟通计划书中需要明确交流和沟通的方式和频率。
工地不同部门和人员之间的沟通渠道和沟通内容都需要在计划书中明确。
7. 结束和总结计划书的最后一部分应对整个工程的结束和总结进行规划和安排。
2024年创标化工地计划书范文兰溪市溪西水厂迁建工程工程安全标准化工地创建计划宁波市政工程建设集团股份有限公司二____年____月____日一、工程概况本工程为兰溪市溪西水厂迁建工程,位于兰溪市黄店镇桐山后金村。
项目规模及功能:建筑内容为清水池、沉淀池、浓缩池、均质池、脱水机房、加药间、综合楼、辅助用房、滤池及反冲洗泵房等。
脱水机房建筑面积为____平方米,建筑层数一层,建筑高度____米;加药间建筑面积为____平方米,建筑层数一层,建筑高度____米;综合楼建筑面积为____平方米,建筑层数二-三层,建筑高度____米;辅助用房建筑面积为____平方米,建筑层数二层,建筑高度____米;滤池及反冲洗泵房建筑面积为____平方米,建筑层数一层,建筑高度____米建设单位:兰溪市钱-____水务有限公司勘察单位:金华市大华勘察工程有限公司设计单位:____市城建设计研究院有限公司监理单位:____中环建设监理有限公司施工单位:宁波市政工程建设集团股份有限公司二、创建市级文明工地的目的及意义文明施工就是科学____施工,提倡工程质量优良和施工安全,营造良好舒适的生产、生活和办公环境,保持施工场地整洁卫生,创造工地良好的文明气氛,____严格管理的一项施工活动。
创建文明工地活动是建筑行业落实国家政策,把____文明和物质文明一齐抓的结合点,也是开展城市环境治理,创建文明城市的重要组成部分。
创建文明工地对于施工企业树立良好的企业形象,提高企业效益、保证施工安全、保证工程质量,培养一支高素质的施工队伍等,具有不可估量的积极作用。
创建文明工地是对建筑行业中的“脏、乱、差”违章作业,野蛮施工强有力的冲击,是对简单粗放管理,乱堆乱放,丢失损坏、浪费严重、危险作业、打架斗殴等不文明行为和愚昧落后的管理敲响警钟。
创建文明工地是企业展示实力的一个窗口,是自我提高和进步的进行曲。
对增加企业在社会上的知名度、竞争力,提高企业的规范化管理,发扬企业热情上进、诚实守信的精神具有很大的促进作用。
2024年创标化工地计划书一、项目背景自____年以来,在国内外环境和经济形势的影响下,化工行业发展面临着一系列新的挑战和机遇。
为了推动我国化工行业的持续发展,满足市场需求,提高产能和品质水平,我们计划在2024年创立一座标化化工地。
二、项目概述1. 项目名称:2024年创标化工地2. 项目地点:选择一个交通便利、资源丰富、环境适宜的区域,为化工项目的发展提供有力的保障。
3. 项目目标:建设一座规模适中、设施完善、环保先进的标化化工地,为化工企业提供统一的生产和经营平台,促进化工行业的可持续发展。
三、项目内容1. 基础设施建设:建设化工地所需的基础设施,包括道路交通、水、电、气等供应设施,为化工企业的生产和运营提供支持。
2. 厂房建设:建设适应化工生产需求的厂房,包括生产车间、仓储设施、办公楼等,提供良好的工作环境和设施条件。
3. 环保设施建设:在化工地内建设废水处理、废气处理等环保设施,确保化工生产的环境影响在合理范围内。
4. 信息化建设:建设信息化管理系统,实现对化工地的生产、运营等各个环节的全面管理和监控。
5. 招商引资:积极引进符合化工地定位的企业,吸引优质项目入驻,提高化工地的产能和技术水平。
四、项目进展及时间计划1. ____年-____年:确定项目可行性,并着手筹备项目相关事宜。
2. 2024年2月-4月:开始基础设施建设工作。
3. 2024年5月-7月:开始厂房建设工作。
4. 2024年8月-10月:开始环保设施建设工作。
5. 2024年11月-12月:开始信息化建设工作,并进行招商引资工作。
五、项目效益及功能1. 打造化工企业的集聚区:通过建设标化化工地,吸引优质化工企业入驻,促进产业集聚,提高化工产业的规模和竞争力。
2. 优化资源配置:通过标化化工地的建设,提供共享的基础设施和服务,优化资源配置,降低化工企业的生产成本,提高效益。
3. 推动技术创新:通过引进高端技术和科研力量,促进化工行业的技术创新和升级,提高产品质量和市场竞争力。
标准化工地实施方案范本一、项目背景本方案编制的目的是为了实现标准化工地建设,落实国家对于工地施工环境的要求,保障施工安全和环境保护。
二、目标和原则1. 目标确保施工过程中的安全生产,规范建筑施工行为,最大程度减少安全事故的发生;加强环境管理,减少对周边环境的污染;提高工人的工作条件和福利待遇,提高施工效率。
2. 原则依法依规进行建筑施工,全面贯彻安全生产方针;合理规划施工区域和工作流程,确保施工流畅,防止交叉作业;优先采用环保材料和设备,减少对环境的影响;注重工人的培训和认可,加强施工队伍管理。
三、施工现状和问题分析1. 施工现状描述当前工地的实际情况,包括施工区域、工人数量、工作流程等,以便后续分析问题。
2. 问题分析分析当前工地存在的问题和隐患,如安全隐患多、环境管理不到位、工人待遇较低等。
四、改进方案1. 安全管理加强对施工现场的安全管理,包括但不限于:1)编制安全生产责任矩阵,明确责任人和责任内容;2)设立临时警示标识,防止其他人员进入施工区域;3)严格执行施工现场的安全操作规程;4)定期进行安全检查和隐患排查,及时处理问题;5)加强对工人的安全教育和培训。
2. 环境保护加强对施工现场的环境保护措施,包括但不限于:1)合理规划施工区域,减少对周边环境的影响;2)采用环保材料和设备,减少污染物的排放;3)设立垃圾分类点,加强对垃圾的分类处理;4)定期进行环境监测和评估,确保环境指标符合标准;5)加强环境保护知识的宣传,提高工人的环保意识。
3. 工人管理改善工人的工作条件和福利待遇,提高施工效率,包括但不限于: 1)提供良好的宿舍和食堂条件,改善工人的日常生活环境;2)合理安排工作时间和休息时间,保障工人的工作休息时间;3)加强对工人的培训和技能认证,提高施工质量;4)设立激励机制,奖励优秀工人,鼓励工人的积极性。
五、实施方案1. 时间计划确定整个改进方案的时间计划和进度安排。
2. 质量要求明确改进方案的质量要求和验收标准,确保改进方案的有效实施。

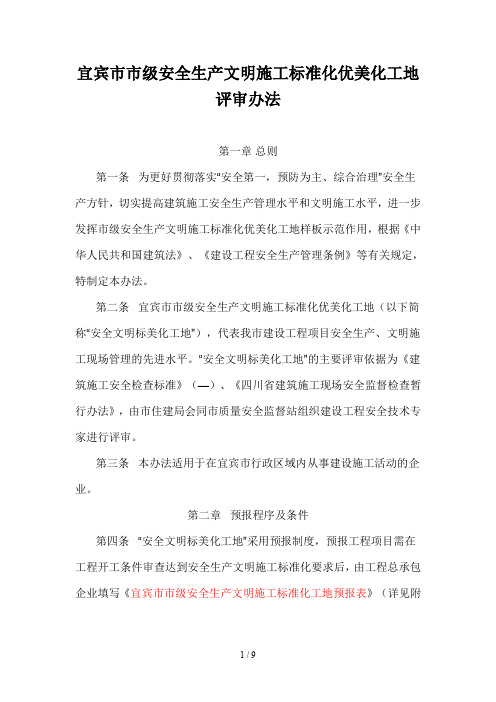

宜宾市市级安全生产文明施工标准化优美化工地评审办法第一章总则第一条为更好贯彻落实“安全第一,预防为主、综合治理”安全生产方针,切实提高建筑施工安全生产管理水平和文明施工水平,进一步发挥市级安全生产文明施工标准化优美化工地样板示范作用,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》等有关规定,特制定本办法。
第二条宜宾市市级安全生产文明施工标准化优美化工地(以下简称“安全文明标美化工地”),代表我市建设工程项目安全生产、文明施工现场管理的先进水平。
“安全文明标美化工地”的主要评审依据为《建筑施工安全检查标准》(—)、《四川省建筑施工现场安全监督检查暂行办法》,由市住建局会同市质量安全监督站组织建设工程安全技术专家进行评审。
第三条本办法适用于在宜宾市行政区域内从事建设施工活动的企业。
第二章预报程序及条件第四条“安全文明标美化工地”采用预报制度,预报工程项目需在工程开工条件审查达到安全生产文明施工标准化要求后,由工程总承包企业填写《宜宾市市级安全生产文明施工标准化工地预报表》(详见附件)及“安全文明标美化工地”创建工作计划,经工程所在地质量安全监督站、住建部门同意后,报市住建局备案。
第五条符合下列条件之一的,方可申请预报“安全文明标美化工地”:(一)中心城区工程项目、单体住宅工程平方米以上,或单体公共建筑及综合楼平方米以上,或单体工业建筑平方米以上;、座以上的体育场,或座以上的体育馆,或座以上的游泳馆、艺术馆,或座以上的影剧院(或多功能厅),或单体建筑面积平方米以上的市政桥梁;、工程投资规模在人民币万元以上,并具有一定代表性的标志性工程。
(二)中心城区以外的工程项目、单体住宅工程平方米以上,或单体公共建筑及综合楼平方米以上,或单体工业建筑平方米以上;、座以上的体育场,或座以上的体育馆,或座以上的游泳馆、艺术馆,或座以上的影剧院(或多功能厅),或单体建筑面积平方米以上的市政桥梁;、工程投资规模在人民币万元以上,并具有一定代表性的标志性工程。
创标化工地计划书创标化工地计划书工地施工环境复杂,涉及人员众多,工程量大,而且连续性较强,并且井然有序。
新时代下,制定创标化工地计划书是非常必要的。
一、项目背景目前,我国国家提出了“建筑工地无可预见事故”目标,这要求施工方必须从源头强化管理,以确保工程的安全及稳定进行。
与此同样重要的是:通过创标化工地计划书,全面提高工作效率,同步降低经济成本和环境污染。
二、项目目标1. 全面执行现有安全规定标准,并优化各项安全保障措施2. 实现工地管理的信息互通和同步,提高施工的高效性3. 优化机械设备的运用效率,减少人为因素的工程耽误4.在现有的资源上,最大效益的运用。
三、计划方案1.安全措施工地内部必须建立风险管理系统,对每一个施工环节都要有明确的要求,并在施工过程中,不断评估并考虑每一个可能存在的风险,并给出有效的处理措施。
2.技术设备应巧妙地利用技术设备解决重复性工作的问题。
通过先进的设备,实现施工的自动化及信息标准化管理。
3. 环境保护制订出完善的环境污染防控措施,向各异工作区域放置可达成减少噪音及粉尘的仪器,提高民众安全感。
4. 资源管理减少资源浪费,利用先进工程管理技术和成本识别技术,规划更前瞻性的机械设备,并设立专业机械保养设计及维修人员。
5. 沟通管理引入先进的管理科技,福利提高人员沟通效率,并建立信息共享系统,保证各方面信息顺畅交流。
四、实施方案1. 物业可能把科技管理运用到施工现场,透过数码信息处理、规定自由空地,参与建筑工程的人员,方便高管实现全方位的管理。
2. 采取“工地一体化变革模式”,对多个工作过程统筹处理,提高工作效率。
3.建立专业技术技术支持团队,监测工地现场技术设备运转情况。
4.实施物联网管理方案,较快地掌握现场状态变化。
五、成效预期由于新时代下工程的管理科技化影响逐步Greater,大量流程化仅处于铺垫阶段,这一现状却为工程建设产生了巨大的“治理空间”。
通过创标化工地计划书,我们旨在实现工地安全、工作效率、经济和社会效益充分水平的提升。
施工企业工作计划书范本(优选10篇)一、施工现场安全管理工作指导思想坚持“以人为本”的理念,贯彻落实“安全第一,预防为主”的方针,加强安全生产管理,进一步落实安全生产的各项规程、标准,提高安全与文明施工管理水平。
二、施工现场管理目标1、落实公司各项规章制度,采取有针对性措施,杜绝死亡事故和重伤事故,轻伤事故率不超过‰,确保施工安全。
2、施工现场达标率为100%,加强文明施工的过程管理,提升文明施工管理水平。
三、施工现场管理工作部位1、需重点管理的施工部位:⑴以下部位施工必须编制专项施工方案:地下暗挖施工;深度超过米的沟槽土方施工;人工挖扩孔桩施工;脚手架、卸料平台、水平安全网搭设与拆除施工;大模板和跨度超过6米的梁、板模板施工;塔式起重机、施工升降机,整体提升脚手架,电动吊篮的安装、提升、拆除施工,起重、吊装施工。
⑵以下部位施工方案须组织专家论证:基坑深度超过12米或基坑深度大于与地面建筑物、构筑物间距的`工程施工;地下暗挖工程穿过即有建筑物、构筑物、道路、铁路、河道的工程施工;跨度超过18米的钢结构吊装及钢结构施工用承重脚手架施工;城市房屋拆除爆破工程施工。
⑶规范、标准规定的其它需编制施工组织设计的工程项目。
2、重点管理工作⑴进一步完善公司的安全生产保证体系,技术、生产、材料、安全等各负其责,对安全生产实施管理。
⑵各项目部要建立安全生产保证体系,严格按照施工组织设计、专项施工方案,由项目经理负责,组织对实施方案的分包单位的资质、安全生产许可证和工人的上岗证进行检查,并在施工前做好安全技术交底,施工中加强检查,施工完毕后做好验收工作。
⑶项目部的专职安全员负责对工程施工过程的安全生产进行检查,随时纠正违章和隐患。
专职安全员的配置应不少于以下数量:①房屋建筑工程:建筑面积在2万平方米以下1人;2~5万平方米2人;5~10万平方米3人;10万平方米以上设安全管理机构。
②市政工程:5000万元以下1人;5000~亿元2人;亿元~亿元3人;亿元以上设安全管理机构。
创建市标化样板工地的总结市标化样板工地总结一、工程概况市标化样板工地是在市政府的督导下,由市建设局承担建设任务的重点项目。
该项目位于市中心地带,占地面积约100亩,总建筑规模约20万平米,主要包括办公楼、住宅楼、商业楼和公共设施等。
工程周期为两年,总投资额约3亿元。
该项目的建设目标是打造一座标准化、规范化的样板工地,推动市区建设的科学化、现代化和可持续发展。
二、项目特点1. 环保节能:项目注重环保节能,采用了先进的建筑材料和技术,确保建筑物的节能性能达到国家标准。
2. 安全管理:项目注重施工安全,设置了完善的安全标识和安全措施,定期进行安全培训和演练,保障工人和现场人员的安全。
3. 施工质量:项目注重施工质量,采用了先进的施工工艺和装备,定期进行质量检查和评估,确保工程达到设计要求。
4. 环境保护:项目注重环境保护,建设期间控制扬尘、噪音和废水废气的排放,采用生态绿化和雨水收集利用等措施,保护周边环境。
三、管理措施1. 建立科学的管理体系:项目建立了科学的管理体系,包括项目管理、质量管理、安全管理、环保管理等方面的管理规章制度,明确了各项管理职责和要求。
2. 强化人员培训:项目注重人员培训,组织各类培训和技能考核,提升工人和管理人员的业务水平和管理能力。
3. 加强监督检查:项目设立了专门的督查组,定期对工地进行检查和评估,对存在的问题进行纠正和改进,确保工程按时按质完成。
4. 定期开展安全活动:项目定期开展安全月活动,组织各类安全培训和演练,提高工人的安全意识和应急能力。
四、效果评估1. 工程进度:按照计划,工程进度良好,各项工程节点得到及时完成,确保了工程按时交付。
2. 工程质量:通过定期检查和评估,工程质量达到设计要求,受到了业主和相关部门的好评。
3. 环境效果:工地对周边环境的影响较小,控制了扬尘、噪音和废水废气的排放,有效保护了周边环境。
4. 安全效果:通过加强安全管理和培训,工地安全事故发生率较低,工人和现场人员的安全得到了有效保障。
2024年市标化工地计划书精编一、背景介绍随着城市建设的快速发展,对市标化工地的需求越来越迫切。
市标化工地是指按照一定的标准和规范进行建设的工地,旨在提高建筑施工过程中的质量、安全和环保水平,并推动建筑业的可持续发展。
为了适应城市建设的需要,我们制定了2024年市标化工地计划书,以推进城市建设的可持续发展。
二、目标和任务1.目标:到2024年,建设一批市标化工地,提高建筑施工质量,保障工人的人身安全,减少对环境的影响。
2.任务:(1)制定并完善市标化工地建设标准和规范。
(2)推广市标化工地建设的理念,并加强市场宣传,提高市民的认知度和接受度。
(3)加强市标化工地建设的监督和管理,确保标准和规范的贯彻执行。
(4)加强市标化工地建设的技术支持和培训,提高工人的技术水平和安全意识。
(5)建立市标化工地建设的评估和奖惩机制,推动工地建设质量的持续改进。
三、主要措施1.制定并完善市标化工地建设标准和规范。
结合实际情况和先进经验,制定一套适合本市的市标化工地建设标准和规范,包括施工安全、环境保护、卫生条件等方面的要求,并不断进行完善和更新。
2.推广市标化工地建设的理念,并加强市场宣传。
通过各种形式的宣传和推广活动,向市民和建筑企业介绍市标化工地建设的意义、优势和效果,提高他们对市标化工地建设的认知度和接受度。
3.加强市标化工地建设的监督和管理。
完善市标化工地建设的监督机制,加强对市标化工地的巡检和监测,及时发现和处理问题。
建立健全市标化工地建设的管理制度,明确责任和权力,推动标准和规范的贯彻执行。
4.加强市标化工地建设的技术支持和培训。
组织专业技术人员进行市标化工地建设的技术指导,提供相关的技术支持。
加强对工人的培训,提高他们的技术水平和安全意识,确保他们能够按照标准和规范进行施工。
5.建立市标化工地建设的评估和奖惩机制。
对市标化工地进行定期评估,发现问题及时整改,推动工地建设质量的持续改进。
建立奖惩机制,对建设优秀的市标化工地进行表彰奖励,对不达标的工地进行处罚,增强市标化工地建设的约束力和吸引力。
项目部标准化建设实施细则____标项目部标准化建设为了贯彻落实国道104明光绕城线工程建设指挥部《安徽省普通国省干线公路施工标准化实施要点》和《局现场文明施工标准》要求,结合我项目的实际施工情况,项目部组织成立了标化项目经理部创建领导小组,因地制宜,建设标准化项目部。
一、项目概况国道104明光绕城线工程施工____标项目位于明光市境内,所经乡镇为明东乡、苏巷镇。
路线总体由南向北,本项目起点位于明东乡塘郢,与____090平交、过阎巷到焦岗,终于女山湖特大桥项目相接。
全长____公里,桩号为…,工程设计为一级公路标准,设计速度80km/h。
采用双向六车道路基标准横断面,整体式路基宽度为32m。
工程总造价为____亿,计划工期____个月。
工程内容包括:路基、路面、桥梁、涵洞、标志标牌等。
二、项目经理部建设根据我项目经理部人员配置情况及对现场调查,本着利于和业主指挥部联系方便、同时指挥现场施工的原则,项目经理部建在线路前进方向右侧,占地面积____平方米。
周围地质条件良好,无泥石流、滑坡体、洪水等地质危险。
场地全部采用砼硬化处理。
项目部进行驻地建设时,严格按照《中交第一公路工程局项目管理手册》及《安徽省普通国省干线公路施工标准化实施要点》要求建设。
1、项目部总体布置项目坚持以人为本,做到尊重、关爱、理解职工,为广大职工创造安全、文明、健康的工作环境和开心、快乐、愉悦的生活氛围。
项目经理部驻地采用院落式封闭管理,办公区、生活区、车辆停放区、活动场地等功能区设置合理,严格区分,与生产区分离,且各功能区面积满足规定要求,庭院内适当绿化,环境优美整洁。
项目部房屋采用统一款式的拼装式活动板房自建,采用一层形式,基础牢固,安全可靠,满足工作和生活要求,项目经理部共有房间____间,其中办公室____间,宿舍____间,厨房____间,食堂____间,洗浴室____间,卫生间____间,试验室____间,会议室____间。
绍兴市镜湖湿地儿童乐园一期建设工程标化工地创建计划书华汇建设集团有限公司绍兴市镜湖湿地儿童乐园一期项目部二0一五年九月二十八日一、工程概况(一)工程概况工程名称:绍兴市镜湖湿地儿童乐园一期建设工程建筑面积:8500m2位置:兴市越城区群贤路以南,解放北路以东建设单位:绍兴市城北新城建设投资有限公司监理单位:浙江长城工程监理有限公司施工单位:华汇建设集团有限公司设计单位:浙江城建园林设计院有限公司结构形式:框架(二)工程特点与控制重点:1、施工工期要求;本工程合同工期180天,计划按合同工期提前完成,后期装饰工程阶段时间内资源投入大、对项目的管理、协调、组织能力要求高。
2、雨期及冬期的影响:施工总工期内逢冬雨期,其中基础工程在冬季;主体施工和后期装饰收尾在冬、雨期均有,因此合理的安排和组织是项目管理中的重点之重。
二、创建文明工地的基本内容1、施工现场管理规范;2、施工安全达标;3、工程质量创优;4、办公生活设施整洁;5、营造良好文明氛围。
三、创建文明工地实施细则(一)施工现场管理规范1. 围档:(1)沿工地砌筑砖围墙,墙高2米。
(2)大门为焊制双扇铁门,宽6.8米,高2.5米,其侧面设置人员通行小门,大门刷蓝、白色,门上为红色染印制:“昱诚建设”四个大字及公司标志,大门上方设置门头,印制企业标识。
(4)大门口设门卫值班室,制定门卫制度,并挂在醒目位置,建立工地人员、车辆出入登记薄。
人员出入须登记,材料凭出门证出场。
2. 现场道路及场地现场道路由由工地大门进入工地。
主道路用C20商砼硬化,道路两侧不设置排水明沟,采用地面排水,排入雨水沟;建筑物四周雨水排向排水沟排放。
3. 场容场貌:(1)材料堆放规范、施工现场卫生有序。
(2)工地现场东侧设置办公区,设办公室、会议。
办公区道路全部进行混凝土硬化。
工地设花坛三个、黑板报一个、阅报栏一个。
(3)钢筋半成品及模板堆放进行标识挂牌。
(4)施工做到工完场清。
施工现场要做到边施工边清理,日做日清,工完场清。
现场专门设置垃圾堆放点,垃圾及时运出现场,并派专人进行管理。
(5)楼层及施工面严禁集中堆放大宗材料。
4. 标牌标识:(1)正对大门两侧围墙处布置“五牌二图”。
(2)施工区域安全标志醒目。
(2)施工区入口、作业面、临边及危险作业点悬挂醒目提示警告、禁止等标牌。
(3)仓库、配电房、电气焊操作间、危险区域、木工棚、危险品存放点等张贴管理制度及禁令标志。
(4)机械设备处按一机二牌设挂,写清安全操作规程及操作人员的岗位责任。
(5)外架及所有栏杆、跑道等钢管一律刷为黄色并满挂密目网。
(6)现场人员统一挂牌上岗,管理人员安全帽为红色,工人安全帽为黄色及蓝色。
(7)施工现场悬挂安全文明施工标语,建筑外架上悬挂“华汇建设”企业标识牌,临街围墙做文化墙,书写文明礼貌、创卫标语及公司宣传标语。
(8)在生活办公区与生产区结合处设有“进入施工现场请戴好安全帽”在安全通道处设置“请您注意安全”、“安全通道”的提示牌。
5. 作业条件环境保护:(1)施工用的砼搅拌机、沙浆搅拌机要搭建防雨作业棚,钢筋加工场、木材加工场搭建钢管作业棚。
(3)现场污水统一排放污水坑,楼层污水及时清理。
(4)施工现场及时洒水以防起尘。
(5)对噪音机械加工场地进行封闭,防止噪音污染。
(6)作业面照明灯在满足施工的前提下尽可能减少对周围住户的干扰。
六. 施工组织设计与管理:(1)施工组织设计(2)施工手续审批齐全。
(3)施工组织设计执行审批会签制度。
(4)施工中严格执行施工组织设计,未经批准严禁私自更改方案。
(5)项目经理、施工员、质量员、安全员及特殊作业人员一律持证上岗。
(6)结合现场情况进行合理的布置,由于本工程施工过程较长,施工场地较小,在施工中将进行一定的调整。
(二)施工安全达标1、安全管理:(1)建立安全保证体系(2)制定安全生产责任制度a安全教育制度:b分部(分项)工程安全技术交底c特种作业持证上岗制度d安全检查制度e班前安全活动、遵章守纪f务分包方(外用工)管理制度:2、施工用电(1)本工程编制的《施工组织设计》规定了施工用电设计,施工人员应严格按方案进行临时用电的施工,若需要变动,必须经电器工程师同意后方可变动。
(2)本工程临时用电所有的电闸箱、电缆、电线,全部为合格产品,从硬件为用电安全奠定基础。
(3)现场配备专业电工,持证上岗。
在“用电管理”、“施工现场与周围环境”、“接地与防雷”、“配电室与自备电源”、“配电线路”、“配电箱及开关箱”、“电动建筑机械与手持电动工具”、“照明”的用电方面均应严格按照“三相五线制”系统配电,确保用电安全。
(4)采用TN—S系统配电,沿四周墙埋设电缆线引至生产区配电箱,设备用电处和楼层二级配电箱。
(5)各种机械用电做到三级配电二级保护,做到一机一箱一闸一漏。
(6)施工照明电压采用220V,照明线严禁用花线或塑料皮线,且不得随地拖拉或绑在脚手架上,室外照明灯具地面不得低于3米,室内距地面不得低于2.4米。
碘钨灯固定在架子上,有绝缘隔离措施。
3、“三宝”、“四口”、“五临边”防护(1)安全帽、安全网、安全带、密目网使用劳动局指定合格产品,符合质量标准,准用证、质保证等证件齐全。
必须经有关部门检验合格后方能使用。
(2)“四口”、“五临边”防护4、塔吊提升设备(1)塔吊、提升设备安装单位要有资质,操作人员要有上岗证、附着连接,技术性能有保证,不能有隐患。
(2)提升设备要有准用证、图纸、出厂合格证,安装后要验收,提升有措施、有监护。
(3)设备基础坚实,周围有排水措施,四周要安全防护,不能和脚手架连接。
(4)本工程所用主要机械有:塔吊、施工电梯、搅拌机、电焊机、电锯、电刨、打夯机、震动棒、平板震动器、钢筋加工机械、水泵及电焊设备等。
(5)以上设备安装、使用、维修等均应遵照JGJ33—86《建筑机械使用安全技术规程》中有关规定。
(6)操作以上机械的特殊工种均持证上岗。
做到一机二牌,定岗定人,责任明确。
保证机械的正常安全运转。
(三)工程质量创优1、质量管理:建立健全质量保证体系,制定分项工程质量管理制度、质量预控措施,施工中严格执行质量管理制度及质量预控措施。
2、计量管理:(1)砼、砂浆严格控制配合比。
(2)监视测量装置定期进行检测,操作严格按照操作规程进行使用。
3、工程质量责任制项目经理部根据建设部印发的《工程项目管理责任制(试行)》结合本工程的具体情况,制定项目各级人员的质量责任制,总分包质量责任制,技术交底制度,材料进场检验制度,样板引路制度,施工挂牌制度,过程三检制度,质量否决制度,成品保护制度,质量文件记录制度,工程质量等级评定、核定制度。
工程质量事故报告及检查制度等,制定了奖罚措施。
4、质量目标工程质量达到优质标准。
5、质量计划单位工程分部分项实行目标计划管理,在施工前期根据质量目标建立质量计划,施工中狠抓落实,认真执行《建设工程质量管理条例》,严格按照规范和操作规程施工,加强施工过程中的质量控制,确保质量目标达到预期目的。
6、质量检查严格执行有关技术质量标准和规范、规程,认真进行“三检”、“互检”,不合格产品不能进入下道工序施工,有自检、交接检、互检制度和检查记录。
7、制定消除工程质量通病的措施8、资料管理(1)工程施工技术资料必须真实地反映工程的实际情况,保证真实、完整、准确,按规范的规定填写。
(2)资料管理严格按《安徽省建筑工程技术资料整编评定统一规定》整理工程资料,资料必须真实有效,资料整理要齐全,资料同工程进度同步进行收集整理。
其中保证资料无缺项,得分率打90%以上。
(3)资料签字资料签字应及时、齐全,没有签字的资料不能归档。
9、原材料的质量控制(1)对进场原材料按有关规定进行取样送检,检测单位具有相关的资质,并在当地建筑行政主管部门备案认可。
(2)材料进场后由试验员负责送检,并及时取回试验报告。
(3)材料进场后,应按公司文件规定程序做好标记。
(4)水泥、钢筋等影响工程结构安全的材料未经抽样送检合格严禁使用。
(5)建设方所供材料也应按规定进行抽样送检。
10、施工工艺质量控制(1)严格按施工图纸和施工技术规范的要求进行施工。
(2)需经配制或加工后使用的材料,应事先进行试验工作。
确定出施工配合比或工艺参数,并在施工中严格按配合比和工艺参数进行控制。
(3)钢材焊接施工前,应进行试焊,若试件的力学性能能满足设计要求时,方可用于施工。
(4)各分项工程在施工前,施工员应对作业班组进行技术交底、质量交底,明确分项工程质量要求以及操作时应注意的事项。
11、主要分部分项质量已完的分部分项工程,确保每项都达到合格,其中有85%以上要达到优良标准。
12、工程技术资料:(1)工程施工技术资料必须真实地反映工程的实际情况,保证完整、准确,且各类技术资料必须由各级施工技术负责人及时审核,该填写的内容必须齐全,各部门人员签字不得遗漏,更不能代签。
(四)办公生活设施整洁1. 办公环境(1)现场办公区为租彩板房,与施工区相隔离。
(2)办公区定时进行洒水、清扫。
(3)各办公室门前挂明标志牌。
2. 厕所(1)现场厕所应达到卫生要求,采用水冲式厕所。
(2)厕所有专人管理,专人清扫。
(五)营造良好文明氛围1. 文明职工教育(1)进行职业道德教育,教育职工热爱集体,热爱本职工作,爱护国家财产。
(2)进行安全防火教育,使职工能够掌握安全防火知识。
(3)组织经常性的学习,学习业务技术、规范标准、安全管理,提高职工的安全质量意识。
(4)规范职工文明行为,现场严禁随地大小便、随地吐痰,禁止在现场赤身、穿拖鞋等不文明行为。
2. 综合治理(1)将综合治理的责任分解到外包队和班组身上,和其负责人制定综合治理的管理合同。
(2)同治安、防火单位签订联防协议,积极配合治安、防火部门的工作。
四、创建文明工地组织成员名单为创建文明工地,特成立项目部文明工地领导小组。
成员如下:文明工地组长:章国建文明工地副组长:曹永江、金钰文明工地成员:周彬、金利刚、高连方华汇建设集团有限公司绍兴市镜湖湿地儿童乐园一期项目部 2015年9月28日。
