国投哈密烟墩八A风电场200MW工程设备安装及线路施工工程作业指导书中国能源建设集团西北电力建设工程有限公司国投哈密烟墩八A风电场200MW工程项目部2016年7月30日工程项目:互感器、避雷器安装项目总工:日期:安环部:日期:工程部:日期:编制:日期:目录1 编制依据 (1)2 工程(设备) 及工程量简介 (1)3 作业前应该做的准备工作和必须具备的条件 (1)4 参加作业人员的资格及要求 (2)5 作业所需的机具、工具、仪器、仪表 (2)6 作业程序、方法、内容及工作标准、安装记录 (2)7 强制性条文执行措施 (6)8 职业健康安全、文明施工、环境保护措施 (7)9 施工进度控制 (8)10 《危险识别、风险评估及控制对策表》 (8)1 编制依据2 工程(设备) 及工程量简介本次工程中互感器、避雷器安装在110kV升压站出线构架区,包括基础安装检查、设备开箱检查、设备安装及调整、交接试验。
3 作业前应该做的准备工作和必须具备的条件3.1施工前的技术准备:根据厂家技术资料,了解设备工作原理,掌握安装使用说明书中的安装技术要求。
根据设备厂家技术资料和《电气装置安装工程质量检验及评定规程》、《电气装置安装工程施工及验收规范》的内容确定施工方案,经监理工程师审批后组织全体施工人员认真学习、做好施工技术、质量安全交底。
3.2参照各组件的使用说明书、测试、检验各组件的性能标准,做好设备安装前各项准备工作。
3.3准备好施工所用的工机具、施工所用的材料及其它用品等,并检查其完好性。
3.4做好施工所用安全设施、用品的检查工作,发现不合格者及时维修或更换。
3.5施工现场及杂物清除干净,工作场地平整,施工道路畅通。
3.6设备、材料全部到货并经验收合格。
3.7施工策划全部完成,并经审核批准,施工前提前2天进行施工技术交底,熟悉施工图纸、厂家资料、《电气装置安装工程质量检验及评定规程》、《电气装置安装工程施工及验收规范》。
巴州库尔勒开发区2号(白鹭河)110kV变电站电气安装工程互感器安装作业指导书新疆巴电建设安装有限责任公司2014年03月26日一、工程概述1.1工程概况本工程为新建巴州库尔勒开发区2号110kV变电站,其中110kV配电装置中使用110kV 电容式电压互感器器2支,型号:TYD110/√3-0.01H;PT间隔电压互感器6支,型号:TYD110/√3-0.02H;电流互感器15支,型号:LVB-110W3。
1.2适用范围适用于巴州库尔勒开发区2号110kV变电站110kV 互感器安装及调整。
1.3编制依据1.3.1巴州库尔勒开发区2号110kV变电站工程相关设计图纸;1.3.2《电气装置安装工程起重机电气装置施工及验收规范》(GB 50256-96);1.3.3《电气装置安装工程高压电器施工及验收规范》(GB 50147-2010);1.3.4《国家电网公司电力建设安全工作规程(变电所部分)》(DL 5009.3-2002);1.3.5《工程建设标准强制性条文(电力工程部分)》(2011版);1.3.6《国家电网公司十八项电网重大反事故措施(修订版)》(2012版)。
二、作业流程2.1作业(工序)流程图三、作业准备3.1人员配备(如下表3-1)表3-13.2主要工器具及仪器仪表配置(如下表3-2)表3-2四、作业方法4.1施工准备4.1.1技术资料:设计图纸、施工规范、安全措施;a)施工图及技术资料文件齐全,并熟悉设计意图。
b)作业指导书及相关技术、安全措施准备完毕并批准使用。
4.1.2人员组织:技术负责人、安装负责人、安全质量负责人和技能人员;a)管理人员、特种作业人员需持证上岗。
b)施工人员需经公司培训,考试合格后方可上岗。
4.1.3机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;4.1.4施工材料准备:螺栓等。
4.2 互感器到达现场后的保管与运输4.2.1设备在运输、保管期间应防止倾倒或遭受机械损伤;运输和放置应按产品技术要求执行。
互感器安装作业指导书互感器安装作业指导书一、前言互感器是电力系统中常见的一种变压器,主要用于实现高压与低压之间的能量转换和电流测量。
互感器在电力系统中的应用非常广泛,涉及到电力传输、配电、变电等多个环节。
本文将为相关人员提供互感器安装作业指导书。
二、准备工作1.检查互感器的规格、型号和数量是否与订单一致;2.配备必要的工具,如扳手、螺丝刀、气动工具等;3.检查现场安装环境是否符合安装要求,特别注意周围环境油污、潮湿等;4.准备好保护措施,确保人员安全进行操作。
三、安装步骤1.根据安装要求,先进行现场勘测,确定互感器的安装位置和方向;2.在互感器安装位置标出安装孔位置,用钻头和锤子将孔打好;3.将互感器安装板或支架安装在墙或柱子上,并请注意固定螺丝是否松动;4.将互感器依据安装方式及孔位尺寸固定在安装板或支架上;5.连接互感器与绝缘杆、衔铁,确保连接牢固,紧固螺栓并进行相关接线;6.接下来要进行绝缘测试,确保绝缘性能良好,满足使用要求;7.对互感器进行调试,检查互感器是否有损伤或松动现象;8.清理好现场,使得现场环境整洁无障碍。
四、注意事项1.安装过程中,应注意现场的安全,确保人员不受伤害;2.在操作过程中,应特别注意防止互感器遭受外界撞击和损坏;3.互感器安装后,应及时进行绝缘测试和功能测试,确保互感器的正常使用;4.安装完毕后,应及时清理现场,并修复现场损伤。
五、结语本文为互感器安装作业的指导书,内容详细、操作简单明了。
在互感器的安装过程中,务必注意安全,万无一失,确保互感器正常运行,提高其使用寿命。

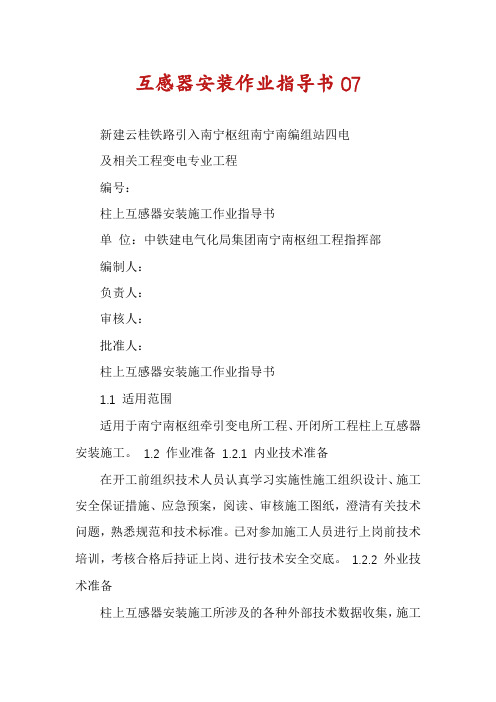

互感器安装作业指导书07新建云桂铁路引入南宁枢纽南宁南编组站四电及相关工程变电专业工程编号:柱上互感器安装施工作业指导书单位:中铁建电气化局集团南宁南枢纽工程指挥部编制人:负责人:审核人:批准人:柱上互感器安装施工作业指导书1.1 适用范围适用于南宁南枢纽牵引变电所工程、开闭所工程柱上互感器安装施工。
1.2 作业准备 1.2.1 内业技术准备在开工前组织技术人员认真学习实施性施工组织设计、施工安全保证措施、应急预案,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
已对参加施工人员进行上岗前技术培训,考核合格后持证上岗、进行技术安全交底。
1.2.2 外业技术准备柱上互感器安装施工所涉及的各种外部技术数据收集,施工劳动组织配备、材料准备及设备工器具的配置。
1.3 技术要求1 设备外观应完整无缺损,油浸式互感器应无渗油,油位指示正常。
2 油浸式互感器安装面应水平;并列安装时应排列整齐;同一组互感器的极性方向应一致。
3 装有吸湿器的互感器,其吸湿剂应干燥。
4 装有保护间隙的互感器,应按制造厂规定调好保护间隙距离。
5 互感器补油时,应按制造厂规定进行。
1.4 施工程序与工艺流程 1.4.1 施工程序施工准备→互感器吊装就位→互感器安装→互感器调整→填写安装技术记录1.4.2 工艺流程图1.5.1 施工准备1 用线坠和水平尺观察支柱是否垂直及托架上平面是否水平,托架安装方向是否正确。
2 核对互感器铭牌、型号、规格是否符合设计要求。
托架孔距是否与设备孔距相一致。
3 用汽油、棉纱将设备擦试干净,并检查瓷体有无裂纹、破损。
瓷件与铁件连接应紧固,无渗油。
4 隔膜式储油柜的隔膜或金属膨胀器应完整无损,顶盖螺栓紧固,各种附件应齐全;油浸式互感器油位正常。
1.5.2 吊装就位1 吊装机具进入吊装位置并放置稳固。
2 用ф12的钢丝绳套2根挂在设备的专用吊钩上,并在设备的中部栓好稳固绳。
3 在瓷裙与钢丝绳接触的部位加软衬垫物。

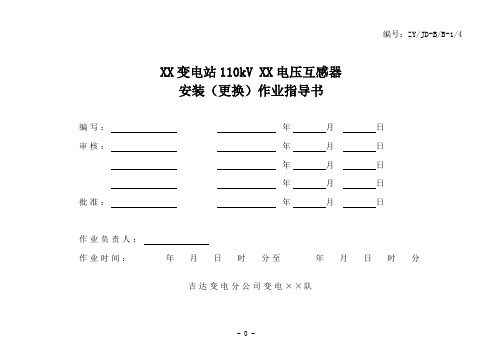

编号:ZY/JD-B/B-1/4XX变电站110kV XX电压互感器安装(更换)作业指导书编写:年月日审核:年月日年月日年月日批准:年月日作业负责人:作业时间:年月日时分至年月日时分吉达变电分公司变电××队1 工作任务本作业指导书针对XX变电站110kVXX电压互感器安装(更换)工作。
2 工期安排序号内容负责班组计划日期1 旧电压互感器拆除、新电压互感器安装XX班X月X日2 电压互感器试验工作XX班X月X日3 二次线拆接及二次回路检查XX班X月X日4 绝缘油性能试验XX班X月X日3 作业准备阶段3.1 准备工作√序号内容标准备注1 现场调查了解掌握现场实际情况并制定本次工作具体施工措施。
2 技术准备相关技术资料准备齐全。
3 工器具及备品备件、材料准备开工前一次性准备完毕。
4 办理动火审批手续工作前办理审批手续。
5 通知厂家及相关专业厂家派人进行技术指导,相关专业进行配合。
6 作业人员分工作业人员分工明确。
7 技术交底作业人员对本次工作及技术要求清楚。
8 填写并签发工作票认真审核工作票,任务明确,所列措施符合安规要求,并符合现场实际。
3.2 主要工器具√序号名称规格/编号单位准备数量备注1 吊车2 高空作业车3 电、气焊机4 梯子5 钢丝绳√序号名称规格/编号单位准备数量备注6 尼龙绳3.3 主要备品备件及材料√序号名称规格单位准备数量备注1 互感器2 铜排3 铝排4 导线5 设备线夹6 槽钢3.4 危险点分析及安全控制措施√序号危险点安全控制措施1 误入带电间隔、误登带电设备1)作业前向作业人员交代清楚相邻带电设备及工作地点,并加强监护。
2)严禁跨越遮拦、攀登运行设备构架。
2 高空坠落及落物伤人1)进入现场必须戴安全帽。
2)拆装互感器时,需将安全带系在牢固的金属件上。
3)脚手架、梯子使用前应检查完好。
4)脚手架、梯子应放置平稳牢固,并有防倾倒措施。
5)高处作业应使用工具袋,上下传递物件应用绳索拴牢传递,严禁上下抛掷。
作业指导书工程名称:编号:作业项目名称:互感器、避雷器安装编制单位:批准:日期:审核:日期:编写:日期:出版日期:年月版次:第1版目录1.适用范围2.编制依据3.工程概况及工程量4.参加作业人员的资格和要求5.作业所需的机械及主要工器具6.作业前应做的准备工作及条件7.作业程序8.作业方法及质量标准9.工艺要求10.工序交接及成品保护11.安全措施12.文明施工13.安装技术记录1.适用范围适用于110kV互感器、避雷器的安装调整。
2.编制依据2.1《电气装置安装工程高压电器施工及验收规范》(GBJ147—90)2.2《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ148-90)2.3《电气装置安装工程质量检验及评定规程 DL/T 5161.1-5161.17-2002》2.4《电力建设安全工作规程》(DL5009.1-92)3.工程概况及工程量3.1工程概况本期建设1*50000KVA变压器53.2工程量3.2.1 本作业指导书内容包括:互感器、避雷器的安装、调整。
3.2.2 主要工作量:4.参加作业人员的资格和要求4.1 作业人员安排:4.2 所有施工人员应经过施工培训,认真学习安全规程,并经过三级安全教育,考试合格。
4.3 施工组长要具备对该小组分项工程合理安排的能力,熟知与本小组施工项目相关的图纸,并及时备好本小组施工材料,对本小组的安装记录要及时审核并收缴至班组技术人员。
4.4 所有电气施工人员必须明确施工质量标准和工艺要求,掌握施工规范的技术要求,在组长的指导下认真施工,听从指挥,服从安排,并做好施工安装记录。
4.5 施工助手要具备电气专业的相关知识,能积极主动配合好组长工作,并注意安全。
5. 作业所需的机械及工器具:6. 作业前应做的准备工作及条件6.1 各种检查处理所需工具准备齐全,搬运到位,摆放整齐。
6.2 施工图纸已会审并交底。
6.3 施工场地照明要充足,临时用电符合安全要求。
互感器安装标准化作业指导书1. 引言互感器是一种用于测量电流、电压和功率的重要装置,广泛应用于电力系统、工业生产和科学研究领域。
为了保证互感器的安装质量和性能,制定互感器安装标准化作业指导书对于确保电力系统的安全运行至关重要。
2. 安装前的准备工作在安装互感器之前,需要进行一些准备工作,以确保安装的顺利进行。
首先,应仔细阅读互感器的安装说明书,并对安装位置进行评估和测量。
其次,需要准备安装所需的工具和材料,如螺丝刀、扳手、螺栓、螺母等。
3. 安装位置的选择选择合适的安装位置对于互感器的正确运行至关重要。
一般来说,应选择距离被测电源或设备适当距离的位置。
同时,还需要考虑互感器与电源之间连接线的长度,以确保信号传输的准确性。
此外,还需要考虑安装位置的环境条件,如温度、湿度等。
4. 安装步骤(1)固定互感器:将互感器放置于选择好的安装位置,并使用合适的固定装置将其固定在电源或设备上。
确保固定牢固,以防互感器在使用过程中出现移位或松动。
(2)连接线路:根据互感器的类型和规格要求,选择合适的电缆进行连接。
首先,将互感器的引线与电缆连接头进行固定连接,然后通过接线盒将互感器与电源或设备的电路连接起来。
确保连接线路的接触良好,绝缘良好。
(3)校准调试:安装完毕后,需要对互感器进行校准和调试,以确保其输出信号的准确性和稳定性。
校准过程可以参照互感器的技术规范和相关标准进行操作,如用专业的测试仪器对互感器进行校准,并记录校准结果。
5. 安装后的检查和保养安装完成后,需要进行定期的检查和保养,以确保互感器的正常运行和延长其使用寿命。
每隔一段时间,检查互感器连接线路是否松动、接触不良,及时进行调整和修复。
同时,还应注意互感器周围环境的清洁和通风,避免积尘和湿度对互感器造成不良影响。
6. 安全注意事项在安装互感器过程中,需要注意以下安全事项:(1)工作时必须佩戴好合适的防护用具,避免发生电流、电压等危险。
(2)工作时要确保电源或设备已切断电源,并进行正确的接地措施。
互感器安装作业指导书作业人员共:___人工作负责人(监护人):___人吊车司机:___人安装工人:___人;由负责人指派担负相应工作,工作人员必须经考试合格,持证上岗。
(1)工作负责(监护)人职责:组织并合理分配工作,进行安全教育,督促、监护工作人员遵守安全规程,检查安全措施是否符合现场实际条件。
工作前对工作人员交代安全事项,对整个工程的安全、技术等负责。
工作结束后总结经验与不足之处,工作负责(监护)人不得兼做其他工作。
(2)工作班成员:认真学习本作业指导书,严格遵守、执行安全规程和现场安全措施卡,互相关心施工安全(1)《国家电网公司电力安全工作规程(变电所和发电厂电气部分)(试行)》(2)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148____90(3)《电气装置安装工程质量检验及评定规程》DL/T5161.322开工前工作负责人应组织全班人员学习施工措施,检查接地线遮拦,标牌是否设置正确,清楚,并向工作班成员指明工作范围及周围带电设备。
工作班成员进入工作现场应戴安全帽,按规定着装。
服从命令听指挥,不准在现场打闹,不准超越遮拦进入运行设备。
(1)用经纬仪测量其纵、横轴与定位轴线位移应在0~5mm之内垂直度偏差小于L/10且不大于15mm。
(2)核实支架接地件及钢印号的朝向应符合设计要求。
(3)测量互感器支架相间的距离,误差为5mm。
测量互感器支架的垂直高度,误差应在0~10mm之内其同一组互感器支架测量的高度数据基本一致。
(4)测量支架柱顶板的水平度应在0~3mm范围之内。
(5)检查互感器支架的外观,镀锌层脱落涂环氧富锌漆。
镀锌排气孔封堵脱落的重新修补。
高空作业人员安全带系牢(绑扎在上方牢固点)方可作业。
施工人员上下用的梯子应置放稳固,与地面的夹角以60为宜;严禁两人站在同一个梯子上,梯子应设专人扶牢。
(1)根据施工图纸及装相单将互感器搬运到位,放置位置地基密实,搬运过程中轻吊轻放,开箱过程中,注意别损伤箱内部件。
互感器安装作业指导书互感器是一种常用的电力测量设备,用于测量电压和电流,并将其转换为可读取和分析的信号。
在实际安装互感器时,需要遵循一定的步骤和注意事项,以确保安全可靠地进行安装工作。
下面是互感器安装作业的指导书,详细介绍了安装互感器的步骤和注意事项。
一、安装前的准备工作1. 确认互感器的技术参数和型号是否与实际使用要求相符。
2. 仔细阅读互感器的安装说明书和技术手册,了解安装步骤和注意事项。
3. 确保安装场所的环境温度和湿度符合互感器的工作要求。
4. 确保所需的安装工具和设备齐全,并进行必要的检查和维护。
5. 与现场相关人员和设备进行沟通,确定工作任务和安全措施。
二、互感器的安装步骤1. 选择安装位置:根据实际需求和技术要求,选择适合安装互感器的位置。
通常情况下,互感器应安装在电力设备的进线侧或出线侧,确保能够准确测量电流或电压。
2. 准备安装支架:根据互感器的尺寸和重量,选择合适的支架,并进行必要的加固和固定。
3. 安装互感器:将互感器按照正确的方向和位置放置在支架上,并使用螺栓或其他固定装置进行紧固。
确保互感器与支架之间的接触面积均匀,并且紧固力度适中。
4. 连接导线:根据互感器的技术要求和实际情况,选择合适的导线,并按照正确的极性连接到互感器的输入或输出端子上。
在连接导线时,确保导线端子的接触良好,并使用合适的绝缘措施。
5. 安装防护措施:根据实际需求和技术要求,为互感器安装合适的防护设施,例如防护罩、防护网等,以保护互感器免受外界环境的影响。
6. 进行接地连接:根据互感器的要求和现场情况,进行必要的接地连接,以确保安全可靠地进行工作。
接地连接应符合相关的安全标准和规范,并进行必要的测试和检查。
7. 进行测试和调试:完成互感器的安装后,进行必要的测试和调试工作,以确保互感器的工作正常。
测试和调试工作应由具有相关资质和经验的人员进行,并根据互感器的技术要求和测试要求进行操作。
三、安装注意事项1. 安装环境应符合互感器的工作要求,避免高温、潮湿或有腐蚀性气体的环境。
互感器安装作业指导书
基本条件
工作任务
互感器安装
作业指导书编号
2010-02
工作条件
室外无雨,风力<6级
工种
变电安装
类型及工作量
电流互感器电压互感器
工作组成员及分工
作业人员共:8人工作负责人(监护人):1人
吊车司机:1人安装工人:6 人;
由负责人指派担负相应工作,工作人员必须经考试合格,持证上岗。
作业人员职责
(1)工作负责(监护)人职责:组织并合理分配工作,进行安全教育,督促、监护工作人员遵守安全规程,检查安全措施是否符合现场实际条件。
工作前对工作人员交代安全事项,对整个工程的安全、技术等负责。
工作结束后总结经验与不足之处,工作负责(监护)人不得兼做其他工作。
(2)工作班成员:认真学习本作业指导书,严格遵守、执行安全规程和现场“安全措施卡”,互相关心施工安全
标准作业时间
8个工作人员2天内完成(综合工日16个)
制订依据
(1)《国家电网公司电力安全工作规程(变电所和发电厂电气部分)(试行)》
(2)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90
(3)《电气装置安装工程质量检验及评定规程》DL/T5161.3—2002。
