四川省建设工程造价管理总站
川建价发〔2015〕17号
四川省建设工程造价管理总站
关于对广汉市等14个市、州2009年《四川省建设工程工程量清单计价定
额》人工费调整的批复
各有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009
年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕17号)和《关于印发2009年<四川省建设工程工程量清单
1
计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准广汉市等14个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2015年7月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行,2015年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:广汉市等14个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2015年5月29日
2
3
4
5
6
7。
四川省建设工程造价管理总站关于对成都市等11个市、州2009年
《四川省建设工程工程量清单计价定额》人工费调整的批复
川建价发〔2014〕16号
各有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕17号)和《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等11个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2014年7月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行,2014年7月1日以前开工,但未竣工的工程,按结转工程量分段执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
附件:成都市等11个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
四川省建设工程造价管理总站
2014年5月30日
1
2
3
4
5
注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
6。
关于对成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整的批复
发表时间:2010-12-14 16:30:37 阅读:17543次
川建价发〔2010〕42号
有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2011年1月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
2009年《四川省建设工程工程量清单计价定额》定额解释汇编2009年《四川省建设工程工程量清单计价定额》定额解释汇编1、成品陶瓷拖布池(盆),如为托架安装时,套用洗涤盆(单嘴)定额,如为落地安装时,定额人工乘以系数0.5,计价材料费乘以系数0.4。
2、在使用09定额计价时,室外塑料(UPVC)雨水管道安装如何套用定额?答:套用C.H.1.5.7承插排水管安装相应项目。
3、在使用2009定额土建工程定额计价时,砂夹石基础回填、砂夹石基础换填、砂夹石垫层项目在套用定额时如何区分?答:1、2009建筑工程定额A.D混凝土与钢筋混凝土说明规定“基础回填砂夹石、灰土时,执行垫层相应定额项目,其人工乘以系数0.95”,该定额说明只用于采用人工回填(包含使用蛙式打夯机)的情况。
2、楼地面垫层设计为砂夹石的,执行垫层相应定额项目。
3、为加强地基承载力,用砂夹石进行基础换填,执行垫层相应定额项目。
4、根据《关于明确计日工人工单价计算方法的通知》规定,是否2009定额所有的人工费调整政策均应按该文件计算综合费?针对窝工计日工单价是否参照2004定额的类似做法,综合费按10%计取?答:1、《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)自发文之日起执行,发文之日前已颁布的人工费调整文件中的计日工单价不在计算综合费。
2、停(窝)工人工单价按《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)中规定的计日工人工单价计算方法计算。
5、问题1:地下室如何按檐高套综合脚手架和垂直运输定额?答:2009定额在继续执行《四川省二00年—二00六年补充定额、定额解释、答疑、勘误汇编》78页D.脚手架工程第3条和176页第5条解释原则基础上,再作如下补充规定;1、檐口高度的确定:(1)地下室无地面建筑物(或无地面建筑物部分),按设计室外地坪至地下室底板结构上表面高差(以下简称“地下室深度”)作为檐口高。
成都人工费调整川建价发————————————————————————————————作者:————————————————————————————————日期:关于对成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整的批复发表时间:2012-6-1 9:37:03四川省建设工程造价管理总站川建价发〔2012〕10号各有关市、州工程造价管理机构:你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)、《关于明确计日工人工单价计算方法的通知》(川建价发〔2011〕17号)和《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2012年7月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。

附件:成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价二Ο一二年五月三十一日四川省建设工程造价管理总站办公室2012年5月31日印5 / 12成都市等18个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%) 计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工1 成 都市成都市区(青羊、锦江、金牛、武侯、 成华及高新区) 91.00 104.00 106.00 7.00 10.00 10.00 69 87 93 78 110 126 103近郊区(龙泉、新都、双流、郫县、温江)86.00 98.00 100.00 7.00 10.00 10.00 65 82 87 73 103 118 97成都市的其他区(市)、县 82.00 94.00 95.00 6.00 9.00 9.00 62 78 84 70 99 113 93 2 德阳市德阳市73.27 62.77 60.00 9.41 10.07 8.64 58 80 88 58 90 98 80 不含广汉市旌阳区 71.54 61.1458.409.31 9.97 8.55 57 79 87 57 89 97 79 绵竹市 68.94 58.70 56.00 9.17 9.82 8.42 57 78 86 57 88 96 78 什邡市 68.94 58.70 56.00 9.17 9.82 8.42 57 78 86 57 88 96 78 中江县 64.61 54.63 52.00 8.94 9.56 8.21 55 76 84 55 86 93 76 罗江县63.7453.8151.208.899.518.1655768355859376序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工3 广汉市48.20 41.70 43.00 3.20 3.30 3.00 52 67 74 55 77 80 71.54 绵阳市市区55.7947.1850.14 6.42 4.68 4.1452707852838976绵阳市江油53.6444.7150.14 6.17 4.43 4.1449687949828276三台50.9640.5745.78 5.86 4.02 3.7848687848807874盐亭52.0032.5343.60 5.98 3.22 3.6048647548757573安县49.2936.3343.60 5.67 3.60 3.6548677748777873梓潼46.5635.4041.42 5.36 3.55 3.4248687548777672平武47.6531.7539.24 5.48 3.15 3.2448667648747671北川51.46%43.8549.00 3.36 4.35 1.00507078508081766 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工5 南充市顺庆区50.50 49.70 49.70 4.70 4.70 4.70 71 82 90 72 93 117 85仅适用于城市规划区内高坪、嘉陵区49.00 48.30 48.30 4.50 4.50 4.50 67 79 87 66 88 111 82仅适用于城市规划区内阆中市48.00 47.30 47.30 4.50 4.50 4.50 67 78 86 65 87 110 81仅适用于保宁镇南部县48.00 47.30 47.30 4.50 4.50 4.50 66 78 86 65 87 110 81仅适用于南隆镇西充县48.00 47.30 47.30 4.50 4.50 4.50 66 78 86 65 87 110 81仅适用于晋城镇仪陇县48.00 47.30 47.30 4.50 4.50 4.50 66 78 86 65 87 110 81仅适用于新政镇蓬安县48.00 47.30 47.30 4.50 4.50 4.50 66 78 86 65 87 110 81仅适用于周口镇营山县48.00 47.30 47.30 4.50 4.50 4.50 66 78 86 65 87 110 81仅适用于朗池镇其余乡镇45.00 44.30 44.30 4.00 4.00 4.00 61 74 83 61 85 100 78除上述区域外所有乡镇7 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工6 资阳市46.00 45.00 46.00 7.00 7.00 6.00 63 73 83 65 90 105 907 遂宁市市城区39.00 30.06 32.06 8.84 6.09 7.10 50 60 70 50 70 85 66 船山区29.21 22.20 24.96 8.17 6.54 5.68 43 57 67 43 67 78 62 安居区33.59 25.14 27.80 7.02 5.56 4.26 46 58 68 46 68 78 64 射洪县29.84 22.20 26.38 7.86 6.54 5.68 43 58 67 43 67 78 63 蓬溪县31.03 23.42 26.38 7.63 6.55 4.26 45 57 67 45 67 78 63 大英县31.98 23.42 27.80 6.12 6.95 7.10 45 59 67 45 67 78 648 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工8 达州市通川区54.6754.4952.008.358.858.00707390709711090达县54.6754.4952.008.358.858.00707390709711090达州市经开区54.6754.4952.008.358.858.00707390709711090大竹县50.5150.5048.008.358.858.00687088689510588宣汉县50.5150.5048.008.358.858.00687088689510588开江县47.2147.2344.008.358.858.00656885659310385万源市47.2147.2344.008.358.858.00656885659310385渠县47.2147.2344.008.358.858.006568856593103859 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%)计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工9 巴中市巴州区城区37.70 36.30 35.50 8.00 8.00 8.50 53 62 65 53 73 86 68仅适用于巴州城区内兴文区33.20 32.00 32.20 9.50 9.40 9.50 52 60 62 52 71 80 66仅适用于兴文城区内平昌县32.75 32.50 32.50 7.00 7.00 7.00 52 59 62 52 71 81 66仅适用于江口镇通江县32.70 32.00 31.30 7.00 7.00 7.00 52 59 62 52 71 80 66仅适用于诺江镇南江县33.20 32.30 32.50 6.50 7.00 7.00 52 60 63 52 71 80 66仅适用于南江镇其余乡镇29.20 28.60 28.70 5.50 6.00 6.00 50 58 61 50 69 78 64除上述区域外的所有乡镇10 内江市51.70 53.50 54.50 7.80 7.50 7.60 55 64 80 59 85 92 8011 泸州市53.7042.8444.00 2.75 2.18 2.006262736274867210 / 1211 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%) 计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工12自贡市 60.54 60.15 62.00 6.44 4.85 4.00 53 70 84 56 88 105 8113 宜宾市屏山县新发乡及其他迁建点 74.1466.9965.888.877.607.46627588629110083除屏山县新发乡及其他迁建点以外地区 64.32 59.76 57.52 8.76 8.05 7.80 59 70 82 59 87 98 7914广安广 安43.59 45.10 46.00 5.51 5.62 5.30 51 65 71 51 80 92 73武 胜 41.29 41.67 42.00 6.09 7.61 7.60 50 64 70 50 78 90 71岳 池 41.29 41.67 42.00 6.09 7.61 7.60 50 64 70 50 78 90 71华 蓥 48.00 46.09 44.00 4.19 5.14 5.40 53 67 73 53 80 92 72邻 水 48.00 46.09 44.00 4.19 5.14 5.40 53 67 73 53 80 92 7212 / 12序号地区本次调整后人工费调整幅度(%)本次调整后人工费调整幅度与上次人工费调整幅度差值(%) 计日工人工单价(元/工日)备注建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目装饰工程(抹灰工程除外)安装工程建筑、市政、园林绿化、抹灰工程、措施项目普工建筑、市政、园林绿化、措施项目混凝土工建筑、市政、园林绿化、抹灰工程、措施项目技工装饰普工(抹灰工程除外)装饰技工(抹灰工程除外)装饰细木工安装技工、普工15 眉山市 49.75 44.24 48.00 2.95 3.04 2.00 50 65 78 50 80 90 74 16 凉山州 46.71 44.68 46.00 6.87 6.41 6.00 58 63 69 58 77 88 73 17攀枝花市 50.0048.0048.007.00 8.00 6.00 52 63 77 52 81 99 7418 阿坝州汶川县理 县 茂 县 77.00 75.00 74.0010.0010.0010.00648087649610787金川县 马尔康县 小金县 松潘县 九寨沟县 黑水县 86.00 83.00 82.00 10.00 10.00 10.00 68 84 91 68 100 111 91阿坝县 若尔盖县 红原县 壤塘县102.00 99.00 98.00 10.00 10.00 10.00 75 91 99 75 108 119 99注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。

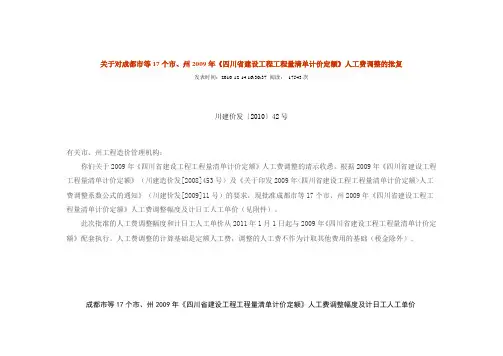

川建价发〔2010〕42号关于对成都市等17个市、州2009年
《四川省建设工程工程量清单计价定额》人工费调整的批复
川建价发〔2010〕42号
有关市、州工程造价管理机构:
你们关于2009年《四川省建设工程工程量清单计价定额》人工费调整的请示收悉。
根据2009年《四川省建设工程工程量清单计价定额》(川建造价发[2008]453号)及《关于印发2009年<四川省建设工程工程量清单计价定额>人工费调整系数公式的通知》(川建价发[2009]11号)的要求,现批准成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价(见附件)。
此次批准的人工费调整幅度和计日工人工单价从2011年1月1日起与2009年《四川省建设工程工程量清单计价定额》配套执行。
人工费调整的计算基础是定额人工费,调整的人工费不作为计取其他费用的基础(税金除外)。
二Ο一Ο年十二月十四日
成都市等17个市、州2009年《四川省建设工程工程量清单计价定额》人工费调整幅度及计日工人工单价
注:市政工程中的给水、燃气、给排水机械设备安装、路灯工程执行安装工程相应标准。
