水闸工程施工组织设计(节制闸)分析
- 格式:doc
- 大小:78.00 KB
- 文档页数:21
完整版)节制闸工程施工方案3、土方工程3.1 XXX开挖在进行土方开挖前,需要对地表进行清理和表土清挖。
施工应严格按照施工图纸的要求,根据开挖线进行施工。
同时,根据实际土质进行调整开挖坡比,以保证边坡的稳定性,避免塌方。
在基槽底部施工工作面以外开挖沟槽,进行地下水明排。
沟槽尺寸应为0.5×0.5米,内填筑碎石,并且每隔10米设置一个集水井。
集水井内应设置一台2.2kw的水泵进行抽水。
开挖时应采取一切预防措施,避免扰动开挖线之外的表土和土方。
施工中应按照设计开挖图控制开挖边线,要求不出现欠挖,尽量避免超挖。
在采用机械开挖后,为不破坏基础结构,便于下一步施工,应预留20厘米保护层,采用人工清挖。
3.2 XXX填筑本工程土方回填采用原开挖的土料,回填料中不允许夹有杂草、树枝等腐蚀性杂质。
XXX回填在混凝土达到一定强度后进行,压实采用蛙式打夯机或推土机进行平整压实。
4、进水口翼墙与进水闸工程4.1 工艺顺序本工程的工艺顺序为:基础土方开挖→两布一膜→砂砾料→闸室底板→闸墩闸槽、闸门预埋件→闸室上、下游两侧翼墙→C25闸室上部结构(包括:启闭机梁、安装埋件埋设)→机架桥排架→安装工程(闸门安装、启闭机及设备安装)→尾工工程。
4.2 技术措施混凝土采用强制式搅拌机集中搅拌,输送采用泵送混凝土。
模板计划采用组合钢模板。
5、主要工序的施工方案在两布一膜和砂砾料施工结束后,进行钢筋工程绑扎焊接安装。
两布一膜的规格为300克/0.3毫米/300克。
制作应在钢筋加工场地进行。
5.1 钢筋加工:在安装钢筋之前,必须对规格、尺寸、形状、数量等进行核实,并与设计图纸和配料单进行全面检查。
只有在设计、配料单和实物三者吻合后,才能运输和安装。
在安装之前,需要根据设计资料进行放线和摆筋,确定架立筋的设置,以确保安装后的钢筋符合要求。
钢筋的安装主要通过扎丝绑扎和点焊进行。
绑扎采用20~22#铁丝,绑扎点次及绑扎方法必须符合规范和规程要求。
目录第一章工程概况第一节编制依据、施工标准第二节工程位置、施工现场条件、气象及水文条件第四节工程范围第五节主要物工程量第六节工程特(难)点分析第二章施工组织保证体系第一节施工组织机构第二节组织机构框架图第三章施工总体方案及施工准备第一节工程进度安排第二节主要施工机械第三节主要材料用量第四章施工方法第一节施工测量第二节围堰施工方案第三节闸桥施工方案第四节护坡施工方案第五节暗渠工程施工方案第五章质量保证措施第一节施工准备阶段的质量管理第二节施工阶段的质量管理第二节工期控制措施第二节节约工时控制措施第九章雨季施工措施第十章环境保护与文明施工措施第一节管理目标第二节组织保证第三节工作制度第四节文明施工措施管理制度第六节防止施工噪音污染第七节废弃物管理第八节材料设备的管理第九节环保节能材料设备的选择第十节其他措施第十一章保证工程安全措施第一节管理目标第二节组织管理第三节安全管理制度第四节行为控制第五节劳务用工管理第六节施工安全注意事项第一章工程概况第一节编制依据、施工标准1、编制依据:1)根据建设单位和设计单位提供的“仙河城区生态用水工程老卫东节制闸及孤北干渠老卫东河贯通沟暗渠施工图”,2)公司组织人员对现场进行的实地勘察和规划;建设单位现场交底;3)国家及建设部现行设计、施工规范和有关竣工验收标准和规则;公司现有的技术力量、设备条件以及施工经验等情况。
2、编制原则:科学组织施工,满足建设单位对本项目的施工期限及其它方面要求,在工期安排上留有一定的余地。
合理组织安排,充分利用有利的季节和条件,避免各种不利因素引起的劳动力、机具、材料在使用方面的不平衡现象;减少不必要的工程费用开支,降低工程造价。
根据本项目的特点,做好施工区域的交通疏解,使施工对交通干扰达到最小程度,在施工方案上充分发挥本企业施工方面的特长;在管理机构设置和质量保证体系的建立上,适合于本工程施工的实际条件,满足于本项目质量目标实现的需要。
3、施工标准:《水运工程砼施工规范》JTJ/T298-98《防波堤设计与施工规范》JTJ/T298-98《水运工程测量规范》JTJ203-94《疏浚工程施工技术规范》JYJ319-99《水运工程砼施工规范》JTJ268-96《水运工程砼质量控制标准》JTJ296-96《疏浚工程质量检验评定标准》JTJ324-96第二节、工程位置、施工现场条件1、工程位置1)仙河城区生态用水工程老卫东节制闸位于兴凯湖路和镇东路公路交接路口;孤北干渠老卫东河贯通沟暗渠工程位于节制闸工程以南,沿卫东河向南1km处,。
第一章工程概述1.1 工程概况1.1.1项目名称及简介:本项目名称:♯♯♯工程。
本项目位于♯♯♯,主要内容为新建节制闸一座,解决浦口泵站总排干渠沿线农田灌溉应急用水。
新建节制闸设计最大过闸流量为12m³/s,最高挡水高度为2.5m。
建设资金为♯♯♯年中央特大抗旱补助资金,已落实。
1.1.2建设内容与工程范围:(1)节制闸主体工程。
本工程主要包括土方工程,节制闸闸室工程,节制闸上下游护砌工程、道路工程及其他工程;(2)金属结构设备及安装工程,本工程主要为闸门、启闭机设备及安装;(3)施工临时工程,本工程包括施工导流工程、施工交通工程、房屋建筑工程等其他施工临时工程。
1.1.3建设规模及要求本项目主要建设内容为于####浦口排渠支渠渠首处新建节制闸一座,本工程设计节制闸为2孔2.5×2.5m,闸室采用钢筋混凝土整体结构,底板宽7.6m,顺水流方向长6.0m,底板厚0.6m,闸底板高程为6.0m;闸墩高3.0m,边墩顶宽0.8m,中墩顶宽1.0m,闸墩顶高程为9.0m。
启闭机机架采用框架结构,机架桥顶面高程为12.5m,框架柱截面为0.5×0.5m,框架梁截面为0.25×0.5m,板厚0.2m,平面尺寸为3.5×7.6m。
机架桥上部设启闭机房,采用砖混结构,建筑面积26.6㎡,右侧设钢梯。
节制闸上游设防渗铺盖,铺盖长5.0m,宽6.0m,厚0.4m,铺盖顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5.1m。
两岸采用钢筋混凝土扭坡与上游岸坡顺接,扭坡长5.0m,顶宽0.5m,顶部高程8.5m。
混凝土采用C25F150W6混凝土,混凝土结构上下垫10cm素混凝土垫层。
闸下游设钢筋混凝土护底,护底长5.0m,宽6.0m,厚0.4m,护底顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5.1m。
两岸采用钢筋混凝土扭坡与下游岸坡顺接,扭坡长5.0m。
混凝土采用C25混凝土,混凝土结构上下垫10cm素混凝土垫层。
目录第一章:综合说明------------------------------------ 2 第二章:施工平面布置-------------------------------- 8 第三章:施工项目管理组织及施工劳动力计划------------ 11 第四章:施工进度计划--------------------------------- 18 第五章:施工工期保证措施----------------------------- 21 第六章:主要机械、设备计划--------------------------- 23 第七章:主要施工方法--------------------------------- 25 第八章:施工质量保证措施----------------------------- 47 第九章:各种管道、线路安全保证措施------------------- 50 第十章:各工序的协调措施----------------------------- 51 第十一章:雨季施工措施------------------------------- 53 第十二章:施工安全保证措施--------------------------- 57 第十三章:现场文明施工及环保措施--------------------- 61 第十四章:施工现场维护措施--------------------------- 63 第十五章:与各协作单位配合服务承诺------------------- 65 第十六章:拆迁配合承诺------------------------------- 65 第十七章:工程交验后服务措施------------------------- 66第一章:综合说明1.1 方案编制依据1.1.1南运河两侧道路及配套设施改造工程(二期)南运河节制闸工程施工招标文件。
1.1.2xx市城建设计院对本工程初步设计图。
第一章工程概述1。
1 工程概况1。
1。
1项目名称及简介:本项目名称:♯♯♯工程。
本项目位于♯♯♯,主要内容为新建节制闸一座,解决浦口泵站总排干渠沿线农田灌溉应急用水。
新建节制闸设计最大过闸流量为12m³/s,最高挡水高度为2.5m。
建设资金为♯♯♯年中央特大抗旱补助资金,已落实。
1.1。
2建设内容与工程范围:(1)节制闸主体工程。
本工程主要包括土方工程,节制闸闸室工程,节制闸上下游护砌工程、道路工程及其他工程;(2)金属结构设备及安装工程,本工程主要为闸门、启闭机设备及安装;(3)施工临时工程,本工程包括施工导流工程、施工交通工程、房屋建筑工程等其他施工临时工程。
1.1.3建设规模及要求本项目主要建设内容为于####浦口排渠支渠渠首处新建节制闸一座,本工程设计节制闸为2孔2。
5×2。
5m,闸室采用钢筋混凝土整体结构,底板宽7。
6m,顺水流方向长6。
0m,底板厚0.6m,闸底板高程为6。
0m;闸墩高3.0m,边墩顶宽0。
8m,中墩顶宽1.0m,闸墩顶高程为9.0m。
启闭机机架采用框架结构,机架桥顶面高程为12.5m,框架柱截面为0。
5×0。
5m,框架梁截面为0.25×0。
5m,板厚0.2m,平面尺寸为3.5×7.6m.机架桥上部设启闭机房,采用砖混结构,建筑面积26.6㎡,右侧设钢梯。
节制闸上游设防渗铺盖,铺盖长5.0m,宽6。
0m,厚0.4m,铺盖顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5。
1m。
两岸采用钢筋混凝土扭坡与上游岸坡顺接,扭坡长5。
0m,顶宽0.5m,顶部高程8.5m。
混凝土采用C25F150W6混凝土,混凝土结构上下垫10cm素混凝土垫层。
闸下游设钢筋混凝土护底,护底长5.0m,宽6.0m,厚0。
4m,护底顶面高程为6.0m,上、下游侧设齿槽,齿槽底高程为5。
1m。
两岸采用钢筋混凝土扭坡与下游岸坡顺接,扭坡长5。
0m.混凝土采用C25混凝土,混凝土结构上下垫10cm素混凝土垫层.闸门采用PGZ2.5×2。
宁津县小岳节制闸重建工程初步设计宁津县水利勘察设计室二〇一一年二月目录1 综合说明 (1)1.1 绪言 (1)1.1.1 工程位置与工程任务 (1)1.1.2 工程重建缘由 (1)1.2 水文 (1)1.2.1 自然概况 (1)1.2.2 气象 (2)1.2.4 地下水 (2)1.3 工程地质 (3)1.4 工程布置与主要建筑物 (4)1.4.1 设计标准 (4)1.4.2 总体布置方案 (4)1.4.3 工程设计 (4)1.5 机电及金属结构 (5)1.6 施工组织设计 (5)1.13 工程管理设计 (6)1.13.1 管理机构 (6)1.13.2 人员编制 (6)1.14 投资概算及资金筹措 (6)1.15 经济评价 (7)1.16 建议 (7)2.水文 (8)2.1 流域概况 (8)2.1.2 河道特征 (8)2.1.3 流域水土保持状况 (9)2.2 气象 (10)2.3 水文基本资料 (11)2.4 径流 (11)2.5 洪水 (11)2.5.1 暴雨特性 (11)2.5.2 洪水特性 (11)2.5.3 设计洪水 (11)2.6 地下水 (12)2.6.1 浅层地下淡水资源 (12)2.6.2 深层地下水资源 (12)2.6.3 地下水资源水质评价 (13)2.6.4 地下水污染分析 (13)3.工程地质 (15)3.1 工程地质条件 (15)3.1.1 勘察依据 (15)3.2 场地工程地质条件 (15)3.3 水文地质条件 (17)3.4 土层工程地质特性 (18)3.5 主要工程地质问题评价 (19)3.6 结论与建议 (20)4 水资源平衡分析 (22)4.1社会经济概况 (22)4.2当地水资源 (23)4.2.1地表水 (23)4.2.2地下水 (24)4.3客水资源 (24)4.4供水量 (25)4.5需水量 (25)4.5.1经济社会发展指标预测 (25)4.5.2需水量预测 (27)4.6水资源平衡计算 (30)5 工程布置与建筑物 (34)5.1 设计依据 (34)5.1.1 主要设计依据 (34)5.1.2依据的规范、规程 (34)5.2 工程等别和标准 (34)5.3 总体布置 (35)5.4水力计算 (38)5.4.1 闸孔总净宽计算 (38)5.4.2 消能计算 (39)5.4.3 防渗设计 (44)6金属结构设计 (52)6.1 金属结构设计 (52)6.1.1 设计参数 (52)6.1.2 工作闸门 (52)6.1.3 启闭设备 (52)7 施工组织设计 (53)7.1 施工条件分析 (53)7.2 施工导流 (54)7.3 施工排水 (55)7.4 基坑开挖 (55)7.5 施工任务 (56)7.6 施工方案 (56)7.7 施工布置 (58)7.8 工期安排 (58)7.9 施工管理 (59)8投资概算及资金筹措 (60)8.1 编制原则和依据 (60)8.2 基础单价 (60)8.3 工程概算 (61)8.4 资金筹措 (61)8.5 主要工程量 (61)9 经济评价 (62)9.1评价依据和参数 (62)9.2 固定资产投资调整 (62)9.6 结论 (64)附件一:工程投资概算表附件二:小岳闸重建工程设计图1 综合说明1.1 绪言1.1.1 工程位置与工程任务小岳节制闸重建工程位于德州市的宁津县。
水利水电工程中水闸的设计分析发布时间:2022-09-27T01:44:57.872Z 来源:《建筑创作》2022年3月5期作者:任盼盼[导读] 水闸能够保证水利水电工程正常运行,为了能够保证水闸充分发挥出自身功能,水利水电工程中需要做好水闸设计工作,从而保证水闸设计更加具有科学性,符合水利水电工程运行要求。
任盼盼(咸宁市水利勘察设计院,湖北省咸宁市,437000)摘要:水闸能够保证水利水电工程正常运行,为了能够保证水闸充分发挥出自身功能,水利水电工程中需要做好水闸设计工作,从而保证水闸设计更加具有科学性,符合水利水电工程运行要求。
在进行水闸设计的过程中,应制定科学合理的设计方案,加强对水闸设计的认识,对水利水电工程周围环境进行分析,减少水文、气候等因素对水闸设计施工的影响,对施工方案根据实际情况不断优化,从而为水利水电工程的稳定性提供保障。
关键词:水利水电工程;水闸;设计;分析水利水电工程中水闸如果长时间使用,会严重影响水闸整体的安全性,导致水闸泄洪能力不足,并且闸顶以及工作桥高度偏低,影响水利水电工程的正常运行。
水闸如果出现问题,会导致两侧水流过大,堤坝的坝顶会出现塌陷等情况,对水利水电工程质量造成严重的影响。
混凝土闸门还可能会出现人行桥局部破损等情况,因此,水利水电工程中要做好水闸设计工作,减少水闸在后续使用中出现的问题,维护水利水电工程运行的稳定性。
1水利水电工程中水闸类型水利水电工程水闸类型主要有五种,分别是进水闸、节制闸、排水闸、挡潮闸以及分洪闸。
进水闸主要应用水库、河道以及湖岸周围,从而对水利水电工程中的进水量进行合理控制,避免进水量超出承载力,造成水资源的大量浪费。
节制闸主要是对水位进行控制,并且给能够调整水流量,避免水流量过大,给水利工程造成较大的压力。
如果水利水电工程在枯水阶段,可以通过打开阀门和关闭阀门的方式,对于泄流量进行控制,提高水利水电工程运行质量。
排水闸在水利水电工程中应用,由于地板高程较低,闸深度较高,能够对水位进行控制,并且可以排除水利水电工程低处中积水。
第一章工程概况第一节编制依据、施工标准第二节工程位置、施工现场条件、气象及水文条件第四节工程范围第五节主要物工程量第六节工程特(难)点分析第二章施工组织保证体系第一节施工组织机构第二节组织机构框架图第三章施工总体方案及施工准备第一节工程进度安排第二节主要施工机械第三节主要材料用量第四章施工方法第一节施工测量第二节围堰施工方案第三节闸桥施工方案第四节护坡施工方案第五节暗渠工程施工方案第五章质量保证措施第一节施工准备阶段的质量管理第二节施工阶段的质量管理第二节工期控制措施第二节节约工时控制措施第九章雨季施工措施第十章环境保护与文明施工措施第一节管理目标第二节组织保证第三节工作制度第四节文明施工措施管理制度第六节防止施工噪音污染第七节废弃物管理第八节材料设备的管理第九节环保节能材料设备的选择第十节其他措施第十一章保证工程安全措施第一节管理目标第二节组织管理第三节安全管理制度第四节行为控制第五节劳务用工管理第六节施工安全注意事项第一章工程概况第一节编制依据、施工标准1、编制依据:1) 根据建设单位和设计单位提供的“仙河城区生态用水工程老卫东节制闸及孤北干渠老卫东河贯通沟暗渠施工图”,2) 公司组织人员对现场进行的实地勘察和规划;建设单位现场交底;3) 国家及建设部现行设计、施工规范和有关竣工验收标准和规则;公司现有的技术力量、设备条件以及施工经验等情况。
2、编制原则:科学组织施工,满足建设单位对本项目的施工期限及其它方面要求,在工期安排上留有一定的余地。
合理组织安排,充分利用有利的季节和条件,避免各种不利因素引起的劳动力、机具、材料在使用方面的不平衡现象;减少不必要的工程费用开支, 降低工程造价。
根据本项目的特点,做好施工区域的交通疏解,使施工对交通干扰达到最小程度,在施工方案上充分发挥本企业施工方面的特长;在管理机构设置和质量保证体系的建立上,适合于本工程施工的实际条件,满足于本项目质量目标实现的需要。

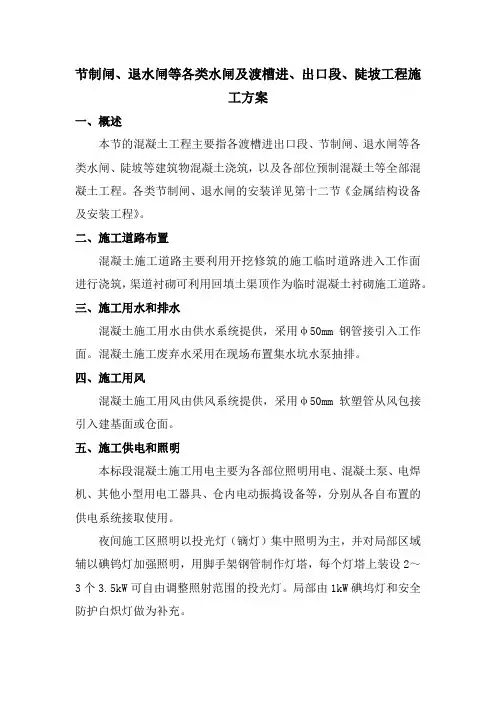

节制闸工程1土方工程1.1土方开挖土方开挖前首先对地表清理和表土清挖。
严格按施工图纸的要求,根据施工所放出的开挖线进行施工。
并根据开挖的实际土质进行调整开挖坡比,保证边坡的稳定不塌方。
在基槽底部施工工作面以外开挖沟槽,进行地下水明排,沟槽尺寸0.5×0.5m内填筑碎石,10米设置一个集水井,用无砂混凝土管作为井管,每集水井内设置一台2.2kw的水泵进行抽水。
建基面高程要求按设计从严控制,最大超挖量不得大于20cm。
设立开挖标志,标出节制闸开挖线的位置。
开挖时应采取一切预防措施避免扰动开挖线之外的表土、土方。
施工中应按设计开挖图控制开挖边线,要求不出现欠挖,而且尽量不超挖。
采用机械开挖后,为不破坏基础结构,便于下一步施工,应预留20㎝保护层采用人工清挖。
1.2土方填筑本工程土方回填采用原开挖的土料,回填料中不允许夹有杂草、树枝等腐蚀性杂质。
土方回填在混凝土达到一定强度后进行,压实采用蛙式打夯机或推土机进行平整压实。
2、桥头堡基础处理(钻孔灌注桩)2.1施工程序:平整场地→泥浆制备→埋设护筒→铺设工作平台→安装钻机并定位→钻进成孔→清孔并检查成孔质量→下放钢筋笼→灌注水下混凝土→拔出护筒→检查质量。
2.2 泥浆池布置钻孔的泥浆池布置在桥头堡的一侧,并隔孔布置。
泥浆池容积为15m3,并与容积为20m3的沉淀池串联并用。
2.3 施工方法(1)钻孔钻机就位后,对钻头中心和桩位中心校核无误后,方可开钻。
钻孔时钻架必须稳固,钻头对准桩位中心,开钻前对钻机及其它机具进行检查,机具配套,水、电畅通。
钻孔严格按规范和招标技术文件的规定和要求进行施工,同时应符合下列要求:导管接头为卡口式,直径325mm,壁厚7mm,分节长度1m~2m,最下端一节长5m。
导管使用前须进行水密、承压和接头抗压试验。
灌注混凝土前将灌注机具如储料斗、漏斗等准备好。
导管在吊入孔内时,其位置居中、轴线顺直,稳步沉放,防止卡挂钢筋骨架影响孔壁稳定。

节制闸工程施工组织一、施工概述节制闸工程是指为了调节水位、保障农田灌溉和城市供水等目的而修建的水闸工程。
在节制闸工程施工中,需要合理安排施工进度,严格控制质量,确保工程安全稳定运行。
本文将就节制闸工程施工组织进行详细介绍。
二、施工前的准备工作1. 确定施工方案:在开始施工前,需要对整个工程进行细致的分析和评估,确定合理的施工方案。
施工方案应考虑到工程的特点、施工条件和环境因素等,确保施工的顺利进行。
2. 制定施工计划:根据施工方案,制定详细的施工计划,包括施工进度、施工队伍的组织、施工材料的供应等。
施工计划应考虑到工程的特点和实际情况,确保工程按时完工。
3. 准备施工资料:对需要的施工资料进行归档整理,包括设计图纸、施工合同、施工规范等,确保施工过程中能够及时查阅相关资料。
4. 组建施工队伍:根据工程的大小和复杂程度,合理组建施工队伍,确保施工人员具备相应的技术和经验,并对施工人员进行培训,提高他们的专业素质。
5. 采购施工材料:根据施工计划,提前采购好所需的施工材料,确保施工过程中不会因为材料短缺而延误工期。
6. 制定施工安全计划:在进行施工前,需要制定施工安全计划,明确施工过程中的安全要求和措施,确保施工人员的安全。
7. 确定施工现场:选择适合的施工现场,要考虑到施工条件、交通便利性和环境因素等,确保施工过程中的安全和顺利进行。
三、施工过程中的工作1. 施工人员分工:根据施工计划,合理分工,明确各个岗位的职责和任务,确保各个环节的协调和配合。
2. 施工监管:设立专门的监理单位或监理人员,对施工过程进行监管,确保施工按照设计要求和施工规范进行。
3. 定期检查:施工过程中定期进行检查,对施工质量和进度进行监督,及时发现问题并作出处理,确保工程质量。
4. 安全保障:施工过程中要严格按照施工安全计划进行操作,加强安全培训,提高施工人员的安全意识,确保施工过程中的安全。
5. 施工材料管理:对施工材料进行严格管理,确保施工过程中材料的质量和数量均满足要求,避免施工延误。
第三章施工组织设计一、工程概况㈠、工程建设概况:市L湖入湖河道节制工程是市滨湖区中心重要的防洪、引水排涝建筑物,是改善美化居民的生活环境,造福人民的功德工程。
工程名称:市L湖入湖河道节制工程-BQ港节制闸工程建设单位:市重点水利工程建设管理处设计单位:市水利设计研究院业主工期要求:自开工之日起,工期164个日历天。
工程质量等级:目标达到水利质监部门核定的优良等级。
㈡、工程施工概况1、建筑设计特点BQ港节制闸工程位于市滨湖区太湖镇BQ港河道入五里湖的入口处,节制闸工程总长82.5米,为单孔节制闸,闸室净宽12米;底板顶高程0.00米(镇江吴淞零点);闸底板为整体式钢筋砼U形结构,底板顺水流长9.5米。
BQ港侧设置宽府米净跨12米公路桥。
主门槽与交通桥之间设检修门槽。
水闸上下游下均设钢筋砼消力池,消力池长分别为15米、18米,池深0.5米,上下游护底为M10浆砌石。
节制闸上下游翼墙采用钢筋砼扶臂式挡土墙,翼墙顶高程为5.5米。
闸门的启闭型式为升卧式,闸门为平板钢闸门,闸门顶高程为4.8米。
本工程为三级建筑物。
2、结构设计特点总体结构形式为钢筋砼和砌石。
闸室、闸墩、消力池、交通桥、工作桥、上下游翼墙均采用钢筋砼结构;闸门采用钢结构形式。
3、建设地点的特征⑴、拟建工程的位置:BQ港节制闸工程位于市滨湖区太湖镇BQ港河道入五里湖的入口处。
河南侧为北溪村居民居住区,现有一条4米宽的砂石路可到达施工现场,河北侧为临时航道,航道外为江南大学新校区及部分鱼池,河西即为五里湖湖区。
拟建闸侧河两边无土方可利用,需外购土方修筑围堰。
⑵、拟建工程的地形:近河两侧多为鱼池、堤坝路,有一小块空地地势高低不平,需要整平后用作施工现场,但场地十分狭小。
4、施工条件交通运输:该工程所在地为BQ港与五里湖交汇处,水上交通可直通施工现场,砂石等地材拟在河湖交汇点的西南侧围堰坝角外设临时码头中转到现场,河南侧有乡村公路路较为狭窄,车辆运输需对堤坝路进行重新修筑方可直达施工现场。
施工现场可放在河南堤坝下一块空地位置及湖堤西南外侧的荒地(由养鸭场向西的零散空地)内,施工场地十分窄小,具体布置详见施工平面布置图。
电:根据业主现场情况介绍,河南居民点有50KVA变压器,但可提供于本工程的施工用电容量很小,估计只能考虑20KVA用电量,所以本工程用电负荷严重不足,该部分电量只能用于日常人员生活及照明需求,施工动力用电需长期配备一台120KVA发电机组用于工程施工。
水可直接从五里湖中抽取。
筑坝土源:本工程施工现场无土源可利用,根据计算本工程所需筑坝土方约3400立方米,筑坝土源需外购并运到现场。
气候条件:地区处于亚热带南缘,为亚热带季风气候,冬季受来自西北大陆的寒冷干燥的冬季风侵袭,夏季受来自海洋的温暖潮湿的夏季风控制,春秋雨季是冬夏季风交替的过渡季节。
本区具有干湿冷暖、四季分明的气候特点,雨水充沛,无霜期长。
气温:全区年平均气温为15.8度。
月平均气温以七八月份最高,约在27.5度~29度之间.一月份气温最低,月平均气温为2度~3.5度.极端最低气温约5.5度~8.5度之间,高温季节由于海洋与湖面的调节作用,使得东部气温低于西部。
降水:太湖流域年平均降雨量约1000~1400mm,1956年~1979年年降雨量相差可达一倍以上。
夏季6~8月是一年中降水量最多的季节,约占全年降水量的35~40%;冬季12~2月是一年中降水量最少的季节,约占全年降水量的11~14%;春季3~5月占全年降水量的26~31%,秋季9~11月占全年降水量的18~23%。
降水的季节变化十分明显,降水分配不均匀,从全年来看,6~7月份为梅雨,9月份为秋雨。
本地区台风一般出现在7月中旬至9月下旬,时常驻有8~10级台风,并伴有暴雨或大暴雨。
本地区的降雨量在50mm以上的暴雨多发生在6~9月,最早出现在3月下旬,最迟出现在11月下旬,6~7月居多。
本流域洪水主要由梅雨及台风暴雨所形成,梅雨历时长,总量大,雨强小;台风暴雨历时短,雨量大,两者都可能影响本工程施工。
冰雹和龙卷风在本流域也有发生,两者都是破坏力很强的局部灾害性天气,也可能影响本工程施工。
水文:根据水文统计资料,历史最高水位吴淞4.62米(1954年8月25日),历史最低水位2.17米(1956年2月29日)。
地质资料:根据钻探及原位测试、野外编录综合分析,场地土质自上而下可划分为七大工程地质层:①层:河水:河水为无色、无味、无嗅,水流平缓。
②层淤泥:黑色,饱和,流塑状态,高压缩性,具有腐植质臭味。
含生物碎物及植物根茎。
场区普遍分布,厚度:0.8米-1.30米,平均1.10米;层底标高:0.6-1.10米,平均0.87米;层底埋深:2.30-2.80米,平均2.30米。
③层粉质粘土:灰黄、灰褐色,切面光滑,可塑至塑硬状态,高干强度,高韧性,呈星点分布,灰色成团块状分布.场区普遍分布,厚度平均3.7米,层底标高:-2.9米—2.8米,平均-2.83米;层底埋深:6.2—6.3米。
④层重粉质粘土:灰色,软塑状态,稍有光滑,中等干强度,中等韧性,中压缩性.场区普遍分布,厚度:1.90米—2.6米,平均2.18米;层底标高:-5.40米—4.80米,平均-5.02米;层底埋深:8.20-8.8米,平均8.42米。
⑤层中粉质壤土:灰色,软塑状态,稍有光滑,中等干强度,中等韧性,中压缩性.场区普遍分布,厚度:1.40-3.00米,平均1.98米;层底标高:-7.80—6.80米,平均-7.0米;层底埋深:10.2-11.2米,平均10.40米。
⑥粉质粘土:暗绿、灰绿色,切面光滑, 可塑至塑硬状态,高干强度,高韧性,低压缩性,场区普遍分布,厚度平均4.42米,层底标高:-11.6米—11.3米,平均-11.42米;层底埋深:14.7—15.00米,平均14.82米。
⑦粉质粘土:灰黄色,切面光滑, 可塑至塑硬状态,高干强度,高韧性,含铁锰结核,呈星点状分布,灰色块状成团分布,末穿透。
根据以上情况,场地内不存在滑坡、崩塌、地震液化及地基断裂现象。
建筑场地类别属Ⅲ类,土的类别为中软土,可进行建设的一般性场地。
第③层粉质粘土层位稳定,呈塑硬状态,可作为本工程主体、上下游翼墙、岸墙基础的持力层。
5、施工难点1)、本工程施工取决于施工现场用地的顺利落实,要积极取得业主及地方政府的支持,整个工程即能顺利进行。
2)、本工程施工必须先筑大坝,筑大坝关系到整个工程的进度,土源是影响大坝施工速度的关键。
大坝的质量和施工过程中的维护对整个闸站工程的施工至关重要,是确保工程施工的前提。
3)、本工程施工场地从现场看显得十分紧张,职工生活区需另外通过租用方式解决;4)、闸室门槽、钢闸门制作安装精度高;5)、回填土质量要求高;6、本公司承建该工程优势分析⑴、本公司较熟悉苏南气候、潮汛、地理,在苏州地区有相似工程施工经验。
⑵、本公司施工水闸经验丰富,九十年代中期完工的港闸为三孔30米节制闸,获得省优工程。
近两年连续施工完成了南通农场团结闸、如东县建材河排涝闸闸站、市长青沙闸、苏州相城徐图港东闸闸站等工程与本工程结构均基本相同,施工工期及质量均能满足合同要求。
⑶、本公司善于处理协调地方关系,能保障工程顺利施工;⑷、本公司施工一向注重施工质量,多次获上级质量嘉奖,所建闸大部分都被评为优良工程,一九九八年市江堤达标护坡和节点工程被省水利厅评为优良工程,一九九八年市江堤达标护坡被南通市评为质量一等奖。
一九九九年市江堤达标护坡被南通市质检站评为优良工程。
工程质量在省内外信誉较高。
⑸、本公司在外界一向以施工速度快、敢打硬仗、敢打恶仗而赢得社会的信赖。
⑹、本公司有较强的经济实力、技术力量雄厚、拥有先进的施工机械装备,有一支业务技术素质较高的施工队伍,有测试手段较齐全的试验室,工程一中标立即就能组织施工。
二、总体施工部署及进度计划安排总体目标:高标准、严要求,合理工序保工期;精心施工保质量。
1、总的施工顺序和流向:筑闸塘上下游围堰抽水清於、闸塘开挖,抽闸塘水布置垅沟排降水(必要时考虑轻型井点降水)→闸塘开挖→闸室施工→上下游翼墙施工→上下游消力池、护坦施工→交通桥施工→启闭机室施工、启闭机、闸门安装、调试整修→拆坝放水。
2、总的施工原则:先深后浅,先中部后两边,先底部后上部,先闸室、消力池后铺盖、护坦。
井点降水、闸塘开挖同时进行。
3、总体施工进度:实施工程项目流水,确保在总工期162日历天内完成整个工程项目的施工任务。
具体施工进度计划详见附表一:总体施工进度计划表三、施工准备为保质保量按期完成该工程的施工任务,从投标之日起,我公司就建立建立市BQ港节制闸工程项目经理部,从思想组织、人力、物力、财力作好以下准备,以保证工程一经中标立即投入紧张的施工。
1、思想准备,本着竞争市场,立足市场的思想,投标就想中标,从思想上高度重视,认识上高度统一。
2、组织准备,建立BQ港节制闸工程项目经理部,配备具有相应专业技术的干部,从编标之日起就作好投入工程施工的准备。
祥见附表二:组织机构框架图3、组织专业技术人员先放样定线,做好水准测量工作,绘制断面图,组织全员熟悉图纸,编制详细施工方案,并由项目部组织落实有关施工人员。
为全面开工做好技术准备,在此基础上作业工人分期全面进场。
具体施工人员详见附表三:劳务计划表4、踏勘现场,摸底调查建筑物四周和地下的情况,做到心中有数。
5、调查市场,做好原材料及构配件价格、质量的调查摸底工作,保证按时按质按量供应。
材料具体见附表四:主要材料计划表6、配备好接通水源、电源的管、线、表、设备等,保证一经中标,水电立即供应到现场。
7、配备好办公室、食堂、仓库、宿舍、围护等设施的进场准备工作。
8、维修、保养、添置好施工所用的机具、试验检测设备,保证随调随用。
各种机械设备详见附表五:主要施工机械计划安排表。
9、检测工具安排经纬仪或全站仪一台,水准仪二台,坍落度筒2只,环刀8只、多功能检验尺1根、砂石分级筛各1套,击实仪一台。
10、计量工具安排:砼电脑记量器、磅称2台。
11、筹集资金做好开工前的资金准备工作。
四、主要施工方法㈠、施工测量1、测量准备:1)、测量人员准备:由施工科从公司调用专业测量技术人员4名在首批人员进场时进场。
2)、测量仪器准备:从公司调用水准仪3台、全站仪1台,50米钢卷尺2根等并送有关检测单位检测,经检测合格并领取合格证。
3)、组织测量人员和工程技术人员熟读图纸,了解各部位的高程和尺寸。
4)、组织测量人员复测业主所交给的水准点,座标或位置控制点,并做好各控制点的保护。
在此基础上将各控制点引入施工现场控制网点并做好样桩的保护,所设控制网点做到不受施工开挖、填筑影响、车辆运输等影响。
无论是复核或网点均做好测量的原始记录,并经测量计算符合精度要求后交现场监理确认后作为今后测量的依据。
