公路工程施工临时用电方案
- 格式:doc
- 大小:808.21 KB
- 文档页数:60
道路工程临电施工方案范本一、总则为了保障道路施工期间的电力供应和安全,确保工程顺利进行,特制定本方案。
二、工程概述本工程为XX道路改造工程,施工范围包括道路拓宽、路面铺设和道路维护等工作。
其中,针对道路改造工程,需要进行临时用电安装和电力供应。
三、工程地点本工程地点位于XX省XX市XX区XX路。
四、施工时间根据工程进度安排,施工时间为XX年XX月XX日至XX年XX月XX日。
五、临时用电安装方案1、施工现场临时用电需求分析本工程施工现场需要供应临时用电,用于施工机械设备、临时照明、办公设备等。
根据实际需求,预计需供应电力容量为XX千瓦。
2、临时用电布置方案(1)施工现场布置在施工现场布置一个临时用电分配箱,通过临时用电线路连接到供电点,并设置漏电保护开关、断路器和接地设施。
(2)施工区域划分根据施工区域的不同,划分成几个临时用电区域,每个区域设置照明、插座等用电设施,并进行编号标识。
3、电缆敷设及保护电缆敷设应采用标准电气线缆,敷设在地面或地下,设立警示标识,并做好防水、防潮、防腐蚀和防搅拌的保护工作。
4、临时用电设备施工现场需配置相应的临时用电设备,包括临时用电箱、电缆、插座、照明灯、配电设备等。
5、临时用电安全管理(1)专人负责设立专人负责施工现场临时用电管理,负责用电设备的日常巡视、维护和保养。
(2)严格操作规范临时用电设备的操作和维护必须按照相关规范和操作要求进行,禁止私自接线、改动设备。
(3)定时检查定期对临时用电设备和电缆进行巡视检查,及时发现并排除隐患。
六、电力供应方案1、供电设施情况供电设施为XX供电局的配电线路,供电点为XX路XX号变电站。
2、电力需求分析根据施工现场临时用电设备的需求,预计供电容量为XX千瓦。
3、电力供应方式采用临时用电,由供电局提供电力供应,根据实际需要进行临时用电设备的开通和供电。
4、供电可靠性供电局负责供电设施的稳定运行和及时维护,保障供电的可靠性。
5、用电监测供电局负责对施工现场的用电情况进行监测,及时调整供电容量,以确保供电的稳定和安全。

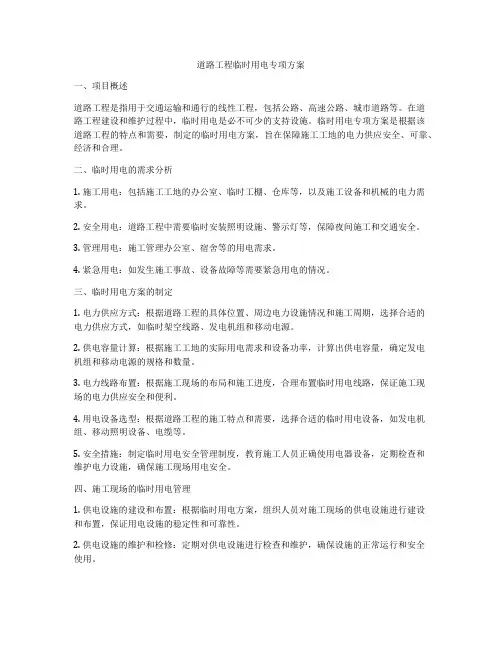

道路工程临时用电专项方案一、项目概述道路工程是指用于交通运输和通行的线性工程,包括公路、高速公路、城市道路等。
在道路工程建设和维护过程中,临时用电是必不可少的支持设施。
临时用电专项方案是根据该道路工程的特点和需要,制定的临时用电方案,旨在保障施工工地的电力供应安全、可靠、经济和合理。
二、临时用电的需求分析1. 施工用电:包括施工工地的办公室、临时工棚、仓库等,以及施工设备和机械的电力需求。
2. 安全用电:道路工程中需要临时安装照明设施、警示灯等,保障夜间施工和交通安全。
3. 管理用电:施工管理办公室、宿舍等的用电需求。
4. 紧急用电:如发生施工事故、设备故障等需要紧急用电的情况。
三、临时用电方案的制定1. 电力供应方式:根据道路工程的具体位置、周边电力设施情况和施工周期,选择合适的电力供应方式,如临时架空线路、发电机组和移动电源。
2. 供电容量计算:根据施工工地的实际用电需求和设备功率,计算出供电容量,确定发电机组和移动电源的规格和数量。
3. 电力线路布置:根据施工现场的布局和施工进度,合理布置临时用电线路,保证施工现场的电力供应安全和便利。
4. 用电设备选型:根据道路工程的施工特点和需要,选择合适的临时用电设备,如发电机组、移动照明设备、电缆等。
5. 安全措施:制定临时用电安全管理制度,教育施工人员正确使用电器设备,定期检查和维护电力设施,确保施工现场用电安全。
四、施工现场的临时用电管理1. 供电设施的建设和布置:根据临时用电方案,组织人员对施工现场的供电设施进行建设和布置,保证用电设施的稳定性和可靠性。
2. 供电设施的维护和检修:定期对供电设施进行检查和维护,确保设施的正常运行和安全使用。
3. 临时用电设备的管理:对发电机组、移动电源和其他临时用电设备进行合理的摆放和管理,确保设备的正常使用和安全。
4. 用电管理制度的执行:严格执行临时用电安全管理制度,对施工人员进行电器设备使用的教育和培训,维护施工现场的用电安全。
公路工程临时用电施工方案一、背景介绍公路工程建设中,施工过程中需要大量的临时用电来支持各种设备的运行,如机械设备、照明设备等。
合理的临时用电施工方案可以保障施工工作的正常进行,提高工作效率,确保施工安全。
二、临时用电方案制定1. 电力需求分析在公路工程建设中,根据具体的施工情况和设备需求确定临时用电的功率需求和用电点的分布,保证施工过程中各个部分的供电需求得到充分满足。
2. 用电设备选择根据电力需求分析,选用适当的发电机、配电箱等用电设备,确保设备性能稳定可靠,能够满足现场用电的要求。
3. 电缆敷设合理规划用电线路,采取安全可靠的敷设方式,避免电缆损坏、安全隐患等问题。
保证用电线路的稳定性和可靠性。
4. 配电系统设计设计合理的配电系统,包括配电箱设置、断路器配置等,保证用电过程中的安全性和灵活性。
三、施工注意事项1. 施工前检查在施工前对临时用电线路和设备进行全面检查,确保各项设备正常运行,不存在漏电、短路等安全隐患。
2. 安全用电严格遵守用电安全规定,注意用电负载不要超过设备额定容量,合理使用配电箱、断路器等安全设施,确保安全用电。
3. 防护措施在用电设备周围设置防护措施,避免设备被误操作或损坏,保障设备运行稳定可靠。
四、施工结束及移除1. 施工结束后在施工结束后,及时断开用电线路,清理施工现场,做好安全围栏设置,确保用电设备和线路完好无损。
2. 临时用电设备移除在施工结束后,及时将临时用电设备搬离现场,做好设备的归还与维护工作,为下一阶段施工做好准备。
五、总结公路工程临时用电施工方案的制定和实施对保障施工安全、提高工作效率具有重要意义。
只有根据实际情况合理制定临时用电方案,严格执行安全规范,才能有效保障施工现场的用电安全和正常进行。
在实际施工过程中,我们应该不断总结经验,提高管理水平,进一步完善临时用电施工方案,为公路工程的顺利进行提供有力支持。

公路工程临时用电方案一、编制说明及依据1.1 编制说明根据建设部JGJ46-2005《施工现场临时用电安全技术规范》的规定:临时用电设备在5台以上或设备总容量在50kW及50kW以上者,应编制临时用电施工技术方案。
1.2 编制依据⑴《施工现场临时用电安全技术规范》(JGJ46-2005);⑵《建设工程施工现场供用电安全规范》(GB50194-93);⑶《建设机械使用安全技术规程》(JGJ33-2001);⑷《系统接地的形式及安全技术要求》(GB14050-2008);⑸《建筑物防雷设计规范》(GB50057-2010);⑹《施工现场安全检查标准》(JGJ59-2011);⑺有关设计图纸;二、施工现场用电量统计2.1用电区域简介本标段K**+*00-K**+**3施工范围内的路基土石方工程、防护排水工程、涵洞工程、桥梁工程、隧道工程、房建工程施工。
项目部驻地、隧道生产生活区、钢结构加工厂、混凝土拌合站、预制梁场及施工作业队驻地临时用电。
2.2用电安排本项目所在区域沿线电力缺乏,电力网络稀少,宜采用就近“T”接的原则接入10KV电力线路并架设临时电力线路。
经过对项目区段及周边的现场调查有一条10KV线路的两处位置距离项目施工区域较近可使用。
**隧道起点,里程为(ZK**+*10、YK**+*8)向西南方向约700米的**村有10KV电力线路,可从此处“T”接10KV电力线路至**隧道起点经变压器降压后,作为隧道施工及小里程方向施工的电源。
**隧道终点,里程为(ZK**+*13 、YK**+*70)向北偏西方向约2公里的**村有10KV电力线路,可从此处“T接”10KV电力线路至**隧道终点并向大里程方向延伸,延伸线路经过钢筋加工场、混凝土搅拌站、桥梁施工区域等重要施工区域。
线路沿线分别通过变压器降压后,作为隧道施工、桥梁施工、混凝土搅拌站、钢筋加工场、预制梁场、项目部驻地等的电源。
在隧道口和混凝土搅拌站各配置一组300KW发电机组作为备用电源。
道路工程临电施工方案模板一、施工项目基本情况本工程位于XX市XX区,施工范围为xx路xx段,包括路面拓宽、路基处理、路面铺设等工程。
周边环境为居民区和商业区,交通流量较大,需要施工期间使用临时用电。
二、临时用电需求分析根据工程施工需要,预计临时用电主要包括以下几个方面的需求:1. 施工现场照明:需要保证夜间施工的照明需求;2. 施工机械动力:需要为施工机械设备提供电力支持;3. 办公室用电:需要为施工现场的办公室、临时搭建的施工指挥部提供用电支持;4. 安全警示:需要为施工现场的安全警示设备提供电力支持。
三、临时用电方案设计1. 施工现场照明:在施工现场搭建临时照明灯,设置夜间施工需要的照明设备,保证施工现场的照明需求;2. 施工机械动力:根据施工机械设备的功率和数量,确定临时用电的容量,并建设配套的临时用电设施;3. 办公室用电:为办公室提供稳定的用电支持,安装必要的用电设备,保证施工指挥、群众联系等工作的正常进行;4. 安全警示:安装必要的安全警示设备,如警示灯、安全标示牌等,保证施工现场的安全警示需求。
四、临时用电设备布置1. 施工现场照明:在施工现场周边搭建照明设备支架,安装必要的照明灯;2. 施工机械动力:根据施工机械设备的布置情况,设置临时用电的配电箱和电缆线路,保证施工机械设备的用电需求;3. 办公室用电:在施工现场布置办公室用电设备,安装必要的配电插座、电线等设施;4. 安全警示:根据施工现场的安全需要,布置各类安全警示设备,保证施工现场的安全警示需求。
五、临时用电设备运行管理1. 安全管理:临时用电设备的启停操作由指定人员负责,保证设备运行安全;2. 定期检查:定期对临时用电设备进行检查,及时处理设备故障;3. 用电监控:安装用电监控设备,实时监测用电情况,及时发现并解决用电问题;4. 用电记录:记录用电量、用电情况等信息,做好用电档案,为后期施工总结提供数据支持。
六、临时用电设备拆除及清理1. 施工结束后,及时拆除临时用电设备,清理临时用电设备所占用的场地;2. 对临时用电设备进行检查,保证设备完好无损;3. 进行用电设备的档案整理,归档相关用电记录和资料。
完整版市政公路临时用电施工组织设计方案一、工程概况本工程为市政公路临时用电施工项目,主要包括道路照明、施工设备用电及临时办公区用电等。
工程地点位于XX市区,施工路段全长约XX公里,路宽XX 米。
施工内容包括但不限于电缆敷设、配电柜(盘)、配电箱及开关箱安装、电器装置选择与安装、接地与防雷等。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,进行详细的用电负荷计算,合理配置电缆线路及配电设备。
2. 用电设备管理:严格按照国家相关标准及规范选用合格电器产品,确保用电设备的安全、可靠。
3. 用电制度:建立健全用电管理制度,明确各级用电管理人员职责,加强对施工现场用电设施的检查、维修和保养。
4. 用电安全培训:对施工人员进行用电安全知识培训,提高其安全意识,降低用电事故风险。
三、电工1. 电工人员配置:根据工程需要,配备足够数量的专业电工,负责施工现场的临时用电安装、维修及检查工作。
2. 电工资质要求:电工人员必须具备国家规定的电工操作证,且具备一定的现场施工经验。
3. 日常工作:电工人员负责施工现场的日常用电检查、维修和保养工作,确保用电设施正常运行。
四、安全距离与外电防护1. 安全距离:根据国家相关规范,确保电缆线路、配电设备等与人员、设备保持足够的安全距离,防止触电事故发生。
2. 外电防护措施:(1)在施工现场设置明显的警示标志,提醒施工人员注意外电设施。
(2)针对施工区域的外电线路,采取有效隔离措施,如安装绝缘护套、设置防护网等。
(3)加强对施工人员的培训,提高其对外电设施的认识和防护意识。
(4)在施工过程中,严格按照外电防护方案进行操作,确保外电设施安全。
五、电缆线路1. 电缆选型:根据用电负荷计算结果,选择符合国家标准的电缆类型及规格,确保电缆安全、可靠。
电缆应符合以下要求:a. 额定电压等级应高于使用电压等级;b. 电缆截面积应满足最大负荷电流;c. 电缆绝缘性能良好,耐磨损,抗老化。
公路工程施工临时用电方案一、工程概况本工程为某地区公路工程施工项目,主要包括道路、桥梁及附属设施的建设。
工程规模较大,需使用大量临时用电设施,为确保工程顺利进行,保障用电安全,特制定本临时用电方案。
二、用电管理1. 用电管理制度(1)建立健全用电管理制度,明确用电管理部门及人员职责。
(2)定期对用电设施进行检查、维护,确保用电安全。
(3)严格执行国家及地方相关用电安全规定,对违反规定的行为进行严肃处理。
2. 用电负荷计算根据工程需求,合理计算各施工阶段的用电负荷,确保电力供应稳定。
3. 电力线路敷设(1)临时电力线路应沿安全、可靠、便于维护的路径敷设。
(2)采用符合国家标准的电缆线,严禁使用破损、老化、不合格的电缆线。
(3)电缆线敷设深度应符合规定,避免受到机械损伤。
三、电工1. 电工人员要求(1)电工人员应具备相应的职业技能证书,持证上岗。
(2)熟悉工程用电设备、设施的性能、原理及操作方法。
(3)掌握用电安全知识,具备事故应急处理能力。
2. 电工职责(1)负责临时用电设施的安装、维护、检查及拆除工作。
(2)及时处理用电故障,确保用电安全。
(3)定期对用电设备进行保养,延长设备使用寿命。
四、安全距离与外电防护1. 安全距离(1)根据国家相关规定,设置安全距离,防止人员误触带电设备。
(2)在危险区域设置明显的安全警示标志,提醒施工人员注意安全。
2. 外电防护(1)对施工现场周边的外电线路进行排查,确保线路安全可靠。
(2)在施工过程中,采取措施防止外电线路受损。
(3)遇有外电线路故障,及时与供电部门联系,确保及时修复。
五、电缆线路1. 电缆线路设计(1)根据用电负荷计算结果,合理选择电缆线型号、规格及敷设方式。
(2)电缆线路设计应满足施工过程中不同阶段的用电需求,同时考虑施工结束后电缆线路的拆除和回收。
(3)电缆线路设计图应详细标注电缆走向、敷设方式、电缆接头位置等信息。
2. 电缆敷设(1)电缆敷设前应进行现场勘查,确保敷设路径无障碍,符合安全要求。
公路工程临时用电安全方案公路工程是指为道路运输提供服务的以建设和维护道路为主要内容的项目。
在公路工程建设中,使用临时用电是不可避免的。
临时用电设施是指在工地、施工现场、临时建筑等地方,为了提供临时用电而建设的电气设备和配套设施。
由于施工现场环境复杂,临时用电设施的安全问题备受关注。
因此,编制一份科学、合理、具体的临时用电安全方案是十分必要的,本文旨在制定公路工程临时用电安全方案,以确保施工中的用电安全。
二、临时用电安全方案编制依据1.《建筑工程施工现场安全生产管理规定》2.《施工现场安全防护规程》3.《临时用电设施施工及验收规范》4.国家标准《低压配电设备和系统》5.国家标准《临时用电设施技术规范》三、施工单位及人员的责任1.施工单位负责组织编制本方案,并组织实施2.临时用电设施的施工、改造、运行、维护和管理由施工单位负责3.施工作业人员必须按本方案执行,不得违章操作四、临时用电设施的管理1.临时用电设施的设计、安装、检查、运行、维护和管理必须符合国家规定的标准2.电缆敷设应按规定埋地,保护措施完善3.立杆、电缆、配电箱等设施必须牢固,并设有完善的接地保护装置4.电缆线路必须保持完好,避免破损和积水5.所有设备和线路应有清晰明显的标识五、临时用电设施的供电系统1.供电系统应符合国家标准,必须进行可靠的接地保护2.设备的电气接地引线应连续可靠3.设备的接地电阻应符合规定4.临时用电设施应设有漏电保护装置5.临时用电设施应设有过载、短路保护装置6.供电系统的各分支回路应进行专业测试并保持记录六、用电设备的安全使用1.用电设备必须符合安全标准及规定,不得使用劣质、超龄设备2.用电设备必须定期检查,确保正常使用3.设备的开关、插座等零部件必须完好无损4.用电设备的操作人员必须经过专业培训,并持证上岗5.发现设备故障应立即停止使用,并进行检修6.设备使用过程中不得擅自改动电路线路七、临时用电设施的维护与管理1.临时用电设施必须由专业人员进行定期检查,发现问题及时处理2.各类用电设备应定期进行检测、维修和保养3.对于有安全隐患的设备,应立即停用并进行维修4.设备使用应符合规范要求,不得超载使用5.设备在停用或者工期结束时,应及时拆除和搬离现场八、临时用电设施的应急处理1.在用电设备发生故障、火灾等紧急情况时,操作人员应当立即切断电源,并向管理人员报告2.如发生火灾,应立即启动消防设备,并进行紧急疏散3.对于设备故障导致的停电,应当及时排查故障原因,并及时进行维修九、临时用电设施的验收1.临时用电设施的验收由施工单位进行2.验收前应进行设备的全面检查和测试3.验收合格的设施方可投入使用十、临时用电设施的记录和档案管理1.施工单位应建立健全临时用电设施档案,记录设备的安装、检测、维护和管理情况2.每次设备检查、维修等操作均需记录,建立完整的档案十一、临时用电安全教育及培训1.施工单位应定期对使用临时用电设施的操作人员进行安全教育2.操作人员必须接受专业培训并持证上岗3.临时用电设施的使用人员必须熟练掌握设备的使用和维护方法十二、对本方案的执行和监督1.施工单位必须按照本方案的要求进行执行2.劳务分包单位应定期进行安全检查,对违规行为进行纠正3.有关主管部门应当对施工单位的临时用电设施进行定期检查和监督结语:公路工程临时用电安全方案是保障施工现场用电安全的重要管理文件,本方案根据国家有关法律法规和标准制定,具有科学性、可操作性和可行性。

公路工程行业临时用电方案一、前言公路工程是国家基础设施建设的重要组成部分,其建设涉及到大量的机械设备、施工设备和办公生活用电设备。
在施工现场,为了满足工程进度和施工需要,通常需要临时用电。
因此,合理的临时用电方案对于公路工程的施工具有重要意义。
本文将从临时用电的设计原则、方案制定、设备选择、安全管理和后期维护等方面展开讨论,以期为公路工程临时用电提供参考和指导。
二、临时用电的设计原则1. 安全性原则临时用电的设计必须保证施工现场的安全。
具体来说,应该做到接地保护、人身保护、设备保护、周围环境保护等方面。
在临时用电的设计中应遵守国家通用电气规范,选用符合国家标准的产品和设备,保证设备可靠性和安全性。
同时在用电过程中,要严格执行电气安全操作规程,进行用电设备的定期检查和维护。
2. 灵活性原则临时用电的设计需要具有一定的灵活性,能够适应施工现场的快速变化。
因此,在进行临时用电方案设计时,需要综合施工现场的环境特点、电气设备的要求以及施工进度等因素,进行合理的安排和设计。
同时在设备选型和布局上,要尽量采用模块化的设计,以便于快速、灵活地调整。
3. 经济性原则临时用电的设计需要考虑其经济性,既要满足施工需要,又要尽量控制成本。
因此在用电设备的选择、用电线路布置、功率匹配等方面需要进行合理的考量,避免出现设备使用率低、能源损耗大等问题。
此外,还应该考虑效率和可靠性等因素,充分发挥临时用电在工程施工中的作用。
三、临时用电方案制定1.施工现场特点分析在制定临时用电方案之前,首先需要对施工现场的特点进行分析。
要考虑施工现场的地理环境、气候条件、用电负荷情况、临时用电设备的布置等因素,为后续的方案制定提供基础数据。
同时还要对施工进度、工程特点、工艺要求等方面进行了解,为后续的设计提供依据。
2. 用电负荷计算根据施工现场的实际情况,需要进行用电负荷的计算。
具体来说,需要考虑施工现场的照明、通风、水泵、机械设备、办公设备等用电需求,进行负荷估算。
高速公路路基工程临时用电方案一、项目背景最近十年,我国高速公路建设取得了举世瞩目的成就,一条条高速公路如同脉络般贯穿大地,为经济发展注入了强大动力。
在这其中,路基工程是高速公路建设中的关键环节。
为确保工程进度,提高施工效率,临时用电方案的制定显得尤为重要。
二、临时用电方案总体目标1.确保路基工程用电安全、可靠、经济、高效。
2.满足施工现场各类用电设备需求。
3.优化供电布局,降低线路损耗。
三、临时用电方案具体内容1.临时供电系统设计(1)电源接入根据施工现场地理位置和附近供电设施情况,选择合适的电源接入点。
原则上,电源接入点应尽量靠近施工现场,以降低线路损耗。
同时,与当地电力部门沟通,办理相关手续,确保供电稳定。
(2)供电线路尽量沿道路、地形起伏较小的区域布置,以降低施工难度和成本。
采用地埋电缆或架空线路,确保安全、美观。
电缆线路应选用铠装电缆,架空线路应选用绝缘导线。
(3)配电室及配电箱设置在施工现场设置配电室,配电室内安装配电柜、开关柜等设备。
根据用电设备分布,合理设置配电箱,确保用电设备供电稳定。
2.临时用电设备配置(1)发电机输出功率满足施工现场用电需求。
发电机噪音低,环保性能好。
发电机具备一定的备用容量,以应对突发情况。
(2)变压器容量满足施工现场用电需求。
变压器损耗低,效率高。
变压器具备一定的备用容量,以应对突发情况。
(3)用电设备搅拌站、混凝土输送泵等大型设备。
钢筋切割、焊接等小型设备。
照明、通风等辅助设备。
3.临时用电安全措施(1)电源接入及配电室安全严格遵循国家有关电力安全规定,确保电源接入及配电室安全。
定期对电源接入点、配电室进行检查、维护,发现问题及时处理。
(2)供电线路安全电缆线路应采用铠装电缆,架空线路应选用绝缘导线。
定期对供电线路进行检查、维护,发现问题及时处理。
(3)用电设备安全用电设备应具备合格证明,确保设备安全。
定期对用电设备进行检查、维护,发现问题及时处理。
四、临时用电方案实施与监管1.实施步骤设计临时用电方案,报相关部门审批。
公路工程临时用电方案一、项目背景和说明随着城市化进程的加快和交通基础设施建设的不断推进,公路工程项目日益增多,对于临时用电需求也越来越大。
在公路工程建设过程中,临时用电是必不可少的一个环节,用于保障施工作业的顺利进行,保障施工现场及相关设备、机械的正常运行。
因此,对于临时用电的规划和建设,要求具备合理可靠的电源配置,安全稳定的用电设施,及科学规范的管理运行模式,以满足工程施工期间的用电需求,保证工程施工的安全、高效和顺利进行。
本公路工程临时用电方案,主要针对公路工程建设期间的临时用电需求,结合具体情况和实际需求,制定合理可行的临时用电方案。
同时,在方案制定的过程中,要充分考虑施工现场的用电环境和特点,保障临时用电的安全可靠。
通过合理规划和科学设计,确保临时用电设施的合理配置和高效利用,在最大程度上满足工程施工期间的用电需求,保证工程施工的正常进行。
二、临时用电方案的基本要求1. 临时用电方案要根据工程施工实际需求和用电环境特点,设计合理的用电容量和配置方案,满足各个施工现场的用电需求。
2. 临时用电方案要符合国家有关用电管理和安全规定,保证用电设施的安全可靠。
3. 临时用电方案要充分考虑用电设备的品质和性能,确保设备的稳定运行,提高设备利用率。
4. 临时用电方案要合理规划用电设施的布置位置和接线方式,保证用电设施的有效利用。
5. 临时用电方案要重视用电设施的维护管理,确保设施的运行状态良好,最大程度地减少发生故障的可能性。
6. 临时用电方案要充分考虑环保、节能的要求,采取科学合理的措施,降低用电过程中的热损和能耗,并尽可能减少对环境的影响。
三、临时用电设施规划与配置1. 供电来源:根据工程施工现场的用电需求,选择供电源,满足施工现场的用电需求。
可通过临时引入电缆,选择合适的供电方式,满足用电设施的正常运行。
2. 临时配电箱:在施工现场设置合适的临时配电箱,根据施工场地布局和施工工艺需要,合理安排配电箱的布置位置和配电线路。
高速公路施工现场临时用电施工方案一、工程概况本工程为某高速公路施工现场临时用电施工项目。
工程地点位于XX省XX市,全长约XX公里,包含桥梁、隧道、路基等多种地形。
工程预计施工周期为XX 个月,施工现场需大量用电设备进行作业。
为确保施工现场用电安全、可靠,特制定本临时用电施工方案。
二、用电管理1. 用电管理制度(1)建立完善的用电管理制度,明确用电管理责任人。
(2)施工现场用电设备必须符合国家相关标准,严禁使用假冒伪劣产品。
(3)定期对施工现场用电设备进行检查、维修,确保设备安全运行。
2. 用电负荷计算根据施工现场用电设备的需求,进行用电负荷计算,合理配置电缆线路、配电柜(盘)、配电箱及开关箱等设施。
3. 用电设备管理(1)用电设备必须符合国家相关安全标准,设备铭牌清晰可见。
(2)定期对用电设备进行维护、保养,确保设备性能良好。
(3)严禁私拉乱接电源线,用电设备必须由专业电工进行安装、调试。
三、电工1. 电工资格(1)电工必须具备国家认可的专业资格证书。
(2)电工应熟悉施工现场用电设备的性能、操作方法及安全规程。
2. 电工职责(1)负责施工现场临时用电设施的安装、调试、检查和维护。
(2)负责处理施工现场用电事故,及时排除安全隐患。
(3)负责对施工现场用电设备进行定期检查,发现问题及时上报并处理。
四、安全距离与外电防护1. 安全距离(1)施工现场用电设备应保持足够的安全距离,防止人员触电。
(2)根据国家相关规定,设置安全警示标志,提醒施工人员注意安全。
2. 外电防护(1)对于临近高压线路的施工现场,应采取有效措施进行外电防护。
(2)在高压线附近作业时,应使用绝缘工具,并保持安全距离。
(3)遇有大风、雷雨等恶劣天气,应停止户外用电作业,确保施工人员安全。
. 安全距离与外电防护1. 安全距离(1)施工现场用电设备与人员之间的安全距离应符合国家相关规定。
(2)高压线路与建筑物、构筑物之间的安全距离应符合GB 50061-2010《高压线路与建筑物、构筑物之间的安全距离》标准。
公路工程临时用电方案临时用电方案为了保证高速公路施工现场的安全和正常运行,XXX制定了以下临时用电方案。
一、接地与防雷1.在施工现场专用的中性点直接接地的电力线路中,必须采用TN-S接零保护系统。
2.电气设备的金属外壳必须与专用保护零线连接。
保护零线应由工作接地线、第一级漏电保护器电源侧的零线引出。
3.施工现场的电力系统严禁利用大地作相线或零线。
4.保护零线不得装设开关或熔断器。
5.保护零线应单独敷设,不作它用。
重复接地线与保护零线相连接。
6.正常情况下,下列电气设备不带电的外露导电部分,应做保护接零:1) 电机、电器、照明器具、手持电动工具的金属外壳;2) 电气设备传动装置的金属部件;3) 室内、外配电装置的金属框架及靠近带电部分的金属围栏和金属门;4) 电力线路的金属保护管;5) 安装在电力线路杆(塔)上的开关、电等电气装置的金属外壳及支架。
7.保护零线除必须在总配电箱处作重复接地外,还必须在配电线路的中间处和末端处做重复接地。
保护零线每一重复接地装置的接地电阻值应不大于10Ω。
在工作接地电阻允许达到10Ω的电力系统中,所有重复接地的并联等值电阻应不大于10Ω。
8.每一接地装置的接地线应采用二根以上导体,在不同点与接地装置做电气连接。
不得用铝导体做接地体或地下接地线。
垂直接地体宜采用角钢、钢管或圆钢,不宜采用螺纹钢材。
9.电气设备应采用专用芯线作保护接零。
此芯线严禁通过工作电流。
10.手持式用电设备的保护零线,应在绝缘良好的多股铜线橡皮电缆内。
其截面不得小于1.5mm2,其芯线颜色为绿/黄双色。
11.施工现场所有用电设备,除做保护接零外,必须在设备负荷线的首端处设置漏电保护装置。
12.各机械设备的防雷引下线可利用该设备的金属结构体,但应保证电气连接。
13.机械设备上的避雷针(接闪器)长度应为1至2m。
14.安装避雷针的机械设备所用动力、控制、照明、信号及通信等线路,应采用钢管敷设。
并将钢管与该机械设备的金属结构体作电气连接。
公路工程临时用电方案模板一、概述为了满足公路工程施工过程中对电力需求的临时性和灵活性要求,制定临时用电方案,以保障施工顺利进行。
二、用电范围和用电负荷1. 用电范围: 公路工程施工现场。
2. 用电负荷: 根据施工需要确定,包括施工机械设备、照明、动力等电器设备的用电需求。
三、用电方式1. 供电方式: 临时用电可由施工单位自备发电机组或由供电单位提供臨时配電設施。
2. 配电方式: 采用临时配电装置进行配电,将电能分配到各用电点。
四、电缆敷设1. 电缆敷设方式: 采用埋地敷设和临时架空敷设方式。
2. 电缆规格: 根据用电负荷和敷设长度确定合适的电缆规格。
3. 电缆保护措施: 安装电缆护套、护管等保护措施,防止电缆被损坏。
五、用电安全1. 电气设备的选用: 临时用电设备应符合国家标准,具有过载保护、漏电保护等功能。
2. 用电场所的安全防护: 制定临时用电现场安全管理制度,提高安全意识,设立警示标志和警示线,防止触电和电击伤害。
3. 用电设备的定期维护及检测: 定期对临时用电设备进行维护保养和定期检测,确保设备正常运行。
六、环境保护1. 废水排放: 对于需要用水的工艺施工现场,设立污水收集系统,并按照相关标准进行处理和排放,防止污水污染。
2. 噪音和振动控制: 采用降噪措施,减少作业机械设备产生的噪音和振动,减少对周边环境和居民的影响。
七、临时用电设备清单1. 发电机组: 根据用电负荷和稳定性要求确定合适的发电机组。
包括主机、控制箱等配套设备。
2. 配电箱: 能够满足各个用电点的配电需求,具有过载保护和漏电保护功能。
3. 电缆及配件: 包括电缆、插头插座、分支箱等。
4. 照明设备: 用于工程现场的夜间照明。
5. 其他用电设备: 根据施工需要确定其他用电设备,如空压机、电动工具等。
以上为公路工程临时用电方案的模板,具体内容可根据工程实际情况进行调整和完善。
公路工程施工临时用电方案一、施工现状分析公路工程是国家基础设施建设的重要组成部分,对于提高国家综合交通运输系统的服务能力、提升国家综合交通运输运作效率、促进沿线地区社会经济发展和提高人民生活水平具有重要意义。
在公路工程施工过程中,施工现场需要进行大量的临时用电工作,以保障施工的正常进行和工人的生活需要。
二、临时用电工作的重要性1. 施工现场的用电需求公路工程施工现场需要用电进行各种施工机械设备的操作,如挖掘机、推土机、打桩机等等,同时还需要用电进行施工人员的生活用电,如照明、空调、取暖等。
因此,临时用电工作对于施工现场的正常运行至关重要。
2. 安全生产的保障在施工现场,由于工作环境复杂,机械设备众多,如果临时用电工作不得当,存在着电气安全隐患,很容易导致安全事故的发生,对施工人员的人身安全构成威胁。
因此,临时用电工作的合理规划和安全保障显得尤为重要。
3. 环保节能要求随着我国环保意识的提高,公路工程施工临时用电方案需兼顾环保节能要求,尽量减少对环境的影响,节约能源,完成工程建设过程中应有的社会责任。
三、临时用电方案的目标1. 保障施工用电需求,确保施工现场设备正常运行。
2. 保障施工人员生活用电需求,保障工人的正常生活和工作。
3. 兼顾环保节能要求,减少对环境的影响,节约能源,完成工程建设过程中应有的社会责任。
四、临时用电方案制定的内容1. 临时用电规划根据施工现场的情况和用电需求,制定合理的用电规划,确定用电的区域和用电的容量,确保用电的稳定供应。
2. 临时用电设备选择选择符合国家标准的临时用电设备,如变压器、柜式变电站、电缆等,确保设备的安全性和合规性。
3. 临时用电设备布局根据施工现场的实际情况,合理布局临时用电设备,确保设备的安全使用和便捷维护。
4. 临时用电安全保障制定临时用电工作的相关安全管理制度和操作规程,加强对施工人员的安全教育和培训,保障施工过程中电气安全的顺利进行。
5. 环保节能措施优化临时用电设备的配置和工作方式,采取合理的节能措施,减少能源消耗,保护环境。
高速公路施工临时用电专项方案一、工程概况根据《高速公路施工临时用电专项方案》的要求,本工程为某高速公路项目施工期间的临时用电工程。
工程地点位于XX地区,主要包括路基工程、桥梁工程、隧道工程等。
工程总用电负荷约为XX千瓦,计划施工工期为XX个月。
为确保施工期间用电安全、可靠,特制定本临时用电专项方案。
二、用电管理1. 用电管理原则(1)严格执行国家有关电气工程安装、运行、检修的标准和规范,确保用电安全。
(2)建立完善的用电管理制度,明确各级用电管理人员的职责。
(3)定期对用电设备进行检查、维护,确保设备安全运行。
2. 用电管理制度(1)设立专门的用电管理部门,负责施工期间的用电管理工作。
(2)制定临时用电设备操作规程,并对操作人员进行培训。
(3)建立用电设备检查、维修制度,确保设备正常运行。
三、电工1. 电工人员要求(1)电工人员必须持有国家规定的电工操作证,方可从事电气设备的安装、维修和运行工作。
(2)电工人员应具备丰富的电气知识和实际操作经验。
(3)电工人员应定期参加安全培训,提高安全意识。
2. 电工职责(1)负责临时用电工程的安装、维修和运行工作。
(2)负责用电设备的定期检查,发现安全隐患及时整改。
(3)对用电设备进行操作、维修时,严格执行操作规程,确保安全。
四、安全距离与外电防护1. 安全距离(1)根据国家相关标准,设置电气设备的安全距离,确保人员、设备安全。
(2)在电气设备周围设置明显的安全警示标志,提醒人员注意安全。
2. 外电防护(1)采用可靠的绝缘措施,对施工现场的外电线路进行防护。
(2)定期对外电线路进行检查,发现破损、老化等现象及时更换。
(3)在施工过程中,注意避免外电线路的损坏,确保用电安全。
五、电缆线路1. 电缆线路设计(1)根据工程用电需求,合理设计电缆线路走向,确保线路短、直、安全。
(2)选择合适的电缆类型和规格,满足施工期间用电负荷要求。
(3)电缆敷设前应进行详细检查,确保无破损、老化等质量问题。
公路工程临时用电方案内容一、背景随着交通建设的不断推进,公路工程的规模越来越大,工程施工需要的临时用电也越来越多。
为了保障施工的顺利进行,临时用电方案必不可少。
临时用电方案的制定需要考虑施工现场的实际情况,合理安排电力资源,保证用电的安全和稳定。
因此,本文将就公路工程临时用电方案进行详细的探讨。
二、临时用电方案的必要性1. 施工用电需求公路工程施工过程中需要用电的地方很多,比如工地内的临时办公室、生活区、施工机械、照明、通风设备等,而这些设备和用电设施并不是永久性的,因此需要制定临时用电方案,为施工提供必要的电力支持。
2. 用电安全保障临时用电方案可以通过合理的设计和布线,提高用电设施的稳定性和安全性,避免电线乱拉乱接,电路过载等一系列安全隐患。
3. 节约成本通过临时用电方案,可以很好地规划和管理电力资源,避免浪费,降低成本。
三、临时用电方案的制定1. 确定用电需求在制定临时用电方案之前,首先要对工程施工的用电需求进行充分调研和调查,具体包括用电设备的种类、用电量、用电时间等。
2. 电力资源调查接下来需要对周边的电力资源进行调查,包括是否有稳定的供电线路,是否有现有的电力设施可以利用等。
3. 安全标准根据国家电力规范以及当地的用电安全标准,确定临时用电方案应该遵守的标准和安全要求。
4. 设备选型根据用电需求和电力资源的实际情况,选用符合标准要求并适合施工现场的用电设备。
根据工地的具体情况,合理布置电缆线路和电源设备,避免交叉、叠放、拉拽折弯等操作,确保用电设备之间的距离和布局符合安全标准。
6. 保障配电配电箱和开关柜等设备的选型和布置需要符合国家标准,并保证施工现场的电力稳定供应、用电分布合理。
7. 负荷管理在临时用电方案中,需要考虑到负荷的管理和调整,对于高负荷的设备需要特别注意,避免过载。
8. 安全检查制定临时用电方案后,需要进行安全检查,确保所有的电线电缆和设备都符合相应的安全标准,维护电力设备和用电设备。
公路工程临时用电施工方案1.配电箱应符合国家及地方相关安全政策、法律、法规的要求。
2.配电箱应设在安全可靠的地方,不得影响施工和通行。
3.配电箱应具有漏电保护功能,并设置漏电保护开关。
4.配电箱应设有过载保护、短路保护和接地保护等功能,确保电气安全。
5.配电箱应定期检查、维护,并建立检测维护记录。
4.临时用电线路的敷设和保护1.临时用电线路应按照规范要求敷设,不得经过人行道、车行道。
2.临时用电线路应设置防护措施,如护套、管道等。
3.临时用电线路与其他线路应保持一定的距离,不得交叉敷设。
4.临时用电线路应定期检查、维护,并建立检测维护记录。
5.临时用电的操作规程1.临时用电前,必须进行安全检查,确保设备完好、线路正常。
2.临时用电时,应有专人负责,做好安全防护措施,禁止非电工进行电气作业。
3.临时用电结束时,应按顺序切断电源,拆除设备和线路,不得留有隐患。
六、应急措施1.电气触电事故的应急处理1.1 发现电气触电事故,应立即切断电源,采取急救措施,并及时报告有关部门。
1.2 电气触电事故后,应进行调查分析,查清事故原因,采取措施防止再次发生。
2.其他应急措施在发生其他突发事件时,应按照应急预案进行处理,确保施工安全。
七、总结本方案是为了保证施工现场临时用电安全而制定的,严格按照国家及地方相关安全政策、法律、法规和《规范》的要求编制。
在施工过程中,必须严格执行本方案,做好安全防护措施,确保施工安全。
同时,定期检查、维护并建立检测维护记录,及时消除隐患。
在应急情况下,按照应急预案进行处理,确保施工安全。
3.1 配电箱和其内部开关、器件的安装应该牢固端正。
建筑物或构筑物上安装的配电箱应该是固定式的,箱底距离地面的垂直距离应该在1.3m到1.5m之间。
移动式配电箱不得随意拖拉,应该固定在支架上,箱底与地面的垂直距离应该在0.6m到1.5m之间。
3.2 配电箱内的开关和电器应该安装在非金属或木制的绝缘电器安装板上,然后整体紧固在配电箱体内。
公路工程临时用电施工方案设计一、综述随着交通运输行业的快速发展,公路工程在我国经济建设中占据越来越重要的地位。
而临时用电作为公路工程建设中的重要组成部分,其安全性、可靠性和效率直接关系到工程质量和进度的保障。
因此编制《公路工程临时用电施工方案设计》至关重要。
本综述旨在阐述公路工程临时用电的背景、目的、意义及其研究现状,为后续方案的详细设计提供理论基础和参考依据。
当前随着城市化进程的加快和基础设施建设的不断推进,公路工程建设的需求日益增长。
在公路施工过程中,各类工程机械和设备的运行需要稳定的电力支持,而临时用电设施的建设和管理成为确保工程顺利进行的关键环节。
然而由于公路工程施工环境的复杂性和不确定性,临时用电方案的设计面临着诸多挑战,如电力负荷的准确预测、供电系统的稳定运行、安全措施的落实等。
因此设计科学合理的临时用电施工方案,对于提高公路工程施工效率、保障工程质量和安全具有重要意义。
近年来国内外学者对公路工程临时用电方案的设计进行了广泛研究,涉及电力负荷计算、供电系统配置、电缆线路规划、安全防护措施等方面。
然而现有研究还存在一些问题和不足,如缺乏系统性、综合性的设计方法,对实际工程需求的适应性有待提高等。
因此本方案设计旨在结合前人研究成果和工程实践经验,提出一套适用于公路工程临时用电的施工方案,为类似工程提供借鉴和参考。
1. 背景介绍:介绍公路工程建设中的临时用电需求及其重要性随着公路工程建设规模的不断扩大和施工技术水平的不断提高,电力需求在公路工程建设中的地位日益凸显。
临时用电作为公路工程建设过程中的关键环节,不仅保障了施工设备的正常运转,也为施工过程的照明、通信和其他辅助设施提供了必要的电力支持。
在公路工程中,临时用电需求贯穿于整个施工过程,其重要性不言而喻。
为确保施工过程的顺利进行和工程质量的稳定提升,制定一套科学、合理的临时用电施工方案显得尤为重要。
在此背景下,本文将详细阐述公路工程临时用电的施工方案设计,以期为相关工程提供有益的参考与指导。
******工程施工临时用电方案编制:审核:批准:******公司******************项目经理部二〇二一年二月目录第一章工程概况 (1)1.1. 工程概况 (1)1.2. 编制依据 (1)第二章总体施工用电布置 (2)2.1. 临电总体布置 (2)2.2. 供电线路 (2)2.3. 配电箱、开关箱 (2)2.4. 电器装置 (3)第三章施工部署 (4)3.1. 施工依据及任务 (4)3.2. 施工组织机构 (4)3.3. 临时用电系统图 (5)3.4. 施工安排 (5)3.5. 施工现场临时用电的验收与检查要求 (6)第四章现场用电负荷计算 (7)4.1. 现场区段划分 (7)4.2. 施工现场用电设备参数设置 (8)4.3. 区段用电量负荷计算 (8)4.3.1. K8+940~K9+200段 (8)4.3.2. K9+200~K9+600段 (12)4.3.3. K9+600~K10+000段 (14)4.3.4. K10+000~K10+600段 (15)4.3.5. K11+380~K11+980段 (16)4.3.6. K12+000~K12+900段 (17)4.3.7. K12+900~K13+960段 (19)第五章现场用电管理体系及职责 (21)5.1. 现场用电管理体系人员 (21)5.2. 职责 (21)5.2.1. 现场用电负责人职责 (21)5.2.2. 现场电工职责 (21)5.2.3. 其他用电人员职责 (22)5.2.4. 制订的现场制度 (22)第六章配电装置安装技术措施 (23)6.1. 现场线路配置 (23)6.2. 电缆敷设方法 (23)6.3. 电器设备的设置应符合下列要求 (23)6.4. 配电箱 (24)第七章安全用电组织措施 (28)7.1. 建立技术交底制度 (28)7.2. 建立安全检测制度 (28)7.3. 建立电气维修制度 (28)7.4. 建立安全用电制度 (28)第八章安全用电技术措施 (30)8.1. 现场临时用电一般规定: (30)8.2. 用电管理要求 (31)8.3. 电动机械、手持工具安全要求: (31)8.4. 施工现场照明安全要求: (32)8.5. 配电箱环境要求 (33)8.6. 用电日常管理检查维护制度 (34)8.7. 用电文明施工 (34)第九章电气防火措施 (35)第十章保护接零、防雷防护措施 (38)第十一章安全用电保证措施 (40)11.1. 接地接零保护 (40)11.2. 设备漏电保护器 (40)11.3. 电气设备的设置 (40)11.4. 电气设备的安装 (41)11.5. 施工现场电缆线路 (42)11.6. 电气设备的操作与维修人员要求 (45)11.7. 电气设备的使用维护 (45)第十二章临时用电应急救援预案 (48)12.1. 事故类型和危害程度分析 (48)12.1.1. 事故类型 (48)12.1.2. 危害程度分析 (48)12.2. 8.2应急处置基本原则 (48)12.3. 组织机构 (49)12.3.1. 应急组织体系 (49)12.4. 预防与预警 (49)12.4.1. 危险源监控 (49)12.4.2. 预警行动 (51)12.5. 信息报告程序 (51)12.6. 应急处置 (52)12.6.1. 响应分级 (52)12.6.2. 响应程序 (52)12.6.3. 处置措施 (53)12.7. 应急主要物资与装备保障 (56)附件:变压器位置总平面图 (57)第一章工程概况1.1.工程概况本项目为改建工程,按一级公路兼城市快速标准建设,主路设计速度采用80km/h,主路均为双向6车道,辅路设计速度采用40km/h,双向4车道(主路高架段辅路双向6车道)。
起点桩号K8+460,终点桩号K13+960。
路线全程5.5km。
施工内容包含道路工程、桥梁工程、涵洞工程、排水工程及管线综合工程、海绵城市、交通工程、照明工程、环境保护和景观工程等。
道路主线红线宽度62m,标准断面主线双向六车道29.5m,辅路双向四车道15m及4.5m侧分带、4m绿化带、5m 非机动车道、4m人行道,本标段合同总价***亿元,合同工期730个日历天。
主要工程量有:路基挖方46.6万m³,填方82.9万m³。
软基处理有水泥搅拌桩20729.3m,高压旋喷桩10240m,人行天桥1座48m。
桥梁包含高架桥1228m、中桥44m、大桥232m、大桥106.06m、主线桥44m、辅路中桥3:44m、辅路中桥4:44m、A匝桥63.75m、B匝桥57.75m、C匝桥207.25m、D匝桥184.25m、中桥55.5m、改路1中桥63.5m。
涵洞12 道,其中利用现状涵洞 1 道,拆除重建涵洞 1 道,接长涵洞10道。
1.2.编制依据(1)《施工现场临时用电安全技术规范》(JGJ46-2016);(2)《电力建设安全工作规程》(SDJ65-82);(3)《电气装置安装工程低压电器施工及验收规范》(GB50254-2016);(4)《电气装置安装工程接地装置施工及验收规范》(GB50169-2016);(5)《公路工程施工安全技术规范》(JTG F90-2015)(6)《建设工程施工现场供用电安全规范》(GB 50194-93)(7)《施工现场供用电安全规范》(GB50194-2014)(8)《低压配电设计规范》(GB 50054-2011)(9)《供配电系统设计规范》(GB50052-2009)(10)《通用用电设备配电设计规范》(GB50055-2011)(11)施工现场布置图(12)主要施工用电设备、机具清单(13)工程总体施工组织设计。
第二章总体施工用电布置2.1.临电总体布置1、本工程临时用电由外电源引入,现场配置一台800KV A和六台630KV A变压器(变压器位置详见施工总平面图);现场采用三级配电的方式,根据施工布置图中各用电设备的位置和用电负荷及现场情况,由配电室到总配电箱,选用电缆架空及埋地敷设,由二级配电箱分别至各个施工区供电。
2、线路采用TN—S系统三相五线制,各支线采用五芯电缆220/380 V,并穿管敷地,必须为绝缘导线。
2.2.供电线路1、所有现场施工用电采用电缆线路,从现场总配电室接至二级配电箱。
2、电缆干线采用VV型电力电缆埋地敷设,并应避免机械损伤和介质腐蚀。
3、电缆地室外直接埋地敷设的深度为0.6m,并应在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖作为保护层。
4、电缆线路穿越道路等易受机械损伤的场所时,要加设防护套管。
5、电缆接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤并应远离易燃易爆易腐蚀场所。
6、在电缆敷设的线路上做好标识标牌。
2.3.配电箱、开关箱1、配电箱的设置根据现场施工需要确定。
2、动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置。
3、配电箱、开关箱应装设在干燥、通风及场所,不得装设在易受外来固体物撞击、强烈振动,液体侵溅的场所。
4、配电箱、开关箱周围应有足够二人同时工作的空间和通道。
不行堆放任何妨碍操作、维修的物品。
5、配电箱、开关箱采用钢板或优质绝缘材料制作,铁板厚度应大于1.5mm。
6、配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上。
7、固定式配电箱、开关箱的下底与地面的垂直距离应大于1.3m,小于1.5m,移动式分配电箱、开关箱的下底与地面的垂直距离宜大于0.6m,小于1.5m。
8、配电箱、开关箱内的开关电器(包括插座)应按其规定的位置紧固在电器安装板上,不得歪斜和松动。
9、配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子板分设。
10、配电箱、开关箱内的连接线应采用绝缘导线,接头不得松动不得有外露带电部分。
11、配电箱和开关箱的金属箱体、金属电器安装板以及箱内电器的不应带电金属底座、外壳等必须作保护接零。
保护零线应通过接线端子板连接。
12、配电箱、开关箱必须防雨、防尘。
2.4.电器装置1、配电箱、开关箱内的电器装置应可靠完好,不准使用破损、不合格的电器。
2、每台用电设备应有各自专用的开关箱,必须实行“一机一闸”制,严禁用同一个开关电器直接控制二台及二台以上用电设备(包括插座)。
3、开关箱内的开关电器必须能在任何情况下都可以使用电设备实行电源隔离。
4、配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。
第三章施工部署3.1.施工依据及任务本工程现场临时用电,根据通用用电设备配电设计规范(GB50055-2011)设计,为保障现场施工用电安全,文明施工,敷设埋地线路在相应的距离设置检查井及设立标识牌并按平面布置图相应的位置敷设。
3.2.施工组织机构为了确保组织规范安装,安全如期完成,由现场项目部全面综合管理,公司有关部门和负责人定期到施工现场检查指导、监督和布置落实工作。
为了便于工程施工快而不乱,管理有序,必须做好现场施工负责人和各单位之间交叉作业的协调,确保工程达到标准和按计划进行。
项目经理:***各用电班组电工3.3.临时用电系统图1、配电模式:采用“三级配电、两级保护”,“两级保护”是指将电网的干线与分支线路作为第一级,线路末端作为第二级,分电箱不设漏电保护器。
如下图:总配电箱电器配置接线图三相动力分配电箱电气配置接线图开关箱电器配置接线图3.4.施工安排1、为了保证质量,施工人员持证上岗并分为:定位测量、管道沟槽开挖、套管敷设、电箱制作、电力检查井砌筑五个小组。
2、管道沟槽宽度0.5m深度为约1m。
3、对易损坏的电线、电缆处采取防护措施;4、如雨天施工应采取防滑措施或暂停施工。
5、完工后认真检查保护接零及接地情况。
6、临电施工主要工具:测量接地用表、紧线钳、手电钻、电工常用工具。
3.5.施工现场临时用电的验收与检查要求1、电气线路、用电设备安装完工后,必须会同主管单位的质安、动力部门验收合格才允许通电投入运行。
验收时应重点检查下列内容:1)开关、插座的接线是否正确及牢固可靠,各级开关的熔体规格大小是否与开关和被保护的线路或设备相匹配;2)各级漏电开关的动作电流、动作时间是否达到要求;3)对接地电阻(工作接地电阻、保护接地电阻、重复接地电阻)进行测量;4)保护接零(地)所用导线规格,接零(地)线与设备的金属外壳,接地装置的连接是否牢固可靠。
5)结电气线路、用电设备绝缘电阻进行测量。
2、电气设备必须按下面规定时间定期检查,并列表报主管单位备查。
1)每天上班前的检查内容:2)保护潜水泵的漏电开关(应上、下午上班前功尽弃检查);3)保护一般水泵、振动器及手持电动工具的漏电开关;4)潜水泵相绕组对外壳的绝缘电阻;5)一般水泵、振动器、潜水泵的电缆引线的外绝缘层、开关、机身是否完整无损;6)一般水泵、振动器、潜水泵电源插头的保护接零(地)桩头至机身的电阻(电阻大于0.5欧姆时严禁使用)。
