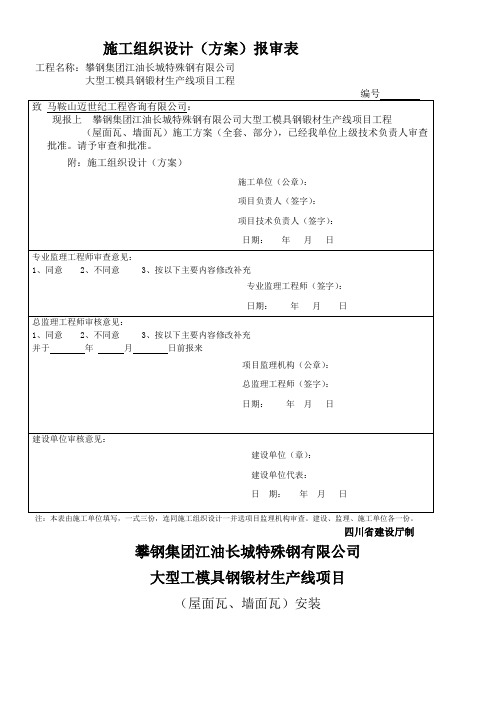

施工组织设计(方案)报审表工程名称:攀钢集团江油长城特殊钢有限公司大型工模具钢锻材生产线项目工程注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各一份。
四川省建设厅制攀钢集团江油长城特殊钢有限公司大型工模具钢锻材生产线项目(屋面瓦、墙面瓦)安装施工方案编制:核对:审核:攀钢集团冶金工程技术有限公司成都分公司2010年9月22日目录1 工程概况……………………………………………2 施工组织……………………………………………3 施工准备工作………………………………………4 施工部署……………………………………………5 施工进度计划………………………………………6 主要项目施工方法与技术措施……………………7 工程质量的保证措施………………………………8 安全保证措施………………………………………9 施工现场文明管理措施……………………………攀长钢大型工模具钢锻材生产线(屋面瓦、墙面瓦)安装施工方案1 工程概况1.1编制说明本施工方案包括:长钢大型工模具钢锻材生产线项目工程屋面瓦、墙面瓦的安装施工的内容。
1.2编制依据1.2.1长钢大型工模具钢锻材生产线项目工程设计图纸。
1.2.2国家现行的《压型钢板、夹芯板屋面及墙体建筑构造》图集、《建筑工程施工质量验收规范(GB50207-2002)》及相关法规、法令。
1.2.3现场实际调查情况。
1.2.4我公司技术力量、机械设备装备能力、工程管理模式、类似工程施工经验。
1.3工程概况1.3.1工程位置、施工场地条件本工程位于江油市三合镇攀长钢第一生产厂区内。
施工场地内地势狭窄,各施工单位交叉作业,施工场地情况复杂。
1.3.2气象条件江油地区多年年平均气温16.3℃,极端最高气温为37℃,极端最低气温-5.9℃。
多年年平均风速为1.2m/s,最大风速17m/s,极大风速为27.4m/s (1961年6月2日),最多风向为北及东北风向,多年年平均风压力为145Pa,最大风压力为250Pa。
第1篇一、项目背景随着我国经济的快速发展,工业生产规模不断扩大,对厂房的需求日益增加。
本工程旨在建设一座现代化、高效能的厂房,以满足企业生产需求。
为确保工程顺利进行,特制定本施工方案。
二、工程概况1. 工程名称:XX厂房工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积10000平方米,建筑面积8000平方米4. 工程结构:钢筋混凝土框架结构5. 工程工期:预计6个月6. 工程投资:预计5000万元三、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张三3. 施工团队:包括土建、钢结构、电气、通风、消防等专业人员4. 施工进度计划:根据工程进度要求,制定详细的施工进度计划,确保工程按期完成。
四、施工准备1. 施工图纸及资料:收集并审核施工图纸及有关资料,确保施工图纸完整、准确。
2. 材料设备:根据工程需要,采购各种建筑材料、设备,确保材料设备质量符合要求。
3. 施工人员:组织施工队伍,对施工人员进行岗前培训,提高施工人员素质。
4. 施工现场:做好施工现场的规划、布置,确保施工现场安全、整洁。
五、施工工艺1. 土建施工(1)基础施工:根据设计要求,进行基础开挖、垫层、钢筋绑扎、模板安装、混凝土浇筑等工序。
(2)主体结构施工:进行主体结构模板安装、钢筋绑扎、混凝土浇筑、防水、保温等工序。
2. 钢结构施工(1)钢结构加工:根据设计图纸,进行钢结构加工、焊接、防腐等工序。
(2)钢结构安装:进行钢结构构件吊装、焊接、校正、防腐等工序。
3. 电气施工(1)电气设备安装:根据设计要求,进行电气设备安装、调试、验收等工序。
(2)电气线路敷设:进行电气线路敷设、电缆桥架安装、接地、防雷等工序。
4. 通风、消防施工(1)通风管道安装:进行通风管道安装、风机安装、调试等工序。
(2)消防系统安装:进行消防管道安装、消防设备安装、调试等工序。
六、施工质量控制1. 施工过程中,严格按照施工图纸、规范、标准进行施工,确保工程质量。
年产330万吨热轧板带钢车间工艺设计摘要钢铁业是一个国家基础工业中非常重要的组成部分,也是国家经济发展的重要支柱。
我国钢铁工业发展较快,工艺结构逐步改善,但生产专业化自动化程度低,技术不够先进等等,导致还有很多产品需要从国外进口。
这些年来,随着我国的经济发展,热轧板带钢在国内市场的需求空间越来越大,为弥补我国宽带钢供应不足而设计此热轧带钢车间。
根据设计任务书要求,本车间设计年产量热轧钢卷330万吨;钢种有普碳钢,优质钢和低合金钢;产品规格为1.0~15㎜×750~1650㎜。
设计内容主要包括:产品方案,工艺流程,设备选择及生产能力计算,车间平面布置,环境保护等。
本车间采用常规半连轧工艺。
板坯全部采用连铸坯。
为减少坯料规格,简化轧制程序,采用定宽压力机。
为提高产品质量,精轧机各架全采用CVC轧机。
为提高设计效率和质量;采用VB语言编制了压下规程程序;采用CAD绘制车间平面布置图。
关键词:车间设计,热轧带钢,CVC轧机1 概述1.1 热轧板带钢发展史在工业现代化进程中国,钢铁行业一直处于基础产业的地位,在国民经济中所起的作用很重要,是衡量一个国家的工业、农业、国防和科学技术的四个现代化水平的标志。
热轧带钢是重要的钢材品种,对整个钢铁工业的技术进步和经济效益有着重要影响。
热轧板带钢轧机的发展已有80多年历史,汽车工业、建筑工业、交通运输业等的发展,使得热轧及冷轧薄钢板的需求量不断增加,从而促使热轧板带钢轧机的建设获得了迅速和稳定的发展。
从提高生产率和产品尺寸精度、节能技术、提高成材率和板形质量、节约建设投资、减少轧制线长度实现紧凑化轧机布置到热连轧机和连铸机的直接连接布置,热轧板带钢生产技术经历了不同的发展时期。
热轧带钢产品主要以钢卷状态供给冷轧机作原料,同时也直接向用户和市场销售热轧钢卷和精整加工产品,即平整钢卷、分卷钢卷、纵切窄带钢卷、横切钢板,最近几年又有经过酸洗的热轧钢卷作为成品进入销售市场。
第1篇一、工程概况本项目为一座现代化厂房,位于XX市XX区,占地面积XX平方米,建筑面积XX平方米。
建筑层数为XX层,建筑高度为XX米。
主要功能为生产、仓储和办公。
工程总投资约为XX万元。
二、施工技术方案1. 施工准备(1)施工图纸审查:组织相关人员对施工图纸进行详细审查,确保图纸的完整性和准确性。
(2)施工组织设计:根据工程特点和施工要求,编制施工组织设计,明确施工顺序、施工工艺和施工方法。
(3)施工人员培训:对施工人员进行技术培训,提高施工人员的技术水平。
(4)施工材料设备准备:根据施工图纸和施工组织设计,采购所需材料设备,确保材料设备的质量和数量。
2. 施工工艺(1)地基基础施工1)平整场地:对施工现场进行平整,确保地基基础施工的稳定性。
2)地基处理:根据地质勘察报告,对地基进行处理,确保地基的承载力。
3)基础施工:按照施工图纸和施工规范,进行基础施工,确保基础的强度和稳定性。
(2)主体结构施工1)模板工程:根据施工图纸和施工规范,进行模板的设计、制作和安装,确保模板的稳定性和安全性。
2)钢筋工程:按照施工图纸和施工规范,进行钢筋的加工、绑扎和焊接,确保钢筋的强度和稳定性。
3)混凝土工程:按照施工图纸和施工规范,进行混凝土的搅拌、运输、浇筑和养护,确保混凝土的质量。
(3)屋面及防水施工1)屋面施工:按照施工图纸和施工规范,进行屋面施工,确保屋面的平整度和防水性能。
2)防水施工:按照施工规范,进行防水层施工,确保防水层的质量。
(4)装饰装修施工1)墙面施工:按照施工图纸和施工规范,进行墙面施工,确保墙面的平整度和美观度。
2)地面施工:按照施工图纸和施工规范,进行地面施工,确保地面的平整度和耐磨性。
3)门窗安装:按照施工图纸和施工规范,进行门窗的安装,确保门窗的密封性和安全性。
3. 施工进度安排根据施工组织设计,制定施工进度计划,确保工程按期完成。
4. 施工质量控制(1)施工过程中,严格执行施工规范和质量标准,确保工程质量。
第1篇一、工程概况本工程为一座现代化厂房,总建筑面积为10000平方米,建筑高度为20米,主要包括生产车间、办公区域、仓库等部分。
工程地点位于我国某工业园区,地理位置优越,交通便利。
为确保工程顺利进行,特制定以下施工方案。
二、施工组织与管理1. 施工组织机构成立项目部,设立项目经理、技术负责人、施工负责人、质量负责人、安全负责人等岗位,明确各部门职责,确保施工过程中的协调与沟通。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
具体进度如下:(1)前期准备阶段:2个月(2)基础施工阶段:3个月(3)主体结构施工阶段:4个月(4)装饰装修阶段:3个月(5)设备安装阶段:2个月(6)竣工验收阶段:1个月三、施工技术措施1. 土方工程(1)采用挖掘机、推土机等设备进行土方开挖,确保土方开挖质量。
(2)对土方进行分类堆放,防止土方流失。
(3)在施工过程中,做好排水、降尘等工作。
2. 基础工程(1)根据地质勘察报告,选择合适的基础形式,确保基础承载能力。
(2)严格控制混凝土浇筑质量,确保基础平整、密实。
(3)做好基础工程的验收工作,确保基础质量符合设计要求。
3. 主体结构工程(1)采用现浇钢筋混凝土结构,确保结构安全、稳定。
(2)严格按照施工规范进行钢筋绑扎、混凝土浇筑等工序,确保主体结构质量。
(3)加强施工过程中的质量控制,确保主体结构尺寸、位置准确。
4. 装饰装修工程(1)选用环保、节能、耐用的装修材料。
(2)按照设计要求进行施工,确保装修效果。
(3)做好施工现场的卫生、安全管理工作。
5. 设备安装工程(1)根据设备安装图纸,合理安排施工顺序。
(2)确保设备安装质量,保证设备正常运行。
(3)做好设备安装后的调试、验收工作。
四、施工安全措施1. 施工现场设置明显的安全警示标志,确保施工人员安全。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 严格执行安全生产规章制度,确保施工安全。
第1篇一、工程概况1. 项目名称:XX厂房工程2. 项目地点:XX市XX区XX街道3. 项目规模:占地面积约XXX平方米,总建筑面积约XXX平方米,建筑高度约XXX米。
4. 结构形式:钢筋混凝土框架结构5. 设计使用年限:50年6. 工程特点:本工程为现代工业厂房,建筑造型简洁大方,结构安全可靠,功能分区明确,具有良好的采光、通风和抗震性能。
二、施工准备1. 施工组织设计(1)施工组织设计编制依据:国家有关法律法规、行业标准、设计文件、施工图纸等。
(2)施工组织设计内容:施工方案、施工进度计划、施工资源配置、施工质量控制、安全文明施工、环境保护等。
2. 施工资源配置(1)人员配置:项目经理、技术负责人、施工员、质检员、安全员、材料员、机械操作手等。
(2)机械设备:混凝土搅拌站、塔吊、施工电梯、泵车、挖掘机、自卸汽车等。
(3)材料配置:钢筋、水泥、砂石、模板、砌块、防水材料、装饰材料等。
3. 施工现场布置(1)施工现场平面布置:根据工程特点和施工需要,合理规划施工现场,确保施工顺利进行。
(2)施工现场道路:施工现场道路应满足运输、施工、消防等要求,确保安全畅通。
(3)临时设施:设置办公室、宿舍、食堂、卫生间等临时设施,满足施工人员生活需求。
三、施工工艺及技术措施1. 土方工程(1)施工工艺:采用挖掘机开挖,自卸汽车运输,人工配合清理。
(2)技术措施:严格控制开挖深度,确保地基稳定;合理堆放土方,避免对周围环境造成影响。
2. 基础工程(1)施工工艺:采用钢筋混凝土基础,采用分段施工,分层浇筑。
(2)技术措施:严格控制混凝土质量,确保基础承载力;加强模板支撑体系,确保施工安全。
3. 框架结构工程(1)施工工艺:采用钢筋混凝土框架结构,采用分阶段施工,分段浇筑。
(2)技术措施:严格控制钢筋绑扎质量,确保钢筋间距、锚固长度等符合设计要求;加强模板支撑体系,确保施工安全。
4. 钢筋工程(1)施工工艺:采用钢筋绑扎、焊接、切割、弯曲等工艺。
新建年产330万吨热轧板带钢车间工艺设计毕业论文目录1 概述 (1)1.1我国钢铁工业的发展 (1)1.2我国热轧带钢发展、新技术和存在的问题 (2)1.2.1近二十年的技术 (2)1.2.2 5我国热轧带钢生产中存在的问题 (3)1.4设计要求及技术水平 (4)2产品大纲及金属平衡 (5)2.1产品大纲 (5)2.2 产品特点 (5)2.2.1 产品品种及规格 (5)2.2.2 产品质量标准 (6)2.3板坯 (6)2.3.1板坯的选择 (6)2.3.2板坯的规格 (6)2.3.3 板坯技术要求 (7)2.4 金属平衡表 (7)3设计方案 (8)3.1 工艺方案的选择 (8)3.2 主机型式的选择 (8)3.3 轧机数量和轧制道次 (9)3.3.1 粗轧机组设备选择 (9)3.3.2 精轧机组设备选择 (12)3.4加热炉的选择 (17)3.5计算机控制系统 (17)4生产工艺流程 (19)4.1 生产工艺流程图 (19)4.2 生产工艺流程 (19)4.2.1常见的连铸与轧制衔接五种类型模式及适用围 (19)4.2.2 本车间采用的模式 (20)4.2 工艺制度 (21)4.2.1坯料管理制度 (21)4.2.2 加热制度 (22)4.2.3轧制制度 (23)4.2.4 力制度 (23)4.2.5 换辊制度 (23)4.2.6 冷却制度 (24)4.2.7卷取制度 (24)5车间工作制度和年工作小时 (26)5.1车间工作制度 (26)5.2年工作小时 (26)6轧机组成和型式及其生产能力 (27)6.1粗轧机组 (27)6.1.1设备组成 (27)6.1.2粗轧机R1 (27)6.1.3 粗轧机R2 (29)6.2精轧机组 (30)6.2.1设备组成 (30)6.2.2精轧机参数 (31)6.3轧制工艺规程设计 (33)6.3.1轧制制度确定原则 (33)6.3.2粗轧机组压下规程设计 (35)6.3.3精轧机的压下规程设计 (37)6.4轧制程序表 (39)6.5轧机生产能力 (39)6.5.1轧机小时产量 (39)6.5.2轧机平均小时产量 (39)7轧制工艺参数设计 (40)7.1轧制压力计算 (40)7.2轧制力矩计算 (41)7.3电机及轧辊强度校核 (41)7.3.1电机能力校核 (41)7.3.2轧辊强度校核 (43)8主要辅助设备及其生产能力计算 (48)8.1辅助设备选择的一般原则 (48)8.2主要辅助设备的选择 (48)8.2.1加热炉的选择 (48)8.2.2定宽压力机 (51)8.2.3切头飞剪 (51)8.2.4卷取机 (53)8.3其他辅助设备 (53)8.3.1除鳞箱 (53)8.3.2废钢推出机 (54)8.3.3边部加热器 (54)8.3.5层流冷却系统 (54)9车间的平面布置和起重运输 (55)9.1车间平面布置原则 (55)9.2金属流线型式 (55)9.3仓库面积的确定 (55)9.3.1确定仓库面积的原则 (55)9.3.2原料仓库面积 (55)9.3.3成品仓库面积 (56)9.3.4车间平面设计 (56)10车间主要技术经济指标 (57)11环境保护 (58)11.1环境保护对车间设计的要求 (58)11.2环保的容 (58)11.2.1绿化 (59)11.2.2 各类有害物质的控制与防治 (59)11.2.3噪音的防治 (60)11.2.4大气污染的防治 (60)12 典型产品计算 (62)12.1轧件各道次尺寸确定 (62)12.2轧件各道次时间确定 (62)12.2.1粗轧机纯轧时间 (62)12.2.2精轧纯轧时间 (63)12.3轧件各道次温度确定 (63)12.4轧制力及轧制力矩 (64)12.5等效力矩 (65)致谢 (67)参考文献 (68)附录A 压下规程程序 (69)附录B 计算程序 (C++) (70)附表 (93)1 概述1.1我国钢铁工业的发展经过六十年的发展中国钢铁工业取得了举世瞩目的成就,逐步步入了成熟的发展阶段。
第1篇一、工程概况本项目为XX工业园区新建厂房工程,位于XX市XX区XX工业园区。
厂房占地面积约为10000平方米,建筑面积约为8000平方米,主体结构为钢筋混凝土框架结构,建筑高度为18米,层数为3层。
工程总投资约为5000万元。
二、施工组织设计原则1. 符合国家及地方相关法律法规、标准规范要求。
2. 确保工程质量和安全,实现优质、高效、安全、文明施工。
3. 合理安排施工进度,确保工程按期完成。
4. 优化资源配置,降低工程成本。
5. 注重环境保护,实现绿色施工。
三、施工组织机构1. 成立项目指挥部,负责全面协调、指挥和监督工程实施。
2. 设立项目经理部,下设工程技术部、质量安全部、物资部、财务部、人力资源部等职能部门。
3. 各部门职责明确,相互配合,形成高效的组织体系。
四、施工进度计划1. 施工准备阶段:完成施工图纸会审、施工方案编制、人员培训、材料设备采购等工作,预计用时2个月。
2. 土建施工阶段:完成地基基础、主体结构、屋面、装饰装修等施工,预计用时10个月。
3. 安装工程阶段:完成设备安装、电气、给排水、暖通等施工,预计用时2个月。
4. 竣工验收阶段:完成工程验收、交付使用等工作,预计用时1个月。
五、施工技术措施1. 地基基础施工:采用桩基础,确保地基承载力满足设计要求。
2. 主体结构施工:采用钢筋混凝土框架结构,确保结构安全、稳定。
3. 装饰装修施工:采用环保、节能材料,确保室内环境舒适。
4. 安装工程:选用优质设备,确保设备运行稳定。
六、质量安全措施1. 严格执行国家和地方相关法律法规、标准规范。
2. 建立健全质量安全管理体系,明确各岗位质量安全责任。
3. 定期进行质量安全检查,及时发现并解决问题。
4. 加强施工人员培训,提高安全意识。
七、环境保护措施1. 严格执行国家和地方环境保护法规,确保施工过程中不污染环境。
2. 施工现场设置围挡,防止扬尘、噪音等污染。
3. 施工废水、废气、固体废弃物等污染物进行分类处理。
厂房施工组织设计第一部分编制说明本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。
本施工组织设计依据以下几项编制:1、XXXXXXXXXXXXXXXX有限公司颁发的标准厂房工程招标文件”。
2、XXXXXXXXXXXXX设计的标准厂房建筑、结构、给排水、电气施工图。
3、现行国家有关规范、标准和规程。
4、江苏省及南京市有关文件及规定。
5、现场实际情况。
第二部分工程施工的特点和难点一、在施工中:土方开挖、外墙砖墙、柱梁、屋面钢结构、门窗、水电、消防等分项工程较多,在施工各个阶段都要有专业施工技术上和管理上的协调配合措施。
二、基础承台为大体积混凝土施工须采取行之有效的施工方法和措施,以防混凝土出现施工冷缝和温度裂缝。
三、本工程为单层建筑面积较大的建筑物,垂直度及轴线控制也是测量放线的一个重点。
四、工期比较紧,施工对整个工程的施工进度做好统筹规划,并应认真做好各种预留、预埋工作,同时还应会同甲方与监理单位,加强对现场的管理和调度。
八、本工程总工期为150天。
第三部分施工部署XXXXXXXXXXXXXXXXXXXXXXXXXX有限公司标准厂房工程,施工质量、工期、安全生产及文明施工都会对整个工程起到至关重要的作用,公司拟将其列为重点工程,公司给予高度重视,决心在以往建筑施工经验的基础上,巩固成绩,克服缺点,坚持公司的质量方针,运用科学管理,制定严格的质量、进度和安全生产的控制措施,大力采用新技术、新工艺和新材料,以科技推动生产,降低成本。
在施工过程中,同建设单位、监理单位、设计单位和质检单位密切合作,继续推行项目法施工,实施ISO9002质量保证体系。
责任到人,实行目标管理,精心组织施工,确保优质、高效、高速、安全、文明生产。
第1篇一、工程概况本工程为一座现代化厂房,位于XX市XX区,占地面积约为XX平方米,总建筑面积约为XX平方米。
厂房主要用于生产电子产品,具备良好的通风、采光和消防条件。
工程总投资约为XX万元,建设周期为XX个月。
二、施工组织与管理1. 施工组织机构成立项目部,负责整个工程的施工组织与管理。
项目部下设施工技术组、质量安全管理组、材料设备组、财务组等职能部门,确保工程顺利进行。
2. 施工进度计划根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
施工进度计划如下:(1)前期准备阶段:1个月(2)基础施工阶段:2个月(3)主体结构施工阶段:3个月(4)装饰装修阶段:2个月(5)设备安装阶段:1个月(6)竣工验收阶段:1个月三、施工技术措施1. 基础施工(1)采用桩基础,桩径为Φ600mm,桩长为XX米。
(2)基础混凝土采用C25,采用泵送施工。
(3)桩基施工前,对桩位进行复测,确保桩位准确。
2. 主体结构施工(1)主体结构采用钢筋混凝土框架结构,框架梁、柱采用C30混凝土,板采用C25混凝土。
(2)主体结构施工前,对模板、钢筋进行严格检查,确保符合设计要求。
(3)主体结构施工过程中,严格控制混凝土浇筑质量,确保结构安全。
3. 装饰装修施工(1)墙面采用腻子粉刷,地面采用耐磨地坪漆。
(2)卫生间、厨房等特殊区域采用防水处理。
(3)室内门窗采用铝合金门窗,外窗采用断桥铝门窗。
4. 设备安装(1)设备安装前,对设备进行检查,确保设备完好。
(2)设备安装过程中,严格按照设备说明书进行操作。
(3)设备安装完成后,进行调试,确保设备正常运行。
四、质量安全管理措施1. 质量管理(1)严格执行国家有关工程建设质量标准,确保工程质量。
(2)对施工过程中的原材料、半成品、成品进行严格检验,确保合格。
(3)对施工过程中的隐蔽工程进行验收,确保符合设计要求。
2. 安全管理(1)建立健全安全生产责任制,明确各级人员的安全职责。
(此文档为word格式,下载后您可任意编辑修改!)第一章编制依据 (4)第一节编制说明 (4)第二章工程概况 (4)第一节工程建设概况 (4)第二节工程技术难点及重点分析 (4)第三章管理目标 (5)第四章确保工程质量的技术组织措施 (7)第一节“四新”技术的推广应用措施 (7)第二节质量保证措施 (11)第三节争创“冶优工程”保证措施 (21)第四节施工技术准备措施 (23)第五节防止质量通病的措施 (28)第六节季节性施工 (47)第七节成品保护措施 (51)第五章确保安全生产的技术组织措施 (56)第一节安全生产组织管理措施 (56)第二节安全生产技术保证措施 (57)第三节安全文明施工管理 (65)第四节职业健康管理措施 (72)第五节消防措施 (73)第六章确保文明施工的技术组织措施及环保措施 (73)第一节文明施工的技术组织措施 (73)第二节环境保护措施 (78)第七章确保工期的技术组织措施 (82)第一节施工部署 (82)第二节工期保证措施 (89)第八章施工方案和项目经理部组成人员 (93)第一节测量施工方案 (93)第二节土方工程施工方案 (106)第三节地基与基础施工方案 (110)第四节辅楼框架结构工程施工方案 (116)第五节休息室、库房砖混结构工程施工方案 (156)第六节主厂房钢结构工程施工方案 (165)第七节建筑装饰装修工程施工方案 (193)第八节机电设备(动力设备及管线)安装工程 (232)第九节机电设备、动力设备系统调试及联合调试 (279)第十节项目经理部组成人员 (281)第九章施工机械配置和材料投入计划 (286)第一节施工机械配置 (286)第二节主要材料供应计划 (287)第十章施工进度表或施工网络图 (289)第十一章劳动力安排计划及劳务分包情况表 (290)第一节劳动力安排 (290)第二节对劳务公司的管理制度 (293)第三节保证工人工资发放措施 (297)第十二章施工总平面布置图 (300)第十三章新技术、新产品、新工艺、新材料应用 (307)第一节采用新技术、新工艺提高质量、缩短工期 (307)第二节降低成本措施 (317)第十五章对业主的响应、承诺及合理化建议 (322)第十六章工程保修及回防 (324)附表1: (327)项目经理部组成情况表 (327)附表2: (328)施工进度计划图 (328)附表3: (329)施工总平面布置图 (329)第一章编制依据第一节编制说明1、“国核宝钛锆业股份公司核级锆材生产线建设项目--坯料制备及板带材生产线厂房工程”全套施工设计图纸。
2、我公司内部质量、安全、环境、职业健康管理体系文件,公司标准管理制度。
3、我公司建筑施工工艺标准。
4、我项目经理部各项资源配备以及本地区可利用资源和施工现场实际情况。
5、其他现行国家规范。
6、陕西省建设厅关于创建建筑施工文明工地的有关规定。
7、本工程所涉及的主要国家或行业规范、规程、标准、图集。
第二章工程概况第一节工程建设概况工程位于陕西省宝鸡市渭滨区高新大道206号,由一个单体(主厂房、附楼组成。
),国核宝钛锆业股份公司核级锆材生产线项目--坯料制备及板带材生产线厂房,为单层钢结构排架结构(附楼为钢筋砼框架结构),总建筑面积 16985.40 平方米,建筑层数一层(辅楼三层),其辅楼建筑面积774.60平方米,建筑层数三层;坯料制备及板带材生产线厂房建筑物占地面积16492.90平方米。
第二节工程技术难点及重点分析1、在遵守业主相关安全、环保、职业卫生规范,保安警卫制度,项目管理制度的前提下,从施工物流和人流等多方面综合考虑施工计划和安排。
2、本工程为工业生产用房,决定了对建筑材料的洁净度、防潮、防尘要求极高,必须在此方面制定详细的保证措施,确保工程的顺利进行。
3、本工程工种多,给排水及生产排水安装必须穿插进行,因此,本工程能否实现对业主各项目标的承诺,实施高起点、严格过程控制和搞好对分包的服务是总承包管理的关键,检查、指导、督促各分包单位共同实现工程总目标。
4、土建与机电专业施工配合、钢结构合理的穿插:土建施工单位和管线安装单位主体交叉作业多,互相干扰,对质量和工期、造价都有很大影响,需妥善安排,钢结构进场合理安排的时间并穿插进行施工。
5、本工程大型材料如混凝土、砂石、钢材、等进场均要通过专人指挥协调,做到场内交通井然有序,避免运输道路堵塞;场外的交通组织,也必须与交警、城管、环卫各方面协调好,保证材料运输畅通无阻。
6、预埋件位置、标高位置控制、施工的平整度控制;由专业分包队伍多,交叉作业多,总包管理、协调复杂。
第三章管理目标根据业主要求和本工程的特点、重点和难点,确定该工程项目管理的综合目标如下:1、工期目标:以监理工程师开工令为准,本工程确保200天日历天,计划开工时间2010 年2 月(开工令为准),计划竣工2010年8 月交付使用,争取工程提前竣工。
2、质量要求及质量目标:质量要求: 达到国家现行施工验收规范“合格”标准。
质量目标: 确保“冶优工程”。
3、安全文明施工目标:杜绝人身死亡事故、重伤事故、重大设备事故和其他重大事故,减少轻伤,采用全封闭施工,确保省级“安全文明施工工地”。
4、环境保护目标:施工污水排放前进行沉淀净化,废弃物分类堆放,回收可再利用的废弃物,最大限度节约能源资源。
5、服务目标:在本工程上,公司将严格项目管理,秉承“急业主所急、想业主所想”和“积极主动为分包商提供服务和支持”的指导思想,努力拓延为业主和分包商服务的范围,处理好与业主、设计、监理、各专业承包商以及当地政府部门的关系,与业主、设计及监理密切配合,加大工程各方的协调力度,不推诿、不扯皮,诚心诚意接受业主、设计和监理工程师在施工过程中的指导、监督,使工程各方形成一个团结、高效、和谐的有机整体,形成合力共同促进项目综合目标的全面实现。
第四章确保工程质量的技术组织措施针对本工程施工的特点,严格执行施工验收规范、检验标准及操作规程,其具体内容如下:第一节“四新”技术的推广应用措施1.1 在施工应积极推广应用“四新”技术加快工程进度,提高工程质量,降低工程成本。
1.2 推广措施:1.2.1 项目科技开发和推广应用“四新”成果,由项目总工程师主持并负责组织编制推广应用计划,落实推广应用项目的责任人及要求完成时间等,并组织实施。
1.2.2 项目经理参与科技开发和推广应用计划的编制并负责解决科技开发和科技推广项目所需的经费和人员。
1.2.3 项目工程技术部主任、内业技术人员协助项目总工编制科技开发和科技推广应用计划,并参与实施工作,协助工长、质检员解决实施过程中出现的技术、质量问题。
1.2.4 内业技术人员负责对实施中有关技术资料的收集及整理工作,并进行总结。
1.2.5 聘请专家、教授进行指导、咨询。
1.2.6 对科技开发和推广应用项目在工程上实施后,取得的经济效益,应按规定向公司上报,本项工作由项目内业技术人员和预算员负责填报。
1.3 新技术推广应用范围:1.3.1 高强高性能混凝土技术现浇混凝土直接购买商品混凝土,采用泵送混凝土技术,保证混凝土质量,加快混凝土的浇灌速度,降低工人的劳动强度,缩短施工工期,保证现场文明施工程度,降低现场施工噪音,改善城市环保环境。
1.3.2 粗直径钢筋连接技术:本工程现浇钢筋混凝土柱竖向直径≥16 的粗钢筋采用套筒直螺纹连接技术。
1.3.3 建筑节能和新型墙体应用技术:本工程辅楼±0.000m上采用MU5 加混凝土砌块;外墙采用彩钢板。
内墙:采用彩钢夹心板墙。
1.3.4 新型建筑防水:本工程屋面防水采用内聚脂增强型TPO 卷材;卫生间采用聚氨酯防水涂料;1.3.5信息化和自动化管理技术的应用:信息管理是对信息资料的收集、加工整理、储存、传递、和应用等一系列工作的总称。
建设工程通过信息流通,使项目领导能及时、准确的获得相应的信息进行比较分析,采取措施来控制项目成本、质量和进度目标。
利用信息技术加强项目的管理,包括质量控制、进度控制和成本控制等各类软件的应用,结合企业的信息化,构建出连接企业和项目的管理信息系统。
1)工程内部信息文件:核宝钛锆业股份公司核级锆材生产线建设项目--坯料制备及板带材生产线厂房工程施工组织设计工程内部信息文件是工程实施的依据,能直接反映工程的成本、质量和进度。
其包括合同文本、招标文件、变更通知、会议记录、承发包及分包方的交往信件和备忘录、施工图纸、事故调查报告;测量记录、施工日记、材料实验报告、隐蔽验收记录、检查记录、复核记录等。
工程开工前,我们将建立一套文件管理制度,计算机为手段,以系统思想为依据,收集、传递、处理、分发、储存、工程中的各类数据,获得第一手资料,使基础数据规范化、标准化,工程数据收集更及时、更完整、更准确、更统一,满足工程建设要求。
工程我们将委派有多年资料管理经验的资料员对资料进行分类(合同管理、质保资料管理、技术资料管理。
2)外部信息管理:我们将与业主、监理、设计、质量监督主管部门及有关国家管理部门不同程度的进行信息交流,满足工程建设的需要和环境协作要求。
3)计算机管理及网络技术的应用:全面采用计算机管理,具体包括充分利用Word 和Excel 软件,使各种资料的收集、整理,方案和施工组织设备的编制正规化,标准化,且修改简单,查找方便;运用建筑工程预算软件施工程量的统计、工程报量和成本控制更为准确合理快捷;引进项目管理软件进行网络进度的编制;运用用友财务软件使各种往来帐目更为清瞅,查询方便。
利用辅助设计Autocad2007绘图软件对图纸进行深化、使绘图更为清晰,修改简便;充分的利用Coreldraw 软件结合公司的CI形象设计标准使施工现场的CI形象设计和安全文明施工纳入到一个有序的管理中。
我们将在公司内部建立计算机局域网终系统,将所有的计算机连接起来,使信息的传输更为快捷,实现资源共享,提供工作效率。
同时建立和INTERNET 的连接,加强和外界的联系和沟通,及时的捕捉外部有效信息资源,努力提高企业自身的项目管理水平。
1.3.6测量监控技术:利用全站仪和经纬仪等仪器对建筑的垂直度等重点部位进行监控,保证施工质量。
同时在装修应用经纬仪等仪器对外窗等尺寸进行定位和控制,大大提高了安装的精度。
1.3.8工程质量控制模式的创新:除了制定各种质量计划、创建QC小组、严格各项工序、材料和设备等的检验和推行全面质量管理之外,在质量控制模式上主要进行了以下革新:制定工程施工质量控制策划大纲,对工程施工的质量目标、主要施工要点、相关措施和易忽视问题进行明确,为制定详细的施工计划和技术交底提供了基础;同时邀请社会专家对工程质量进行定期独立评判,主动找问题,帮助企业改进缺陷,提高水平;实施质量动态控制中的反馈机制,由独立的质量监督人员将各项工作的质量水平定期反馈给公司和项目部,加强动态预控和过程控制,保证项目的工程质量处于良好的可控状态;施工问题曝光和奖惩机制。
