工程部百问百答分析解析
- 格式:doc
- 大小:69.00 KB
- 文档页数:8
公路工程(土建工程)施工百问百答结构物部分3.1问:桥涵及结构物基坑现场质量检验报告单中地基承载能力应如何填写?答:一般情况下,当基底为土质时,应以轻、重型触探法等的试验结果的数据填入,并对土质结构类别、基底密实、干湿程度等情况进行描述;当基底为石质时可用目测结果描述,其具体内容应包括:石质名称、风化程度、裂隙发育情况及基底完整性、地下有无涌水等。
规范规定小型构造物地基可用目测法,但应将目测结果的描述填入,其具体内容应包括:土质类型、估测的承载力、估测的依据、基底密实情况、干湿程度、是否符合设计要求等。
对于土质基底面,基础施工前还应夯压密实,压实度应大于设计要求,设计无具体要求时,应参照《标准》土方路基实测项目的“零填及挖方”项的规定执行。
在进行地基与基础的施工勘察,和采用轻型动力触探时的检验深度和选点间距,均应符合《建筑地基基础工程施工质量验收规范》(GB50202-2002)附录A 的要求。
3.2问:桥涵基坑现场质量检验报告单中平整度检查项目的允许偏差设计无具体要求时应如何执行?答:根据实际施工的结构类型,按照《标准》表8.4.1基础砌体中的基底高程及表8.5.1扩大基础实测项目中的基础底面高程相应项目(土质或石质)的允许偏差执行。
采用2米直尺量测。
3.3问:桥梁、通道、涵洞资料的归档编排顺序,是下部结构在前还是上部结构在前?答:不同构筑物应单独整理,一座桥、涵、通道作为一个独立单元,上下部结构的编排顺序,一般可按下部结构在前,上部结构在后进行整理,按分项、分部、单位工程划分表的顺序归档3.4问:预制构件使用固定地模作底模与模板共用应如何检验?答:地模和模板同样对待一并检验,每次浇筑前均须检验,具体检验项目应按照设计和有关施工技术规范执行,数据可填写在同一张表格中,但应注明数据部位是地模还是模板。
3.5问:检验数据较多,在分项工程质量检验评定、现场质量检验报告、原始记录等的规定表格栏目填写不下时,是否可增加附表?答:数据较多,在规定表格的栏目填写不下时,可以按规定表格的规定项目,自行编制一个附表,但在规定表格中要注明数据见附表,将附表附在规定表格之后,同时规定表格与附表的规定签字要相同和完善。

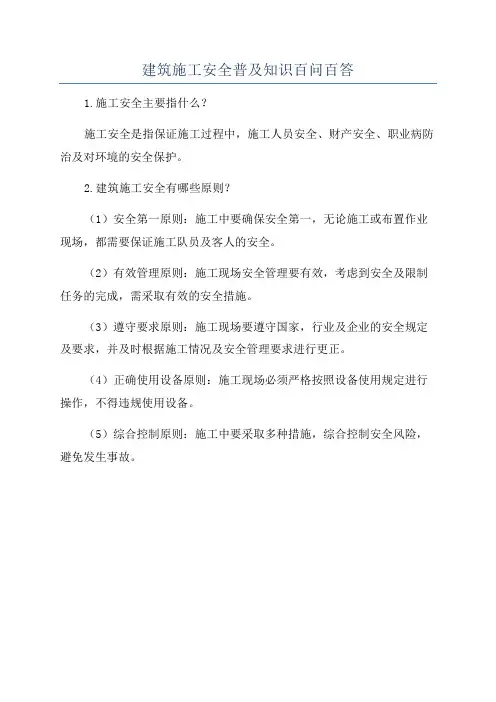

建筑施工安全普及知识百问百答
1.施工安全主要指什么?
施工安全是指保证施工过程中,施工人员安全、财产安全、职业病防治及对环境的安全保护。
2.建筑施工安全有哪些原则?
(1)安全第一原则:施工中要确保安全第一,无论施工或布置作业现场,都需要保证施工队员及客人的安全。
(2)有效管理原则:施工现场安全管理要有效,考虑到安全及限制任务的完成,需采取有效的安全措施。
(3)遵守要求原则:施工现场要遵守国家,行业及企业的安全规定及要求,并及时根据施工情况及安全管理要求进行更正。
(4)正确使用设备原则:施工现场必须严格按照设备使用规定进行操作,不得违规使用设备。
(5)综合控制原则:施工中要采取多种措施,综合控制安全风险,避免发生事故。

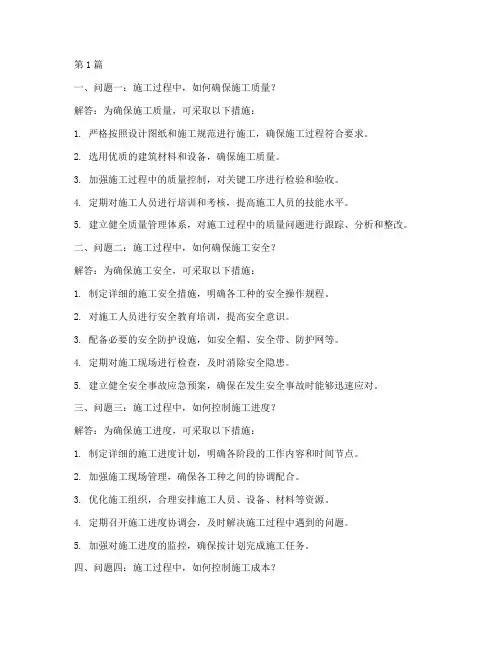

第1篇一、问题一:施工过程中,如何确保施工质量?解答:为确保施工质量,可采取以下措施:1. 严格按照设计图纸和施工规范进行施工,确保施工过程符合要求。
2. 选用优质的建筑材料和设备,确保施工质量。
3. 加强施工过程中的质量控制,对关键工序进行检验和验收。
4. 定期对施工人员进行培训和考核,提高施工人员的技能水平。
5. 建立健全质量管理体系,对施工过程中的质量问题进行跟踪、分析和整改。
二、问题二:施工过程中,如何确保施工安全?解答:为确保施工安全,可采取以下措施:1. 制定详细的施工安全措施,明确各工种的安全操作规程。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 配备必要的安全防护设施,如安全帽、安全带、防护网等。
4. 定期对施工现场进行检查,及时消除安全隐患。
5. 建立健全安全事故应急预案,确保在发生安全事故时能够迅速应对。
三、问题三:施工过程中,如何控制施工进度?解答:为确保施工进度,可采取以下措施:1. 制定详细的施工进度计划,明确各阶段的工作内容和时间节点。
2. 加强施工现场管理,确保各工种之间的协调配合。
3. 优化施工组织,合理安排施工人员、设备、材料等资源。
4. 定期召开施工进度协调会,及时解决施工过程中遇到的问题。
5. 加强对施工进度的监控,确保按计划完成施工任务。
四、问题四:施工过程中,如何控制施工成本?解答:为确保施工成本控制,可采取以下措施:1. 制定合理的施工预算,严格控制材料、人工、机械等费用。
2. 优化施工方案,降低施工过程中的损耗和浪费。
3. 加强施工现场管理,减少材料浪费和返工。
4. 严格控制施工过程中的变更,确保变更后的成本在预算范围内。
5. 加强与供应商的沟通,争取优惠的价格和优质的材料。
五、问题五:施工过程中,如何确保施工合同履行?解答:为确保施工合同履行,可采取以下措施:1. 严格按照合同约定进行施工,确保工程质量、进度和成本。
2. 定期与业主沟通,了解业主的需求和意见,及时调整施工方案。
面试100道问题及答案1、在基础施工中高程系、高程偏差控制措施?答:首先要求报建办给出绝对高程点,施工总包保护好高程点,同时增设叁个高程点,防止高程错误。
2、在土方开挖时,防止出现超挖现象预防措施?答:首先要控制好定位放线,开挖过程中控制好开挖尺寸及放坡坡度,控制好槽底标高,防止超挖。
3、基础放线工程中楼座位置偏移控制措施?答:待各楼座放线完毕后,对各楼座的间距进行复合测量。
4、土方开挖时,附近已有建筑物或构筑物、道路、管线等发生下沉和变形防治措施?答:应与设计单位或施工单位协商采取保护措施,并在施工中进行沉降和位移观测。
当土方工程挖方较深时,应采取措施, 防止基坑底部土的隆起并避免危害周边环境。
5、桩基施工时桩长标高错误防治措施?答:总包单位、监理单位由甲方现场工程部组织技术交底会,书面通知高程,并由总包单位将高程引入基槽内,并有监理专业工程师复核。
6、桩基施工中桩位偏差、移位控制措施?答:在桩基施工过程要求施工单位配备小铲车,及时清运余土,保证桩位准确。
7、竖向钢筋偏移的控制措施?答:在绑扎顶板钢筋时将暗柱箍筋提前绑扎一个空位,在浇筑混凝土时设专业巡查防止墙柱钢筋偏移。
8、电渣压焊焊口夹渣、上下钢筋不同轴控制措施?答:用于电渣压力焊的钢筋,接头严禁用切筋机切断,需用无齿锯将钢筋切断,保证其平面对接。
9、阳台钢筋保护层过大的控制措施?答:将阳台根部及所有悬挑部根部的钢筋设置与保护层要可以的通常马镫防止钢筋下沉。
10、板内负弯矩钢筋变形严重的控制措施?答:由于板内负弯矩钢筋直径小,绑扎时各工种施工踩踏严重,负弯矩钢筋在绑扎时需经加电焊每一米间距焊牢。
在其余工序基本完工时由钢筋工放好。
11、钢筋保护层垫块不合格的防治措施如:垫块质量强度较低,在使用过程中酥裂;砼梁板、柱和剪力墙的主筋上没有按规定设置保护层垫块,或者是垫块组装的不牢固,由于垫块产生位移,导致砼结构露筋,或受力钢筋的砼保护层厚度小于规定。
建筑工程百问建筑工程是一个知识体系庞大而复杂的领域,其中涉及众多问题和疑问。
在这篇文章中,我将回答一百个与建筑工程相关的问题,希望能为您解疑释惑。
1. 什么是建筑工程?建筑工程是指通过人工建设和改造土地,创造出具有特定功能的建筑物或其他工程设施的过程。
2. 建筑工程的主要分类有哪些?建筑工程可以分为住宅建筑、商业建筑、工业建筑、公共建筑和道路桥梁等几个主要分类。
3. 建筑工程的基本流程是什么?建筑工程的基本流程包括规划设计、施工准备、土建施工、装饰施工和竣工验收等环节。
4. 建筑工程的设计阶段包括哪些内容?建筑工程的设计阶段包括概念设计、初步设计、施工图设计和施工图审查等环节。
5. 建筑工程的施工过程中需要哪些工种?建筑工程的施工过程中需要瓦工、木工、电工、水暖工、油漆工等多个专业工种。
6. 建筑工程中的质量控制有哪些方式?建筑工程中的质量控制可以通过施工过程的监督检验、材料设备的质量把关以及工程竣工验收等方式进行。
7. 建筑工程的施工风险有哪些?建筑工程的施工风险主要包括安全风险、质量风险、进度风险和成本风险等。
8. 建筑工程中如何保证施工安全?建筑工程中可以通过加强现场安全管理、提供安全防护设施和培训施工人员等方式来保证施工安全。
9. 建筑工程的环境保护措施有哪些?建筑工程的环境保护措施包括噪声控制、粉尘治理、水资源的合理利用以及建筑垃圾的分类处理等。
10. 建筑工程项目如何进行成本控制?建筑工程项目可以通过编制完整的预算和施工方案、进行合理的材料选型以及加强施工管理等方式进行成本控制。
11. 建筑工程的工期如何确定?建筑工程的工期可以通过施工要求、工程量计算以及相关文件规定等进行确定。
12. 如何评估建筑工程项目的投资回报率?评估建筑工程项目的投资回报率可以通过考察项目的收益情况、成本情况以及风险分析等进行。
13. 建筑工程中常见的结构体系有哪些?建筑工程中常见的结构体系有框架结构、桁架结构、悬挂结构、索承结构等。

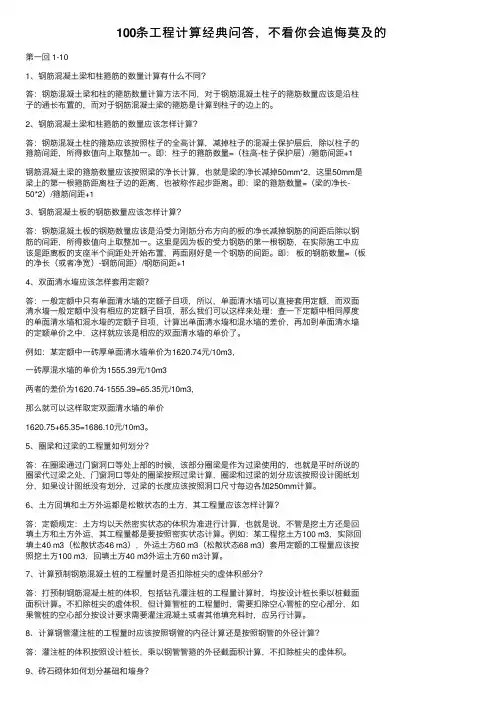

100条⼯程计算经典问答,不看你会追悔莫及的第⼀回 1-101、钢筋混凝⼟梁和柱箍筋的数量计算有什么不同?答:钢筋混凝⼟梁和柱的箍筋数量计算⽅法不同,对于钢筋混凝⼟柱⼦的箍筋数量应该是沿柱⼦的通长布置的,⽽对于钢筋混凝⼟梁的箍筋是计算到柱⼦的边上的。
2、钢筋混凝⼟梁和柱箍筋的数量应该怎样计算?答:钢筋混凝⼟柱的箍筋应该按照柱⼦的全⾼计算,减掉柱⼦的混凝⼟保护层后,除以柱⼦的箍筋间距,所得数值向上取整加⼀。
即:柱⼦的箍筋数量=(柱⾼-柱⼦保护层)/箍筋间距+1钢筋混凝⼟梁的箍筋数量应该按照梁的净长计算,也就是梁的净长减掉50mm*2,这⾥50mm是梁上的第⼀根箍筋距离柱⼦边的距离,也被称作起步距离。
即:梁的箍筋数量=(梁的净长-50*2)/箍筋间距+13、钢筋混凝⼟板的钢筋数量应该怎样计算?答:钢筋混凝⼟板的钢筋数量应该是沿受⼒刚筋分布⽅向的板的净长减掉钢筋的间距后除以钢筋的间距,所得数值向上取整加⼀。
这⾥是因为板的受⼒钢筋的第⼀根钢筋,在实际施⼯中应该是距离板的⽀座半个间距处开始布置,两⾯刚好是⼀个钢筋的间距。
即:板的钢筋数量=(板的净长(或者净宽)-钢筋间距)/钢筋间距+14、双⾯清⽔墙应该怎样套⽤定额?答:⼀般定额中只有单⾯清⽔墙的定额⼦⽬项,所以,单⾯清⽔墙可以直接套⽤定额,⽽双⾯清⽔墙⼀般定额中没有相应的定额⼦⽬项,那么我们可以这样来处理:查⼀下定额中相同厚度的单⾯清⽔墙和混⽔墙的定额⼦⽬项,计算出单⾯清⽔墙和混⽔墙的差价,再加到单⾯清⽔墙的定额单价之中,这样就应该是相应的双⾯清⽔墙的单价了。
例如:某定额中⼀砖厚单⾯清⽔墙单价为1620.74元/10m3,⼀砖厚混⽔墙的单价为1555.39元/10m3两者的差价为1620.74-1555.39=65.35元/10m3,那么就可以这样取定双⾯清⽔墙的单价1620.75+65.35=1686.10元/10m3。
5、圈梁和过梁的⼯程量如何划分?答:在圈梁通过门窗洞⼝等处上部的时候,该部分圈梁是作为过梁使⽤的,也就是平时所说的圈梁代过梁之处,门窗洞⼝等处的圈梁按照过梁计算,圈梁和过梁的划分应该按照设计图纸划分,如果设计图纸没有划分,过梁的长度应该按照洞⼝尺⼨每边各加250mm计算。

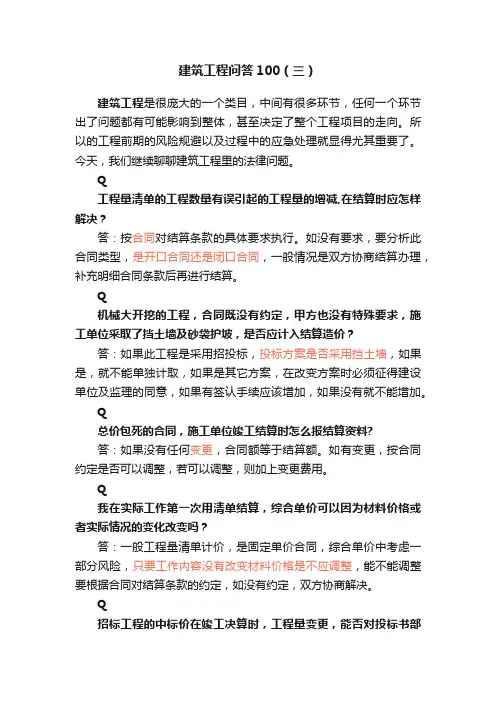

建筑工程问答100(三)建筑工程是很庞大的一个类目,中间有很多环节,任何一个环节出了问题都有可能影响到整体,甚至决定了整个工程项目的走向。
所以的工程前期的风险规避以及过程中的应急处理就显得尤其重要了。
今天,我们继续聊聊建筑工程里的法律问题。
Q工程量清单的工程数量有误引起的工程量的增减,在结算时应怎样解决?答:按合同对结算条款的具体要求执行。
如没有要求,要分析此合同类型,是开口合同还是闭口合同,一般情况是双方协商结算办理,补充明细合同条款后再进行结算。
Q机械大开挖的工程,合同既没有约定,甲方也没有特殊要求,施工单位采取了挡土墙及砂袋护坡,是否应计入结算造价?答:如果此工程是采用招投标,投标方案是否采用挡土墙,如果是,就不能单独计取,如果是其它方案,在改变方案时必须征得建设单位及监理的同意,如果有签认手续应该增加,如果没有就不能增加。
Q总价包死的合同,施工单位竣工结算时怎么报结算资料?答:如果没有任何变更,合同额等于结算额。
如有变更,按合同约定是否可以调整,若可以调整,则加上变更费用。
Q我在实际工作第一次用清单结算,综合单价可以因为材料价格或者实际情况的变化改变吗?答:一般工程量清单计价,是固定单价合同,综合单价中考虑一部分风险,只要工作内容没有改变材料价格是不应调整,能不能调整要根据合同对结算条款的约定,如没有约定,双方协商解决。
Q招标工程的中标价在竣工决算时,工程量变更,能否对投标书部分重新计算,还是只计算变更部分?投标书中的材料价格在竣工决算时能否调整?答:要根据合同约定,一般只能对变更部分按合同约定的办法进行计算,至于材料价格仍要依据合同约定,如果没有约定只能对变更部分按实结算,投标书部分不应调整。
对于特殊情况双方协商解决。
Q在现行的法律法规中,对于工程造价结算有没有这样的规定:如果工程一经招投标,在工程结算时,必须按投标价+签证+变更的形式计算,如果双方在结算方式中约定按实际完成工程量决算,能否对招标报价中遗漏的工程量和项目(实际已完成)进行追加?答:目前没有法律规定,必须用哪种结算方式结算。
工程施工100问一、工程前期准备1. 在进行工程施工前,需要进行哪些前期准备工作?2. 如何进行现场勘察和测量工作?3. 怎样制定工程施工方案和进度计划?4. 在工程前期准备中,如何确定工程的施工预算?5. 工程施工前,需要如何确定施工材料的供应渠道?二、施工现场管理6. 在工程施工现场,如何进行安全生产管理?7. 如何规划和设置施工现场的安全通道和疏散通道?8. 如何进行现场的材料和设备管理?9. 在工程施工现场,如何进行人员的管理与协调?10. 如何做好现场施工协调与沟通工作?三、土建施工11. 土建施工中常见的施工工艺有哪些?12. 在土建施工过程中,如何进行基础施工?13. 如何做好土建结构的模板工作?14. 如何进行土建预应力施工?15. 土建施工中常见的质量问题有哪些,如何有效预防?四、钢结构施工16. 在钢结构施工中,如何进行焊接工作?17. 如何进行钢构件的吊装与安装工作?18. 钢结构施工中如何做好防腐蚀工作?19. 钢结构施工中如何保证施工质量与安全性?20. 钢结构施工中如何进行质量验收与验收工作?五、设备安装施工21. 在设备安装施工中,如何进行设备基础的浇筑?22. 设备安装施工中如何进行设备的调试与安装?23. 设备安装施工中如何做好设备的接线与试运转工作?24. 设备安装施工中如何做好设备的维护与保养工作?25. 设备安装施工中如何进行设备的质量验收?六、管道安装施工26. 在管道安装施工中如何进行管道的设计与选材工作?27. 如何进行管道的开挖、敷设与安装工作?28. 如何做好管道的焊接与密封工作?29. 管道安装施工中如何做到管道的保护与维护?30. 如何对管道安装进行质量验收和验收工作?七、电气安装施工31. 在电气安装施工中如何进行电气系统的设计工作?32. 电气安装施工中如何进行电缆的敷设与连接工作?33. 电气安装施工中如何进行电气设备的安装与调试?34. 电气安装施工中如何做好电气设备的检测与保护工作?35. 电气安装施工中如何进行电气系统的运行与维护工作?八、通风与空调施工36. 在通风与空调施工中如何进行系统设计与选材工作?37. 通风与空调施工中如何进行管道安装与连接工作?38. 通风与空调施工中如何进行设备安装与调试工作?39. 通风与空调施工中如何进行系统运行与维护工作?40. 通风与空调施工中如何进行系统的质量验收?九、水暖与消防施工41. 在水暖与消防施工中如何进行设计与选材工作?42. 如何进行水暖与消防管道的敷设与连接工作?43. 如何进行水暖与消防设备的安装与调试工作?44. 如何进行水暖与消防系统的运行与维护工作?45. 如何进行水暖与消防系统的质量验收与验收工作?十、装饰装修施工46. 在装饰装修施工中如何进行设计与选材工作?47. 如何进行墙面、地面及吊顶的施工工作?48. 装饰装修施工中如何进行瓷砖、壁纸等材料的施工?49. 装饰装修施工中如何进行门窗、家具等的安装工作?50. 装饰装修施工中如何进行室内装饰的质量验收和验收工作?十一、工程竣工验收51. 工程竣工验收中要如何进行质量验收工作?52. 如何进行工程竣工验收中的安全验收工作?53. 工程竣工验收中要如何进行环境验收工作?54. 工程竣工验收中如何进行文明施工验收工作?55. 工程竣工验收中如何进行工程完工结算?十二、质量安全与环保56. 工程施工中如何做好质量管理工作?57. 如何重视施工安全工作并做好安全措施?58. 如何进行施工现场的环境保护工作?59. 如何做好施工过程中的卫生保洁工作?60. 如何进行工程施工中的废弃物处理工作?十三、项目管理与进度控制61. 如何进行施工项目的计划管理工作?62. 如何做好施工现场的进度控制工作?63. 如何对施工项目进行工程量的预估和控制?64. 如何根据实际情况进行施工项目的调整和优化?65. 如何做好工程变更管理?十四、工程设计与效果66. 工程施工中如何做好设计方案的实施与效果检验?67. 如何在施工管理中注重设计效果的实现与保障?68. 如何做好施工过程中的技术问题解决与调整?69. 如何进行工程交付前的效果确认和验收?70. 如何及时调整施工进程以保证设计效果?十五、合同管理与成本控制71. 在工程施工中如何做好合同的签订和履行?72. 如何做好合同约定的成本控制?73. 如何根据工程实际情况进行成本预算与调整?74. 如何对工程施工中的材料和设备成本进行管理?75. 如何做好工程施工成本审计?十六、人力资源与培训76. 如何合理安排施工现场的人力资源?77. 如何进行员工的专业培训与技能提升?78. 如何做好施工现场员工的安全教育与培训?79. 如何评价施工现场员工的工作质量与绩效?80. 如何做好员工的管理与激励?十七、危机管理与应急预案81. 如何策划和制定工程施工中的危机管理预案?82. 如何做好施工现场的应急预案和应急演练?83. 如何应对工程施工中的突发事件和意外情况?84. 如何做好施工现场的安全防范和控制?85. 如何切实加强施工现场的安全意识和应急响应能力?十八、施工质量的监督与检查86. 如何建立和完善工程施工质量监督体系?87. 如何进行工程施工质量的抽查与检查工作?88. 如何做好工程施工质量的监督与评估?89. 如何对施工工艺和工程质量进行全程跟踪和检测?90. 如何对施工单位的质量管理体系进行评估和监督?十九、工程材料与设备的管理91. 如何做好施工现场的材料与设备的管理与监督?92. 如何做好施工材料的保管和使用管理?93. 如何进行施工设备的维护和保养工作?94. 如何规范施工材料的采购和运输流程?95. 如何对施工现场的材料与设备进行分类管理?二十、施工方案的调整和完善96. 在工程施工中,如何根据实际情况及时调整施工方案?97. 如何根据工程现场的变化情况进行施工方案的完善和调整?98. 如何进行工程施工过程中的问题分析和解决?99. 如何保证施工方案的合理性和可行性?100. 如何对施工方案的执行情况进行监督和检查?这些问题涵盖了工程施工的各个方面,包括前期准备、现场管理、各个施工工序的具体要求以及竣工验收和质量安全等方面。
百问百答1、工期大概多长时间?怎么比别的时间长?答:一般工期在40-60天左右;如果油工瓦工活比较多的话工期时间还会长一些,比如像刮腻子,必须要在每一遍腻子自然干透才能进行下一项施工,否则后期会出现墙面开裂等问题,在油工方面也是一样,不然会出现漆面喷涂不均匀,有气泡等问题。
我们公司对每项施工都有严格标准,必须要保证咱家每项施工精准到位,绝不会因为节约时间,缩短工期,而放松对质量的把控。
这是最起码的原则。
2、你说你们公司不会偷工减料,以次充好,那你们拿什么保证你们不会?答:我们公司是一个全国连锁的大公司,和材料商都有合作,而且我们所有材料进入施工现场都需要客户的材料验收,如发现您说的以次充好,我们公司会做出假一赔五的赔偿。
3、你们公司跟其他公司有何区别?答:咱们是首家与天猫合作的互联网家装公司,也是全国首家开启线上购物与线下体验于一体的o2o模式的家装公司。
致力于重构家装行业产业链,实现商品F2C,提供简单、快捷、透明的网上购买、线下消费的家装一站式服务,努力成为现代家居生活的综合服务商。
4、公司有没有设计费?答:我们公司是没有设计费的。
咱公司的服务模式就是以设计,主材,施工为一体的。
一旦签订合同,公司就开始出设计图,准备施工。
如果说,您只想要出设计,是要收设计费的。
5、冬天装修的话,会不会有什么影响?答:首先,一提到冬季装修,大多数人可能会避而远之,因为长期以来,一些原材料在冬季会受到气候的较大影响,施工人员也缺乏足够的装修经验,因为现在材料制造和施工水平都得到了提高,很多原材料已经能够适应冬季装修的天气要求,冬季装修,室内外温差正可考验木材和施工质量,只需一两月潜在问题就会反映出来,而这时还未刷漆交工,可马上修改或拆除。
6、你们公司的工人都是哪儿的?答:我们的工人都是产业化工人,通俗地讲就是咱们公司自己养工人,我们所有的工人都是经过总部培训持证上岗的,各有分工,便于对工人的施工质量进行把控,每位工人接到三次以上客户投诉会被辞退。

工程部百问百答一、部门公共知识(10)1.工程部的组织结构?答:工程部设总监、经理、文员、调度、主管、库管、技工等岗位。
2.工程部的业务范围?答:酒店的水、电、气、空调供应,所有的设备设施正常运行、定期维护,受理酒店内外客人的维修申请。
3.工程部在酒店中的地位和作用?答:工程部是酒店的后勤保障部门,作用是使酒店内的土建、装潢、设备完好如新,分析、控制能耗成本。
4.工程部的专业分工?答:工程部根据专业分为强电、弱电、暖通、机修、装饰房修五个工种。
5.工程部员工的仪容仪表标准?答:工装整洁、佩戴工牌、头发指甲等符合酒店规定。
6.工程部报修受理流程?7.工程部电话礼仪?答:来电响铃三声内必须接听,标准用语:你好,这里是工程部,有什么可以帮您?8.酒店的平面布局简介?答:酒店大堂地下一层,为设备房和后勤办公区,大堂一楼为大堂、商务中心,二楼为行政办公区。
1号楼一楼为会议室、健身中心、超市、KTV,二到二十九楼为酒店式公寓。
9.工程部有哪些主要机房?答:弱电机房、变配电机房、水泵机房、锅炉机房、监控机房。
10.工程部的能源消耗有哪些?答:水、电、柴油(发电机)、生物质燃料(锅炉)、生物醇油(厨房)。
二、弱电部分(26)1.简述亚洲湾酒店弱电系统由那些分系统组成?答:综合布线、可视对讲、客控系统、灯光控制系统、背景音乐系统、信息发布系统、安防系统、有线电视系统、BA系统、绿云综合管理系统。
2.酒店背景音乐那些地方可以独立控制?答:酒店餐厅、大堂吧可以独立控制背景音乐,同时也可以集中控制。
3.酒店多媒体会议室数量?答:四海厅、博海轩、签约室、演艺中心共4个。
4.客房电视有雪花、或者无图像可能是那里的问题?答:有三种可能:(1)机顶盒射频输入信号过低或无信号,(2)音、视频线没有正确接人或接口、线路有损坏,(3)视频信号放大器处出现问题5.怎样避免会议室话筒产生啸叫?答:最简单的方法就是话筒不要对着音箱和远离有电磁波干扰的设备或者是使用可以抑制啸叫的调音台,或者数字音频处理器,或者反馈抑制器。
6.568B的线序是什么?答:标准568B:橙白-1,橙-2,绿白-3,蓝-4,蓝白-5,绿-6,褐白-7,褐-8。
7.在宴会厅音频接头中,平衡与非平衡是指那一种连接方式?答:平衡:大三芯对大三芯,小三芯对小三芯,卡侬公对卡侬公头等非平衡:大三芯对小三芯,卡侬公对卡侬母头8.客房门卡开锁的原理?答:在通电状态下,通过卡座把智能卡上合法的数据传递到PCB板上,而后驱动电机,使离合器处于开门状态,然后转动前把手,带动锁芯上的组合斜舌,打开门锁。
9.安防系统包括那些子系统?答:监控系统、门禁一卡通、报警、电子巡更、停车场管理、无线对讲。
10.简述宴会厅一般配备音响的种类?答:重低音音响、主音音响、反听音响、补声音响。
11.简述宴会厅一般配备灯光种类?答:面光灯、追光灯、彩灯、侧光、顶光、柱光、脚光、排光等。
(4种即可)12.多媒体中连接投影仪的接口名称?答:VGA接口13.多媒体中普遍才用的音频接口是?答:3.5mm平衡线连接方式14.有线电视信号标准?答:每个房间终端信号的信噪比不小于52dB,信号输出电平65 dB±4 dB,图像清晰度为国家4 级标准以上;15. 电脑无法拨号上网可能是哪里的问题?答:分离器是否插插正确、确认账号和密码是否正确、查下是否欠费了、猫的电源是否正常、。
(4种即可)16. 笔记本无法连接无线网是哪里的问题?答:先确定是否有无线路由器在信号范围内,并且知道密码!打开你的笔记本无线网卡硬开关一般笔记本面板有显示无线网卡是否打开状态;点击右下角无线网卡图标必须要有装无线网卡驱动如果没有请参考系统驱动安装(跟有线连接图标的差别是有个信号扩散的图标显示);刷新或者直接选择你公司无线路由器的名字点连接(有设置密码就输入正确的密码,没有设置密码会直接连接成功,注意密码错误也会连接成功但是无法上网)17. 怎样把两台路由器连接起来?答:进入路由器,关闭DHCP功能、更改IP。
18.怎样共享打印机?答:首先我们要在主机上配置打印机。
我们暂且称直接连接打印机的电脑为“主机”,而局域网内其他需要和主机共享打印的电脑称为“客户机”。
第一步:将打印机连接至主机,打开打印机电源,通过主机的“控制面板”进入到“打印机和传真”文件夹,在空白处单击鼠标右键,选择“添加打印机”命令,打开添加打印机向导窗口。
选择“连接到此计算机的本地打印机”,并勾选“自动检测并安装即插即用的打印机”复选框。
第二步:此时主机将会进行新打印机的检测,很快便会发现已经连接好的打印机,根据提示将打印机附带的驱动程序光盘放入光驱中,安装好打印机的驱动程序后,在“打印机和传真”文件夹内便会出现该打印机的图标了。
第三步:在新安装的打印机图标上单击鼠标右键,选择“共享”命令,打开打印机的属性对话框,切换至“共享”选项卡,选择“共享这台打印机”,并在“共享名”输入框中填入需要共享的名称,例如CompaqIJ,单击“确定”按钮即可完成共享的设定。
19.电脑不能启动怎么决绝?答:检查主机电源是否工作、检查显示器是否加电、检查显示卡与显示器信号线接触是否良好、打开机箱检查显示卡是否安装正确,与主板插槽是否接触良好、检查其他的板卡与主板的插槽接触是否良好、检查内存条与主板的接触是否良好,内存条的质量是否过硬。
20.打印机无法打印怎么决绝?答:使打印机处于联机状态、重新开启打印机、将打印机设置为默认打印机、取消暂停打印、使硬盘上的可用空间不低于10MB、增加打印机的超时设置、确保打印到合适的本地打印机端口、程序生成的输出不正确、重新安装打印机驱动程序。
、确保端口与打印机电缆工作正常。
21.简述电脑由哪些部件组成?答:一台电脑大体是由CPU、主板、内存、硬盘、显卡、声卡、网卡、电源、机箱、鼠标、键盘、显示器等等所组成。
22. 一条8芯网线可以接几台电脑?怎么接?答:可以接两台电脑;分两组4芯,接水晶头的1236口上。
23. 我们公司电脑操作系统有哪些?答:Windows 7系统、XP系统24. 简述酒店电话线路答:由琼海电信公司到到圣淘沙地下室机房,再由圣淘沙机房分配到岛上的5个终端,再由这5个终端分配到各个别墅。
25. 酒店1号高楼的网线是什么类型的信号?答:1号高楼用的是光纤到户。
26. 酒店的弱电负责哪些?答:酒店弱电工专门对酒店里的所有弱电设施进行维护、改造、更新。
电话、电视、网络、广播、监控、会议投影灯光等等所有这些方面的线路和设备都是归属弱电工负责。
三、水暖、空调部分(16)1.问答题1、简单说明闸阀(z),截止阀(J),蝶阀(D),球阀(Q)的优缺点。
答:闸阀:使用广泛,介质无杂质,密封性一般,阀芯易卡死或脱落,阀体笨重截止阀:使用广泛,介质无杂质,密封性能好,耐温度高,阀体笨重蝶阀:开启方便,密封性一般,耐温度低,体积小,成本低。
球阀:开启方便,密封性好,耐温度随材质要求范围大。
2、离心水泵常见故障及原因?答:1.水泵流量或扬程急剧降低,原因过滤器堵塞;叶轮密封损坏;2.轴承温度过高;原因润滑油缺失或质量不好;轴承损坏;电机与水泵不同心。
3水泵震动噪音大原因:叶轮损坏;泵体内有空气未排空;4.水泵功率过大电机发热原因:水泵扬程或流量不符合设计要求;管道堵塞。
3、热水锅炉保护级别?答:分别是缺水保护,超温保护(双重),燃气管道欠压和泄漏致欠压保护,电流过流保护。
4、热水锅炉附属系统?答:包括燃气系统,循环水系统,排烟系统,补水系统等5、无负压供水和变频供水特点?答:无负压不用储水箱,安装成本低,运行成本低,市政无水即时停水,市政管网因地方不同可能禁止安装。
变频供水需大体积储水箱,安装运行成本高,市政管网不受限且短时间停水有备用水箱。
6、板式换热器特点及保养?答:特点:(1).外表是厚壁钢管,承压性能强,质量好,内壁加入了防腐工艺,延长了水暖暖气换热器的使用寿命,使用单排钢管宽水道设计,容水量大,换热效果提高20%。
(2).水暖暖气换热器多路供水保证清洁卫生,经过换热的水完全源于自来水(换热后使用),转换过的热水绝未与散热器的水混合过,确保食用自来水的洁净度。
(3).易结垢且换热温度受密封垫材质受限制。
保养:冬季不使用时必须将换热器内的水放掉;如果长期不使用活着采暖结束后,应注满干净合格的水密封保养。
安装后的换热器使用一段时间后,确认水质清洁。
在使用过程中如发现换热器的热水与暖气水混淆,应停止使用,并检查换热导管是否裂穿。
7、空气调节所说的四度指的是哪四度?答:温度、湿度、气流度、空气洁度。
8、开启制冷机的步骤是什么?答:机组首次开启或经过一个长时间的关机再重新开启时,需提前24小时给机组供电;开启欲启动的冷水机组冷却水进出水阀,接通欲启动的冷却塔进出水电动阀-手动或自动启动冷却塔风扇-手动或自动启动冷却泵,开启欲开启的冷水机组进出水阀门-启动冷冻泵。
检查机组状态是否满足开机条件,确认后,启动机组。
2.选择题9、酒店4-15层空调盘管采用( B ),16-24空调盘管层采用( A )A.两管制空调系统B.四管制空调系统10、通风空调系统中不需要保温的风管是( A )A.通风排气风管B.冷冻水管C.冷凝水管D.空调风管11、空调水管系统主要包括( C )A.冷冻水管、消防管B.冷却水管、排水管C.冷冻水管、冷却水管、冷凝水管D.冷冻水管、给水管、排水管12、风机盘管承担室内负担介质是( D )A.水B.空气C.制冷剂D.空气+水13、风管穿越防火墙时,必须安装( C )A.蝶阀B.多叶调节阀C.防火阀D.止回阀14、酒店制冷机组是( A )冷吨,共3台( B )A.500B.螺杆式冷水机组C.600;D.离心式冷水机组15、防火阀平时是( A )状态,发生火灾时( B )状态A. 常开B.关闭16、空气过滤网是安装在空调机组的( B )A.出风口B.回风口四、机修试题(10)1.酒店洗衣房设备用水要求是:用软水。
2.气动万能夹机的特点:操作简单,劳动强度低。
3.干洗机的辅助装置:溶剂储存箱、溶剂泵、纽扣收集器。
4.水洗机水位开关形式:磁性、气压、电极。
5.烘干机的结构:蒸发系统,转动机构,控制部分。
6.厨房设备分类有:冷设备和热设备,冷设备指制冰机、雪柜、冰柜等,热设备指各种炉具、蒸柜等。
7.厨房配套设备有:洗碗机,油烟净化机,运水烟罩,灶台灭火系统等。
8.卫生间排风扇产生噪音的原因:轴承损坏,轴扭曲变形,安装松动等。
9.疏通下水道的化学方法:加入通渠粉等化学物品。
10.设备保养十字作业法:清洁,润滑,紧固,调整,防腐。
五、强电试题(42)1、填空1.酒店有几条供电电源;分别取自哪几条线路;答案:2.酒店有几台变压器;变压器容量是多少;高、低压两侧电压分别是多少;答案:九台。
