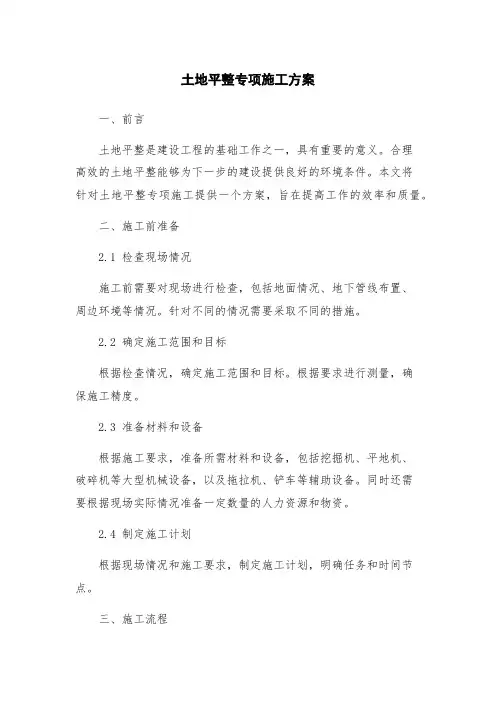

(完整版)土地平整专项施工方案
- 格式:doc
- 大小:32.51 KB
- 文档页数:10
(完整版)土地整平施工方案(新)土地整平施工方案(新)1. 引言本文档旨在提供关于土地整平施工的详细方案,确保施工过程安全、高效、环保。
本方案旨在满足土地整平的需求,并遵守相关法律法规。
2. 施工概述本施工方案计划在指定土地区域进行整平工作,包括以下步骤:- 第一步:场地勘察和规划- 对场地进行详细勘察和测量,确定施工范围和要求。
- 制定详细的施工规划和时间表。
- 第二步:土地准备- 清除场地上的障碍物和不必要的结构物。
- 对场地进行清理和平整。
- 第三步:土地平整- 利用合适的机械设备将土地进行平整处理。
- 根据实际情况,需要进行土地填充、平移或修整。
- 第四步:施工管理- 确立合理的施工管理团队和流程。
- 监督施工进度和质量,确保施工按照计划进行。
- 第五步:安全与环保措施- 采取安全防护措施,确保工人的人身安全。
- 使用环保材料和设备,减少对环境的影响。
3. 施工风险和控制在土地整平施工过程中,可能面临以下风险:- 人身安全风险:机械设备操作不当、场地不稳定等。
- 环境污染风险:土壤污染、噪音扰民等。
- 工期延误风险:施工计划、材料供应等不确定因素导致工期延误。
为减少这些风险,我们将采取以下控制措施:- 按照相关法律法规执行施工操作。
- 对施工人员进行必要的培训,提高其安全意识和技能水平。
- 定期检查和维护机械设备,确保其正常运行。
- 配备合适的环保设备和材料,进行环境保护工作。
- 合理安排施工计划,并与相关方沟通,减少不确定因素。
4. 施工成果验收施工完成后,将进行施工成果验收,包括但不限于以下方面:- 场地平整度验证- 环境监测- 施工图纸和相关资料审核5. 结论本文档提供了土地整平施工的详细方案,包括施工概述、施工风险和控制、施工成果验收等内容。
我们将在施工过程中全面采取安全、高效、环保的措施,确保施工质量和进度。
以上为土地整平施工方案的完整版,供参考使用。
如有问题或需要进一步讨论,请随时与我们联系。
第1篇一、土地平整工程施工基本内容1. 施工准备:包括现场勘察、设计图纸审查、施工方案编制、施工组织设计、人员培训、材料设备准备等。
2. 施工场地清理:清除地面障碍物、拆迁建筑物、移植树木、挖掘树根、填平坑穴、清除表层杂物等。
3. 土方工程:包括土方开挖、土方运输、土方回填、压实等。
4. 水利工程:包括排水沟、渠道、水井等建设。
5. 道路工程:包括路基、路面、交通设施等建设。
6. 照明工程:包括照明线路、灯具等安装。
7. 环保工程:包括噪声、粉尘、废水等污染治理。
二、土地平整工程施工方法1. 土方开挖:根据设计要求,采用挖掘机、推土机等机械设备进行开挖,确保开挖深度、宽度、坡度符合规范。
2. 土方运输:采用自卸汽车、装载机等机械设备进行运输,确保运输过程中的安全。
3. 土方回填:根据设计要求,选择合适的回填材料,采用推土机、挖掘机等机械设备进行回填,确保回填厚度、密实度符合规范。
4. 压实:采用振动压实、静压压实等方法,确保回填土的密实度。
5. 水利工程:根据设计要求,采用挖掘机、推土机等机械设备进行施工,确保工程质量。
6. 道路工程:根据设计要求,采用挖掘机、推土机、压路机等机械设备进行施工,确保路基、路面质量。
7. 照明工程:根据设计要求,采用电缆、灯具等材料进行安装,确保照明效果。
三、土地平整工程施工注意事项1. 施工过程中,严格按照设计图纸和规范要求进行施工,确保工程质量。
2. 加强施工现场管理,确保施工安全,防止安全事故发生。
3. 严格控制施工进度,确保工程按时完成。
4. 加强环境保护,减少施工过程中的污染。
5. 加强施工过程中的质量控制,确保工程质量。
6. 加强与业主、监理等单位的沟通协调,确保工程顺利进行。
总之,土地平整工程施工是一项复杂的系统工程,需要充分准备、精心组织、科学施工。
只有做好施工过程中的每一个环节,才能确保工程质量,为我国农业、城市建设、环境保护等事业做出贡献。
第2篇一、土地平整工程施工概述土地平整工程施工是指对土地进行翻耕、平整、改良等一系列作业,使其达到适宜种植、建设或开发利用的状态。
完整版)土地平整专项施工方案进行挖掘。
如果地段深度较大,可以采用分段挖掘的方法,每段挖掘高度不宜过大,以保证施工安全。
同时,在纵挖过程中要注意保证出土道的通畅,及时清理排水系统。
六、安全措施1、作业区要设立明显的安全警示标志,禁止未经许可的人员进入施工现场。
2、挖掘机、铲车等施工机械要按规定检查,保证正常运转,及时维修保养,避免发生安全事故。
3、在挖掘过程中,要注意保持斜坡的稳定,避免坍塌事故的发生。
4、施工现场要做好防护措施,保证施工人员的人身安全。
七、环境保护1、土方开挖过程中要注意保护周边环境,避免污染土壤和水源。
2、弃土处理要按照规定进行,避免对周边环境造成污染。
3、施工现场要做好垃圾分类和处理,保证环境卫生。
以上是孟州市XXX等4个乡(镇)土地整理项目一标段土地整治施工组织设计的相关内容。
本工程的施工要求严格,必须遵循相关的法规和标准,同时要注意安全和环境保护。
在实际施工中,要严格按照设计要求进行,保证工程质量和进度。
分层挖掘又称为分层纵挖法。
如果地段宽度和深度都比较大,可以沿纵向分层,每层先挖出一条通道,然后开挖两旁,称为通道纵挖法。
通道可以作为机械通行或出口路线,以加快施工进度。
如果地段很长,可在适当位置将其一侧横向挖穿,分成几段,各段再采用上述纵向开挖,称为分段纵挖法。
分段纵挖法适用于傍山长挖方段。
在挖掘过程中,测量人员应及时按照图纸要求将边坡开挖线放好,并根据挖掘深度随时指挥调整开挖线,力求利用机械一次做好边坡减少人工做坡量。
本工程为土地整理项目,部分施工项目需采用人工进行开挖。
开挖时多处为零星工程量,施工时需注意施工操作安全性。
在开挖中如发现土层性质有变化时,应报请监理工程师进行处理,修改施工方案或调整边坡坡比。
如果在指定设置弃土场的地方不能满足堆积弃方数量时,应停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。
不能横向弃置废方的开挖路段,必须选择可行施工方法,防止造成废方侵占农田、河道,损害民房和用地范围以外的其他构造物。
土地平整施工方案一、土地平整施工方案(一)施工方案的确定土地平整好坏,直接影响后续施工的进程和项目区的土地平整示范作用,本工程的主要任务是土方平整,在田块内部尽量做到挖填平衡,对于需要削高填低的部位,应预先将耕作层土壤推出堆放一边,待平整后再回填覆盖。
根据当地的实际情况,水稻、玉米收割后至播种小麦或油菜前,土地有将近一个多月的空闲时间,为了不影响农作物的播种和收割,土地平整工作应抓住有利时机,安排在秋收后或冬种前进行,因此需要分片实施施工,按年度计划调配。
施工放样:根据已知坐标点,利用全站仪放出各块内沟渠坐标,再根据路、林、沟、渠断面及沟渠特性表反算田间路及各生产路的位置。
路网及沟渠布好后,结合实际地形进行田块分割,控制各田块高程,既保证各田块灌溉、排水畅通,又要使各田块间挖、填土方量基本达到平衡,同时也保证各田块布置整齐有序,田埂平直。
田块分割好后,进行平整作业。
土方平整的原则:1、设计田面高程与现状田面高程之间底高差≤0.05m 时,视为已经“平整”。
2、作好剥离表土工作,尽量将现有表土在土地平整后覆盖在耕地的表层。
采用人工辅助推土机进行表层土的剥离,局部少量无用的弱风化岩石采用手风钻造孔爆破。
其剥离的废料采用装载机装车,汽车运至指定弃渣场堆放,并以推土机维护。
3、对于挖方区,如直接挖去表土后,剩下的可作为“非表土”,以“非表土”填方厚度取0.1m 为界。
第一、新填“非表土”厚度小于0.1 时,认为新土与原表土耕作混合,可以形成逐渐新的表土,因而直接填上新土即可。
第二、新填“非表土”厚度大于等于0.1m 时,认为新土与原表土不能逐渐形成新表土,因而采用表土剥离法进行土地平整。
首先,先采集可作为表土的表层土;其次,填土设计挖方厚度的“新土”;最后,覆盖回原先剥离的表层厚度。
填土地块内的所有水塘必须先抽水。
如果有淤泥:填土厚度在3米以内,厚度超过50cm,须抽水清淤并经监理认可,方可继续施工。
清理出的淤泥就近堆放于场地内,晒干后与外进土方拌和回填在地块内。

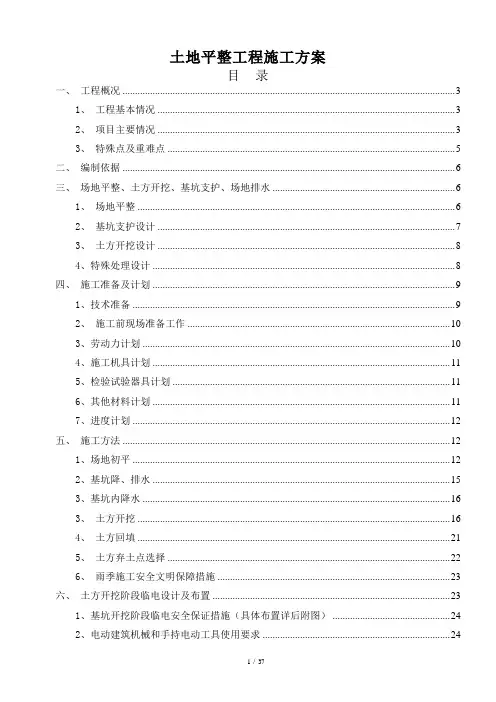

土地平整工程施工方案目录一、工程概况 (3)1、工程基本情况 (3)2、项目主要情况 (3)3、特殊点及重难点 (5)二、编制依据 (6)三、场地平整、土方开挖、基坑支护、场地排水 (6)1、场地平整 (6)2、基坑支护设计 (7)3、土方开挖设计 (8)4、特殊处理设计 (8)四、施工准备及计划 (9)1、技术准备 (9)2、施工前现场准备工作 (10)3、劳动力计划 (10)4、施工机具计划 (11)5、检验试验器具计划 (11)6、其他材料计划 (11)7、进度计划 (12)五、施工方法 (12)1、场地初平 (12)2、基坑降、排水 (15)3、基坑内降水 (16)3、土方开挖 (16)4、土方回填 (21)5、土方弃土点选择 (22)6、雨季施工安全文明保障措施 (23)六、土方开挖阶段临电设计及布置 (23)1、基坑开挖阶段临电安全保证措施(具体布置详后附图) (24)2、电动建筑机械和手持电动工具使用要求 (24)3、防火措施 (25)4、临时用电系统的使用、管理与维护 (25)七、质量保证措施 (26)八、安全保证措施 (27)九、应急预案 (31)1、应急组织机构 (31)2、应急救援职责 (31)3、危险源识别分析 (32)4、应急演练 (35)5、应急处理流程 (36)6、应急处理方法 (36)7、应急救援电话路线 (37)土地平整工程施工方案一、工程概况1、工程基本情况工程名称:XXX建设单位:XXX设计单位:XXX监理单位:XXX勘察单位:XXX施工单位:XXX项目工期:XXX2、项目主要情况2.1拟建建筑物主要由2~6层低多层建筑群组成(幢号:1~27#),高约9.00~24.00m,框架结构。
拟建建筑±0.00标高由北向南为1933.95m~1937.70m。
场地西北角地段设有1层架空车库,高度5.75m。
整个场地总用地面积153607.17m2(约合230.40亩)。
土地平整施工方案【一】施工测量方案工程中标后,我们将立即组织测量人员,在工程施工实施前,首先按监理单位以书面形式提供的平面控制网点和高程控制网点,建立工程施工使用的平面控制网和高程控制网,并按照国家测绘基准、测绘系统和工程测量技术规范规定要求进行测量定位。
〔一〕开工前,对业主或监理单位提供的控制点进行复测,并且布设施工控制网,包括平面控制网及高程控制网,其测量等级、精度必须满足相关工程施工测量规范规定,并且定期对其布设的施工控制网进行核查。
开工后在规定时间内把复测控制网资料报监理工程师审批。
〔二〕认真复查业主提供的测量资料,平面、高程控制点,方向桩和起点,地形图等,确认满足施工放线精度要求后,方可使用。
〔三〕布设三角网或导线点测设施工控制点。
使用仪器必须符合精度要求。
高程控制测量的测量限差符合四等水准测量的精度要求;平面控制测量的限差符合五等三角测量或五等导线测量的精度要求。
〔四〕位移观测的测点布置和观测精度根据有关规定进行。
〔五〕建筑物周围设置的平面和高程控制点的各类标桩(石)分别编号并绘制施工测量平面图。
在施工期间要防护好,并定期校核,如发现位移,及时校正,如遗失及时补上。
〔六〕开工前,进行原始纵横断面测量,放设各施工项目的施工边线和施工桩号,施工桩号与设计采用的桩号一致。
【二】机耕道修筑1、施工方法〔1〕测量放样:根据施工图及现场实测断面图,报送机耕道夯实施工报告,根据监理工程师审批的夯实方案进行准确测量放样。
〔2〕铺设:自卸汽车运土至工作段、采用推土机或人工整平。
2、田埂夯实表土回复经监理验收合格后,按设计要求进行田坎施工;机耕道夯实要顺直,防止漏水,在机耕道内侧用粘性土涂抹夯实,放水试蓄。
机耕道外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。
对于超过1米以上的田埂应种植草皮;当机耕道高度较大时,下部应设置于砌石护坡或干砌石挡墙,上部以草皮护坡。
施工时做好水平标高的测设,机耕道上每隔一段距离打入水平木桩,做好水平标记。
土地平整工程一、梯田区(一)施工准备根据土方开挖几何尺寸,工程地质及水文地质情况和周边环境条件编制土方工程技术交底,其中包括边坡支护和土方开挖交底。
土方开挖前,应根据施工方案和技术交底要求将施工区域内的地上、地下陷碍物洁除和处理完毕,作好在面排水工作。
施工机械进入现场所经过的道路、桥梁和卸车设施等,应先经过检查,必要时要做好加固和加宽等准备工作。
在施工区域内修筑供运输汽车行走的坡道,坡度应小于l:6,坡道路面强度偏低时,路面土层应铺填适当厚度的碎石或渣土,以免施工机械出现塌陷。
选择土方机械,根据施工区域的地形与作业条件、土壤类别与厚度、总工程量和工期综合考虑,发挥施工机械效益,编制施工计划。
施工区域内运行路线的布置,根据施工段作业区域工作大小、机械性能、运距等和地形起伏等情况加以确定,各区段和主要运输线路根据现场坡度,选择在挖、填结合部位或挖填土方萤较少的部位给以确定,以防开挖未完成运输道路发生破坏。
1、施工所用的机具挖运土方机械:挖土机、推土机、铲运机、自卸汽车等。
主要测量用具:经纬仪、水准仪、铁揪、手推车、大锤、木桩、小白线、50米钢尺、坡度尺等。
(二)测量放样1、复核地面高程施工单位进场后,测量人员在地块附近设置控制测量标桩,对地块高程进行复核,并与设计原地面高程进行对比是否符合,如存在较大差错时,应请示建设单位和监理单位进行复核。
2、施工放样在施工前按设计图纸或建设单位要求进行放样,控制好每个地块的边界与高程。
(三)表土剥离考虑平整区域内的土方平衡,在推土机推土前,对开挖区域内有树桩、树根、杂填土等阻碍物利用机械结合人工彻底清除,然后先把表层原田面耕作20cm用推土机分两层推土剥离后,再用装载机进行细平工作。
熟土层土壤特别是其中耕作层土壤的利用,是土地平整保持地力的一项重要措施。
因此,要求用机械先将熟土(即厚耕作层)统一剥离到一块相对平缓的田块上堆积起来,待整个田块平整后,再将熟土覆盖到已平整的田块上。
土地平整专项工程施工组织方案一、工程概况二、施工方案1.平整施工方案(1)施工内容:对土地表面进行平整,确保整个工程范围内地面平整度达到要求。
(2)施工要点:采用土方平整机械进行施工,根据设计要求进行土方回填和均匀压实,确保地面平整度。
(3)施工流程:确定施工区域边界标志,进行地表清理,清除杂草、垃圾等;使用土方平整机械进行平整施工,将不平整的土地表面进行回填,根据需要进行均匀压实;进行平整后的地面进行最后清理,确保不会影响后续工程施工。
2.填筑施工方案(1)施工内容:根据设计要求,在特定区域进行土方填筑,提高地面高度。
(2)施工要点:根据设计要求确定填筑的高度和施工区域,采用土方填筑车辆进行施工,确保填筑土的均匀堆放。
3.开挖施工方案(1)施工内容:在指定区域进行土方开挖,提供所需的基坑或者渠道。
(2)施工要点:根据设计要求确定开挖深度和施工区域,采用挖掘机进行开挖,确保开挖深度和倾斜度符合要求。
(3)施工流程:清理施工区域,确保无障碍物;确定开挖区域和深度,并进行标高定位和标记;进行土方开挖,根据需要进行挡土墙的构筑;开挖完成后进行最后清理,确保不影响后续工程施工。
三、施工安全措施1.确保施工区域的安全,在施工期间进行必要的隔离和标识。
2.施工人员必须经过岗前培训,熟悉施工规范和操作流程。
3.施工现场必须配备必要的安全设施,包括安全帽、反光衣、安全绳索等。
4.严禁酒后上岗和酗酒施工,确保施工人员的身体健康状态。
5.施工过程中,严禁滥用设备和工具,确保设备和工具的正常使用。
四、施工进度安排根据工程总面积和不同施工内容的工作量,合理安排施工进度。
拟定施工计划,根据实际情况进行动态调整,确保工期的及时完成。
五、质量和验收要求根据工程设计和规范要求,进行施工质量控制,确保施工质量符合设计要求。
在施工完成后,进行验收,确保工程可以进入下一阶段的施工。
总结:。
土地平整施工方案一、项目概述二、施工目标1.将土地表面地势平整,达到平整度要求。
2.提供出合格的土地平整报告。
三、施工内容1.施工前的准备工作(2)确定工程施工单位,并与其签订施工合同。
(3)申请相关手续,包括土地平整施工许可证等。
(4)组建施工队伍,指派专业技术人员负责指导施工过程。
2.土地平整施工(1)清理现场:清除现场垃圾、杂草等。
(2)测量土地:通过专业测量仪器对土地进行测量,确定起伏情况。
(3)土地平整:根据测量结果,采用机械设备进行土地平整,包括填方、挖方、翻耕等。
(4)排水施工:对土地进行排水施工,确保土地排水良好。
(5)整地处理:对土地表面进行整理,保证表面平整度达到要求。
(6)种植绿化:根据设计要求,在平整完毕的土地上进行绿化工作,包括种植草坪、栽植绿植等。
3.施工后的工作(1)验收:进行土地平整工程的验收,确保工程质量符合要求。
(2)编制土地平整报告:根据实际施工情况编制土地平整报告,详细记录施工过程和工程质量。
四、施工技术与要求1.施工技术(1)采用现代化施工设备,提高工程效率和施工质量。
(2)严格按照设计方案进行施工,确保平整度达到要求。
(3)根据土地特点,调整施工速度和施工方法,避免对土地造成二次污染。
2.施工要求(1)施工过程中保证施工现场的安全,做好施工现场围护工作。
(2)施工过程中严格控制噪音、扬尘等污染物的排放,保护环境。
(3)施工完毕后及时清理施工现场,确保周围环境整洁。
五、施工期限和预算1.施工期限根据实际情况进行评估,预计工期为XX天,具体以施工方案为准。
2.施工预算根据方案要求和相关市场价格进行预算,预计施工费用为XX万元。
六、安全措施1.施工前制定安全方案,并组织施工人员进行安全培训,确保他们具备相关安全知识。
2.在施工现场设置明显的安全警示标志,保证施工人员的安全。
3.执行行业标准和相关管理规定,对施工现场进行定期检查和巡视,确保施工过程安全可控。
4.配备必要的安全设备和消防设备,及时处理施工过程中的安全问题和突发事件。
土地整治施工方案及技术措施, [完整版] .doc 一:土地整治施工方案及技术措施1. 施工目的和背景1.1 目的1.2 背景2. 地理环境及土地整治目标2.1 地理环境描述2.2 土地整治目标3. 施工范围和工期3.1 施工范围3.2 工期安排4. 施工方案4.1 整治方案概述4.2 土地平整4.3 土壤改良4.4 土地绿化4.5 水质治理4.6 其他施工方案5. 施工技术措施5.1 土地平整技术5.2 土壤改良技术5.3 土地绿化技术5.4 水质治理技术5.5 其他技术措施6. 施工管理和安全措施6.1 施工管理6.2 安全措施7. 监测和评估7.1 施工监测计划7.2 环境评估7.3 结果分析8. 资金和资源8.1 施工所需资金8.2 必要资源9. 附件附件一:相关图纸附件二:土地整治施工过程中的材料清单本文档涉及附件:附件一:相关图纸附件二:土地整治施工过程中的材料清单本文所涉及的法律名词及注释:1. 土地整治:根据国家有关法律法规,对土地进行治理和改造,使其达到一定的质量和安全要求。
2. 施工范围:土地整治施工的具体空间范围,包括施工地点、面积、周边环境等。
3. 工期安排:土地整治施工的时间计划安排,包括起止时间、施工阶段划分等。
4. 监测和评估:对土地整治施工过程中的环境指标进行监测和评估,以确保施工符合相关标准和要求。
5. 资金和资源:土地整治施工所需的资金和人力、物力等资源,保障施工顺利进行。
6. 安全措施:为保障土地整治施工过程中的人员安全和环境安全而采取的措施,包括培训、防护设施等。
---二:土地环境整治施工方案及技术措施1. 施工目的和背景1.1 目的1.2 背景2. 地理环境及土地整治目标2.1 地理环境描述2.2 土地整治目标3. 施工范围和工期3.1 施工范围3.2 工期安排4. 施工方案4.1 土地整治方案概述4.2 土地清理和平整4.3 土壤修复和改良4.4 植被修复和绿化4.5 水体治理和保护4.6 其他施工方案5. 施工技术措施5.1 土地清理和平整技术5.2 土壤修复和改良技术5.3 植被修复和绿化技术5.4 水体治理和保护技术5.5 其他技术措施6. 施工管理和安全措施6.1 施工管理6.2 安全措施7. 监测和评估7.1 施工监测计划7.2 环境评估7.3 结果分析8. 资金和资源8.1 施工所需资金8.2 必要资源9. 附件附件一:相关图纸附件二:施工中的技术文件本文档涉及附件:附件一:相关图纸附件二:施工中的技术文件本文所涉及的法律名词及注释:1. 土地环境整治:根据国家相关法律法规,对土地的环境问题进行整治和修复,提高土地的质量和利用效益。
孟州市赵和等4个乡(镇)土地整理项目一标段土地整治施工组织设计编制单位:孟州市第一建筑工程有限公司编制时间:2015年1月5日一、编制依据:1、镇土地整理项目施工招标文件。
2、土地整理标段设计图。
3、土地整理项目第标段工程量清单。
4、现场实际踏勘情况。
5、质量、安全保证体系文件。
6、国家现行相关工程建设法规和当地政府有关地方性法规和规定。
7、行业技术标准:本工程遵循、参照的主要规范、标准(包括但不限于)如下:《土地开发整理项目验收规程》(TD/T1013~2000);《土地开发整理标准》(TD/T1011—1013—2000);二、工程概况:本工程为赵和镇等4个乡(镇)土地整理项目第一标段,工程地址为等村,该工程有整理738.94亩、坡改梯716.43亩、旱地整理3206.93亩、水田整理1213.77亩、囤水田17口。
三、施工测量基本原则(1)、遵守先整体后局部和高精度控制低精度的工作程序。
(2)、要有严格的审核制度。
(3)、建立一切定位、放线工作,经自检、互检合格后,方可申请主管部门验收的工作制度。
四、施工导线点控制建立施工控制导线点,必须从整个施工过程考虑,从建筑工程、安装工程、临时工程施工过程中的控制线均能应用到所建立的控制导线点。
除了经常反复查核外,应随着施工的进行,将控制点延伸到施工地点。
五、土方开挖回填1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线内进行挖掘。
所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。
土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到填筑地段作填料,或者运往弃土点。
开挖方式应根据地段的深度和纵向长度,以及地形、土质、土方调配情况和开挖机械设备的因素确定,于加快施工进度和提高工作效率。
1)、横挖法从地段的一端或两端按横断面全宽逐渐向前开挖。
这方法适用于较短的地块,地块深度不大时可以一次挖到设计标高,地块深度较大时可分成几个台阶开挖,各层要有独立的出土道和临时排水设施。
分层横挖使得工作面纵向拉开,多层多向出土,可以容纳较多的施工机械,加快了施工速度。
2)、纵挖法沿地段纵向将高度分成不大的层次,依层次开挖。
纵挖法适用于较长的地段。
如果地段的宽度及深度都不大,可以按横断面全宽纵向分层挖掘,称为分层纵挖法,如果地段的宽度及深度都比较大,可沿纵向分层、每层先挖出一条通道,然后开挖两旁,称为通道纵挖法,通道可作为机械通行或出口路线,以加快施工进度,如果地段很长,可在适当位置将其一侧横向挖穿,分成几段,各段再采用上述纵向开挖,称为分段纵挖法。
分段纵挖法适用于傍山长挖方段。
在挖掘过程中,测量人员应及时按照图纸要求把边坡开挖线放好,并应根据挖的深度随时指挥调整开挖线,力争利用机械一次做好边坡减少人工的做坡量。
3)、人工开挖土方本工程为土地整理项目,部分施工项目需采用人工进行开挖,开挖时多处为零星工程量,施工时需注意施工操作安全性。
4)、开挖注意事项开挖中如发现土层性质有变化时,报请监理工程师进行处理,修改施工方案或调整边坡坡比。
如果在指定设置弃土场的地方不能满足堆积弃方数量时,停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。
不能横向弃置废方的开挖路段,必须选择可行施工方法,防止造成废方侵占农田、河道,损害民房和用地范围以外的其它构造物。
必须注意对图纸未标出的其它构造物的保护,一经发现上述情况应立即报告监理工程师,且应停止作业听候处理。
居民区附近的开挖,应采取有效措施,以保证居民及施工人员的安全,并为附近居民的生活及交通提供有效的临时便道或便桥。
土方地段的挖方至施工标高,应考虑因压实而产生的下沉量,其值由试验确定。
当因气候条件使挖出的材料无法按照本规范的要求用于填筑和压实时,应停止开挖,直到气候条件转好。
2、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压(填筑碾压)达到规范要求的压实度。
对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定。
1)、布土:合理的土方调配和运土路线是非常重要的,应根据取土场位置及地形确定经济、合理的运土路线。
布土时应根据压路机能达到的压实厚度(规范规定或经监理工程师同意的厚度)计算卸车数量,例如每层填土压实厚度不大于20cm时,一车土8m3,可摊铺30m2。
自卸汽车从取土场把土运到铺筑现场,从一端开始,左右成排,前后成行等距离布土。
只要把布土的位置和稀疏密度撑握好了,就可以提高摊铺速度。
2)、按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为1.2~1.3,如果用平地机进行摊铺虚铺系数一般为1.1~1.2,由于土质不同应根据实际情况确定虚铺系数。
3)、整平:当一段落(50米以上)由推土机摊平并经复测符合要求。
在平整时注意纵坡和横坡,尤其是在夏季施工时,横坡应该适当加大以利于排水。
4)、碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:(1)压路机碾压轮重叠轮宽的1/3~1/2。
(2)碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求。
(3)压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。
一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时。
所以各种压路机械的最大速度不应超过4公里/小时。
3、人工回填夯实零星回填工程量均采用人工回填,并采用蛙式打夯机进行夯实。
4、削放坡在削放坡施工前,按削放坡要求施放出削放坡开挖线,包括上口线,下口线,然后采用挖机按操作规程进行削放坡,完成后进行验收。
5、人工平整路基根据设计清基处理要求、基面处理要求及有关施工技术措施对填筑区地表进行处理,采用人工、机械以及人工机械配合等施工工艺进行路基平整。
六、土地平整1、测量放样根据设计单位提供的坐标控制点及水准测量点,用测量仪器进行放线定位,并用木桩做好标志,定出挖填区域及挖填深度。
根据测量结果和设计图纸进行土方平衡计算,制定合理的土方作业计划和就近调度方案,在一个区段范围内尽量做到挖填平衡,土方场地运输控制在推土机的经济推距内30米以内。
如存在较大差错时,邀请建设单位及设计单位进行协调,研究解决方案,如有较大变更设计,按规定的变更程序进行变更。
高程复核完后,则对该田块底层基础进行检查,看田块耕作层底下是否为砂漏地或淤泥,如是进行处理,以保证施工机械及人员的安全和耕作侧防渗能力。
2、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不得与弃土混堆。
必要时用塑料布遮盖,避免暴雨淋刷而使土壤流失。
3、地块平整(人工平土)表土剥离后,应及时填写相应的隐蔽工程验收报告,经监理单位验收签证合格后,才可进行地块平整。
平整应根据不同地形坡度,因地制宜整治成不同规格耕作田块。
在平整过程中应采取就近原则,尽量做到挖填平衡,对于填土地块要用推土机或其它设备进行推平、压实,使其形成具有较好防渗、防漏性能的隔离层,整个基础垫层应有1%~2%的平整度坡度。
4、表土回复控制把原来收集的表土摊铺到地块上,土层厚度满足设计或规范要求,切实保证表土质量,一般厚度大于30cm,回填时要分阶段进行。
做到先填生土,后填熟土,同时,铺完后地面高程与设计高程误差不应超过3cm。
回填的表土中不得有石块(卵石)、砂砾石、草根等杂物,若有必须彻底清除干净。
5、土石方工程对填方区域采用振动辗反复辗压,对原土石作自然含水量及标准容重试验。
挖方段表土清除后,再用挖掘机配合自卸汽车进行挖运作业。
所有挖出的土方,除预留部分可用于填方的土料就近堆放以外,其余均运至河道、沟渠等填方位置堆放。
回填土方区应设专人严格掌握卸土位置和土壤分类,采用竹杆标出分层厚度和配合推土机平场,确保填土厚度以及表面平整和横向坡度。
每层横坡应不小于2%以利排水。
碾压应按先轻后重、先静压后振压的原则进行,轮迹重叠宽度不得小于15cm,并由两边缘向中间推进。
6、土地翻耕机械施工及培肥表土剥离后,根据测量放样,用机械挖取高于设计田面标高的土方回填至附近低于设计田面标高田块以及附近旧沟渠和坑洼地。
局部高差较大处,由装载机装运土方回填,尽量做到挖填同时进行。
开挖及回填时应保证表土回填前田块有足够的保水层。
土地翻耕后及时培肥。
7、土埂施工土埂施工时,先根据现场定位点,按照设计要求放出各道田埂位置,再进行施工。
田埂采用原土夯实,在打夯过程中应注意分层夯实。
表土回复经监理验收合格后,按设计要求进行田埂施工;田埂夯筑要顺直,防止漏水,在田埂内侧用粘性土涂抹夯实,放水试蓄。
田埂外侧应选择粘性较强的土壤,逐层压实后修坡,拍打结实。
对于超过1米以上的田埂应种植草皮;当田坎高度较大时,下部设置浆砌卵石或浆砌砖基础,混凝土预制板作防渗护坡处理,上部或以混凝土压顶。
土埂填方应先清除表土后根据实际标高情况确认该标高满足要求,确认后进行原地面振动夯实,直到密实度检测符合要求后才能开始逐层回填。
回填前应先作试验段,采用进场打夯机夯实,报请监理工程师审批后作为土方回填施工依据。
8、坡改梯测量定位时,严格按施工设计图分别用木桩标示出梯田平面位置,在梯田田埂采用每20米加密桩的方式标示出来。
坡改梯田部位按每30米的方格网进行打点测量,并用白灰在测点旁标示出挖除高度和填方高度。
然后在挖填交界处用白灰撒线,以控制施工机械的操作。
在田埂施工完成后,用挖掘机配合推土机首先将耕作土全部清除并堆放于每一梯田的一角,然后用挖掘机配合推土机将坡按设计要求推平,用压路机碾压至合格。
土方平整合格后,方可进行耕作土的回填工作,其要求是厚度均匀、平整一致。
将田埂进行机械土方开挖及人工挖运淤泥流沙进行清理、坡面修筑、坎埂压实,对田埂硬化可采用浆砌卵石埂,现浇C20砼压顶。
清除表土及接触层的杂草,坡地分层夯实起埂,直至修到坎顶,埂顶宽30cm,上游埂高出梯田20cm,下游埂高根据坡面倾角和梯田宽度计算确定,起埂宽度视地面坡度而定,设计梯田田块宽度采用8m~40m,长度为30~60m,土埂高度控制在2.0m以内,边角地带,随地形布局为不规格田块。
田坎外坡倾角为70°,内侧倾角为80°。
护埂的浆砌卵石宽为30cm,高30cm,埂顶采用C20砼压顶,护坡内侧坡取直,外侧坡比70度。
每台梯田为了便于田间排水,顺在梯田背面开挖背沟。
