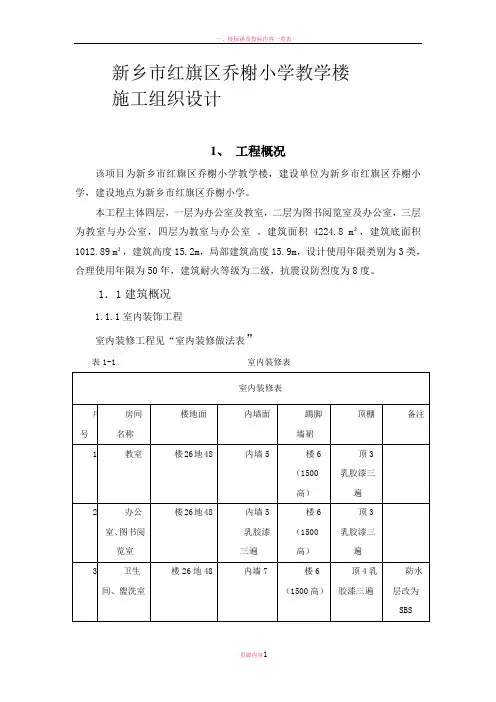

某小学教学楼施工组织设计1目录第一章、工程概况 (5)第一节、工程建设概况 (5)第二节、自然条件 (6)第二章、编制依据 (6)第三章、编制原则 (7)第一节、方案优化的原则 (7)第二节、安全第一的原则 (7)第三节、优质高效的原则 (7)第四节、确保工期的原则 (6)第五节、科学配置的原则 (6)第六节、合理布局的原则 (6)第四章、施工部署 (6)第一节、施工部署总体原则 (6)第二节、工期安排 (7)第三节、施工组织管理机构 (8)第四节、施工总体顺序 (10)第五节、质量目标的实施 (8)第六节、安全生产目标及实施 (9)第七节、施工准备 (9)第五章、主要施工方案和工艺要求 (9)第一节,总体施工顺序 (9)第二节,基础工程施工工艺 (9)第三节、主体结构施工 (11)第六章装饰工程 (19)第一节室内顶棚墙面抹灰 (19)第二节地面贴面砖 (20)第三节外墙贴面砖 (20)第四节卫生间防水工程 (21)第五节门窗工程 (22)第六节给排水工程施工工艺 (22)2第七章质量保证措施 (26)第一节技术管理措施 (26)第二节质量保证体系及措施 (27)第三节质量通病预防措施 (29)第四节推广新技术、新材料、新工艺 (31)第八章安全管理措施 (32)第一节安全管理方针 (32)第二节安全保证体系 (32)第三节安全生产责任制 (32)第四节安全管理制度 (32)第五节临边防护措施 (33)第六节临时用电和施工机具 (33)第九章、文明施工管理措施 (33)第十章、环保施工措施 (34)第一节、现场管理措施 (34)第二节、降噪声专项措施 (36)第十一章、冬雨季施工及防洪防汛措施 (356)第一节雨期施工措施 (36)第二节冬期施工措施 (37)第十二章、工期保障计划 (38)第一节搞好施工前的准备工作 (38)第二节加强施工过程中的管理 (38)第三节本工程采取的具体措施 (39)主要施工机械设备计划 (38)劳动力计划 (39)参考文献·····································································错误!未定义书签。

3第一章、工程概况第一节、工程建设概况1.本工程总建筑面积***㎡,建筑占地面积为***㎡;总层数为* 层,采用框架结构形式;屋面防水等级:二级;建筑耐火等级:二级;建筑高度**m。

设计合理使用年限为50 年。

2.建筑用料说明墙体:本工程±0.000 以上外填充墙采用A3.5蒸压加气混凝土砌块,M5.0混合砂浆砌筑;±0.000 以下采用MU10烧结页岩实心砖,M10水泥砂浆砌筑。

3.屋面:防水等级为二级,建筑平屋面防水设两道,保温层为65厚FTC 自调温相变保温材料,干密度300Kgm3,不上人屋面做法参见05J1屋13,平屋面排水坡度2%排水。

4.雨水管:屋面排水采用φ100 聚氯乙烯UPVC(不锈钢管)落水管有组织排水,具体位置、数量见屋面图。

5.油漆:外露铁件均除锈刷防锈底漆二道。

调和面漆二遍颜色由装修设计定。

木构件均做基层清理,除污,砂纸打磨,润油粉二遍,所有木构件,木装修均须刷防火涂料。

墙体内预埋木砖均须做防腐处理。

6.建筑室内装修:做法详见室内装修表,表中做法若与实际不符时,均以露面标高为准。

铺地砖露面中地砖品种应由甲方与设计方选样确定,外廊等有水的房间室内楼地面比同楼层地面低20mm,在地漏附近1000范围内以1%坡向地漏,地漏篦子不得高出地面。

同层楼地面中采用不同颜色或材料时一般在门扇下分界,要求分界平整而整齐。

内墙面阳角处设1:2水泥砂浆护角,高同门高,两边各宽50,厚度同相邻墙面粉刷。

所有窗台高不足900的,均设防护栏杆,做法参见05J8-75-3.窗台板为花岗岩窗台板,做法见05J.7.外装饰:外墙喷涂外墙涂料及面砖,做法参见J08J110-A9,外墙涂料见立面图。

外装饰材料要求材质色彩均应均匀,施工前先由建设单位及设计院定样后方能大面积施工。

外装线脚,窗洞上口及外挑构件下檐滴水做法参见墙身相应位置。

8.抗震:本工程按地震动加速度0.15g、地震特征周期0.45s 进行抗震设计,建筑场地土为中软土,建筑场地类别为三类,设计地震分组为第一组。

9.使用活荷载标准值楼梯、走廊:3.5kN㎡;卫生间: 2.0kN㎡;4办公室: 2.0kN㎡;非上人屋面:0.5 kN㎡;栏杆;1.0kN㎡;本工程活荷载标准值不包括隔墙自重和二次装修荷载,其他荷载按规范及实际情况取用。

10.材料:混凝土强度,基础C30,基础垫层C10素混凝土,框架柱,梁,板,楼梯为C25,二次结构构件为C20.本混凝土全部采用商混,砂浆全部采用商用砂浆。

11.钢筋:圆钢为HPB235 级钢,螺纹钢为HRB400级钢。

12.砌体:±0.000 以上外填充墙采用A3.5蒸压加气混凝土砌块,M5.0混合砂浆砌筑;±0.000 以下采用MU10烧结页岩实心砖,M10水泥砂浆砌筑。

第二节、自然条件本工程拟建地位于某某小学校内,场地地形平整,地上二层,本地区抗震设防烈度为七度。

基本风压0.3KNM2,基本雪压0.35KNM2,标准冻深0.45m。

第二章、编制依据1、随同招标文件提供的工程设计图纸、勘察报告及其它相关设计文件。

2、国家和行业颁发的施工技术规范、质量验收评定标准,国家及有关部委颁发的标准、规范、规程、法规及政策。

3、我单位可投入本工程的资源。

4、通过现场调查获得的资料。

5、适用的规范、规程及验收标准。

第三章、编制原则第一节、方案优化的原则科学组织,合理安排,优化施工方案是工程施工管理的行动指南。

在施工方案的编制中,选定一种较好的施工方案。

第二节、安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。

必须在安全措施落实到位、确保万无一失的前提下组织施工。

第三节、优质高效的原则加强领导,强化管理,优质高效。

根据我们在施工组织设计中明确承诺的质5量目标,贯彻执行质量管理方针,确保创优规划和质量目标的实现。

施工中强化标准管理,加强内部核算管理,降低工程成本,提高经济效益。

第四节、确保工期的原则根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制,组织各工序之间的施工顺序,实施进度监控,特别要抓住重点控制工序和部位,确保实现工期目标。

第五节、科学配置的原则根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的科学合理配置。

第六节、合理布局的原则从合理利用临时占地、便于施工、搞好文明施工等多角度出发,合理调配工程材料进场的行进路线,合理规划办公场所、宿舍、材料堆置以及机械停置的空间布局。

第四章、施工部署本工程在施工组织方面做到合理科学、统筹安排,既要有单项统筹计划(即子网络计划),又要顾及到整体安排(即战略网络计划)。

为此,在现有的场地、电源、水源、运输道路上,做好科学管理,统筹安排,是编制本项目施工组织设计的关键。

第一节、施工部署总体原则(一) 工程指导思想及组织机构的建立1.根据本工程的独特性及本工程的重要性,我们组织施工的指导思想是科学管理,严格要求,文明施工和采用先进的施工手段。

2.集中技术熟练的施工队伍,以项目法施工管理为基础,认真贯彻执行公司的质量方针,围绕质量、工期、安全、文明施工四大目标,优质、高速地完成本工程施工任务。

3.以ISO9002 质量保证体系为标准,实行项目法管理。

成立项目经理部,负责整个项目具体事务的运作,项目经理直接进行工程的组织、指挥、管理和协调工作。

同时,公司设立工程指挥部,参与重大问题的决策;切实做好重点工程重点调配、重点实施、重点保证;切实做好工程施工的指导及后勤等工作。

4.工程指挥部、项目经理部组成结构将是一个知识密集型领导班子,具有丰富的理论、施工经验。

形成以理论指导实践,能吃苦耐劳,能打大仗硬仗的强6有力的组织管理班子。

(二)施工方案确立1.优先安排好直接影响项目施工经济效果的、为全场服务的施工设施,如现场供水、供电、供热、通讯、道路和场地平整,以及各项生产、生活临时设施。

2.在方案确定过程中集思广益,在诸多可行方案中选择最优方案,努力提高机械化和工厂化施工程度,减轻劳动强度,提高劳动生产率,保证工程质量,降低工程成本;尽量缩短主导工序时间,保证在紧张的工期内完成施工任务;合理确定施工起点流向、确定施工程序,确保现场施工有条不紊,紧张有序,有章可循。

3.明确项目管理目标、组织内容和组织结构模式,建立统一的工程指挥系统。

组建综合或专业工作队伍,合理划分各承包班组施工。

(三)主要施工方法及总体设想1.垂直运输机械:采用塔吊。

2.钢筋采用加工制作,现场绑扎,主筋连接采用闪光对焊和电渣压力焊连接方式。

3.基础及上部结构混凝土全部采用商品混凝土泵送,灰浆现场拌制。

4.模板主要采用多层胶合板,用φ48 钢管做支撑,横档采用60mm×80mm 方木。

5.外墙脚手架采用双排双立柱扣件式钢管脚手架全部采用绿色密目安全网全封闭围护。

6.装饰工程坚持“样板制”,各分项工程必须先做好样板,经有关人员确认后,方能进行全面施工。

7.整个工程分段分层、分工序展开交叉施工,基础、主体采取小流水段作业。

8.水电、设备、暖通、室外安装工程在主体竣工之后也应尽早展开施工。

第二节、工期安排开工日期为2013年3月7日,竣工日期为2013年7月25日7第三节、施工组织管理机构1.施工组织上推行项目法施工的管理模式。

为全面系统地抓好本工程的质量、安全、进度、文明施工的管理,确保工程质量等级优良,确保安全生产、文明施工标化工地,争创榜样工地和确保工期的提前并交付使用。
