钢筋加工场专项施工组织方案

  • 格式:docx
  • 大小:170.80 KB
  • 文档页数:8

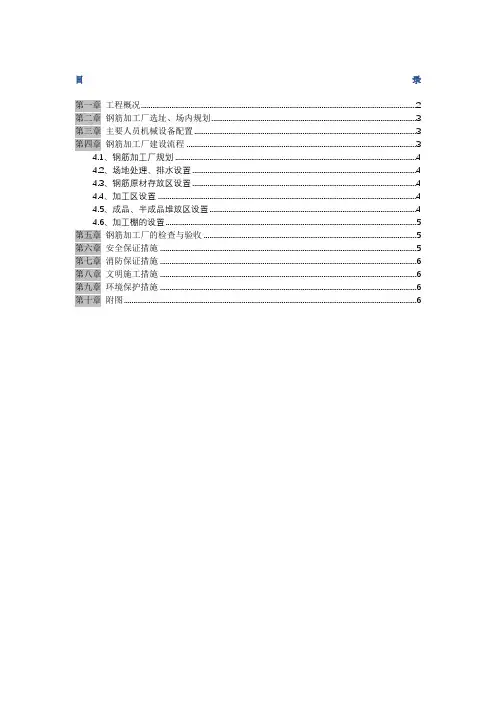

目录

第一章工程概况 .......................................................................... 2

第二章钢筋加工厂选址、场规划 ........................................................... 3

第三章主要人员机械设备配置 ............................................................. 3

第四章钢筋加工厂建设流程 ............................................................... 4

4.1、 钢筋加工厂规划 ............................................................... 4

4.2、 场地处理、排水设置 ........................................................... 4

4.3、 钢筋原材存放区设置 ........................................................... 5

4.4、 加工区设置 .................................................................... 5

4.5、 成品、半成品堆放区设置 ....................................................... 5

4.6、 加工棚的设置 ................................................................. 6

第五章钢筋加工厂的检查与验收 ........................................................... 6

第六章安全保证措施 ..................................................................... 6

第七章消防保证措施 ...................................................................... 7

第八章 文明施工措施 ................................................................... 7

第九章环境保护措施 ..................................................................... 7

第十章附图 .............................................................................. 8第一章 工程概况

乔司至南苑连接线工程(以下简称世纪大道)位于市余杭区临平街道,项目 西起石大线,东至望梅路,沿线相交道路繁多,交叉主要干道共计 7条,分别为 石大路、绕城高速公路、永玄路(规划为快速路)、汀兰路、站西路、良熟一号 路、望梅路,四个铁路下穿通道开口。相交的星都大道、文正街均为规划道路。

具体工程位置项目地理位置图

图1.1-1 项目地理位置图

乔司至南苑连接线工程现状道路为世纪大道, 地面平坦,一般标高在5.25〜2 x 2.0m,其余为机动车道。世纪大道是余杭区临平通往的主要交通干道,车流 量大,交通繁忙。道路下埋设的有电力、通信、煤气、军用光缆、铁路通信、给 排水等各类地下管线,管线种类众多,错综复杂,且一般均为主干管,施工影响 较大。区域上场地地貌单元属于杭嘉湖冲海积平原区,沟渠水道较多。

第二章 钢筋加工厂选址、场规划

钢筋加工场位于K5+100左右,项目经理部的西南方向。尺寸大小为

96*60m,横向三跨布置,该处地势较高且平坦、离施工现场近、场外便道顺接 施工现场,便于原材料进场及场生产的半成品、成品运至施工现场;

场规划:钢筋加工场分为钢筋原材区、半成品区、成品区。具体平面布置图 见附图。

第三章 主要人员机械设备配置

表3.1主要人员配置表

工种 人数 工作容

负责人 1 负责全面组织协调工作

技术员 1 负责施工技术指导、技术交底

安全员 1 负责施工安全、安全父底

材料员 1 负责材料购置、堆放、用量计划

电工 1 负责电路维护、电路保障

电焊工 4 负责建设场焊接工作 普工 10 负责场地施工建设

表3.2主要机械设备配置表

序号 设备名称 单位 规格 数量 备注

1 吊车 辆 25T 1

2 切断机 台 GQ50 1

3 数控弯箍

机 台 WG-12C/12D 1

4 调直机 台 YGT4/14 1

5 弯曲机 台 GW40 2

6 套丝机 台 TQ100DF 2

7 对焊机 台 JX-Z011 1

8 电焊机 台 BX1-400 2

第四章 钢筋加工厂建设流程

施工流程:钢筋加工厂规划f测量放样f场地填土、 平整、碾压f基坑开挖

f独立基础施工f钢筋加工棚安装f场地及便道硬化。

4.1、 钢筋加工厂规划

钢筋加工厂顶棚及架构采用钢结构搭设,包括原材料存放区、钢筋加工区、 半成品区、成品区。钢筋场醒目位置设置工程公示牌、 平面布置图、安全生产牌、 文明施工牌等标志牌。

4.2、 场地处理、排水设置

场地处理:根据用地围,用挖掘机和推土机进行场地平整, 严格控制测量标 高,保证场地的坡度和平整度;钢筋加工厂的棚真个围使用 20cm 厚的塘渣垫 层, 20cm 厚的 C20 混凝土作为面层,场地硬化按照四周低、中间高的原则设

置面层排水坡度为2汛;

排水处理:场地每跨两周设置 30cm*30cm 排水沟,排水沟底面用砂浆抹

面。

4.3、钢筋原材存放区设置

钢筋原材存放区设置并向排水沟放坡, 每隔 2m 设置 0.3m 高的混凝土支撑 墙,保证钢筋存放质量, 区域各直径的原材分开堆码并覆盖保护。 场地设置进场 材料标示牌,严格按照现场材料进行标示,标示容包括材料名称、产地、规格、 检验状态等。

4.4 、加工区设置

钢筋加工区场地设置并向排水沟放坡;加工区摆放钢筋大样图,标明尺寸、 间距、部位等,确保钢筋下料、加工无误,加工区电焊机、弯曲机、切断机、调 直机摆放整齐,并悬挂安全操作规程牌和设备标识牌,电器设施一机一闸一漏, 由搅拌站处配电房接分配电箱供电,确保用电安全。焊接、切割、使用氧气、乙 炔等易燃易爆场所设置禁止、警告标志。

4.5、成品、半成品堆放区设置

成品、半成品区设置并向排水沟放坡, 每隔 2m 设置 0.3m 高的混凝土支撑 墙,保证钢筋存放质量, 所有半成品钢筋均设置标示牌, 注明使用部位, 数量等, 保证使用方便,不混用、不乱用。并进行覆盖保护。

4.6、加工棚的设置

钢筋加工棚采用独立基础 +Q235B 钢结构柱梁 + 彩钢房屋顶,场设计布置加 工机械,每跨安装两台 10t+5t 的行吊,设置按照 10 级抗风设置,并在周圈设 置揽风绳,保障施工安全;加工棚由厂商进行现场安装,项目部协助施工。

第五章 钢筋加工厂的检查与验收

1、钢筋棚必须由持有效上岗证的专业技术人员搭设;

2、钢筋棚验收按照所列项目和施工方案要求的容进行检查。填写验收记录 单,并由搭设人员、安全员、施工员、项目经理签证,方能交付使用。

第六章 安全保证措施

钢筋加工厂场地在施工过程中,安全防重点有以下几个方面:

1、对所有进场施工人员进行安全教育。

2、严格执行各项安全技术措施,施工人员进入现场戴好安全帽,高处作业 系安全带,按时发放和正确使用各种有关作业特点的个人劳动防护用品。

3、施工用电严格按有关规程、规实施,现场电源线一律采用预埋电缆,装 置固定的配电盘, 随时对漏电及杂散电源及杂散电源进行监测, 所有用电设备配 置触漏电保护器。

4、各种机械设备的操作人员特别是安装起重工应经过相应部门组织的安全 技术操作规程培训合格后持有效证件上岗。

5、机械操作人员工作前,应对所使用的机械设备进行检查,严禁设备带病

工作

6、机械设备运行时,应设专人指挥,负责安全工作

7、施工用各类脚手架、爬梯、等安全防护设施完整、可靠,安全标志醒目。

8、本施工现场地处交通较为便利。 如发生人身伤害可直接拨打 120 急救或 利用后勤车辆送至医院。

9、在施工过程中遇到沙尘暴或大风天气,应立即停止施工,将施工人员撤 离到安全区域,同时安排专人对临建设施进行加固。

第七章 消防保证措施

1、易燃易爆物品妥善存放,符合安全规定,并有专人保管、发放、回收;

2、禁火区禁止动用明火;有焊割作业严格执行“焊割十不准”规定;

3、电气线路、设备经常检查维修,非电工严禁安、拆、检修电气设备;

4、施工区域消防设施齐全有效,消防器材严禁挪作他用或随意拆除,时刻 保持消防道路畅通。

5、项目部每月组织一次消防措施检查,保证消防设施的合格性。

第八章 文明施工措施

1、严格执行操作规程、遵守安全文明生产纪律,进入施工现场按劳保规定 着装和使用安全防护用品,禁止违章作业。

2、临时水、电管线整齐规划。

3、进场材料置放在指定场所,不随意乱堆乱放。

4、施工过程中产生的垃圾要集中堆放,施工完成后倒至指定地点。

第九章 环境保护措施
