室内外素土回填施工方案
- 格式:doc
- 大小:44.00 KB
- 文档页数:5
素土回填施工方案1. 引言素土回填是在工程建设过程中常用的一种施工方法。
通过将原始土壤或挖掘出的土方回填到施工现场,可以填平地形高低差异,增加地基的稳定性,减少土地沉降等问题。
本文将介绍素土回填的施工方案,包括施工前准备、施工步骤、施工要点和注意事项等内容。
2. 施工前准备在进行素土回填施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
具体包括:2.1 地质勘察对施工现场进行地质勘察,了解土壤的性质、层次及地下水位等情况。
根据勘察结果,确定回填的土壤种类和回填厚度。
2.2 设计施工方案根据勘察结果,制定素土回填的施工方案,包括回填的层数、每层回填的厚度、回填区域的范围等。
2.3准备施工材料和设备根据施工方案,准备好回填所需的土壤和相应的施工设备,如挖掘机、运输车辆、平整机等。
3. 施工步骤素土回填施工主要分为以下几个步骤:3.1 清理施工现场在回填区域范围内清理杂草、垃圾以及其他障碍物,并确保施工现场的安全。
3.2 推平基础使用挖掘机进行基础的挖掘和推平工作,确保基础平整,并清除地下障碍物。
按照施工方案,将挖掘出的土方回填到施工现场。
每层的厚度应根据设计要求进行控制,通过平整机进行压实。
3.4 进行交错压实在每层回填土壤后,使用压路机进行交错压实,以提高土壤的密实度。
3.5 验收和修正在施工完成后,进行回填区域的验收工作。
对于有问题的区域,进行修正和整改,确保回填效果符合设计要求。
4. 施工要点和注意事项在进行素土回填施工时,需要注意以下要点和事项:根据设计要求,控制每层回填的厚度,避免超过设计范围造成不必要的工程成本和施工问题。
4.2 协调水分控制素土的水分控制对回填效果至关重要。
如果土壤过于干燥或过于湿润,都会影响其密实性。
因此,在回填过程中需要对水分进行合理控制。
4.3 保证施工安全在施工过程中,要保证施工现场的安全。
对挖掘机、压路机等设备进行定期检查和维护,确保设备的正常运行。
4.4 防止回填土失稳回填土壤的稳定性是施工的关键。
建设工程素土回填施工方案一、背景介绍素土回填是指将未经改良处理的天然土壤材料回填至建筑工程基础和路基中的施工工艺。
素土回填是建筑工程中的一项重要工程,其质量将直接影响到工程的安全和稳定性。
因此,必须要按照相关要求进行施工,并严格保证施工质量。
二、回填土质要求1. 回填土的来源素土回填材料一般来自挖土、开路、基坑、隧道等土方作业中的剩余土方料。
2. 回填土的质量要求(1)土质应符合《地基基础工程填土土工检测与评定规程》(JGJ79-2002)和《公路路基工程施工技术规范》(JTG D30-2015)等相关规范的要求。
(2)应根据设计要求对土壤进行筛分和分级,并对土壤中的有害物质进行清理和处理。
(3)土壤的含水量应符合工程要求,土壤中的杂质应经过筛分,并且在回填过程中应保持土壤的湿润状态。
(4)土壤在回填前应进行实验室测试,合格后才能用于回填工程。
三、回填土的施工方法1. 土壤的挖掘和堆放(1)施工前应根据设计要求对待回填土进行挖掘和堆放,要求坡度平整,不得出现裂缝和变形。
(2)回填土的储存和堆放应符合相关规定,保持干燥通风。
2. 土壤的回填(1)回填土应按照设计要求进行层层回填,并采取适当的夯实措施。
回填土层不得过厚,以免造成土体不稳定。
(2)回填土应分层、夯实,夯实应进行振动夯实或水平夯实。
对于特殊工程要求的回填土应进行加固处理。
3. 土壤的压实压实是保证回填土稳定性和承载力的重要环节。
施工人员应熟悉振动夯实或水平夯实的操作要领,并根据设计要求进行合理的夯实。
4. 土壤的保护在回填土施工过程中,应采取措施防止土壤被雨水、风力和水流冲刷等因素的影响。
在施工现场进行覆盖保护,确保回填土的质量和稳定性。
四、安全防护措施1. 施工现场应设立明确的限制区域,对施工现场进行警示标识,防止无关人员进入。
2. 施工人员应严格按照相关规定佩戴安全防护用品,如安全帽、安全鞋、手套等。
3. 振动夯实和水平夯实作业时,施工人员应严格遵守相关操作规定,确保施工操作安全。
土方回填工程施工方案工程施工方案:XXX回填本工程的土方回填分为两部分。
第一部分是地下室外的土方回填,其中外墙外500mm范围内采用2:8灰土分层夯实回填,其他部分采用素土回填,并用人工填土蛙式打夯机夯实。
第二部分是地下室二层室内的回填,采用素土回填,并用人工填土,蛙式打夯夯实。
由于地下室内回填土方量较大,可以采用机械回填,小型压路机进行碾压密实的方法,以加快土方回填速度。
在填方土料的选择上,应符合设计要求,为保证填方的强度和稳定性,采用含水量符合压实要求的粘性土为宜。
回填时,土料应过筛,其最大粒径不大于50mm。
在使用2:8灰土进行回填时,灰和土必须过筛。
在进行回填前,应将基坑的松散土及垃圾、杂物等清理干净,并把基层整平。
在摊铺土料前,应做好水平标高的控制标志,即从基坑底算起,沿边坡向上每1m钉木桩,作为虚铺土层厚度的控制标高。
基坑回填应分层铺摊,每层虚铺厚度为250mm,用蛙式打夯机从坑边按回形路线夯向中间,夯打3—4遍。
夯打时应一夯压半夯,夯夯相接,行行相连,不得漏夯。
基坑回填时应沿建筑物四周同时进行。
由于本地下室面积较大,周线较长,为加快回填速度,可根据现场具体情况进行分段回填,按铺土、夯实两道工序组织流水施工。
在施工段相接处做成阶梯形,即于夯实部分做出一个高100mm、宽500mm的台阶,然后虚铺土找平一起夯实。
在地下室二层室内回填工作中,应在后浇带浇筑砼完毕,并经一周养护后进行。
采用翻斗车沿坡道将土运至回填部位,由人工进行摊铺,蛙式打夯机分层夯实。
在每层回填土夯实后,必须按规范规定进行环刀取样,测定土的干密度。
若达不到设计要求的干容重r≥1.6KN/m3,应根据测验情况,进行补夯1—2遍,再测验合格后方可进行上层的铺土工作。
素土回填施工方案1. 引言素土回填是指在建筑施工过程中,将挖掘的土方回填至原始位置或其他需要填土的地方。
素土回填施工是土建工程中的重要环节之一,对于确保工程质量和工期进度起到至关重要的作用。
本文将介绍素土回填施工的方案及步骤,以帮助施工团队进行有效的施工。
2. 施工前准备在进行素土回填施工前,施工团队需要完成以下准备工作:•理清回填范围并绘制回填平面图;•评估原土质量,确定回填土种类和标准;•确定施工区域的临时交通路线和施工区域的封闭措施;•准备好所需的施工机械设备和工具。
3. 施工步骤3.1 清理施工区域在进行素土回填施工前,需要清理施工区域,将其中的障碍物、杂物等清除,为回填工作提供良好的施工条件。
3.2 挖掘土方根据回填平面图的要求,使用挖掘机等工程机械设备进行土方挖掘。
挖掘深度和面积应符合设计要求,并确保挖掘后的地面平整。
3.3 土方运输和暂存挖掘出的土方需要及时运输到回填区域或暂存区域。
运输过程中要注意保持土方湿度,避免方量损失和质量变化。
暂存区域应选择平坦的场地,定期进行水分调整,保持土方质量。
3.4 素土回填将土方均匀、密实地回填到预定的回填区域中。
回填过程中要注意避免地基不均匀或松散现象的发生,同时确保回填土层与原土紧密结合。
3.5 压实处理回填完成后,使用压路机或者振动器等设备对回填土进行适当的压实处理。
根据回填土性质和设计要求,进行适度的压实,使回填土层达到设计标准的密实度。
3.6 排水处理为避免回填土层内积水影响工程质量,进行排水处理。
可以通过设置排水管道、挖沟等方式,保证回填土层内水分能够及时排出。
4. 施工质量控制在进行素土回填施工过程中,需要严格控制施工质量,确保工程的稳定性和耐久性。
以下是一些常用的施工质量控制措施:•对原土和回填土进行抽样检测,确保土方质量符合设计要求;•在回填过程中实施分层回填,加强土方的密实度;•对回填土层进行压实测试,确保压实度满足设计要求;•进行回填土层的质量抽测,确保回填土质量合格。
回填土施工方案一、工程概况本工程回填作业按照进度计划在冬季进行,采用素土回填,回填范围从-5.71米~-0.65米。
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-20022、《建筑分项工程施工工艺标准》3、《建筑工程冬期施工规程》(JGJ104-97)4、根据设计施工图中的相应要求三、工艺要求1、原材料要求土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于50mm。
2、主要机具应备有木夯、柴油打夯机、蛙式打夯机、手推车、筛子(孔径50mm)、2m 靠尺、铁锹(平头与尖头)、胶皮管、小线等。
3、作业条件:施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围。
虚铺厚度和压实系数等参数。
回填前应对基础进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
施工前,应做好水平标志,以控制回填土的高度或厚度。
在剪力墙上弹出标高控制线。
(1)土的含水率、标准填土土料含水量的大小,直接影响到夯实(碾压)质量,在夯实(碾压)前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实(碾压)遍数。
含水量过小,夯压(碾压)不实;含水量过大,则易成橡皮土。
各种土的最优含水量和最大密实度参考表1。
粘性土料施工含水量于最优含水量之差可控制在-4%~+2%范围内(使用振动碾时,可控制在-6%~+2%范围内)。
土的最优含水量和最大干密度参考表 表1注:1、表中土的最大干密度应以现场实际达到的数字为准;2、一般性的回填,可不作此项测定。
(2)质量要求①当填料为粘性土或排水不良的砂土时,其最优含水量与相应的最大干密度,应用击实试验测定。
②把回填土预先保温。
在入冬以前,将回填土进行保温,等回填时将内部含有一定有热量的土挖出进行回填。
土料含水量一般用手握成团,落地开花为适宜。
当含水量过大,应采用翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;入土料过干,则应预先洒水润湿。
完整版素土施工方案素土施工是一种传统的建筑装饰工艺,用于室内墙面和天花板的装饰。
下面是一个完整版的素土施工方案:一、施工准备阶段1.准备材料:素土、石膏粉、乳胶漆、刷子、壁纸胶、批刀、抹子等。
2.清理施工区域:清除墙面上的灰尘和杂物,确保施工面干净平整。
二、墙面处理1.处理墙面:如果墙面存在裂缝或凹凸不平,首先用修补砂膏将其修补平整。
2.处理墙面底漆:涂刷一层墙面底漆,提高素土的附着力和均匀度。
三、素土施工1.调配素土:将素土和适量的水混合,搅拌均匀至糊状。
2.刮涂素土:用批刀将调好的素土均匀地刮涂在墙面上,保持厚度一致。
3.整体刮平:素土刮涂完毕后,用抹子将素土整体刮平,使表面更加平整。
4.修整棱角:用批刀修整素土边角,使其整体呈现规整的形状。
四、打磨处理1.等待素土干燥:素土干燥时间通常为一天,根据施工环境湿度而定。
2.打磨墙面:用砂纸或抛光器对素土墙面进行打磨,使其表面更加光滑。
五、涂装处理1.处理壁纸:如果需要安装壁纸,可用墙面底漆刷一遍墙面,然后在墙面上涂抹一层壁纸胶。
2.刷涂乳胶漆:选择合适的乳胶漆颜色,用刷子或滚筒均匀地刷涂在素土墙面上,确保颜色均匀且不起泡。
3.多次涂层:根据需要,可进行多层乳胶漆的涂刷处理,确保墙面色彩饱满。
六、清理工作1.清除施工垃圾:施工完成后,将施工现场的垃圾清理干净,保持环境整洁。
2.装饰边角:可根据需要进行边角线条的装饰处理,增加墙面的美感。
总结:素土施工是一项需要经验和技术的工艺,它能够为室内墙面提供一种独特的装饰效果。
在施工过程中,需要注意墙面的处理和刮涂素土的均匀度,还需要对干燥的素土墙面进行打磨,最后再进行涂装处理。
素土施工后的墙面表面平整光滑,色彩丰富,能够给人一种自然、亲切的感觉。
室外土方回填施工方案本文介绍了一个小区室外土方回填施工方案。
工程概况包括回填土方面积和高度。
施工部署原则是安全和质量管理为重点,采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务。
施工顺序按照区域和土方回填范围分层回填进行,并要求土方回填作业必须连续进行。
质量目标包括建筑地基基础工程施工质量验收规范、安全防范工程技术规范等。
劳动组织计划配备普工40人/班和技工15人/班。
施工段划分未提及。
本工程现场内的土方回填和地下车库顶板上的土方回填被划分为四个区域,分别是第一区域、第二区域、第三区域和第四区域。
具体区域划分可参考施工段划分示意图,并按照甲方的要求进行回填顺序。
施工准备的第一步是材料准备。
所有用于回填的土料必须符合强度和稳定性的要求。
本工程回填土料全部采用粘土,并通过自卸车运送到土方回填区域进行回填。
禁止使用淤泥、膨胀性土或有机质含量大于5%的土以及建筑垃圾进行回填。
回填土不得含有石块、碎砖、灰渣或有机质。
在进行素土回填前,必须进行干密度试验,以确保最小干密度符合设计和施工规范要求,压实系数为0.94.土方回填的土料含水量必须严格控制,并在施工前进行检验。
施工准备的第二步是机具准备。
主要施工机具包括自卸汽车、推土机、装载机、挖土机和水准仪。
各机具的规格、数量和用途详见表格。
其中,自卸汽车用于土方运输,推土机和装载机用于场内平整,挖土机用于场内运土,水准仪用于要求甲方配备专人放线员。
施工准备的第三步是施工条件准备。
首先,必须清除场地内垃圾、杂物,排除场地内积水,并通过甲方和监理对地下车库顶板的防水层、保护层和滤水层进行检查验收,要求车库顶板的试水合格,并已办好各项隐检手续。
其次,必须测量好场地标高控制线,并在明显部位做好水平标志,如在地下车库坡道墙、通风井墙和主楼墙上,并根据每层填土厚度画出水平控制线。
再次,必须确定好土方回填机械和外购土方车辆进场时的行走路线,必要时要进行加固加宽等准备工作,同时还必须编制好专项施工方案。
素土回填施工方案(1)
一、方案概述
本文档旨在探讨素土回填施工方案的设计与实施,通过分析回填工程的施工要点、程序和注意事项,以期为相关工程提供有效指导。
二、工程前期准备
1.调查研究
在实施素土回填前,需要对工程区域进行全面的调查研究,了解土地的地质情况、地下水位、土壤类型等信息。
2.设计方案
根据调查结果,制定适合的素土回填施工方案,包括回填深度、回填量、施工步骤等内容。
三、施工步骤
1.准备工作
–清理施工现场,确保施工区域的平整和干净。
–准备所需的素土和施工工具设备。
2.施工工艺
–将素土均匀地回填到目标区域,确保回填层平整、密实。
–分层回填,每层回填不宜过厚,避免出现沉降和变形现象。
3.施工质量检验
–定期对回填施工质量进行检查,确保回填层的平整度、密实度符合要求。
–如发现问题及时处理,确保施工质量。
四、施工注意事项
1.施工人员
–施工人员应具备相关的资质和经验,严格按照设计方案执行施工工艺。
2.材料质量
–所使用的素土应符合相关标准要求,确保回填施工质量。
3.现场安全
–施工现场应设置明显的安全标识,加强安全防护,保障施工人员的安全。
五、总结
通过本文档的详细介绍,素土回填施工方案的设计与实施应遵循科学规范,配合专业的施工团队和设备,确保工程质量和安全。
在实际施工中,还需根据具体情况灵活调整,不断优化施工方案,提高工程效率和质量。
素土回填施工方案新乡市新区小学工程在基础梁施工完毕后,进行素土回填施工,回填标高至基础拉梁底,然后基础拉梁施工,回填顺序:C 区→B区→A区→室内(外),其操作要点如下:操作工艺:1. 填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净。
2. 检验回填土的质量有无杂物,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。
3. 回填土应分层铺摊。
每层铺土厚度应根据土质、密实度要求和机具性能确定。
一般蛙式或震动打夯机每层铺土厚度为200~300mm。
4. 回填上每层至少夯打三遍。
打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。
并且严禁采用水浇使土下沉的所谓“水夯”法。
5. 基坑(槽)回填应在相对两侧或四周同时进行。
基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。
6. 回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管项0.5m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。
7. 回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度。
8. 修整找干:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
9. 雨期施工:基坑(槽)或管沟的回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。
施工时应有防雨措施,要防止地面水流入基坑(糟)内,以免边坡塌方或基土遭到破坏。
成品保护1. 施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰。
2. 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚。
3. 基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
土方回填施工方案该工程按照施工部位的不同分三处进行土方回填,即地下室室外回填、地下室室内回填、一层地沟回填。
为了保证各部位土方回填有计划、有顺序、有组织的按设计及规范要求进行施工,保证工程质量,现根据不同部位的施工特点,制定出具体的切实可行的施工方案。
一、地下室室外回填1、地下室室外回填前的准备地下室室外土方回填之前,必须做好施工前的准备工作:一是要做好外墙防水和底部垃圾的清理,防水砂浆抹灰层自检符合设计及规范要求后,向监理公司报验,同时由施工人员安排工人对坑底所有腐质性的生活垃圾和建筑垃圾及其它杂物清理出来并运送到不影响施工的地点。
二是做好钢筋的防腐防锈保护工作。
地下室底板,顶板,出入口后浇带外露的钢筋必须用废旧塑料布或水泥袋包裹钢筋,与回填土隔离,防止钢筋长时间受水土的浸蚀而生锈受腐。
三是选好回填土,提前3天由监理见证取样送实验室进行土质实验。
并且购买天平、酒精灯、烧锅等实验器皿。
四是砌筑挡土墙,将后浇带外的素土回填与其它部位实土夯填,以便将来在后浇带施工时有一定的工作面,便于施工,保证安全。
挡土墙简图如右图示:2、土方进场该地下室外围坑槽呈不规则的直角梯形,经过实量计算需要回填实方1460M3,土质必须是可回填性黄土,无腐质性杂物,含水率在12%~15%之间,项目部组织场内验收计量,根据现场实际条件安排堆放。
3、土方回填地下室室外回填分两个部分先后进行。
(1)因为该工程东侧、北侧有群房,以后要进行二次开挖,所以先将东侧、北侧后浇带位置基坑虚土回填,距室外地坪1m高度时开始用打夯机夯实,保证在回填后的土面上堆放重物或车辆过往不下陷即可。
在塔吊以东,可以用翻斗运输车直接倾倒于基坑内,塔吊部位及塔吊以西部位由于场内堆放有钢筋,车辆无法通过,应用人工配合塔吊和人力车运送,将基坑填满,与室外地坪同高。
(2)除后浇带之外的其它部位,严格按照回填土的施工流程及验收规范进行。
具体施工流程及操作要点如下:施工流程:坑底清理→回填土虚铺→回填土整平→回填土(洒水)夯实→回填土验收取样→第二层回填虚铺→整平→夯实→验收取样→……层层铺设夯填至室外地坪高度操作要点:坑底的清理必须干净,垃圾杂物集中堆放到不影响施工的地点,或者运出施工场外,不允许有腐质性杂物存在。

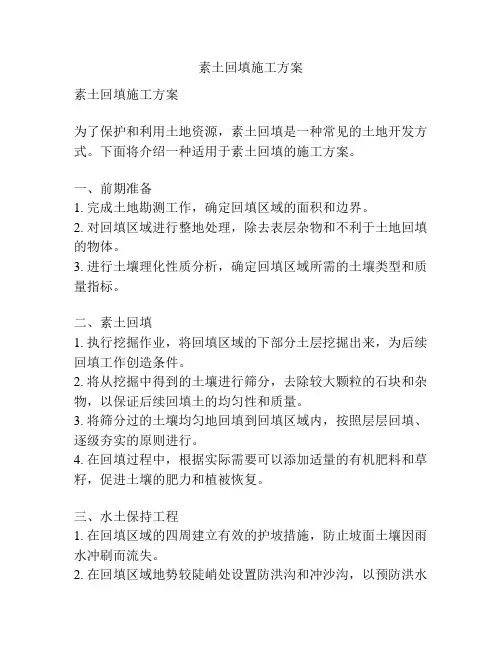

素土回填施工方案素土回填施工方案为了保护和利用土地资源,素土回填是一种常见的土地开发方式。
下面将介绍一种适用于素土回填的施工方案。
一、前期准备1. 完成土地勘测工作,确定回填区域的面积和边界。
2. 对回填区域进行整地处理,除去表层杂物和不利于土地回填的物体。
3. 进行土壤理化性质分析,确定回填区域所需的土壤类型和质量指标。
二、素土回填1. 执行挖掘作业,将回填区域的下部分土层挖掘出来,为后续回填工作创造条件。
2. 将从挖掘中得到的土壤进行筛分,去除较大颗粒的石块和杂物,以保证后续回填土的均匀性和质量。
3. 将筛分过的土壤均匀地回填到回填区域内,按照层层回填、逐级夯实的原则进行。
4. 在回填过程中,根据实际需要可以添加适量的有机肥料和草籽,促进土壤的肥力和植被恢复。
三、水土保持工程1. 在回填区域的四周建立有效的护坡措施,防止坡面土壤因雨水冲刷而流失。
2. 在回填区域地势较陡峭处设置防洪沟和冲沙沟,以预防洪水和泥石流对回填土的冲刷破坏。
3. 对回填区域进行合理的排水设计,确保土壤不积水,以防止土壤液化和松软。
四、生态恢复1. 在回填区域内合理设置绿化带,进行科学种植,以增加植被覆盖度和景观效果。
2. 选用适应当地气候条件的植物进行绿化,注重植物的生态适应性,提高绿化成活率。
3. 定期进行植物养护工作,包括浇水、施肥、修剪等,确保植被的生长和健康。
以上是素土回填施工方案的简要介绍。
在实际操作中,还需详细考虑和设计每个步骤的具体工艺和指标,确保施工过程的环境友好和安全性。
同时,也需要根据实际情况进行工程监测和评估,及时调整施工方案,以达到预期效果。
素土填筑施工方案一、工程概述与目标本素土填筑工程旨在完成指定区域的土地填筑任务,提高地形高度,满足后续建设工程的需求。
工程目标为确保填筑质量,保证施工进度,同时遵守环境保护和安全生产的相关规定。
二、施工准备工作现场勘查:对填筑区域进行详细勘查,了解地质条件、地下水位、周边环境等信息。
施工图纸与方案编制:根据勘查结果编制施工图纸和详细的施工方案。
人员培训:对施工人员进行安全、技术、质量等方面的培训,确保施工过程的顺利进行。
设备准备:准备必要的填筑设备,如挖掘机、推土机、压路机等,并进行调试和检查。
三、材料选择与检验材料选择:选用符合工程要求的素土材料,确保填筑质量。
材料检验:对进场的素土材料进行严格检验,包括含水量、颗粒级配、有机质含量等指标,确保材料质量满足设计要求。
四、素土填筑工艺填筑工艺选择:根据现场实际情况选择合适的填筑工艺,如分层填筑、压实等。
填筑过程控制:严格控制填筑速度、压实遍数等参数,确保填筑质量。
排水处理:设置合理的排水设施,确保填筑区域排水畅通,避免积水影响填筑质量。
五、施工质量控制质量检测:对填筑过程中的各项参数进行实时监测和记录,如含水量、压实度等。
质量评估:定期对填筑质量进行评估,发现问题及时整改。
质量验收:填筑完成后进行质量验收,确保填筑质量符合设计要求。
六、安全环保措施安全管理:建立完善的安全管理体系,确保施工过程中的安全生产。
环保措施:采取有效的环保措施,如洒水降尘、噪音控制等,减少对周边环境的影响。
七、工程进度安排工程计划:根据工程目标和实际情况制定详细的工程进度计划。
进度监控:对工程进度进行实时监控和调整,确保工程按计划进行。
八、验收与交付标准验收标准:根据设计要求和相关规范制定验收标准,确保填筑质量符合规定。
交付标准:工程完成并通过验收后,按照合同约定的交付标准进行交付。
以上为本素土填筑施工方案的主要内容,施工过程中应严格按照方案执行,确保工程质量和进度。
同时,加强安全管理和环保措施,保障施工人员的生命安全和周边环境的安全。
地下室施工的室内、外回填土方案本工程土方回填主要为地下室外基槽回填土、地下室内回填土,根据设计要求采用原槽土和2:8灰土分层夯实回填。
1、营造做法:本工程室外回填土采用2:8灰土与素土回填,室内回填土采用灰土回填。
室外外墙防水采用SBS,保护层采用50mm厚聚苯板。
2、施工准备1)、主要材料土:土方内不得含有机杂物,使用前应先过筛,其粒径不大于15mm,也不得含有过多的水分,以“手握成团,落地开花”为宜。
石灰:应用的生石灰粉不得含有粒径大于5mm的生灰块,也不得含有过多的水分。
2)、主要机具:3吨铲车、打夯机、手推车、筛子、标准斗、靠尺、耙子,平头铁锹,胶皮管、小线等。
3)、作业条件:a.对地下室外墙和地下防水层等进行检查,发现损坏应及时修补处理,办完隐检手续。
b.清除基槽内的杂物、垃圾等有机物后方可进行回填。
c.施工前做好水平高程的标志,以控制回填土的高度与厚度。
在基坑侧壁上每3米钉上灰土上平的木橛,作为控制回填土厚度的标志。
4)、施工场地布置:由于施工现场狭小,现场无法形成环线道路,现场可利用面积较小。
可以在场外拌土,用小翻斗汽车运至场内,进行回填。
5)、回填顺序总的方向为由北至南进行夯填。
首先填8#、11#楼之间的土方,然后往东西两侧回填。
6)、填土前应先将地下室周围的降水井接至地面上来,在整个回填期间,保持降水。
3、操作工艺工艺流程1)、首先检查土料和生石灰的质量是否符合标准的要求,然后过筛。
土料要用16~20mm的筛子过筛,满足粒径要求。
2)、灰土拌合:灰土的配合比用体积比,拌合时必须均匀一致,拌合二次,拌好的灰土颜色应一致。
3)、灰土施工时,应适当控制含水量。
工地检验方法是:用手将灰土紧握成团,两指轻轻捏即碎为宜,如土料水分过大或不足,应晾干或洒水湿润。
4、施工时注意事项1)、根据设计室外全部回填2:8灰土,灰土外为素土回填,在回填时要分层先填内侧灰土,后填外侧素土,同时进行夯实。
2)、对于竖向后浇带处,可采用外挂预制板,再抹1:2.5水泥砂浆,在砂浆外侧做防水层,做完防水后做保护层,可以回填室外土方,待土方回填完毕,达到设计要求后,采用比原设计高一个强度等级的混凝土浇筑后浇带。
目录一、编制依据 (1)二、工程概况 (1)三、施工准备 (1)3.1技术准备 (1)3.2材料准备 (1)3.3机具准备 (2)3.4作业条件 (2)四、施工顺序及主要方法措施 (2)五、注意事项 (3)六、质量标准及保证措施 (3)6.1、质量标准 (3)6.2、质量保证措施 (4)七、安全文明施工措施 (4)八、环保要求 (5)九、冬期施工注意事项 (5)地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。
采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于0.93。
三、施工准备3.1技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。
3.2材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物。
回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。
土料含水量以手握成团,落地开花为宜。
当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。
土的最优含水率和最大干密度参考表变动范围序号 土的种类最优含水量(%)重量比最大干密度( t/m3)1.80~1.88 1 2砂土 8~12 粉质粘土12~151.85~1.95填方土料不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于 5%的土。
大福邸住宅小区B2#楼地基素土换填施工方案一、工程概况:本工程为剪力墙结构地上17层地下1层地下为筏板基础,根据设计要求基础下部为杂填土需要进行地基换填。
换填高度根据实际开挖深度确定。
二、工程部署:根据现场实际情况及作业条件,甲方工程部决定采用素土换填至3:7灰土垫层低标高。
素土换填采用B3#楼基坑开挖土方回填,B3#楼土方开挖时将土方运至B2#楼背面临时堆土场地。
土方运输由土方开挖施工队提供,为确保素土换填队伍连续作业满足实际施工需求,土方运输队必须全面配合。
土方换填采用分层铺设分层碾压。
三、土方换填施工顺序:槽底清理→检验土料质量→素土回填→分层铺土→碾压密实→找平验收。
四、施工方法:1、素土施工前邀请监理单位对土的质量进行检查验收。
2、素土回填时,应适当控制含水率。
工地检验方法是对素土的含水量进行试验,要求达到或接近最佳含水量。
现场的检验方法是用手将素土握成团,两指亲捏即碎为宜。
如土料水分过大或不足时应晾干或洒水湿润。
3、基坑(槽)低表面清理干净碾压密实,不能有塑料制品、水等垃圾杂物。
4、分层铺素土:每层的素土虚铺厚度为300mm。
控制素土回填夯实厚度。
铺滩厚度控制采用标高控制,平整度控制采用人工配合机械整平。
5、素土压实:土方铺填后压实采用18T压路机带震动压实,压实遍数根据现场密实度检测试验确定一般不少于3遍。
6、素土回填每层夯实后,应根据规范规定进行环刀取样,测出素土的质量密度达到设计要求,检测时必须要求监理现场见证,待检测合格后才能进行上一层素土铺设。
7、找平与验收:素土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平,低洼处应及时补充素土。
五、质量标准:1、保证项目:土质必须符合设计要求,素土每层压实系数不小于0.97。
素土的干土质量密度必须符合设计要求及试验击实报要求。
2、基本项目分层虚铺厚度符合规定,夯压密室,表面无松散起皮。
3、留茬和接茬:分层留茬接茬的位置、方法正确、接茬密室、平整。
素土回填施工方案素土回填施工方案是指在工程建设过程中,将挖掘出的土方进行有效利用,通过回填的方式重新利用这些土方,减少对环境的破坏和资源的浪费。
本文将结合具体工程,对素土回填的施工方案进行详细阐述。
一、前期准备工作1. 土方勘察:对工程现场土方进行勘察,包括土质类型、含水量、土方的均匀度等的调查,以了解其性质,为后续施工方案制定提供依据。
2. 土质试验:对土方进行实验室试验,分析土方的强度、稳定性等指标,以确定回填土的合适掺合比和处理方式。
3. 堆场选址:根据工程现场情况,确定回填土的堆场位置,应选择地势高且排水良好的地带,避免污染周边环境。
二、施工方案设计1. 土方开挖:根据工程施工要求,对土方进行开挖,在施工过程中应遵守环境保护和安全生产的规定,确保作业安全和对环境的影响降到最低。
2. 土方处理:对开挖出的土方进行预处理,包括清除杂物、筛分、掺合调整等,以确保土方的质量和稳定性。
3. 土方运输:将预处理后的土方运输到回填地点,运输过程中应防止土方因颗粒破碎或变形而造成质量的损失。
4. 土方回填:将运输到回填地点的土方按照设计要求进行回填,注意回填的夯实度和均匀性,以提高回填土的强度和稳定性。
5. 土方压实:对回填土进行机械夯实,提高土方的密实度,以确保土方的稳定性和承载力。
6. 土方养护:对回填土进行湿养护处理,避免因干燥而导致土方强度降低和开裂等问题。
三、施工要求1. 施工过程中应遵守环境保护法律法规和安全生产规定,确保施工安全和环境保护。
2. 在土方开挖和回填过程中,必须进行严格的监测和控制,保证土方的质量和稳定性。
3. 土方回填后应及时进行检测和评估,以确保回填土的质量和使用效果。
4. 回填土方要求与工程设计相符合,达到设计要求的强度和稳定性指标。
5. 施工现场应配备必要的设备和人员,确保施工顺利进行。
备注:以上施工方案仅作为参考,具体的施工方案还需要根据工程的实际情况进行具体设计和优化。
(一) 路基施工1.原状土碾压在原地面耕植土清除工作结束后, 对于含水量适中地段采用推土机推平地面, 并初步形成1.5%的左右的路基双向排水路拱, 自行式压路机碾压。
为确保压实的均匀性, 整形和碾压交错进行。
对含水量过大、直接碾压达不到要求的地段, 首先用推土机将原地面推平, 再用铧犁将地面20cm范围内土层进行翻晒, 旋耕机粉碎, 至含水量达到碾压范围含水量时用压路机稳压、整形, 最后碾压至规范要求遍数, 由工地试验室进行压实度试验, 自检合格后, 填写质量验收通知单, 报监理工程师抽检后, 方可进行下一道工序。
施工期间如受气候条件制约, 翻晒达不到压实目的的地段, 采用掺灰进行处理。
首先同现场监理工程师协商确定石灰的掺入剂量及处理厚度, 采用推土机整平原地面, 并根据石灰剂量和处理厚度采用土工布, 至碾压范围最佳含水量时, 采用压路机稳压, 推土机整形。
整形, 碾压交错进行, 至规定压实度即可进行路基填筑。
2.素土填筑路基填筑采用水平分层填筑, 填土频率控制20cm/周, 填筑时按照横断面分层次逐层向上填筑, 分层压实, 每层压实厚度不大于20cm, 填筑至路床顶面的最小厚度应大于等于10cm。
在填筑时, 设置一定的横坡度, 以利雨季排水。
素土填筑采用的施工程序为:挖土→上土→摊平→翻晒→粉碎→整平→碾压自检报验。
选用级配较好的粗粒土作为填筑材料, 用不同土质填筑路基时, 每一水平层采用同类土质, 不得混填。
碾压顺序:先用8T压路机初压一遍, 再用18—2lT压路机进行压实, 在松铺厚度、含水量, 平整度均符合要求后, 重型压路机碾压4—6遍。
再用10T振动压路机由弱至强进行加强压实到最佳效果。
3.路基的整修和维护保养1)在土方工程基本完成之后, 路基整修至最后路基标高及其施工图设计中详细的标准断面。
2)在修整后的路基表面5cm以内, 不应存留有机物质或其它有害的材料松散的或半埋的尺寸大于5cm的块料, 从路基表面移走并进行处理。
室外2:8灰土回填施工方案
一、编制依据:
1)、铜川市锦绣园住宅小区2011年第二标段工程3-3#楼土建建筑及结构图纸。
2)、铜川市锦绣园住宅小区2011年第二标段工程3-3#楼招投标书。
3)、《建筑工程施工质量验收统一标准》GB50300—2001
4)、《建筑地基基础工程施工质量验收规范》GB50202-2002
二、工程概况
铜川市锦绣园小区2011年第二标段工程3-3#楼位于铜川市新区。
本工程由铜川市城市改造投资有限公司开发建设,陕西省现代建筑设计研究院设计,铜川宏发建筑实业开发有限责任公司承建。
铜川市锦绣园住宅小区2011年第二标段工程3-3#楼,地基处理采用DDC 桩,主体为剪力墙结构,设计地上26层,地下室一层。
基础为筏板基础,筏板厚度为1M,剪力墙厚度为250MM
基础施工完毕后,用2:8灰土回填,压实系数大于等于0.94。
建筑室内地坪±0.000相对绝对标高主楼为764.95m,室内外高差为
0.450m。
三、施工准备
1、材料及主要机具:
1)回填土优先采用基槽中挖出的优质土,土中不得含有有机杂质。
使用前必须过筛,其粒径不大于50mm,含水率应符合实验室出具的素土击实试验报告中的含水率,基坑回填土采用建设单位提供至现场的外购土。
2)主要机具:装载机,压路机、筛土机、2m靠尺、胶皮管、小线等。
3)试验仪器:环刀及天平等。
2、人员准备
1)负责人:刘铜选
2)管理人员:技术员崔峰涛,质量员汪明,安全员李政,试验吴世杰。
3) 普工25人。
3、技术准备:素土击实试验报告已由实验室出具(附报告单)最大干密度为1.83g\cm3,最优含水率为15.5%,基坑回填标高已确定,回填范围已明确。
四、作业条件:
1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数。
2)回填前应对基坑、剪力墙、进行检查验收,并且要办好隐检手续。
其基础混凝土强度应达到规定的要求,方可进行回填土。
3)施工前,应做好水平标志,以控制回填土的高度或厚度。
如在基坑(槽)的边坡上,每隔3m钉上水平橛;室内和散水的边墙上弹上水平线并在地坪上钉上标高控制桩(短钢筋棍)。
五、操作工艺
1、工艺流程:
基坑底地坪上清理-→检验土质-→分层铺土、耙平→碾压密实→检验密实度→修整找平→验收
2、填土前应将基坑底上的垃圾等杂物清理干净;必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
4、用一台50装载机负责现场倒运,再用人工对回填土进行分层铺摊。
每层铺摊后,随之耙平。
5、回填土每层至少碾压三遍。
碾压应一夯压半夯,夯夯相接,行行相连,纵横交叉。
并且严禁采用水浇使土下沉的所谓“水夯”法。
6、回填土每层填土夯实后,应按规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。
7、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。
8、当分段分层施工时,上下两层的接缝距离不得小于500MM,接缝处应夯压密实,并做成直槎。
9、雨期施工:
1)基坑的回填土应连续进行,尽快完成。
施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。
2)雨期施工的填方工程,应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。
重要或特殊的土方回填,应尽量在雨期前完成。
六、质量标准
1、保证项目:
1)基底处理,必须符合设计要求及施工规范的规定。
2)回填的土料,必须符合设计及施工规范的规定。
3)填土必须按规定分层夯实。
取样测定夯实后土的干土质量密度,其合格率不应小于95%,不合格的干土质量密度的最低值与设计值的差,不应大于0.05g/cm3,且不应集中。
环刀取样的方法及数量应符合规定。
2、允许偏差项目,见下表
回填土工程允许偏差
七、成品保护
1、施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰。
并应定期复测和检查这些标准桩点是否正确。
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
八、应注意的质量问题
1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。
试验报告要注明土料种类、试验日期、试验结论及试验人员签字。
未达到设计要求部位,应有处理方法和复验结果。
2、回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净,等造成。
这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。
3、回填土夯压不密实:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新
换好土再予夯压实。
九、安全措施:
夜间回填时,应有足够的照明设施。
十、质量记录
1、素土击实试验报告
2、室外灰土回填分层取点平面图。
3、室内灰土回填分层试验记录。
4、隐蔽验收记录。
