东丽湖万科城五期观湖苑工程雨季施工监理细则编号:编制:审核:北京日日豪工程建设监理有限责任公司东丽湖万科城五期观湖苑项目监理机构2010年11月雨季施工监理工作细则在即将进入雨季施工之际,项目监理部要督促总包单位提早做好雨季施工工程准备工作,并组织各专业监理工程师对施工单位雨季施工准备工作进行检查,提前做好雨季施工的准备工作,确保雨季安全施工及工程质量。
一、工程概况东丽湖五期二标段为天津万科房地产有限公司投资开发建设的,建设项目建设地点位于天津市东丽区东丽湖万科城内,夏湖路以东情景大道以南,总建筑面积约72347㎡,结构类型:框架剪力墙结构,由18层4栋,7层5栋以及1栋地下1层地上1层的换热站组成。
雨季施工将要进行的内容主要为基础与主体结构。
二、监理工作依据1、建筑工程冬雨期施工规程JGJ104-97;2、本工程的监理规划及安全监理细则;3、以及其他相应建筑工程设计、施工和技术规范及安全施工规程、标准。
三、雨季施工准备的检查1、审核施工单位雨季施工方案。
2、组织检查施工单位雨季施工现场准备情况,重点检查施工时现场排水措施及机械、水电设施的维修与保养是否完好,雨季施工前,整理施工现场。
由于现场施工、运输破坏的现场排水重新修整好,清理施工现场的排水沟,保证排水畅通。
3、检查场内的排水设施,确保排水设施完好,以保证暴雨后能在较短的时间排出积水。
4、检查施工现场水泥库、料具库、加工棚等的防雨情况,保证现场内棚库不渗漏。
5、雨季来临之前,监督施工单位项目部各职能部门的负责人,对施工现场进行安全大检查,着重检查各防雨设施,用电线路是否绝缘良好,电焊机等用电机械接地是否灵敏有效,场地排水是否畅通,材料库房是否漏雨以及消防器材是否齐全等。
6、检查现场搅拌机棚是否封闭、是否有防雨措施,粉尘建筑材料是否进入库房,防止现场粉尘污染。
7、督促施工单位做好对现场的技术员、施工员、材料员、试验员及重要工种的班组长、电焊工、高空作业人员进行培训,掌握有关各施工方案、施工方法和质量标准。
雨季基坑专项施工方案
一、前言
雨季是基坑施工中常见的难点之一,如何合理规划施工方案,有效应对雨季带
来的挑战,是施工管理人员亟待解决的问题。
本文将从防水措施、雨季施工计划、应急预案等方面展开探讨,制定出针对雨季基坑施工的专项方案。
二、防水措施
1.地下室裙边防水处理:采用高效防水材料,确保地下室裙边部位的防
水效果,防止雨水渗透。
2.基坑侧壁防渗处理:选择适宜的防渗材料对基坑侧壁进行防水处理,
提高基坑侧壁防渗性能。
3.排水系统完善:建立完善的排水系统,及时排除雨水,避免积水影响
工程进度。
三、雨季施工计划
1.合理调整施工周期:根据当地雨季的特点,合理安排施工周期,避开
雨水频繁的时段。
2.制定详细施工计划:按照雨季特点,制定详细的施工计划,合理安排
作业顺序,保证施工质量和进度。
3.加强现场监测:密切关注天气变化,加强现场监测,随时调整施工进
度,确保施工安全和质量。
四、应急预案
1.暴雨天气预警:建立暴雨天气预警机制,一旦发现暴雨预警,立即停
止施工作业,采取安全措施。
2.应急水泵备用:备有应急水泵,一旦发生降雨造成的积水情况,及时
排水,维护基坑安全。
3.安全疏散通道畅通:确保施工现场安全疏散通道畅通,一旦发生险情,
及时疏散施工人员,保障人员安全。
五、总结
在雨季基坑施工中,防水措施、施工计划和应急预案是至关重要的方面。
通过
采取科学合理的措施和制定详细的方案,可以有效提高基坑施工质量和安全性,保
障工程顺利进行。
希望本文的相关方案能对雨季基坑施工管理工作提供一定的参考和借鉴。
高温雨季专项施工方案一、工程概况与目标本工程为XXXX项目,位于XXXX地区,施工期间正值高温多雨季节。
为确保施工安全、质量、进度,特制定本专项施工方案。
施工目标是在保障安全的前提下,有效应对高温雨季带来的不利影响,确保工程按计划顺利推进。
二、高温施工安全措施合理安排施工时间,尽量避开高温时段,减轻作业人员的劳动强度。
为施工人员配备充足的防暑降温用品,如防晒帽、工作服、清凉油等。
定期对施工区域进行洒水降温,确保施工现场环境适宜。
加强施工现场的通风换气,保持空气流通,减少高温天气对施工人员的影响。
三、雨季施工准备工作提前了解天气预报,合理安排施工计划,避免在雨天进行露天作业。
对施工现场进行排水处理,确保排水畅通,防止积水影响施工进度。
对易受潮、易损的材料进行妥善保管,防止雨水侵蚀。
四、材料管理与储存对进场的材料进行严格检查,确保其质量符合规范要求。
材料应分类存放,堆放整齐,避免混放、损坏。
对于易受潮、易损的材料,应采取防雨、防潮、防晒等措施,确保材料性能稳定。
五、施工设备防护对施工设备进行定期检查和维护,确保其处于良好工作状态。
对易受雨水侵蚀的设备进行防护处理,如覆盖防水布等。
在雨季施工期间,应加强对设备的巡查和保养,防止设备故障影响施工进度。
六、人员培训与应急预案对施工人员进行安全教育和技能培训,提高其安全意识和应急处理能力。
制定应急预案,明确应急处置流程和责任分工,确保在突发事件发生时能够迅速响应、有效处置。
七、质量监控与检测建立健全质量管理体系,确保施工质量符合规范要求。
对施工过程进行全程监控,及时发现问题并进行整改。
对施工完成的部分进行质量检测,确保工程质量达标。
八、施工进度调整与优化根据高温雨季的实际情况,及时调整施工进度计划,确保施工任务能够按时完成。
优化施工组织和资源配置,提高施工效率和质量。
加强与业主、监理等相关方的沟通协调,确保施工进度顺利推进。
通过以上措施的实施,我们有信心在高温雨季期间顺利完成施工任务,确保工程安全、质量、进度目标的实现。

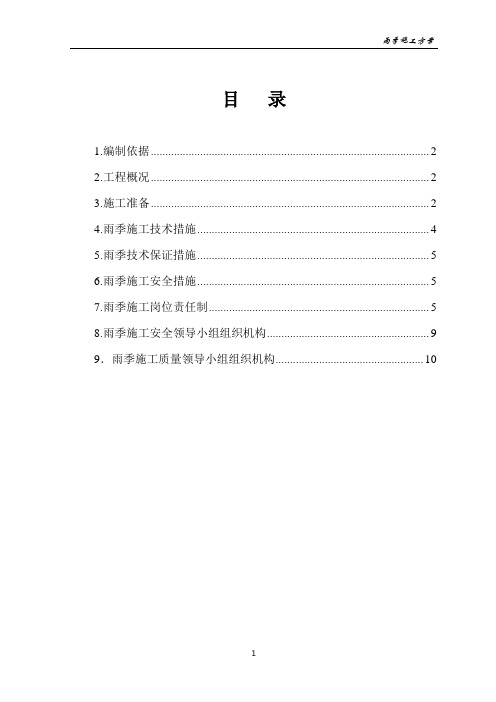

目录1.编制依据 (2)2.工程概况 (2)3.施工准备 (2)4.雨季施工技术措施 (4)5.雨季技术保证措施 (5)6.雨季施工安全措施 (5)7.雨季施工岗位责任制 (5)8.雨季施工安全领导小组组织机构 (9)9.雨季施工质量领导小组组织机构 (10)1.编制依据1.1天津东丽湖万科城映湖苑工程施工图纸;1.2《天津东丽湖万科城映湖苑工程施工组织设计》;1.3《施工现场文明达标管理规定》;1.4施工现场平面布置图;1.5公司有关雨季施工的管理文件。
2.工程概况3.施工准备3.1现场准备:雨季到来前,整理施工现场,将由于现场施工、运输破坏的现场排水坡度重新修整好,保证施工现场排水畅通,不得大量积水;检查场内外的排水设施,确保排水设备完好,以保证大雨后能以较短的时间将积水排出工地。
确保雨后施工正常。
施工现场道路进行硬化处理,沿道路边做好排水沟。
检查材料堆放场地,保证堆放场地高于现场地面,并进行硬化处理;钢筋堆放场地进行硬化,并高于现场地面,用垫木将钢筋架起,避免因雨水浸泡而锈蚀。
检查施工现场水泥库、料具库、加工棚等的防雨情况,保证现场内棚库不渗漏。
检查现场各种机具、设备的防雨设施,保证机具入棚和具备防雨功能,机电设备机座均垫高,不得直接放置在地面上,避免下雨时受淹。
漏电保护接地装置应灵敏有效,雨季施工前检查线路的绝缘情况,做好记录,雨施期间定期检查。
3.2器材准备:雨衣、雨裤 40套雨鞋 40双水泵 2台(雨季可考虑增加备用泵两台)沙袋 100只手电筒 10只应急灯 6只塑料防雨布 500m2铁锹 30把3.3人员准备:成立工地雨季施工领导小组,由工地项目经理任组长,安全员任副组长,施工人员骨干为主要成员。
3.4技术准备雨季到来前,组织有关人员按照方案要求进行技术交底,提出雨季施工计划,为施工提供技术准备。
4.雨季施工技术措施4.1雨季施工用器材的日常管理:4.1.1各种应急灯、污水泵、雨具等器械,经常保持完整完好;4.1.2砂袋经常检查,是否够数。
夏季雨季专项施工方案在夏季雨季来临之际,工程施工面临着各种挑战,如频繁的降雨、湿润的环境以及施工中可能出现的滑坡、塌方等安全隐患。
因此,为确保施工平稳进行,提高工程施工效率,需要制定科学合理的夏季雨季专项施工方案。
1. 气象监测与预警在夏季雨季施工中,及时准确地了解当地的气象情况至关重要。
通过气象监测站点实时监测气象数据,对降雨情况进行预警和分析,以便及时调整施工计划,做好防范措施。
2. 施工计划合理安排针对夏季雨季特点,合理安排施工计划是必不可少的。
在确定施工计划时,应考虑当地的降雨情况,避开高降水量时段,选择干燥的天气进行重要作业,同时合理安排雨天的检修和维护工作。
3. 土方开挖与运输在夏季雨季,土方开挖和运输是施工中的关键环节。
为确保施工进度,应采取以下措施:一是加强排水设施的建设,保障施工场地干燥;二是合理安排土方开挖和运输时间,避免受雨水影响;三是严格控制施工现场的水土流失,防止环境污染。
4. 施工现场管理在夏季雨季,施工现场管理更加复杂。
为确保安全施工,需要加强现场管理工作。
一是规范施工人员的操作行为,严格执行作业规程;二是加强管控施工现场的安全防护,提高施工人员的安全意识;三是定期组织施工现场的安全检查,及时处理安全隐患。
5. 设备和材料管理在夏季雨季,设备和材料管理也是施工中需要着重关注的问题。
为确保施工设备和材料的正常运转和使用,应加强设备的维护保养,定期检查设备性能,及时更换损坏部件;同时,科学合理地存放施工材料,防止受潮、发霉等情况发生。
结语夏季雨季是施工中的一个特殊时期,需要对施工过程进行科学合理的规划和管理。
通过气象监测预警、施工计划合理安排、土方开挖与运输管理、施工现场管理以及设备和材料管理等方面的工作,可以有效应对夏季雨季的挑战,确保施工安全高效进行。
希望所有参与施工的工作人员能够共同努力,严格执行施工方案,确保工程质量和安全顺利完成。
夏、雨季专项施工方案
一、背景
夏季是雨水较多的季节,施工活动受天气的影响较大,容易出现进度延误、质
量问题等情况。
为了保障施工的正常进行并确保工程质量,在夏季雨季的特殊气候条件下,制定专项施工方案势在必行。
二、目标
确保夏季雨季施工活动的安全、高效进行,做到施工质量、进度能够得到有效
控制。
三、方案内容
1. 施工前准备
•提前关注天气预报,合理安排施工计划,避开预计大雨天数进行外部施工工作。
•检查设备、机械的完好程度,做好维修、保养工作。
2. 施工现场管理
•加强现场安全管理,建立定期检查机制,确保施工人员能够及时避险。
•建立应急预案,针对可能出现的降雨、雷电等情况,做好应对措施。
3. 施工质量控制
•加强对原材料的选择及检验,确保质量符合要求。
•定期对施工过程进行质量抽查,及时发现问题并采取措施解决。
4. 施工进度管理
•制定合理的施工进度计划,考虑雨季气候因素留有一定的余地。
•定期进行进度检查,及时调整施工计划,确保工程的按时完成。
四、总结
夏、雨季是施工活动中一个特殊的时期,实施专项施工方案有助于提高对夏、
雨季的应对能力。
通过合理的施工计划和管理措施,可以有效降低施工风险,保障施工质量和进度。
希望所有相关人员能够严格执行该方案,确保施工的顺利进行。
以上是针对夏、雨季专项施工方案的一些建议,希望能够对施工管理有所帮助。
2024年夏季雨季施工方案2024年夏季雨季将对施工计划带来一定影响,为确保工程进度和质量,我们制定了以下方案:一、天气监测和预警密切关注气象预报,对雨季天气变化进行及时监测,确保及时做好防雨准备工作。
同时,建立紧急预警机制,一旦发现恶劣天气即刻通知相关施工人员撤离现场,确保施工人员安全。
二、施工计划调整根据天气条件对施工计划进行调整,灵活安排施工人员的工作时间和任务。
在雨季来临之前,提前做好防水措施,确保施工进度不受影响。
三、设备保障做好设备的防水防潮工作,定期检查设备的运行状况,确保设备在雨季能正常运转。
保障施工期间的设备供电、供水、排水等问题,确保施工进度不受设备问题影响。
四、材料存储在雨季来临前做好材料的存储工作,保证材料不受潮、发霉等影响。
合理安排材料的使用顺序,确保材料的有效利用,避免浪费。
五、安全管理雨季施工安全风险较大,要加强安全管理工作。
制定详细的安全操作规程,加强施工人员的安全培训,确保施工现场的安全。
六、协调沟通加强与相关部门的沟通和协调,及时向管理部门汇报施工进度和问题,确保施工过程中各部门之间的协作顺畅。
同时,加强与客户的沟通,保证客户对施工进度和质量有清晰的了解。
七、质量控制严格执行施工规范,确保施工质量符合标准要求。
加强现场管理,做好质量检查,及时处理施工中的质量问题。
八、人员安全加强施工人员的安全教育和培训,提高他们的安全意识和应急处理能力,确保施工现场的安全环境。
以上方案是我们针对2024年夏季雨季施工计划制定的应对措施,希望能够有效应对雨季带来的挑战,保证施工进度和质量的顺利进行。

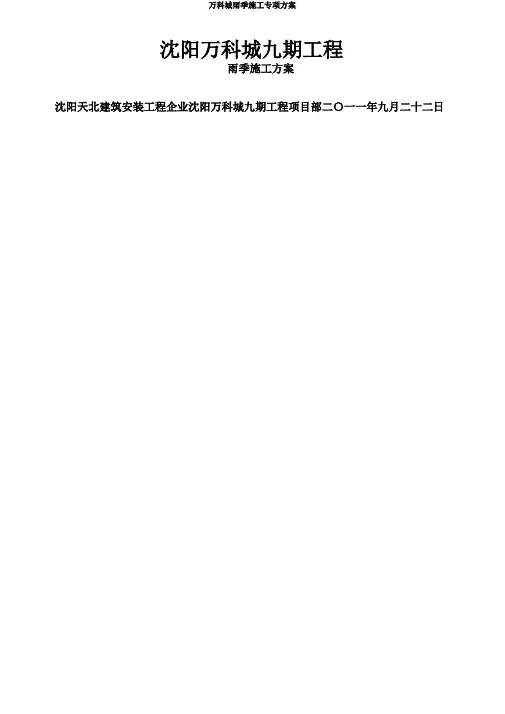

沈阳万科城九期工程雨季施工方案沈阳天北建筑安装工程企业沈阳万科城九期工程项目部二〇一一年九月二十二日沈阳万科城九期工程安全专项施工方案会签栏工程名称沈阳万科城九期方案名称雨季施工方案施工日期工程负责人唐钟声编制日期编制人葛贤杰兰华项目经理意见年月日签章:技术负责人意见年月日签章:安全负责人意见年月日签章:建监设理单单位位意意见见年月日签章:年月日签章:施工单位:沈阳天北建筑安装工程企业直属项目部目录一.编制说明‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二.工程概略‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3三.施工准备‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四.雨季施工原则‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5五.主要雨季施工举措‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13六.主要预防举措‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13七.雨季值班表.‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15雨季施工方案一、编制依照:1、《建筑施工规范大全》。
2、《建筑机械使用安全技术规范》。
3、《建筑施工安全技术规范》。
二、工程概略:工程名称:沈阳万科城九期建设地址:沈阳市和平区长白十四号街2建筑面积:108920m建筑层数:地下一层,地上一至二十九层。
建设单位:沈阳万科永达房地产有限企业监理单位:沈阳市工程建设监理咨询有限设计单位:上海原构设计咨询有限企业施工单位:沈阳天北建筑安装工程企业三、施工准备:1、组织准备项目部成立以生产经理为组长的雨季施工领导小组,详细分工以下表所示:2、雨期施工主要雨施资料计划雨施资料一览表序号名称单位数量1塑料布23000 m2草袋条5003雨鞋双704雨衣套705手套双1206铁锹把207手电筒把208抽水泵台103、技术准备编制雨期施工方案及有关技术交底。
考证雨施资料的落真相况。
做好现场搅拌站及施工实验安排。
4、生产部门准备工作依照雨施计划要求,合理装备劳动力,踊跃组织施工生产。
雨季及大风天气施工方案在建筑施工过程中,雨季和大风天气往往会给工程的进展带来一定的影响,因此制定合理的施工方案显得尤为重要。
本文将从不同天气条件下的应对策略、施工准备工作、安全注意事项等方面详细阐述雨季及大风天气施工方案。
一、雨季施工方案1.1 不同类型雨季天气应对策略•连续降雨:在连续降雨的情况下,应暂停露天施工,转移施工重点至室内工程,如内部装修、设备安装等。
•暴雨:当遭遇暴雨天气时,工地应及时排水,加固塑料遮阳棚,不进行高空作业和机械作业。
•雷雨天气:在雷雨天气下应停止高空作业,停放机械设备,做好防雷避雷工作。
1.2 施工准备工作•加固临时设施:加固围挡、建筑框架等临时设施,避免因风雨过大引发安全事故。
•排水系统检查:检查工地排水系统,确保排水畅通,避免雨水积聚导致滑坡或塌方等情况。
1.3 安全注意事项•防滑处理:在工地道路、梯级等易滑区域进行防滑处理,防止工人因雨天地面湿滑而摔倒。
•加强检查:雨季施工时应加强安全检查,确保施工设备的安全性及使用可靠性。
•提醒保暖:在雨季施工中需注意保暖,避免雨天造成人员寒冷引发身体不适。
二、大风天气施工方案2.1 大风应对策略•停止高空施工:在大风天气下,应立即停止高空施工活动,尽量减少危险。
•封闭工地:在大风天气下,应及时封闭工地,避免材料被风吹散或掀起的危险。
•加固结构:工地上的建筑结构、围挡等应加固,确保在大风天气下不会受到破坏。
2.2 施工准备工作•检查固定:检查吊装设备、脚手架等固定设施,确保在大风天气下不会松动或脱落。
•收紧覆盖物:对于塑料遮阳棚等覆盖物,应及时收紧,防止被大风吹走造成损失。
•妥善安排材料:在大风天气前应妥善安排工地内的材料和设备,避免受到大风影响而造成损失。
2.3 安全注意事项•保持警惕:工人应保持高度警惕,随时关注天气变化,及时采取应对措施。
•安全疏散:制定好疏散预案,确保工人在大风天气下安全疏散至指定区域。
•着装注意:工人在大风天气下应避免穿着过于宽松的衣物,避免被大风吹起影响施工安全。
冬、雨季专项施工方案一、前言在冬季和雨季这两个特殊的时段对施工项目进行安排和管理是非常重要的。
由于天气的不稳定性和环境的影响,施工计划容易受到影响。
因此,需要制定一套专项施工方案来应对冬、雨季的挑战,保证施工工作的顺利进行。
二、施工前准备工作1. 天气监控在冬、雨季到来之前,需要加强对天气的监控。
及时了解天气变化,根据天气情况做出相应的施工调整。
2. 设备检查在施工前需要检查各种施工设备的工作状态,确保设备良好运转,以应对复杂的施工环境。
3. 施工材料储备在施工前储备足够的各种施工材料,以应对可能出现的紧急情况。
三、施工方案1. 防雨措施针对雨季,需要采取防雨措施,比如搭建遮蔽物、设立排水系统等,确保施工区域不被雨水侵袭,保证安全施工进行。
2. 保温措施在冬季施工时,需要采取保温措施,保证施工材料和人员不受严寒天气影响,确保施工质量。
3. 施工时间调整根据天气情况灵活调整施工时间,避开恶劣天气,保证施工的稳定进行。
四、人员安全1. 安全教育对施工人员进行安全教育,提高他们对安全问题的认识,确保施工过程中安全第一。
2. 紧急预案制定紧急预案,妥善处理突发情况,保障施工人员的安全。
五、总结冬、雨季施工是一个复杂的过程,需要综合考虑各种因素。
只有制定了科学合理的施工方案,做好前期准备工作,才能保证施工的顺利进行。
希望通过本方案的实施,能够提高施工效率,确保施工质量,保障施工人员的安全。
以上就是针对冬、雨季的专项施工方案,希望对施工工作有所帮助。
如需了解更多详细内容,还需结合具体情况进行进一步调整和完善。

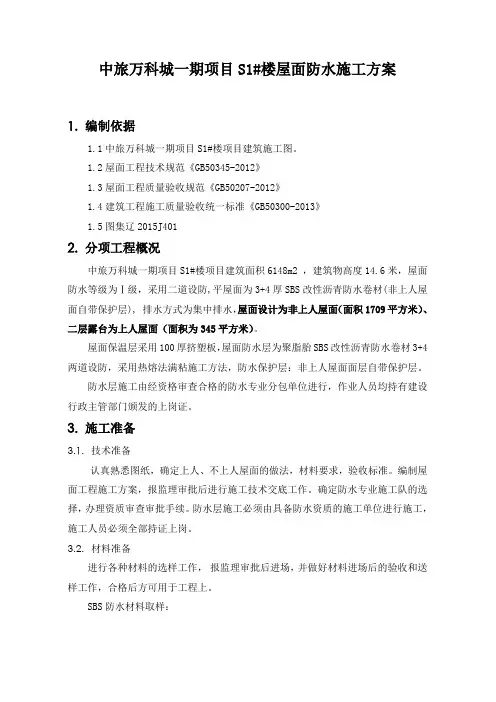

中旅万科城一期项目S1#楼屋面防水施工方案1.编制依据1.1中旅万科城一期项目S1#楼项目建筑施工图。
1.2屋面工程技术规范《GB50345-2012》1.3屋面工程质量验收规范《GB50207-2012》1.4建筑工程施工质量验收统一标准《GB50300-2013》1.5图集辽2015J4012.分项工程概况中旅万科城一期项目S1#楼项目建筑面积6148m2 ,建筑物高度14.6米,屋面防水等级为Ⅰ级,采用二道设防,平屋面为3+4厚SBS改性沥青防水卷材(非上人屋面自带保护层), 排水方式为集中排水,屋面设计为非上人屋面(面积1709平方米)、二层露台为上人屋面(面积为345平方米)。
屋面保温层采用100厚挤塑板,屋面防水层为聚脂胎SBS改性沥青防水卷材3+4两道设防,采用热熔法满粘施工方法,防水保护层:非上人屋面面层自带保护层。
防水层施工由经资格审查合格的防水专业分包单位进行,作业人员均持有建设行政主管部门颁发的上岗证。
3.施工准备3.1.技术准备认真熟悉图纸,确定上人、不上人屋面的做法,材料要求,验收标准。
编制屋面工程施工方案,报监理审批后进行施工技术交底工作。
确定防水专业施工队的选择,办理资质审查审批手续。
防水层施工必须由具备防水资质的施工单位进行施工,施工人员必须全部持证上岗。
3.2.材料准备进行各种材料的选样工作,报监理审批后进场,并做好材料进场后的验收和送样工作,合格后方可用于工程上。
SBS防水材料取样:1、以同一生产厂的同一品种、同一等级的产品,大于1000卷抽5卷,500-999卷抽4卷,100-499卷抽3卷,100卷以下抽2卷,进行规格尺寸和外观质量检验。
在外观质量检验合格的卷材中,任取一卷作物理性能检验。
2、将试样卷材切除距外层卷头2500mm后,顺纵向切取800mm的全幅卷材试样2块,一块作物理性能检验用,一块作备用。
3、防水卷材主要进行拉力、断裂延伸率、不透水性、耐热度和低温柔度试验。
雨季施工方案及措施雨季来临,施工现场的一切似乎都被笼罩在了细密的雨幕中。
湿滑的地面,稀稀落落的雨声,整个环境显得格外不同。
这时候,施工方案的制定尤为关键。
接下来,我们来聊聊雨季施工的措施,绝对得深入探讨一下。
一、准备工作1.1 设备检查设备是施工的核心,雨季来临前,必须彻底检查所有设备。
要确保机械没有生锈,电缆连接牢固。
防水措施绝对不能马虎。
就像说的,防患未然嘛,细节决定成败。
1.2 材料储存材料的储存也要引起重视。
木材、混凝土等材料要做好防水处理,避免雨水侵蚀。
提前做好遮盖措施,真的是至关重要。
想象一下,如果材料受潮,那可就得不偿失了。
二、施工进度调整2.1 根据天气预报天气预报可不是摆设,合理安排施工进度是必须的。
根据天气变化,灵活调整施工计划。
不能因为一场小雨而停工,但也不能冒险在暴雨中施工。
遵循自然规律,施工才能顺利。
2.2 工序合理安排施工工序的安排要考虑到雨季特点。
比如说,尽量避免在大雨前进行浇筑工作,确保混凝土能够干燥固化。
这样的细心安排,才能保证工程质量。
2.3 人员安全培训在雨季,工人们的安全培训尤为重要。
要提醒大家注意雨天作业的风险,比如滑倒、淋雨等情况。
安全第一,这可是施工的首要原则。
三、现场管理3.1 排水系统建设施工现场的排水系统要提前规划。
雨水不能积聚,影响施工进度。
设置好排水渠,确保雨水能迅速排走。
现场干净整洁,工人们的心情也会更好。
3.2 现场巡视定期巡视施工现场,确保所有安全措施落实到位。
遇到天气变化,及时进行调整。
这种负责的态度,真是工程师们的必备素养。
四、总结雨季施工,挑战与机遇并存。
只要我们提前做好准备,合理安排进度,严格管理现场,一切都会迎刃而解。
记住,施工安全和质量是最终的目标。
别怕风雨,迎接挑战,让我们一起把这个工程完成得漂漂亮亮!。
常平万科城屋面施工方案目录第一章:编制依据 (1)第二章:工程概况 (1)2.1 工程简介 (1)2.2 总体工程概况 (1)第三章:屋面工程做法概况 (2)3.1、屋面做法 (2)3.2、材料要求 (2)第四章:主要的施工方法 (3)4.1聚氨脂涂膜防水层 (3)4.1.1防水涂料质量要求 (3)4.1.2质量检查 (3)4.1.3施工工艺 (4)4.2、保温层施工 (5)4.2.1 材料选择 (5)4.2.2 作业条件 (5)4.2.3、操作工艺 (5)4.2.4、允许偏差项目 (6)4.3、细石混凝土防水施工 (6)4.3.1、施工准备 (6)4.3.2、水泥砂浆找平层施工 (6)4.3.3、分格缝 (6)第五章:出屋面细部节点做法 (7)第五章:质量保证 (9)第六章:安全保证及文明施工 (10)第七章:成品保护 (10)第一章:编制依据1.1业主提供的万科城(阳光山庄)观湖上筑一区11-16栋及2号地下室工程设计图纸、设计变更、洽商以及工作联系单1.2与业主签定的工程承包合同等文件1.3国家施工规范、规程和行业及地方标准:《屋面工程施工质量验收规范》(GB50207-2002)《东莞市住宅质量通病防治手册》《建筑工程施工手册》第四版《万科住宅建筑构造图集(一)防渗漏和防开裂工艺工法》(10VKJ-101)1.4公司颁发的《项目管理手册》、《质量保证手册》等。
第二章:工程概况2.1 工程简介2.2 总体工程概况万科城(阳光山庄)观湖上筑一区11-16栋及2号地下室总承包工程位于广东省东莞市常平镇桥沥村,总建筑面积为103871.524m2,地上建筑面积87244.485m2,地下建筑面积为16627.039m2。
由地下室、6栋高层(32层)住宅楼构成,地下为框剪结构,地上为内浇外挂装配式剪力墙结构,建筑高度为99.3m,总高度为104.7m。
第三章:屋面工程做法概况3.1、屋面做法本工程屋面分上人屋面和不上人屋面,均属保温隔热屋面。
雨季施工方案及应急措施
一、前言
雨季是施工工程中常见的特殊时期,降雨给工程施工带来了一定的困难和影响。
为了有效应对雨季施工中可能出现的问题,提高施工效率和质量,制定一套科学的雨季施工方案及应急措施显得尤为重要。
二、雨季施工方案
1. 定期检查排水设施
在雨季来临之前和施工期间,要定期检查和清理施工现场的排水设施,确保排
水通畅,避免因排水设施不畅导致的积水现象。
2. 合理安排施工计划
根据天气预报和降雨情况,合理规划施工计划,尽量避免在大雨或暴雨天气进
行施工,可适当调整施工周期和工序,以保证施工进度。
3. 加强现场管理
在雨季施工中,需要加强现场管理,督促施工人员加强安全意识,做好防滑措施,并注意施工现场的整洁与秩序。
三、雨季施工应急措施
1. 应急预案制定
针对雨季施工可能出现的突发情况,应制定详细的应急预案,明确各类事故应
急处理程序和责任人,以便及时有效地进行应急处置。
2. 安全防护
在雨季施工中,应加强对施工人员的安全防护措施,避免因雨天导致的意外伤害,配备防滑鞋、雨具等安全装备。
3. 及时沟通协调
在雨季施工中,与相关部门和单位保持及时沟通协调,了解天气变化和施工情况,及时调整施工进度和措施,确保施工安全和质量。
四、结语
雨季施工是工程建设中不可避免的环节,只有科学制定施工方案和应急措施,并加强管理和监督,才能保障施工安全和质量,确保工程按时完工。
希望相关单位和施工人员能充分重视雨季施工的特殊性,提前做好准备,确保施工顺利进行。
夏季雨季施工方案(总22页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--Q/BY 15 QP011 2011天津万科.东丽湖六期(一标段)工程夏季、雨季作业施工方案浙江宝业建设集团有限公司万科.东丽湖六期(一标段)工程(项目部)二0 一一年七月十五日目录一、编制依据.................................................................... 错误!未定义书签。
二、工程概况.................................................................... 错误!未定义书签。
三、施工总要求 ............................................................... 错误!未定义书签。
四、施工准备措施........................................................... 错误!未定义书签。
五、各重点分项施工技术措施 .................................... 错误!未定义书签。
六、消防安全、食品安全、卫生保健措施.............. 错误!未定义书签。
七、施工安全注意事项.................................................. 错误!未定义书签。
一、编制依据(一)本工程的编制依据是招投标及与万科房地产开发公司的施工合同(二)天津天元有限公司设计的施工图纸(三)本工程采用的安全规范文明规范及其他:《建筑施工安全检验标准》JGJ59-99《建筑机械使用安全技术规程》JGJ33-2001《施工现场临时用电安全技术规范》JGJ46-2005《建筑施工安全检查标准》JGJ59-99《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001《建筑设计防火规范》GB 50016-2006万科的产品质量实测操作指引浙江宝业建设集团公司管理手册、程序文件、工程管理条例、作业指导书等有关文件;二、工程概况建设单位:万科房地产开发公司监理单位:天津市联合工程建设监理有限公司安全监督单位:东丽区安全质量监督站设计单位:天津天元设计有限公司施工单位:浙江宝业建设集团有限公司工程名称:万科东丽湖六期(一标),项目名称1~31号楼及会所。
目录一、编制依据 (1)二、工程概况 (1)1、项目简介 (1)2、设计概况 (2)3、雨季施工概况 (3)三、雨季施工管理 (3)1、雨季施工领导小组 (3)2、雨季施工抢险队员名单 (3)3、雨季施工人员责任分工 (4)四、雨季施工部署 (4)五、雨季施工工作重点 (5)六、雨季施工前的准备工作 (5)1、材料、设备准备 (5)2、现场准备 (7)七、雨季施工措施 (7)1、施工现场的平面布置 (7)2、现场排水 (9)3、钢筋工程 (10)4、模板工程 (10)5、混凝土工程 (11)6、脚手架工程 (11)7、砌筑工程 (12)9、装修工程 (13)10、机械设备管理措施 (13)11、塔吊与施工电梯管理措施 (14)12、临电安全措施 (14)13、其它要求 (15)八、雨季安全文明施工 (16)1、雨期施工管理 (16)2、原材料及半成品的储存和堆放 (16)3、施工机械设备 (16)4、小型设施检修及维护 (17)5、环卫、场容、环保、消防保卫保证措施 (18)九、雨季防暴防洪应急预案 (18)1、组织机构 (18)2、培训和演练 (18)3、人员伤亡应急措施 (21)十、雨季防雷击应急预案 (21)1、目的 (21)2、救援程序 (21)3、雷击事故应急措施 (22)雨季施工方案一、编制依据序号名称1 万科城三期E地块E5-E7、E9-E12栋工程施工组织设计2 万科城三期E地块E5-E7、E9-E12栋工程钢筋工程施工方案3 万科城三期E地块E5-E7、E9-E12栋工程混凝土工程施工方案4 万科城三期E地块E5-E7、E9-E12栋工程模板工程施工方案4 万科城E区E5-E7、E9-E12号楼施工图纸5 建筑施工扣件式钢管脚手架安全技术规范6 安全生产、文明施工手册7 《建筑工程施工手册》二、工程概况1、项目简介本工程项目简介见下表:项目内容工程名称万科城E区E5-E7、E9-E12号楼建设单位贵阳万科劲嘉置业有限公司设计单位贵阳建筑勘察设计有限公司监理单位贵州三力建设监理有限责任公司施工单位重庆两江建筑工程有限公司地勘单位:贵州地矿基础工程有限公司工程地址贵阳市云岩区云潭南路延伸段结构类型框架-剪力墙结构基础形式桩基础建筑面积本工程总面积为163349.03平方米,包含7栋主楼,1栋商铺和1个地下车库2、设计概况本工程建筑设计概况见下表:项目建筑高度(m)建筑层数建筑面积±0.00高程(m)层高(m)地上地下地上地下E5栋58.9521211745.11/1276.952.8(屋面2.2、机房3.3、负二层3.5、负一层4.95)E6栋98.1535220863.24/1276.552.8(屋面2.2、机房3.3、负二层3.5、负一层4.95)E7栋58.9521111727.62/1276.752.8(屋面2.2、机房3.3、负一层4.95)E9栋98.1535220977.03/1275.652.8(屋面2.2、机房3.3、负二层3.5、负一层4.95)E1058.95 2 1 11179.6/ 1276.7 2.8(屋面2.2、机房3.3、栋 1 1 5 负一层4.95)E11栋98.1535120863.24/1276.252.8(屋面2.2、机房3.3、负一层4.95)E12栋98.1535220863.24/1275.552.8(屋面2.2、机房3.3、负二层3.5、负一层4.95)E14栋11.30 2 4981.43 /详建施图一层4.5~5.7(详见建施图)、二层3.9车库8.30 2 / 40148.5 / 负二层3.5、负一层3.63、雨季施工概况2016年度雨期,贵阳万科城三期E地块E5-E7、E9-E12栋工程正值基础工程施工,雨期控制的重点是:边坡稳定,同时也兼顾地下结构的顺利进展、塔式起重机等机械的安全运行。
沈阳万科城九期工程之勘阻及广创作雨季施工方案沈阳天北建筑装置工程公司沈阳万科城九期工程项目部二〇一一年九月二十二日沈阳万科城九期工程平安专项施工方案会签栏施工单元: 沈阳天北建筑装置工程公司直属项目部目录一.编制说明‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二.工程概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3三.施工准备‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四.雨季施工原则‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5五.主要雨季施工办法‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13六.主要预防办法‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13七.雨季值班表.‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15雨季施工方案一、编制依据:1、《建筑施工规范年夜全》.2、《建筑机械使用平安技术规范》.3、《建筑施工平安技术规范》.二、工程概况:工程名称:沈阳万科城九期建设地址:沈阳市和平区长白十四号街建筑面积:108920m2建筑层数:地下一层, 地上一至二十九层.建设单元:沈阳万科永达房地产有限公司监理单元:沈阳市工程建设监理咨询有限设计单元:上海原构设计咨询有限公司施工单元:沈阳天北建筑装置工程公司三、施工准备:1、组织准备项目部建立以生产经理为组长的雨季施工领导小组, 具体分工如下表所示:2、雨期施工主要雨施资料计划雨施资料一览表3、技术准备3.1编制雨期施工方案及相关技术交底.3.2验证雨施资料的落实情况.3.3做好现场搅拌站及施工实验安插.4、生产部份准备工作4.1依照雨施计划要求, 合理配备劳动力, 积极组织施工生产.4.2加强对天气预报信息管理工作, 现场设天气预报黑板一块, 及时把天气情况写在黑板上公布, 以便随天气变动情况及时调整施工布置.4.3组织项目部全管理体人员和外施队全体职工进行雨季施工的平安生产教育.5、资料部份准备工作5.1编制及落实雨施资料使用计划.5.2依照雨施要求寄存资料.5.3雨施前对机械设备进行完全检修.6、施工现场准备:6.1清理、疏通现场原有的排水沟及污水管线, 防止管道梗塞造成隐患.6.2对各类仓库、变配电室、机具料库、食堂、宿舍、电气线路等进行全面检查, 加固补漏.对危险建筑及时处置.6.3检查现场路途, 不能利用原有路途的应增设路途, 注意将路基碾压坚实, 面层硬化, 做好排水沟、排水涵管等设施, 确保雨期路途循环通畅, 不淹不冲, 不陷不滑.6.4检查现场场地, 凡有可能积水的区域, 应事先填筑平整.各种构件、机具等寄存场地, 以及现场木模加工、钢筋加工的生产场地, 应分层碾压密实, 面层硬化, 严禁积水、防止雨季下沉.检查现场的整体排水情况, 因施工现场狭长故分兩段排水, 西部现场办公区,北部水泥库房, 通过排水沟排至甲方指定雨水井;北部料场雨水, 经排水沟汇集后通过排水暗管直接向西排入雨水井.四、雨季施工原则:雨季施工任务繁重, 为确保工程质量, 搞好平安生产, 保证各项计划指标任务的完成, 必需从思想上、组织上、办法上、物资上尽早做好充沛准备, 做到思想落实、组织落实、办法落实、物资落实、汛期施工做到有备无患, 雨季施工总的原则是“做好排水、挡水、防水工作”, 总的要求是, 室内工程雨季不影响施工, 室外工程小雨不间断施工, 年夜雨期间暂停施工, 年夜雨过后即可施工, 暴雨过后不影响施工.(一)雨季施工主要分项工程.(1)场地平整;(2)施工路途;(3)基坑防雨和排水;(4)土方开挖;(5)回填土工程;(6)混凝土工程;(7)钢筋工程;(8)防水工程;(9)砂浆搅拌(10)架子工程;(11)砌筑工程;(12)装修工程;(13)机电设备;(14)临建工程及其它.(二)雨季施工的职责分工1、职责生产经理负责各片区的雨期施工组织工作, 主持雨期施工生产会;项目技术负责人负责领导雨期施工技术办法的编制并审批, 技术科在项目技术负责人领导下负责编制雨期施工技术办法年夜纲, 协助项目技术负责人审核项目雨期施工技术办法, 并进行详细指导;协助生产经理组织协调好雨期施工, 并跟踪检查质量、平安;物资部负责提供雨期施工所需的资料和机具设备.2、项目职责生产经理负责全面工作, 对雨期施工所需的人、财、物等进行统筹安插, 及时派人对生产、生活的临时设施进行维修, 确保雨期平安渡过. 项目副经理负责生产的各项工作. 项目技术负责人负责施工生产技术的各项工作. 工程组负责搜集气象信息, 为雨期顺利施工做好第一手准备. 技术组负责制定详细的雨期施工办法. 物资组负责编制资料计划、推销雨季所需的各种资料. 质安组负责检查、监督办法的落实、执行情况. (三)雨季施工技术办法1、场地排水 1)场内空中用混凝土或铺混凝土方砖进行硬化, 路边设置200㎜×300㎜的排水沟, 内侧抹灰, 沟底向市政雨水管方向设不小于5‰的流水坡度.雨水有组织排入市政雨水管网, 防止地表水向土层渗漏影响边坡稳定.2)各种构件、机具等的寄存场地, 以及现场钢木加工和预制构件的生产场地, 应周边墊高, 严禁积水.3)若塔基与建筑物之间积水, 应在其间加做排水管, 防止因积水造成塔基下沉.2、施工路途雨季前对现场已有的临时施工路途要进行一次平整铺垫, 做到路面坚实平整, 不沉陷、不积水、行车不打滑、不波动.3、基坑防雨和排水3.1在基坑的转角处(垫层范围外)砌筑净尺寸500mm×500mm×500mm的集水坑, 内侧抹灰, 基底把持面向集水坑方向设2‰的流水坡度, 把持面严禁堆放资料、杂物影响排水通畅.下雨时配备水泵进行集水坑排水(其中配两台作为备用), 并将水排到空中上的排水沟中.3.2基坑中的积水排入集水坑, 再用水泵抽到地上排水沟内.4、土方开挖4.1在拟开挖的基坑、基槽四周应做挡水坎或筑土堤挡水, 以防止空中水流入坑、槽内;场地容易积水而又无法自然排水的低洼处, 应予填平, 以免积水而影响施工.4.2雨季开挖基坑土方时, 为保证基坑边坡的稳定, 距基坑1m或者按设计规定范围内不得堆放土方或其它重物, 并注意随时观察边坡的稳定情况, 当发现问题应立即采用办法, 以确保施工平安.4.3雨期施工时, 应密切注意天气预报, 开挖工作面不宜过年夜, 应逐段或分层、逐片的分期施工.4.4基坑开挖至底部时, 需预留300mm厚土层, 开挖完后应立即进行钎探、验槽, 再浇筑垫层前随打随清, 防止雨水泡槽.4.5雨季开挖基坑、基槽土方时, 因土的含水量年夜, 容易呈现滑坡或塌方现象, 故应适当加年夜边坡的坡度或护坡的平安度.4.6基坑、基槽底面的开挖宽度, 除应满足设计尺寸外, 还应考虑排水沟的位置和把持面的宽度, 因雨季施工难度较年夜, 故把持面的宽度宜适当增加.5、回填土工程5.1基础施工完后, 应及早排出积水, 清除淤积泥砂, 尽快回填土.5.2基坑回填土应连续进行, 尽快完成.施工中注意雨情, 雨前应及时夯完已填土层, 并做成一定坡势, 以利排除雨水.5.3雨期土方回填施工应严格控制回填土的含水率, 及时取样试验, 将回填土的含水量控制在设计要求范围内, 如含水量偏高, 可采纳翻松、晾晒或均匀掺入干土等办法;需要时应事先对土源加以覆盖, 防止呈现橡皮土.5.4当回填土被雨水浸泡或呈现“橡皮土”时, 应挖出晾晒后重新回填.6、钢筋工程6.1对加工好的钢筋要用塑料布覆盖, 防止雨水对钢筋发生锈蚀, 堆放钢筋用木方支垫, 堆放地势高于周围空中, 防止积水浸泡和泥土污染钢筋.6.2进现场的钢筋要堆码整齐, 下雨时盖塑料布进行呵护.加工钢筋尽量利用无雨天气施工.7、混凝土工程7.1混凝土搅拌台设置防雨棚.对砂石含水量要及时测定, 根据测定结果, 调整混凝土的砂、石、水的用量.散装水泥罐不得漏雨, 如使用散装水泥, 应注意覆盖, 不得使用淋雨、受潮蜕变的水泥.7.2混凝土浇筑前应及时了解天气预报, 尽量利用非雨天气组织施工.如果在混凝土浇筑过程中遇雨, 应急时用塑料布或雨布遮盖, 因工程抢工必需浇筑混凝土, 应采用搭棚遮盖办法, 并合理留设施工缝.7.3雨后接缝时应凿失落被雨水浸泡冲洗过的松散混凝土, 继续浇筑混凝土时应按施工缝处置.7.4混凝土浇筑后, 未到达初凝如遇下雨应及时用塑料布遮盖, 防止雨淋.7.5如果浇筑的混凝土在终凝前受到雨水冲洗或浸泡, 使其概况遭到破坏, 应将这部份混凝土及时砸至密实层, 再进行修补处置.8、防水工程8.1防水工程不宜安插在雨季施工应尽量避开雨季,下雨时应停止防水施工, 对已施工部位用塑料布进行覆盖;雨后发现防水层被雨水冲洗破坏时, 应返工重做.8.2雨季期间防水施工, 要经常注意本地近期天气预报, 利用晴好天气施工.8.3找坡层施工过程中或施工完做防水层前, 遇雨天(包括小雨天气)必需用塑料布进行覆盖;雨后发现防水层被雨水冲洗破坏时, 应返工重做.9、混凝土、砂浆搅拌9.1水泥应入库寄存, 库内空中应砌筑高于室外空中300mm的砖地垄墙, 在墙上铺脚手板, 铺垫油毡, 防止水泥受潮.水泥库四周要进行有效维护, 并挖好排水沟, 防止雨水流入库内.9.2砂石堆场要有良好的排水办法, 防止下雨时泥土流入砂场内.9.3砂浆搅拌应集中, 搅拌站应搭设防雨棚, 运送砂浆的车辆要作防雨盖以防雨水进入砂浆内.10、架子工程10.1雨季施工期间, 应特别注意架子的搭设质量和平安要求, 应经常进行检查, 发现问题及时整改.10.2搭设架子的空中要求夯实, 并注意排水, 立杆下端应垫通长厚木板, 架子应设扫地杆、斜撑、剪刀撑, 并与建筑物拉结牢固.10.3上人马道的坡度要适当, 钉好防滑条, 防滑条间距不年夜于300mm, 并按期派人清扫马道上的积泥.10.4雨后高空作业人员应穿胶底鞋, 注意防滑.10.5雨季施工期间对架子工程应安插专人巡查维修, 特别下雨后空中容易下沉, 防止架子悬空及下沉, 确保使用平安.11、砌筑工程11.1要防止砌块(砖)被雨水淋得太湿或被雨水浸泡, 下雨时要用塑料布将砌块(砖)覆盖, 含水量较多的砌块(砖)应待适当晾干后再用.11.2砌筑时如呈现浆水顺墙面流淌现象, 说明砌块(砖)的含水量到达饱和, 则应选择干砖与湿砖搭配砌筑, 或用稠度较小的砂浆.11.3下雨前对新砌筑的墙应及时覆盖, 以防止砌体砂浆被雨水冲洗.如雨后发现砌体砂浆被雨水冲洗严重时, 应裁撤重砌.11.4雨季砌墙时, 容易呈现砂浆流淌的现象, 如不注意纠正, 不单影响墙面整洁, 还容易呈现墙身倾斜, 灰缝厚薄不均, 水平灰缝不服直等质量问题, 必需及时纠正.12、装修工程12.1外墙面装修施工应尽量避开雨季, 或者根据本地气象预报, 抢好天气抓紧施工.12.2外墙装修时, 如遇下雨, 应及时覆盖, 如装修面被雨水冲洗损坏, 应返工重做.12.3室内刷浆、油漆等装修施工应待屋面断水后和外门窗玻璃装置后进行.13、塔吊雨天后应及时检查, 观察基础沉陷情况, 并作好观测记录, 如有沉降应立即进行处置, 保证塔吊使用时的平安.13.2年夜雨、暴雨及年夜风时应停止吊装作业.13.3高空把持人员雨后施工, 要注意防滑, 要穿胶底鞋, 禁绝穿硬底鞋上高空把持.13.4塔吊接地电阻值要进行实测, 其电阻值不年夜于4欧姆.13.5塔吊基础四周挖200mm×300mm的排水沟与现场临时排水沟连接, 内侧抹灰, 沟底向临时排水沟方向设5‰的流水坡度.塔基上设置四个沉降观测点, 按期及雨后进行沉降观测, 发生问题及时处置.14、机电设备在雨季到来之前, 必需做好机电设备的防雨、防淹、防潮、防霉、防锈蚀、防漏电、防雷击等项办法, 管好、用好施工现场机电设备, 确保施工任务的顺利完成.现场机械管理人员在雨施期间要加强对机械设备的调养和维修, 加强巡视, 一经发现机械运转隐患, 立即处置, 根绝事故发生.做到昼夜有人值班, 并严格交接班制度;14.1对露天放置的年夜型机电设备要防雨、防潮, 对其机械螺栓、轴承部份要经常加油并转动以防锈蚀, 所有机电设备都要装置预防漏电保安器.14.2在施工现场比力固定的机电设备(对焊机、电锯、电刨等)要搭设防雨棚或对机电加防护罩;不允许用塑料布包裹).14.3对变压器, 避雷器的接地电阻值必需进行复测(电阻值年夜于4欧姆), 不符合要求的必需及时处置.对避雷器要作一次预防性试验.14.4机电设备的装置、电器线路的架设, 必需严格依照临时用电方案办法执行.14.5各种机械的机电设备的电器开关, 要有防雨、防潮设施.14.6雨后对各种机电设备, 临时线路, 外用脚手架等进行巡视检查, 如发生倾斜、变形、下沉、漏电等迹象, 应立即标识表记标帜危险警示并及时修理加固, 有严重危险的立即停工处置.14.7施工现场经常移动的机电设备(如打夯机、混凝土振动器等)用后应放回工地库房或加以遮盖防雨, 不得放在露天淋雨, 不得放在坑内, 防止雨水浸泡、淹没.手持电开工具的外壳、手柄、负荷线、插头、开关等必需完好无损, 使用前要做空载检查, 运转正常方可使用.14.9从事钢筋焊接及把持蛙式打夯机、砼振捣棒等室外作业人员, 必需戴好绝缘手套, 穿绝缘鞋.(四)平安保证办法1、雨季前对临建房屋、试块房等应进行检查和修理, 防止漏雨、漏电和其它不服安因素存在.2、现场电焊机要搭设雨棚, 其电气设备要有可靠接地办法, 对电焊机把线、电缆线、胶皮线应检查是否老化、破损、分歧格的胶线应调换和修理, 防止漏电事故发生.3、现场临时电源应进行全面检查, 对各种线路应检查是否符合平安把持规程的要求, 凡普通胶皮线, 普通塑料线, 只准架空铺设, 禁绝随地拖设.4、雷雨时工人不要走近架子、架空电线周围10m以内区域, 人若遭受雷击触电后, 应立即采纳人工呼吸急救并请医生采用抢救办法.5、雨季施工期间依照有关要求, 应建立以项目经理为负责人的抗洪防汛指挥部详见防洪领导小组名单, 组织精干的抗洪抢险步队, 汛期内主要领导要执行轮流值班制, 发现险情立即指挥抢救和上报.五、主要雨季施工办法:1、原资料的贮存和堆放: 1)水泥全部存入仓库, 没有仓库的应搭设专门的棚子, 保证不漏、不潮, 下面应架空通风, 四周设排水沟, 防止积水. 2)砂、石料一定要有足够的储藏, 以保证工程的顺利进行.场地四周要有排水前途, 防止淤泥渗入. 3)装修用资料要求入库寄存、随用随领, 防止受潮蜕变. 4)外窗应在室内粉刷前进行封闭.2、土方工程:应合理安插施工布署, 减少雨季开槽.雨季前夕开挖的工程应加年夜放坡, 并做好护坡.基础四周应留排水沟或盲管, 隔20M左右应留一个集水井.回填土前, 先排出积水.回填时, 集水井也保管或慢慢向上转移.3、砌砖工程:过湿的砖不要上墙, 砂浆稠度应减小, 一次砌筑高度不宜超越1.2米, 收工时墙上应干码砖或用油毡覆盖, 年夜雨时应停工.4、砼工程:根据砂石含水率的变动及时调整用水量, 灌注柱砼时, 要随高度上升适当减少坍落度, 最后一层可采纳干硬性砼;浇筑梁板砼时应沿次梁方向浇筑, 以便遇狂风雨时将施工缝停留在次梁和板上, 而保证主梁的整体性.5、抹灰工程:室外抹灰应安插在晴天施工, 自上而下.落水管应随时装置到抹灰作业以下部位.在做面层时注意天气预报, 如近两日无雨即可施工.室内抹灰应先做完屋面、空中, 封闭各种洞口6、夏季雨天浇砼雨天施工应符合下列规定:1)应掌握天气预报, 防止在年夜雨、暴雨或台风过境时浇筑混凝土;砂石堆料场应排水通畅, 防止泥污;运输工具宜采用防雨办法;应采用需要的防台风和防雷击办法;混凝土的浇筑仓面应设防雨棚;骨料含水量应加强检验. 2)无防雨棚, 在小雨中浇筑混凝土应通过试验调减混凝土用水量;应加强仓内外的排水, 但不得带走灰浆;应及时作好顶面的抹灰收光与覆盖. 3)无防雨棚仓面, 在浇筑混凝土过程中, 如遇年夜雨、暴雨,应停止浇筑, 并将仓内混凝土振捣好并覆盖.雨后应清理概况软弱层.继续浇筑时, 应先铺一层水泥砂浆;如间歇时间超越规定, 应按施工缝处置.7、现场临电现场照明设施、供(配)电线路, 电工应做好防雨、防潮、防绝缘降低及防跑漏电等预防工作, 施工现场用电必需严格依照《施工用电平安技术规范》的规定执行.严禁违章指挥和违章作业.现场碘钨灯、电闸箱等电线不得随意乱拉乱接, 走线安插需架空, 不得浸泡在雨水中.8、防雷办法防雷装置装置完毕后, 经项目临电负责人及平安员验收合格后, 方可在雨季施工中投入使用.现场临电设施必需按现行施工规范中《施工现场临时用电平安技术规范》的规定进行接地和防雷.9、消防办法消防器材要防雨、防晒.地下消火栓要高出空中防止泡水.按规范要求设油库, 且标识表记标帜醒目.各种油料必需库内寄存.油库旁设4个五公斤灭火器.六、主要预防办法1、晴天应检查排水管线、沉淀池, 并及时清淤, 确保排水疏通, 同时应按期检查设备及电器线路的完好情况.2、落实资料设备, 确保与基槽施工同步.3、应保证基槽边坡的放坡角度, 上部应设封闭防护栏杆, 同时应随时观测边坡的稳定性, 防止边坡滑坡或塌方.4、现场应严格遵守平安施工规定及平安用电要求.5、设专人负责防雨设施的检查、及排水管网的疏通, 遇情况应及时上报并确定整改方案.七、雨季值班表值班人员需严格遵守项目部值班制度, 德律风24小时开机, 发现情况或问题及时上报项目部相关负责人, 不得无故离岗、缺岗(特殊情况除外).。
万科城雨季施工专
项方案
1
沈阳万科城九期工程
雨季施工方案
沈阳天北建筑安装工程公司
沈阳万科城九期工程项目部
二〇一一年九月二十二日
沈阳万科城九期工程安全专项施工方案
会签栏
施工单位: 沈阳天北建筑安装工程公司直属项目部
目录
一.编制说明‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二.工程概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3三.施工准备‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四.雨季施工原则‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥5五.主要雨季施工措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13六.主要预防措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13七.雨季值班表. ‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥15
雨季施工方案
一、编制依据:
1、《建筑施工规范大全》。
2、《建筑机械使用安全技术规范》。
3、《建筑施工安全技术规范》。
二、工程概况:
工程名称:沈阳万科城九期
建设地点:沈阳市和平区长白十四号街
建筑面积:108920m2建筑层数:地下一层,地上一至二十九层。
建设单位:沈阳万科永达房地产有限公司
监理单位:沈阳市工程建设监理咨询有限
设计单位:上海原构设计咨询有限公司
施工单位:沈阳天北建筑安装工程公司
三、施工准备:
1、组织准备
项目部建立以生产经理为组长的雨季施工领导小组,具体分工如下表所示:。
