0038怡禾国标中心地下防水工程施工方案
- 格式:doc
- 大小:192.00 KB
- 文档页数:21

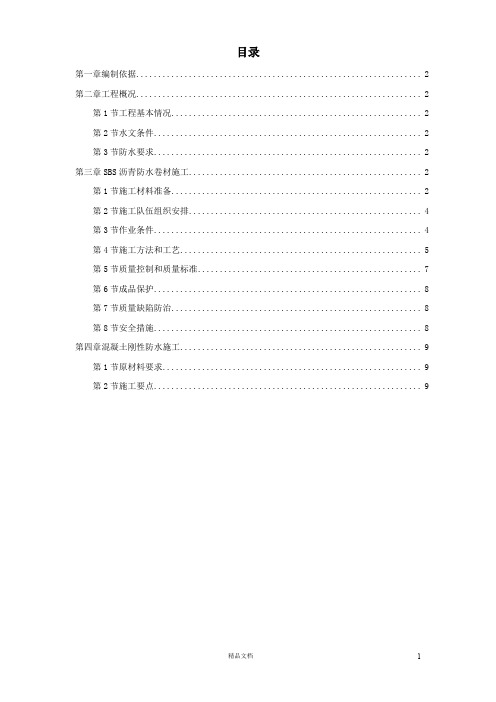

目录第一章编制依据 (2)第二章工程概况 (2)第1节工程基本情况 (2)第2节水文条件 (2)第3节防水要求 (2)第三章SBS沥青防水卷材施工 (2)第1节施工材料准备 (2)第2节施工队伍组织安排 (4)第3节作业条件 (4)第4节施工方法和工艺 (5)第5节质量控制和质量标准 (7)第6节成品保护 (8)第7节质量缺陷防治 (8)第8节安全措施 (8)第四章混凝土刚性防水施工 (9)第1节原材料要求 (9)第2节施工要点 (9)编制依据1.《地下工程防水技术规范》(GBJ50108—2001)。
2.《地下防水工程质量验收规范》(GBJ50208—2002)。
3.《新型沥青卷材防水工程技术规程》(GBJ—16—94)。
4.《北京市地下室防水推荐做法》(京95TJ3)。
5.北京蓝图工程设计有限公司设计的《怡禾国际中心工程》施工图纸。
工程概况第一节工程基本情况怡禾国际中心位于北京朝阳区光华路南侧。
由北京怡禾房地产开发有限公司投资;建筑设计和结构设计分别由美国筑波利建筑工程设计国际公司和北京蓝图工程设计有限公司负责;监理单位为中国国际经济咨询公司;北京市勘察设计研究院负责岩土工程勘察。
拟建建筑物包括两栋16层、两栋31层的公寓楼及纯地下室部分组成。
建筑面积约100000m2;拟建楼座均设4层地下室,纯地下建筑与主楼地下室底板连成一整体;拟建场地自然地坪标高±0.000=40.800m;基础采用筏板基础,埋深15.50m。
第一节水文条件场区内影响本工程的地下水主要是层间潜水,地下水静止水位标高为24.50~25.49m,埋深为14.00~14.90m。
主要含水层为砂卵石土层。
第一节防水要求本工程底板、地下室防水设计等级为二级,采用柔性防水和刚性防水相结合的方式。
柔性防水设计做法为SBSⅢ+Ⅲ型改性沥青油毡柔性防水外防外贴法,SBS防水卷材粘贴方法采用热熔法。
地下室底板与人防顶板采用C35P8防水混凝土,外墙混凝土采用C45P8抗渗混凝土,防水混凝土掺用UEA高效膨胀剂。
怡禾国标中心地下防水工程施工方案一、工程概述怡禾国标中心是一座位于山东省济南市高新区柳埠西路的综合性办公楼,地下室为3层,总面积为2400平米。
随着城市化进程的加速和人们生活质量的不断提高,高品质、安全舒适的建筑、工程是人们对生活空间的追求和需求。
因此,为保证该建筑工程的质量和持久性,我们需要进行地下室防水工程施工。
二、设计方案1.施工单位本项目的施工单位为山东盛祥建筑防水工程有限公司,经过招标和严格审批方可确认施工单位。
2.施工质量保证执行国家现行规范和标准,选用高品质防水材料,严格按照设计方案施工,确保项目质量。
3.材料选择防水卷材:选用SBS弹性体防水材料(防水膜、胶带及其他辅助材料)。
防水涂料:选用丙烯酸共聚物改性防水涂料。
4. 施工工艺(1)基础处理清洗基底,去除油污、灰尘和其它杂物,基层找平。
底部应做好透水处理,让地下水流出去并可及时密封。
(2)预埋件处处理对地下防水预埋件(如电气管道等)处要加强处理,确保连贯,否则容易成为渗漏点。
(3)防水材料铺设在基础外周2米内,采用SBS防水卷材进行一次铺设。
在基础内采用防水涂料进行涂刷。
防水材料铺设时应注意做好材料搭接并进行压实,辅助材料同样应予压实。
(4)防水材料焊接将常温热熔型SBS防水材料按需求切割。
先将搭接的两块材料热切斜切,确保搭接区域上下层之间楔形,同时掌握好热切温度、热时和热压长短。
完成坡面焊接工作,并检验防水卷材焊接质量。
(5)墙体处理对于拉毛墙、抹灰墙、混凝土墙及砌体墙等不同墙体按照不同方案进行处理。
(6)收口处理底部防水处理完成后,对上部的楼板采用凸出方法或侵入接口处理。
5.施工注意事项施工前应检查是否满足施工需要,务必杜绝潜在隐患。
施工后,应检查每个施工环节是否按照方案进行,务必不留瑕疵,确保一次性成功。
工程施工过程中加强与业主沟通,定期报告施工进度、质量和效果,确保质量安全的同时满足业主的要求。
三、施工进度和质量保证本次施工历时60天,工程质量保证5年,保证期内如有问题提供免费服务。
地下防水工程施工方案地下防水工程施工方案1. 引言地下防水工程是建筑施工过程中一个重要的环节。
合理的地下防水方案能够有效地防止地下水和外部渗漏物质对建筑物造成损害,保护建筑物的结构安全和使用寿命。
本文将从材料选择、施工工艺和验收标准等方面介绍地下防水工程的施工方案。
2. 材料选择2.1 地下防水材料的种类常见的地下防水材料包括沥青膜、聚氯乙烯(PVC)膜、高分子材料、水泥砂浆等。
2.2 材料选择原则在选择地下防水材料时,需考虑以下因素:- 地下水位的高低- 地下水的污染程度- 建筑物的用途和结构特点- 施工工艺的要求3. 施工工艺3.1 基坑开挖地下防水工程的施工是在基坑开挖完成后进行的。
基坑开挖需要按照设计要求进行,确保基坑的形状和尺寸满足防水工程的要求。
3.2 地下防水材料的铺设地下防水材料的铺设是地下防水工程的关键步骤。
在施工过程中,需要注意以下几点:- 材料的铺放要均匀,不能出现重厚或薄弱的情况。
- 材料的搭接要严密,确保无缝隙。
- 材料与地下结构的粘结要牢固,能够承受一定的外力。
- 材料的防水层要具有一定的柔韧性,以应对基坑的变形和地震等外力。
3.3 管道穿越和施工缝处理地下防水工程中,常常需要处理管道穿越和施工缝。
对于管道穿越,需要采用专门的管道穿越防水材料或工艺;对于施工缝,需要采用密封胶或防水胶带进行处理,确保防水层的连续性和密封性。
3.4 墙体地下防水处理在地下防水工程中,墙体的地下部分也需要进行防水处理。
常用的方法有墙体外侧防水、墙体内侧防水等。
4. 施工质量验收标准地下防水工程的质量验收依据国家相关标准进行。
主要包括以下几个方面的验收:- 材料的验收:包括材料的质量、规格、认证等。
- 施工工艺的验收:包括地下防水材料的铺设质量、管道穿越和施工缝处理的质量等。
- 工程施工质量的验收:包括地下防水层的防水性能测试、施工缺陷的修复等。
5. 结论地下防水工程的施工是一个复杂而重要的过程。
地下防水工程施工方案一、地下抗渗混凝土结构自防水。
1、地下防水混凝土抗渗等级为___Mpa地下室底板大体积防渗混凝土,施工要求连续不间断,不能留施工缝,一次连续浇筑成功。
为确保防水砼的施工质量及防水性能,防止裂缝,在施工时要采取以下主要技术措施。
2、抗渗砼配合比设计商砼厂家提前进行混凝土配合比设计、实验工作。
并要专业热工工程师进行热工计算,以优化最佳砼配合比,将水泥用量降到最低。
同时有针对性的提出防止砼裂缝的预防措施。
为降低水泥水化热,尽量选用不带R的水泥。
每立方砼的水泥用量宜控制在300㎏以内,尽量降低水化热量,预防湿度裂缝发生。
3、采用三掺技术防止裂缝①掺加渭电Ⅱ级粉煤灰,取代部分水泥,以减少水泥热量,延缓水泥热释放速度,提高砼后期强度。
②采用HEA补偿收缩砼新技术,增加砼密实性与抗渗性。
③掺缓凝性泵送剂,减少用水量,延缓水化时间,提高砼的和易性和可泵性。
4、构造改进技术:根据以往的施工经验,地下室外墙转角处,由于温度和收缩的作用特别容易产生应力集中而导致墙体开裂,为防止此类裂缝产生的最好措施便是在转角处增加适量的抗裂钢筋承受集中应力,避免裂缝。
5、地下室浇筑的顺序:地下室连在一起的内外墙必须一起浇筑,外墙自防水砼,全部采用二次振捣工艺。
具体施工工艺及操作办法详见地下室施工方案内相关章节内容。
6、外墙面水平施工缝的防水处理。
①墙面水平施工缝加止水条的形式防止渗水。
②新旧砼的接缝处理。
砼浇筑前___小时,施工缝用高压清水冲洗,并多次湿润砼接槎面,使新旧砼有良好的接槎。
7、模板穿墙螺杆的防水处理:本工程所有地下室外墙板,其支模用穿墙螺栓(里外)均双面满焊3㎜厚60_60止水片,并在外侧模上衬厚度20㎜的木块,拆模后取掉木垫块,割去此段螺栓,用防水水泥砂浆封口。
8、管道穿墙部位防水处理穿墙管应在浇筑砼前预埋套管,穿墙管与内墙角,凹凸部位距离应大于250㎜,管于管的间距应大于300㎜当穿墙管线较多时,可采用穿墙盒的封口钢板与墙上预埋角钢焊严,并从钢板上的预留浇筑孔注入改性沥青柔性密封材料或细石砼。
地下防水工程施工方案一、前言地下防水工程是指在土壤、岩石或建筑物地基深部进行的防水施工,其目的是防止地下水对建筑物或地下结构物造成损害。
本文将详细介绍地下防水工程施工的方案和要点。
二、施工前准备1.审图:根据设计图纸和方案要求,审查地下防水工程的具体要求和内容,确保施工符合设计要求。
2.现场勘察:对施工区域进行现场勘察,了解地质条件、地下水情况等,为后续施工提供参考。
3.材料准备:准备好所需的防水材料,如防水卷材、防水涂料等,并做好保管工作,确保质量。
三、施工方案1.地下防水工程施工方式:主要包括防水卷材铺贴、防水涂料涂刷和注浆灌浆等方式。
2.施工工艺步骤:–防水卷材铺贴:首先清理施工面并涂刷基层处理材料,然后铺贴防水卷材,接缝处采用热熔法或冷粘法处理。
–防水涂料涂刷:首先进行基层处理,然后按照设计要求进行涂刷,注意涂刷均匀、干燥后涂刷下一道涂料。
–注浆灌浆:根据设计要求选择合适的注浆灌浆材料,进行施工,注意施工时的均匀性和充实度。
四、施工注意事项1.施工现场安全:施工现场要做好防火、安全防护等工作,确保施工人员安全。
2.施工质量检查:施工过程中要进行质量检查,及时发现和解决问题。
3.施工环境保护:施工现场要做好环境保护工作,避免对周围环境造成污染。
五、施工验收1.施工结束后进行验收:由监理工程师进行工程质量验收,确认施工质量是否符合设计要求。
2.编制施工总结报告:对施工过程进行总结,总结经验和教训,为以后的地下防水工程提供参考。
六、结语地下防水工程施工是一项重要的施工工作,关系到建筑物的使用寿命和安全性。
通过严谨的施工方案和相关措施,确保地下防水工程施工质量,提高工程的可持续性发展。
以上就是关于地下防水工程施工方案的详细介绍,希望对读者有所帮助。
地下防水工程施工方案一、项目背景随着城市的发展,越来越多的地下设施建设涌现出来。
然而,地下工程常常受到地下水的威胁,因此地下防水工程显得尤为重要。
本文将为您介绍一种地下防水工程的施工方案。
二、施工目标地下防水工程的主要目标是防止土壤中的地下水渗漏到地下工程中,保护地下设施的安全使用。
本方案的具体目标是实现地下工程的持久防水,确保地下设施的正常运行。
三、施工前准备在开始地下防水工程施工之前,有一些准备工作需要完成。
1.项目调研:了解地下工程的具体情况,包括地质、地下水位等相关信息。
2.方案制定:根据调研结果,制定合理的施工方案,包括材料选用、施工工艺等内容。
3.材料采购:根据方案需要,采购地下防水工程所需的材料,确保材料质量。
四、施工步骤1.地下工程表面处理:清除地下工程表面的杂物和积水,确保施工表面干燥、洁净。
2.基层处理:涂刷高强度防水胶粘剂或涂料,填补基层裂缝,增强基层的防水性能。
3.防水材料施工:根据方案要求,将防水材料进行铺设和粘贴,确保防水层的完整性。
4.接缝处理:对防水层的接缝进行处理,包括按要求采用胶封、热熔等方法进行密封处理,以确保接缝处的防水效果。
5.试验验证:施工完成后进行严格的防水试验,确保防水层的质量和性能。
6.防水工程验收:根据相关标准和规范,组织专业验收单位对防水工程进行验收,确保施工质量符合要求。
五、施工注意事项1.安全第一:施工过程中必须做好安全措施,确保施工人员的人身安全。
2.施工环境:在施工过程中,需对施工环境进行监测和控制,确保施工环境符合要求。
3.材料存储:施工现场要妥善存放材料,防止材料受潮、变形等影响防水效果。
4.施工质量:施工过程中,要做好记录和检查,确保施工质量达到要求。
5.验收评估:施工完成后,及时进行验收评估,并解决问题。
六、施工后维护地下防水工程的施工完成并不代表工程完成,施工后的维护同样重要。
1.定期检查:对防水工程进行定期检查,发现问题及时处理,避免事故的发生。
地下防水工程施工方案
地下防水工程在工程施工中占据着十分重要的地位,它的质量直接关系到地下结构的安全和稳定性。
在地下防水工程的施工中,需要制定科学合理的施工方案,并确保施工过程中的各项工作能够顺利进行。
本文将对地下防水工程施工方案进行详细的介绍,包括施工前的准备工作、施工过程中的注意事项和施工后的验收措施。
首先,在进行地下防水工程施工前,需要对工程现场进行详细的勘测和测量工作,确定地下水位和地下结构的情况,为后续的施工工作提供准确的数据支持。
同时,还需要对施工所需的材料和设备进行准备,确保在施工过程中能够有序进行。
施工过程中需要注意的一些要点包括:首先,要根据地下结构的具体情况确定施工方法和工艺,确保施工过程中不会对地下结构造成损坏。
其次,需要控制施工过程中的各项参数,包括施工的时间、施工的速度和施工的质量,确保施工过程中不会出现差错。
最后,需要对施工过程中的各项工作进行监督和检查,确保施工质量达到要求。
施工完成后,需要对地下防水工程进行验收,包括对施工质量、施工工艺和施工材料进行检查,确保地下防水工程能够达到设计要求,保证地下结构的安全和稳定性。
总的来说,地下防水工程的施工方案是确保地下结构安全和稳定的关键,只有制定科学合理的施工方案,并严格执行,才能确保地下防水工程的质量和安全。
希望通过本文的介绍,能够帮助读者更好地了解地下防水工程施工方案,并在实际的工程施工中取得更好的效果。
第 1 页共 1 页。
北京怡禾国标中心地下防水工程施工方案一、工程概况北京怡禾国标中心地下防水工程施工是为了确保工程质量和保障建筑物地下部分不受水涝侵害而进行的防水施工工程。
本工程位于北京市某区,计划建设一栋多层商业综合楼,地下一层为停车场,地下二层至地下四层为商业区域。
二、施工方案1. 施工准备在正式施工前,需进行勘察和设计工作。
勘察工作将确定地下水位、土质情况等重要信息,设计工作将提出防水方案、材料选用等要求。
同时,施工前还要进行场地平整、周边环境清理等准备工作。
2. 基础处理首先对地下基础进行处理,采取适当的加固和密封措施,确保基础牢固且无渗漏漏水。
3. 防水材料选用在此工程中,我们选用聚合物改性沥青防水卷材作为主要防水材料,其具有良好的耐腐蚀性和抗压性能,能够有效抵御地下水的渗透。
4. 防水施工(1) 防水层铺设在基础处理完成后,开始进行防水层的铺设工作。
首先要对基础表面进行清理,接着对防水卷材进行铺设,采取重叠焊接的方式确保防水层的完整性。
(2) 角部和细部处理在防水层铺设完毕后,还需要对角部和细部进行特别处理,以确保整个防水系统的密封性。
(3) 防水层保护最后,在防水层完成后,要进行保护层的施工,避免日后施工和使用过程中对防水层的损坏。
5. 质量控制在整个施工过程中,要严格按照设计要求和标准进行施工,同时定期组织验收和检测工作,确保施工质量和工程安全。
三、总结地下防水工程施工是一项重要而复杂的工作,需要细致周到的规划和施工。
只有严格遵守施工方案和标准要求,才能确保工程质量和地下部分的长期稳定性。
北京怡禾国标中心地下防水工程施工方案将在未来的施工中得到认真实施,确保工程顺利进行。
地下防水工程施工方案一、工程概况及施工现场准备地下防水工程是建筑工程中非常重要的一项工程。
它是为了防止地下水对建筑物的侵蚀和影响,保护建筑物的结构安全和使用寿命而进行的一项施工工作。
地下防水工程包括了地下室、地下车库、地下管廊等建筑物的防水工程。
1.1 工程概况本工程为某地下商场的地下防水工程,总面积约为2000平方米。
主要内容包括:地下室防水、地下车库防水和地下通道防水。
1.2 施工现场准备施工前,应对施工现场进行详细的勘测,了解地下水位、地下结构、地质情况等,为后续的施工工作提供准确的依据。
同时,做好施工现场的准备工作,包括搭建施工用的临时构筑物、清理施工现场、准备所需材料和设备等。
二、施工工艺及方法2.1 施工工艺地下防水工程的施工工艺主要包括以下几个环节:(1)地下结构处理:对地下结构进行清理、处理,确保施工的顺利进行。
(2)基础处理:对建筑物的基础进行处理,根据需要进行防水层的设置。
(3)防水材料施工:选择适当的防水材料进行施工,包括涂料、卷材、胶粘剂等。
(4)施工方法:根据建筑物的具体情况和要求,采用适当的施工方法,包括冷施工、热施工、喷涂等。
2.2 施工方法地下防水工程的施工方法主要有以下几种:(1)卷材施工:将卷材铺设在地下结构上,通过熔接或粘结等方式将卷材连接成一体,形成有效的防水层。
(2)喷涂施工:采用喷涂机械将防水材料均匀喷涂在地下结构表面,形成防水膜。
(3)涂料施工:将涂料涂刷在地下结构上,形成防水层。
(4)预制板防水:在地下结构上安装预制板,形成防水层。
在进行地下防水工程的施工过程中,需要注意以下几个要点:(1)施工材料的选择:选择质量可靠、符合要求的防水材料。
(2)施工工艺的把握:掌握好施工工艺,确保施工过程的顺利进行。
(3)施工质量的控制:加强对施工质量的监督和检查,确保施工质量符合要求。
(4)施工安全的保障:加强对施工现场的安全管理,确保施工过程的安全。
三、安全措施及质量保证3.1 安全措施在进行地下防水工程的施工过程中,需要加强对施工安全的管理和保障。
地下防水工程施工方案一、项目背景地下防水工程是指在地下工程结构中对地下水进行防渗处理的工程。
在地下工程中,由于地下水的存在会对结构造成严重的侵蚀,因此需要进行地下防水处理。
地下防水工程的施工方案对于工程的质量和耐久性具有重要的影响。
本文将结合地下防水的基本原理和施工工艺,对地下防水工程的施工方案进行详细介绍。
二、工程概况地下防水工程主要包括隧道、地下室、地下车库等地下结构的防水处理。
这些地下结构由于处于地下水位之下,容易受到地下水层的影响,因此需要进行有效的防水处理。
根据地下结构的不同特点和使用条件,采用不同的防水材料和施工工艺进行防水处理。
三、施工前的准备工作1. 施工前的勘测工作在进行地下防水工程施工前,需要对施工区域进行勘测,并了解地下水位、土质情况、地下结构的材料和使用情况等相关信息。
通过勘测工作,可以为后续的施工工作提供准确的地质资料和工程参数。
2. 施工前的材料准备在进行地下防水工程施工前,需要准备好各种防水材料和相关施工设备。
根据工程的具体要求,选择符合要求的防水材料,并确保材料的质量和施工工艺的可行性。
3. 施工前的质量检验在进行地下防水工程施工前,需要对已经准备的防水材料进行质量检验。
通过检验工作,可以确保所使用的材料符合相关标准和要求,并能够满足工程的防水要求。
四、隧道地下防水工程施工方案隧道地下防水工程是地下防水工程的重要组成部分,隧道地下防水的施工方案一般包括以下几个方面:1. 预处理工作在进行隧道地下防水工程施工前,需要对隧道结构进行清洁和处理。
首先对隧道结构进行清理,去除隧道表面的粉尘、油污等杂物,然后对隧道结构进行打磨处理,以提高隧道结构表面的粗糙度。
2. 隧道地下防水材料的选择料包括聚合物改性沥青、聚乙烯薄膜、聚氯乙烯板材等。
根据隧道结构的特点和使用条件,选择适合的防水材料进行施工。
3. 隧道地下防水施工工艺隧道地下防水施工工艺包括预处理、基层处理、防水材料铺设、防水材料焊接等步骤。
0038怡禾国标中心地下防水工程施工方案第二章工程概况 (3)第1节工程差不多情形 (3)第2节水文条件 (4)第3节防水要求 (4)第三章 SBS沥青防水卷材施工 (4)第1节施工材料预备 (4)第2节施工队伍组织安排 (8)第3节作业条件 (9)第4节施工方法和工艺 (10)第5节质量操纵和质量标准 (16)第6节成品爱护 (18)第7节质量缺陷防治 (18)第8节安全措施 (19)第1节原材料要求 (20)第2节施工要点 (21)第一章编制依据1.《地下工程防水技术规范》(GBJ 50108—2001)。
2.《地下防水工程质量验收规范》(GBJ 50208—2002)。
3.《新型沥青卷材防水工程技术规程》(GBJ—16—94)。
4.《北京市地下室防水举荐做法》(京95TJ3)。
5.北京蓝图工程设计有限公司设计的《怡禾国际中心工程》施工图纸。
第二章工程概况第1节工程差不多情形怡禾国际中心位于北京朝阳区光华路南侧。
由北京怡禾房地产开发有限公司投资;建筑设计和结构设计分不由美国筑波利建筑工程设计国际公司和北京蓝图工程设计有限公司负责;监理单位为中国国际经济咨询公司;北京市勘察设计研究院负责岩土工程勘察。
拟建建筑物包括两栋16 层、两栋31 层的公寓楼及纯地下室部分组成。
建筑面积约100000m2;拟建楼座均设4 层地下室,纯地下建筑与主楼地下室底板连成一整体;拟建场地自然地坪标高±0.000=40.800m;基础采纳筏板基础,埋深15.50m。
第2节水文条件场区内阻碍本工程的地下水要紧是层间潜水,地下水静止水位标高为24.50~25.49m,埋深为14.00~14.90m。
要紧含水层为砂卵石土层。
第3节防水要求本工程底板、地下室防水设计等级为二级,采纳柔性防水和刚性防水相结合的方式。
柔性防水设计做法为SBSⅢ+Ⅲ型改性沥青油毡柔性防水外防外贴法,SBS 防水卷材粘贴方法采纳热熔法。
地下室底板与人防顶板采纳C35 P8 防水混凝土,外墙混凝土采纳C45 P8 抗渗混凝土,防水混凝土掺用UEA 高效膨胀剂。
第三章SBS沥青防水卷材施工第1节施工材料预备所使用的防水材料必须有出厂合格证及北京市建委办颁发的防水材料使用认证书、防伪标志。
材料必须符合设计要求。
防水材料进场,必须按规定进行现场取样复试,复试合格后方准使用。
3.1.1 卷材采纳SBS 改性沥青防水卷材,具体要求见表1。
卷材使用部位工程量,及进场时刻表1 数量()卷材复试项目详见表2。
表23.1.2 配套材料基层处理剂(冷底子油):采纳再生橡胶改性沥青的汽油溶液为基层处理剂。
卷材胶粘剂:采纳氯丁橡胶改性沥青胶粘剂,用于卷材与基层粘结,或卷材与卷材粘缝粘结。
改性沥青胶粘剂的粘结剥离强度不得小于8N/10mm2。
接缝密封材料:采纳改性沥青密封材料,用于立面防水卷材收头密封及外墙管根等专门部位的粘结处理。
改性沥青密封材料质量要求详见表3。
表3辅助材料:要紧是工业汽油,用于胶粘剂稀释,机具清洗和热熔施工时汽油喷灯的燃料。
要紧机具表详见表4。
表4第2节施工队伍组织安排在我公司合格分包商中选择5~6 家具有独立法人资格,有健全组织机构和丰富施工体会及施工力量,承揽过大型防水工程施工的队伍进行招标,确定一家负责本工程防水施工。
技术负责人及班组长必须持有市建委颁发的防水施工人员上岗证书。
防水施工队伍治理、施工人员详见表5。
表5第3节作业条件3.3.1 防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
防水施工单位资质齐备,现场治理人员和操作人员持证上岗。
3.3.2 施工前认真审核图纸,熟悉防水工程施工方案,对施工队伍进行技术、安全等交底。
3.3.3 防水卷材和配套材料均为易燃材料,集中存放,有专人治理,并预备好15 个干粉灭火器,严防火灾发生。
3.3.4 垫层混凝土施工完毕,挡墙砌筑、抹灰完毕,阴阳角处抹成半径50mm 的圆弧形(用酒瓶抹)。
3.3.5 1﹕2.5 水泥砂浆找平层施工完毕,并经养护后干燥、平坦、牢固,无空鼓开裂、不起砂。
3.3.6 涂冷底子油前,将基层表面浮灰、垃圾等其他杂物清理洁净。
第4节施工方法和工艺本工程底板、地下室外墙防水为SBSⅢ+Ⅲ型改性沥青油毡柔性防水。
3.4.1 地下室底板防水施工1.工艺流程砌筑防水爱护墙——垫层施工——基层清理——验收——涂刷冷底子油——铺贴附加层——平铺卷材——热熔封边——验收——细石混凝土防水爱护层。
2.防水爱护墙砌筑基础底板结构外侧四周在垫层底标高以下砌筑一皮37 砖,铺油毡一层,上用M5 砂浆砌筑240mm 厚页岩砖永久性爱护墙,卷材铺完后,再在卷材上砌筑两皮砖,这皮砖上表面标高与底板上表面标高一致,砌筑做到灰缝饱满。
待外墙立面卷材施工时将这皮砖拆掉。
砌筑完毕后,在爱护墙内抹20mm 厚1﹕3 水泥砂浆找平层。
阴阳角抹成圆弧,R=50(可用酒瓶子抹)。
具体做法详见图1。
卷材甩出400mm,其上浮砌三皮砖爱护卷材图1 防水爱护墙砌筑爱护墙上口内、外边修成半径50mm 的圆弧,以幸免卷材在爱护墙上口因弯折或挤压破旧。
3.垫层100mm 厚,采纳C20 混凝土浇筑,随浇筑随抹平、压光,达到防水基层要求,浇筑10h 后及时养护。
4.基层清理涂刷冷底子油前,前认真将基层表面的垃圾、尘土等清除洁净,必要时可采纳喷灯局部喷烤,但喷烤时刻不宜过长,防止爆裂、起砂。
报监理验收合格后,进行下一道工序。
5.涂刷基层处理剂基层含水率不超过9%,(检验含水率简便方法:剪一块200×200 见方的卷材平铺于基层表面,压紧,保持2h,然后掀开卷材观看其下方基层面,如有明显的水珠,则讲明含水率过大,不宜施工,如仅有潮气则可满足施工条件)在基层表面满刷一道冷底子油,涂刷要平均、不透底、遮盖率100%。
6.铺贴附加层外墙管根、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行热熔满贴,宽度50cm。
附加层施工必须粘贴牢固,施工要细心。
项目质检员对此部位专门做隐藏工程检查。
7.确定铺贴方向、弹基准线冷底子油涂刷完毕6h 后,手摸感受不黏即可依照卷材的宽度和搭接的规定,在冷底子油上进行弹线。
按照卷材铺贴的一样原则:弹线由排水较集中的部位开始,遵照由低到高、先平面后立面的顺序弹基准线。
针对现场实际,弹线由电梯基坑、集水坑开始;弹线方向为南北方向,同时,依照选用卷材幅宽及长边搭接长度要求,确定弹线间距。
8.做样板在大面积铺贴施工前,施工队要按照技术要求及细部做法做100m2样板,经项目验收合格后,进行大面积施工。
9.大面积铺贴卷材铺贴方向:南北方向。
铺贴顺序:由电梯基坑、集水坑开始,向各方向顺序铺贴。
卷材铺帖时要减少阴阳角和大面积的接头,卷材依照墙面尺寸配制,从边沿开始,弹出标准线。
将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材,用1500mm 长φ30 的管穿入卷心,卷材端头比齐开始铺的起点,按照弹好的线,手扶管心两端向前慢慢滚动向前铺设,使卷材平铺于基层上,要求用力平均、不窝气,把握好铺设压边宽度。
然后点燃汽油喷灯,掀开卷材,加热基层与卷材交接处,喷灯与加热面保持300mm 左右的距离,往返喷烤,观看当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。
对平面与立面相连的卷材,先铺贴平面,然后由下向上满粘,并使卷材紧贴阴、阳角。
在永久爱护墙上满贴卷材,粘贴牢固,防水卷材甩头上砌两皮砖临时爱护。
10.四周甩槎的卷材贴于爱护墙上,爱护墙600mm 高度以上不刷基层处理剂,刷脱模剂,卷材上部临时收头用低强度等级砂浆压住,以免坠落,同时起爱护作用。
11.卷材施工完毕后,报监理验收,合格后方可进行下道工序。
12.立面防水卷材施工基层处理及检查:将外墙上气泡用水泥腻子刮平,同时将墙面粘连的砂浆、突出物用小铲铲除,使外墙面达到规范规定的防水基层要求(基层要求同底板部分)。
拆除临时爱护墙,并将卷材甩槎整理好,关于受损的部位必须先行修理。
将冷底子油搅拌平均后,平均涂布在洁净的基层上,不得漏涂和显现透底现象,干燥6h,手感不黏时方可进行下道工序。
管根、阴阳角等薄弱部位、异形部位加附加层施工。
附加层要求同底板部分,管道与卷材连接。
然后铺贴外墙立面防水卷材。
防水卷材亦采纳热熔法施工,其搭接位置、搭接长度及卷材收头等要求同底板卷材防水施工要求。
地下车库顶板外防水,接缝处在平面,距离转角不得小于60cm。
13.卷材末端收头接缝处用喷灯热熔卷材缝边缘,待表面熔化后赶忙用小铁抹子将边缝封好,再用喷灯平均细致地将边缝烤一遍保证接头密封,以免翘边。
收口位置在室外散水下,详见图2。
图 2 卷材末端收头做法为防止卷材末端收头和搭接缝边缘剥落而产生渗漏现象,该部位必须用橡胶改性沥青冷胶剂密封处理,使其成为一个完整的防水层。
14.墙体立面接头墙体立面接头上层压下层,外层压里层。
卷材紧贴阴角不得空鼓、铺贴密实,且留出两层卷材的甩头及搭接、错缝长度。
15.防水爱护层施工底板下防水层用C20 细石混凝土做爱护层,厚度为50mm,结构顶板上防水层用C20 细石混凝土做爱护层,厚度为50mm,为保证爱护层与防水层结合紧密,不空鼓,浇筑细石混凝土前先用掺816 胶的水泥砂浆进行拉毛(拉毛灰的配制按照816 胶的使用讲明进行),待拉毛有足够强度、用手掰不动后进行爱护层施工;立面防水层施工完,砌120 厚一般砖爱护墙,边砌边进行外墙外侧的基坑回填土,爱护墙在转角处和6m 的地点断开,并在断开的缝中用沥青麻丝填塞。
具体做法详见图3。
图3 防水爱护层做法第5节质量操纵和质量标准3.5.1 质量操纵措施1.在施工前,材料进场时同时提供防水材料准用证、合格证、材料检验报告、使用讲明书及防伪标志等资料,由防水施工队长负责提供,技术负责人查验整理。
2.材料分时期进场后,现场见证取样复试合格后方可进行施工,由试验员负责。
3.卷材堆放时不得平放,必须立放,同时用草帘被覆盖,由工长负责。
4.涂刷冷底子油时,选择在无风天气进行,幸免尘土污染。
由施工队长负责。
5.卷材平铺完毕后,需经技术人员检查附加层、搭接长度、搭接位置合格后,方可进行粘贴。
由技术员负责。
6.施工时用火要适度,杜绝用慢火或大火烧烤,由质检员负责。
7.卷材施工过程中,加强爱护,严格防止施工缝留槎被污染,导致搭接不牢,阻碍防水功能。
8.加强薄弱环节施工治理,变形缝、施工缝、穿墙管道等要精心施工,确保防水层连续性。
铺贴完毕后施工队进行自检,然后由项目质检员和技术人员进行核验,进行防水层隐检记录和质量评定。
最后报监理工程师验收。
由各栋号技术员负责。
3.5.2 质量标准1.防水卷材的规格、性能、配合比必须达标,并有合格的出厂证明。
