外墙保温砂浆施工方案一、施工前准备工作。
在进行外墙保温砂浆施工前,首先需要对施工现场进行清理和整理,确保墙面平整、干净,无灰尘、油污等杂物。
同时,要对外墙进行检测,确保墙体结构完好,无裂缝、空鼓等质量问题。
另外,还需对外墙进行防水处理,以确保施工后的保温效果。
二、基层处理。
在进行外墙保温砂浆施工前,需要对基层进行处理,首先是在墙体表面刮涂一层抗碱网格布基层处理剂,以增强基层的抗裂性能和附着力。
然后,再进行网格布的粘贴,确保网格布的平整牢固。
接着,进行底漆处理,以增加砂浆的附着力,并提高墙体的抗渗性能。
三、砂浆施工。
选择适宜的外墙保温砂浆进行施工,根据砂浆的种类和规格进行搅拌,确保砂浆的均匀性和稠度。
然后,采用专用工具将砂浆均匀地涂抹在墙体表面,厚度一般为5-8mm。
在施工过程中,要注意保持砂浆层的平整度和垂直度,确保整体效果的美观和质量。
四、抹面处理。
在外墙保温砂浆施工完成后,需要进行抹面处理,以提高外墙的整体质感和美观度。
首先是对砂浆表面进行修整,修补砂浆层的缺陷和不平整处。
然后,进行抹面处理,选择合适的抹面材料进行施工,确保外墙的表面平整、光滑、无明显砂眼和裂缝。
五、养护工作。
外墙保温砂浆施工完成后,需要进行养护工作,以确保砂浆层的稳定性和耐久性。
养护期间,要注意避免外界因素对砂浆层的影响,如风吹雨淋等。
同时,要对施工后的外墙进行定期检查,及时修补和处理可能出现的质量问题,确保外墙保温砂浆的效果和质量。
六、施工质量验收。
外墙保温砂浆施工完成后,需要进行施工质量验收,对施工效果进行检查和评估。
验收内容包括砂浆层的平整度、附着力、抗渗性能等方面。
只有通过了质量验收,才能确保外墙保温砂浆施工的质量和效果达到预期标准。
七、施工安全注意事项。
在进行外墙保温砂浆施工过程中,需要严格遵守相关的施工安全规定和操作规程,做好施工安全防护措施。
同时,要对施工现场进行安全检查和隐患排查,确保施工过程中的安全稳定。
内保温砂浆施工方案1. 引言内保温砂浆是一种常用的保温材料,广泛应用于建筑物的保温施工中。
本文将介绍内保温砂浆施工的一般方案和步骤,以帮助施工人员正确进行施工,确保保温效果。
2. 施工准备在施工开始之前,需要做好一系列的准备工作,包括材料准备、设备准备和工作区域准备。
2.1 材料准备准备好所需的内保温砂浆、黏结剂、加固网、粘结外墙层等材料,并检查其质量是否符合要求。
2.2 设备准备准备好搅拌机、搅拌桶、搅拌棍、镘刀、刷子、定尺等施工所需的设备。
2.3 工作区域准备清理施工区域,确保基层表面平整、干净,并按照设计要求进行标线。
3. 施工步骤3.1 基层处理在施工开始之前,需要对基层进行处理,确保其平整、牢固。
可根据基层的不同情况进行处理,例如填平凹槽、修补破损等。
3.2 预涂黏结剂在基层处理完成后,使用刷子将黏结剂均匀地涂在基层表面,形成一层薄膜,为砂浆的粘结提供基础。
3.3 搅拌砂浆将内保温砂浆倒入搅拌机中,按照说明书要求加入适量的清水,使用搅拌机充分搅拌,直至砂浆呈均匀的浆糊状。
3.4 砂浆施工用镘刀将搅拌好的内保温砂浆涂抹在基层表面,厚度一般按设计要求确定,并注意保持垂直度和水平度。
3.5 嵌入加固网在内保温砂浆未干固之前,将加固网嵌入到砂浆层中,确保加固网与砂浆之间有足够的黏结面积。
3.6 砂浆抹平待内保温砂浆干燥后,使用镘刀将表面不平坦的部分抹平,确保整个砂浆层的表面平整光滑。
3.7 粘结外墙层在内保温砂浆干燥并经过检查合格后,可以进行粘结外墙层的施工。
根据设计要求,使用黏结剂将外墙层与内保温砂浆层粘结在一起。
4. 施工质量控制在施工过程中,需要注意以下几个方面的质量控制:•基层处理是否完整、牢固•预涂黏结剂是否均匀、牢固•内保温砂浆的搅拌是否均匀、细腻•涂抹砂浆的厚度是否符合设计要求•加固网是否嵌入砂浆中并与其黏结牢固•砂浆层表面是否平整光滑•外墙层与内保温砂浆层之间的粘结是否牢固。
5. 安全注意事项在内保温砂浆施工过程中,需注意以下安全事项:•砂浆搅拌时应佩戴好防护眼镜、口罩、手套等个人防护用具。

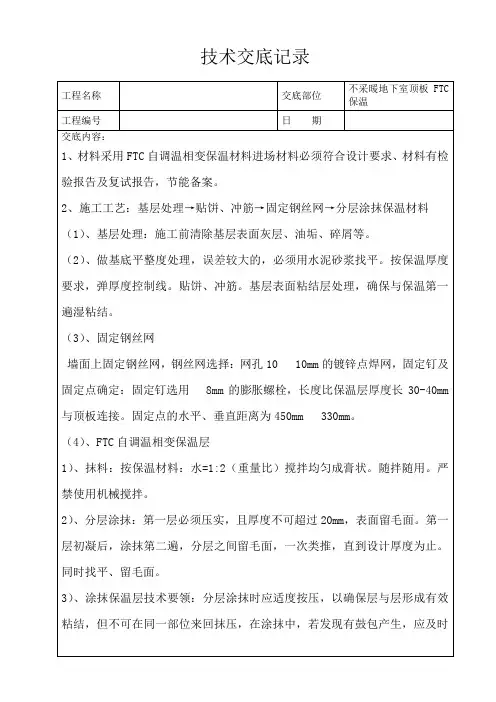

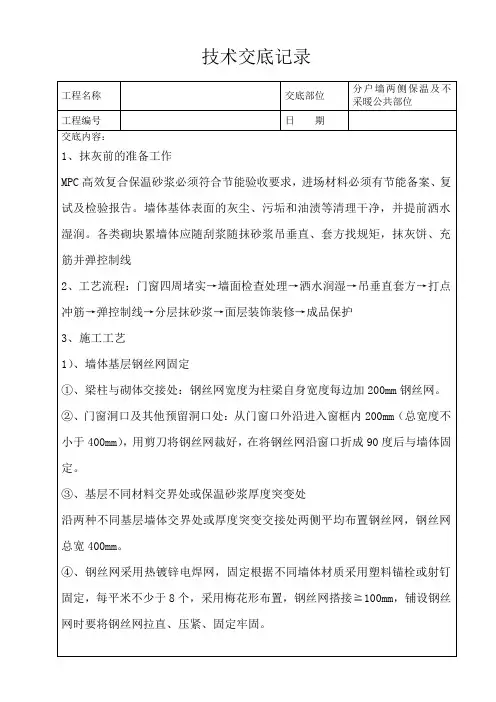

秦皇岛市西部旧改项目3-3地块41#、42#楼内墙面分户墙及不采暖区隔墙抹MPC高效复合保温砂浆技术交底河北建设集团秦皇岛西部旧改项目部2016-4-1技术交底海港区西部旧改项目3号地3-3地块41#楼、42#楼交底部位内墙面抹MPC高效复合保温砂浆工程编号日期2016年4月25日交底内容:分户墙及不采暖区隔墙抹MPC高效复合保温砂浆节能工程施工部位:分户墙两侧各抹20厚MPC高效复合保温砂浆,不采暖区隔墙抹30厚MPC高效复合保温砂浆一、材料要求①保温材料及其配套材料进入现场应进行复检,包括材料的合格证、检测报告是否齐全,是否与所送材料配套;检查包装有无破损;检查材料是否在有效期内。
②建筑用界面处理剂应符合《建筑用界面处理剂应用技术规程》JCJ52-92的规定。
③MPC高效复合保温砂浆(成品)、水泥砂浆抗裂剂、建筑涂塑耐碱玻纤网格布、高分子乳液弹性底层涂料、抗裂柔性耐水腻子主要性能指标应符合《外墙保温施工技术规程》(胶粉聚苯颗粒保温浆料玻纤网格布抗裂砂浆做法)GBJ/01-50-2002的要求。
④水泥:强度等级42.5普通硅酸盐水泥,水泥性能符合《硅酸盐水泥、普通硅酸盐水泥》(GB175-99)的要求。
⑤中砂:符合《普通混凝土砂质量标准及检验方法》(JGJ-92)细度模数的规定,含泥量少于3%。
二、主要机具施工工具主要有强制式砂浆搅拌机、手提搅拌机、垂直运输机械、水平运输手推车,专用检测工具、经纬仪、放线工具、靠尺、方尺、塞尺、探针、钢尺等。
三、作业条件①墙面应清理干净、清洗油渍、清扫浮灰等;旧墙面松动、风化部分应剔除干净;墙表面凸起物大于或等于10mm时应剔除。
②基层墙体应符合《砌体工程施工质量验收规范》(GB50203-2002)或《混凝土结构工程施工质量验收规范》(GB50204-2002)的要求。
③基层墙体经处理符合要求后,均应满涂界面砂浆,用滚刷或扫帚将界面剂砂浆均匀涂刷,④门窗边框与墙体连接应预留出保温层的厚度,缝隙应分层填塞密实,并做好门窗框表面的保护。
分析建筑外墙保温砂浆施工技术要点和注意事项建筑外墙保温砂浆施工技术要点和注意事项:1.材料选择:首先要选择合适的保温砂浆材料,包括砂浆的种类、保温材料的种类、以及粘结剂的种类。
常见的保温材料有聚苯板、聚氨酯板、岩棉板等,粘结剂一般有聚合物乳液、水泥等。
2.基层处理:在施工前,必须对墙体进行基层处理。
如果基层墙面不平整,需要先进行抹灰处理,使墙面平整,并确保墙体的干燥和无尘。
3.配合比例:按照保温砂浆的配方,将粘结剂和骨料按照一定比例混合,并加入适量的水进行搅拌,直到砂浆均匀无颗粒状。
4.施工工具:常用的施工工具有刮刀、批刀、墙纸刀等。
根据需要,还可以使用刷子、滚筒、抹子等进行施工。
5.砂浆涂抹:将调制好的保温砂浆均匀地涂抹在墙面上,一般采用抹灰的方式进行。
涂抹砂浆时,要保持力度均匀,避免出现空鼓和起皮现象。
6.保温板安装:在砂浆还未完全干燥前,将保温板按照设计要求进行粘贴。
粘贴时,要注意保温板与砂浆之间的密实连接,避免留有空隙。
7.饰面处理:在保温板安装完成后,可以根据需要进行饰面处理。
常用的饰面材料有石材、外墙涂料等。
根据饰面材料的特点,采用相应的施工方法进行。
8.施工环境控制:在施工过程中,要注意环境的温度和湿度。
高温和潮湿的环境会对施工质量产生不利影响。
因此,在施工时要注意选取合适的天气和环境。
9.安全措施:在施工过程中,要加强安全防护措施。
施工人员应穿戴好安全帽、手套等防护装备,并注意施工现场的安全。
10.验收:保温砂浆施工完成后,要进行验收。
验收包括对保温板的安装质量、砂浆的涂抹质量以及饰面处理的质量等方面进行检查和评估。
总结起来,建筑外墙保温砂浆施工的技术要点主要包括材料选择、基层处理、配合比例、施工工具的选择和使用方法、砂浆的涂抹、保温板的安装、饰面处理、施工环境控制、安全措施和施工验收等。
要注意保温砂浆施工质量,保证施工的平整度和密实度,并加强安全防护措施,确保施工人员的安全。
专利名称:MPC高效复合保温砂浆三级施工工装
专利类型:实用新型专利
发明人:郭军素,李少军,郭立刚,袁普,朱伟业,张超,高攀,田力申请号:CN201620561997.2
申请日:20160613
公开号:CN205777357U
公开日:
20161207
专利内容由知识产权出版社提供
摘要:本实用新型公开了一种MPC高效复合保温砂浆三级施工工装,结构中包括保温砂浆抹板,此保温砂浆抹板上设置至少两组高强度的弹簧装置,在弹簧装置的末端固接有施工手柄;在至少一组弹簧装置内部设置至少一支施工力度控制杆,在施工手柄上与所述施工力度控制杆对应处设置通孔,所述施工力度控制杆一端固接在保温砂浆抹板的板面上,另一端凸出所述施工手柄上的通孔设置。
本实用新型有助于提高保温砂浆底层、中层、面层三级施工工艺的质量,减少施工缺陷。
申请人:石家庄建设集团有限公司
地址:050000 河北省石家庄市新华区新合街20号
国籍:CN
代理机构:北京科亿知识产权代理事务所(普通合伙)
代理人:汤东凤
更多信息请下载全文后查看。

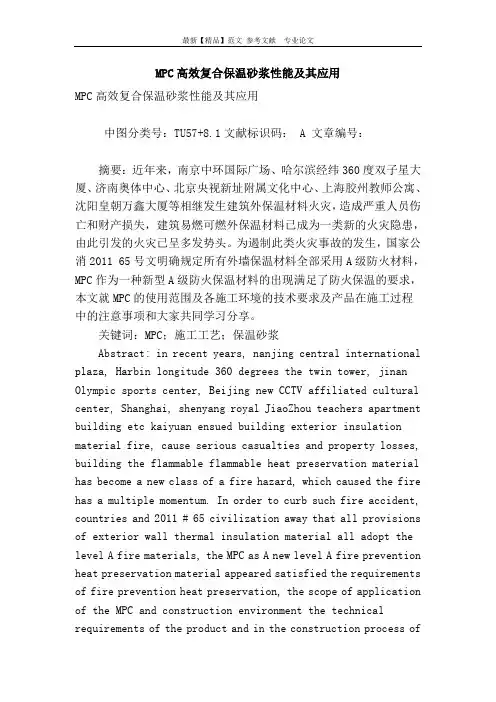

MPC高效复合保温砂浆性能及其应用MPC高效复合保温砂浆性能及其应用中图分类号:TU57+8.1文献标识码: A 文章编号:摘要:近年来,南京中环国际广场、哈尔滨经纬360度双子星大厦、济南奥体中心、北京央视新址附属文化中心、上海胶州教师公寓、沈阳皇朝万鑫大厦等相继发生建筑外保温材料火灾,造成严重人员伤亡和财产损失,建筑易燃可燃外保温材料已成为一类新的火灾隐患,由此引发的火灾已呈多发势头。
为遏制此类火灾事故的发生,国家公消2011 65号文明确规定所有外墙保温材料全部采用A级防火材料,MPC作为一种新型A级防火保温材料的出现满足了防火保温的要求,本文就MPC的使用范围及各施工环境的技术要求及产品在施工过程中的注意事项和大家共同学习分享。
关键词:MPC;施工工艺;保温砂浆Abstract: in recent years, nanjing central international plaza, Harbin longitude 360 degrees the twin tower, jinan Olympic sports center, Beijing new CCTV affiliated cultural center, Shanghai, shenyang royal JiaoZhou teachers apartment building etc kaiyuan ensued building exterior insulation material fire, cause serious casualties and property losses, building the flammable flammable heat preservation material has become a new class of a fire hazard, which caused the fire has a multiple momentum. In order to curb such fire accident, countries and 2011 # 65 civilization away that all provisions of exterior wall thermal insulation material all adopt the level A fire materials, the MPC as A new level A fire prevention heat preservation material appeared satisfied the requirements of fire prevention heat preservation, the scope of application of the MPC and construction environment the technical requirements of the product and in the construction process ofnote and we are studying together to share.Keywords: MPC; The construction technology; Insulation mortar近年来建筑火灾频发,造成严重人员伤亡和财产损失,究其火灾发生原因大部分都是外墙保温材料引起,因此国家发布规定,所有外墙保温材料必须达到A级防火要求,MPC高效复合保温砂浆作为一种新型保温材料,能够达到A级防火要求,以下就MPC产品性能、产品施工范围、施工工艺及施工中注意事项做一论述。
内保温砂浆施工方案内保温砂浆是一种常用的保温材料,广泛应用于建筑物的内部保温工程中。
下面是一份内保温砂浆施工方案。
一、施工前准备1. 清理施工现场,确保墙面平整干净,无杂物。
2. 对需要施工的墙面进行检查,修补裂缝和破损部分。
3. 检查墙体结构,确保其能承受保温层的重量和施工过程中的压力。
二、施工材料准备1. 内保温砂浆:选择符合建筑要求的内保温砂浆,并按照要求进行搅拌和调配。
2. 添加剂:根据内保温砂浆的配方要求,添加适量的添加剂,以提高保温砂浆的抗裂性能和粘结力。
3. 钢筋网格:根据墙体结构和设计要求,选择合适尺寸的钢筋网格。
三、施工步骤1. 墙面涂布防水层:先在墙面上涂布一层防水层,以防止水分渗透到内保温砂浆层,影响保温效果。
2. 钢筋网格固定:将钢筋网格用螺丝或焊接固定在墙面上,确保其与墙体紧密贴合并牢固可靠。
3. 砂浆涂抹施工:将调配好的内保温砂浆用刷子或抹刀均匀地涂抹在钢筋网格表面。
操作时,应尽量保持砂浆的厚度均匀。
4. 表面平整处理:用抹刀将涂抹好的砂浆表面进行平整处理,以确保墙面的平整度和美观度。
5. 抗裂处理:在砂浆尚未干燥之前,做好抗裂处理。
可以在砂浆表面划上一些浅裂缝,以减少内保温砂浆因干燥收缩而产生的裂纹。
6. 养护处理:施工完成后,对保温砂浆进行养护处理。
通常情况下,保持室内湿润环境,避免直接阳光照射,以利于内保温砂浆的干燥和硬化。
四、施工注意事项1. 施工过程中要严格按照砂浆施工方案的要求进行操作,确保施工质量。
2. 搅拌砂浆时要注意控制水灰比,以免影响砂浆的粘结力和抗裂性能。
3. 施工过程中要注意保持施工场地的整洁,避免渣滓等杂物掉落到砂浆表面。
4. 施工过程中要时刻注意安全,佩戴好必要的防护用品,避免因操作不当而导致的事故和伤害。
以上是一份内保温砂浆施工方案,但仅供参考,实际施工需根据具体情况进行调整和改进。
在施工过程中,应严格按照相关工艺标准和施工规范进行操作,以确保施工质量和施工安全。
保温砂浆工程施工工艺一、施工前的准备工作1. 安全生产措施在进行保温砂浆工程施工前,首先要进行安全生产的措施,确保施工过程中的安全。
包括安排专业的工程施工人员,提供必要的安全防护设备,强调施工人员的安全意识,遵守现场施工安全规范,确保施工过程中没有安全事故的发生。
2. 材料准备在进行保温砂浆工程施工前,需要提前准备好所需的施工材料,包括保温砂浆、胶粘剂、网格布、玻璃纤维丝网等。
材料的选择应符合国家标准和相关行业标准,并且需要进行质量检验,确保材料的质量符合要求。
3. 施工方案设计在进行保温砂浆工程施工前,需要制定详细的施工方案设计,包括施工工艺流程、施工步骤、施工时间安排、质量控制措施等。
确保施工过程中各个环节的有序进行,保证施工质量。
4. 现场勘察在进行保温砂浆工程施工前,需要对施工现场进行详细勘察,了解施工环境、施工条件、施工要求等情况,为施工提供必要的信息和参考,确保施工过程顺利进行。
二、施工过程1. 基层处理在进行保温砂浆工程施工前,首先需要对基层进行处理。
包括清理基层表面上的杂物、尘土,确保基层表面干净,没有油污等杂质。
并对基层表面进行修补,填充裂缝、破损部位等,保证基层表面平整、牢固。
2. 保温砂浆施工在进行保温砂浆工程施工时,首先需要按照设计要求,配置好保温砂浆,并根据施工方案,进行保温砂浆的施工。
施工时要注意保温砂浆的厚度、均匀性,确保施工质量。
同时,根据施工要求,进行保温砂浆的砂浆铺设、刮平、抹光等工序,并对施工过程进行质量检验,确保保温砂浆的施工质量。
3. 网格布铺设在进行保温砂浆工程施工时,需要在保温砂浆表面铺设网格布,并使用胶粘剂进行固定。
网格布的铺设要求平整、牢固,确保在后续施工中能够承受外力的作用,保持保温砂浆的稳定性和牢固性。
4. 玻璃纤维丝网施工在进行保温砂浆工程施工时,需要进行玻璃纤维丝网的施工。
玻璃纤维丝网的施工要求平整、牢固,确保能够对保温砂浆进行有效的加固和保护。
保温砂浆的施工方案保温砂浆是一种用于外墙保温的材料,具有保温性能好、施工方便等特点。
下面是一个关于保温砂浆的施工方案,总字数为700字。
一、施工前准备1. 确定施工的位置和范围,并进行地基处理。
2. 准备好必要的工具和设备,例如抹刀、铲子、搅拌机等。
3. 检查施工材料的质量和数量,确保施工过程中材料的充足性和质量。
二、基层处理1. 对外墙基层进行清理,清除灰尘、油污等杂物,确保基层光洁。
2. 根据基层的情况,进行修复和加固,以确保基层牢固平整。
3. 在基层表面涂刷一层粘结剂,增强与保温砂浆的粘结力。
三、砂浆的配置和搅拌1. 按照砂浆的配比要求,将水和砂浆配比好。
2. 使用搅拌机将水和砂浆充分搅拌均匀,确保砂浆的质地均匀细腻。
四、砂浆的涂抹1. 将配好的砂浆倒在基层上,用抹刀将砂浆均匀涂抹在基层表面。
2. 涂抹保温砂浆时,应尽量避免出现空鼓、裂缝等问题,确保施工质量。
3. 根据保温要求,进行适当的保温层厚度,一般为3-5厘米。
4. 在涂抹过程中,注意保持施工速度和操作的连续性,以免出现干燥不均匀等问题。
5. 在涂抹完保温层后,使用抹刀将表面抹平,并确保其平整度和垂直度达到要求。
五、表面处理1. 保温层充分干燥后,进行表面处理。
可以使用轻质饰面砂浆、质感涂料等进行装饰。
2. 在进行表面处理时,注意要保证表面的平整度和涂层的附着力。
3. 表面处理完成后,及时清理施工现场,确保环境干净整洁。
六、质量检验1. 在施工完成后,对保温砂浆进行质量检验,确保其符合设计要求。
2. 检查保温层的平整度、垂直度、紧密度等指标,确保其满足要求。
3. 对施工过程中出现的问题和不合格处进行整改,确保保温砂浆的质量和安全性。
七、验收和保养1. 完成施工后,进行最终验收,确保保温砂浆的施工质量和效果。
2. 对保温砂浆进行保养,保持其良好的性能和效果。
总结:以上为保温砂浆的施工方案,通过详细的施工步骤和注意事项,可以保证施工质量和效果。
保温砂浆施工方法1、材料准备保温砂浆为固体颗粒状粉料,含有水泥等胶凝材料,在运输过程中需防雨雪侵蚀,该材料应存放在干燥的库房内,绝对防潮,在正常情况下保质期(3-4)个月,材料使用之前应按照材料见证取样的要求进行抽样检测,重点检测保温砂浆、抗裂防渗剂等技术性能是否符合标准。
2、基层墙体处理施工前对基层进行检查验收,验收合格后方可施工。
施工前先将基层油渍、污渍、浮浆清理干净,门窗周围堵缝、不同材料的墙体交接处按规范铺贴钢丝网,抹灰前根据设计厚度进行墙面吊垂直线,抹灰饼冲筋,弹灰层控制线,并做好护角。
施工前一天对基层进行一次浇水湿润,对轻质墙体的浇水量以水渗入砌块深度(8-10)mm为宜。
对保温砂浆粉刷厚度超过设计要求的应先进行水泥砂浆找平,混凝土表面先使用混凝土界面处理剂或进行毛化处理。
3、界面处理剂施工在保温层施工前1小时再进行一次轻度浇水润湿墙体,砖墙部位用素砂浆薄薄地粗乱糙,混凝土部位必须用HL-I型混凝土界面剂进行界面处理,按干料:水约1:0.25(重量比)充分搅拌,均匀成厚糊状,不能有生粉团,用泥板粉涂施工或用辊刷辊涂施工,涂层厚度(1-2)mm,随拌随用,约3小时内用完。
4、保温砂浆的拌制HL保温砂浆原材料直接加水搅拌均匀后即可进行施工。
拌制采用砂浆搅拌机进行搅拌,按保温砂浆干料:水约1:0.80(重量比)先将水倒入搅拌机内,再将保温砂浆干料投入,搅拌时间(6-8)分钟,控制稠度(60-80)mm,随拌随用,约4小时内用完,落地灰应与新料重新拌和再使用。
严禁在材料中添加砂浆王、熟石灰及早强抗冻剂等辅助材料,防止产生化学反应或物理收缩造成抹灰层龟裂或空鼓。
5、保温层施工施工时应按照材料供应商提供的产品使用要求和施工技术交底进行施工,施工环境温度如连续五天气温低于5℃时不宜施工,气温低于0℃时或雨期施工,应采取防冻、防雨措施。
保温砂浆应两遍成活,界面处理完应立即进行保温层施工。
第一遍施工厚度6mm左右,施工时应均匀用力,使之与外墙压坚压实,确保与基层连接牢固,底层抹好后,待表面略收水份后,用刮尺刮平,间隔(2-4)小时后,以手压达到一定强度后再进行第二遍抹灰,当厚度达到冲筋时,待表面略收水份后,用刮尺刮平,初凝前再压实赶光。
XXXX工程外墙外保温施工方案一、工程概况:本工程地下一层、地上裙楼三层、主楼十六层,总建筑面积9755平方米。
结构型式为框架剪力墙结构。
外墙外保温原设计为60厚的聚苯板保温层,防火等级为B2级,根据公安部与建设部联合发文规定本工程应采用A级防火材料,经过多方比较选定改性粉煤灰保温砂浆(MPC高效复合保温砂浆)作为外墙保温材料。
二、施工操作程序:1、混凝土外墙:1.1、抹灰前,应首先把墙面清理干净,混凝土外墙上的污垢、隔离剂用火碱等清洗干净。
1.2、混凝土墙面应提前1天分两次浇水湿润,抹灰前必须再次洒水湿润。
1.3、混凝土墙面与保温砂浆结合部位需刮水泥砂浆。
水泥砂浆配比3:1(3份水泥1份沙子),应注意沙子需过筛,沙粒径不超过0.2cm,水泥砂浆拌成糊状,搅拌均匀方可使用。
1.4、在墙面保持一定水分的情况下,把水泥浆抹入墙面,面积不宜过大,约4平米。
1.5、将拌好的保温砂浆抹入水泥浆面层,抹好的保温砂浆严禁来回搓动,避免破坏玻化微珠成分,影响保温效果,容易导致出现裂纹、空鼓现象。
1.6、抹表层保温砂浆之前先钉钢丝网,钢丝网要铺平张紧,用水泥钉固定。
1.7、底层保温砂浆抹完24小时并且钢丝网钉完后进行表层抹灰,表层抹灰厚度不宜超过2公分。
1.8、面层抹灰时,按设计要求需增加分隔条,应先把分隔条用1:1水泥浆嵌入墙内,厚度不超过1公分。
除保证垂直平整度外,应注意面层砂浆均匀压实。
无论中层抹灰或面层抹灰,在墙面有一定的含水率情况下可以使用刮杠简单刮平。
面层应收光,不要压光。
所有保温砂浆面层,均不允许强压。
2、加气混凝土砌块、空心砌块等填充外墙2.1、加气块外墙面抹灰时,应首先把墙面清理干净。
如污垢、隔离剂等。
如出现油腻,用汽油或稀料清理。
2.2、加气块墙面需提前1天分4次浇水湿润,吃水深度为2cm,抹灰前必须再次洒水湿润。
2.3、加气块墙面与保温砂浆结合部位刮水泥砂浆。
水泥砂浆配比3:1(3份水泥1份沙子),应注意沙子需过筛,沙粒径不超过0.2公分,水泥砂浆拌成糊状,搅拌均匀方可使用。
第1篇一、施工准备1. 材料准备:保温砂浆、水泥、沙子、水、界面剂、抗裂砂浆、网格布等。
2. 工具准备:搅拌机、搅拌桶、抹子、刷子、水平尺、垂直尺、托线板等。
3. 施工人员:具备相关施工经验的施工人员。
二、施工工艺1. 基层处理:清理基层墙体上的污垢、油渍、蜂窝、麻面等,确保基层平整、坚实。
2. 界面处理:在基层墙体上刷界面剂,以提高砂浆与基层的粘结力。
3. 抹保温砂浆:按照设计要求,将保温砂浆搅拌均匀后,用抹子均匀涂抹在基层上。
保温砂浆的厚度应符合设计要求。
4. 网格布铺设:在保温砂浆表面铺设网格布,以增加砂浆的拉结力,防止裂缝产生。
5. 抹抗裂砂浆:在网格布上抹抗裂砂浆,厚度应符合设计要求。
6. 防水处理:如有需要,对保温层进行防水处理。
7. 饰面层施工:根据设计要求,进行饰面层施工,如涂料、面砖等。
三、施工要点1. 施工环境:施工期间及完工后24小时内,基层墙体表面及施工环境空气温度应不低于0℃,平均气温应不低于5℃。
2. 雨天施工:雨天施工应对窗洞口等可能飘雨的部位采取有效遮挡措施,防止雨水浸湿墙面。
3. 基层处理:基层应坚实、平整、洁净,对基层墙体不符合保温施工要求的部位进行有效处理。
4. 砂浆搅拌:保温砂浆应搅拌均匀,确保材料均匀分布。
5. 抹灰厚度:保温砂浆和抗裂砂浆的抹灰厚度应符合设计要求,过厚或过薄都会影响保温效果。
6. 网格布铺设:网格布应紧贴保温层,不得出现空鼓、翘起等现象。
7. 饰面层施工:饰面层施工应保证平整、美观,无裂缝、脱落等现象。
四、质量检验1. 基层处理:基层应平整、坚实、洁净。
2. 界面处理:界面剂涂抹均匀,无遗漏。
3. 保温砂浆:保温砂浆均匀、密实,厚度符合设计要求。
4. 网格布:网格布紧贴保温层,无空鼓、翘起等现象。
5. 抗裂砂浆:抗裂砂浆均匀、密实,厚度符合设计要求。
6. 饰面层:饰面层平整、美观,无裂缝、脱落等现象。
通过以上保温工程砂浆施工的详细说明,相信大家已经对保温砂浆施工有了更深入的了解。
精心整理
一、编制依据:
1、施工图纸
由*****筑设计有限公司设计的裕康小区经济适用房**#楼的施工图纸。
⑴主要规范、规程、图集
序号名称编号
1. 《居住建筑节能设计标准》DB13(J)63
2. 《抹灰砂浆技术规程》JGJ/T220
3. 《墙体材料应用同意技术规范》GB50574
4 《外墙保温工程技术规程》JGJ144
5 《建筑保温砂浆》GB/T20473
2、工程概况:
⑴总体简介:
工程名称
建设单位
设计单位
监理单位
质量监督单位
施工单位
质量目标现行验收规范“合格”标准,观感评定为“好”
⑵设计概况:
檐高
建筑面积(m2)层数结构形式
性质耐火等级
(m)
3、建筑节能设计:
1、南北370厚外墙:掺灰砖墙体外抹40厚MPC高效复合保温砂浆。
2、东西370厚外墙:掺灰砖墙体外抹60厚MPC高效复合保温砂浆。
3、阳台栏板外抹15厚MPC高效复合保温砂浆。
4、首层阳台底板下抹15厚MPC高效复合保温砂浆。
二、施工准备
1、成立外墙外保温工程项目经理部,指定项目经理为工程负责人,负责本工程施工以及与建设单位、监理单位、总包单位协调配合。
2、项目部组成人员:技术负责人、项目负责人、施工班长(职务可兼职)。
3、劳动力组织:材料运输、测量弹线、搅拌、抹灰、(安装锚固件)、力工(有些工种可兼职)
4、技术准备
⑴施工及技术管理人员,必须认真熟悉施工图纸,及时检查现场和图纸变更的情况。
⑵组织培训施工人员熟练掌握外墙外保温施工工艺。
⑶对施工队进行技术及安全交底。
5、进场施工必须具备的条件:
⑴安装现场应有足够大的室内临时仓库,下铺塑料布,供堆放成品、材料;有简易宿舍,供食宿及工具设备存放。
⑵安全可靠的吊篮,吊篮内侧应离墙至少20㎜。
⑶甲方提供施工用水电。
⑷基层墙体的质量验收:
①基层墙体必须清理干净,使墙体表面没有油、浮尘、污垢、脱模剂、风化物、涂料、蜡、防水剂、潮气、霜、泥土等污染物或其他妨碍粘结的材料,墙体表面无凸出物,施工时应清洁平整。
②基层墙体护角(包括墙体阳角、及门、窗周边护角等)、灰饼及线条等事先做好,按照保温层的厚度验收,达到施工要求进场施工。
③对于墙面施工洞、脚手架拉结口土建负责跟进修补。
④对于穿墙构件,提请总包做好其四周必须的防锈、防水处理。
⑤施工时对土建方外墙粉刷进行检查验收,符合外墙抹灰基层检查验收标准:
基层墙体经处理后,其表面平整度、立面垂直度、阴阳角、方正度均需符合《建筑装饰装修工程质量验收规范》达到普通抹灰要求。
三、环境温度的要求
施工环境温度和基层墙体表面温度在施工后24小时内不得低于5℃,风力不大于5级。
现场管理要求
⑴、建立科学合理的劳动组织体系,做到管理到现场,服务到现场,有问题及时解决。
⑵、制订现场作业标准,实现作业标准化,操作规范化。
⑶、及时更换调整不合规范要求的器具、工具和用具。
对现场经常进行整顿、整理、清扫、清除,消灭施工现场中的松、散、脏、乱、差等现象,保证工人在劳动中的安全和健康。
四、外墙外保温系统的施工流程、施工工艺
1、施工流程:
墙体基层检查及验收
门窗四周堵实→墙面检查处理→浇水湿润→吊垂直方→打点、冲筋→弹控制线→堵架眼→分层抹砂浆→面层装饰装修→成品保护
2、施工工艺一般规定:
1)、MPC高效复合保温砂浆外墙外保温层的施工范围及厚度要求应满足设计要求。
2)、施工单位施工时应按生产厂家产品使用说明进行施工。
3)、无施工经验的施工单位在进行大面积施工前,应进行工艺性培训。
五、保温系统施工要点:
1、基层处理:⑴检查墙面的平整度,对凸出太多的部位应踢平。
对一些外露的钢筋必须打掉,并用水泥砂浆封闭抹平以免墙面出现锈斑,砂浆残渣、污垢必须清理干净。
⑵清扫墙面浮灰污物,检查门窗洞口位置尺寸,抹灰基层要洒水湿润。
(3)在施工前浇水润湿,且浇水宜在抹灰前一天进行,抹灰前再进行一次浇水润湿。
2、保温层施工:
⑴保温层施工时应满足厚度设计要求,涂抹保温砂浆,每遍厚度不宜大于10mm,每遍施工间隔应在24h以上,最后一遍施工应达到冲筋厚度并用大杠搓平,用抹子局部修补平整;其平整度偏差不应大于3mm,墙面门窗口平整应达到标准要求。
⑵保温砂浆层东西山墙分四次施工,南北墙分三次施工,在保温层达到厚度后,用靠尺刮平以达到外墙面整体平整。
具体做法如下:
①底层抹灰:底层砂浆要用木抹子均力搓平压实,抹灰力度要均匀,一次成型,不得用力强压,反复赶压。
建议控制平整度,当局部出现开裂现象及时进行处理。
处理意见如下:当裂缝长度不超过10cm,宽度不大于1mm,且每平米不多余2条,在中层抹灰时进行检查,若不空鼓,可以进行下道
工序,若出现空鼓现象,必须清理相关部位,重新抹灰。
若每平米裂缝多余两条,其相关部位必须清理重新抹灰。
②中层抹灰:待底层砂浆达到强度后,进行中层抹灰,砂浆厚度15-20mm为宜,木抹子均力搓平压实,抹灰力度要均匀,一次成型,不得用力强压,反复赶压。
刮杠简易控制平整度。
若中层抹灰分多次进行,每次厚度均不应大于20mm,注意每层抹灰均要在上一层砂浆具有一定强度后方可进行下一道工序。
当局部出现开裂现象时,处理意见同底层抹灰。
③面层抹灰:待中层抹灰达到强度后进行。
面层抹灰时除保证垂直度及平整度外还要特别注意面层砂浆均力压实,并保证压实度。
强度以手指用力按留有轻微指纹(即砂浆终凝基本完成)。
面层抹灰不得出现墙面开裂现象,不影响装修的小龟裂除外。
开裂部位必须进行处理。
④其他未尽事宜按规范和相应图集施工。
六、成品保护:
1、要保护好墙上的预埋件,预留孔洞等,不要随意添堵。
2、抹灰层凝结硬化前,应防止快干、水肿、撞击、震动和挤压,以保证灰层有足够的强度。
3、做好门窗洞口的清理工作。
七、验收
在保温系统施工完成后,可通知监理公司、建设单位进行内保温系统的工程验收。
保温层厚度t 主体传热系数K
40 0.59
45 0.55(0.58)
50 0.51(0.54)
55 0.48(0.50)
60 0.45(0.47)
65 0.42(0.44)
70 0.40(0.42)
75 0.38(0.40)
验收标准:
基层墙体达到《建筑装饰装修工程质量验收规范》GB50210中有关要求。
墙体节能工程应达到《建筑节能质量验收规范》GB50411的有关要求。
八、现场施工安全技术措施:
1.进入现场,必须戴好安全帽,扣好安全带,并正确使用个人劳动保护用具。
2.凡不符合高处作业的人员,一律禁止高处作业。
并严禁酒后高处作业。
3.严格正确使用劳动保护用品。
遵守高处作业规定,工具必须入袋,物件严禁高处抛掷。
4.悬空作业应有牢靠的立足处,并必须视具体情况,配置防护网、栏杆或其他安全设施。
5.悬空作业所用的索具、吊篮、吊笼、平台等设备,均需经过技术鉴定或检证方可使用。
6.多种施工机械和电源电器必须由持证人员操作,无证人员不得开机和接电,防止伤人。
7.高空作业时,大风及雨后作业,应检查吊篮是否牢固。
8.用塔吊上料时,要有专人指挥,遇六级以上大风时暂停作业。
9.砂浆机应有专人操作维修、保养,电器设备应绝缘良好并接地。
10.吊篮脚手架安装拆除和使用之前,由施工负责人按照施工方案要求,针对队伍情况进行详细交底、分工并确定指挥人员。
11.吊篮在现场安装后,应进行空载安全运行试验,并对安全装置的灵敏可靠性进行检验。
12.每次吊篮提升或下降到固定后,应进行验收确认符合要求时,方可上人作业。
九、注意事项:
1、砂浆干混料储存于阴凉干燥通风并有防潮措施的仓库内,切忌被雨水淋湿。
产品保质期为20天,超过保质期的产品禁止使用。
2、禁止参入其他材料使用。
3、砂浆应随施工进度随用随搅拌(禁止使用强制搅拌机),搅拌时间不宜超过5分钟,并保证2-3小时内使用完。
切忌二次加水稀释搅拌使用。
砂浆用水量以满足施工和易性即可。
4、施工过程中产生的落地砂浆要在2小时内收回与新搅拌的砂浆掺和使用(新搅拌砂浆与落地砂浆掺和比例大于10:1),超过2小时以上的落地砂浆禁止使用。
5、气温在30℃以上搅拌好的待用砂浆避免阳光暴晒,已搅拌好的砂浆,应采取覆盖、遮挡等有效的保护措施,防止砂浆短时间内迅速失水。
6、外墙保温工程施工期间以及完工后24小时内,室外温度不低于5℃。
在5级以上大风天气和雨天不得施工,沙尘天气不允许施工。
7、混凝土梁、板、柱与墙体相接处,墙体转角处做法同普通抹灰施工工艺。
8、MPC高效复合保温砂浆为新型保温材料,应有专业施工队伍施工,材料厂家技术人员现场全程技术指导。
9、施工时严格执行施工程序,施工好的表面严防破坏或损伤。
10、必须严格按施工规程进行,防止空鼓、开裂。
MPC高效复合保温砂浆施工方案
编制:
审核:
审批:
衡水宏源建筑安装工程有限公司。
