沉箱安装安全交底
- 格式:doc
- 大小:37.00 KB
- 文档页数:3
一、交底项目:沉箱模板安装与拆除二、交底内容:1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)施工单位:____________________(4)施工时间:____________________2. 沉箱模板安装与拆除的安全技术要求(1)人员配备安装与拆除沉箱模板的施工人员应具备相应的操作技能和安全意识,并经过专业培训,取得相关资格证书。
(2)安全措施1)工作前,应检查施工现场的安全设施,确保安全通道畅通,照明设备齐全,警示标志明显。
2)操作人员应佩戴安全帽、安全带、防滑鞋等个人防护用品。
3)作业现场应设立警戒区域,禁止无关人员进入。
4)安装与拆除过程中,应遵循以下原则:a. 严格遵守操作规程,确保操作安全;b. 上下作业时,应使用安全绳索,防止坠落;c. 高处作业时,必须系好安全带,佩戴安全帽;d. 搬运重物时,应使用起重机或手拉葫芦,严禁人力抬举;e. 严禁酒后作业、疲劳作业。
(3)安装与拆除步骤1)安装步骤:a. 首先检查沉箱模板的完整性,确保无破损、变形等情况;b. 将模板拼装成所需尺寸,并在模板表面涂刷脱模剂;c. 将模板放置在安装位置,并使用螺栓、钢丝绳等固定;d. 检查模板的垂直度、水平度,确保符合设计要求;e. 在模板周围设置支撑体系,保证模板稳定。
2)拆除步骤:a. 检查拆除区域的安全情况,确保无障碍物、积水等;b. 拆除模板时,应从上往下依次进行,避免模板突然坠落;c. 拆除过程中,应使用起重机或手拉葫芦,严禁人力抬举;d. 拆除后的模板应整齐堆放,不得乱扔乱放;e. 检查拆除区域的安全情况,确保无遗留物品。
(4)应急预案1)遇有恶劣天气,如强风、暴雨等,应立即停止作业,并采取相应的防范措施;2)发生人员伤亡事故,应立即启动应急预案,进行救援和处置;3)遇有突发事件,如设备故障、安全事故等,应立即停止作业,并向上级报告。
工程项目名称三亚某码头工程分部分项工程名称沉箱安装工序名称交底内容:一、安全措施要求1、吊装工作平台安全注意事项(1)对重大或复杂的吊装项目,主管负责人或技术人员,作业前应进行安全技术交底,并充分讨论其调运方法,明确分工,互相协作,防止混乱。
(2)吊机司机、起重指挥工要持有效证件。
作业前应按规定穿戴好个人防护用品,如手套、安全帽、安全带等;人员在甲板上,必须穿救生衣;执行各项安全规章制度,船上所有人员不得喝酒。
(3)起吊前应将吊物上面的工具和杂物清除以免掉落伤人。
(4)起吊前先将吊绳拉紧、复查绳扣是否绑牢索紧,位置是否正确。
吊具要与起重量相匹配,不得超重。
(5)安装平台时,应考虑结点是否有互相妨碍,如有妨碍,应事先采取措施,以免影响安装。
(6)吊钩应垂直起吊,原则上不许斜吊,如要斜吊,必须采取切实可行的安全措施,认真检查绳索和各种设备是否安全可靠并经施工负责人批准,方许进行作业。
(7)确保安全装置良好有效,如起重限制器、力矩限制器、高度限制器、行程限制器和吊钩保险,卷筒保险装置。
(8)起重工作,必须有专人指挥,指挥应按规定信号和哨声,并做到清楚准确。
指挥者应站在所有施工人员全能看到的位置,同时指挥者本人亦应清楚地看到重物吊装的全过程。
(9)认真检查吊装用的钢丝绳、钢套、卡环、严格按更新标准及时更新;认真检查连接螺栓、锁轴,发现损坏、疲劳、开裂的要及时更新。
(10)严格遵守“十不起吊”原则1)指挥信号不明或乱指挥不起吊。
2)起重物件重量不明不起吊。
3)超负荷不起吊。
4)吊物上面有人不起吊。
5)安全装置失灵、吊机性能不正常不起吊。
6)超跨度不起吊。
7)遇大风、大雨及视线不清楚等恶劣天气,影响安全不起吊。
8)照明阴暗看不清物件不起吊。
9)施工水域水深不够不起吊。
10)来往船舶浪涌影响安全不起吊。
2、半潜驳下潜作业安全管理措施(1)半潜驳在下潜位置抛锚定位要顺流方向摆,使船位于下潜坑的中心,沉箱应顶出水坞。

一、交底目的为确保集装箱安装过程中的安全,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有参与集装箱安装的工作人员。
三、交底内容1. 人员要求(1)所有参与集装箱安装的人员必须经过专业培训,熟悉集装箱安装工艺和安全操作规程。
(2)进入施工现场人员必须戴好安全帽,扣好帽带,穿好工作服,严禁穿硬底鞋、高跟鞋等不安全鞋具。
2. 施工现场要求(1)施工现场应平整,排水畅通,无积水、杂物。
(2)施工现场应设置明显的警示标志,禁止无关人员进入施工区域。
(3)施工现场应配备必要的消防设施,如灭火器、消防沙等。
3. 集装箱安装安全要求(1)安装前,应对集装箱进行检查,确保其结构完整,无变形、损坏等情况。
(2)安装过程中,操作人员应站在稳固的位置,严禁在集装箱上跳跃、奔跑。
(3)安装吊装设备时,应确保吊装设备完好,吊装绳索牢固可靠。
(4)吊装过程中,操作人员应站在安全区域,避免吊装绳索、吊钩等物伤害。
(5)吊装完毕后,应检查集装箱的安装质量,确保其稳定可靠。
4. 集装箱拆除安全要求(1)拆除前,应对集装箱进行检查,确认其结构完好,无损坏。
(2)拆除过程中,操作人员应站在稳固的位置,严禁在集装箱上跳跃、奔跑。
(3)拆除吊装设备时,应确保吊装设备完好,吊装绳索牢固可靠。
(4)吊装过程中,操作人员应站在安全区域,避免吊装绳索、吊钩等物伤害。
(5)吊装完毕后,应检查集装箱的拆除质量,确保其安全拆除。
5. 其他安全要求(1)施工现场应配备必要的安全防护设施,如安全网、防护栏杆等。
(2)高空作业人员必须佩戴安全带,并做到高挂低用及系牢固。
(3)严禁酒后、疲劳作业,确保操作人员精神饱满。
(4)施工现场应加强安全管理,定期进行安全检查,发现问题及时整改。
四、交底责任1. 施工单位负责对本单位人员进行安全技术交底,确保其掌握安全操作规程。
2. 施工现场负责人负责对施工现场进行安全检查,确保施工现场安全。
3. 操作人员应严格遵守安全操作规程,确保自身安全。
安全技术交底内容(基槽抛石)一、施工作业一般规定1、参与施工的船舶必须具有海事、船检部门核发的各类有效证书,船舶操作人员应具有岗位相适应的适任证书,并接受当地执法部门的监督和检查。
2、抛石施工作业的船舶须按有关规定在明显处昼夜显示规定的号灯、号型。
3、施工船舶应按海事部门确定的安全要求,设置必要的安全作业区或警戒区并设置合有关规定的标志。
4、施工船舶在施工中要严格遵守《国际海上避碰规则》等有关规定及要求。
5、施工船舶应配备有效的通信设备并在指定的频道上守听,主动与过往的船舶联系沟通,将本船的施工、航行动向告知他船,确保航行安全。
6、施工船舶的作业人员,必须严格执行安全操作技术规程,杜绝违章指挥、违章作业、违反劳动纪律的“三违”现象。
7、施工船舶应根据施工作业区域的实际情况和季节的变化,制定防台、防汛、防火、防暑、防寒、防冻预案,制定雾天施工安全技术措施,并报上级安全部门审核。
8、参与水上施工作业人员必须穿好救生衣,严禁酒后上岗作业。
9、项目经理部及施工船舶每月召开安全大检查活动,对安全生产状况进行检查,对查出的安全隐患及时整改。
二、安全注意事项1、船舶要证件齐全,通讯设备完好,船机设备运转正常,并配备足够数量的救生圈、救生衣。
2、各施工船舶、机械要在明显位置悬挂安全操作规程,有关人员要熟记,并严格执行安全操作规程,严禁违章操作,违章指挥。
3、施工现场各船只要服从调度人员的统一安排,不得擅自行动。
4、严格遵守“三必须”、“五不准”要求。
水上施工必须穿救生衣,,加强用具,机械检查,使之处于良好的运转状态。
上下船要注意站稳、抓牢、扶好,保证自身安全。
5、要注意收听当地气象台站天气预报,大风来临前提前做好防风准备。
6、夜间施工必须有足够的照明,保持两人以上通视。
上、下班统一行动,特别是夜间,船上作业人员行走时要注意抓稳扶手,以免掉入海里等情况发生。
7、搞好现场船舶的消防管理,易燃物品堆放部位设置警示标志牌。
一、交底目的为确保沉箱制作过程中施工人员的人身安全及工程顺利进行,特制定本安全技术交底,要求所有参与沉箱制作的人员熟悉并严格遵守。
二、交底对象所有参与沉箱制作施工的工人、技术人员、管理人员。
三、交底内容1. 施工前的准备工作(1)施工现场应设置安全警示标志,明确施工区域。
(2)施工前应对施工现场进行全面检查,确保施工环境符合安全要求。
(3)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
2. 施工过程中的安全注意事项(1)沉箱组装前,应对沉箱各部件进行检查,确保其完好无损。
(2)组装沉箱时,操作人员应站在稳固的平台上,不得在悬空作业。
(3)沉箱组装过程中,严禁在沉箱上行走、站立,以防发生坠落事故。
(4)沉箱组装过程中,严禁将重物直接抛掷到沉箱内,应使用起重机等设备进行吊装。
(5)沉箱组装过程中,应保持施工现场通风良好,确保施工人员呼吸新鲜空气。
(6)沉箱组装过程中,严禁酒后作业、疲劳作业。
3. 沉箱吊装安全注意事项(1)吊装前,应对吊装设备进行检查,确保其完好无损。
(2)吊装过程中,吊车操作人员应与指挥人员保持密切联系,确保吊装过程安全有序。
(3)吊装过程中,严禁在吊装区域下方站立、行走。
(4)吊装过程中,应确保吊装绳索牢固,避免发生断裂事故。
(5)吊装过程中,严禁在吊装区域下方堆放物品。
4. 沉箱安装安全注意事项(1)沉箱安装前,应对安装区域进行检查,确保其符合安装要求。
(2)沉箱安装过程中,操作人员应站在稳固的平台上,不得在悬空作业。
(3)沉箱安装过程中,严禁在沉箱上行走、站立,以防发生坠落事故。
(4)沉箱安装过程中,应确保沉箱与基础连接牢固。
(5)沉箱安装过程中,应保持施工现场通风良好。
5. 施工后的安全注意事项(1)沉箱制作完成后,应对施工现场进行全面清理,确保无安全隐患。
(2)施工人员应定期进行安全教育培训,提高安全意识。
(3)施工现场应设置安全管理人员,负责监督施工过程中的安全工作。

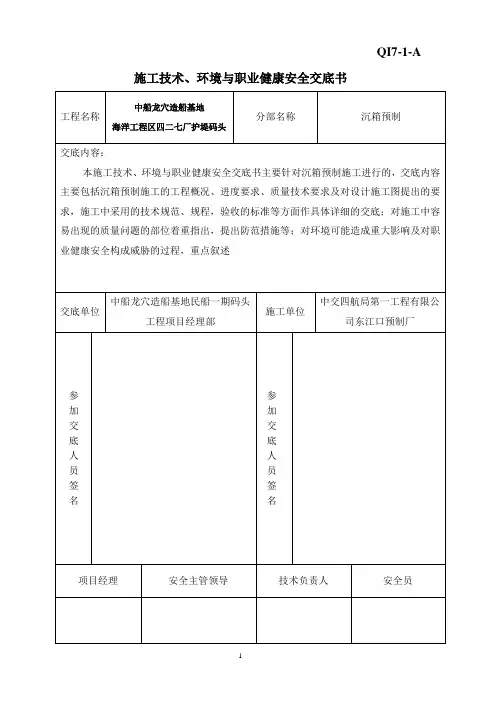

QI7-1-A 施工技术、环境与职业健康安全交底书中船龙穴造船基地海洋工程区四二七厂护堤码头沉箱预制施工交底书一、工程概况中船龙穴修船基地海洋工程区四二七厂护堤码头工程共需要预制、出运沉箱14件,2种类型,型号尺寸见如下表:砼强度等级为C35。
为了便于安装要求每件沉箱预留有加水阀门、通水孔、固定钢架预留孔、拉环;并且为现浇胸墙施工时安装模板预埋螺栓等。
二、沉箱预制、出运计划沉箱预制计划2009年12月10日开始,2010年3月10日完成,预制工期为90天。
沉箱出运计划在2010年2月25日至2009年4月底,出运安装工期为7个月。
沉箱预制顺序:CX1(13件) →CX2(1件)三、施工附加设施1、加水阀门及右侧预留孔沉箱侧壁两边需要预留4套直径φ100mm加水阀门,阀门开关设置在沉箱顶。
阀门位置及预留孔见(图一、图二、图三、图四、图五、图六、图七、图八)。
2、沉箱顶预留孔为配合沉箱安装,沉箱顶部需预留24个直径φ50mm的预留孔,具体位置见(图九)。
3、水尺沉箱前后壁左右两边和沉箱内隔仓侧壁上需要画水尺,共8条。
水尺要清晰、准确,最小单位以分米计。
沉箱外侧水尺(4条)自距沉箱底部3m处开始画水尺;沉箱内侧水尺自距底板顶面0.5m处开始画水尺至3m,见(图十)。
4、标识沉箱前后墙顶部要有预制标识,横写。
内容包括沉箱型号、编号与预制日期,沉箱编号顺序按同类型1#开始编号。
5、沉箱底通水孔沉箱两边横隔墙底部需要预留6个直径φ150mm的通水孔,孔径中心距底板面300mm,要求通水孔必须能完全畅通,见(图十一)。
6、沉箱纵隔墙连通孔原设计图透水孔φ280取消。
7、沉箱四角预埋拉环沉箱顶面4个角及侧墙上需要预埋6个拉环,拉环用直径φ24mm圆钢制作。
具体位置见(图十二)。
8、预埋胸墙模板安装螺栓沉箱前壁顶需要预埋胸墙模板安装螺栓,预埋螺栓之间的间距900mm,预埋螺栓距沉箱顶300mm,遇到有缺口部位,根据图纸要求布置。
一、工程名称及施工单位工程名称:____________________施工单位:____________________二、交底时间及人员交底时间:____________________交底人:____________________接受交底人员:____________________三、交底内容1. 沉箱吊装前的准备工作(1)对沉箱进行全面的检查,确保其结构完整、无裂缝、无变形,满足吊装要求。
(2)检查吊装设备,包括起重机、吊索具、吊耳等,确保其完好、安全可靠。
(3)对参与吊装人员进行安全教育培训,提高安全意识。
(4)制定详细的吊装方案,包括吊装工艺、吊装路线、吊装顺序等。
2. 沉箱吊装过程中的安全要求(1)吊装前,必须进行现场安全检查,确保吊装区域无障碍物、无人员逗留。
(2)吊装过程中,严禁超载、超范围使用吊装设备。
(3)吊装时,操作人员应严格遵守操作规程,确保吊装过程平稳、有序。
(4)吊装过程中,密切关注吊索具、吊耳等部件的受力情况,发现异常立即停止吊装。
(5)吊装过程中,吊装设备应保持垂直状态,严禁斜拉、斜吊。
(6)吊装过程中,确保吊装设备与沉箱之间的连接牢固可靠。
3. 沉箱吊装后的安全要求(1)吊装完成后,对沉箱进行检查,确保其就位准确、稳定。
(2)清理吊装现场,消除安全隐患。
(3)对吊装设备进行保养和维护,确保其处于良好状态。
四、注意事项1. 吊装过程中,严禁无关人员进入吊装区域。
2. 吊装设备操作人员应熟悉操作规程,确保操作准确、安全。
3. 吊装过程中,密切关注天气变化,如遇恶劣天气,应立即停止吊装。
4. 吊装过程中,加强现场安全管理,确保人员、设备安全。
五、应急预案1. 发生吊装事故时,立即停止吊装,组织人员进行救援。
2. 事故发生后,立即上报相关部门,按照事故处理程序进行处理。
3. 对事故原因进行分析,制定预防措施,防止类似事故再次发生。
六、接受交底人员签名接受交底人员:____________________日期:____________________本安全技术交底模板仅供参考,具体内容应根据实际情况进行调整。
一、交底目的为确保沉箱制作过程中的安全,防止事故发生,特制定本安全技术交底,对所有参与沉箱制作的工作人员进行交底。
二、适用范围本交底适用于所有参与沉箱制作的工作人员,包括但不限于施工人员、技术员、安全员等。
三、交底内容1. 人员要求- 参与沉箱制作的所有人员必须经过专业培训,具备相应的操作技能和安全知识。
- 未经培训的人员不得擅自操作沉箱制作设备。
2. 施工准备- 施工前应进行全面的安全检查,确保施工现场、设备、材料等符合安全要求。
- 严格按照施工方案进行施工,不得擅自改变施工顺序和工艺。
3. 安全技术措施- 人员防护:- 施工人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
- 高空作业人员必须系好安全带,并定期检查安全带的有效性。
- 严禁酒后作业、疲劳作业和带病作业。
- 设备安全:- 沉箱制作设备应定期检查、维护和保养,确保设备运行正常。
- 设备操作人员必须熟悉设备性能和操作规程,严禁违规操作。
- 电气设备应做好接地保护,防止漏电事故。
- 材料安全:- 沉箱制作材料应检验合格,不得使用不合格材料。
- 材料堆放整齐,不得超高、超宽、超长堆放。
- 施工环境:- 施工现场应保持整洁、有序,确保通道畅通。
- 施工现场应设置明显的安全警示标志,并定期进行检查和更新。
- 雨天施工应采取防滑措施,确保施工安全。
4. 应急措施- 制定应急预案,明确事故发生时的应急措施和责任人。
- 定期进行应急演练,提高应急处置能力。
- 事故发生后,应立即启动应急预案,及时上报相关部门,并妥善处理。
四、交底人及日期交底人:XXX交底日期:XXXX年XX月XX日五、接受人接受人:项目部全体人员六、注意事项1. 施工过程中,应严格按照本安全技术交底执行,不得擅自改变施工工艺和安全措施。
2. 施工人员应提高安全意识,自觉遵守安全规章制度,确保自身和他人的安全。
3. 安全监督部门应加强对施工现场的监督检查,确保安全措施落实到位。
工程项目名称三亚某码头工程
分部分项工程名称沉箱安装
工序
名称
交底内容:
一、安全措施要求
1、吊装工作平台安全注意事项
(1)对重大或复杂的吊装项目,主管负责人或技术人员,作业前应进行安全技术交底,并充分讨论其调运方法,明确分工,互相协作,防止混乱。
(2)吊机司机、起重指挥工要持有效证件。
作业前应按规定穿戴好个人防护用品,如手套、安全帽、安全带等;人员在甲板上,必须穿救生衣;执行各项安全规章制度,船上所有人员不得喝酒。
(3)起吊前应将吊物上面的工具和杂物清除以免掉落伤人。
(4)起吊前先将吊绳拉紧、复查绳扣是否绑牢索紧,位置是否正确。
吊具要与起重量相匹配,不得超重。
(5)安装平台时,应考虑结点是否有互相妨碍,如有妨碍,应事先采取措施,以免影响安装。
(6)吊钩应垂直起吊,原则上不许斜吊,如要斜吊,必须采取切实可行的安全措施,认真检查绳索和各种设备是否安全可靠并经施工负责人批准,方许进行作业。
(7)确保安全装置良好有效,如起重限制器、力矩限制器、高度限制器、行程限制器和吊钩保险,卷筒保险装置。
(8)起重工作,必须有专人指挥,指挥应按规定信号和哨声,并做到清楚准确。
指挥者应站在所有施工人员全能看到的位置,同时指挥者本人亦应清楚地看到重物吊装的全过程。
(9)认真检查吊装用的钢丝绳、钢套、卡环、严格按更新标准及时更新;认真检查连接螺栓、锁轴,发现损坏、疲劳、开裂的要及时更新。
(10)严格遵守“十不起吊”原则
1)指挥信号不明或乱指挥不起吊。
2)起重物件重量不明不起吊。
3)超负荷不起吊。
4)吊物上面有人不起吊。
5)安全装置失灵、吊机性能不正常不起吊。
6)超跨度不起吊。
7)遇大风、大雨及视线不清楚等恶劣天气,影响安全不起吊。
8)照明阴暗看不清物件不起吊。
9)施工水域水深不够不起吊。
10)来往船舶浪涌影响安全不起吊。
2、半潜驳下潜作业安全管理措施
(1)半潜驳在下潜位置抛锚定位要顺流方向摆,使船位于下潜坑的中心,沉箱应顶出水坞。
(2)等吊桥安放好后,工作人员才能上沉箱顶,上沉箱人员一定要系好安全带,沉箱上要挂安全网。
(3)沉箱下面工作人员要注意高空坠落物,避开危险区域,戴好安全帽。
(4)下潜前要将沉箱系固缆及拖缆、安放水泵及加水管等挂好,拖缆与沉箱四角接触处要有防护,以免磨损。
(5)详细检查设备状况,不得带故障作业。
(6)安排人员在船上检查,将船上可移动的物体系固,以免在下潜过程损坏、丢失或漂入沉箱底部。
(7)甲板上水前,要对甲板上进行检查,防止有人员停留在甲板上。
(8)甲板上水时,暂停加水,待船体平稳后,再继续加水下潜。
(9)加压载水要均匀,原则上先向船中部压载舱加水,如果下潜不平衡,可用四角压载水舱调平。
为了避免舱壁承受的压差太大,要先将中部的压载舱加满,才可加四角压载下潜。
(10)下潜过程中,半潜驳上所有人员要穿好救生衣,非操作人员要在可靠及可扶的位置,尽量不要四处走动,舱室门窗要打开。
(11)下潜到沉箱吃水10米后,无关人员不得下到泵舱及机舱等安全甲板以下舱室。
(12)下潜过程中,必须有专人观察船舶的横、纵倾角度,并及时指挥操作人员调节,船舶的横、纵倾角度都不能超过2度。
(13)要注意四台锚机锚缆的变化及船位变化情况并相应调整。
3、沉箱安装作业安全管理措施
(1)沉箱安装前对施工海域进行警戒,保证无关人员和船舶不得进入施工区域,半潜驳及方驳抛锚时避免与其他船只交叉。
(2)严格按水上安全操作规程施工,进入施工现场不得穿拖鞋,必须戴安全帽,水上作业必须穿救生衣。
(3)交通艇要挂限载牌,不得超载,必须按规定配足救生圈;上下交通艇时应排队等候,依次上下,不得拥挤。
(4)上沉箱顶的梯子必须系固牢靠。
(5)沉箱顶部安装工作平台时,以及上工作平台作业的作业人员必须系好安全带、穿好救生衣和工作鞋。
(6)安放在工作平台的设备必须连接牢固,工作平台上的通道必须满铺踏板。
(7)沉箱灌、排水用的移动水泵,每次使用前要检查电缆,确保完好,电源箱要一泵一保护一开关。
(8)在启动潜水泵前,要事先通知操纵水龙带的人员,防止水带突然出水伤人。
(9)沉箱定位绞锚缆时,必须统一指挥,注意各缆受力情况,锚缆不能绞动时,要立即停止。
(10)施工人员需上沉箱顶作业时,沉箱顶需布设好安全网等防护设施,确保施工人员的安全。
(11)遇6级以上大风,或涌浪大于1m时,停止沉箱出运和安装。
(12)下潜深度要严格控制在设计范围内,不超深度下潜。
(13)下潜过程中,主甲板上水后,人员无特殊情况不得下泵舱。
(14)下潜过程中,所有临水作业人员都必须穿好救生衣。
(15)安装沉箱的时机要选择在适当的低潮时间进行,未有没顶安装措施前,不得没顶安装,防止起重船超负荷发生故障。
二、文明施工、环保要求
1、严格按照当地环保部门的要求来组织、安排施工作业。
2、加强施工人员的环保意识教育,减少人为的环境污染。
3、严禁将施工船舶产生的含油污水、固体废物直接排入海域。
4、加强施工人员的教育和培训,杜绝船舶溢油事故的发生。
5、保持各危险部位的警告、警示标志、安全操作规程牌整洁完好。
6、所有施工机具都必须保持整洁机容,每天进行例行保养。
机械维修的油污、废、弃物等,不得随意倾倒,应作分类收集处理。
7、施工船舶的一切材料和机械设备应按要求分类堆放整齐,保证道路畅通,场地整洁。
8、生活垃圾集中放置于垃圾桶内,并及时上岸回收处理,严禁倾倒海中。
五、保密措施
1、对所有施工人员进行保密安全教育,大家要树立“敌特就在周边,泄密就在瞬间,麻痹十分危险”的保密安全意识,严格执行各项安全保密措施。
2、施工合同、施工图纸、设计说明、档案资料按保密规定实行集中统一管理,安排专人负责保管。
查阅工程资料(图纸、技术方案等)采取实名登记制,文件分发及借阅都要进行登记,使用及借阅人员不得给与本工程无关人员阅览。
未经许可,任何人不得将工程资料擅自复印或外借。
3、实行专用计算机进行工程资料整理,严格控制存储介质载体的使用。
同时要及时销毁各类作废文件,防止文件外流。
施工技术交底等涉及工程结构的图纸定为:受控文件,分发也要进行登记,使用及借阅人员不得给与本工程无关人员阅览。
4、电脑、数码相机等电子信息设备要设专人管理,保证保密内容不外泄。
工程所有图像资料、照片、图纸及其他资料统一归档送档案室保管。
加强对外来人员的管理,做好登记,不得与无关人员谈论本工程项目内容。
接受交底单位
接受
交底
人员
签名
项目经理总工/技术负责人安全部交底人交底时间。
