乡村公路圆管涵施工方案1
- 格式:doc
- 大小:55.00 KB
- 文档页数:7
以我给的标题写文档,最低1503字,要求以Markdown 文本格式输出,不要带图片,标题为:公路圆管涵施工方案# 公路圆管涵施工方案---## 1. 引言公路圆管涵是一种常用的交通工程建设设施,用于解决公路交通过程中的沟渠交叉问题。
本文档旨在介绍公路圆管涵的施工方案,包括施工前的准备工作、施工方法和施工流程。
## 2. 施工前的准备工作在进行公路圆管涵的施工前,需要进行以下准备工作:### 2.1 设计和方案确认在施工前,需要根据实际情况进行设计并确认施工方案。
设计应考虑到公路的交通状况、地质条件等因素,确保施工方案的科学性和可行性。
### 2.2 材料和设备准备在施工前,需要准备好所需的材料和设备。
包括但不限于圆管涵、混凝土、钢筋、施工机械等。
### 2.3 工地准备在施工前,需要对工地进行准备工作。
首先,需要清除工地上的障碍物,确保施工区域清洁。
其次,为施工提供必要的施工道路和材料堆放区域。
## 3. 施工方法公路圆管涵的施工包括以下几个步骤:### 3.1 地基处理首先,需要对圆管涵的地基进行处理。
地基处理的目的是确保地基的平整和稳定,为后续的施工提供良好的条件。
地基处理可以采用挖土、填土和加固等方式。
### 3.2 圆管涵安装在地基处理完成后,需要进行圆管涵的安装。
安装圆管涵时,需要保证圆管涵与地基之间的接口密封,以防止水的渗透和土体的流失。
同时,需要保证圆管涵的水平和垂直度,确保施工质量。
### 3.3 顶部回填圆管涵安装完成后,需要进行顶部回填。
顶部回填是指将填土填充到圆管涵的顶部,以提供路面的支撑和平整。
顶部回填时需要注意填土的均匀分布和压实。
### 3.4 路面复原最后,需要对路面进行复原。
路面复原是指将原先拆除的路面重新修复,使其恢复原有的状态。
路面复原包括填充石子和沥青,重新进行路面铺设和压实。
## 4. 施工流程公路圆管涵的施工流程如下:1. 施工前的准备工作:设计和方案确认、材料和设备准备、工地准备。
公路圆管涵施工方案公路圆管涵施工方案一、项目背景公路圆管涵是一种常见的道路桥梁结构,用于解决公路交通中的水流问题。
涵洞施工工期短、成本低、对环境影响小,因此被广泛应用于公路建设。
二、施工准备1. 设计方案:根据地形、水流条件等因素进行设计,包括涵洞尺寸、材料选择等。
2. 材料准备:准备所需的钢筋、混凝土、砂石等材料。
3. 设备准备:准备挖掘机、压路机、起重机等施工设备。
4. 人员组织:确定施工队伍,包括工程师、技术人员、施工工人等。
三、施工过程1. 清理施工区域:清理施工区域的草木、杂物,并进行地面的平整。
2. 开挖:根据设计要求,用挖掘机进行土方开挖,达到所需的深度和宽度。
3. 基础施工:进行涵洞的基础施工,包括沉井、垫层、铺设钢筋网、浇筑混凝土等。
4. 圆管安装:将制作好的圆管运输至施工现场,用起重机进行安装、定位。
5. 进一步加固:在圆管上方进行加固,包括填土、压实、铺设路面等。
6. 排水系统安装:根据设计要求安装涵洞的排水系统,包括管道、下水道等。
7. 安全措施:在施工期间,设置安全警示标志,确保施工区域的安全。
四、质量控制1. 施工图纸:施工过程中严格按照施工图纸进行施工,确保涵洞的尺寸、材料符合要求。
2. 施工工艺:采用科学合理的施工工艺,确保各个施工环节的质量。
3. 质量检测:对施工过程中的土方开挖、基础施工、圆管安装等进行质量检测,确保质量符合要求。
4. 施工记录:做好施工过程的记录,包括施工时间、完成情况等。
五、环境保护1. 垃圾处理:施工过程中产生的垃圾进行分类处理,并及时清理施工现场。
2. 水土保持:在施工过程中采取措施防止水土流失,保护周边环境。
3. 植被保护:尽量减少对周围植被的破坏,施工完成后进行相应的植被恢复。
六、安全管理1. 施工人员安全教育:对施工人员进行安全培训,确保他们了解施工过程中的危险因素,并采取相应的防护措施。
2. 安全设施:设置施工现场的安全设施,包括防护围栏、告示牌等。
圆管涵施工方案范文圆管涵施工方案是指在道路或铁路建设中,为了解决两侧水流交汇处的问题而采用的一种工程技术。
其主要作用是引导和分流水流,保证交通畅通和道路的安全。
本文将从施工前的调查与设计、施工材料与设备的准备、施工步骤与工艺、质量与安全控制等方面来详细介绍圆管涵施工方案。
一、施工前的调查与设计:在圆管涵施工前,需要进行详细的调查与设计工作。
施工单位需要了解道路或铁路交叉处的水流情况,测量水流的流量和流速,评估水流对道路交通的影响。
此外,还需要了解土壤的质地和地下水位等信息,以便合理选择圆管涵的尺寸和材料。
根据调查结果,施工单位需要进行详细的设计工作。
设计应包括圆管涵的尺寸、施工位置和施工方法等内容。
圆管涵的尺寸应符合规范要求,施工位置应合理选择,施工方法应科学可行。
设计的目标是保证圆管涵施工后能够满足道路交通和水流的需求。
二、施工材料与设备的准备:施工材料主要包括钢材、混凝土等。
钢材主要用于制作圆管涵的托架和连接部件,混凝土主要用于圆管涵的施工。
设备主要包括吊机、挖掘机、压路机等。
在施工前,施工单位应提前准备好所需的材料和设备,保证施工的顺利进行。
材料的采购要选择正规的供应商,设备要选择合适的型号和规格,保证其质量和性能。
三、施工步骤与工艺:1.施工准备:在施工现场搭建施工区,并进行土方开挖和地面平整工作;2.圆管涵制作:按照设计要求,制作圆管涵的托架和连接部件;3.圆管涵安装:运输圆管涵到施工现场,用吊机进行安装,保证圆管涵的垂直度和水平度;4.固结与夯实:在圆管涵周围进行回填工作,夯实回填土,并进行压实作业;5.混凝土浇筑:在圆管涵内进行混凝土的浇筑和抹面工作,保证圆管涵的结构和使用性能;6.施工验收:对施工成果进行检查和验收,保证施工质量和安全。
四、质量与安全控制:在圆管涵施工过程中,需要严格控制质量和安全。
施工单位应按照相关规范和标准进行施工,采用合理的工艺和方法。
施工过程中要注意施工人员的安全,保证其人身安全;要进行质量检查和验收,及时发现并纠正质量缺陷,确保施工质量和工程安全。
一、圆管涵施工工艺1、测量放线工作首先确定出涵洞的初步位置,测出地面高程,以确定基坑开挖深度,然后利用人工配合机械进行基坑开挖工作。
2、开挖基坑及基础处理开挖基坑时做好排水沟及集水坑,开挖过程中控制好开挖深度及几何尺寸,超挖机械开挖底部应预留30cm作为人工清底,基础每侧加宽30cm~50cm的工作宽度.如发生超挖严禁用原土回填,需采用砂砾回填,基坑回填时,要进行夯实,夯实密度不小于93%。
基础处理采用砂砾垫层分层回填压实处理,其处理宽度根据基础处理深度按35°~45°角放坡至基底标高处加宽。
3、管基砼浇筑浇筑管基混凝土分为两次浇筑,第一次浇筑管基底下部分,待管涵安装完后,浇筑管底第二次上部混凝土,在浇筑管基底混凝土时要严格控制好标高,浇筑时预留管基厚度及安放管节座浆2-3cm.4、混凝土管安装及加固(1)钢筋混凝土管圈管厂购置,并抽样检验报监理工程师审批,其各项技术指标必须满足设计规范的要求。
(2)管基混凝土分两次浇筑,先浇筑管底以下部分,然后浇筑管座混凝土.第一次管基浇筑前对准设计中线位置在砂石垫层上支撑组合钢摸板,将现浇C15混凝土流槽入模,插入式振捣器振捣密实,浇筑时注意预留管壁厚度,混凝土初凝前拉毛养生,保证与管座混凝土紧密结合,达到要求强度后,准备安装管节。
接缝完成后进行护管混凝土的第二次浇筑,方法同上。
(3)混凝土管采用16T吊车或者装载机、挖掘机卸管和起吊,人工配合安装,管节安装位置准确无误后进行临时底部木楔支撑。
(4)管节接头处用浸过沥青的麻絮填塞,外面用满涂热沥青的油毛毡圈裹二道.在沉降缝位置处预留1-1.5cm缝宽,用沥青麻絮填塞,然后用(三油两布法)三层沥青两层沥青浸渍的麻布沿接缝处缠绕管壁一周(麻布宽≥15cm),并用铁丝将麻布扎紧。
5、台背回填:混凝土和水泥砂浆达到70%以上强度后,采用砂性土分层对称回填夯实,分层松铺厚度不得大于15cm,压实度必须达96%以上,管顶填土压实高度大于50cm时方可允许车辆通过。
圆管涵首件施工方案圆管涵施工是道路交通施工中常用的一种管线结构,用于解决交通道路中的排水问题。
在进行圆管涵首件施工时,需要制定详细的施工方案,确保施工工作的顺利进行。
下面是一个关于圆管涵首件施工方案的详细说明。
1.施工准备在进行圆管涵首件施工前,首先需要进行施工准备工作。
具体包括:-确定施工区域:根据设计要求和场地条件,确定圆管涵的具体位置和大小。
-地质勘探:对施工区域进行地质勘探,了解地质情况,确定施工过程中可能遇到的问题,并采取相应的措施。
-标定施工轴线:根据设计要求,标定施工轴线,确保圆管涵的位置和方向准确无误。
-进行现场踏勘:对施工区域进行现场踏勘,了解场地条件、交通情况和周围环境,并制定相应的交通管控措施。
2.材料和设备准备圆管涵施工需要准备一系列的材料和设备,包括:-圆管涵:根据设计要求,采购符合标准的圆管涵,包括直径、长度和材质等参数。
-基础材料:根据具体情况,采购适当数量的基础材料,包括砂石、水泥等。
-施工设备:包括挖掘机、装载机、压路机、混凝土搅拌站等,根据施工规模和需求合理选择设备。
3.施工过程-清理施工现场:在施工之前,清理施工区域,将杂物、泥土等清除干净,确保施工场地的整洁和安全。
-开始挖掘:根据设计要求,使用挖掘机开始挖掘圆管涵的基坑。
确保基坑的大小和形状符合设计要求,同时遵守现场安全操作规程,确保工人和设备安全。
-安装圆管涵:在基坑挖掘完成后,使用起重机具将圆管涵安装到基坑中,确保圆管涵的位置和方向准确无误。
-固定圆管涵:在安装完成后,使用合适的固定材料将圆管涵与基坑墙壁连接固定,确保圆管涵稳定。
-灌浆填充:根据设计要求,在圆管涵与基坑间进行灌浆填充,用于增加固定性和密封性。
-地面恢复:在施工完成后,对施工区域进行地面恢复工作,包括填充土壤、平整地面等。
-清理现场:在整个施工过程中,及时清理工地,将废弃物、泥土等物料清除干净,确保施工现场的安全和整洁。
4.安全措施在圆管涵首件施工过程中,要严格遵守安全操作规程,确保工人和设备的安全。

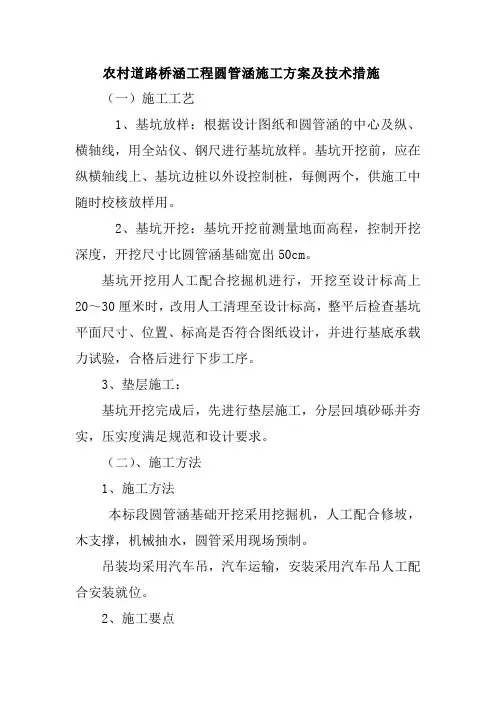

农村道路桥涵工程圆管涵施工方案及技术措施(一)施工工艺1、基坑放样:根据设计图纸和圆管涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。
基坑开挖前,应在纵横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样用。
2、基坑开挖:基坑开挖前测量地面高程,控制开挖深度,开挖尺寸比圆管涵基础宽出50cm。
基坑开挖用人工配合挖掘机进行,开挖至设计标高上20~30厘米时,改用人工清理至设计标高,整平后检查基坑平面尺寸、位置、标高是否符合图纸设计,并进行基底承载力试验,合格后进行下步工序。
3、垫层施工:基坑开挖完成后,先进行垫层施工,分层回填砂砾并夯实,压实度满足规范和设计要求。
(二)、施工方法1、施工方法本标段圆管涵基础开挖采用挖掘机,人工配合修坡,木支撑,机械抽水,圆管采用现场预制。
吊装均采用汽车吊,汽车运输,安装采用汽车吊人工配合安装就位。
2、施工要点(1)挖基①基础开挖应符合图纸要求及规范有关规定。
土质地质采用挖掘机挖装,15T自卸车运输,人工修整边坡,自吸泵排水;石质地层采用风动凿岩机钻眼,控制松动爆破,基坑开挖坑底预留20~30㎝厚保护层人工开挖。
②基槽开挖后,应紧接着进行垫层及砼铺设、涵管敷设及基槽回填作业,如果出现不可避免的耽误,无论是何原因,均应采取一定必要措施,保护基槽的暴露面不致破坏。
(2)垫层和基座①砂砾垫层应为压实的连续材料层,其压实度应在95%以上,按重型击实法试验测定;砂垫层应分层摊铺,不得有离析现象,否则要重新拌和铺筑。
②砂砾垫层级配、质量符合规范要求。
③混凝土基座应按规范规定施工,基座尺寸及沉降缝位置应符合图纸要求,沉降缝位置应与管节的接缝位置相一致。
④管涵基础应按图纸所示和监理工程师的指示,结合土质及路基填土高度设置预留拱度。
(3)钢筋混凝土圆管涵成品质量①管节端面应平整并与轴线垂直;斜交管涵进出水口管节的外端面,应按斜交角进行处理。
②管壁内外侧表面应平直圆滑,如果缺陷小于下列规定时,应修补完善后方可使用;如果缺陷大于下列规定时,不予验收,并应报监理工程师处理。
圆管涵首件施工方案
1. 简介
圆管涵施工是道路建设中常见的一种形式,是用来解决地面交通与水流交叉问题的一种结构。
本文将阐述圆管涵施工的首件方案。
2. 圆管涵施工前准备工作
在进行圆管涵施工前,需要进行以下准备工作:
•工程勘探:确定地下情况,了解地下水位、土壤性质等信息。
•圆管涵选型:根据实际情况选择合适的圆管涵规格和材质。
•施工图纸设计:细化整个施工过程,确定施工步骤和安全措施。
3. 圆管涵施工步骤
3.1 准备施工现场
•清理施工现场,确保施工场地平整。
•搭建必要的施工设施,如施工临时场所和安全防护设施。
3.2 圆管涵安装
•将圆管涵部件运送至施工现场。
•按照施工图纸的要求,进行圆管涵的安装和连接。
3.3 填土覆盖
•安装完成后,进行圆管涵周围的填土和覆盖工作。
•确保填土均匀、夯实,保证圆管涵的稳定性和承载能力。
3.4 环境恢复
•清理施工现场,确保对周围环境的影响降至最低。
•对施工现场进行整理,还原原有景观。
4. 圆管涵施工注意事项
•施工过程中要严格按照设计图纸和规范要求进行操作。
•注意安全防护,确保施工人员和设备的安全。
•对施工现场进行定期检查,发现问题及时处理。
5. 结语
通过本文的阐述,读者对圆管涵施工的首件方案有了更加全面的了解。
在实际工程中,一定要严格按照要求进行施工,确保工程质量和安全。
以上是圆管涵首件施工方案的相关内容,希望对读者有所帮助。
圆管涵专项施工方案圆管涵是一种常用的交通设施,用于解决道路或铁路与河流、沟渠等交叉的问题,以确保交通畅通和水流通畅。
本文将提供圆管涵专项施工方案,以确保施工质量和安全。
1.施工前准备1.1.检查设计方案:仔细检查相关设计图纸和规范,确保施工方案符合设计要求。
1.2.制定施工计划:根据项目的时间要求和资源情况,制定详细的施工计划,并确保施工进程与其他施工活动协调一致。
1.3.确定施工人员:指定合适的施工队伍,并确保他们具备相关经验和技能。
1.4.准备材料和设备:按照设计要求,准备所需的圆管、管道连接件、灌注材料等,并保证质量合格。
2.施工过程2.1.施工现场布置:确定施工区域的范围,并按照设计图纸进行施工现场的布置,包括设置警示标志、施工指示牌等,确保施工区域的安全。
2.2.挖掘沟槽:根据设计要求,使用机械挖掘机进行沟槽的挖掘,并控制挖掘深度和宽度,确保圆管的稳定性。
2.3.安装圆管:将圆管按照设计要求进行拼装,并采取适当的技术措施确保连接牢固,如采用扣合或焊接等方式。
2.4.固定圆管:在圆管两侧设置支撑物,如使用水泥砖块或石头等,确保圆管的稳定性,并保证水流畅通。
2.5.灌注材料:将灌注材料填充到圆管中,确保圆管与土壤之间的连接牢固,并确保施工品质。
2.6.施工检查:每个施工阶段都要进行严格的质量检查,确保施工符合设计要求,并及时纠正施工中的问题。
3.施工安全措施3.1.严格遵守安全规范:确保施工人员严格遵守安全规章制度,佩戴好个人防护装备,并提供有关安全教育培训。
3.2.设置警示标志:在施工现场的适当位置设置警示标志,提醒过往行人和车辆注意施工区域,并保证施工现场的安全。
3.3.施工现场巡查:定期对施工现场进行巡查,确保施工过程中没有安全隐患,及时采取预防措施。
3.4.施工过程中的安全防护:在施工过程中,设置适当的安全防护措施,如安装护栏、设置警示标志等,以确保施工人员的安全。
3.5.施工过程中的交通疏导:在施工现场周围设置交通警示牌,疏导交通,确保施工区域与交通区域分离,减少交通事故的发生。
完整版圆管涵施工方案一、工程概述:本工程位于某某县某某乡,沿线某重要公路边,设计长度10.8米,宽度3米,高度2.65米,采用圆管涵结构。
设计流量为50m3/h。
二、施工前准备:1.现场勘查:施工前需要对施工场地进行勘查,了解场地地形、地貌、土质等情况,同时还需要对施工流程和施工方案进行评估,确保施工顺利进行。
2.材料准备:圆管涵施工所需材料包括圆形钢板、连接件、水泥、石子等。
施工前需要将所需的材料准备充分,确保施工过程中不会因缺乏材料而中断施工。
3.工具准备:施工需要使用的工具有钢锤、切割机、电焊机、钢筋切割机等,施工前需要将所需的工具准备充分,并进行检查,确保工具的使用安全可靠。
4.交通疏导:施工场地位于公路边,施工时需要做好交通疏导工作,确保施工现场周围的道路畅通无阻。
三、施工过程:1.现场清理:开始施工前,首先需要将施工现场进行清理,清除大块石料和垃圾等杂物。
2.基础处理:对施工场地开挖,进行基础的处置和加固,包括建立基础护墙、加厚道路贯通透水层等,并进行检查和测试。
3.制作圆管涵:将所需的钢板切割成圆形,通过电焊等方式进行拼接,制成完整的圆管涵。
制作过程中需要严格按照设计图纸和标准进行制作,确保圆管涵的质量和完整性。
4.挖掘管沟:挖掘管沟需要注意沟道的宽度和深度,同时还需要保证沟道的级数和坡度符合设计要求,并对沟壁进行加固。
挖掘完成后需要进行检查。
5.安放圆管涵:将制作好的圆管涵放入挖好的管沟中,并进行调整和定位。
定位完成后需要对管沟进行盘整和填土,确保圆管涵的稳定性。
6.安装接头件:安装连接件需要注意接头件的类型和安装顺序,同时还需要按照设计图纸进行取样和检查,确保接头件的质量和密封性。
7.灌浆处理:灌浆处理需要使用高强度水泥和石子,并按照设计要求进行配比和混合,确保灌浆密实和强度可靠。
8.现场检查验收:施工结束后需要进行现场检查验收,核实施工成果是否符合设计要求和标准,确保施工质量和完整性。
公路工程圆管涵施工方案一、前言公路建设是国家基础设施建设的重要组成部分,而圆管涵在公路工程中有着重要的作用。
圆管涵主要用于实现道路与水体的交通连接,确保车辆顺利通行。
因此,有效的圆管涵施工方案对于公路工程的质量和进度至关重要。
本文将结合实际情况,探讨公路工程圆管涵施工方案的具体实施内容和注意事项。
二、施工前准备1. 地质勘察在进行公路圆管涵施工前,需要进行地质勘察,并根据勘察结果确定涵洞位置、尺寸和施工工艺。
2. 材料准备根据设计要求,准备涵洞所需的所有材料,包括钢筋、混凝土、沥青等。
3. 设备准备确保施工过程中所需的各种机械设备、施工用具和安全设施的完备。
4. 人员培训对施工人员进行必要的安全和技术培训,确保他们能够熟练操作施工设备和安全使用施工材料。
5. 施工方案编制根据地质勘察结果和设计要求,编制详细的施工方案和施工组织设计方案。
三、施工工序1. 土方开挖根据设计要求,对圆管涵的位置进行土方开挖,确保开挖尺度和形状符合设计要求。
2. 圆管涵安装将已加工完成的圆管涵运至施工现场,进行安装和固定。
同时,根据设计要求设置支架和支模,确保圆管涵的稳固。
3. 混凝土浇筑在圆管涵安装完成后,进行混凝土浇筑,保证圆管涵与周围土地的紧密结合。
4. 防水处理对圆管涵进行防水处理,确保涵洞内部干燥,以延长涵洞的使用寿命。
5. 环境恢复在施工完成后,对施工现场进行环境恢复,清理材料和设备,保持施工现场的整洁。
四、施工注意事项1. 安全第一在施工过程中,要时刻注意安全,严格遵守施工操作规程,加强安全教育和安全监督,确保施工人员的安全。
2. 现场管理建立健全的施工现场管理制度,加强对施工人员的监督和管理,确保施工按照规定进行。
3. 质量控制对施工过程中的每一个环节进行严格的质量控制,确保施工质量符合设计要求。
4. 环保要求严格执行环保政策,减少施工过程中对周围环境的影响,积极开展环保宣传教育。
五、总结公路圆管涵施工是一项复杂而又重要的工程,需要充分的前期准备和严格的操作规程。

乡村公路圆管涵施工方案一、适用范围木合同段共有17道倒虹吸圆管涵。
具体桩号及跨径见下表:二.施工设备 施工设备计划表 l i 设备 型号 规格 数 备注 1 装载 ZL-50 3.0 1 2挖掘 小松 220 1 3水泵 XA32/16/7.1 1 4振捣 2 5打夯 2 三.圆管涵施工方法 艸如使 療,可 基符方 蛰S B s ®s WWW i i ^ s s ■ s i s s w s T u x 处 i ^n T X M S Z A 的 格生昭 佥 完凝 6^^^一兀次混 检。
表症$ S s ^.9Efi w 石箱报位畑. 114ZH 5-z f 2 ' …317r 2 M *a r<4 8 出 ‘ 朵 s ^ i t <* n .i t s怪力卜度应在90%四、质量管理和质量控制的组织保证措施4・1质量管理遵行全面质量管理的观点和方法,开展全员,全过程的质量管理活动。
建立施工质量保证体系,并在体系的运行过程中不断的完善。
4.2质量控制施工严格按规范进行,并按“施工网络计划”控制施工进度。
质量控制注重施工前和施工中的过程控制,与预防为主,加强对工作质量,工序质量和中间产品质量的检查,以良好的工作质量来保证工序质量,促进工程质星O(1)、推行全面质量管理,广泛开展群众性的QC小组活动,重点部位和并键工序均设质量管理点。
(2)s实行逐级技术交底制度。
(3)、做好生产班组的自检,互检和交接检以及专检工作。
施工前对工程所采用的原材料进行严格的检验,并报请监理工程师审批后方可使用。
施工中实行工序交接单制度。
上道工序完成,经检验合格后方可交接,进行下道工序的施工。
(4)、加强质量教育,提高全体职工的质量意识。
(5)、完善经济责任制,工程质暈的优势与奖金挂钩,严格实行奖罚分明制度。
(2)对各种施工工具要定期进行检查和维修保养,以保证使用的安全。
(3)所有临时结构的施工设计,必须考虑安全技术,并在施工前由设计者对操作人员进行详细的交底。
第1篇一、工程概况圆管涵是一种常用的公路、铁路和水利等工程中的小型排水结构物。
本施工方案针对某公路工程中圆管涵的施工进行编制,主要内容包括施工准备、施工工艺、质量控制、安全管理等方面。
1. 工程名称:某公路工程圆管涵施工2. 工程地点:某市某县某公路3. 工程规模:全长10公里,共需施工圆管涵50座4. 工程内容:圆管涵基础、涵身、涵顶、涵底、涵背、涵口等部分二、施工准备1. 技术准备(1)熟悉施工图纸,了解工程特点和施工要求。
(2)组织施工人员进行技术交底,明确施工工艺和质量标准。
(3)编制施工组织设计和施工方案,确保施工顺利进行。
2. 材料准备(1)涵管:根据设计要求选择合适的圆管涵型号,确保涵管质量。
(2)混凝土:按照设计要求配比,确保混凝土强度和耐久性。
(3)钢筋:选用合格钢筋,确保钢筋质量。
(4)水泥、砂、石等原材料,按照设计要求进行检验,确保原材料质量。
3. 机械设备准备(1)挖掘机、装载机、自卸汽车等土方施工设备。
(2)混凝土搅拌机、运输车、泵车等混凝土施工设备。
(3)钢筋加工设备、焊接设备等钢筋施工设备。
(4)测量仪器、检测设备等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行安全教育和技术培训,提高施工人员素质。
(3)配备专职安全员,负责施工现场安全管理。
三、施工工艺1. 圆管涵基础施工(1)开挖基础:按照设计要求,开挖基础,确保基础尺寸和形状符合要求。
(2)垫层施工:在基础底部铺设一层厚度为0.1m的砂垫层,保证基础稳定性。
(3)基础混凝土施工:按照设计要求,浇筑基础混凝土,确保混凝土强度和耐久性。
2. 圆管涵身施工(1)涵管安装:根据设计要求,将涵管吊装至指定位置,确保涵管安装平稳。
(2)涵身混凝土施工:在涵管周围浇筑混凝土,形成涵身,确保涵身强度和耐久性。
3. 圆管涵顶、底、背、口施工(1)涵顶混凝土施工:在涵身顶部浇筑混凝土,形成涵顶,确保涵顶强度和耐久性。
公路圆管涵施工方案一、项目背景随着社会和经济的发展,交通运输需求不断增长,公路建设也越来越重要。
在一些地势复杂的区域,如山区和水域交错的地方,经常需要对公路进行改造和维护。
而在这些复杂地形条件下,公路圆管涵成为一种常用的交通工程设施。
本文档将介绍公路圆管涵施工方案,以保证施工的顺利进行。
二、施工原则1.安全第一:确保施工过程中的人身安全和财产安全。
2.环境保护:减少对周围环境的影响,合理利用资源。
3.施工质量:达到国家标准和项目要求,保证工程的可持续使用。
4.施工进度:根据合同约定,按时完成施工任务。
施工准备是施工过程中的重要一环,下面列出了施工前的一些准备工作:1.确定施工规模:根据项目要求和设计图纸,确定所需的圆管涵的数量、尺寸和类型。
2.编制施工计划:根据施工规模和工期,编制详细的施工计划,包括各个施工阶段的工序和时间安排。
3.采购材料和设备:根据施工计划和设计要求,采购所需的圆管涵、混凝土等材料,以及挖掘机、起重机等专用设备。
4.人员组织:组织施工人员,包括施工队伍、监理人员和安全人员等。
5.现场勘察:在施工现场进行勘察,了解地质、水文等情况,以便确定施工方案。
6.安全防护:施工现场需要设置围栏,标明安全区和禁止入内区域,并配备必要的安全设施,如安全帽、警示牌等。
1. 清理施工现场在施工前,需要对施工现场进行清理,包括清除杂物、平整路面等。
同时,还要在施工现场设置警示标志,提醒过往车辆和行人注意安全。
2. 地面开挖根据设计要求和地质情况,使用挖掘机等工具进行地面开挖,确保圆管涵的安装空间足够。
开挖时要注意控制开挖深度和斜坡角度,以免引起坍塌。
3. 圆管涵安装在地面开挖完成后,可以进行圆管涵的安装。
具体步骤如下:•清理圆管涵:将圆管涵内部和外部进行清理,确保无杂物和污染物。
•定位设置:根据设计要求,确定圆管涵的位置和高程,并进行定位设置。
•安装调整:使用吊车等设备,将圆管涵吊装到预定位置,并进行调整,保证其水平和垂直度。
圆管涵施工方案一、施工方法1、测量放样采用全站仪坐标进行放样,准确标明基础的位置、尺寸及基础的轴线位置,并在圆涵四周线路纵横向放出十字桩,以便常规检查复核用。
2、地基处理地基处理见水泥搅拌桩施工方案,旋喷桩施工方案。
3、基坑报验基坑开挖完成上报监理,进行现场验收。
验收合格方可进行下道工序施工。
钢尺对基础平面尺寸进行准确的细部放样。
并用水准仪按涵洞分节抄平,逐节钉设水平桩,控制基底和基顶标高。
4、混凝土管座:混凝土由拌和站集中拌和,混凝土所用砂石料、水泥均应符合规范要求,严格按实验室给定的施工配合比拌制砼,拌和均匀。
按施工图纸和技术规范的要求浇筑管座基础。
管基分两次浇筑,先浇筑底下部分,注意预留管基厚度及安放管节座浆混凝土2~3cm, 待安放管节后再浇筑管底以上部分。
5、钢筋混凝土圆管的预制管节由监理工程师认可的预制厂制作。
管节所用钢筋材质和结构与设计一致并满足规范要求。
管节所用混凝土及原材料满足规范与设计要求。
钢筋混凝土圆管成品应符合下列要求: 管节端面应平整并与其轴线垂直,斜交管涵进出水口管节的外端面应按斜交角进行处理,内外管壁应平直圆滑;如有蜂窝,蜂窝处应修补完善后方可使用。
6、钢筋混凝土圆管的安装及浇筑剩余基础混凝土安装管节采用人工配合吊机安装,安装时从下游开始,使接头面向上游,每节涵管应紧贴于基座上,使管节受力均匀;所有管节应按正确的轴线和图纸所示坡度敷设。
敷设时应保证内壁齐平,管内清洁无赃物,无多余的砂浆及其它杂物。
安装管节完成后,浇筑剩余基础混凝土。
7、沉降缝施工沉降缝必须贯穿整个断面(包括基础)。
沉降缝的施工,要求做到使缝两边的构造能自由沉降,又能严密防止水分渗漏。
沉降缝端面应整齐、方正,基础和涵身上下不得交错,应贯通,嵌塞物紧密填实。
8、涵洞进出水口八字翼墙基础和墙身为C35 混凝土。
端墙和翼墙应整体砌筑,形成一体。
洞口浇注、砌筑完成后,要进行顺沟,使水道通畅。
9、台背回填及涵洞填土:圆管涵安装及接缝符合要求并且其砌体砂浆强度或混凝土强度达到设计强度时,及时进行回填。
过路圆管涵专项施工方案1. 概述为了保障公路交通的安全和畅通,定期检查、维护公路设施的正常运行至关重要。
其中,过路圆管涵作为一种重要的排水设施,在道路建设和维护中得到了广泛应用。
本文主要介绍了过路圆管涵施工方案。
2. 施工前的准备2.1 设计准备在过路圆管涵的施工前,需要进行详细的设计计算,包括管径、管壁厚度、长度、开挖深度等参数的确定,并结合现场实际情况制定合理可行的施工方案。
2.2 材料准备根据设计要求和现场实际情况,准备符合标准要求的钢筋、水泥、管道等材料,并进行检验合格。
需要特别注意的是,钢筋的直径、间距、入土深度等要符合设计要求。
2.3 设备准备在过路圆管涵的施工前,需准备符合标准要求的施工设备,如挖掘机、起重机、打桩机等。
2.4 现场准备在施工现场,需要进行现场踏勘和勘验,确定管道敷设位置、管道深度、管道排水方向等。
同时还需要在施工现场设置安全警示标志,确保工人人身安全。
3. 施工流程3.1 开挖工作针对设计要求和实际情况,使用挖掘机对管道敷设区域进行开挖。
开挖尺寸应该比管子直径稍大,保证施工精度和施工质量。
3.2 浇筑基础在开挖好的坑中浇筑预制基础,此基础是管道衔接的重要基础,需要在执行过程中确保施工标准和规范。
3.3 管子敷设钢筋的焊接和钢筋的安装,确定圆形管的位置,将管子沿着管道方向逐个敷设,确保管道的安装精度和安装质量。
3.4 管子固定在管道端部和中间,使用固定夹进行管子的固定,保证管道的牢固性和不松动。
3.5 连接工作管道敷设完毕后,进行管子的连接工作。
需要按照设计要求和管道走向进行管子的连接。
连接方式将根据现场实际情况方案确定。
3.6 填缝工作将缝隙中隔离材料去掉,用防渗材料嵌缝,用水泥砂浆或其他材料涂层封缝。
3.7 振捣工作整个管路敷设完毕后,要用振捣机等进行振捣,让地基、管道填充物紧密结实。
3.8 清理工作施工结束后,清除场地中的大量土方,设备和物资,同时也需要清理和修复周围的环境。
乡村公路圆管涵施工方案一、适用范围本合同段共有17道倒虹吸圆管涵。
具体桩号及跨径见下表:圆管涵一览表二. 施工设备施工设备计划表三.圆管涵施工方法3.1施工准备(1)测量放样,根据图纸在原地面准确放出涵洞的纵、横向轴线,并在施工范围之外作好引桩,以便随时进行校检,放出基础开挖边线的准确位置,检查原地面标高确定基础的开挖深度。
(2)现场核对结构物位置,结构物设计与实际是否相符,如有出入,报请监理工程师,在项目调整后,重新进行测量放样。
(3)对各种原材料:水泥、砂、碎石、等检测合格后方可使用,确定各部位混凝土配合比。
3.2基坑开挖开挖前先在基坑周围作好排水处理以防基坑积水,基坑按照设计基础宽度两侧加宽50cm进行开挖。
开挖时采用机械开挖人工配合进行施工,开挖过程中控制好开挖深度边挖边将废土运走,防止堆在基坑边上引起坑壁坍塌,挖至设计图纸要求的标高后,对基底进行平整、清理。
通知监理工程师及试验室对基底承载力进行检测。
当基底承载力低于设计值时,应对基底进行深挖换填处理,并报请监理工程师以确定工程量。
3.3砌砖朵、下管(1)在整好的基坑内浆砌砖朵,高度为管外壁距基坑底部30cm,砖朵应在管的两端,但不能影响到管带施工。
(2)圆管涵及倒虹吸管节是从产品质量合格的水泥制品生产厂家购置,管节的安装采用装载机吊装就位就能满足,人工配合修整,涵管要平顺,接口无明显错台现象。
对于斜交的管涵及长度不足的成品管节的部位,要将成品管节进行修凿,修凿成所需要的角度和长度。
在安装过程中,应保持管内清洁无多余的砂浆及其他杂物。
3.4模板安装、基础砼浇筑(1)管座基础模板安装:管基模板采用木模板,模板表面要求平整光滑,无坑洼。
基础立模时注意沉降缝保持一致,挂线立模确定涵洞准确位置。
模板安装要牢固,接缝紧密、支撑可靠,保证模板位置尺寸符合图纸要求。
模板安装前,内侧必须涂刷脱模剂,安装完成后要对模板的位置尺寸进行复核,确保无误后方可进行下道工序。
圆管涵预制施工方案圆管涵预制施工方案一、工程概况本项目是XXX村道路改造工程,涉及圆管涵的预制施工。
圆管涵作为一种常用的桥梁结构,用于解决道路、河道等交叉场合的通行问题。
本工程共涉及5处圆管涵的安装施工,涵长均为10米,直径为2.5米。
二、施工方案1. 施工设备准备施工过程中需要准备的设备有:起重机、挖掘机、运输车辆、水泥预制场所、钢筋加工设备等。
2. 施工人员组织施工过程中需要的施工人员包括:工程经理、工程技术人员、施工队长、车辆驾驶员、水泥预制工人等。
3. 施工流程(1)施工前准备工作a. 在施工现场搭建起重机和挖掘机等设备,并做好安全防护工作。
b. 按照设计要求,在预制场所搭建水泥混凝土制作工区域。
(2)圆管涵的制作a. 按照设计要求,制作预制圆管涵的钢筋骨架。
b. 将钢筋骨架放在预制的模具中,并进行焊接。
c. 倒入混凝土,通过震动和浇注等工艺,确保混凝土充实,并达到设计强度。
(3)圆管涵的安装a. 使用挖掘机挖掘出涵槽,使之与涵口相匹配。
b. 用起重机将预制的圆管涵运输到安装位置,进行定位和调整。
c. 使用挖掘机进行压土固定,同时进行周边环境的恢复和修补。
(4)现场管理a. 安排专人监控施工过程中的安全情况,确保施工人员的人身安全。
b. 进行现场维护和保养,确保施工设备的正常运行。
c. 持续进行质量检测,确保施工质量符合相关标准和要求。
三、安全措施1. 遵守国家标准和相关规定,使用合格的施工设备和材料。
2. 施工现场要设置明显的安全警示标志,指示施工区域,划定禁止通行区域。
3. 施工人员必须经过专业培训,熟悉操作规程,掌握安全技能。
4. 施工现场进行安全巡查,发现问题及时整改,消除隐患。
5. 加强施工人员的安全防护意识,督促使用安全帽、安全鞋等个人防护装备。
6. 各种施工设备要按照安全操作规程进行操作,严禁违规操作。
四、质量控制1. 施工过程中严格按照设计要求进行施工,确保结构的准确性和稳定性。
圆管涵施工方案范文一、工程概况圆管涵是一种用于通过河流、水渠或其他涵洞的管道结构,主要用于道路、铁路和排水系统。
圆管涵的设计和施工需要考虑如何确保涵管安全、具有足够的承载能力和耐久性。
下面是一份关于圆管涵施工的方案。
二、施工准备1.设计:根据需求制定涵洞的设计方案,包括管道尺寸、材料和施工方法等。
2.材料准备:根据设计要求购买所需的圆管、管接头、支架等材料,并进行检查。
3.设备准备:准备好挖掘机、起重机、卡车等必要的施工设备。
三、施工步骤1.规划和定位:根据设计要求,确定圆管涵的位置和高度。
在施工现场进行测量和标记。
2.挖掘:使用挖掘机挖出涵洞的基坑。
注意确保基坑与设计要求相符,无不稳定的土层。
3.安装支架:在基坑中安装支架,用以支撑圆管涵。
支架的数量和布置要根据设计要求进行调整。
4.安装管道:根据设计要求逐段安装圆管。
注意保持管道的水平和稳定。
安装时应避免管道与支架的冲突,确保其承载能力。
5.确保排水:安装管道后,需要考虑排水问题。
根据设计要求,安装相应的排水管和排水口。
6.浇筑混凝土:在管道安装完毕后,需要在涵洞上方进行混凝土浇筑以加固涵洞结构。
混凝土应首先与地面接触,并逐渐浇筑至涵洞顶部。
7.强度检查:混凝土浇筑完毕后,进行涵洞的强度检查。
确保涵洞的结构稳定,并能满足设计要求。
8.清理和修复:对施工现场进行清理,清除多余的材料和设备。
修复与涵洞施工相关的地面损坏。
四、安全措施在圆管涵施工中,需要严格遵守安全规定,以确保施工人员和施工质量的安全。
以下是一些常见的安全措施:1.佩戴和使用个人防护装备,如安全帽、安全鞋、手套等。
2.确保所有施工人员都接受过相关安全培训。
3.确保所有设备和工具符合安全标准,并在使用前进行检查和维护。
4.严格执行挖掘和运输规章制度,避免工具的误用和设备的事故。
5.建立生活区域和施工区域之间的隔离,以防止工作人员和其他人员的伤害。
6.定期检查施工现场,确保没有潜在的危险。
圆管涵专项施工方案圆管涵是一种用于快速进行衬砌施工的专用模板,广泛应用于排水工程、交通工程等领域。
本文将详细介绍圆管涵施工的方案。
一、整体施工方案1.工程准备:包括施工图纸的编制、施工方案的制定、施工材料的采购等准备工作。
2.施工人员组织:根据工程规模,确定施工人员的数量和组织架构。
3.圆管涵制作:根据设计要求和施工图纸,进行圆管涵的制作和组装。
4.地基处理:清理施工现场,进行地基处理工作,以确保圆管涵的稳定性。
5.圆管涵安装:将制作好的圆管涵逐段安装到预定位置,通过挖掘机等设备进行安装。
6.衬砌施工:对圆管涵进行衬砌施工,采用钢筋混凝土等材料进行衬砌。
7.钢筋绑扎:对衬砌完成的圆管涵进行钢筋绑扎,以提高其抗压性能。
8.砼浇筑:进行砼浇筑工作,将砼均匀地浇注到圆管涵内部,强化其结构强度。
9.桥面铺装:进行桥面铺装工作,确保桥面的平整度和防水性能。
10.环境保护:对施工现场进行环境保护工作,确保施工过程中不对周边环境造成污染。
11.完工验收:按照相关规范进行完工验收,确保工程质量和施工安全。
二、关键技术及措施1.圆管涵制作:根据设计要求,采用专业加工设备进行圆管涵的制作,确保尺寸精度和表面质量。
2.地基处理:对施工现场进行地基处理,包括挖土、平整等工作,确保土壤的承载能力,并采取防止沉降的措施。
3.安装准备:对施工现场进行临时道路的铺设,提供安装设备和材料,并进行安全检查和防护措施。
4.安装施工:将圆管涵逐段安装到预定位置,通过合理的施工方法和设备,确保安装的准确性和稳定性。
5.衬砌施工:采用合适的衬砌材料和技术,进行衬砌施工,确保衬砌的平整度和抗压性能。
6.砼浇筑:根据设计要求,进行砼材料的配制和浇筑工作,采用振捣设备进行浇筑,并注意砼的流动性和密实度。
7.桥面铺装:根据设计要求,采用合适的桥面铺装材料和工艺,进行铺装工作,确保桥面的平整度和防水性能。
8.环境保护:在施工过程中,采取有效的措施进行环境保护,包括扬尘控制、噪音控制等,减少对周边环境的污染。
乡村公路圆管涵施工方案
一、适用范围
本合同段共有17道倒虹吸圆管涵。
具体桩号及跨径见下表:
圆管涵一览表
二.施工设备
施工设备计划表
三.圆管涵施工方法
3.1施工准备
(1)测量放样,根据图纸在原地面准确放出涵洞的纵、横向轴线,并在施工范围之外作好引桩,以便随时进行校检,放出基础开挖边线的准确位置,检查原地面标高确定基础的开挖深度。
(2)现场核对结构物位置,结构物设计与实际是否相符,如有出入,报请监理工程师,在项目调整后,重新进行测量放样。
(3)对各种原材料:水泥、砂、碎石、等检测合格后方可使用,确定各部位混凝土配合比。
3.2基坑开挖
开挖前先在基坑周围作好排水处理以防基坑积水,基坑按照设计基础宽度两侧加宽50cm进行开挖。
开挖时采用机械开挖人工配合进行施工,开挖过程中控制好开挖深度边挖边将废土运走,防止堆在基坑边上引起坑壁坍塌,挖至设计图纸要求的标高后,对基底进行平整、清理。
通知监理工程师及试验室对基底承载力进行检测。
当基底承载力低于设计值时,应对基底进行深挖换填处理,并报请监理工程
师以确定工程量。
3.3砌砖朵、下管
(1)在整好的基坑内浆砌砖朵,高度为管外壁距基坑底部30cm,砖朵应在管的两端,但不能影响到管带施工。
(2)圆管涵及倒虹吸管节是从产品质量合格的水泥制品生产厂家购置,管节的安装采用装载机吊装就位就能满足,人工配合修整,涵管要平顺,接口无明显错台现象。
对于斜交的管涵及长度不足的成品管节的部位,要将成品管节进行修凿,修凿成所需要的角度和长度。
在安装过程中,应保持管内清洁无多余的砂浆及其他杂物。
3.4模板安装、基础砼浇筑
(1)管座基础模板安装:管基模板采用木模板,模板表面要求平整光滑,无坑洼。
基础立模时注意沉降缝保持一致,挂线立模确定涵洞准确位置。
模板安装要牢固,接缝紧密、支撑可靠,保证模板位置尺寸符合图纸要求。
模板安装前,内侧必须涂刷脱模剂,安装完成后要对模板的位置尺寸进行复核,确保无误后方可进行下道工序。
(2)浇筑基础砼:圆管涵基础砼为C15级砼,砼的浇筑为一次完成,将现浇C15混凝土流槽入模,插入式振捣器振捣密实,(3)脱模:在砼终凝或浇注24h后即可拆模,拆模后自检混凝土表面质量,要求无蜂窝、麻面,并通知监理工程师检查确认。
3.5接缝处理
管节接头采用热沥青浸炼的麻絮填塞,管内和管外各填一半,不得从管外一次填满,然后用(三油两布法)三层沥青两层沥青浸渍的麻布沿接缝处缠绕管壁一周(麻布宽≥15cm),并用铁丝将麻布扎紧。
3.6竖井砌筑
根据设计图纸要求准确放出竖井位置,撒上灰线,人工整修场地、挖基,夯实整平、铺上砂砾垫层然后进行浆砌,浆砌片石要求严格选料,保证浆砌层厚度面平整,砌体密实无空洞,砂浆勾缝线形美观,并且勾缝必须勾凹缝。
做好涵洞出水边沟,保证水流畅通。
3.7沟槽回填:回填采用10%石灰土分层夯实,夯实度应在90%以上。
四、质量管理和质量控制的组织保证措施
4.1质量管理
遵行全面质量管理的观点和方法,开展全员,全过程的质量管理活动。
建立施工质量保证体系,并在体系的运行过程中不断的完善。
4.2质量控制
施工严格按规范进行,并按“施工网络计划”控制施工进度。
质量控制注重施工前和施工中的过程控制,与预防为主,加强对工作质量,工序质量和中间产品质量的检查,以良好的工作质量来保证工序质量,促进工程质量。
(1)、推行全面质量管理,广泛开展群众性的QC小组活动,重点部位和并键工序均设质量管理点。
(2)、实行逐级技术交底制度。
(3)、做好生产班组的自检,互检和交接检以及专检工作。
施工前对工程所采用的原材料进行严格的检验,并报请监理工程师审批后方可使用。
施工中实行工序交接单制度。
上道工序完成,经检验合格后方可交接,进行下道工序的施工。
(4)、加强质量教育,提高全体职工的质量意识。
(5)、完善经济责任制,工程质量的优势与奖金挂钩,严格实行奖罚分明制度。
五、安全组织措施
5.1建立安全保证体系。
项目设安全管理机构,由工区长担任组长,工地设专职安全员,安保科领导,负责全桥的安全管理工作,生产班组设兼职安全员,协助班组长做好本班组的各项安全管理活动。
5.2安全教育和训练
(1)对新进场的工人进行安全生产教育和培训,经考核合格后,方准其进入操作岗位,每天上岗前均须进行技术交底、安全交底工作。
(2)在采用新工艺,新方法,新设备或调换工作岗位时,对工人进行新操作方法和新工作岗位的安全教育。
(3)车辆驾驶等特殊工种的工人进行专门的安全操作训练。
(4)设立每周一次的安全活动日,在班前班后会上检查安全生产的活动情况,并对职工进行经常性的安全教育和安全生产活动。
5.3落实安全责任制,制定安全管理的各项规章制度
建立健全名各项安全生产的规章和管理制度,体现“全员管理,
安全第一”的基本思想,明确安全生产责任,做到职责分明,各负其责。
需进一步制定的规章制度有:各级人员安全生产责任制度,安全生产教育培训计划,安全检查制度,安全交底制度,事故的分析处理制度等。
5.4各项安全技术措施
(1)施工操作人员进入现场时必须佩带安全帽,高空作业时必须系安全带。
(2)对各种施工工具要定期进行检查和维修保养,以保证使用的安全。
(3)所有临时结构的施工设计,必须考虑安全技术,并在施工前由设计者对操作人员进行详细的交底。
(4)对工地上设置的消防器材要定期维护和检查,严禁挪做他用,油库、木工加工棚等有明为的地段,应作防火的重点,严加管理。
圆管涵施工工艺流程图。
