SC型施工升降机基础施工设计计算
- 格式:doc
- 大小:81.50 KB
- 文档页数:13
SC200型施工升降机基础施工方案第一步:基坑开挖在安装施工升降机前,首先需要进行基坑开挖。
基坑的大小以及深度应符合施工升降机的设计要求。
开挖完成后,需要清理基坑内的杂物和泥土,并确保基底平整、牢固。
第二步:基础浇筑在基坑开挖完成后,需要进行基础浇筑。
首先,在基坑底部铺设一层砂浆,以增加基础的稳定性。
然后在砂浆上搭建钢筋网格,并进行钢筋绑扎。
最后,将混凝土倒入基坑内,进行振捣和抹平,使得基础表面平整。
第三步:固定螺栓安装在基础浇筑完成之后,需要在基础上安装固定螺栓。
固定螺栓起到固定施工升降机底座的作用。
首先,在基础表面钻孔,然后将固定螺栓插入孔内,并进行固定。
第四步:底座安装在固定螺栓安装完成后,需要进行施工升降机底座的安装。
底座是将施工升降机与基础连接在一起的组件。
首先,将底座放置在固定螺栓上,并确保底座与固定螺栓对齐。
然后,使用扳手等工具将底座固定在固定螺栓上。
第五步:导轨安装在底座安装完成后,需要进行导轨的安装。
导轨是施工升降机上下行的通道,起到引导作用。
首先,在底座上固定导轨支架,然后将导轨安装在导轨支架上,并确保导轨的平整度和固定性。
第六步:电气系统安装在导轨安装完成后,需要进行电气系统的安装。
电气系统包括电机、控制柜、电缆等设备。
首先,将电机安装在施工升降机上,并连接好电缆。
然后,将控制柜安装在合适的位置,并连接好电缆。
第七步:升降平台安装在电气系统安装完成后,需要进行升降平台的安装。
升降平台是施工升降机的工作部分,用于运送人员和物料。
首先,将升降平台放置在导轨上,并确保平台与导轨的配合良好。
然后,将升降平台与电机连接,并进行试运行,确保升降平台的运行正常。
第八步:安全保护设施安装在施工升降机安装完成后,需要进行安全保护设施的安装。
安全保护设施包括安全门、防护栏等。
首先,将安全门安装在升降平台的入口处,并设置好开关。
然后,在升降平台的四周安装防护栏,并确保栏杆的固定牢固。
最后,进行系统检查和调试,确保施工升降机的各项功能正常。

SC200/200TD型施工升降机安装方案一、工程概况本工程位于深圳市南山区。
项目由投资开发有限公司投资兴建,机械工业部深圳设计研究院设计,深圳市项目管理有限公司监理。
工程建设用地㎡,总建筑面积㎡。
项目为二层地下室,地下室建筑面积为1 m2,地上17层,塔楼建筑面积为31787.66㎡。
本工程共6栋塔楼,即1#、2#、3#、4#、5#、6#塔楼组成。
其中,塔楼17层檐口标高50.00m。
因施工需求,安装3台SC型施工升降机,即1#、2#、3#施工电梯(垂直运输设备,每两栋安装一台),预计每台安装高度60米,附墙架10套。
本次安装的是1#施工电梯。
二、SC施工升降机概述1、安装人员2、安装时间3、安装流程(基础)→场地的清理→底盘、护栏的安装→吊笼、传动机构→电气安装、试车→导轨架加高→附墙架→电缆导向装置→安全限位装置安装过程可利用已装在建筑物外侧的塔吊配合安装。
四、SC型施工升降机的安装安装前,必须熟悉SC型施工升降机的性能,具体技术参数以确保安装安全顺利,根据SC型施工升降机的安装要求,其施工程序如下。
(一)装机前的准备1、基础制作:①根据SC型施工升降机吊笼规格及II型附墙安装要求,按“使用说明书”并结合工地实际情况,选择升降机的安装位置,按相应技术要求由土建单位设计制作升降机基础,要求基础平台能承受总自重2陪以上的静压力,并应有排水设施。
a升降机的基础应满足《GJJ安装方案》中的各项要求。
此外,还必须符合当地的安全法规。
b基础所承受的载荷不得小于P。
c基础周围必须有良好的排水措施。
总自重G计算:G=吊笼重量+外笼重量+导轨架总重量+对重重量+载重重量(Kg)基础承载P计算:(考虑动载、自重误差及风载对基础的影响,取系数n=2)P =G×n(Kg)∵ 1 Kg = 0.0098 k N∴P = G×2×0.0098= G×0.02 k N例:SC200/200TD型升降机,高度为100米,Ⅱ型附墙架。
SC200/200普通施工升降机基础方案编制:审核:批准:日期:广州市特威工程机械有限公司GUANGZHOU TEWEI ENG.MACHINERY CO.,LTD一、SC型施工升降机参数表:二、基础制作及基础预埋座布置II型附墙L=3100~3600mm A=6000mm B=4000mmA基础预埋座(厂家提供)基础技术要求1.基础承受的载荷能力应大于P:P=(吊笼重+外笼重+导轨架重+载重)×0.02 (kN)2.混凝土基础板下地面的承载力应大于0.15Mpa 。
3.双层钢筋网:钢筋直径12mm,间距200mm,两层钢筋互相连接为一体。
4.L距离为根据实际情况确定(L=2900~3600mm)。
5.基础预埋座应全部埋入混凝土基础板内,并与预埋钢筋焊接为一体。
6.基础预埋座4个M24螺纹孔不能堵塞,预埋后螺纹孔与混凝土表面平齐。
7.混凝土砼号不低于C30。
8.基础周围需考虑排水措施。
三、升降机基础制作:基础制作(1)、总自重计算G= + + + (2)、基础承载P计算(考虑动载、自重误差及风载对基础的影响,取系数n=2)吊笼重(含传动):2×2000kg外笼重:1500kg导轨架总重:150×66=9900kg载重重:2×2000kg基础承载等于P=G×0.02kN=(2×2000+1500+9900+2×2000)×0.02kN=388kN升降机的制作的基础必须能够承受最大压力Pmax=388KN,另地面承受的压力不得小于0.15MPa。
四、升降机安装示意:五、如升降机安装在楼板,楼板受力不够则必须增加顶撑:楼板顶撑布置图支撑系统立杆稳定性验算假设基础下的每根立杆支撑均匀受力,立杆的轴向压力设计值N=388/132=2.94kN 计算立杆的截面回转半径:i = 1.58 cm;μ--模板支架等效计算长度系数,取1.55;k --计算长度附加系数,取值为1.155因步距为1.0m,计算长度,由公式l o = k×μ×h 确定:l0 =1.79m;长细比 l o/i =113.3;轴心受压立杆的稳定系数φ,由长细比l o/i 的计算结果查表得到:φ=0.496;立杆净截面面积:A = 4.89 cm2;立杆净截面模量(抵抗矩) :W = 5.08 cm3;钢管立杆抗压强度设计值:[f] =205 N/mm2;σ =2940/(0.496×489)=12.1N/mm2;立杆稳定性计算σ=12.1N/mm2小于立杆的抗压强度设计值[f]= 205 N/mm2,满足稳定性要求!参考以下标准:1、GB/T 10054-2005 《施工升降机》2、GB/T 26557-2011 《吊笼有垂直导向的人货两用施工升降机》3、JGJ 130-2001 《建筑施工扣件式钢管脚手架安全技术规范》4、GB3811 《起重机设计规范》。
工业用房及配套设施项目施工升降机专项施工方案附录编制单位:编制人:目录第一章工程概况 (2)二、施工平面布置 (4)三、施工要求 (4)四、技术保证条件 (4)五、工艺流程 (5)六、施工方法 (6)七、操作要求 (7)八、检查要求 (9)第二章、施工安全保证措施 (9)一、组织保障措施 (10)二、技术措施 (13)第三章、验收要求 (15)一、验收标准 (15)二、验收程序 (16)三、验收内容 (16)四、验收人员 (18)第四章、施工升降机加固计算书 (19)配筋示意图 (21)支撑立面图 (22)第一章工程概况1.1 项目基本信息1.2 项目工程概况总建筑面积为46297.92m²,设计使用年限:50年;地上/地下层数:-1F,抗震等级:二级;结构类型:框架;建筑场地类别:Ⅱ类;层高11层,建筑高度:1号楼A单元36.15m,1号楼B单元36.15m,二号楼36.45m;抗震设防烈度:7度;耐火等级:二级;建筑结构安全等级:二级。
1.3、危大工程概况和特点本工程为商业、多层和高层住宅楼,结构类型为框架、框—剪力墙结构,各单体工程阳台多,结构悬挑部位多,受力复杂,施工升降机的要选好位置,方便材料运输,保证附着节点受力可靠;本工程部分施工升降机基础作用在回填土上,故要确保回填土的施工质量,保证地基承载力,表面出现地基不均匀沉降;本工程部分施工升降机基础设置在地下室顶板上,设计时应考虑基础对结构的影响。

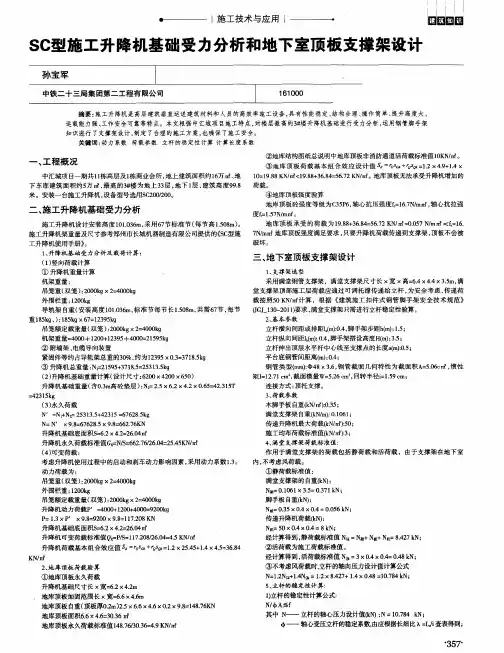

施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130-20115、《木结构设计标准》GB50005-20176、《钢结构设计标准》GB50017-20177、《砌体结构设计规范》GB50003-20118、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)9、SCD200/200J施工升降机使用说明书二、施工平面布置三、施工要求1、施工升降机位置选择的原则:满足使用功能及砌筑阶段装修阶段工程量。
SC200/200施工升降机安装方案1.施工升降机的主要参数1.1施工升降机的类型为SC200/200,额定载重量为2T,最大安装载重量为1T。
1.2施工升降机桥箱净空尺寸为3000*1300*2550mm(长*宽*高)。
1.3施工升降机准用高度为150m,现用高度为60m.1.4 施工升降机提升速度为0~38m/min。
2、施工升降机的基础荷载。
SC200/200施工升降机垂直压力P=53t,该施工升降机安装在由土建部门按使用说明要求振捣浇筑的混凝土基础上,混凝土基础上表面平整度允许偏差为10mm。
3、施工升降机的安装和有关的必要说明3.1 用现场塔吊把施工升降机的基础底架就位于混凝土基础平面上。
3.2装上三节标准节,在两个方向上检查标准节垂直度,保证垂直度≤5/10000,并装上避震弹簧。
3.3用现场塔吊把吊笼缓慢就位于基础上,按要求进行安装和固定,并在稍高位置上装上限位装置,以保证吊笼不接触地面。
3.4用现场塔吊把三节标准节吊到吊笼顶,接通电源后,由一名司机、两名起重工进行反复的自行安装,直到预定高度。
加高同时,应按规定安装附墙和立柱管。
3.5在最后一节标准节安装完毕后套上盖子。
3.6项目部应预留合适场地安装围栏。
3.7安装时必须注意,SC200/200施工升降机的自由端悬空高度不得超过9m。
3.8标准节连接时,导向锥面应涂上润滑油,螺栓拧紧力矩为350N.m。
3.9吊笼升降时,安装吊杆上不得挂有标准节。
运送附墙架和管子支撑时,必须注意吊笼的安全,防止碰撞。
3.10进行正常工作运行前,安装并调整限位撞块。
3.11施工升降机进行电器安装和调试。
3.12施工升降机在安装完成后必须进行坠落试验,切实不超过1.2m制动距离。
3.13施工升降机在按公司”安装后验收和交付使用制度”进行安装技术试验和验收,并填写好“施工升降机安装质量验收书”。
4.加高及附墙4.1 SC200/200的自由端使用高度≤9m,加高方法参照使用说明书。
SC200/200 型施工升降机施工升降机安装、拆除方案长兴湾16#地项目部2011年 3 月20 日总则SC200/200型施工升降机基础根据使用总高度以及土壤耐压力而定基础图中各项尺寸。
此外,混凝土基础的施工还必须符合当地的有关安全法规及通过特种设备的安全检测。
一、工程名称:长兴湾16#地6#-10#楼二、工程概况:本工程为框架结构,6#、7#楼地上16层,地下一层,8#、9#楼地上17 层,地下一层,10#楼地上15 层,总建筑面积40548.35M2。
三、基础计算1.基础计算计算简图取四个地脚孔中心所围面积,简图如下:升降机有四个工况:正常工作状态,安装状态,事故状态,非工作状其中以正常工作状态中轿厢在底部的工况对基础最为不利,此时基础承载:N =(G吊笼重+ G底笼+ G导轨架总重+ G对重+ G额定载重)X 1.4 =(30+24+58+25+40) X 1.4 =247.8KNM = M风+ M吊笼重+ M额定载重此三项按一次超静定计算下端处:1 2M风二—X q 风X L8= -X 0.2 X 928=2.03 KN m=1 (26 1.108) (1 2 =3.6 KN m M=2.03+3.6=5.63 KN m 根据以上外载N 、M 作以下验算: 2. 底面积验算 N G npr式中: N=247.8KNG —基础混凝土重G=R V =2.5 0.25 3.8 5.6=133 KN[P]---- 基础允许承载能力一般为100KN mP= ^-G =247.8 空=17.89KN < [P]D 5.6X3.83.基础底面上的应力CT max N G 6M -------- + ----- A B A 2B 247.8 133 + 6 5.63 18.178 KN5.6 3.8 5.62 3.8 N +G (X minA B 6M _ 247.8+133 6 汉 5.63 =仃61 KNA 2B 5.6 3.8 5.623.8満足条件: (T max _ 1.2 [P]min _ 17.61二 18.178=0.94.板厚验算 混凝土板上平面到最下面钢筋距离为 h o,则:h eK -Q C M 吊笼重+ M 额定载重二丄M (1- 3 2式中:K:冲切强度参数取2.2Q c:单边冲切破坏载荷2X 18.178=83.958 KN Q= Cf ax=(1.51 3.8-1.058 )R:抗拉强度500 #水泥R L=2.45N mrmb p:冲切锥体b p=b+h)=760+(250-35)=975mm. 2.2110000 “匚WOh 0= =135.078mm0.75X2.45X975満足设计要求四、基础图:见下图札厂5Or M ? 1 J O.I/LO A1'-,五、基础设置方案方案:混凝土基础在地面上六、附墙架计算附墙架作用建筑物上力F的计算:F=L 60000 NB x2.051N=0.102kg附墙架与墙壁的连接型式1. 墙壁上的预埋件相连接 2 .用穿墙螺栓固定3. 预埋螺栓 4 .钢结构焊接根据现场的实际施工进度以及现场的预埋位置是或准确来确定各附墙架的连接型式。
施工升降机计算书计算依据:1、《施工现场设施安全设计计算手册》谢建民编著2、《建筑地基基础设计规范》GB50007-20113、《混凝土结构设计规范》GB50010-20104、《钢结构设计标准》GB50017-20175、《建筑施工升降机安装、使用、拆卸安全技术规程》(JGJ215-2010)6、SC200/200施工升降机使用说明书7、《建筑结构可靠性设计统一标准》GB50068-2018一、参数信息1.施工升降机基本参数导轨架重(共需40节标准节,标准节重145kg):145kg×40=5800kg,施工升降机自重标准值:P k=((2000×2+1300+0×2+1460+5800)+2000×2)×10/1000=165.6kN;施工升降机自重设计值:P=n×P k=2.1×165.6=347.76kN;施工升降机基础自重设计值:P j=γ0×1.3×L×d×h×25=1×1.3×4×4×0.4×25=208kN基础底部覆土自重设计值:P t=γ0×1.3×γ×h s×L×d=1×1.3×19×1.5×4×4=592.8kNP=P+P j+P t=347.76+208+592.8=1148.56kN三、地下室顶板结构验算验算时不考虑地下室顶板下的钢管的支承作用,施工升降机的全部荷载由混凝土板来承担。
根据板的边界条件不同,选择最不利的板进行验算。
(按荷载满布,且计算板约束条件为两边固支,两边铰支考虑)楼板长宽比:Lx/Ly=3/4=0.751、荷载计算楼板均布荷载:q=1148.56/(4.5×3)+1×1.3×25.1×0.3=94.868kN/m22、混凝土顶板配筋验算依据《建筑施工手册》(第四版):单位长度弯矩值:M xmax=0.039×94.868×32=33.298kN·mM ymax=0.0189×94.868×32=16.137kN·mM0x=-0.0938×94.868×32=-80.087kN·mM0y=-0.076×94.868×32=-64.889kN·m混凝土的泊桑比为μ=1/6,修正后求出配筋。

目录一、工程概况及编制说明 (2)二、SC型施工升降机概述及主要技术参数 (2)三、安装流程 (2)四、SC型施工升降机安装 ···································· 3-11五、安全措施及注意事项······································ 11-12六、现场配合工作 (12)七、维修保养与定期检查······································ 12-13八、附件··························································· 14-15SC型施工升降机施工方案一、工程概况及编制说明1、郑村城中村改造工程12#楼,因施工需要,在12#楼北面33-35轴安装一台SC200/200型施工升降机,预计安装高度约为米,附墙架5套。
目录一、编制依据 (2)二、工程概况 (2)1、建设工程简介 (3)2、主要楼栋层数及建筑高度 (3)3、施工项目简况 (3)4、施工升降机安设计划 (4)5、施工升降机的附着安装计划 (4)三、SC200/200型施工升降机概况 (5)四、升降机的竖向荷载概况 (6)1、升降机重量计算 (6)2、附墙架、电缆导向装置 (6)3、升降机最大总重量 (6)五、基础设计 (7)1、基础范围及类型 (8)2、回填区域基础的做法 (9)3、天然基础的设计 (9)4、基础底板置于地下室顶板的设计 (12)5、地下室顶板处承载力验算 (13)六、基础底板支顶加固计算 (14)1、基础顶板下支的撑系统 (14)2、加固支撑脚手架验算 (15)3、计算结果 (21)4、混凝土强度验算 (21)七、施工升电梯基础施工 (22)八、现场安全防护措施 (22)后附施工电梯基础图、及立面图施工升降机基础施工方案一、编制依据1、重庆长风机械制造有限责任公司《SC200/200施工升降机使用说明书》2、《建筑机械安全技术规程》JGJ33-20013、《建筑施工安全检查标准》JGJ59-20114、《建筑施工手册》第四版5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、重庆市建筑起重机械安全监督管理实施细则7、南湖xxx建设项目设计图二、工程概况1、建设工程简介拟建项目共48栋建筑物,其中有25栋高层建筑为住宅、酒店等,主体楼层数为15层~31层,裙楼商业用房的楼层数为1~3层。
主楼的结构类型均为剪力墙结构;23栋多层建筑为商业用、房幼儿园及配套用房,楼层数量为3层或~4层,采用框架结构。
2、主要楼栋层数及建筑高度3、施工项目简况4、施工升降机安设计划本方案将对一区、二区的8栋高层建筑的室外施工升降机的基础作叙述,一区1#楼、2#楼这两栋高层建筑的室外施工升降机的基础置于回填土区域,二区除8#、9#楼这两栋高层建筑的室外施工升降机置于地下室顶板上外,其余楼栋的室外升降机均设置于回填土区域。

SC200-200TD型施工升降机安装方案(2024,已批,江河源)早晨的阳光透过窗帘的缝隙,洒在办公室的地板上,我泡了杯咖啡,打开电脑,开始构思这个方案。
思绪就像施工升降机的吊篮,缓缓上升,一点点填充着空白的文档。
一、前期准备1.技术交底在安装升降机之前,要进行技术交底。
我们把所有参与安装的工人叫到一起,详细讲解升降机的结构、原理以及安装过程中需要注意的细节。
大家认真听讲,不时点头,我心里暗自松了口气。
2.施工图纸根据施工图纸,我们确定了升降机的安装位置。
这个位置既要考虑到施工现场的空间布局,也要考虑到升降机的运行轨迹。
图纸上的线条就像一条条指引,引导我们一步步前进。
二、基础施工1.基础浇筑升降机的基础是关键。
我们采用C30混凝土进行浇筑,厚度达到30厘米,确保升降机的稳定性。
混凝土浇筑过程中,我们严格控制质量,不允许有丝毫马虎。
2.预埋件安装在基础浇筑完成后,我们开始安装预埋件。
预埋件是升降机与基础连接的关键部件,安装时要确保其水平度和垂直度。
这个过程就像是在拼图,每一个部件都要严丝合缝。
三、升降机安装1.主机安装主机是升降机的核心部分。
我们按照说明书,将主机与基础连接,确保其稳定性。
主机安装完成后,仿佛一个巨人站在施工现场,等待着进一步的组装。
2.导轨安装导轨是升降机的运行轨道,其安装质量直接影响到升降机的运行效果。
我们采用高强度钢材制作导轨,安装过程中,严格控制其垂直度和直线度。
3.电气系统安装电气系统是升降机的大脑,负责控制升降机的运行。
我们选用优质的电气元件,确保电气系统的稳定性和安全性。
安装过程中,我们严格遵循电气安装规范,确保每一个接口都连接到位。
四、调试与验收1.调试升降机安装完成后,我们进行调试。
调试过程中,我们检查升降机的运行是否平稳,各项功能是否正常。
这个过程就像是在给一个新生儿洗澡,小心翼翼,生怕有什么闪失。
2.验收调试合格后,我们邀请甲方、监理等相关单位进行验收。
验收过程中,他们对升降机的安装质量给予了高度评价,这让我感到无比欣慰。
10055—19966、《施工升降机试验方法》GB/T10056—1996三、施工方案(一)、基础施工方案1、施工电梯设置位置8栋高层按每栋设置一台施工电梯,共设置8台施工电梯,具体位置详施工组织设计施工总平面图。
2、基础施工方案基础梁配筋为上部425,下部632。
板配筋为双层双向14@150。
混凝土强度等级采用C30。
在基础壁上设置排水及清扫口。
施工电梯完成施工任务并拆除后,将增加的施工电梯混凝土基础拆除干净,再进行设计图纸要求的施工任务。
基础位置在施工时现场确定。
3、基础荷载计算1)、荷载计算P=(吊笼自重+外笼自重+导轨架重+对重重量+载重量)*2.1则吊笼自重1400*2=2800KG外笼自重1500KG导轨架重(共73节160KG/节)73*160=11680KG对重重量1258*2=2516KG载重量2022*2=4000KG总计22.496t基础荷载P=22.496*2.1=47.2t电梯基础为4200×4000×300mm,梁300×800,则整个电梯基础范围内顶板所受荷载为P总=4.66t/㎡;2)、验算结构梁配筋将施工电梯总荷载、施工电梯基础、结构梁板等荷载总和来验算结构梁配筋率。
根据工程实际情况,采用PKPM结构计算模块验算配筋,从计算结果表明设计图纸结构梁配筋率满足荷载要求。
3)、计算施工电梯配筋本工程施工电梯基础采用梁板式基础,平行于建筑物设置300×800基础梁,4200×4000×300mm基础板。
用PKPM施工技术模块中楼板及框架计算工具计算梁板配筋计算及验算。
得基础梁配筋为上部425,下部632。
板配筋为双层双向14@150。
4、基础施工1)、将-0.8m结构板清理干净,弹出定位及模板线,铺30mm厚泡沫板;2)、绑扎钢筋、支设模板;。
大东家府邸商住楼工程SC200/200施工升降机基础施工方案编制:阳桂林审核:孙卫逵审批:编制单位:湖南省庆新建筑有限公司编制日期:2015年月日目录一、编制依据 (3)二、工程概况 (3)三、SC200/200型施工升降机概况............................... .3四、施工升降机安装概况 (4)五、基础设计 (5)六、基础底板支顶加固计算 (6)七、基础施工 (12)八、现场安全防护措施 (13)一、编制依据1、中联重科股份有限公司《SC型施工升降机使用说明书》2、《建筑机械安全技术规程》JGJ33-20013、《建筑施工安全检查标准》JGJ59-20114、《建筑施工手册》第四版5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、隆回大东家府邸商住楼工程设计图二、工程概况项目名称:大东家府邸商住楼建设单位:隆回三农房地产开发有限公司设计单位:邵阳市第二研究设计院监理单位:邵阳市工程建设监理有限公司施工单位:湖南省庆新建筑有限公司本工程建筑层数为27层,其中地下1层,地上26层;总建筑面积36465m2;建筑高度79.950米;地下室层高 m,一层层高4.1m,2~26层层高均为3m。
根据施工需要,主体结构及装饰阶段施工,垂直运输机械采用1台SC200/200施工升降机配合施工,计划安装时间为结构10层开始,预计安装高度为90米。
三、SC200/200型施工升降机概况SC200/200型施工升降机为齿轮齿条传动,传动部分在吊笼顶部,做垂直运输建筑施工用起重设备,额定载重量为2×2000kg,主要结构由吊笼、传动部分、导轨架、外笼组成。
吊笼是升降机运载人和物料的构件,笼内设有电控箱和防坠安全器,并设有期限开关和机电联锁开关、上下限位开关,只有当吊笼前后夹门、外笼门、安全活动门均关好后,吊笼才能运行。
防坠安全器是升降机的主要安全装置,当吊笼在高空出现意外情况,突然下坠,其速度超过正常运行速度时,防坠安全器会自然制动,防止吊笼坠落。
大东家府邸商住楼工程SC200/200施工升降机基础施工方案编制:阳桂林审核:孙卫逵审批:编制单位:湖南省庆新建筑有限公司编制日期:2015年月日目录一、编制依据 (3)二、工程概况 (3)三、SC200/200型施工升降机概况............................... .3四、施工升降机安装概况 (4)五、基础设计 (5)六、基础底板支顶加固计算 (6)七、基础施工 (12)八、现场安全防护措施 (13)一、编制依据1、中联重科股份有限公司《SC型施工升降机使用说明书》2、《建筑机械安全技术规程》JGJ33-20013、《建筑施工安全检查标准》JGJ59-20114、《建筑施工手册》第四版5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20116、隆回大东家府邸商住楼工程设计图二、工程概况项目名称:大东家府邸商住楼建设单位:隆回三农房地产开发有限公司设计单位:邵阳市第二研究设计院监理单位:邵阳市工程建设监理有限公司施工单位:湖南省庆新建筑有限公司本工程建筑层数为27层,其中地下1层,地上26层;总建筑面积36465m2;建筑高度79.950米;地下室层高 m,一层层高4.1m,2~26层层高均为3m。
根据施工需要,主体结构及装饰阶段施工,垂直运输机械采用1台SC200/200施工升降机配合施工,计划安装时间为结构10层开始,预计安装高度为90米。
三、SC200/200型施工升降机概况SC200/200型施工升降机为齿轮齿条传动,传动部分在吊笼顶部,做垂直运输建筑施工用起重设备,额定载重量为2×2000kg,主要结构由吊笼、传动部分、导轨架、外笼组成。
吊笼是升降机运载人和物料的构件,笼内设有电控箱和防坠安全器,并设有期限开关和机电联锁开关、上下限位开关,只有当吊笼前后夹门、外笼门、安全活动门均关好后,吊笼才能运行。
防坠安全器是升降机的主要安全装置,当吊笼在高空出现意外情况,突然下坠,其速度超过正常运行速度时,防坠安全器会自然制动,防止吊笼坠落。
本工地长沙中联重工股份有限公司制造的 SC200/200型施工升降机具体技术参数如下:四、施工升降机安装概况施工流程:施工升降机安装位置处砼浇筑→地下一层加固→施工升降机基础施工→安装施工升降机→施工升降机拆除→加固架体拆除。
安装位置:考虑到现场情况,施工电梯安装在地下室顶板上,最终安装高度90m。
采取附墙方案,附墙间距9米(每三层楼高度设附墙一道),附着架数为9架(分别在第3、5、8、11、14、17、20、23层及屋面层设置附墙),附墙长度2.9~3.6米。
五、基础设计施工升降机设计安装高度90m,采用60节标准节(每节高1.508m)。
施工升降机架重量及尺寸参考长沙中联重工股份有限公司提供的《SC型施工升降机使用说明书》。
本工程施工升降机安装位置:在29~32轴交J~G轴间。
根据使用说明书要求基础底板尺寸为6000×4000×300,配筋双层双向Ф12@200,土基地耐力R≧15吨/㎡。
在地下室顶板上,地下室顶板该部位板厚200mm,板筋原设计是双层双向Ф12@200,考虑安装施工升降机位置,施工时板筋加密为双层Ф12@100,施工时结构梁300*700~900mm,利用原地下室结构梁板,板厚200+100mm进行计算,。
1、基础底板受力分析及载荷计算:(1)竖向荷载计算①升降机重量计算:安全系数K=2.1,升降机按安装高度90米时计算重量,G=(吊笼重+底笼重+导轨架自重+吊笼载重重+附墙架、电缆导向装置重量)×2.1 机架重量:吊笼重(双笼,含驱动系统):2000㎏×2=4000㎏底笼重:1480㎏导轨架自重(安装高度90米,标准节每节长1.508米,共需60节,每节重145㎏,):145㎏×60=8700㎏吊笼载重重(双笼):2000kg×2=4000㎏机架重量=4000+1480+8700+4000=18180㎏②附墙架、电缆导向装置紧固件等约占导轨架总重的30%,约为145×60×0.3=2610㎏③ 升降机总重量:G=(18180+2610)×2.1=43659㎏=43.66t ≈437KN (2)基础板重量计算(施工尺寸:6000×4000×300)重量:P 2=1.2×2.5×6×4×0.30=21.6吨≈216KN (3)竖向荷载:P 总=(P 1+P 2)=653KN ≈66吨。
2、基础安装在地下室顶板处时地下室顶板承载力验算:根据设计图纸及设计院提供的地下室顶板(覆土部分)承载力相关数据,覆土部分的地下室顶板的承载力为:q 1=40KN/㎡(板厚200mm ,C35砼)。
经复核施工升降机基础底板传来的均布荷载q 2=653/6/4=27.2KN/㎡<q 1=40KN/㎡,地下室顶板能够承载升降机基础底板传来的66吨的最大荷载,报设计复核同意本方案中的升降机基础设置在地下室顶板上。
计算过程:67.06/4/==oy ox l l集中力化为均布荷载q=470/6/4=19.6KN/mm KN ql M x ⋅=⨯⨯==6.1746.190561.00561.022集中力下[M x ]= M x ×2=35.2 m KN ⋅ 根据结构静力计算手册查表得:板取300厚,C35砼,As=630mm 2,三级钢HRB400配筋取双层双向Ф12@175,实际施工时配筋为双层双向Ф12@100。
六、基础底板支顶加固计算6.1、根据设计要求,施工电梯基础须增设支顶结构以保证主体结构及基础底板的安全性,其位置在标准节的正下方,即地下室顶板下方,采用落地式Ф48×3.0mm 钢管满堂脚手架回撑加固,将荷载传至基础筏板上。
根据施工电梯基础尺寸6000mm ×4000mm ,所以加固平面范围为6600mm×4200mm。
钢管立杆长度3800mm,立杆间距600mm,步距1.7米,立杆自由端长度不大于250mm,离地200mm处按纵下横上设置纵横向扫地杆,立杆底部设置底座,顶部设可调顶托,顶托上加设60×80木枋与顶板结构砼底顶紧。
架体四周设置由下至上的竖向连续剪刀撑,宽度4~6米。
扣件扭紧扭矩40~65N.m。
安全员全部检查并进行架体验收。
加固脚手架施工完毕后,方可进行施工升降机基础施工。
加固脚手架的立杆间距、步距、剪刀撑、扫地杆、顶托等要严格按照方案要求实施,经项目技术负责人验收通过后,方可下道工序。
施工升降机基础完工且经公司主管部门验收通过后,方可进行施工升降机的安装。
施工升降机全部拆除后,方可拆除加固的脚手架。
6.2、验算1、基本参数:(m):0.6m;步距h(m):1.7m;立杆横向间距或排距la(m):0.6m;脚手架搭设高度3.8m;立杆纵向间距或排距lb立杆上端伸出至模板支撑点的长度a(m):0.25;钢管类型(mm):Ф48×3.0 连接方式:顶托支撑;扣件抗滑承载力系数:0.80.2、荷载参数脚手板自重(kN/㎡):0.300;栏杆自重(kN/㎡):0.150;材料堆放最大荷载(1(N/㎡):40.000;施工均布荷载标准值(kN/㎡):1.000。
3、纵向支撑钢管计算:纵向钢管按照均布荷载下连续梁计算,截面力学参数为截面抵抗矩W= 5.08 cm3;截面惯性矩I=12.19cm3;(1)荷载的计算:脚手板与栏杆自重(kN/m):q 11=(0.150+0.300)×0.600=0.270 kN/m;堆放材料的自重线荷载(kN/m):q12=40. 000×0.600=24.000 kN/m;活荷载为施工荷载标准值(kN/m):Pi=1.000×0.600=0.600 kN/m(2)强度计算:最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩。
最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和;最大弯矩计算公式如下:M 2max=_O.1Oq1l2 -0.117q2l2最大支座力计算公式如下: N=1.1q1l+1.2q2l均布恒载:q1=1.2×q11+1.2×q12=1.2×0.270+1.2x24.000= 29.124 kN/m;均布活载:q2=1.4×0.600=0.840 kN/m;最大弯距M max=0.1×29. 124×0.6002+ 0.117×0.840×0.6002=1.084 kN.m:最大支座力N= 1.1×29.124×0.600+ 1.2×0.840×0.600= 19.827 kN;截面应力o=0. 600×106/(5080.0)=118.110 N/mm2;纵向钢管的计算强度118.110 N/mm2小于205.000 N/mm2,满足要求!(3)挠度计算:最大挠度考虑为三跨连续梁均布荷载作用下的挠度;计算公式如下: V max=0.667+0.990均布恒载:q= q11+q12=0.270+24. 000=24.270 kN/m;均布活载:p= 0.600 kN/m;V= (0.677×24. 270+0. 990×0.600)×600. 04/(100×2.060×105×121900.0)=0.879 mm纵向钢管的最大挠度0.879小于400. 000/250=1.6与10,满足要求。
4、扣件抗滑移的计算:按照《建筑施工扣件式钢管脚手架安全技术规培训讲座》刘群主编,P96页,双扣件承载力设计值取25.00kN,按照扣件抗滑承载力系数0.80,该工程实际的旋转双扣件承载力取值为12.80kN。
R≤Rc其中Rc一扣件抗滑承载力设计值,取20.00 kN;纵向水平杆传给立杆的竖向作用力设计值R= 19.827 kN<20.00 kN,所以双扣件抗滑承载力的设计计算满足要求!5、模板支架荷载标准值(轴力):作用于模板支架的荷载包括静荷载、活荷载和风荷载。
1)静荷载标准值包括以下内容:脚手架的自重(kN): N G2=0.149×4.500=0.670 kN;钢管的自重计算参照《扣件式规范》附录A双排架自重标准值,设计人员可根据情况修改。
