2024年市政道路路缘石安装工程专项施工方案如下:一、工程概况市政道路路缘石安装工程是为了提高道路交通安全性和美观性而进行的专项施工工程。
本工程计划在市区内的主要道路和交通要道进行施工,总计安装路缘石长度达到XXX公里。
二、施工准备1. 设计方案确定后,及时组织采购材料和设备,并进行人员培训和技术交流。
2. 检查施工现场,确保施工场地平整、清洁,并做好安全设施的设置。
3. 制定详细的施工计划,确保施工进度和质量。
三、施工流程1. 路缘石的设计和布置:根据道路情况和设计要求,确定路缘石的形态和布置方式。
2. 基础工程施工:首先进行路基开挖、压实和基础砌筑等工序。
3. 路缘石安装:根据设计要求,采用适当的机械设备将路缘石按照设计要求一一安装。
4. 路缘石调整和固定:在安装完成后,对路缘石进行调整和固定,确保整体水平和稳固。
四、施工质量控制1. 严格执行施工图纸和设计要求,确保路缘石的安装位置和尺寸准确无误。
2. 施工过程中定期进行质量检查和自检,并及时处理发现的问题。
3. 完工验收前进行整体检查,确保施工质量符合规定标准。
五、施工安全保障1. 严格执行安全作业规程,做好施工现场的安全警示标识和隔离措施。
2. 工人需穿着符合要求的安全防护装备,严格遵守施工作业安全规定。
3. 定期组织安全培训和演练,提高施工人员的安全意识和应急处理能力。
六、施工后期维护1. 完工后进行清洁整理,保持施工场地的整洁和安全。
2. 定期对路缘石进行检查和维护,确保其使用寿命和外观效果。
七、经费管理1. 严格按照预算编制指南进行经费管理,做好费用预算和结算工作。
2. 做好经费监管和审计工作,确保经费使用合理、规范。
以上为2024年市政道路路缘石安装工程专项施工方案。
市政工程道路路缘石安装施工方案市政工程道路路缘石安装施工方案一、工程概况本工程位于城市道路改造项目中,安装道路路缘石,属于新建部分。
本工程路缘石的类型为混凝土路缘石,规格为300×600×800mm。
二、施工前的准备工作1、桥涵节开展相关工作时,应全面了解车辆进出较密集的区域,进行测量和调查。
2、在施工前应明确车辆驶入和驶离路口的方向和道路等级,绘制出明确的标志标识。
3、根据现场土质情况和道路坡度,确定路缘石的施工方式和倾斜度。
确保路缘石的线型符合设计要求,确定所使用的混凝土的标号,以及建立质量保证体系。
4、进行水平测量,使用尺子、钢卷尺或长垂线等工具,对施工区域进行丈量、标杆标高。
5、购买相应的材料,如混凝土道路路缘石、水泥、沙子、石灰、钢丝网、钢筋等,并按照设计规定进行验收。
三、施工流程1、基础备份:按照规定的线型和尺寸,挖深土壤并采取足够的预防措施,确保所挖出的土壤不干燥和硬化。
基础备份应按照设计要求进行填充,在整个基础面上进行检查和放样。
2、预埋配件:根据设计要求在预留的位置安装预埋配件,以便连接或固定路缘石。
3、架线简并:在施工准备好的基础上,在路口或人行道交界处架起一条水平线,以保证路缘石的水平安装。
4、路缘石计算:根据路面、缘石等尺寸、方向、斜度和安装方式的设计,计算每一块路缘石的长度和倾斜度。
5、混凝土的调配和制作:将水泥、沙子和石灰按照规定的配比进行混合。
确保混凝土的质量达到设计要求。
6、路缘石倾斜安放:将路缘石安放在基础上,并根据简并预先设置的水平线调整路缘石的倾斜角度。
7、缝隙充填:在路缘石安装完毕后,应在路缘石与路面之间的缝隙充填材料以保证使用寿命。
四、工艺节点的质量控制1、基址备份:确保基址备份严格按要求,不得出现偏差。
2、预埋配件安装:确保预埋配件安装质量,承揽方要按照设计要求进行筛选,为安装预埋配件提供保障。
3、路缘石倾斜安装:施工人员按照预先设置好的水平线安装路缘石,保证倾斜度达到设计要求。
路边石工程技术交底标题:路边石工程技术交底引言概述:路边石是道路建设中常见的一种护坡设施,其主要作用是固定路基和护坡,保障道路的安全和稳定。
在进行路边石工程时,需要进行技术交底,确保施工质量和工程进度。
本文将详细介绍路边石工程技术交底的内容和要点。
一、设计要求1.1 石材选用:根据设计要求和施工标准,选择适合的石材作为路边石材料。
1.2 尺寸规格:根据设计图纸要求,确定路边石的尺寸规格,确保施工精度和一致性。
1.3 固定方式:确定路边石的固定方式,包括地锚、钢筋等固定设施,确保路边石的稳固性。
二、施工工艺2.1 基础处理:在进行路边石施工前,需要对基础进行处理,确保路边石的稳固性和承载能力。
2.2 石材摆放:按照设计要求和施工图纸,将石材按规定的尺寸和固定方式摆放在指定位置。
2.3 固定施工:采用合适的固定方式,对路边石进行固定施工,确保路边石的牢固和稳定。
三、质量验收3.1 尺寸检查:对路边石的尺寸进行检查,确保符合设计要求和标准规定。
3.2 固定检查:对路边石的固定方式进行检查,确保路边石的稳固性和安全性。
3.3 表面处理:对路边石的表面进行检查,确保表面平整、无裂缝和破损。
四、安全注意事项4.1 施工现场安全:在进行路边石工程时,要严格遵守安全规定,确保施工现场的安全。
4.2 设备使用安全:使用施工设备时,要注意操作规范,确保施工过程中不发生安全事故。
4.3 施工人员安全:施工人员要接受安全培训,严格遵守施工规程,确保自身安全。
五、工程验收5.1 竣工验收:在路边石工程完成后,进行竣工验收,确保工程质量符合设计要求。
5.2 质量评定:对路边石工程进行质量评定,评估施工质量和工程成果。
5.3 安全评估:对路边石工程进行安全评估,评估施工过程中的安全措施和效果。
结语:路边石工程技术交底是确保施工质量和工程进度的关键环节,只有严格按照设计要求和施工规范进行技术交底和施工操作,才能保障道路的安全和稳定。
路边石工程技术交底引言概述:路边石工程技术交底是指在道路建设中,对路边石的施工和技术要求进行详细的交底和说明。
路边石作为道路的边界线,起到保护道路和引导交通的作用,因此在施工中需要严格按照规范进行操作。
本文将从四个方面详细阐述路边石工程技术交底的内容。
一、路边石的选材要求1.1 材料的选择:路边石通常使用混凝土材料,其强度和耐久性要求较高。
在选材时,应选择符合规范要求的材料,包括混凝土强度等级、抗冻性能等指标。
1.2 外观要求:路边石作为道路的边界线,其外观要求应符合美观和统一的要求。
应注意选择颜色、纹理和尺寸等方面与道路整体风格相协调的材料。
1.3 材料的质量检验:在选材过程中,应进行材料的质量检验,包括强度测试、抗冻性能测试等,以确保所选材料符合设计和规范要求。
二、路边石的施工要求2.1 基础处理:在进行路边石的施工前,应对基础进行处理,确保基础平整、坚实。
如有需要,还应进行基础加固,以提高路边石的稳定性。
2.2 施工工艺:路边石的施工工艺包括定位、测量、放线、浇筑、养护等环节。
在施工过程中,应按照工艺要求进行操作,确保施工的准确性和质量。
2.3 施工验收:在施工完成后,应进行路边石的验收工作。
包括对施工质量、尺寸、外观等进行检查,以确保施工符合设计和规范要求。
三、路边石的维护保养要求3.1 清洁保养:路边石在使用过程中容易受到灰尘、泥沙等污染,应定期进行清洁保养,保持其外观的整洁和美观。
3.2 检修维护:路边石在使用过程中可能会浮现破损、开裂等问题,应及时进行检修和维护,以保证其正常使用和安全性。
3.3 防腐防蚀:路边石在受到雨水、酸雨等腐蚀性物质的侵蚀时,应采取相应的防腐防蚀措施,延长其使用寿命。
四、路边石的安全注意事项4.1 施工安全:在进行路边石施工时,应注意施工现场的安全,包括施工人员的安全防护、施工设备的使用安全等。
4.2 使用安全:在道路使用过程中,路边石应符合交通安全要求,不得存在锐角、突出等可能对行人和车辆造成伤害的情况。
市政工程路缘石人行道实施的重点难点分析和解决方案一、缘石安装施工工艺流程:测量放线一刨槽一垫层f砌筑缘石及边石f检测调整一勾缝一养护一验收(一)材料检查缘石及边石在使用前进行成品质量检验,合格后方可使用,其质量必须是表面色泽一致无蜂窝、麻面、裂缝等现象,外形尺寸也必须符合设计和规范要求,其允许误差规定如下;1、抗压强度>30MPa02、外形尺寸允许误差±5mm;外露面平整度允许偏差3mm。
3、掉角塌边长度不大于20mιn,外露面边棱完整。
4、表面应颜色一致,无裂纹等现象。
(二)缘石及边石运输和砂浆运输1、缘石及边石运输采用汽车(小平板车)运输,人工装卸。
每块缘石及边石两个人抬,轻轻地放在车上,大面积一面朝下,相邻两块紧靠,两层时,层与层之间用方木条隔开,第二层放的方向与第一层放的方向成90o O卸车时,同样两个人抬一块,轻轻地放好。
严禁搭斜跳板滑卸,更不准自动翻卸。
途中运输速度根据所经路的路况好坏而定,以不损伤缘石及边石为准,以确保缘石及边石外观质量。
2、砂浆运输亦采用一吨翻运输,运到工地自动翻卸在早就准备好的无洞钢板上,严禁污染原有道路,如有污染及时处理。
(三)测量放线1、边线校核后,用经纬仪将缘石及边石位置测出,用带有明显标志的水泥钉钉进,在路面或步道边缘与缘石及边石交界处放出缘石及边石内边线,钉桩间距直线为20m,曲线可根据平曲线半径大小和竖曲线半径大小而定,一般5m或IOm;并在桩上标明缘石及边石顶面标高。
2、按新钉桩挂线,在直线部分可用小线放线,如果拉线较长,有挠度,中间再加支承桩。
在刨槽后安装前再复核一次。
(四)安砌缘石及边石1、施工前先挂线,把缘石及边石沿基础一侧排好。
2、浇筑ICln厚M7∙5砂浆。
3、按桩撅线及缘石及边石顶面测量标高拉线绷紧,按线码砌缘石及边石。
需事先算好路口间的侧石数量,曲线外侧,缘石及边石应注意外形圆滑,相邻侧石间缝隙用0.5Cnl厚木条或塑料条掌握。
市政工程道路路缘石安装施工方案一、工程概述本工程为安装市政道路路缘石的施工方案,施工内容包括道路路缘石基础处理和路缘石的安装。
工程地点为市区内的主干道和次干道。
二、施工准备1. 施工前的准备工作在施工开始前,对工程地点进行现场勘查。
根据实际情况确定路缘石的型号、规格、数量和施工方法,并根据需要进行现场勘测和绘制施工图纸。
2. 施工人员和设备施工人员应具有相关资质和经验,包括施工负责人、现场监理、工程技术员和作业人员等。
必要的施工设备包括挖掘机、钢筋切割机、手动钢丝锯、水泥罐车等。
3. 材料准备施工所需材料包括路缘石、水泥、砂子、防渗膜、钢筋等。
所有材料都必须符合相关标准,并应提前经过验收。
三、施工方案1. 基础处理1.1 现场勘查后,确定路缘石的型号、规格和数量,并根据实际情况绘制施工图纸。
1.2 在道路两侧、预留路缘石的位置进行挖掘,深度为40cm,宽度为60cm。
清除挖掘出的土壤,确保基础平整、偏差小于2cm,土壤密实。
1.3 在基础开挖处,加铺厚度为10cm的砂子,再倒入水泥浆,将土壤压密,压实度不低于90%。
设置标准线和垂直线,用水平仪校正施工面的水平和垂直。
1.4 在路缘石上涂刷浓度为10%的防渗膜,避免潮湿或雨水渗入路缘石底座,影响其使用寿命。
2. 路缘石的安装2.1 将路缘石放在基础处理后的位置上,用手动钢丝锯进行切割,并与路面高度相平。
路缘石基座宽度应与路面厚度一致,使其稳定牢固。
2.2 在路缘石基座处,在距离边缘约2cm处成角度成45度的斜线上进行锯切,以适应道路曲线或道路斜坡情况。
2.3 加固路缘石,用钢筋紧固在基座上,并用水泥沙浆对其填充。
四、安全与质量控制1. 安全1.1 施工前,需撤离周围居住人员,避免人们被施工团队的各种设备所伤及。
1.2 施工过程需要严格遵守安全规范和操作规程,加强现场警示标志,确保施工过程安全有序。
1.3 维护工程现场卫生,及时清理施工现场和垃圾等杂物。
城市工程60产 城浅谈市政道路中路缘石施工工艺及质量控制要点闫计强 闫鑫摘要:路缘石作为市政工程的附属工程,对城市环境的整洁美观起到了巨大作用。
近年来路缘石的发展经历了重大变革,从混凝土预制块到现在的天然石材,其材料质量越来越好,在市政道路中的投资比重越来越大,路缘石安砌的施工质量更显重要。
本文依托于定州安喜大街项目着重对路缘石的施工工艺及质量控制进行论述。
关键词:市政工程;路缘石;施工工艺;质量控制定州安喜大街项目路缘石均采用花岗岩材质,其中尺寸为100(50)×15×35cm,长度100cm路缘石用于正常路段,长度50cm路缘石用于路口弧线段,路缘石外露高度为15cm;尺寸50×20×10cm,用于道路的修筑边界裁边。
1 施工准备1.1 材料准备砂采用符合设计要求的中砂,水泥采用普通硅酸盐水泥,水采用自来水,路缘石材料采用资质要求符合规定的厂家生产出的合格石材,并且进场材料合格证,检测报告等资料皆经监理工程师的批准。
1.2 技术准备路缘石施工前,组织工程技术人员审核施工图纸,正确领会设计意图,进行技术交底,包括:施工安全、技术规范、施工进度计划、施工方案。
技术交底要求准确、详细,以指导施工队的施工。
1.3 机械准备仪器:水准仪、全站仪;工具:木质锤头、路缘石安装专用炮车。
2 施工工艺2.1 测量放线基层施工完并经监理工程师验收合格后,路缘石安装前,应校核道路中线,测设路缘石安装控制桩,直线段桩距为10m,曲线段不大于5m,路口为1-5m。
每处均用全站仪测设路缘石内边线,钉进带有红线的水泥钉作为标记,并测出钉子顶面高程,根据路缘石设计高程进行标高控制。
2.2 基底清理按施工顺序,水稳施工完成后再安装路缘石,水稳采用空压机破除配合人工清理,要求空压机尽可能放置在路面以外,并采取必要的保护措施防止油料洒漏污染,切断面保持垂直。
2.3 铺装砂浆对基层进行洒水湿润,然后铺筑水泥砂浆,路缘石水泥砂浆厚度不小于2cm,用刮板找平,铺砂浆随砌路缘石同时进行。

2023年市政道路路缘石安装工程专项施工方案一、工程概况市政道路路缘石安装工程是为了提高道路的使用寿命和交通安全性而进行的专项工程。
本工程计划于2023年开始施工,总工期为3个月。
施工范围包括市内主干道和次干道。
二、施工目标1. 提高道路交通安全性,减少交通事故的发生;2. 统一道路路缘石的材料和规格,提高道路整体的美观性;3. 增加道路的使用寿命,减少道路的维护频率和维护成本。
三、施工内容1. 路缘石材料选择:选择耐磨性好、抗压强度高的混凝土路缘石作为施工材料;2. 路缘石规格确定:根据所在道路的不同情况,确定不同的路缘石规格,包括高度、宽度和厚度等;3. 路缘石施工技术:采用机械化施工方式,保证施工速度和施工质量;4. 路缘石安装位置:按照交通设计要求,确定路缘石的安装位置,包括直线段、弯道和十字路口等;5. 路缘石颜色选择:根据道路环境和整体美观要求,选择适当的颜色。
四、施工步骤1. 确定施工范围和路缘石规格,制定施工计划;2. 撤离施工区域周围的障碍物,保证施工安全;3. 根据设计要求,在施工区域进行标示和测量,确定路缘石安装位置;4. 准备施工材料和设备,包括混凝土、模具、铁丝网、振动器等;5. 进行路缘石的浇筑和振动,保证路缘石的几何形状和强度;6. 定期检查施工质量,及时处理施工中的问题;7. 施工完毕后进行保养和检查,确保施工质量和安全性;8. 清理施工现场,恢复原状。
五、安全措施1. 所有参与施工的人员必须持有合格的施工证件,并进行专项培训;2. 在施工现场设置明显的安全警示标志,提醒过往车辆和行人注意安全;3. 使用坚固的护栏、隔离带等设施,保护施工人员和过往车辆的安全;4. 在施工现场设置临时交通标识,指示司机按照施工路线通行;5. 施工中严禁吸烟、乱扔垃圾等行为,确保施工环境整洁;6. 定期进行施工现场安全检查,及时处理潜在的安全隐患。
六、质量控制1. 严格按照相关规范和标准进行施工,确保施工质量;2. 对施工过程中的重要环节进行抽样检测,确保施工质量符合要求;3. 定期组织施工质量评估,及时纠正存在的问题;4. 施工完成后进行验收,确保施工质量符合交付要求。

公路工程施工技术交底工程名称:乌鲁木齐市水磨沟区观园路片区路网完善工程第五标段编号:施工单位库尔勒市政工程建设有限责任公司桩号K1+000----K1+500 部位道路监理单位新疆成汇工程项目管理公司交底项目路缘石与路界石安装技术交底内容:一、施工准备成品路缘石砼强度等级应符合设计要求,其强度不低于C30,规格为 75*38*15cm。
二、施工工艺1、路缘石基础放线:1.1 、直线段控制点为10m~15m,曲线段控制点为5m~10m,路口处控制点为1m~5m。
1.2 、做好路缘石基础的定位控制点,根据现场精平路面标高测出路缘石基础高度控制标高并做出控制标高点。
1.3 、现场需根据交底的平面控制标高点,采用带线砌筑,确保路缘石顶面平顺。
2、路缘石基础砌筑:2.1 、按路缘石基础定位控制点的位置做出一条石灰线以定位基础,以线为基准,按路缘石基础设计要求宽度为50cm,高度为 51cm。
2.2 、要求路缘石基础采用C20砼,每隔 15m设置一道伸缩缝,缝内用沥青麻絮填塞,表面用M10水泥砂浆抹平。
2.3 、在路缘石基础控制标高点处,路缘石基础同一侧顶面相隔10m拉根线,以控制整体顶面标高。
2.4 、为方便路缘石安装,建议基础砌筑时,整体向行车道一侧偏移5-10cm。
公路工程施工技术交底工程名称:乌鲁木齐市水磨沟区观园路片区路网完善工程第五标段编号:施工单位库尔勒市政工程建设有限责任公司桩号K1+000----K1+500部位道路监理单位新疆成汇工程项目管理公司交底项目路缘石与路界石安装3、路缘石安装:3.1 、待路缘石基础顶面砂浆凝固后方可进行路缘石安装。
3.2 、路缘石垫层应以干硬性砂浆铺砌,砂浆强度等级应符合设计要求(采用M10砂浆),安装路缘石时先铺3cm厚的 M15水泥砂浆再进行安装,砂浆应饱满、厚度均匀。
两块路缘石之间的间距应为1cm,路缘石安装为分段安装,要在距离下段接口15m左右处开始调整路缘石的间距,避免局部缝隙过大;安装时要注意路缘石的整体垂直度。

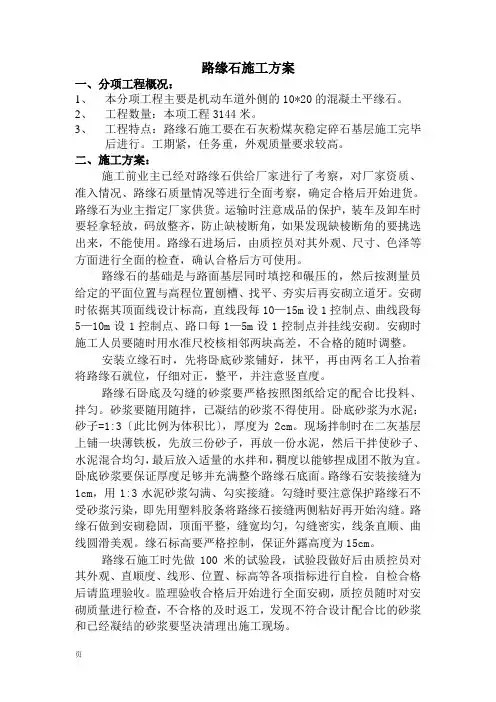

路缘石施工方案一、分项工程概况:1、本分项工程主要是机动车道外侧的10*20的混凝土平缘石。
2、工程数量:本项工程3144米。
3、工程特点:路缘石施工要在石灰粉煤灰稳定碎石基层施工完毕后进行。
工期紧,任务重,外观质量要求较高。
二、施工方案:施工前业主已经对路缘石供给厂家进行了考察,对厂家资质、准入情况、路缘石质量情况等进行全面考察,确定合格后开始进货。
路缘石为业主指定厂家供货。
运输时注意成品的保护,装车及卸车时要轻拿轻放,码放整齐,防止缺棱断角,如果发现缺棱断角的要挑选出来,不能使用。
路缘石进场后,由质控员对其外观、尺寸、色泽等方面进行全面的检查,确认合格后方可使用。
路缘石的基础是与路面基层同时填挖和碾压的,然后按测量员给定的平面位置与高程位置刨槽、找平、夯实后再安砌立道牙。
安砌时依据其顶面线设计标高,直线段每10—15m设1控制点、曲线段每5—10m设1控制点、路口每1—5m设1控制点并挂线安砌。
安砌时施工人员要随时用水准尺校核相邻两块高差,不合格的随时调整。
安装立缘石时,先将卧底砂浆铺好,抹平,再由两名工人抬着将路缘石就位,仔细对正,整平,并注意竖直度。
路缘石卧底及勾缝的砂浆要严格按照图纸给定的配合比投料、拌匀。
砂浆要随用随拌,已凝结的砂浆不得使用。
卧底砂浆为水泥:砂子=1:3〔此比例为体积比〕,厚度为2cm。
现场拌制时在二灰基层上铺一块薄铁板,先放三份砂子,再放一份水泥,然后干拌使砂子、水泥混合均匀,最后放入适量的水拌和,稠度以能够捏成团不散为宜。
卧底砂浆要保证厚度足够并充满整个路缘石底面。
路缘石安装接缝为1cm,用1:3水泥砂浆勾满、勾实接缝。
勾缝时要注意保护路缘石不受砂浆污染,即先用塑料胶条将路缘石接缝两侧粘好再开始沟缝。
路缘石做到安砌稳固,顶面平整,缝宽均匀,勾缝密实,线条直顺、曲线圆滑美观。
缘石标高要严格控制,保证外露高度为15cm。
路缘石施工时先做100米的试验段,试验段做好后由质控员对其外观、直顺度、线形、位置、标高等各项指标进行自检,自检合格后请监理验收。
市政工程道路路缘石安装施工方案一、施工前准备1.了解工程要求:详细了解道路路缘石的材质、尺寸、施工标准以及工程时间等要求,为施工做好准备。
2.准备设备材料:根据施工要求准备好所需的设备,如挖掘机、铲车、搅拌机等,并保证其状态良好。
同时,准备好所需的材料,如路缘石、水泥、砂浆等。
3.组织施工人员:确定施工所需人员的数量和岗位职责,确保施工过程的有序进行。
二、施工工艺流程1.清理施工区域:在施工区域内清除杂物和障碍物,确保施工场地的整洁。
2.标定路缘石的位置:根据设计要求,在道路两侧标定好路缘石的位置,通过测量和标注的方式确定路缘石的布置。
3.挖掘路缘石沟槽:使用挖掘机按照设计要求进行挖掘工作,并确保挖掘深度和宽度符合要求。
4.敷设基础材料:在沟槽内敷设一层厚度约为5-10cm的砂浆作为基础,然后使用振捣机进行压实,确保基础坚实平整。
5.安装路缘石:将路缘石依次放置在沟槽内,注意路缘石与路面的接缝要保持一定的间隙,并且路缘石的上下两部分要保持水平。
6.固定路缘石:用水泥将路缘石与路面牢固连接,确保路缘石的稳固性和安全性。
7.修整施工区域:施工完成后,对施工区域进行清理,清除垃圾和残渣,使施工区域恢复到原有的状态。
三、安全措施和质量控制1.安全措施(1)施工人员应穿戴好安全防护装备,如安全帽、工作服、手套等。
(2)在施工区域周围设置安全警示标志和隔离带,防止行人和车辆进入施工区域。
(3)施工过程中要注意设备和材料的摆放,确保不会对周围环境和行人造成伤害。
2.质量控制(1)严格按照设计要求进行施工,确保路缘石的尺寸、质量和布置符合标准。
(2)对基础材料进行质量检测,确保基础坚实稳固。
(3)进行施工过程的质量检查,并做好相关记录,及时发现和解决问题。
四、施工后的收尾工作1.清理工地垃圾和残渣,保持施工区域的整洁。
2.进行工程验收,检查施工质量是否符合要求。
3.制作施工记录和施工报告,包括工程进度、施工过程中的问题及解决方法等。
技术交底施工单位:
⑥无障碍路缘石、盲道口、人行道开口路缘石应按设计要求安装。
⑦雨水口处的路缘石应与雨水口配合施工。
⑧施工过程中,路缘石缝宽控制到2mm左右,线形顺直砂浆饱满,缝宽均匀,相邻面板顶面高差不超过3mm上顶面平顺,侧平面顺直。
⑨路缘石安装完成后,进行前后背混凝土的施工。
⑩覆盖洒水养生
2、路缘石安装质量验收标准
①、路缘石应稳固,线形平直,曲线圆顺,缝宽均匀,外表洁净不被污染,勾缝严密,不得阻水。
②、路缘石强度及外形尺寸应符合设计要求,背墙混凝土应捣固密实。
③、安装允许偏差:
检查项目允许偏差检查方法
强度不小于设计抗压强度检测
直顺度≤10mm用20m线和钢尺量
相邻两块高差≤3mm 每20 m一个点,用钢板尺和塞尺量
缝宽±3m 每20 m一个点,用钢尺量
顶面标高±10mm 每20 m一个点,水准仪测量
3、质量通病及防治
①、路缘石基础和靠背填土不实
1.1现象:
基础不实和靠背回填废料、虚土不夯实或夯实达不到要求密实度,竣工交付使用后即出现变形和下沉,出现弯弯曲曲,高低不平。
②、原因分析:
2.1未按设计要求作路缘石基础的认真夯实。
2.2对道路工程中附属工程路缘石,其基础未坐落在强度到达要求的路肩墙上,而是坐落在松软的路路肩墙或基层上。
③、危害:
技术交底交、接、培训记录
注:交接时间如无特殊说明,以表头交接时间为准。
路缘石安装施工工法1、前言路缘石指的是设在路面边缘的界石,简称缘石。
它是作为设置在路面边缘与其它构造带分界的条石,起到保障行人,车辆交通安全和保证路面边缘齐整的作用,同时起到利于排除路面水的作用。
路缘石主要有:立缘石(侧石),平缘石(平石)、专用路缘石(包括弯道路缘石、隔离带路缘石、反光路缘石、减速路缘石)等。
路缘石宜用石材或混凝土制作。
2、工法特点本工法通过优化设计路缘石的顺直度,稳固度,混凝土的抗压强度,加快了施工进度,能够创造较高的经济效益。
3、适用范围本工法适用于快速路、一级公路、城市道路等工程的施工,也可用于乡镇及小区道路的施工。
4、工艺原理4.1 通过确定合理的施工工艺和顺序,保证工程质量、加快施工速度。
5 、施工工艺流程及操作要点5.1 施工工艺流程5.1.1工艺流程路缘石预制→运输→施工放样→路缘石垫层浇筑→路缘石安装→靠背浇注→养生5.1.2混凝土路缘石质量要求:采用C30混凝土的立沿石,其成型的表面应平整、棱角整齐、无裂纹、色泽一致。
其外形尺寸应符合设计要求,允许偏差应符合下表的规。
混凝土路缘石外观质量允许偏差表5.2 操作要点测量放线:核对道路中心线无误后,依次丈量出路面边界,进行路边线放样,定出边桩以控制方向和高程。
直线段的边桩与边桩间可拉施工线作准绳,桩距为10m;曲线弯道及交叉路段均按设计半径,加密边桩,桩距为5m,路口桩距为1~5m,保证曲线圆弧尺寸。
宜用全站仪、经纬仪、水准仪测设。
路缘石安装:钉桩挂线后,沿基础一侧把路缘石依次排好。
安装路缘石之前,先支模浇筑100mm厚C15混凝土垫层,再拌制1:2砂浆铺底,砂浆厚30mm,按放线位置安装路缘石。
事先计算好每段路口路缘石块数,砌筑时路段短时由一侧路口切点安砌到另一侧路口切点;路段长时由中间向两端铺砌与路口异型缘石顺接。
路缘石调整块应作机械切割成型或以现浇同强度等级混凝土制作,不得用砖砌抹面方式做路缘石调整块,雨水口处的路缘石应与雨水口配合施工,相邻路缘石缝隙用8mm厚铁板或塑料板控制,相邻路缘石的缝隙应均匀一致。
路缘石滑模施工工法路缘石滑模施工工法一、前言路缘石,作为道路工程的重要组成部分,常用于道路边缘的保护和分隔,起到引导和保持道路整体形态的作用。
滑模施工工法是一种常用于路缘石施工的方法,具有快速、高效、质量可控等特点。
本文将介绍路缘石滑模施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析,并给出一个工程实例,以便读者对该工法有更全面和深入的了解。
二、工法特点路缘石滑模施工工法具有以下几个特点:1. 施工速度快:采用滑模模具施工,能够快速地完成路缘石的铺设和成型,大大提高施工效率。
2. 施工质量好:通过模板的限制,能够保证路缘石的尺寸、形状和线条的精确性,使得施工质量更高。
3. 施工工艺简单:相比于传统的砼浇筑工法,滑模施工工艺相对简单,对施工人员技术要求较低,能够降低施工难度。
4. 施工现场整洁:滑模施工工法采用预制模板,减少了现场浇筑等环节,可以使施工现场更加整洁、安全。
5. 可重复使用:滑模模具可以多次使用,能够降低施工成本,提高经济效益。
三、适应范围路缘石滑模施工工法适用于各类路缘石的施工,包括直线路缘石、弧线路缘石、抛锚路缘石等。
同时,该工法适用于各种道路类型,包括高速公路、市政道路、乡村道路等。
四、工艺原理滑模施工工法的基本原理是通过设置滑模模具,在其内部铺设混凝土,然后推动模具往前滑动,将混凝土推出模具,形成所需的路缘石。
具体来说,滑模施工工法采取以下技术措施:1. 模板设计:根据工程设计要求,设计滑模模具的尺寸、形状和剖面曲线,以满足路缘石的形状要求。
2. 铺设混凝土:在滑模模具内铺设混凝土,通过振捣和抹光等工艺,保证混凝土的均匀性和密实性。
3. 推送模板:采用推送机械或人工推动滑模模具往前滑动,将混凝土推出模具,并形成路缘石。
五、施工工艺1. 准备工作:确定施工范围、搭建施工场地,清理施工区域,验收滑模模具和混凝土材料的质量。
2. 模板安装:根据设计要求,安装好滑模模具,保证其稳固性和准确性。
市政道路进水井与路缘石衔接施工工法市政道路进水井与路缘石衔接施工工法一、前言市政道路建设中,进水井和路缘石的衔接施工工法是一个关键环节。
正确的施工工法可以确保进水井和路缘石之间的连接牢固,防止水流溢出,保证道路排水畅通。
本文将介绍一种适用于市政道路的进水井与路缘石衔接施工工法。
二、工法特点该工法采用了特殊的材料和技术方案。
通过对进水井和路缘石的准确测量和预制,使得两者的尺寸和高度能够精确匹配,保证了施工的准确性和稳定性。
同时,工法还针对各种道路条件进行了优化,具有灵活性和适应性强的特点。
三、适应范围该工法适用于各类市政道路的进水井与路缘石衔接施工。
无论是高速公路还是城市道路,无论是平面路面还是坡道,该工法都能够满足要求,并保证施工的质量和安全性。
四、工艺原理该工法的工艺原理是通过对施工工法与实际工程之间的联系进行具体的分析和解释。
具体来说,该工法采用了先测量尺寸,再预制组装的方式,确保进水井和路缘石之间的连接牢固。
同时,采取了加固处理和防水措施,提高了施工的稳定性和耐久性。
五、施工工艺施工过程中,首先对进水井和路缘石进行精确测量和预制。
然后,将进水井和路缘石进行组装和连接,使用特殊胶水进行固定。
接下来,对连接处进行加固处理和防水处理,确保施工的质量和稳定性。
最后,进行施工验收和维护保养。
六、劳动组织施工过程中需组织人员按照施工工艺进行操作,确保施工的质量和进度。
需要有专业的工程师进行现场指导,并组织施工人员进行相关培训,提高施工人员的技术水平和安全意识。
七、机具设备该工法所需的机具设备主要有测量仪器、预制模具、胶水、加固材料、防水材料等。
这些机具设备具有精度高、稳定性好和使用方便的特点,能够满足施工的需求。
八、质量控制为了确保施工过程中的质量,工法采取了一系列的质量控制措施。
包括严格的测量检查、材料检验、施工过程监控等。
通过对整个施工过程进行全面的质量控制,保证施工的质量达到设计要求。
九、安全措施施工过程中需要注意的安全事项包括施工现场的防护、操作人员的安全防护、机具设备的安全使用等。
浅议市政道路路缘石施工技术
摘要随着城市的发展,整洁美观的城市环境是社会进步的必然,作为市政道路的路缘石也起到一定作用,本文着重论述路缘石的施工工艺、质量控制,质量通病。
关键词路缘石;工艺;质量控制;通病
中图分类号tu99 文献标识码a 文章编号 1674-6708(2011)42-0133-02
1 施工准备
1)材料。
砂采用符合设计要求的中砂,水泥采用p·o32.5#普通硅酸盐水泥,水采用自来水,路缘石采用正规厂家生产的预制块,并且进场材料质保书、复试报告、砼配合比经监理工程师批准;
2)技术。
熟悉和掌握施工图设计文件及施工现场的地质、水文资料,编制单项工程施工组织设计,向现场技术人员、管理人员、施工人员进行书面的一级技术交底和安全交底;
3)基层。
路缘石基础宜与相应的基层同步施工,底基层清理干净并铺设好,须经监理工程师验收认可,同意下道工序施工;
4)仪器。
测量仪器有水准仪、全站仪各一套;
5)工具。
木制锤头、铁锤、手推车、翻斗车、砂浆搅拌机、尼龙线、水准尺、塞尺、勾缝工具、扫把、塑料桶。
2路缘石铺设工艺流程及施工说明
1)工艺流程
冲洗(或扫)干净→测量放线→挂线→铺砂浆→铺设路缘石→检测调整→刮掉多余砂浆→砂浆填缝→勾缝→擦掉污染砂浆→班
组自检→项目部检→监理验收。
2)施工说明
(1)冲洗或扫干净。
从缘石内边(靠路面一侧)向外冲洗或扫干净,范围均到基层边止。
如果只有松散小石子或土及杂物,只用扫把扫干净即可,如果有泥污染就用水冲,边扫边扫,直到冲净为止;
(2)测量放线。
用全站仪将缘石内边线位置测量,钉带有明显标志的水泥钉钉进,钉桩间距宜为10m~15m,曲线可根据平曲线半径大小和竖曲线半径大小而定,一般宜为1m~5m;
(3)挂线。
根据钉桩和高程将沿缘石内侧拉线,该线与该段路线纵坡相符,如果拉线较长,有挠度,中间再加支承桩;
(4)铺砂浆。
路缘石应以干硬性砂浆铺砌,砂浆应饱满、厚度均匀,按照划好的线每块缘石满铺厚度不小于2cm,缘石放好后,砂浆不能超范围太多,否则既浪费砂浆又挤压过水断面,影响排水;
(5)铺设路缘石。
距挂线10cm~20cm放好两根方木条,将缘石按正确方向放在木条上,两个人用手把住近端头底面抬起,对好位,一端面仅靠控制线轻轻放下,调整好方向和标高坡度,砂浆填缝;
(6)勾缝、清理砂浆。
路缘石铺设好后,用专用工具进行勾缝密实,并及时清理多余砂浆;
(7)7验收。
施工班组先自检,项目部检验合格后再报验,监理工程师验收。
3 质量要求和实测项目
3.1基本要求
1)预制缘石的质量应符合设计要求;2)安砌稳固,顶面平整,缝宽密实,线条直顺,曲线圆滑美观;3)槽底基础和后背填料必须夯打密实;4)无杂物污染、排水口整齐、通畅、无阻水现象。

3.2实测项目(见下表)
路缘石铺设实测项目
4 路缘石常见问题、现象与处理
4.1强度不符合要求
1)现象、原因:(1)水泥、集料的质量存在问题,配合比不当;(2)振动器选择不当或振实时间便短;(3)养生不及时,养生时间不足;(4)拆模过早。
2)处理措施:(1)水泥、砂石材料的质量、规格应符合技术标准的要求;(2)按试验室提供的配合比进行施工,并按规定及时检测混凝土强度;(3)按操作要求选择合适的振动器,震动时间足够;(4)及时保湿养生、养生时间足够;(5)根据施工的实际气温,严格掌握拆模时间。
4.2线形不顺
1)现象、原因:(1)测量放线不准,施工时又未进行校核、调
整;(2)模板的强度、刚度偏小,致使模板变形;(3)模板的支设尺寸误差大,模板的安装不稳固。
2)处理措施:(1)必须精心施工,测设准确,坚持拉线定位,放样施工;(2)模板的强度、刚度要足够;(3)模板的支设尺寸要准确,安装要稳固。
4.3与路面错台
1)现象、原因:(1)路基层压实度低,使边坡外倾下沉,低于路面;(2)施工过程中基层高程不到位或过于偏高。
2)处理措施:(1)施工时严格控制路基层压实度;(2)施工中修饰整平到位,平整度和横坡度符合规范以及设计要求。
4.4土路肩松软
1)现象、原因:(1)路肩土为砂性土,易于散失;(2)路肩土压实度不足;(3)填筑路肩宽度不足,最后勉强用松土贴坡,松土培垫,又不经压实。
2)处理措施:(1)宜采用粘性土培筑路肩;(2)压实度要足够;(3)施工时,路肩外侧应有20cm~30cm超宽,最后整饰路肩时只许削坡不许贴坡;(4)宜植草或用灰土、砾料灰土等稳定土路肩。
4.5土路肩阻水
1)现象、原因:(1)高低不平,甚至高出路面;(2)土路肩横坡度偏小,甚至出现反坡。
2)处理措施:(1)土路肩压(夯)实后,要整饰到位,平整度
符合要求;(2)横坡度要符合设计要求。
一般应比路面横坡度大1%~2%。
5结论
路缘石作为市政道路的一部分,其施工工艺简单、成本较低等特点被广泛用于城市道路。
在施工过程中,会遇到一些预想不到的难题,这就需要施工单位和设计院根据具体情况及时采取有效的处理措施。
对质量通病要在施工过程中予以防治,更好的保质保量的完成施工任务。
参考文献
[1]公路工程质量检验评定标准 (jtg f80/1-2004).
[2]城镇道路工程施工与质量验收规范(cjj 1-2008).。
