安阳市人民医院门急诊综合楼工程装饰装修阶段策划
- 格式:doc
- 大小:3.39 MB
- 文档页数:33
医院建筑装饰工程施工方案一、施工概况医院建筑装饰工程施工方案是指在医院建筑施工完成后,对医院的内部空间进行装饰装修的工程施工方案。
医院建筑装饰工程施工方案的主要目的是为医院创造一个舒适、美观、实用的就诊和治疗环境。
医院建筑装饰工程施工方案的实施,不仅需要考虑整体美观性和实用性,还需要充分考虑医院的特殊需要,如医疗设备的设置、病人的舒适度、医务人员的工作效率等方面。
二、施工标准1. 医院建筑装饰工程施工应符合国家相关规定和标准的要求。
包括相关建筑装饰施工规范、医疗场所设计规范、防火安全规范等。
2. 医院建筑装饰工程施工需要充分考虑医院使用的特殊需求和功能要求。
比如,手术室的装修需要保证室内空气的洁净度和通风要求;病房的装修需要满足卫生和舒适度的要求等。
3. 医院建筑装饰工程施工应考虑医院的环保要求,尽量选择环保材料,减少对环境的污染。
4. 医院建筑装饰工程施工需要充分配合医院的总体规划和设计,保证装饰工程与医院建筑的整体风格和主题相一致。
5. 医院建筑装饰工程施工需要充分考虑医院的安全要求,保证装饰工程不影响医院的正常运营和安全。
三、施工流程1. 准备阶段在医院建筑装饰工程的准备阶段,需要完成以下工作:(1)确定装饰风格:根据医院的整体氛围和建筑风格,确定医院建筑装饰工程的风格和主题。
(2)制定施工方案:根据医院的特殊需求和使用要求,制定医院建筑装饰工程的施工方案,包括施工工艺、材料选择、安全措施等。
(3)准备材料和设备:根据施工方案需求,准备所需的装饰材料和施工设备。
(4)确定施工人员和施工队伍:根据工程规模和施工周期,确定所需的施工人员和施工队伍。
2. 施工阶段在医院建筑装饰工程的施工阶段,需要完成以下工作:(1)施工准备:搭建施工场地、准备施工设备和材料、制定施工计划。
(2)基础工程:包括吊顶、墙面、地面等基础装饰工程。
(3)管道施工:包括电气管线、通风管道、水管道等。
(4)装饰工程:包括装饰材料的选择和安装、家具设备的安装等。
医疗场所装饰装修施工方案
1. 概述
本方案旨在为医疗场所提供装饰装修施工方案,确保环境安全、功能合理和舒适性。
以下是我们的具体方案。
2. 环境安全
- 使用环保材料:在施工过程中,我们将优先选择环保材料,
以减少对环境的影响,并确保室内空气质量。
- 消防安全:我们将在医疗场所安装合适的消防设备,确保在
紧急情况下迅速疏散人员,并提供火灾预防教育。
- 水电安全:我们将确保医疗场所的水电设备安全可靠,并按
照相关法规和标准进行安装和维护。
3. 功能合理
- 医疗设施布局:我们将根据医疗场所的功能需求合理布局,
确保各个区域的流线顺畅,减少人员和物品交叉干扰。
- 设备选型:我们将根据医疗场所的具体需求和功能选择合适
的医疗设备,确保其功能完善、有效和符合相关标准。
- 环境控制:我们将安装合适的环境控制设备,如空调和通风
系统,以提供舒适的温度和空气质量。
4. 舒适性
- 照明设计:我们将根据医疗场所的不同区域和功能设计恰当
的照明方案,以提供良好的照明效果,并符合人体工程学原理。
- 人性化设计:我们将关注医疗场所的细节设计,如座椅、走廊、门禁等,以提高用户的舒适感和使用便利性。
- 噪音控制:我们将采取相应的措施,如隔音墙、隔音地板等,以降低噪音对医疗场所的干扰,并提供安静的环境。
以上是医疗场所装饰装修施工方案的概述,我们相信通过遵循
此方案,可以为医疗场所提供安全、合理和舒适的环境。
如果您对
该方案有任何疑问或建议,请随时与我们联系。
医院装饰装修工程施工计划一、施工项目概述本项目为某医院的装饰装修工程,共涉及到医院内部的接待大厅、诊疗室、手术室、病房、办公室等多个区域的装修工程。
本项目的施工内容主要包括各区域的空间布局、墙面、地面、天花、灯具、门窗、家具等装饰装修工程。
二、施工总体要求1、确保施工质量:严格按照设计图纸和技术要求进行施工,保证施工质量符合相关标准和规范。
2、保证施工安全:制定完善的施工安全计划,确保在施工过程中不发生安全事故。
3、合理控制成本:通过合理的施工组织和规划,尽量降低施工成本,确保项目的质量和进度。
三、施工组织架构1、项目负责人:具有丰富的医院装饰装修工程施工管理经验,负责项目的整体施工管理、进度把控和质量控制。
2、施工班组:包括土建组、水电组、装饰组等,分别负责不同方面的施工工作,班组长负责组织施工,确保施工进度和质量。
四、施工准备工作1、组织施工人员进行安全培训,掌握施工安全知识和操作规程。
2、准备施工材料和设备,保证在施工过程中材料和设备的供应充足。
3、准备施工图纸和施工方案,确保施工按照设计要求进行。
五、施工进度计划1、根据设计图纸和施工要求,制定详细的施工进度计划,包括各区域的施工顺序、工期安排等。
2、根据施工进度计划,合理安排施工人员和施工设备,确保施工进度得到有效控制。
六、施工工序及要求1、预处理工序:包括旧房间拆除、地面找平、墙面粉刷等工作。
要求施工人员文明施工,保持施工现场的整洁和安全。
2、水电工序:包括给排水管道的安装、电气设备的布线等工作。
要求施工过程中安全操作,严格按照相关规范进行施工。
3、装饰工序:包括墙面、地面、天花、灯具、门窗、家具等装饰装修工作。
要求施工质量符合相关标准和规范,确保装修效果满足设计要求。
4、收尾工序:包括施工现场的清理、工程验收等工作。
要求施工人员认真完成工程收尾工作,确保整个施工过程的顺利完成。
七、施工质量要求1、严格按照设计图纸进行施工,确保装修效果符合设计要求。
人民医院门急诊综合楼工程后期策划第一章、基本要求及概况一、基本要求1、项目部要依据本策划进行并结合工程的具体情况,加强施工技术交底管理,技术交底内容要有策划内容。
2、加强过程控制和检查监督的力度,发现问题及时解决,检查验收要高标准、严要求,切实把技术交底和细部工艺处理要点落到实处,达到工艺精湛。
3、施工过程中,按标准工艺施工,消除质量通病。
4、每一种细部工艺处理都要先做样板,征得建设单位认可,经质检部门验收合格后方可展开大面积施工。
5、成品、半成品及外购件购置要进货验收,不合格的材料严禁使用。
6、凡没有按细部处理方案施工、不符合规定的一律无条件返工重做。
7、落实各项成品保护措施,防止成品污染和损坏。
二、工程概况三、项目质量管理体系公司将委派具有类似工程施工经验的优秀项目管理人员组建本工程项目经理部,在总部的管理下,充分发挥企业的整体优势和专业化施工保障,建立由公司宏观控制,项目经理领导,工程师策划、组织实施,现场主管中间控制,专业责任工程师检查和监控的管理系统,形成从项目经理部到各分承包方和作业班组的质量管理网络,对工程施工的全过程进行有效的监督管理,确保项目创优目标的全面完成。
为保证工程施工过程严格按照策划实施,项目部成立策划方案落实小组,进行方案内容的落实工作。
组长:魏新亚副组长:祝予溪徐俊生李金平组员:刘楠李林林周建国付军文卢光辉张振彪李振郭云飞王成龙吴国喜第三章、后期装修及安装工程策划一、墙面抹灰1、基层处理:①加气混凝土墙基层处理:对松动及不饱满拼缝或梁、板下的顶头缝,用砂浆填塞密实,墙面清理整修后,挂网喷浆,在提前1天湿润墙体。
②基层平整度偏差超标时,采用局部凿除(凿除时不得露出钢筋)或磨平工艺。
2、抹灰:①管线开槽处应分层抹灰,防止管根部和开槽处抹灰空裂。
在两种不同材料基体交接处及墙面管线开槽处,应采用玻璃纤维布做加强处理,加强网与各基体的搭接宽度不应小于150mm,线管外保护层不小于20mm。
医院装修施工工作计划范文
1、确定施工范围及工期
根据医院需求及现场实际情况确定施工范围及工期,确保施工能够顺利进行并按时完工。
2、施工前准备工作
清理施工区域,搬运设备和材料,确保施工现场整洁有序,为施工工作创造良好条件。
3、拆除及改造工作
进行医院内部拆除及改造工作,包括拆除旧墙体、地面及天花板等,进行新的装修施工准备工作。
4、水电设施改造
进行医院水电设施的改造和更新工作,包括给排水管道、电力线路等的检修和改造。
5、装修施工
进行医院装修施工工作,包括新墙面、地面、天花板的施工,进行涂料、地砖、吊顶等装修工作。
6、材料采购及安装
负责医院装修相关材料的采购及安装工作,确保装修质量和进度。
7、设备调试及验收
对医院内部的设备进行调试及验收工作,确保设备的正常使用。
8、清理及交付
最后进行医院装修施工现场的清理工作,确保施工现场的整洁,并进行交付工作,确保医院装修工程的圆满结束。

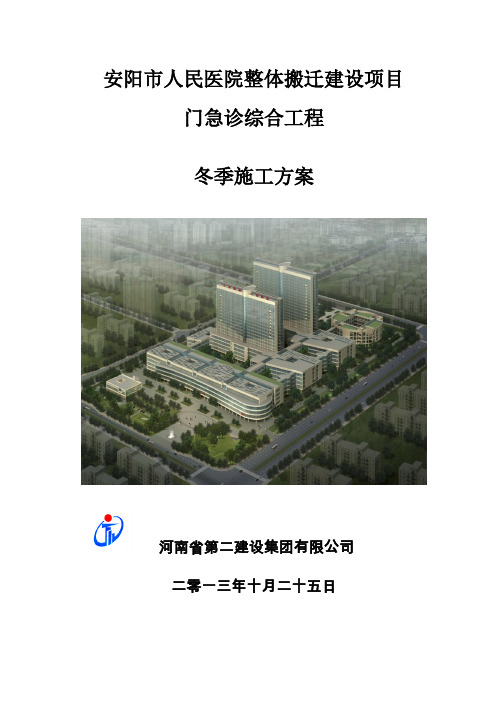

安阳市人民医院整体搬迁建设项目门急诊综合工程冬季施工方案河南省第二建设集团有限公司二零一三年十月二十五日目录一、工程概况 (2)二、冬季施工组织措施 (2)三、技术措施方案 (3)四、冬季施工安全措施 (9)一、工程概况:本工程为安阳市人民医院整体搬迁项目门急诊综合楼工程,框架-剪力墙结构,建筑分类为公共建筑,建筑等级为一级,建筑耐火等级为一级,建筑抗震设防烈度为8度,建筑合理使用年限为50年。
地下一层,层高6米,地上五层,层高5.1/4.2米,建筑总高度为23.85米,建筑面积74432㎡,室内外高差0.45米,目前冬季包括门急诊综合楼一层砌体及二次结构工程、外墙保温工程、内外墙粉刷工程、干挂石材工程、外窗安装工程、根阻型卷材施工工程、地下车库混凝土地面工程等。
从十一月十五日起开始进入冬季,气温逐渐下降,十二月份、元月份是全年最冷月,据当地气象资料记载,极端最低温度达-13℃,为防冬防冻,确保工程质量和顺利施工,必须采取相应的施工技术措施。
二、冬季施工组织措施:进入冬季施工之前,将对影响冬季施工的分部、分项工程逐项进行核对、排列,并把施工部位、构造数量、工程实物量进行统计,做到心中有数。
在施工前,应安排化学外加剂和保温材料及时进场,并备足燃料和防护器具,同时搭建保温和防滑设施,并对掺外加剂和测温保温人员进行技术业务培训,使其掌握操作要领,明确岗位职责。
冬季施工时,因本工程除一层二次结构外其余使用商品混凝土,为不耽误工程进度,我项目提前通知搅拌站先要做好外加剂的试配工作,并安排专业人员对气温进行观测和记录。
严密注意天气变化,防止寒流突袭,造成混凝土、砂浆受冻,影响后道工序施工及质量要求。
冬期施工应采取防滑、防火和防烫伤等安全措施,避免发生安全事故,确保施工正常进行。
三、技术措施方案:3.1混凝土工程3.1.1冬期浇筑的混凝土,其受冻临界强度应符合下列规定:普通混凝土采用普通硅酸盐水泥配制,应为设计的混凝土强度标准值的30%。
版急诊综合楼工程装修装饰工程施工组织设计方案一、项目概况本工程是对急诊综合楼进行装修装饰工程施工,旨在提升急诊综合楼的实用性、美观性和舒适性。
本项目施工内容主要包括室内装修、室外装饰、家具设备安装等。
1.施工组织机构(1)总包单位:负责项目的整体施工组织、管理和协调。
(2)施工队:由多个施工班组组成,负责具体的施工任务。
(3)监理单位:负责对施工过程进行监督和管理,确保施工质量和安全。
2.施工流程安排(1)装修前期准备:包括施工图纸审核和修订,材料采购和储备,施工人员培训等。
(2)岩棉墙体隔音处理:在室内空间的隔墙上进行岩棉隔音处理,保证急诊综合楼的静音效果。
(3)地面铺装:根据设计要求进行地面铺装,包括瓷砖、地板、地毯等。
(4)墙面装饰:根据设计要求进行墙面装饰,包括墙纸、壁画、涂料等。
(5)吊顶安装:安装吊顶材料,包括石膏板吊顶、铝合金吊顶等,以改善室内空间的整体美观性。
(6)电气设备安装:安装室内照明、插座、开关等电气设备,确保供电正常。
(7)家具设备安装:安装医疗设备、家具等,确保使用功能正常。
(8)清洁保洁工作:对施工区域进行清洁保洁,确保施工质量和环境卫生。
3.工期安排(1)总工期:预计工期为30天。
(2)施工计划细分:根据不同施工任务,制定详细的施工计划,确保施工按时完成。
4.施工安全措施(1)施工现场要设置警示标志,指示施工区域,确保工人的安全。
(2)施工人员必须佩戴安全帽、安全鞋等个人防护装备,并进行相关安全培训。
(3)施工过程中对危险源进行全面排查和隐患整改,确保施工期间的安全。
(4)施工现场要保持通风良好,防止有害气体积聚。
(5)施工材料必须符合国家质量标准和环保要求,确保施工过程的安全和环保。
5.质量控制措施(1)对施工过程进行全面监控和抽查,确保质量符合设计要求和相关标准。
(2)施工人员应按照施工图纸和施工规范进行施工,确保施工质量。
(3)施工过程中对施工材料进行检验和验收,确保材料质量符合要求。
人民医院病房楼装修改造工程施工组织设计方案第一章综合说明、质量、工程、安全文明施工目标第一节编制说明及依据一、编制说明我公司在编制人民医院病房楼装修改造工程施工方案时,以全面提高工程质量为第一宗旨,现阐述如下:人民医院病房楼装修改造工程的施工组织设计,是根据现场实际条件和充分理解设计图纸的基础上编制的,是我公司为高速、安全、文明、低耗承建人民医院病房楼装修改造工程、全面实现甲方要求和设计图纸提出的各项要求做出的慎重承诺。
我们将充分发挥公司优势和成熟先进的装饰工程施工技术、科学地组织交叉作业、精心施工、严格履行合同,以一流的项目管理、一流的工程质量、一流的文明施工、一流的安全措施、一流的工作效率、一流的服务水平建设**市中心人民医院病房楼装修改造工程。
在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标、每道工序质量受控、每个分项工程质量创优、每项服务业主满意,以过程精品铸就精品工程。
我们对工程质量负有终生责任,我们有信心、有能力将该工程做好。
多年来,我公司要求分项工程合格率100%,单位工程合格率100%,单项工程一次交验率100%,优良率不低于95%;公司在每年度竣工项目中,至少有几个以上的工程经建设部门评审的优质样板工程;工程质量管理达到公司质量目标和质量保证手册标准。
对于“**市中心人民医院病房楼装修改造工程”这种室内装饰工程的施工,必须在原有工艺方案不变基础上着重抓好“认真”二个字,施工时每一个工序、环节,甚至每钉一枚钉、每刷一道漆都要做到百分之百的认真操作,结合各项保证措施和管理制度才能很好完成“**中心人民医院病房楼装修改造工程”的施工,达到客户满意。
根据以上要求,我公司组织有关的技术人员,认真会审图纸,参照国家行业标准的量化施工标准,制定相应的技术措施及施工方案来编制本施工组织设计。
二、编制依据本施工组织设计适用于**市中心人民医院病房楼装修改造工程,施工组织设计在编制中依据:1、**市中心人民医院病房楼装修改造工程施工招标文件、、补充文件及本公司组织的工地现场勘查资料;2、甲方提供的装修改造施工图;3、根据本公司的IS09001国际质量标准相关文件;4、结合本公司的装饰施工经验和资料;5、其它现行国家和省市规范及标准;6、国家相关的法规、规范;《中华人民共和国建筑法》《中华人民共和国消防法》《建设工程质量管理条例》(国务院令第279号);《建筑装饰装修工程质量验收规范》GB50210-2001;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑机械使用安全技术规范》JJ33-2001 J119-2001;《民用建筑工程室内环境污染控制规范》GB502325-2001;《室内装饰装修材料有害物质限量十个国家强制性标准》;《关于加强建筑工程室内环境质量的若干意见》(建办质【2002】17号)《紧固件机械性能、不锈钢、镙栓、镙钉和镙柱》GB/T3098.6-2000;《建筑玻璃应用技术规程》JG113-7;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑石膏》GB9776-88;《天然大理石建筑板材》JC79-92;《水溶性内墙涂料》JC/T423-91;《建筑用轻钢龙骨》GB11981-89;《建筑材料产品及建材用工业废渣放射性物质控制要求》GB6763-2000《建筑窗用弹性密封膏》JC485-92;《工程测量规范》GB50026-93;《建筑内部装修设计防火规范》GB-50222-95;《民用建筑设计防火规范》GB50045-95;《天然石材产品放射性分类控制标准》JC518;《室内装饰装修材料胶粘剂中有害物质限量》GB18583-2001;《室内装饰装修墙涂料中有害物质限量》GB18582-2001;《室内装饰装修材料木家具中有害物质限量》GB18584-2001;《建筑装饰装修工程质量验收规范》GB50210-2001;《建设单位认可的装饰设计方案》;第二节、工程概况一、工程简介1、工程名称:**市中心人民医院病房楼装修改造工程;2、建设地点:**市杏坛路181号;3、建设单位:**市中心人民医院;4、规模及特征:原内外科大楼总建筑面积约21000平方米,内装修改造面积约16000平方米;内科大楼及连廊六层、外科大楼五层;5、承包方式:本工程按招标图纸功能内容实行包工、部分包料、包机械、包风险、包安全、包文明施工、包质量、包工期、包竣工验收等承包方式;二、现场施工条件及现状该工程是属楼室内装饰施工。
医院工程装饰装修施工方案一、前期准备工作1.1 公司团队选派本次医院工程装饰装修施工方案由我公司主导,我们将派出一支经验丰富的装修团队负责施工,确保施工质量和施工进度。
1.2 项目预算在施工前,我们将对整个医院工程进行深入的勘察和测量,制定详细的项目预算。
预算将包括材料费用、人工费用、设备租赁费用以及其他相关费用,确保施工不超预算。
1.3 风险评估在施工前,我们将对潜在的风险进行评估,并制定相应的应对措施,确保施工过程安全可靠。
1.4 合作伙伴选择我们将选择一些具有经验丰富、信誉良好的供应商和合作伙伴,保证施工所需材料的质量和供货准时。
1.5 安全措施我们将制定一系列安全措施,确保施工过程中的安全。
我们将对施工现场进行管理,保证工人和相关人员的安全。
二、施工组织安排2.1 施工队伍组建我们将根据项目的规模和施工周期组建专业的施工团队。
队伍包括管理人员、技术工人、安全主管等。
2.2 工程进度计划我们将制定详细的工程进度计划,确保施工按期完成。
同时,我们将实施严格的施工管理和监督,保证施工质量。
2.3 施工现场管理我们将设置专门的施工现场管理团队,负责对施工现场的管理和协调。
2.4 质量监控我们将实施严格的质量监控措施,确保施工过程中的质量,以及施工成果的质量。
2.5 安全保障我们将严格遵守相关安全规定,落实施工现场的安全生产责任制,并组织相关人员进行安全教育和培训。
三、具体施工方案3.1 地面处理医院地面的处理是医院装修的重要一环。
我们将根据医院的使用需求和环境条件,选择适合的地面材料,保证地面的平整、防滑、易清洁、耐磨等特性。
3.2 墙面装饰医院的墙面装饰需要考虑环境卫生、防潮防霉等因素。
我们将选择环保、易清洁、抗菌、防潮等特性的墙面装饰材料,确保医院墙面的装饰效果和使用功能。
3.3 天花装饰医院的天花装饰需要考虑到采光、吸音、防火等因素。
我们将选择具有良好的采光、隔音、防火等特性的天花装饰材料,保证医院的天花装饰效果和使用功能。
一、编制依据1。
1、施工图纸、图纸会审、设计变更单、施工组织设计1.2、标准、规范、规程及其他序号施工规范、规程名称编号1 《建筑装饰装修工程施工质量验收规范》GB50210-20012 《建筑工程施工质量验收统一标准》GB50300—20133 《建筑施工手册》注:施工过程中如遇到国家规范、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。

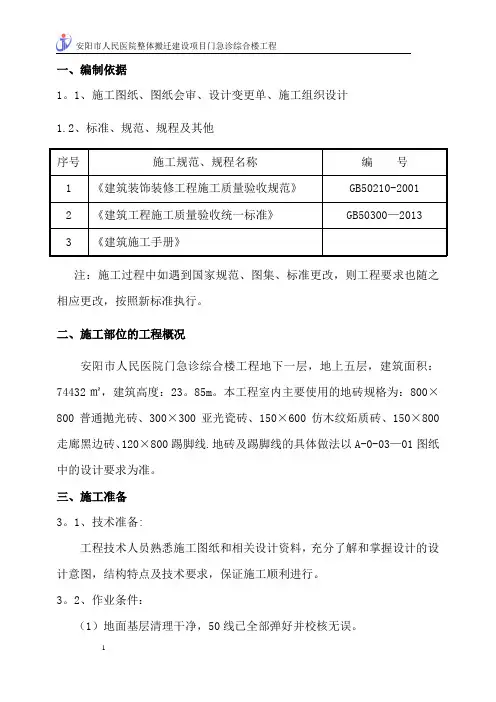

二、施工部位的工程概况安阳市人民医院门急诊综合楼工程地下一层,地上五层,建筑面积:74432㎡,建筑高度:23。
85m。
本工程室内主要使用的地砖规格为:800×800普通抛光砖、300×300亚光瓷砖、150×600仿木纹炻质砖、150×800走廊黑边砖、120×800踢脚线.地砖及踢脚线的具体做法以A-0-03—01图纸中的设计要求为准。
三、施工准备3。
1、技术准备:工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。
3。
2、作业条件:(1)地面基层清理干净,50线已全部弹好并校核无误。
(2)地面垫层以及预埋在地面内各种管线已做完.穿过楼面的竖管已安完,管洞已堵塞密实.(3)提前做好选砖的工作,预先用木条钉方框(800×800、300×300、150×600)模子,拆包后块块进行套选、长、宽、厚不得超过±lmm,平整度用靠尺检查,不得超过±0.5mm。
外观有裂缝、掉角和表面上有缺陷的板剔出,并按颜色挑选后分别堆放.(4)地砖大面积粘贴前,先做样板间,经检查合格后方可继续施工。
(5)地砖、踢脚板粘贴前,应在水中浸泡晾干后表面无明水再使用。
(6)有水房间地面防水层做完并进行蓄水实验,隐蔽验收合格。
(7)所有地砖所使用材料,应有产品出厂合格证、出厂检测报告,并附使用说明。
材料的品种、规格、性能等应满足设计的要求。

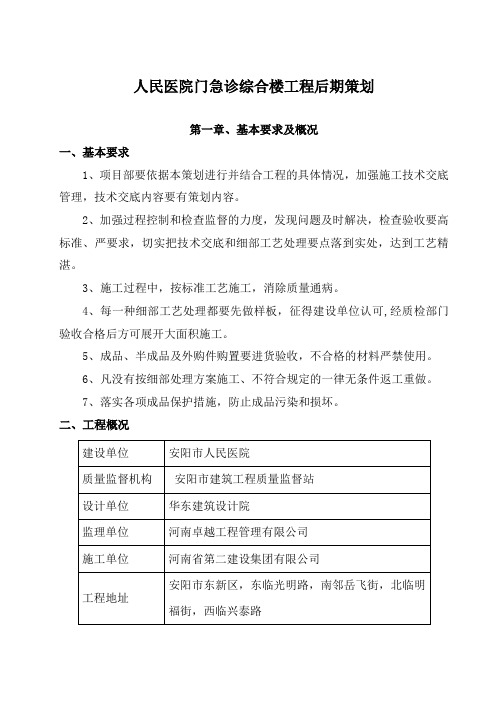

人民医院门急诊综合楼工程后期策划第一章、基本要求及概况一、基本要求1、项目部要依据本策划进行并结合工程的具体情况,加强施工技术交底管理,技术交底内容要有策划内容。
2、加强过程控制和检查监督的力度,发现问题及时解决,检查验收要高标准、严要求,切实把技术交底和细部工艺处理要点落到实处,达到工艺精湛。
3、施工过程中,按标准工艺施工,消除质量通病。
4、每一种细部工艺处理都要先做样板,征得建设单位认可,经质检部门验收合格后方可展开大面积施工。
5、成品、半成品及外购件购置要进货验收,不合格的材料严禁使用。
6、凡没有按细部处理方案施工、不符合规定的一律无条件返工重做。
7、落实各项成品保护措施,防止成品污染和损坏。
二、工程概况三、项目质量管理体系公司将委派具有类似工程施工经验的优秀项目管理人员组建本工程项目经理部,在总部的管理下,充分发挥企业的整体优势和专业化施工保障,建立由公司宏观控制,项目经理领导,工程师策划、组织实施,现场主管中间控制,专业责任工程师检查和监控的管理系统,形成从项目经理部到各分承包方和作业班组的质量管理网络,对工程施工的全过程进行有效的监督管理,确保项目创优目标的全面完成。
为保证工程施工过程严格按照策划实施,项目部成立策划方案落实小组,进行方案内容的落实工作。
组长:魏新亚副组长:祝予溪徐俊生李金平组员:刘楠李林林周建国付军文卢光辉张振彪李振郭云飞王成龙吴国喜第三章、后期装修及安装工程策划一、墙面抹灰1、基层处理:①加气混凝土墙基层处理:对松动及不饱满拼缝或梁、板下的顶头缝,用砂浆填塞密实,墙面清理整修后,挂网喷浆,在提前1天湿润墙体。
②基层平整度偏差超标时,采用局部凿除(凿除时不得露出钢筋)或磨平工艺。
2、抹灰:①管线开槽处应分层抹灰,防止管根部和开槽处抹灰空裂。
在两种不同材料基体交接处及墙面管线开槽处,应采用玻璃纤维布做加强处理,加强网与各基体的搭接宽度不应小于150mm,线管外保护层不小于20mm。
②当抹灰厚度大于30mm时,应按规定增加钢丝网固定。
③抹灰必须分层进行,严禁一遍成活,层间间隔以基层初凝为宜,以防收缩影响质量,面层抹灰时,要求抹压平整,抹痕一致,严禁撒干水泥收面。
④门急诊综合楼工程北立面设计采用涂料装饰,在窗洞孔间墙体,与窗洞口上下同一标高上设置分格缝(见图1)。
分格缝材料使用黑色塑料条,分隔缝必须做到洞口边。
图1:分隔缝位置3、窗户楼梯滴水线采用塑料条镶嵌,滴水线条顺直二、外墙石材幕墙门急诊综合工程设计东西立面及南立面外墙为石材,具体石材的材质及颜色业主确定,对于外墙石材的细部做法如下。
1、石材外墙阳角细部做法:(见图2)图2:石材外墙阳角节点做法2、石材外墙阴角细部做法:(见图3)图3:石材外墙阴角节点做法三、室内地面及墙面1、在墙柱阴阳角处采用整块砖切割,如房间四周有色带,在墙柱阴阳角处均采用45°割角拼接工艺45°割角拼接工艺2、走廊地砖对称粘贴,地砖与墙砖对缝布置3、门诊大厅花岗岩地面在柱子底部结合处采用不同颜色的花岗岩做衬托处理4、花岗岩地面做到拼缝严密,分色清晰,图案有序,简洁大方5、地面与墙面交接处采用打胶处理6、地漏居中,并按与地砖相同的材料制成带有排水坡度圆套,形成整体7、卫生间蹲便安装居中,地砖对称铺贴,四周打胶8、内墙涂料墙面和阴阳角进行修补平整顺直,大面积施工时接茬部位留在阴阳角处,使用材料统一,保证涂料面层颜色一致。
四、屋面工程本工程屋面为上人屋面,面层为块材,80%为种植屋面,植被为草坪。
1、排气管与业主沟通不采用外装饰效果,因此将按照设计院要求采用外径为32的钢排气管,做法见图4。
排气管排列整齐,在屋面工程施工完成后,排气管外里面刷漆。
图4:屋面排气管做法2、块材上人屋面分色与分格整齐,面砖平整,分格缝油膏嵌填密实顺直种植屋面效果图3、屋面四周女儿墙设置环状避雷带,采用¢10热镀锌圆钢沿避雷带支架敷设。
支架高度为100-150mm,间距1m,转角处0.5m。
在屋面设置不大于10m*10m 或12m*8m的避雷网格,用作接闪器,所有突出屋面的金属物、铁爬梯、金属支架、金属门窗均与屋面防雷装置相连。
防雷接地转角做法4、屋面设备房及楼梯间落水管下口水簸箕定制。
5、排气管采用铸铁加帽,底部打混凝土护脚加固,护脚贴与屋面相同块材。
6、屋面上设备房及楼梯间爬梯埋件刷漆要均匀,埋件埋设规整,大小一致,爬梯端部收头平齐,下端收头部位打磨圆滑。
7、过伸缩缝处女儿墙设置钢制栈桥。
五、顶棚顶棚设计主要为吊顶,铝合金吊顶占80%,还有部分石膏板吊顶和涂料饰面,吊顶的做法需二次深化设计,原设计院确定后进行施工。
1、门诊大厅铝合金吊顶高度高(约为12米)、面积大(约600m2),吊顶是需要搭设专用脚手架进行施工,通过我单位二次深化设计业主及业主同意后方可施工。
大厅铝合金吊顶整体布局以大厅中心的核心,向四周扩散,对称布置。
铝合金吊顶各种外露的铁件必须做防锈处理,所有焊接部位必须焊缝饱满、吊件、挂件安装牢固。
根据综合布线确定吊顶标高,吊顶标高必须要严格控制,保证吊顶标高一致。
大厅铝合金吊顶公共走道铝合金吊顶石膏板吊顶吊顶风口居中布置检查口设置为活动式检查口六、安装工程1、变形缝①屋面变形缝屋面变形缝屋面变形缝②地面变形缝地面变形缝地面变形缝处,采用与地面面砖相同材料,如下图:③外墙(涂料饰面):04CJ01-3-19-1④顶棚伸缩缝详 04CJ01-3-16-1⑤石材幕墙外面变形缝根据外墙石材二次设计情况定。
2、沉降观测点门急诊综合楼工程沉降观测点在地下室柱子上安装,安装护罩保护,并刷漆。
3、楼梯不锈钢栏杆不锈钢栏杆安装高低一致,折角线清晰,休息平台转弯处自然,扶手泼妇顺直、角度合适,不锈钢焊缝严密,表面光滑,所用材料色泽一致。
4、中庭走道不锈钢玻璃护栏埋件必须刷防锈漆,按照二次设计间距埋设顺直,不锈钢焊缝要饱满,打磨光滑,玻璃、不锈钢材质统一,颜色一致。
七、水电安装1、给排水工程管道的坡度及垂直度:室内管道安装,采用红外线水平仪找平的方法,保证管道平直度及垂直度,以及管道坡度符合设计和规范要求,严禁有坡度的管道无坡或倒坡。
2、管道穿楼板、墙壁处的预留孔洞的处理在管道安装前先检查管道预留孔洞的正确性,确认准确无误后再进行安装,如果没有预留或预留位置不准确,采用水钻机械开孔,严禁用锤、錾子等手工工具开孔。
垂直安装的管道根部板上部处理采用阻水台,下部采用塑料装饰环,水平安装的管道采用塑料装饰环进行装饰。
给排水立管穿楼板时,根部用1:2水泥砂浆做高出地面30mm的装饰台外套相应管径的PVC套管;对于管径小于或等于DN50管道,装饰台直径比相应管道直径大40mm,对于管径大于DN50管道,装饰台直径比相应管道套管直径大60mm,楼板下部加装饰圈;管道穿墙时,两侧均应加装饰圈。
穿过楼板的套管与管道之间缝隙,应用阻燃密实材料和防水油膏填实,端面光滑。
穿墙套管与管道之间缝隙宜用阻燃密实材料填实,且端面应光滑。
装饰台在交工前应对装饰台进行刷漆处理,确保美观,装饰台颜色的选择应根据地砖的颜色和管道的颜色以及周围现场环境的综合考虑。
右下图为装饰台示意图管道穿墙装饰圈示意图3、管道防腐管道防腐应均匀,颜色深浅一致,不出现花纹,如施工中有损伤,必须将损伤处用砂纸打磨平整再进行刷漆,避免出现明显的补丁。
管道防腐前要把管道上的焊点和管道丝接时管钳在安装管道时留下的痕迹清除干净,必要时用砂布打磨,如果有条件等土建施工完毕后统一刷最后一遍面漆,以保证刷漆质量。
4、管道预留孔洞的补洞工艺管道预留孔洞的堵洞采用专用模具,模具的上端面要平整。
管道预留孔洞的补洞工艺:支设底部模板,用水湿润洞口四周,C20细石砼浇注,并震捣密实,浇灌厚度为H/2(H为楼板厚度),两天后再用C20细石砼浇灌剩余的H/2-20mm,振捣密实,上面预留20mm的凹面;刷一道防水油膏后,再用1:2水泥砂浆找平。
5、套管设置规定给水、空调系统管道穿楼面、屋面及墙体均需设置套管,套管管径应比管道大两个规格。
穿墙、楼板套管应采用钢套管。
穿墙套管应保证两端与墙面平齐,穿楼板套管应使下部与楼板平齐,上部有防水要求的房间的套管应高出地面50㎜,其它房间应为20㎜。
为了保证其准确性,一定要与土建专业密切配合,找出土建50线后控制套管标高。
套管环缝应均匀,用油麻填塞,外部用腻子或密封胶封堵。
套管内外表面及两端口需做防腐处理,断口平整。
套管应保证无位移、跑偏歪斜现象,注意套管要与管道同轴。
管道套比管径大两号,安装时可以首先临时固定管道与套管的相对位置(如用钢筋头点焊),管道安装固定后调整套管与管道的中心同轴后再固定套管,只有这样才能保证套管与管道同轴。
套管外露地面以上部分打磨干净后刷两道油漆。
6、管道支架、托架及吊架管道支吊架间距及材料规格必须符合规范要求,支吊架制作及安装前,根据不同型号的槽钢或角钢制作不同的支吊架作为样板,其余支吊架均按样板制作和安装,如有不同者必须重新制作,并加大检查力度,采取切实可行的奖惩制度。
支架倒角大小按所采用角钢和槽钢的大小统一尺寸打磨,支架上面的螺栓孔必须用台钻打孔,不允许用电气焊开孔。
在使用三角支架时直角应保证90º,各平面要平直。
U 型管卡要与管子外径相吻合,安装后所露丝扣2-3扣螺纹。
支架刷油漆要在充分除锈后进行,所选择的油漆质量必须有保证,刷漆时要均匀,色泽保持一致,不得有流淌现象存在。
支架防腐前应对焊缝、毛刺进行打磨处理,焊缝不平处打磨平整后再防腐。
7、卫生器具安装卫生器具如大便器、水箱、洗手池等严格按标准图集施工,标高及位置要符合设计要求,地漏应位于块料面层的中间,从地漏口向四周拉放射线找露出丝扣为2-3扣螺纹打磨圆打磨圆9坡,地漏口周围做泛水坡度,地漏低于地坪5mm。
蹲式大便器和挂式小便器及其感应冲洗阀应位于块料面层的中间。
成排卫生器具的标高应一致,间距应均匀。
见下图示意图。
小便器布置8、管道成排安装时,直线部分互相平行、接头间距一致、支吊架统一、间距均匀;曲线部分,当管道水平或垂直并行时,应于直线部分保持等距。
9、保温管道的保温层及其厚度应符合设计要求,保温层应粘贴紧密,表面平整,圆弧均匀,无环形断裂。
保护层的做法,本工程采用0.5mm铝板做保护层,纵缝搭口应朝下,铝板的搭接长度为30mm,要求圆弧均匀,表面平整;并做出介质流向标,介质标识应根据管道大小选择不同的字体及箭头,介质标识应美观、大方,颜色醒目。
八、电气工程1、接线盒安装时,在同一房间内接线盒,高度一致,接线盒面板颜色、品牌一致。
并排安装的开关,其面板间距、高度一致,面板与建筑物表面接触紧密,不允许有缝隙出现。
如建筑物表面有块料面层,面板安装时要与块料面层施工配合好,使块料面层与面板安装位置协调、美观。
