模板工程质量控制措施
1、进行模板及支撑系统的配制设计,绘出模板排列图。
翻样员与技术员必须对模板支承、排列、施工顺序、拆装方法向班组人员详细交底,对运到现场的模板及配件应按规定、数量逐次清点及检查,不符合质量要求的不得使用。
2、模板制作必须正确控制轴线位置及截面尺寸,不得扭曲、拱凸,模板拼缝要密实。
3、模板支撑系统必须横平竖直,支撑点必须牢固,扣件及螺栓必须拧紧,模板严格按设计的排列图安装。
浇捣混凝土前对模板的支撑、螺栓、轧箍、扣件等紧固件派专人进行检查,发现问题及时整改。
4、正确留置孔洞、埋件等,在翻样图上自行编号,防止错放漏放。
安装要牢固,经复核无误后方能封闭模板。
5、每层模板施工完毕后必须组织有关人员进行技术复核工作,达到要求后方可浇混凝土。
6、模板拆除应根据“施工验收规范”规定的强度要求统一进行,未经技术部门同意,不得随意拆模。
现场增加混凝土拆模试块,必要时进行试块试压,以保证质量和安全。
7、模板周转使用应经常整修、刷油,必须保持表面的平整和清洁。
8、拆模后如有墙面不平整、水泡、蜂窝、麻面等各种缺陷时,技术员、质量员及时会同监理验收,协商提出处理意见,现场整修。

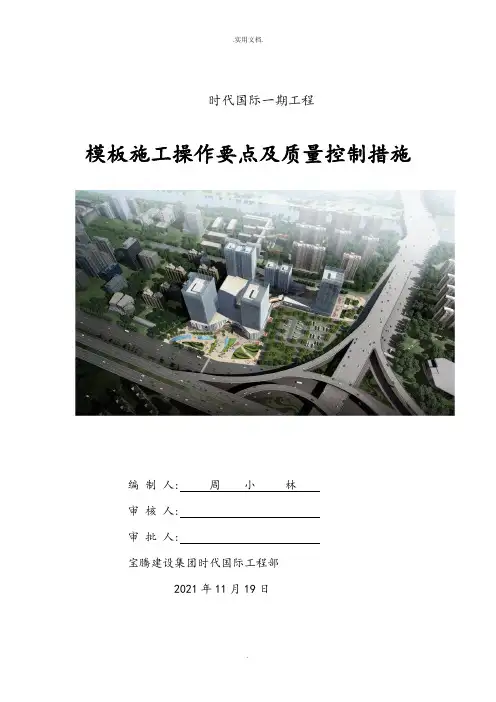

时代国际一期工程模板施工操作要点及质量控制措施编制人: 周小林审核人:审批人:宝腾建设集团时代国际工程部2021年11月19日模板施工操作要点及质量控制措施一、现浇板:材料的质量控制:所有龙骨合部选用60×80木方,并经压刨刨直成统一尺寸48×80mm,搁栅间距不大于250mm;楼板选用厚度为15mm的覆面木胶合板〔多层板〕。
(14.3)质量要求:尺寸统一、板厚一致,不允许有腐朽、霉斑、涂层流淌、不平、缺损、鼓泡、开裂、脱皮、散边等。
1、操作要点:1)、楼板模板支设根本原那么:顶板模压墙模、纵横墙到位、横墙模压纵墙模。
2〕、采用下底生根、外围设点,用经伟仪、水平仪投测的方法,把模板的控制标高引到柱角的钢筋上,拉线控制板的标高。
3)铺设模板主副龙骨、模板前,应先将墙体边线,采用吊线方法测引到顶模板面位置、每间在四周剪力墙内设置的固定标杆上,拉线控制顶板模板四边。
4)、水平钢管龙骨距墙边150mm,木龙骨在钢管龙骨之上,按垂直方向立放,间距200~250mm,木龙骨端头距墙150mm,上下层龙骨周边距墙尺寸一律拉线调齐、调平、调直。
5)、现浇板模板铺设时必须根据施工层柱墙钢筋上〔油漆、裹粘彩色胶带〕标高控制点。
现浇板必须先从四个角铺起,并与梁、墙、柱模板保持垂直。
并将锯割边朝向板相交边,严禁朝向砼一侧,铺完板验收合格后立即用纸胶带封贴拼缝。
6)、平台模板外表应清理干净后并涂刷隔离剂,严禁使用油性脱模剂,必须使用水性脱模剂;7)、顶托托板支座位置必须采用两根钢管并排传递承载的方式。
顶托支撑插入长度应以保证顶托支撑稳定及不发生偏移为原那么,伸出长度不应超出200mm,且不超过总长的1/3为宜。
2、质量控制要求:1)板面的提拱度是否满足设计要求,当现浇板跨度(L)大于 3.6时,要求跨中起拱L/400);2〕板的拼缝是否严密,否那么必须用纸胶带封贴拼缝;当板缝大于5mm时必须返工重新铺设;3)楼板采用大尺量对角线,误差必须控制在标准范围内;4〕钢筋绑扎之前根据钢筋上的标高控制点通过拉线方式,检查板面标高、平整度是否符合图纸要求;5)在平台模板上弹出轴线检查梁和楼板边的轴线位置是否符合设计要求;现浇结构模板安装的允许偏差及检验方法3、质量检查事项:板面的提拱度是否符合设计要求,板缝是否严密,现浇板模板铺设是否方正,标高是否设计要求,平整度是否符合标准要求。
为了保证模板工程正常施工,确保模板工程在施工过程中不浮现任何质量问题,特制定如下质量控制措施:(1)模板板材应有出厂合格证,采用 15mm 厚多层板。
(2)模板加固及支撑系统采用 50mm×100mm 次龙骨木方, 100mm×100mm 主龙骨木方,Φ14 对拉螺栓,Φ48 钢管(1)检查模板的制作和试拼装,合格后方可进入现场安装。
(2)每批模板拆除后应全数清理、保养并整修,经验收符合要求后,方可再次使用。
(3)每批模板安装完毕后,应及时对模板的几何尺寸、轴线、标高、垂直度、平整度、接缝、清扫口及支撑体系等按三检制度进行验收,验收合格后方可进行下道工序施工。
(4)脱模剂采用水性脱模剂,应有出厂合格证。
使用时不得污染钢筋和影响混凝土的后期装饰,禁止使用废机油等替代产品。
(1)模板应在木工棚制作,并进行试拼装,符合要求后方可在现场安装,严禁在作业面制作模板。
(2)模板周边应刨边平直,接缝严密,接缝高低差不大于 2mm,平整度不大于 3mm。
(3)现浇楼面高低差变化处(室外与室内,厨卫间与房间等)应采用方钢制作成工具式定型模板,或者在门洞口采用 L30×3角钢与钢筋焊接的措施来保证高差处的边角整齐。
(4)剪力墙和梁的侧模应采用定型限位措施,并采用间距为 300~ 500mm 的对穿螺栓固定,螺栓直径为 14mm;当柱子截面大于600×600mm、梁的高度大于 800mm 及剪力墙等结构采用的对穿螺栓在其下部 3—4 排范围内应使用双螺帽。
(5)地下室外墙对穿螺栓中间必须设有双面施焊的止水环,止水环为方形80×80mm,止水钢板厚度 5mm;对穿螺栓要在紧贴内、外模板 (里面)处各设置一块约 50mm 见方 15-20mm 厚的木块,待拆模后剔除木块,割除螺栓头,用防水砂浆补平。
(6)固定模板的背衬宜选用不小于50×100 mm 的方木,相邻龙骨的中心间距不大于 250mm,所有墙体阴角必须做定型角模,阳角按子母口做法去制作。
模板工程质量控制措施标题:模板工程质量控制措施引言概述:模板工程是建造施工中的重要环节,其质量直接影响到整个工程的施工质量和进度。
为了保证模板工程质量,需要采取一系列的控制措施。
本文将从五个方面详细介绍模板工程质量控制措施。
一、材料选择1.1 选择优质的模板材料:模板材料应具有足够的承载能力和稳定性,能够满足施工需求。
1.2 确保模板材料无损伤:检查模板材料是否有裂缝、变形等损伤,确保其完好无损。
1.3 保证模板材料表面平整:模板材料表面应平整,不得有凹凸不平的情况。
二、模板搭设2.1 合理规划模板结构:根据设计要求和施工实际情况,合理规划模板结构,确保承载力和稳定性。
2.2 严格控制模板支撑:模板支撑应均匀、稳固,且符合设计要求,确保模板平整度和垂直度。
2.3 定期检查模板搭设情况:在施工过程中,定期检查模板搭设情况,及时调整和修复存在的问题。
三、模板拆除3.1 拆除前进行检查:在拆除模板之前,应对模板进行全面检查,确保混凝土已经充分硬化。
3.2 采取适当的拆除方式:根据具体情况选择适当的拆除方式,避免对混凝土结构造成损坏。
3.3 注意保护模板:在拆除模板的过程中,要注意保护模板,避免二次使用时浮现质量问题。
四、模板维护4.1 定期清洁模板:定期清洁模板表面,避免灰尘、水泥浆等杂物对模板造成损坏。
4.2 及时修复损坏部份:发现模板有损坏部份,应及时修复,确保模板完好无损。
4.3 做好防腐处理:对于木质模板,要做好防腐处理,延长模板的使用寿命。
五、质量验收5.1 严格执行质量验收标准:按照像关标准和规范进行质量验收,确保模板工程质量符合要求。
5.2 做好验收记录:对于通过验收的模板工程,要做好验收记录,方便后期追溯和管理。
5.3 反馈问题及时整改:如果发现模板工程存在质量问题,应及时整改,并对整改情况进行跟踪和反馈。
结论:通过以上五个方面的模板工程质量控制措施,可以有效提高模板工程的质量,确保施工进度和安全。
模板工程质量控制模板工程质量控制是指在模板工程施工过程中,通过一系列的控制措施和标准,确保模板工程的施工质量达到预期要求的过程。
模板工程质量控制的目的是保证模板的稳定性、可靠性和安全性,从而保障建筑工程的施工质量。
一、模板工程质量控制的原则1. 安全原则:确保模板工程施工过程中的安全,防止发生人员伤亡和财产损失。
2. 稳定性原则:保证模板结构的稳定性,防止模板倒塌或变形,影响施工进度和质量。
3. 可靠性原则:确保模板的可靠性,防止模板出现开裂、脱落等问题,影响施工质量。
4. 经济性原则:在保证质量的前提下,合理利用资源,降低模板工程的成本。
二、模板工程质量控制的措施1. 设计控制:根据工程要求和设计规范,合理设计模板结构,确保模板的稳定性和可靠性。
2. 材料控制:选择符合国家标准和工程要求的模板材料,确保材料的质量和性能。
3. 施工控制:严格按照设计要求进行模板施工,确保施工过程中的安全和质量。
4. 监理控制:由专业监理人员进行现场监督和检查,及时发现和解决模板工程质量问题。
5. 检测控制:对模板工程进行必要的检测和试验,确保模板的质量和可靠性。
6. 维护控制:对已完成的模板工程进行维护和保养,延长模板的使用寿命。
三、模板工程质量控制的标准1. 模板结构的稳定性和可靠性:模板结构应满足设计要求,具有足够的强度和刚度,能够承受施工荷载和风荷载,不发生破坏和变形。
2. 模板表面的平整度:模板表面应平整光滑,不得有明显的凹凸和破损,确保施工的精度和质量。
3. 模板连接的牢固性:模板连接部位应牢固可靠,不得有松动和脱落现象,确保模板的整体稳定性。
4. 模板防水和防腐性能:模板应具有一定的防水和防腐性能,能够在潮湿环境下长期使用,不受水分和腐蚀物的侵蚀。
5. 模板使用寿命:模板的使用寿命应符合工程要求,能够满足施工周期的需求,减少模板更换的频率和成本。
四、模板工程质量控制的检验方法1. 目视检查:通过目视观察,检查模板的外观质量,如表面平整度、连接牢固性等。

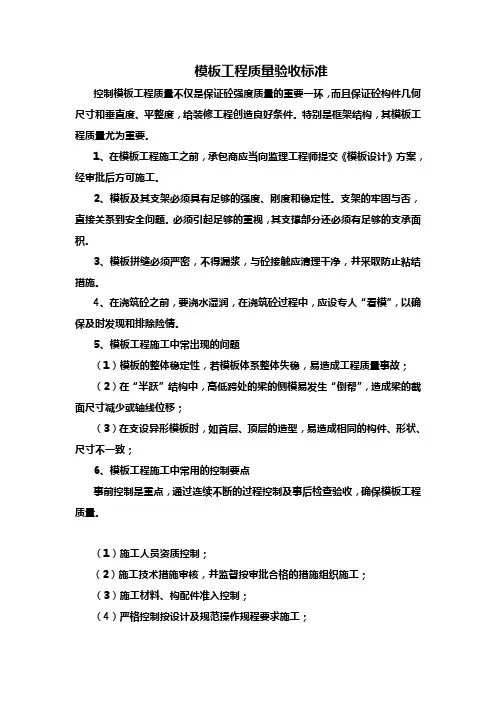

模板工程质量验收标准控制模板工程质量不仅是保证砼强度质量的重要一环,而且保证砼构件几何尺寸和垂直度、平整度,给装修工程创造良好条件。
特别是框架结构,其模板工程质量尤为重要。
1、在模板工程施工之前,承包商应当向监理工程师提交《模板设计》方案,经审批后方可施工。
2、模板及其支架必须具有足够的强度、刚度和稳定性。
支架的牢固与否,直接关系到安全问题。
必须引起足够的重视,其支撑部分还必须有足够的支承面积。
3、模板拼缝必须严密,不得漏浆,与砼接触应清理干净,并采取防止粘结措施。
4、在浇筑砼之前,要浇水湿润,在浇筑砼过程中,应设专人“看模”,以确保及时发现和排除险情。
5、模板工程施工中常出现的问题(1)模板的整体稳定性,若模板体系整体失稳,易造成工程质量事故;(2)在“半跃”结构中,高低跨处的梁的侧模易发生“倒帮”,造成梁的截面尺寸减少或轴线位移;(3)在支设异形模板时,如首层、顶层的造型,易造成相同的构件、形状、尺寸不一致;6、模板工程施工中常用的控制要点事前控制是重点,通过连续不断的过程控制及事后检查验收,确保模板工程质量。
(1)施工人员资质控制;(2)施工技术措施审核,并监督按审批合格的措施组织施工;(3)施工材料、构配件准入控制;(4)严格控制按设计及规范操作规程要求施工;(5)施工工艺、施工过程控制;(6)对出现的质量问题,督促其及时整改,并按规定及时上报业主。
7、模板工程在施工中常用的控制措施(1)审核施工承包人的施工技术措施,并通过现场检查、旁站督促其按审核后的措施进行施工,重点检查基土是否夯实,有无排水措施,支架下是否设通长垫板,支架的拉子是否加密等,对未按要求施工的部位进行返工;(2)审核施工承包人的施工技术措施,通过现场的检查、旁站督促其按审核后的措施进行施工,重点检查:在砖垛处是否设通长的垫板,支撑是否牢固;(3)审查施工承包人的工程技术措施,并通过现场的检查、旁站督促其按审核后的措施进行施工。

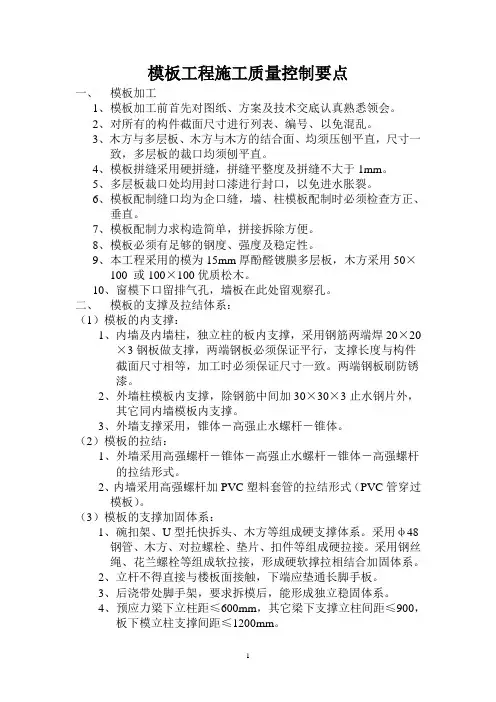

模板工程施工质量控制要点一、模板加工1、模板加工前首先对图纸、方案及技术交底认真熟悉领会。
2、对所有的构件截面尺寸进行列表、编号、以免混乱。
3、木方与多层板、木方与木方的结合面、均须压刨平直,尺寸一致,多层板的裁口均须刨平直。
4、模板拼缝采用硬拼缝,拼缝平整度及拼缝不大于1mm。
5、多层板裁口处均用封口漆进行封口,以免进水胀裂。
6、模板配制缝口均为企口缝,墙、柱模板配制时必须检查方正、垂直。
7、模板配制力求构造简单,拼接拆除方便。
8、模板必须有足够的钢度、强度及稳定性。
9、本工程采用的模为15mm厚酚醛镀膜多层板,木方采用50×100 或100×100优质松木。
10、窗模下口留排气孔,墙板在此处留观察孔。
二、模板的支撑及拉结体系:(1)模板的内支撑:1、内墙及内墙柱,独立柱的板内支撑,采用钢筋两端焊20×20×3钢板做支撑,两端钢板必须保证平行,支撑长度与构件截面尺寸相等,加工时必须保证尺寸一致。
两端钢板刷防锈漆。
2、外墙柱模板内支撑,除钢筋中间加30×30×3止水钢片外,其它同内墙模板内支撑。
3、外墙支撑采用,锥体-高强止水螺杆-锥体。
(2)模板的拉结:1、外墙采用高强螺杆-锥体-高强止水螺杆-锥体-高强螺杆的拉结形式。
2、内墙采用高强螺杆加PVC塑料套管的拉结形式(PVC管穿过模板)。
(3)模板的支撑加固体系:1、碗扣架、U型托快拆头、木方等组成硬支撑体系。
采用φ48钢管、木方、对拉螺栓、垫片、扣件等组成硬拉接。
采用钢丝绳、花兰螺栓等组成软拉接,形成硬软撑拉相结合加固体系。
2、立杆不得直接与楼板面接触,下端应垫通长脚手板。
3、后浇带处脚手架,要求拆模后,能形成独立稳固体系。
4、预应力梁下立柱距≤600mm,其它梁下支撑立柱间距≤900,板下模立柱支撑间距≤1200mm。
三、模板安装:(1)模板安装前首先检查模板型号规格是否与图纸尺寸相符。

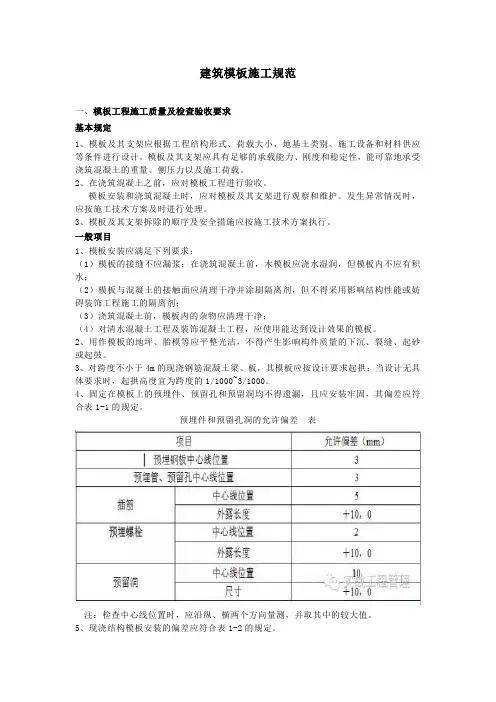

建筑模板施工规范一、模板工程施工质量及检查验收要求基本规定1、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载。
2、在浇筑混凝土之前,应对模板工程进行验收。
模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护。
发生异常情况时,应按施工技术方案及时进行处理。
3、模板及其支架拆除的顺序及安全措施应按施工技术方案执行。
一般项目1、模板安装应满足下列要求:(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板。
2、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓。
3、对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000~3/1000。
4、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表1-1的规定。
预埋件和预留孔洞的允许偏差表注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值。
5、现浇结构模板安装的偏差应符合表1-2的规定。
现浇结构模板安装的允许偏差及检验方法表1-2注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值。
二、原材料选择及控制1、模板选择(1)、模板种类及质量判断胶合板用作混凝土模板具有以下优点:(1)板幅大,自重轻,板面平整。
既可减少安装工作量,节省现场人工费用,又可减少混凝土外露表面的装饰及磨去接缝的费用;(2)承载能力大,特别是经表面处理后耐磨性好,能多次重复使用;(3)材质轻,厚18mm的木胶合板,单位面积重量为50kg,模板的运输、堆放、使用和管理等都较为方便;(4)保温性能好,能防止温度变化过快,冬期施工有助于混凝土的保温;(5)锯截方便,易加工成各种形状的模板;(6)便于按工程的需要弯曲成型,用作曲面模板。
混凝土模板工程施工质量验收标准一、引言混凝土模板工程质量验收是为了确保工程质量,保证工程的安全性和可靠性。
本文将针对混凝土模板工程施工质量验收,提出相关标准并进行详细论述。
二、验收依据混凝土模板工程施工质量验收的依据主要包括国家相关工程验收标准、设计文件和施工规范。
需严格按照相关标准进行验收,确保工程质量符合国家要求。
三、验收内容1.模板及支撑系统的验收(1) 模板材料:模板材料应符合设计要求,应具有足够的强度和刚度,能够承受施工荷载,不得有明显变形或损坏。
(2) 模板支撑:模板支撑系统应稳固可靠,支撑点应均匀分布,支撑间距不得超过规范要求,支撑点应垂直于模板面,且不得有移动或脱离现象。
(3) 模板安装:模板应正确、牢固地安装,并符合设计要求。
模板的连接应牢固可靠,不得有松动或错位现象。
2.混凝土浇筑及施工工艺的验收(1) 混凝土原材料:混凝土原材料应符合设计要求,水泥、骨料、粉煤灰等原材料的配合比例应准确无误。
(2) 浇筑工艺:混凝土浇筑工艺应合理,施工前应确保模板清洁无杂物,浇筑顺序和层数应符合设计要求,混凝土浇筑应均匀进行,避免冷缝和夹渣现象。
3.混凝土模板工程尺寸和形状的验收(1) 尺寸控制:混凝土模板工程的尺寸应符合设计要求,在施工过程中需进行严格的尺寸控制和测量,确保施工精度。
(2) 表面质量:混凝土模板工程的表面应平整、光滑,不得有明显的裂缝、麻面和砂眼等缺陷。
四、验收方法1.目测验收:通过对模板、支撑系统和混凝土工程的直接目测,进行验收合格与否的初步判断。
2.测量验收:对混凝土模板工程的尺寸、细节进行仔细测量,对比设计图纸,确保符合设计要求的尺寸控制。
3.检测验收:通过使用适当的仪器和设备,对混凝土模板工程的强度、密实度、平整度等进行检测,确保工程质量符合标准要求。
五、验收标准混凝土模板工程施工质量验收应符合以下标准:(1) 模板及支撑系统:模板材料无明显变形或损坏,支撑稳固可靠,支撑点垂直于模板面,无移动或脱离现象,顶水平度≤1/200。
1建筑施工模板支撑安全质量控制要求一、模板支撑安全质量要求模板支撑系统应按照《建筑施工模板安全技术规范》(JGJ162-xx)、《模板工程专项施工方案》以及项目部签发的安全技术交底书内容进行施工,确保模板支撑结构安全稳固和混凝土质量控制要求。
承包班组、作业人员未能认真执行或不服从项目部管理人员要求整改的,造成严重安全隐患影响下道工序延误工期的由承包班组承担相应经济损失。
管理人员在履行检查中,发现不按照安全施工方案和安全技术交底要求施工,提出整改意见不进行整改的视情况采取停止下道施工通知书至整改符合安全要求,一般情况可以处以200~500元/次的罚款。
二、模板支撑系统质量控制要求1、剪力墙支模前班组长要检查墙体是否有定位线,20cm控制线是否准确,柱、梁、墙的截面尺寸控制在【-5、+4】mm,表面平整度5mm和垂直度偏差应控制在小于6mm,超出此要求必须进行整改,质量员和专业工长跟踪检查,出具书面整改通知单,限定时间整改,拒不整改的,项目部将另行安排人员整改,整改工资按400元一天计算,由此造成的工期延误由班组承担责任,并处以2000元一天的罚款,所有款项在当月发放工资时扣除。
2、根据定位线焊制定位钢筋,定位钢筋间距控制在1m以内,阴角和封头部位必须有定位钢筋,定位钢筋的位置必须准确无误,封头部位加固完以后必须重新检查垛子的垂直和封头板是否与垛子成90度,发现偏差必须调整到位,如再出现门洞、窗洞杻面,偏位超过15mm处以100-200的罚款,所罚款项在当月工程款中扣除。
3、模板安装前必须将模板上的混凝土等杂物清理干净并刷上脱模剂,支模板时外墙结点用双面胶,控制模板与下一层混凝土之间的间隙,确保不漏浆,外模加固时用底脚螺杆锁紧,确保不让错台现象出现,楼层接头部位如出现错台现象处以200-500的罚款处理,所罚款项在当月工程款中扣除。
4、剪力墙封模时必须按照定位线施工,垂直度控制在(6mm)以内。
外墙大角及工程上的阴、阳角必须垂直方正。
一、模板工程的质量要求1.1模板安装工程的质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
1.2模板拆除工程的质量要求应符合《混凝土结构工程施工质量验收规范》(GB50204-2002)的规定。
二、模板工程的质量通病及监理控制2.1模板工程的常见质量通病2.1.1模板施工不符合要求:(1)强度、刚度和稳定性不能保证;(2)无模板设计方案;(3)整体性、密闭性达不到规范要求;(4)未按验收规范对模板工程作同步验收。
2.1.2轴线发生位移:(1)轴线定位错误;(2)墙、柱模根部和顶部无固定措施,发生偏差后不作认真校正,造成累积误差;(3)不拉水平和竖向通线,无竖向总垂直度控制措施;(4)支模刚度差,拉杆太稀,间距不规则;(5)不对称浇灌混凝土,挤偏模板;(6)螺栓、顶撑、木楔使用不当或松动,用铁丝拉结捆绑,变形大;(7)模板与脚手架拉结。
2.1.3模板体系产生变形。
2.1.4标高传递发生偏差。
2.1.5接缝不严、接头不规则。
2.1.6隔离剂涂刷不符合要求。
2.1.7模板自身清理、模内清理不符合要求。
2.1.8封闭的或竖向模板无排气口、浇捣口。
2.1.9斜模板支设不符合要求。
2.1.10拆模使混凝土受损:(1)支模不当影响拆模;(2)拆侧模过早,破坏混凝土表面及棱角;(3)承重底模及其支架未按设计要求或规范规定拆模。
2.1.11其他支模错误:(1)未按规定起拱;(2)支模中遣漏预埋件、预留孔洞;(3)合模前与钢筋及各专业未协调配合。
2.2模板工程的监理质量控制2.2.1审核模板工程的施工方案:根据主体工程的结构体系、荷载大小、合同工期及模板的周转情况等,综合考虑承包单位所选择的模板和支撑系统是否合理,提出审核意见,审核中要重点审定。
2.2.2对进场模板规格、质量进行检查。
2.2.3审查承包单位报送的模板隔离剂(脱模剂)的有关资料。
2.2.4墙、柱支模前应先在基底弹线,以校正钢筋位置,并为合模后检查位置提供准确的依据。
建筑工程模板支撑体系及安全控制措施建筑工程模板支撑体系是指在建筑施工过程中使用的模板及其支撑结构,用于支撑混凝土浇筑和施工过程中的负荷。
它的作用是确保混凝土浇筑过程中的施工质量和安全。
建筑工程模板支撑体系包括以下几个方面:1. 模板:模板是施工过程中用于围护混凝土的结构,常见的材料有钢模板、木模板和塑料模板等。
模板的选择应根据具体工程要求和施工条件进行,确保模板的强度、刚度和平整度满足要求。
2. 支撑结构:支撑结构是支撑模板的重要组成部分,它承受模板和混凝土浇筑过程中的负荷。
支撑结构应满足稳定、刚固和安全的要求,常见的支撑结构有钢支撑和木支撑等。
3. 支撑连接:支撑结构的连接方式应合理可靠,以确保支撑结构的稳定性和安全性。
常见的连接方式有螺栓连接、焊接连接和销钉连接等。
在建筑工程施工中,还需要采取一系列的安全控制措施来确保模板支撑体系的安全性,包括:1. 定期检查:定期对模板支撑体系进行检查,及时发现和处理可能存在的问题,并确保支撑结构的稳定性和安全性。
2. 加固措施:对于可能存在风险的支撑结构,采取加固措施,增加其承载能力和稳定性,如加设支撑、加固连接部位等。
3. 安全培训:对施工人员进行安全培训,提高其对模板支撑体系安全的认识和操作技能,确保施工过程中的安全。
4. 使用规范:按照相关的规范和标准进行施工,确保模板支撑体系的设计、安装和使用符合要求。
5. 风险评估:对模板支撑体系的风险进行评估,并采取相应的措施进行控制和管理,确保施工过程中的安全。
综上所述,建筑工程模板支撑体系及安全控制措施是建筑施工中必不可少的一部分,它们的合理设计和正确使用可以确保建筑工程的质量和安全。
模板工程质量控制标准做法1梁底模板为防止梁底模板变形,方木顺着梁底加固,减少波浪形状的出现。
2梁侧模板外围梁边模控制:梁外围侧模应加固牢靠,截面尺寸必须符合设计要求,不得出现外侧面不在同一平面的情况。
建议:在边梁内侧埋设拉杠,控制外围梁侧模,梁柱内空尺寸用砼预制块做内撑,不会使模板有炸模和鼓起现象,可良好的控制截面尺寸。
3剪力墙、柱模板定位剪力墙、柱模板根部定位(或内撑)可在放完线后,在楼地面钻孔插Φ6或Φ8钢筋头定位(或内撑),严禁在剪力墙、柱纵筋上烧焊钢筋头做内撑。
模板外侧根部钉压脚板,可防止剪力墙、柱根部模板移位。
4剪力墙、柱模板脚坐浆处理为防止剪力墙、柱脚烂根,在浇捣砼前一天用砂浆封堵剪力墙、柱脚模,可有效防止浇筑混凝土时漏浆,减少烂根现象。
5外围柱、剪力墙模板(上下层交接部位)为防止外围剪力墙、柱上下层交接部位烂根、漏浆。
建议:在边梁内侧埋设拉杠,控制外围梁侧模,梁柱内空尺寸用砼预制块做内撑,不会使模板有炸模和鼓起现象,良好的控制截面尺寸。
剪力墙、柱配模时模板高度多配50-100,支模时下挂,在下层砼预埋螺栓或者预留钢筋作为模板底部加固。
可避免上下层交接部位砼错位,漏浆等现象。
6砼反坎模板卫生间、厨房、阳台、外墙大线条上部等砼反坎模板安装加固时采用定型U形卡,模板里面可在混凝土楼地面上安装钢筋头,形成“内撑外顶”,可有效控制模板刚度,避免采用铁丝加固或用砖块做内撑产生渗漏隐患。
7模板拼缝剪力墙、柱、梁、板模板拼缝应严密,阴、阳角部位应方正(异型除外),若无法避免缝隙,可在缝隙部位贴胶条,防止漏浆。
8模板支架模板支架必须有相对独立的支撑体系,禁止与外脚手架相连或用外脚手架作支撑。
9楼面高低差部位、结构降板部位的吊模的支撑、固定楼面高低差部位、结构降板位置的吊模下部安装钢筋马凳支撑,禁止用模板条做支撑。
阳台等高低差部位宜采用槽钢做定型模板,方便支、拆,并利于重复周转利用。
10沉箱芯模的支撑、固定沉箱芯模应用钢筋马凳支撑,严禁用木枋支撑在沉箱底模上。
模板工程质量控制点及预控措施摘要:随着建筑行业的不断发展,模板工程在建筑施工中扮演着重要角色。
为了保证模板工程的质量,我们需要制定相应的质量控制措施。
本文将介绍模板工程质量控制的关键点以及预控措施,以帮助施工人员更好地掌控模板工程的质量。
一、质量控制点1. 材料选用:模板工程的质量控制点之一是材料选用。
选择高质量、符合国家标准的建筑模板材料是保证工程质量的基础。
对于不同类型的模板工程,应选择相应的材料,并确保其质量符合要求。
2. 模板安装:模板安装是模板工程中最关键的控制点之一。
模板的安装应严格按照设计图纸和规范要求进行,确保模板的准确稳固。
同时,应加强对连接件的使用和安装质量的控制,确保模板的连接牢固可靠。
3. 表面处理:模板工程的表面处理是影响工程质量的重要因素之一。
施工人员应确保模板表面平整、光滑,并修补可能存在的破损或缺陷。
定期检查和维护模板的表面处理,确保其质量符合要求。
4. 固定和支撑:模板的固定和支撑是模板工程中的关键点,直接影响施工质量和安全性。
施工人员应确保模板的固定和支撑达到规范要求,避免模板的下沉、移位或变形。
5. 环境控制:模板工程的环境控制也是确保施工质量的重要因素之一。
在施工过程中,应控制好温度和湿度,避免因环境因素导致模板材料变形或表面受损。
二、预控措施1. 设计前评估:在设计阶段之前,应对模板工程进行全面评估。
评估过程中,需要考虑模板工程的尺寸、承载力、安装难度等因素,以确定合适的材料和施工方式。
2. 施工方案制定:在进行模板工程施工之前,应制定详细的施工方案。
施工方案应包含模板材料选择、安装步骤、固定和支撑措施、表面处理方法等内容,以确保施工过程中的质量控制。
3. 质检和监控:在施工过程中,应定期进行质检和监控。
通过对模板工程的质量进行检查和监控,及时发现和纠正问题,确保施工质量符合要求。
4. 培训和技术支持:为了保证施工人员掌握正确的施工技术和质量控制方法,应定期进行培训,并提供必要的技术支持。
模板工程及支撑体系施工技术准则该技术要求参考了:《混凝土结构工程施工质量验收规范》(GB50204-2011版)《建筑施工模板安全技术规范》(JGJ 162-2008)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号文件)《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254号文件)《建筑施工扣件式钢管模板支撑架技术规程》(DB33/1035-2006)(湖北省标准)《工程管理体系指引》模板工程及支撑体系施工技术要求1 总则为了提高客户满意度与美誉度、展现良好交付界面、确保项目混凝土结构品质,为现场施工提供技术支撑,特制定本技术标准。
2 术语和定义2.1 面板直接接触新浇混凝土的承力板。
并包括拼装的板和加肋楞带板。
面板的种类有钢、木、胶合板、塑料板等。
2.2 支架支撑面板用的楞梁、立柱、连接件、斜撑、剪刀撑和水平拉条等构件的总称。
2.3 连接件面板与楞梁的连接、面板自身的拼接、支架结构自身的连接和其中二者相互间连接所用的零配件。
包括卡销、螺栓、扣件、卡具、拉杆等。
2.4 模板体系由面板、支架和连接件三部分系统组成的体系,也可统称为“模板”。
2.5 扣件式脚手架为建筑施工而搭设的、承受荷载的由扣件和钢管等构成的脚手架与支撑架,包含本规范各类脚手架与支撑架,统称脚手架。
2.6 扣件采用螺栓紧固的扣接连接件扣件;包括直角扣件、旋转扣件、对接扣件。
2.7 底座设于立杆底部的垫座:包括固定底座、可调底座。
2.8 可调托撑插入立杆钢管顶部,可调节高度的顶撑。
2.9 水平杆脚手架中的水平杆件。
沿脚手架纵向设置的水平杆为纵向水平杆;沿脚手架横向设置的水平杆为横向水平杆。
2.10 扫地杆贴近楼(地)面,连接立杆根部的纵、横向水平杆件;包括纵向扫地杆、横向扫地杆。
2.11 剪刀撑在脚手架竖向或水平向成对设置的交叉斜杆。
3 模板及支撑体系管控要点3.1 方案控制模板工程施工前,工程管理人员应要求施工单位根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计,选择合适的模板类型进行模板及支撑架设计,计算模板及支撑架的强度、刚度、整体稳定性,保证能可靠承受结构荷载、混凝土振捣荷载以及施工荷载。
工程管理人员应督促监理单位审查施工单位编制的模板及支撑架专项施工方案,涉及危险性较大的高大模板工程专项施工方案,应督促施工单位按照《危险性较大的分部分项工程安全管理办法》(建质[2009]87 号文件)、《建设工程高大模板支撑系统施工安全监督管理导则》(建质[2009]254 号文件)及项目所在地有关规定的要求组织相关单位和人员对高大模板工程专项施工方案进行专家论证。
3.2 材料控制工程管理人员应对模板及支撑架分项工程所用材料实行动态管理,钢管和扣件应按规定的数量和批次进行抽样检查,检测合格方可使用。
不能保证混凝土结构成形质量的残损模板应及时更换。
3.3 现场控制3.3.1 在施工前由项目部组织监理单位和施工单位对本质量控制标准进行技术交底。
3.3.2 在施工前组织施工单位针对易出现质量通病的关键工序、关键部位,在工地现场单独制作保证工艺质量的样板,参照工程管理体系文件《工程样板管理指引》执行。
3.3.3 工程管理人员应加强现场巡查,检查现场所用模板的材质、承重结构是否满足要求,检查模板安装的轴线、标高、截面尺寸、牢固程度,检查预埋件、预留孔和预留洞留置、模板支撑架的安全性等是否符合要求,确保模板及支撑架工程的施工质量、安全得到有效控制。
3.3.4 工程管理人员在墙、柱等竖向构件模板封闭前应敦促监理单位组织钢筋隐蔽工程验收,验收符合规定后才可允许施工单位进行封模工作。
3.3.5 封模前,应将表面混凝土浮浆凿除并清理干净,不得将焊渣、锯沫、碎木块等垃圾封闭在模板内。
3.3.6 混凝土浇筑过程中,应督促监理单位落实旁站制度,要求施工单位安排专业人员全过程监测模板及支撑架的刚度、强度及稳定性情况,严禁模板支撑架超载使用,预防涨模、爆模现象。
3.4 管控要点3.4.1 柱模板质量控制要点3.4.1.1 在模板施工前应弹出每根柱子的定位轴线,从定位轴线测量弹出柱外框边并且将柱位置兜方找中。
3.4.1.2柱箍(可采用钢管箍或者槽钢箍),柱箍间距应经计算确定,距柱根部不大于 200mm 部位必须设置一道柱箍,最上部一道柱箍应贴梁底设置,做法如图 1 所示。
当采用钢管柱箍时,截面边长大于 600mm 的柱必须设置对拉螺杆,对拉螺杆规格、间距、数量应根据混凝土柱高度、截面尺寸等,通过计算确定,做法如图2 所示。
图1 柱模支设示范图图2 柱模支设示范图3.4.1.3 封模前,应检查柱钢筋保护层垫块,确保柱子的钢筋保护层厚度。
钢筋保护层垫块宜采用定型塑料垫块等专用钢筋保护层定位产品,做法如图3 所示。
图3 钢筋保护层示意图3.4.1.4 方柱模板拼装,棱角处模板应叠合,固定用铁钉间距不大于300mm,棱角两侧用方木压牢,套箍紧固,以防漏浆,参见图6。
3.4.1.5 独立柱脚部位采用柱边线外 100mm 钉木模板条,或者采用水泥砂浆封堵,确保柱根不漏浆,做法如图4-7 所示。
图4 柱脚防漏浆节点平面图图5 柱脚防漏浆节点剖面图图6 柱脚防漏浆节点示范图图7 柱脚防漏浆处理后观感图3.4.1.6 下层边柱模板配模时将最上部一道加固及模板结构单独设置,柱子外侧模板顶部要求高出楼板面400mm 以上,保证第一道加固能够固定在这块模板。
在下层柱子模板拆除时此区域模板在上层柱子施工时不拆除,其他三边措施同独立柱,保证楼层间混凝土不错台,确保接缝处不漏浆,做法如图8-10。
图8 边柱柱脚防漏浆节点平面图图9 边柱柱脚防漏浆节点剖面图图10 边柱柱脚防漏浆节点示范图3.4.1.7 建议在柱脚处设置清扫口,待钢筋验收后封堵,避免垃圾等杂物进入柱子后无法清理,产生柱根夹渣现象,做法如图11 所示。
图11 柱脚清扫孔设置示范图3.4.2 剪力墙模板质量控制要点3.4.2.1 在模板施工前应弹出每根柱子的定位轴线,从定位轴线测量弹出柱外框边。
3.4.2.2 墙板模板封闭前,墙板钢筋必须施工完毕,墙板根部模板内杂物清除干净,混凝土交接处浮浆和松散的混凝土清除后浇水冲洗干净,预埋件安装完成且隐蔽工程验收完成。
3.4.2.3 穿墙螺杆应采用圆钢制作,规格不小于Ф12,有防水要求的墙板必须采用止水型螺杆,螺杆直径、布置间距应经计算确定,且离墙根不大于 200mm 位置处必须设置一道,采用双螺帽设置,预防涨模、爆模,参见图12、图13。
3.4.2.4 普通剪力墙墙根采用剪力墙边线外100mm 钉木模板条,或者采用水泥砂浆封堵,确保剪力墙根不漏浆,做法如图12-13 所示。
图12 剪力墙墙根防漏浆节点剖面图图13 剪力墙墙根防漏浆节点示范图3.4.2.5 下层边墙模板配模时将最上部一道加固及模板结构单独设置,墙外侧模板顶部要求高出楼板面400mm 以上,保证第一道加固能够固定在这块模板。
在下层剪力墙模板拆除时此区域模板在上层柱子施工时不拆除,另一边措施同普通剪力墙,保证楼层间混凝土不错台,确保接缝处不漏浆。
图14 边墙墙根防漏浆节点剖面图图15 边墙强根防漏浆节示范图3.4.2.6 地下室外墙或有防水要求的蓄水池混凝土墙底部上翻部位应按设计要求的高度与地下室底板同时施工,上翻导墙支模应上下设两道螺杆,做法如图 16 所示。
在上翻混凝土剪力墙体继续施工时在新旧混凝土交界处两侧黏贴双面胶,木模板底端延长至原有止水螺杆以下 100mm,利用原有止水螺杆设置一道加固,提高混凝土成型后观感质量,确保接缝处不漏浆,做法如图17-18 所示。
图16 地下室底板上翻部位节点剖面图图17 地下室剪力墙部位节点剖面图图18 地下室剪力墙部位节点示范图3.4.3 梁、板模板质量控制要点3.4.3.1 楼板模板应尽量采用整张大模板,减少碎拼小模板的使用量,铺模板时应由四周向中部铺设,把整张板之间拼装的小模板留置在板中部,胶合板模板应选用表面经覆膜处理的产品,做法如图17-18所示。
图17 模板铺装示范图图18 拆模后观感3.4.3.2 梁、板跨度大于4m,梁、板应按设计要求起拱,起拱高度一般为净跨度的1‰~3‰。
3.4.3.3 外侧梁边模采用钢管斜撑加固,斜撑搭设须牢固,且与水平夹角不得大于60°,做法如图19所示。
图19 外侧梁边模板加固示范图3.4.3.4 高度大于800mm 的梁侧模应采用对拉螺杆加固,螺杆直径不小于12mm,间距根据计算确定。
3.4.3.5 模板拼缝应不大于2mm,要注意梁模与柱模的接口处理、主梁楼板与次梁模板的接口处理,以及梁模板与楼板模板接口处的处理,谨防在这些部位发生漏浆或构件尺寸偏差等现象,做法如图20所示。
图20 模板节点示范3.4.4 特殊部位模板质量控制要点3.4.4.1 基础底板后浇带侧模可采用钢筋骨架和双层钢丝网制作,后浇带断面形式和防水做法应按设计要求施工,且在后浇带底下预留 100mm 厚的空间以便于清理垃圾,做法如图21-22 所示。
图21 底板后浇带节点示范图图22 后浇带侧模示范3.4.4.2 梁板后浇带部位侧模板、楼梯板施工缝处模板等应根据设计板厚专门制作挡板,挡板制作可采用胶合板模板或钢筋骨架钢丝网模板(参见图22),采用胶合模板时应做成带凹口的模板,做法如图23 所示。
图22 带凹口挡板节点示范3.4.4.3 基坑底板电梯井坑、集水井坑等,宜采用现场制作的筒模进行支模,筒模应有防上浮措施,防止混凝土浇筑时的上浮。
如采用压重,应固定牢固,做法如图23 所示。
图23 坑内支模示范图3.4.4.4 为准确控制楼梯段斜板坡度,楼梯段模板应按设计标高一次性搭设到中间休息平台的楼梯梁底,在未浇筑的中间休息平台上搭设支撑架时应在立杆底部垫与楼板厚度一致的预制混凝土块,做法如图 24 所示。
楼梯梯段模板宜采用钢管与木板制成的定型模板,保证踏步混凝土成型质量,做法如图 25 所示。
楼梯模板、钢筋施工完后,混凝土浇筑前,必须将楼梯段施工缝处的杂物清理干净。
图24 楼梯段板模板设置示范图图25 楼梯段板模板设置示范图3.4.4.6 阶梯型独立基础上下层台阶模板的四周要设钢管斜撑及平撑,上台阶模板的四周也要用斜撑及平撑支撑,斜撑及平撑与下层台阶模板的四周的钢管斜撑及平撑连接,做法如图26所示。
图26 阶梯独立基础模板设置示范图3.4.4.7 女儿墙支模时同一段墙应内外拉通线,保证女儿墙平直度。
屋面混凝土浇筑时应在距女儿墙 1.2~1.5m 处预埋锚固件,女儿墙支模时每隔 1.5~1.8m 间距用斜钢管支撑牢固,做法如图27 所示。
