正版-500KV阿太6标(杆塔工程)验收报告
- 格式:doc
- 大小:46.50 KB
- 文档页数:4

500千伏变电站工程安全大检查施工情况汇报500kV变电站工程2017年10月25日土建工程正式开工以来,2018年公司“三抓一巩固”基建安全主题活动和2018年公司“安全年”活动,认真贯彻执行电网公司新版《输变电工程安全文明施工标准》,把科学发展观与当前的施工紧密地结合起来。
针对变工程制定具体工期计划和实施细则,全面落实执行,取得了良好效果。
在各级领导的重视、关心和支持下,工程至目前为止未发生任何安全事故,实现零事故目标。
现将工程施工安全情况汇报如下:一、工程概况远期4组1200MVA主变压器,本期2组1200MVA主变压器,建设#1、#3主变。
500kV远景出线6回,其中朝西北出线4回,自西向东分别为:备用I、II、海峡I、II,朝东北出线2回,自北向南分别为:电厂II、I;本期出线4回:海峡I、II、电厂II、I。
220kV远景出线14回,朝东南布置;本期出线6回,分别至西山I、西山II、词西II、词西I、云西II、云西I。
35kV无功补偿装置远景按每组主变安装4组无功补偿预留,本期2组主变压器35kV侧各安装1组6万千乏并联电容器。
二、施工进度:本工程春节长假后从2018年2月10日正式开始施工,现已完成1)主控通信楼、220kV 继电器室、站用电联合建筑的屋面浇筑工作;2)220kV GIS设备基础首例浇筑工作,220kV GIS设备基础的制模工作30%;3)500kV构架基础浇筑工作50%,500kVHGIS设备基础底板浇筑工作50%。
4)#1、#3主变地基处理及垫层浇筑工作,#1、#2、#3主变防火墙基础地坪标高以下砌筑工作。
下一步主要工作是:1)主控通信楼、220kV继电器室、站用电联合建筑下一步将进行模板、支模架拆除及砌砖工作;2)220kVGIS设备基础制模及浇筑工作;3)500kV HGIS 设备基础及构架基础制模及浇筑工作;4)4)#1、#3主变基础钢筋绑扎及浇筑工作,#2主变防火墙脚手架搭设工作。
附录 A:复测、分坑、验槽及杆塔号比较表Q/CSG 表路径复测记录表(线记1)工程编号 : Q/CSG 表档距线路转角直线桩横线路偏移设计m 塔位高程mm备注杆塔型式m桩号实测值偏差值设计值实测值偏移值设计值方向1.请注明直线转角。
备注仪器名称:仪器编号:查考证书号:2.监理:质检员:施工负责人:检查人:Q/CSG 表被超越物及地形突出点丈量记录表(线记 2)工程编号:Q/CSG 表被跨越物与周边桩位程近来距离超越档档距高(或地形突出点 )m 设计备注m 名称距离桩位m监理:质检员:施工负责人:检查人:Q/CSG 表一般(掏挖)基础和拉线基础分坑及开挖检查记录表( 线记 3)工程编号:Q/CSG 表设计杆塔型基础型施工日期年月日桩号呼称高施工基面检查日期年月日序号检查项目同意偏差检查结果备注设计值1转角杆塔角度直线杆塔桩地点2mm基础根开及对角线尺寸3mm基础坑深4mm基础坑底板断面尺寸5mm拉线基础坑地点6mm0° 1′ 30″横线路: 50AB BC CD AB BC设计值AC DA BD CD DAAC BD ±2‰设计值: A B+ 100,- 50 C D设计值: A B- 1% C DA C E 设计值:B D F±1%L拉线基础坑深7 设计值:A B Cmm+100,不同意有负偏差D E F8拉线坑马道坡度及方向ABC 切合设计要求DEF1.L 为拉线基础坑中心至拉线固定总水平的距离。
2. 仪器名称:仪器编号:查考证书号:备注 3.掏挖基础的尺寸不同意有负偏差。
监理:质检员:施工负责人:检查人:Q/CSG 表 1- 地基基坑 ( 槽) 检查记录表 ( 线记 4)工程编号:Q/CSG 表 1- 设计杆塔型基础型施工日期年月日桩号呼称高施工检查日期年月日基面序号检查 ( 查验 )项目性质质量标准 ( 同意偏差 ) 检查结果评定A1 基坑(槽)底土质重点切合设计要求B 类型 CD 地质基坑草图:施工单位代表:年月日2监理判定建议:设计核查建议:监理代表:年月日设计代表:年月日3设计有验槽要求的基础填写本表。
电力设备竣工验收报告样本一、前言本报告旨在对电力设备安装工程进行全面评估,确保工程质量符合国家标准和设计要求。
本报告依据《电力工程质量验收规范》和相关法律法规进行编制。
二、工程概况1. 工程名称:XXX电力设备安装工程2. 工程地点:XXX3. 建设单位:XXX4. 设计单位:XXX5. 施工单位:XXX6. 监理单位:XXX7. 工程日期:XXXX年XX月XX日-XXXX年XX月XX日三、验收依据1. 电力工程质量验收规范2. 电力设备安装工程施工及验收规范3. 电力设备设计文件4. 施工现场质量管理规范5. 相关法律法规及规范性文件四、验收范围1. 电力设备的安装工程质量2. 电力设备的安全性能3. 电力设备的运行性能4. 电力设备的施工质量五、验收组组成1. 组长:XXX(建设单位代表)2. 组员:XXX(设计单位代表)、XXX(施工单位代表)、XXX(监理单位代表)六、验收程序1. 验收预备会:对验收工作进行了详细安排和部署。
2. 现场检查:对电力设备的安装工程质量、安全性能、运行性能进行了全面检查。
3. 资料审查:对施工图纸、施工记录、验收报告等资料进行了详细审查。
4. 设备调试:对电力设备进行了空载、负载等不同工况下的调试,确保设备运行正常。
5. 验收总结:对验收过程中发现的问题进行了总结,并提出整改措施。
七、验收结论1. 电力设备的安装工程质量符合国家标准和设计要求。
2. 电力设备的安全性能、运行性能均达到规定要求。
3. 施工单位施工质量良好,监理单位监督到位。
4. 存在个别问题,已提出整改措施,整改后可达到验收标准。
八、整改措施1. 对验收过程中发现的问题进行整改,确保电力设备安全运行。
2. 加强对施工人员的培训,提高施工质量。
3. 完善施工记录和验收报告,确保资料齐全。
九、验收组长签字验收组长:XXX日期:XXXX年XX月XX日十、其他成员签字1. 设计单位代表:XXX2. 施工单位代表:XXX3. 监理单位代表:XXX日期:XXXX年XX月XX日注:本验收报告仅为样本,实际报告应根据具体工程情况进行编制。

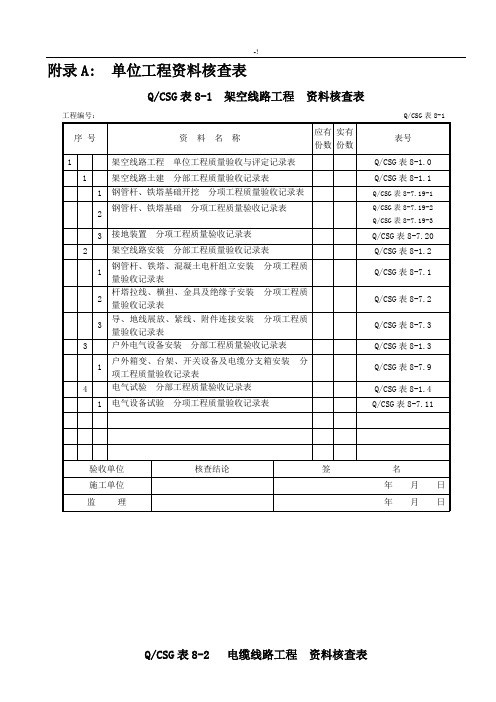

附录A: 单位工程资料核查表Q/CSG表8-1 架空线路工程资料核查表工程编号: Q/CSG表8-1序号资料名称应有份数实有份数表号1 架空线路工程单位工程质量验收与评定记录表Q/CSG表8-1.01 架空线路土建分部工程质量验收记录表Q/CSG表8-1.11 钢管杆、铁塔基础开挖分项工程质量验收记录表Q/CSG表8-7.19-12 钢管杆、铁塔基础分项工程质量验收记录表Q/CSG表8-7.19-2Q/CSG表8-7.19-33 接地装置分项工程质量验收记录表Q/CSG表8-7.20 2 架空线路安装分部工程质量验收记录表Q/CSG表8-1.21 钢管杆、铁塔、混凝土电杆组立安装分项工程质量验收记录表Q/CSG表8-7.12 杆塔拉线、横担、金具及绝缘子安装分项工程质量验收记录表Q/CSG表8-7.23 导、地线展放、紧线、附件连接安装分项工程质量验收记录表Q/CSG表8-7.33 户外电气设备安装分部工程质量验收记录表Q/CSG表8-1.31 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.94 电气试验分部工程质量验收记录表Q/CSG表8-1.41 电气设备试验分项工程质量验收记录表Q/CSG表8-7.11验收单位核查结论签名施工单位年月日监理年月日Q/CSG表8-2 电缆线路工程资料核查表序号资料名称应有份数实有份数备注1 电缆线路工程单位工程质量验收与评定记录表Q/CSG表8-2.01 电缆线路土建分部工程质量验收记录表Q/CSG表8-2.11 电缆沟(井)分项工程质量验收记录表Q/CSG表8-7.21-1Q/CSG表8-7.21-2Q/CSG表8-7.21-3Q/CSG表8-7.21-4Q/CSG表8-7.21-5Q/CSG表8-7.21-6Q/CSG表8-7.21-72 电缆槽盒、盖板分项工程质量验收记录表Q/CSG表8-7.223 电缆管道分项工程质量验收记录表Q/CSG表8-7.23-1Q/CSG表8-7.23-2Q/CSG表8-7.23-3Q/CSG表8-7.23-44 箱式变压器、电缆分支箱、桥架基础分项工程质量验收记录表Q/CSG表8-7.24-1Q/CSG表8-7.24-2Q/CSG表8-7.24-3Q/CSG表8-7.24-45 接地装置分项工程质量验收记录表Q/CSG表8-7.20 2 电缆线路安装分部工程质量验收记录表Q/CSG表8-2.21 电缆支架(桥架)安装、电缆敷设及电缆防火封堵分项工程质量验收记录表Q/CSG表8-7.42 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.93 电缆终端头(中间头)制作安装和电缆终端头(户外)接地及保护管安装分项工程质量验收记录表Q/CSG表8-7.53 电气试验分部工程质量验收记录表Q/CSG表8-2.31 电气设备试验分项工程质量验收记录表Q/CSG表8-7.112 电力电缆试验分项工程质量验收记录表Q/CSG表8-7.12验收单位核查结论签名施工单位年月日监理年月日Q/CSG表8-3 10kV开关站及10kV/0.4kV变电站工程资料核查表序号资料名称应有份数实有份数备注110kV开关站及10kV/0.4kV变电站工程单位工程质量验收与评定记录表Q/CSG表8-3.0 1 配电房土建工程分部工程质量验收记录表Q/CSG表8-3.11配电房地基与基础分项工程质量验收记录表Q/CSG表8-7.25-1Q/CSG表8-7.25-2Q/CSG表8-7.25-3Q/CSG表8-7.25-4Q/CSG表8-7.25-5Q/CSG表8-7.25-6Q/CSG表8-7.25-7Q/CSG表8-7.25-8Q/CSG表8-7.25-9Q/CSG表8-7.25-10Q/CSG表8-7.25-11Q/CSG表8-7.25-12 2配电房钢筋混凝土主体结构分项工程质量验收记录表Q/CSG表8-7.26-1Q/CSG表8-7.26-2Q/CSG表8-7.26-3Q/CSG表8-7.26-4Q/CSG表8-7.26-5Q/CSG表8-7.26-6Q/CSG表8-7.26-73 配电房砌体分项工程质量验收记录表Q/CSG表8-7.274配电房装饰分项工程质量验收记录表Q/CSG表8-7.28-1Q/CSG表8-7.28-2Q/CSG表8-7.28-3Q/CSG表8-7.28-4Q/CSG表8-7.28-5Q/CSG表8-7.28-6Q/CSG表8-7.28-7 5配电房楼地面分项工程质量验收记录表Q/CSG表8-7.29-1Q/CSG表8-7.29-2 6配电房屋面分项工程质量验收记录表Q/CSG表8-7.30-1Q/CSG表8-7.30-2Q/CSG表8-7.30-3Q/CSG表8-7.30-4Q/CSG表8-7.30-5Q/CSG表8-7.30-6Q/CSG表8-7.30-7Q/CSG表8-7.30-8 7配电房给排水分项工程质量验收记录表Q/CSG表8-7.31-1Q/CSG表8-7.31-28 配电房暖通及消防分项工程质量验收记录表Q/CSG表8-7.32-1Q/CSG表8-7.32-29 配电房防雷接地、户内照明分项工程质量验收记录表Q/CSG表8-7.33-1Q/CSG表8-7.33-2Q/CSG表8-7.33-3Q/CSG表8-7.33-4Q/CSG表8-7.33-5Q/CSG表8-7.33-610 配电房预埋件制作与安装分项工程质量验收记录表Q/CSG表8-7.3411 电缆沟(井)分项工程质量验收记录表Q/CSG表8-7.21-1Q/CSG表8-7.21-2Q/CSG表8-7.21-3Q/CSG表8-7.21-4Q/CSG表8-7.21-5Q/CSG表8-7.21-6Q/CSG表8-7.21-712 电缆槽盒、盖板分项工程质量验收记录表Q/CSG表8-7.2213 电缆管道分项工程质量验收记录表Q/CSG表8-7.23-1Q/CSG表8-7.23-2Q/CSG表8-7.23-3Q/CSG表8-7.23-42 电气设备安装分部工程质量验收记录表Q/CSG表8-3.21 户内变压器安装分项工程质量验收记录表Q/CSG表8-7.62 高压开关柜、负荷开关柜安装分项工程质量验收记录表Q/CSG表8-7.73 0.4KV低压开关柜、低压母线安装分项工程质量验收记录表Q/CSG表8-7.84 电缆支架(桥架)安装、电缆敷设及电缆防火封堵分项工程质量验收记录表Q/CSG表8-7.45 电缆终端头(中间头)制作安装和电缆终端头(户外)接地及保护管安装分项工程质量验收记录表Q/CSG表8-7.56 直流屏安装及调试分项工程质量验收记录表Q/CSG表8-7.13-1Q/CSG表8-7.13-27 二次电缆敷设及接线分项工程质量验收记录表Q/CSG表8-7.14-1Q/CSG表8-7.14-23 户外电气设备安装分部工程质量验收记录表Q/CSG表8-3.31 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.94 电气试验分部工程质量验收记录表Q/CSG表8-3.41 10kV变压器试验分项工程质量验收记录表 Q/CSG表8-7.102 电气设备试验分项工程质量验收记录表Q/CSG表8-7.113 电力电缆试验分项工程质量验收记录表Q/CSG表8-7.124 继电保护调试分项工程质量验收记录表Q/CSG表8-7.15验收单位核查结论签名施工单位年月日监理年月日Q/CSG表8-4 箱式变电站工程资料核查表工程编号: Q/CSG表8-4序号资料名称应有份数实有份数备注1 箱式变电站工程单位工程质量验收与评定记录表Q/CSG表8-4.01 箱式变电站土建分部工程质量验收记录表Q/CSG表8-4.11 箱式变压器、电缆分支箱、桥架基础分项工程质量验收记录表Q/CSG表8-7.24-1Q/CSG表8-7.24-2Q/CSG表8-7.24-3Q/CSG表8-7.24-42 Q/CSG表8-7.21-2 Q/CSG表8-7.21-3 Q/CSG表8-7.21-4 Q/CSG表8-7.21-5 Q/CSG表8-7.21-6 Q/CSG表8-7.21-73 电缆槽盒、盖板分项工程质量验收记录表Q/CSG表8-7.224 电缆管道分项工程质量验收记录表Q/CSG表8-7.23-1Q/CSG表8-7.23-2Q/CSG表8-7.23-3Q/CSG表8-7.23-45 接地装置分项工程质量验收记录表Q/CSG表8-7.20 2 箱式变电站安装分部工程质量验收记录表Q/CSG表8-4.21 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.92 电缆支架(桥架)安装、电缆敷设及电缆防火封堵分项工程质量验收记录表Q/CSG表8-7.43 电缆终端头(中间头)制作安装和电缆终端头(户外)接地及保护管安装分项工程质量验收记录表Q/CSG表8-7.53 户外电气设备安装分部工程质量验收记录表Q/CSG表8-4.31 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.94 电气试验分部工程质量验收记录表Q/CSG表8-4.41 10kV变压器试验分项工程质量验收记录表Q/CSG表8-7.102 电气设备试验分项工程质量验收记录表Q/CSG表8-7.11验收单位核查结论签名施工单位年月日监理年月日Q/CSG表8-5 台架式变压器/低压台区工程资料核查表工程编号: Q/CSG表8-5序号资料名称应有份数实有份数备注1台架式变压器/低压台区工程单位工程质量验收与评定记录表Q/CSG表8-5.0 1 台架式变压器土建分部工程质量验收记录表Q/CSG表8-5.11 钢管杆、铁塔基础开挖分项工程质量验收记录表Q/CSG表8-7.19-12钢管杆、铁塔基础分项工程质量验收记录表Q/CSG表8-7.19-2Q/CSG表8-7.19-33 Q/CSG表8-7.21-2 Q/CSG表8-7.21-3 Q/CSG表8-7.21-4 Q/CSG表8-7.21-5 Q/CSG表8-7.21-6 Q/CSG表8-7.21-74 电缆槽盒、盖板分项工程质量验收记录表Q/CSG表8-7.225 电缆管道分项工程质量验收记录表Q/CSG表8-7.23-1Q/CSG表8-7.23-2Q/CSG表8-7.23-3Q/CSG表8-7.23-46 接地装置分项工程质量验收记录表Q/CSG表8-7.20 2 台架式变压器安装分部工程质量验收记录表Q/CSG表8-5.21 钢管杆、铁塔、混凝土电杆组立安装分项工程质量验收记录表Q/CSG表8-7.12 杆、塔拉线、横担、金具及绝缘子安装分项工程质量验收记录表Q/CSG表8-7.23 导、地线展放、紧线、附件连接安装分项工程质量验收记录表Q/CSG表8-7.34 电缆支架(桥架)安装、电缆敷设及电缆防火封堵分项工程质量验收记录表Q/CSG表8-7.45 电缆终端头(中间头)制作安装和电缆终端头(户外)接地及保护管安装分项工程质量验收记录表Q/CSG表8-7.56 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.93 户外电气设备安装分部工程质量验收记录表Q/CSG表8-5.31 户外箱变、台架、开关设备及电缆分支箱安装分项工程质量验收记录表Q/CSG表8-7.94 电气试验分部工程质量验收记录表Q/CSG表8-5.41 10kV变压器试验分项工程质量验收记录表Q/CSG表8-7.102 电气设备试验分项工程质量验收记录表Q/CSG表8-7.11 验收单位核查结论签名施工单位年月日监理年月日Q/CSG表8-6 通信及配网自动化安装工程资料核查表工程编号: Q/CSG表8-6序号资料名称应有份数实有份数备注1通信及配网自动化安装工程单位工程质量验收与评定记录Q/CSG表8-6.0 1 通信安装分部工程质量验收与评定记录Q/CSG表8-6.11 通信光缆安装分项工程质量验收记录表Q/CSG表8-7.162 通信设备安装分项工程质量验收记录表Q/CSG表8-7.173 直流屏安装及调试分项工程质量验收记录表Q/CSG表8-7.13-1Q/CSG表8-7.13-22 配网自动化安装分部工程质量验收与评定记录Q/CSG表8-6.21 自动化终端安装分项工程质量验收记录表Q/CSG表8-7.18验收单位核查结论签名施工单位年月日监理年月日附录B: 单位工程质量验收与评定记录表Q/CSG表8-1.0 架空线路工程单位工程质量验收与评定记录表工程编号:Q/CSG表8-1.0单位工程名称单位工程名称建设单位设计单位开工日期施工单位监理单位竣工日期序号项目验收内容业主项目部核查意见启委会验收组抽查意见分部工程名称验收1 分部工程质量验收结果统计结论1.1 架空线路土建分部工程1.2 架空线路安装分部工程1.3 户外电气设备安装分部工程1.4 电气试验分部工程验收结果应核查分部工程数实核查分部工程数符合标准及设计要求的分部工程数2 质量控制资料核查出厂证件及试验资料2.1出厂合格证材料设备质量证明2.2试验和检测报告2.3线路参数测试报告主要技术资料及施工记录2.4设计变更及图纸会检纪要2.5施工质量检查及评级记录2.6分部工程验收消缺整改记录2.7隐蔽工程验收记录2.8 WHS质量控制记录监理过程控制资料2.9监理旁站记录2.10监理初检消缺整改记录核查结果应核查资料项数实核查资料项数符合标准要求项数3 安全和主要功能抽查3.1接地电阻抽查检查结果:3.2杆塔防盗螺栓抽查3.3交叉跨越距离抽查3.4户外电气设备绝缘性能抽查抽查结果应核查功能项数实核查功能项数符合标准和设计要求功能项数4 观感质量验收4.1线路及户外电气设备标识检查4.2杆塔基础外观检查4.3杆塔外观检查4.4导线外观及弧垂检查4.5户外电气设备外观检查4.5接地装置外观检查验收结果应验收项数实验收项数符合规定标准要求项数-!5 业主项目部综合验收结论:启委会验收组综合验收结论:6 评定结论:参加验收单位施工单位监理单位设计单位业主项目部启委会验收组(公章)项目负责人:年月日(公章)项目负责人:年月日(公章)项目负责人:年月日(公章)项目负责人:年月日(签字)验收组负责人:年月日备注:1.检查意见栏填写要求:符合要求的检查项打“√”,不符合要求的检查项打“×”,未检查项打“/”;2.验收结论栏填写“优良”或“合格”;3.单位工程质量验收是由业主项目部组织监理、设计、施工单位等单位参加的验收,验收合格后,移交给启委会验收组组织相关单位进行投产前的启动验收。
工程验收报告模板一、项目概况。
本次工程验收报告对项目的建设情况进行了全面的评估和总结。
项目名称为XXX工程,位于XXX地区,总投资XXX万元,项目涉及XXX工程内容,历时XXX个月。
本次验收报告旨在全面客观地评估项目建设情况,为项目的后续运营提供参考和指导。
二、项目建设情况。
1. 工程实施情况。
在项目建设过程中,施工单位严格按照相关标准和规范进行施工,确保了工程质量和安全。
施工过程中,各项工程进展顺利,未出现重大安全事故和质量问题。
工程施工中所使用的材料均符合国家标准,未发现假冒伪劣产品。
2. 设备安装情况。
项目所涉及的设备安装工作按照相关要求进行,设备安装工程师严格按照设备安装说明书进行操作,确保了设备的正常运行和使用。
设备安装后进行了全面的调试和检测,各项指标均符合要求。
3. 工程环境保护。
在项目建设过程中,严格执行环境保护相关法律法规,采取了一系列的环保措施,减少了对周边环境的影响。
工地周边环境整洁有序,未发现对环境造成污染的情况。
三、工程质量评估。
1. 工程质量验收。
经过全面的检测和评估,本项目工程质量符合相关标准和规范要求,各项指标均达到了设计要求。
工程施工中所使用的材料和设备均符合国家标准,未发现质量问题。
2. 工程安全评估。
在项目建设过程中,未发生重大安全事故,施工单位严格执行安全生产规定,确保了工程施工过程中的安全。
施工现场安全设施齐全,工人的安全防护措施到位。
四、工程运行情况。
1. 设备运行情况。
经过调试和检测,项目所涉及的设备运行正常,各项指标稳定。
设备运行过程中未出现故障和异常情况,设备运行效率高,运行稳定可靠。
2. 工程效益评估。
项目建设后,对XXX方面产生了明显的效益,为当地经济发展和社会进步做出了积极贡献。
项目建设后的效益评估符合预期目标,达到了预期效果。
五、后续建议。
根据本次工程验收报告的评估结果,对项目后续运营提出以下建议:1. 加强设备维护保养,确保设备长期稳定运行;2. 健全环保措施,加强对周边环境的保护;3. 完善安全管理制度,进一步提高施工安全水平;4. 加强对工程运行情况的监测和评估,及时发现并解决问题。
500kV阿海电站~太安输电线路工程Ⅵ标段杆塔工程公司级验收报告云南省火电建设公司施工生产技术部二○一二年四月三十日1.本次报验范围:44基杆塔,占本标段铁塔总数的80%。
其中转角(耐张)塔13基,直线塔31基。
2.施工队自检情况:施工队对本次报验的44基杆塔施工进行了100%质量检查,并对自检出现的问题进行消缺后,由项目部进行复检。
3.项目部复检项目部对本次报验的44基杆塔,按照《110kV~500kV架空电力线路工程施工质量及评定规程》标准进行了100%的检验。
对自检检查出得问题进行消缺后,报公司进行专检。
4.公司专检情况:2012年04月27日~2012年04月30日公司组织检查组对本次报验的铁塔进行了检查。
本次报验的44基铁塔项目部全部检查完毕,检查依据《110kV~500 kV架空电力线路工程施工质量及评定规程》进行,共检查44基杆塔。
此次抽查的铁塔型号、塔材规格符合设计要求;检查转角塔向受力反方向侧倾斜;检查节点间主材弯曲全部达到优良级标准要求;螺栓紧固、直线铁塔结构倾斜全部控制在优良级标准范围内;螺栓使用合理与构件面接触紧密,螺栓穿向一致美观;螺栓防松防盗无遗漏。
在检查中发现问题的及时向项目部下发消缺单,项目部立即安排消缺施工人员进行跟踪消缺,消缺完成后由检查组安排人员进行了验证。
同时,公司检查组对项目部下列技术和质检资料进行了核查:1)施工管理部分验收组检查工程资料:杆塔施工作业指导书2份(外拉线、内拉线各一份)、铁塔组立安全保证措施1份、防质量通病措施1份,其内容符合现场实际,便于操作;技术交底记录3份,内容详细,交底人以及参加交底人员签字齐全;检查内容符合公司管理体系程序文件要求,检查结果符合规范规定;检查计量台帐,抽查经纬仪出厂编号:6216819,规格:DT202C,检定时间2011年7月17日,周期为12个月,有效期到2012年7月19日;经纬仪出厂编号:6207726,规格:DT202C,检定时间2011年11月10日,周期为12个月,有效期到2012年11月09日;其他测量仪器和计量器具均在有效期内。
500kV阿海电站~太安输电线路工程Ⅵ标段杆塔工程公司级验收报告
云南省火电建设公司
施工生产技术部
二○一二年四月三十日
1.本次报验范围:44基杆塔,占本标段铁塔总数的80%。
其中转角(耐张)塔13基,直线塔31基。
2.施工队自检情况:
施工队对本次报验的44基杆塔施工进行了100%质量检查,并对自检出现的问题进行消缺后,由项目部进行复检。
3.项目部复检
项目部对本次报验的44基杆塔,按照《110kV~500kV架空电力线路工程施工质量及评定规程》标准进行了100%的检验。
对自检检查出得问题进行消缺后,报公司进行专检。
4.公司专检情况:
2012年04月27日~2012年04月30日公司组织检查组对本次报验的铁塔进行了检查。
本次报验的44基铁塔项目部全部检查完毕,检查依据《110kV~500 kV架空电力线路工程施工质量及评定规程》进行,共检查44基杆塔。
此次抽查的铁塔型号、塔材规格符合设计要求;检查转角塔向受力反方向侧倾斜;检查节点间主材弯曲全部达到优良级标准要求;螺栓紧固、直线铁塔结构倾斜全部控制在优良级标准范围内;螺栓使用合理与构件面接触紧密,螺栓穿向一致美观;螺栓防松防盗无遗漏。
在检查中发现问题的及时向项目部下发消缺单,项目部立即安排消缺施工人员进行跟踪消缺,消缺完成后由检查组安排人员进行了验证。
同时,公司检查组对项目部下列技术和质检资料进行了核查:
1)施工管理部分
验收组检查工程资料:杆塔施工作业指导书2份(外拉线、内拉线各一份)、铁塔组立安全保证措施1份、防质量通病措施1份,其内容符合现场实际,便于操作;技术交底记录3份,内容详细,交底人以及参加交底人员签字齐全;检查内容符合公司管理体系程序文件要求,检查结果符合规范规定;检查计量台帐,抽查经纬仪出厂编号:6216819,规格:DT202C,检定时间2011年7月17日,周期为12个月,有效期到2012年7月19日;经纬仪出厂编号:6207726,规格:DT202C,检定时间2011年11月10日,周期为12个月,有效期到2012年11月09日;其他测量仪器和计量器具均在有效期内。
2)合格证、试验报告
检查水泥出厂合格证5份、出厂水泥检验报告单5份、水泥试验报告5份,钢材出厂合格证17份;钢材物理性能试验报告5份,钢筋接头试验报告9份,建筑用砂试验报告5份,建筑用碎石试验报告5份,配合比试验报告4份,混凝土试块报告60份等,小应变检测报告1份,合格证、试验报告基本齐全,试验结果全部达到规程、规范要求。
3)自检、施工记录部分
检查项目部铁塔组立检验记录及自立式铁塔组立检查及评级记录,内容填写齐全、规范,与抽查杆塔
的数据核对,数据真实、准确、可信。
5.限期整改项目:
1)部分施工垃圾未清理,部分水坑未回填,于2012年05月2日前全部完成整改。
2)铁塔少量缺件,铁塔缺件非关键位置,缺件到货后,及时补齐。
6.结论:
500kV阿海电站~太安输电线路工程Ⅵ标段共55基铁塔,本次报验的共44基铁塔,检查组下发了缺陷单,要求项目部限期整改。

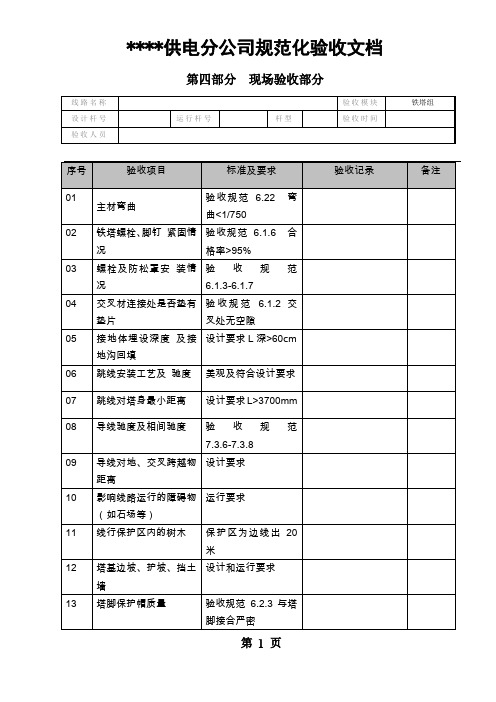

经检查项目部整改完毕,同意向监理/质监站提请质监检查。
