清水混凝土施工工艺在公伯峡水电站的应用
- 格式:doc
- 大小:108.00 KB
- 文档页数:8
清水混凝土施工技术在公伯峡水电站厂房工程中的应用中国葛洲坝集团公司王章忠汪洁摘要:本文从清水混凝土的原材料选择、模板选配/维护、配合比设计、拌和、振捣、养护、修补等全过程出发,较系统地介绍了清水混凝土施工技术在公伯峡水电站厂房中的应用情况及使用效果,充分体现了清水混凝土施工技术在水电行业的广阔应用前景。
关键词:清水混凝土质量标准技术要求工艺措施1.概述1.1清水混凝土(as-cast finish concrete)定义目前工程界对清水混凝土尚无标准定义。
一般认为清水混凝土(as-cast finish concrete)系一次成型,不做任何外装饰,直接采用现浇混凝土的自然色作为饰面混凝土,所以又称装饰混凝土(俗称镜面混凝土)。
据国内外清水混凝土施工成功的案例表明,清水混凝土是优良稳定的混凝土原材料、科学的混凝土配合比设计、高质量的模板和脱模剂、精细的混凝土施工及养护的集合,是一种高贵、朴素的混凝土自然品质的体现。
它表面非常光滑,棱角分明,只需在表面涂上透明的保护剂即能达到自然、庄重的效果。
以往这一建筑形式常运用于艺术类的公共建筑,近年来清水混凝土也已成功应用于水电行业,如青海公伯峡水电站厂房、云南小湾地下厂房、三峡输变电工程中的龙泉变电站等工程都应用了清水混凝土施工技术。
下面结合青海公伯峡水电站厂房工程施工,介绍清水混凝土的施工情况。
1.2公伯峡水电站概况公伯峡水电站位于黄河上游青海省境内,座落在循化撒拉族自治县与化隆回族自治县交界处的黄河干流上。
公伯峡水电站坝址处海拔高程1900~2000m,属高原寒冷地区。
坝址河道上游76km处是已建的李家峡水电站,下游148km处是已建的刘家峡水电站。
公伯峡水电站的主要任务是发电,兼顾灌溉、供水。
枢纽由拦河大坝、引水发电系统、开关站、溢洪道、右岸深孔泄洪洞、左岸泄洪洞、灌溉取水口等建筑物组成。
发电厂房位于坝脚下游右岸岸边,为地面式厂房,共布置有5台单机容量30万KW的HL230-LJ-570型水轮机,SF300-48/12800型发电机组。
公伯峡水电站砼面板堆石坝趾板基础开挖施工关键词:砼面板堆石坝;趾板槽;水平预裂;钢管排架;垂直排架;斜夹角排架;公伯峡水电站摘要:一、面板堆石坝概述公伯峡水电站工程位于青海省循化撒拉族自治县和化隆回族自治县交界处,是一座以发电为主,兼顾灌溉、供水的一等大(I)型工程。
枢纽大坝为钢筋砼面板堆石坝,大坝布置在主河床上,坝轴线方位NW316°35′13.2″,坝顶高程2010.00m,主河床处趾板最低建基高程1871.00m,(后经调线调整为1877.80m)。
最大坝高139.00m(132.20m)坝顶长429.0m,宽10.0m,坝顶设有高度为5.80m的“L”墙与面板相接,钢筋砼面板与左右高趾墙及趾板相连接,并在趾板及高趾墙全线布置帷幕灌浆,形成了整个面板坝的防渗系统。
二、趾板基础开挖施工特点及难点(一)趾板设计趾板是整个砼面板坝防渗系统的重要组成部分,可保证面板与坝基间的不透水连接,趾板宽度按垂直于趾板控制线(X线)由地基允许渗流比降(J<15=确定,设计沿趾板控制线(X线)分为15个控制点,其中X15点与X1点深入左右岸高趾墙,除去这两点,将趾板共分为12个趾板单元,各趾板单元宽度、长度、坡降、控制线方位等均不相同。
具体见表(一)。
各段趾板控制参数(调线后)表(一)控制点长度(m)宽度(m)坡比轴线方位X2~X3 82.45 7.5 1:1.499 NW247°52′24″X3~X4′38.42 9.0 1:2.234 NW 268°20′56.7″X4′~X5′36.0 9.0 0 NW316°52′24.1″X5′~X6 23.09 9.0 1:4.440 NW353°51′13.4″X6~X7 30.12 8.98 1:2.317 NW 353°45′42″X7~X8 45.69 8.54 1:2.688 NW 347°58′51″X8~X9 39.10 7.50 1:19.55 NW 320°41′37″X9~X10 43.47 7.67~5.63 1:5.433 NW 331°31′07″X10~X11 36.82 6.0 1:2.832 NW 346°12′54″X11~X12 45.40 6.85~5.64 1:1.974 NW 358°14′5″X12~X13 43.42 5.0 1:2.894 NW 345°30′41″X13~X14 56.34 5.0 0 NW316°52′24.1″(二)趾板基础开挖施工特点及难点趾板建基于弱风化岩石上,在开挖施工过程中应采取措施避免基础岩面上出现爆破裂隙,或使原有构造裂隙和岩体的自然状况产生不应有的恶化。
公伯峡水电站混凝土面板堆石坝趾板基础开挖施工
沈延林;李勇
【期刊名称】《青海水力发电》
【年(卷),期】2008(000)002
【摘要】公伯峡水电站趾板基础施工具有开挖量大、体形复杂、预裂面积大、超欠挖要求严格等特点。
文章论述了在趾板基础开挖施工过程中,加强质量控制,不断细化施工工艺,针对趾板体形的特点,制作各种行之有效的造孔辅助物工具协助施工,加快了施工进度,保证了工程质量,取得了较好的效果。
【总页数】3页(P21-23)
【作者】沈延林;李勇
【作者单位】中国水利水电第四工程局第一分局青海贵德811700
【正文语种】中文
【中图分类】TV641.43
【相关文献】
1.公伯峡水电站混凝土面板堆石坝面板、趾板裂缝的处理方法 [J], 刘博;李海龙
2.梨园水电站混凝土面板堆石坝趾板混凝土施工防裂技术 [J], 卓战伟;李洁;张建
3.纳子峡水电站混凝土面板堆石坝工程趾板混凝土施工 [J], 惠勇;沙明星;王建忠
4.达岱河水电站混凝土面板堆石坝趾板施工技术 [J], 李文军;
5.龙马水电站面板堆石坝趾板与防渗面板混凝土施工 [J], 谢鹤
因版权原因,仅展示原文概要,查看原文内容请购买。

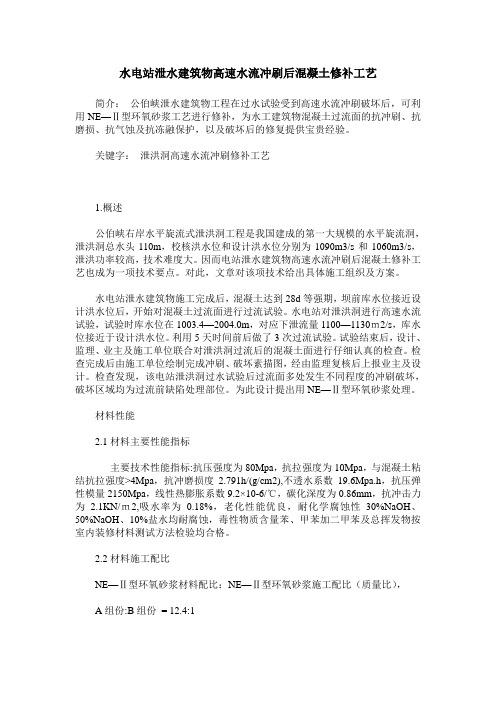

水电站泄水建筑物高速水流冲刷后混凝土修补工艺简介:公伯峡泄水建筑物工程在过水试验受到高速水流冲刷破坏后,可利用NE—Ⅱ型环氧砂浆工艺进行修补,为水工建筑物混凝土过流面的抗冲刷、抗磨损、抗气蚀及抗冻融保护,以及破坏后的修复提供宝贵经验。
关键字:泄洪洞高速水流冲刷修补工艺1.概述公伯峡右岸水平旋流式泄洪洞工程是我国建成的第一大规模的水平旋流洞,泄洪洞总水头110m,校核洪水位和设计洪水位分别为1090m3/s和1060m3/s,泄洪功率较高,技术难度大。
因而电站泄水建筑物高速水流冲刷后混凝土修补工艺也成为一项技术要点。
对此,文章对该项技术给出具体施工组织及方案。
水电站泄水建筑物施工完成后,混凝土达到28d等强期,坝前库水位接近设计洪水位后,开始对混凝土过流面进行过流试验。
水电站对泄洪洞进行高速水流试验,试验时库水位在1003.4—2004.0m,对应下泄流量1100—1130m2/s,库水位接近于设计洪水位。
利用5天时间前后做了3次过流试验。
试验结束后,设计、监理、业主及施工单位联合对泄洪洞过流后的混凝土面进行仔细认真的检查。
检查完成后由施工单位绘制完成冲刷、破坏素描图,经由监理复核后上报业主及设计。
检查发现,该电站泄洪洞过水试验后过流面多处发生不同程度的冲刷破坏,破坏区域均为过流前缺陷处理部位。
为此设计提出用NE—Ⅱ型环氧砂浆处理。
材料性能2.1材料主要性能指标主要技术性能指标:抗压强度为80Mpa,抗拉强度为10Mpa,与混凝土粘结抗拉强度>4Mpa,抗冲磨损度2.791h/(g/cm2),不透水系数19.6Mpa.h,抗压弹性模量2150Mpa,线性热膨胀系数9.2×10-6/℃,碳化深度为0.86mm,抗冲击力为 2.1KN/m2,吸水率为0.18%,老化性能优良,耐化学腐蚀性30%NaOH、50%NaOH、10%盐水均耐腐蚀,毒性物质含量苯、甲苯加二甲苯及总挥发物按室内装修材料测试方法检验均合格。
浅述黄河公伯峡水电站混凝土面板堆石坝面板、趾板裂缝的处理方法刘博,李海龙(中国水利水电第三工程局有限公司四川分局,四川成都,610045)【摘要】黄河公伯峡水电站混凝土面板堆石坝面板及趾板作为坝防渗体系的重要部位,表面出现的裂缝,必须进行专门的处理。
裂缝处理是面板混凝土裂缝产生后的补救措施,处理效果直接关系到大坝的安全运行。
通过采用性能优越的材料和可靠的裂缝处理技术以及精心的施工,公伯峡混凝土面板裂缝处理选到了预期的效果。
【关键词】堆石坝混凝土面板趾板裂缝处理1 工程概述公伯峡水电站位于青海省循化县与化隆县交界处的黄河干流上,坝址区海拔高程约1900m~2000m。
枢纽由拦河堆石坝、引水发电系统、溢洪道、右岸泄洪洞、左岸泄洪洞、灌溉取水口等建筑物组成。
枢纽主要任务是发电,兼顾灌溉及供水.拦河堆石坝为混凝土面板堆石坝,坝顶长度429。
0m,坝顶宽度为10。
0m,上游坡比1:1。
4,下游坡比1:1。
3~1:1。
5,坝高139m,坝顶高程2010。
0m。
混凝土面板位于堆石坝体最上游,是坝体挡水、防渗的主要设施,其上游为趾板,顶端为浪墙,左右两侧有高趾墙。
面板沿坝轴线分布,共分为53块6m宽板,10块12m宽板,面板迎水面坡度为1:1.4,厚度h=0。
3+0.003H(H为计算断面至面板顶部的垂直距离),最小厚度为30cm,最大厚度为70cm,面板最大长度229.90m,面板之间、面板与各墙体、趾板之间均设有不同型式的止水。
趾板宽度为6.0~10.0m,厚度0。
5~1。
0m,共计23块,沿坝体上游坡脚线分布.2 混凝土面板及趾板施工2.1 趾板施工程序趾板施工安排在趾板开挖交面之后进行,并随坝体的堆高逐块浇筑,其施工工艺为:清基交面→基础处理→测量放线→锚筋制作、运输安装→钢筋安装→模板安装→止水安装→模板安装→预埋件安装→清理验收→混凝土浇筑→养护→拆模→止水保护。
2.2 混凝土面板施工程序为了满足渡汛要求及施工方便,并满足质量要求,面板施工分为两期进行,一期面板浇筑次序为先两侧后中间,二期浇筑次序为先中间后两侧,施工工艺流程见图1。
黄河公伯峡水电站混凝土面板堆石坝工程特点混凝土面板堆石坝是当今水电站建设中较为常见的一种类型,其结构简单、造价低廉、适用范围广泛。
黄河公伯峡水电站混凝土面板堆石坝工程作为一项大型水电工程,具有一些独特的特点。
工程概况黄河公伯峡水电站混凝土面板堆石坝工程位于陕西榆林市神木县,总装机容量为2.4万千瓦。
坝址位于公河主干道上,地理坐标为北纬38°26.7′,东经109°32.3′处,是黄河上游较为重要的水电站之一。
坝型结构混凝土面板堆石坝由混凝土面板和坝体两部分组成。
坝体是通过在原有的石基础上,以逐层码石的方式逐渐堆积而成的,一般采用大小石块配合固定石条形成规则的结构。
混凝土面板位于坝体上方,起到封闭坝体,控制坝体渗漏和防止冲蚀的作用。
黄河公伯峡水电站混凝土面板堆石坝工程采用的是直坝式结构,即拱形面板呈直线形状,两端端拱处为水锤迎击转移区,需要进行特殊处理。
坝顶标高为918.00米,坝长190.00米,最大坝高61.50米,坝顶宽7.55米。
施工难点混凝土面板堆石坝工程中涉及到了很多施工难点,而黄河公伯峡水电站混凝土面板堆石坝工程的一些特点也给施工带来了较大的困难。
坝体建设混凝土面板堆石坝的坝体一般都是采用人工堆筑的方式逐层码石而成,而黄河公伯峡水电站混凝土面板堆石坝的大坝体积比较大,时间长,要求码石牢固,石块大小规格应当合理,以确保整个坝体的安全性和稳定性。
混凝土面板建设混凝土面板是混凝土面板堆石坝工程中重要的部分,对于下游水体的渗漏控制、坝体防冲能力提升、坝体稳定性等方面均有很大的作用。
在黄河公伯峡水电站混凝土面板堆石坝工程中,由于面板呈直线形状,且长达190.00米,施工难度巨大,需要大量的人力、物力、财力投入。
桥隧建设黄河公伯峡水电站混凝土面板堆石坝工程的附属设施也需要进行建设,桥隧是其中重要的一部分。
由于深入峡谷中,路线曲折陡峭,地质条件复杂,桥隧的建设给施工带来了巨大的困难。
清水混凝土技术在电厂工程中的应用摘要:清水混凝土施工技术是保证结构工程质量的一个有效手段,既保证了工程质量,又获得了经济效治和社会效益。
虽然清水混凝土施工技术近几年在我国结构工程中已经得到了广泛的应用,但与国际先进标准相比,还有很大差距。
但可以相信,随着高性能混凝土的不断应用和质量要求的不断提高,我国清水混凝土施工技术会在应用中得到更加深入、全面的发展。
关键词:电厂;模板施工;清水混凝土浇筑清水混凝土为一次成型施工技术,对浇筑面不需采用其他装饰,将现浇混凝土作为自然饰面,因此,对于混凝土浇筑面平整度、色泽和完好性的要求比较高。
在清水混凝土施工中,施工工序涉及模板、混凝土浇筑等,各项施工工序都会对施工质量产生较大影响。
因此,对清水混凝土施工技术在电厂工程项目中的应用方式进行深入研究迫在眉睫。
1清水混凝土的含义与标准在建筑工程施工中,通过应用清水混凝土施工技术,在混凝土结构拆模后,不需要再进行任何装饰施工,混凝土本色、质感即可作为建筑工程装饰面。
在清水混凝土施工中,要求混凝土结构尺寸准确,线条平直;混凝土结构表面色泽一致,光洁平整;混凝土结构表面没有明显气泡、麻面、裂纹等;在模板接缝位置,无挂浆流坠现象;混凝土结构预埋件表面平整;另外,还应该对混凝土结构做好成品养护管理。
2结构特点框架结构中最大层高达6.0m,汽机房跨度为26.0m,除氧间跨度为9.0m。
梁柱接头、梁板接头多,且要求每结构层混凝土一次浇完,不允许留设施工缝。
梁、柱截面尺寸不一,异形结构多(如双肢柱、挑耳、牛腿等),种类多。
由于结构层功能改变,各楼层标高变化较大。
楼屋面均为H型钢梁-混凝土组合楼屋盖结构,其结合点腋角施工处理难度大。
混凝土结构中预埋件数量大,规格种类多,如主厂房主体结构中共有各种预埋铁件1.5万余块。
上述结构特点给清水混凝土施工带来了许多困难。
为此制定了清水混凝土施工工艺。
3电厂工程概况在某电厂工程施工中,采用钢筋混凝土外包钢框排架结构形式,在各个楼层施工中,均需要采用钢次梁、普通钢筋混凝土楼板结构形式。
浅析混凝土施工技术在水利水电施工中的应用杨警卫摘要:水利水电施工工程中,很多方面都需要混凝土施工技术,混凝土施工技术不仅对混凝土材料要求严格,对各方面的工程施工更是极为重要,因此一定要不断加大对混凝土施工技术的应用,保证水利水电工程施工的顺利实现。
本文探讨了混凝土施工技术在水利水电施工中的应用。
关键词:混凝土;施工技术;水利水电施工;应用在国家加大水利水电工程建设力度的情况下,注重混凝土施工技术的合理应用,需要加强施工材料的检查,严格按照相关施工工序操作,并加强混凝土浇筑时的养护,才能避免裂缝问题频繁出现。
所以,根据水利水电施工的情况来看,混凝土施工技术的推广与应用,在提高施工质量、保证水利水电工程使用寿命上有着极大意义。
1 混凝土施工技术在水利水电施工中应用的概述在实践过程中,混凝土施工技术主要由如下几个部分组成: 第一,混凝土搅拌;第二,混凝土运输;第三,混凝土浇筑;第四,混凝土养护,等等。
因此,在水利水电施工中,混凝土施工技术的合理应用,需要对混凝土的搅拌操作加强重视,并将一些掺和料适量的添加到混凝土水泥中,才能更好的满足水利水电施工的需求。
同时,在掌握水利水电工程性质的基础上,合理选择掺和料,才能确保混凝土更好的应用到水利水电施工中。
混凝土的搅拌一般采用人工方式,但其存在很多不足的地方,如需要的时间较长、需要的人力较多等。
因此,在先进技术不断推广的情况下,采用机械设备来进行混凝土的搅拌操作,不但可以提高混凝土的搅拌均匀度、强度,还能进一步提高混凝土的质量。
在水利水电施工中,混凝土的搅拌一般不是在施工现场完成的,因此,需要对混凝土的运输加强重视,采用合适的车辆、及时覆盖,才能避免分层、分离等现象出现,对于保证混凝土质量有着极大作用。
在进行混凝土的浇筑时,需要合理运用混凝土振捣技术,以有效消除孔洞现象,而混凝土的养护,需要加强模板拆除后的养护,并在浇筑完成的一周后进行拆模,才能避免混凝土质量、使用寿命等受到影响,对于保证水利水电工程的整体质量有着重要影响。
清水混凝土施工技术在公伯峡水电站厂房工程中的应用中国葛洲坝集团公司王章忠汪洁摘要:本文从清水混凝土的原材料选择、模板选配/维护、配合比设计、拌和、振捣、养护、修补等全过程出发,较系统地介绍了清水混凝土施工技术在公伯峡水电站厂房中的应用情况及使用效果,充分体现了清水混凝土施工技术在水电行业的广阔应用前景。
关键词:清水混凝土质量标准技术要求工艺措施1.概述1.1清水混凝土(as-cast finish concrete)定义目前工程界对清水混凝土尚无标准定义。
一般认为清水混凝土(as-cast finish concrete)系一次成型,不做任何外装饰,直接采用现浇混凝土的自然色作为饰面混凝土,所以又称装饰混凝土(俗称镜面混凝土)。
据国内外清水混凝土施工成功的案例表明,清水混凝土是优良稳定的混凝土原材料、科学的混凝土配合比设计、高质量的模板和脱模剂、精细的混凝土施工及养护的集合,是一种高贵、朴素的混凝土自然品质的体现。
它表面非常光滑,棱角分明,只需在表面涂上透明的保护剂即能达到自然、庄重的效果。
以往这一建筑形式常运用于艺术类的公共建筑,近年来清水混凝土也已成功应用于水电行业,如青海公伯峡水电站厂房、云南小湾地下厂房、三峡输变电工程中的龙泉变电站等工程都应用了清水混凝土施工技术。
下面结合青海公伯峡水电站厂房工程施工,介绍清水混凝土的施工情况。
1.2公伯峡水电站概况公伯峡水电站位于黄河上游青海省境内,座落在循化撒拉族自治县与化隆回族自治县交界处的黄河干流上。
公伯峡水电站坝址处海拔高程1900~2000m,属高原寒冷地区。
坝址河道上游76km处是已建的李家峡水电站,下游148km处是已建的刘家峡水电站。
公伯峡水电站的主要任务是发电,兼顾灌溉、供水。
枢纽由拦河大坝、引水发电系统、开关站、溢洪道、右岸深孔泄洪洞、左岸泄洪洞、灌溉取水口等建筑物组成。
发电厂房位于坝脚下游右岸岸边,为地面式厂房,共布置有5台单机容量30万KW的HL230-LJ-570型水轮机,SF300-48/12800型发电机组。
沿机组中心线由右向左依次布置有安装间、1#~5#机组段、主厂房左边块。
每个机组段长约30m,机组段间设有伸缩缝。
顺流水方向依次布置的厂房结构有主变平台、主厂房、下游副厂房、尾水闸墩平台、尾水渠护坦。
1.3公伯峡水电站厂房清水混凝土应用部位根据施工合同要求主厂房上、下游承重墙高程1909.2m(发电机层)以上部位采用清水混凝土施工工艺施工,由葛洲坝集团公伯峡项目部组织实施。
2.清水混凝土的质量标准及技术要求目前国内尚无统一的清水混凝土质量验收标准和规范,根据招标文件的技术要求、本集团公司的施工经验和国内清水混凝土施工技术的应用情况,并参考国外有关建筑混凝土的技术标准,在普通结构混凝土验收标准的基础上,制定了清水混凝土施工的质量标准和技术要求。
2.1质量标准①柱、墙、梁轴线位移6mm;②层高标高±8mm,全高标高±25mm;③柱、墙、梁截面尺寸+6~-4mm;④柱、墙垂直度:全高H‰,且不大于15mm;⑤表面平整度5mm(2m直尺量测);⑥预埋件中心线位移8mm;⑦预埋管、预留孔中心线位置位移4mm;⑧预埋螺栓中心线位置位移4mm;⑨预留孔洞中心线位置位移4mm,对角线偏差10mm;⑩电梯井井筒长、宽、对角线+20~0mm,全高垂直度H‰,且不大于25mm。
2.2技术要求①轴线通直、尺寸准确;②棱角方正、线条顺直;③表面平整、清洁、色泽一致;④表面无明显气泡,无砂带和黑斑;⑤表面无蜂窝、麻面、裂纹和露筋现象;⑥模板接缝、对拉螺栓和施工缝留设有规律性;⑦模板接缝与施工缝处无挂浆、漏浆。
3.清水混凝土施工技术工艺控制为保证清水混凝土的装饰效果,必须从混凝土原材料及配合比、模板体系的设计、模板的制作与安装、混凝土浇筑、养护和修补等全过程采取有效措施,抓全过程各个工序的预控。
3.1混凝土配制清水混凝土施工配合比是确保混凝土能否形成细腻精致的纹理,颜色一致的关键。
清水混凝土要颜色一致,则要求所用的材料一致。
水泥应选用厂家、标号、品种相同且安定性好、强度好的水泥;砂石也应按规定选用合格材料;外加剂不仅要满足混凝土施工性能的要求,而且要有利于提高混凝土的内在质量和外观效果。
进行清水混凝土施工初期,根据现场的原材料、施工环境反复进行混凝土施工配合比试验,以选择最优配合比和外加剂。
经多次现场试验,采用聚羟酸盐类混凝土高效减水剂,效果比较理想。
在材料和浇筑方法允许的条件下,采用尽可能低的坍落度和水灰比,坍落度一般为90土10mm,以减少泌水的可能性。
同时控制混凝土含气量不超过1.7%,初凝时间6~8h。
混凝土拌和必须严格按照配合比进行配料,搅拌一要均匀,二要保证时间。
拌和时间比常态混凝土延长30~60s,以确保混凝土熟料质地均匀,保证混凝土外露面色泽一致。
3.2模板配置(1)选配原则清水混凝土施工在模板选用、设计、制作时,考虑模板的选材问题,不仅要考虑模板在拼装和拆除方面的方便性,支撑结构的牢固性和简便性以及模板的强度、刚度、稳定性、整体拼装后的平整度,而且还要考虑混凝土的浇筑速度、建筑物的结构形式、模板重复使用的次数、模板的拼接方式、脱模剂的使用等因素。
对于清水混凝土的施工模板绝不可选用易造成混凝土表面染色,或影响混凝土的均匀凝固而颜色不一, 或拆板时木质纤维容易粘在混凝土表面上的模板。
(2)模板配置模板设计、选型的合理与否,直接影响清水混凝土的质量。
为实现清水混凝土的目标,在模板方案设计时,既要严格针对不同部位的结构特点,设计不同类型模板,还要针对典型结构充分考虑模板的通用性和互换性,尽可能选用通用模数模板进行组合安装,减少模板的投入。
在公伯峡水电站厂房混凝土施工的模板配置中,根据招标技术文件,对公伯峡主厂房上、下游承重墙高程1909.2m以上部位要求墙体混凝土达到符合清水混凝土的质量要求的情况,项目部专门聘请葛洲坝多卡模板公司的专业技术人员进行了模板配置设计。
现场全部采用大型多卡模板,配多卡D22支架系统和锚固系统。
对保证清水混凝土的重中之重的面板则采用21mm厚WISA板,并用H20木工字梁作竖向强筋,2[10槽钢作水平围檩,以保证模板面板的质量和整体稳定性。
多卡模板结构见图1。
图1 多卡模板结构示意图对一些特殊部位,如墙体和柱体阴阳角、门洞等孔口、浇注分层过渡位置等部位,为保证结构成型规整,接缝平整不漏浆,则针对这些部位的模板节点进行了特别设计。
为使混凝土浇筑分层处接缝线平整美观,达到整齐划一,在模板上口混凝土收仓部位设置收仓线控制装置,调整控制装置使收仓线外观上看起来是在同一水平线上,模板与老混凝土搭接时,在模板下口贴薄橡皮或海棉条止浆。
模板内的缝隙用腻子刮平。
左右模板之间的使用多卡模板拼缝板,调整模板竖向拼缝,使成型后的混凝土面垂直缝在同一铅垂线上,增加建筑物的高大宏伟感。
门洞等孔口部位,两个方向模板的搭接面填海棉条止浆。
墙上预留洞采用泡沫塑料板覆盖,在板四周用胶带纸粘贴。
穿墙管道用水泥袋包裹,铁丝绑扎封口。
板上预留洞在20cm以内,先用砖盖上,再抹水泥浆,大于20cm的则采用木板覆盖。
为防止漏浆出现挂帘现象,在模板安装就位后,混凝土浇筑前,对模板与下层混凝土之间可能出现的缝隙进行封堵,对模板内板缝用油膏批嵌,外侧用硅胶或发泡剂封闭,以防漏浆,确保混凝土外观质量。
(3)模板放样、固定、拆模与维护根据以往工程的施工实践经验,清水混凝土表面效果的好坏,很大程度上取决于模板的好坏。
发挥多卡模板将模板作为设备进行管理的优势,对模板的安装、拆除和维修等方面严格按照多卡模板的作业指导书进行操作,并对模板进行周期性维护和重点整修,保证了模板的质量。
放样:在需要进行立模浇筑混凝土的部位,根据施工图纸、模板配板设计图,利用精度比较高的测量控制网,进行精确放样,确定每块模板的具体位置,同时放出模板固定、校正的校核线。
模板就位、固定:在模板就位前,清理仓面杂质、整平底边线、设置模板样架并检测其准确度,安装模板时严格照配板图以及模板编号对号入座,定点使用。
严格控制预埋锚固螺栓的安装精度,并不得随意改变,确保所有预埋螺栓位置整齐。
检测模板支撑、定位螺栓的预紧力,确保模板在承受混凝土浇筑的施工荷载时其变形在允许范围内;检查模板与老混凝土面、模板板面间是否有缝隙;模板制作时应保证几何尺寸精确,拼缝严密,材质一致,D22模板组装质量标准见表1。
仓面冲洗不得将浮碴堆积在模板边缘。
检查模板容易变形部位的变形余量是否控制在设计范围以内。
表1 D22大模板组装质量标准检查合格后涂刷脱模剂。
根据公伯峡的经验,使用的脱模剂应品种固定,且要喷涂均匀。
实践中感觉使用固化剂的效果更好。
拆模:清水混凝土拆模尽可能避免使用撬杠,拆模时按支撑的倒顺序进行,利用模板本身的支撑系统使面板与混凝土面脱离,要保护板面,严禁强行砸撬模板。
模板维护:模板维护是保证清水混凝土质量和节省投入的重要措施。
因清水混凝土质量要求,模板面板优先选择吸水性好的优质木胶合板(如WISA板),但其容易损坏,在施工过程中要加强面板的保护。
模板拆除后,及时进行面板清理、表面平整度检查、结构件检查,发现有损坏的及时整修。
严格控制模板的周转次数,一般周转3次后进行全面检修并抛光打磨一次。
面板清理完成后涂刷脱模剂备用。
3.3清水混凝土的浇筑工艺混凝土浇筑前要进行模板内部清理,干净后用水润湿,模板验收合格后开始浇筑混凝土。
浇筑过程中注意避免对模板产生冲击,同时巡视、检查模板各部件的工作情况。
混凝土分层布料高度控制在30cm以内,振捣密实后,再进行第2层浇筑,每层捣实时振捣器必须插入下层5cm,严格控制振捣时间和振捣棒插入下一层混凝土的深度,以防止出现明显的分层界面。
手持式振捣棒避免抵住模板进行振捣,且距模板的垂直距离不宜小于振捣器有效半径的1/2。
对大体积及墙体混凝土,采用自然流淌,按“一个坡度、薄层浇筑,顺序推进、一次到顶”的原则进行。
振捣时间以混凝土翻浆不再下沉和表面无气泡泛起为止,一般为15s 左右。
为了减少混凝土表面的气泡,清水混凝土浇筑采用二次振捣工艺,在第一次在混凝土浇筑后静置30~40min,覆盖第二层混凝土之前进行第二次振捣,严禁过振,造成混凝土离析。
3.4清水混凝土的养护由于公伯峡水电站所在地属寒湿类高山气候地区,一年中夏短冬长(其冬季期为本年11月份至次年的4月份,历时6个月),且干旱少雨,寒潮出现频繁,全年平均出现13.6次,全年冻融次数77.2次。
冬季期间平均气温为-5℃,多年平均最低气温在-17.3℃~-19.3℃。
而厂房上部结构多为薄壁结构,抗冻能力差,因此要确保清水混凝土的外观质量,防止产生裂缝,混凝土的养护、保温工作十分重要。
