陶家岭村“城中村”改造还建房施工组织设计最终版
- 格式:doc
- 大小:749.50 KB
- 文档页数:138
(此文档为word格式,下载后您可任意编辑修改!)陶家岭村“城中村”改造还建房(一标段A1地块)工程湖北天宇建设有限公司2011年6月目录第一章编制说明 51.1 编制范围及依据 51.1.1编制目的 51.1.2编制依据 51.1.3编制范围 51.2 工程管理目标 5第二章工程概况 52.1工程概况52.1.1 建筑设计概况 52.1.2 结构设计概况 52.1.3 安装工程52.2 工程特点与施工重点 5第三章施工组织及部置 53.1 施工组织 53.1.1项目管理层的组织形式53.1.2 施工作业层的组织形式 53.1.3 项目各人员的主要职责 53.2 项目主要管理方法53.2.1 项目的管理机制53.2.2 现代化管理手段的应用 53.3 施工部署 53.3.1.施工顺序53.3.2.安装工程施工配合 5一、安装的施工配合 5(一)给排水工程 5(二)建筑电气工程 52、盒、箱与现浇钢筋砼工程配合施工措施5 第四章施工准备工作计划54.1 内业准备 54.1.1 技术准备54.1.1.2 做好与设计的结合工作 54.1.2 建立项目各项管理制度 54.1.3 人员就职培训 54.2 生产准备 54.2.1 临时水电管线 54.2.2 临时设施准备 54.3 劳动力的计划54.3.1劳动力配备计划说明 54.3.2 劳动力计划 54.4 材料计划 54.4.1 主要材料及构件计划 54.4.2 周转材料计划 54.5 主要施工机械准备(附机械设备表) 5第五章土建分部主要施工方法 55.1 主要项目施工方法的简要说明 55.2 施工顺序 55.3 施工流水段55.4 工程测量 55.4.1 制定测量方案的基本原则及仪器配置 5 5.4.2 施工测量平面控制网测设 55.4.3 基础施工测量 55.4.4 楼层施工测量放线方法 55.4.5 装饰与外墙的测量控制 55.4.6 建筑物高程控制55.4.7 沉降观测55.5 基础施工 55.5.1土方开挖 55.5.2、承台、基础梁施工: 55.5.3 土方回填55.6 钢筋工程 55.6.1 钢筋的进场与存放 55.6.2 加工场地55.6.3 钢筋翻样及加工55.6.4 钢筋绑扎55.6.5 钢筋的保护层 55.6.6 电渣压力焊施工55.6.7 钢筋固定及绑扎55.6.9 施工配合55.7 模板工程 55.7.1 柱模板 55.7.2 框架梁板模板 55.7.3 模板拆除55.7.4 模板施工注意事项 55.8 混凝土工程55.8.1 水泥、砂石材料的取样和检验 5 5.8.2 试验及配合比控制 55.8.3 混凝土浇筑施工55.8.4 混凝土养护 55.9 脚手架工程55.9.1 外脚手架的选型55.9.2 选材要求55.9.3 构造要求55.9.4 落地式外脚手架的搭设 55.9.5 脚手架工程质量的技术保证措施5 5.9.6 脚手架的安全管理 55.10 砌体工程 55.10.1 施工准备 55.10.2 砌筑施工方法 55.10.3 构造措施与要求 55.10.4 砌体工程的检查验收 55.10.5 砌体工程安全技术措施 55.11 装饰工程 55.11.1 主要工序施工组织原则及措施 5 5.11.2 施工顺序 55.11.3 主要施工工艺 55.11.4 装饰工程质量的技术保证措施 5 5.12 防水工程 55.12.1 屋面防水 5第六章安装工程主要施工方法 56.1 工程概况 56.2.施工配合 56.2.1预留预埋配合 56.2.2卫生间施工配合56.2.3成品保护的配合56.3 分部、分项施工方案 56.3.1给排水分部 56.3.2消火栓系统: 56.3.3电力、照明系统安装 5第七章确保质量技术组织措施 57.1 质量管理目标 57.2 质量管理体系 57.3 质量管理制度 57.4 技术交底措施 57.5 建立“三检”制度57.6 隐蔽工程验收制度57.7 原材料质量控制措施 57.7.1 供应商的选择 57.7.2 原材料进场检测57.7.3 进场物资的验收57.7.4 仓库管理制度 57.7.5 物资保管制度 57.7.6 物资发放制度 57.7.7 清仓盘点57.8 质量保证措施 57.8.1 组织保证措施 57.8.2 技术保证措施 57.8.3 经济保证措施 57.8.4 合同保证措施 57.9 成品保护措施 57.10 分部分项工程质量保证措施 5 7.10.1测量工程质量保证措施 57.10.2砼工程质量保证措施 57.10.3钢筋工程质量保证措施 57.10.4模板工程质量保证措施 57.10.5砌筑工程质量保证措施 57.10.6装饰工程质量保证措施 57.10.7门窗工程质量保证措施 57.10.8屋面工程质量保证措施 57.10.9安装工程质量保证措施 57.11 质量通病的防治 57.11.1土方工程质量通病的防治57.11.2模板工程主要质量通病的防治 5 7.11.3钢筋工程主要质量通病的防治 5 7.11.4砼工程主要质量通病的防治 5 7.11.5外墙面渗水的防治措施 57.11.6外门窗洞口接缝处渗漏水的防治5 7.11.8屋面防渗、防漏措施 57.12 施工中的计量管理制度 5第八章安全生产技术组织措施 58.1 安全管理目标 58.2 安全管理体系 58.3 安全管理的实施 58.4 安全管理施工措施58.5 安全交底制度 58.6 主要设备安全操作规程 58.7 施工用电 58.8 安全防火管理规定58.9“三安”“四口”安全防护措施 58.10 冬、雨季施工58.11 应急措施 5第九章工期进度控制保证措施 59.1 施工进度计划 59.2 工期进度保证措施59.2.1 组织措施59.2.2 技术措施59.2.3 各种资源措施 59.2.4 拖延工期的违约责任 59.2.5抢工措施 59.2.6实行进度报表制度、滚动计划法施工 5 第十章文明施工技术组织措施 510.1 管理目标 510.2 文明施工管理体系 510.3 文明施工管理制度 510.3.1 场容场貌 510.3.2 道路与场地510.3.3 班组落手清510.3.4 仪容仪表 510.3.5 周转设备及材料 510.3.6 水泥库 510.3.7 构配件及特殊材料510.3.8 生活卫生 510.3.9 保健卫生 510.4 污水处理 510.5 施工用电支线架设 510.6 脚手架管理措施 510.6.1 脚手架搭设510.6.2 脚手架拆除510.7 门卫管理、三包管理510.7.1施工现场治安保卫组织系统 5 第十一章施工现场总平面布置 5 11.1 总则 511.2 用电、用水平面布置511.2.1 临时用电设计 511.2.2 临时用电方案 511.2.3.现场临时用水方案511.2.4 现场用水的保证措施 5第十二章回访保修措施 5附图一:陶家岭村“城中村”改造还建房(一标段A1地块)工程施工现场平面布置图附图二:陶家岭村“城中村”改造还建房(一标段A1地块)工程施工网络计划图附表一:拟投入的主要机械设备表(土建)附表二:拟投入的主要机械设备表(安装)附表三:劳动力计划表附表四:主要周转材料配置表附表五:临时用地计划表11第一章编制说明1.1 编制范围及依据1.1.1编制目的本施工组织设计是根据陶家岭村“城中村”改造还建房(一标段A1地块)工程设计图纸及有关变更文件,按国家颁布的现行施工质量验收规范、施工规程和有关工艺标准进行编制的。
施工过程中如有变更,项目部将针对变更情况,根据实际情况重新修改相应的施工方案,并报建设单位和监理单位,取得认同后方予以实施。

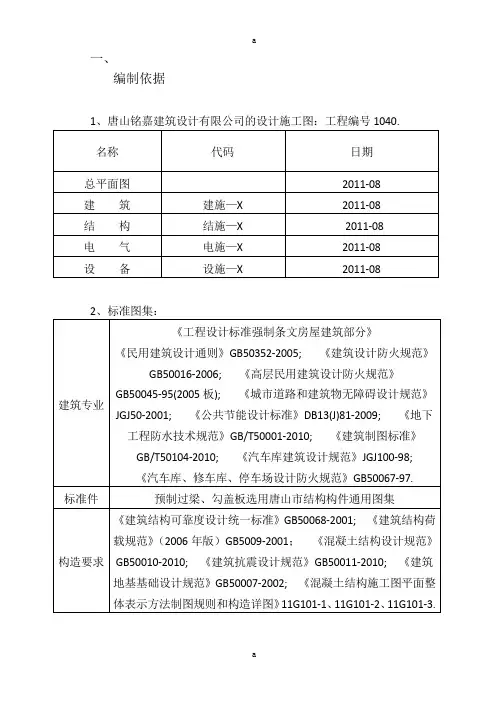

1.1.2编制依据本施工组织设计是根据中华人民共和国现行的有效的建筑结构和施工的各类规程、规范及各类验评标准;武汉市有关建筑工程管理、市政管理、环境保护等法规及规定;设计图纸;建设部推荐重点推广的十项新技术;现场和周围环境的实际情况编制而成。
具体参照文件如下:1. 陶家岭村“城中村”改造还建房(一标段A1地块)工程施工图及修改图。
2. 中华人民共和国颁布的现行建筑结构和建筑施工、设备安装的各类规程、规范及验评标准。
3. 武汉市人民政府有关建筑工程管理、市政管理、环境保护等地方性法规及规定。
4. 我公司有关质量管理、安全管理、文明施工管理制度。
5. 工程现场周围环境及实际情况。
1.1.3编制范围由我方施工的全部土建、安装、装修工程。
1.2 工程管理目标我们对本工程施工管理的指导思想是:一切工作均以质量为中心。
围绕这一主题,我们选配高素质的项目经理、项目技术负责人、质检员、施工员、安全员及其它各专业工程管理人员组成项目管理层,选配成建制的专业施工队组成施工作业层。
通过我们的将精心组织,科学管理,力争优质、高速、安全、文明地完成本工程并实现如下管理目标:1.2.1工程质量:合格。
1.2.2工程工期:本工程计划工期为600天。
1.2.3安全生产:达到合格标准,在整个施工中杜绝重大伤亡事故,月事故(轻伤)发生频率控制在1.5‰以内。
1.2.4文明施工:严格按武汉市文明施工的各项规定来管理整个施工现场,力争达到文明施工样板工地要求。
1.2.5服务目标:信守合同,密切配合,认真协调与各方的关系,主动接受国家行业主管部门、业主、监理的监督控制。
1.2.6施工环境目标:在确保工程质量和工期的前提下,采取措施减少施工噪音和环境污染。
第二章工程概况2.1工程概况工程名称: 陶家岭村“城中村”改造还建房(一标段A1地块)建设单位: 武汉陶家岭工贸发展有限公司设计单位: 深圳市筑道建筑工程设计有限公司工期要求: 本公司计划在600天完工2.1.1 建筑设计概况本建设项目总建筑面积约161224.14m2,其中地下室总建筑面积21762m2,地上总建筑面积139462.14m2,本建设项目总户数1788户,包括二栋32层(1、2#楼)的高层带商业裙房的商住楼,建筑总高度99.55m;四栋33层(6、7、8、9#楼)住宅楼,建筑总高度99.45m;二栋24层(3、4#楼)的住宅楼,建筑总高度72.45m,一栋18层(5#楼)的住宅楼,建筑总高度54.45m,以及整体地下一层人防车库、设备室、库房。
2.1.2 结构设计概况本工程1#、2#楼结构安全等级二级,框架、剪力墙抗震等级为三级;地基基础设计等级甲级,桩基安全等级为二级,建筑场地类别为Ⅱ类;抗震设防烈度6度;建筑物耐火等级为一级。
3#、4#、5#楼结构安全等级二级,剪力墙抗震等级为四级;地基基础设计等级甲级,建筑场地类别为Ⅱ类;抗震防烈度6度;建筑物耐火等级为一级。
