管道压力测试记录
- 格式:xls
- 大小:20.50 KB
- 文档页数:1
管道试压检查记录一、任务背景管道试压检查是指对安装完毕的管道进行压力测试,以确保管道系统的安全性和稳定性。
本文将详细记录管道试压检查的过程、结果和相关数据。
二、任务目的1. 确保管道系统的密封性能符合要求;2. 验证管道系统的耐压能力,以保证其在正常工作条件下的安全性;3. 发现并解决管道系统中的潜在问题,提前预防事故的发生。
三、任务过程1. 检查前准备在进行试压检查之前,需要准备以下工具和设备:- 压力表:用于测量管道系统的压力;- 手动泵:用于施加压力;- 密封材料:用于封堵管道系统的进出口。
2. 检查步骤(1)关闭管道系统的所有阀门,确保系统处于封闭状态;(2)检查管道系统的连接处、接头、焊缝等是否完好无损;(3)使用密封材料封堵管道系统的进出口,确保系统的密封性;(4)使用手动泵向管道系统施加压力,逐渐增加压力至设计要求的试压压力;(5)保持试压压力持续一段时间,一般为15分钟以上;(6)观察管道系统是否存在泄漏现象,如有泄漏,记录泄漏的位置和程度;(7)记录试压期间的压力变化情况,以便后续分析和比对。
四、任务结果根据试压检查的结果,可以得出以下结论:1. 若试压期间未发现泄漏现象,且试压压力保持稳定,说明管道系统的密封性能良好;2. 若试压期间出现泄漏现象,需要及时找出泄漏的原因,并进行修复;3. 若试压期间管道系统的压力明显下降,可能存在管道连接不牢固或密封不严的情况,需要进行进一步的检查和修复。
五、任务数据在试压检查过程中,记录以下数据:1. 管道系统的试压压力:例如,设计要求为10MPa;2. 试压期间的压力变化情况:例如,开始试压时压力为0MPa,逐渐增加至10MPa,试压期间压力保持稳定;3. 泄漏的位置和程度:例如,泄漏位置在管道连接处,程度为轻微;4. 修复措施:例如,重新紧固管道连接处,更换密封材料等。
六、任务总结管道试压检查是确保管道系统安全可靠的重要环节。
通过本次试压检查,我们可以得出管道系统的密封性能和耐压能力是否符合要求的结论,并及时采取修复措施,确保管道系统的正常运行。
给水管道系统水压测试记录表
项目名称监理单位
施工单位测试时间年月日时分材质及规格测试部位
工作压力Mpa测试压力Mpa
试验媒介自来水环境温度℃
测试要求本给水管道系统主要材质为PVC-U,按照设计要求,工作压力应为Mpa,测试压力应为工作压力的1.5倍。
测试记录在管道入口处可看到测试压力表和水压泵,因本次压力测试针对地下管道,须按设计要求给出之测试压力进行试压,即注水处试验压力为Mpa。
首先将自来水充入管道,待管道水满后,然后开始打压测试,待工作压力达到Mpa后,检查管道没有遗漏。
继续将压力升至Mpa,然后等待并观察60分钟压力降为0Mpa。
测
试
结
论
管沟内给水管道水压测试完全符合设计要求
参与人员签字建设单位
人员
监理单位
人员
施工单位相关人员
施工员操作员质检员技术人员。
消防管道压试验记录
1. 试验概述
本次试验旨在对消防管道进行压力测试,以验证其在正常工作
条件下的可靠性和稳定性。
2. 试验对象
试验对象为位于XX区XX街道XX号建筑物的消防管道系统。
3. 试验过程
3.1 准备工作
- 根据设计方案,关闭消防管道系统的所有阀门。
- 将试验设备与消防管道系统连接好,确保连接处密封可靠。
3.2 压力测试
- 启动试验设备,逐步增加压力至设定值。
- 维持设定压力稳定一段时间,观察是否存在泄漏或其他异常
情况。
- 在试验结束前,将压力逐步恢复至正常工作压力。
3.3 试验记录
- 记录每次压力增加的数值及所持续时间。
- 记录试验过程中发现的任何泄漏或异常情况。
- 特别注意记录与消防管道系统相关的观察结果和数据。
4. 试验结果
4.1 压力测试结果
- 压力测试过程中,消防管道系统能稳定承受设定压力,无漏水现象发生。
4.2 观察结果
- 试验过程中未发现异常情况或问题。
5. 结论
根据本次压力测试的结果和观察,可以得出以下结论:
消防管道系统在正常工作条件下具有稳定的压力承受能力且无漏水现象发生,符合设计要求。
6. 试验记录人员签名
日期:XX年XX月XX日
签名:。
管道压力测试标准管道压力测试标准一、引言管道压力测试是指对新建的或修复过的管道系统进行压力测试,以验证其可承受的最大压力及其安全性能。
本标准旨在规范管道压力测试的实施过程,确保测试结果可靠准确,保证管道系统的安全运行。
二、术语和定义1. 管道系统:包括管道、管件、阀门、法兰、支承及附件组成的管道网络。
2. 设计压力:根据设计要求确定的管道系统允许承受的最高压力。
3. 系统压力:测试期间所施加到管道系统中的压力。
4. 零压测试:测试期间将管道系统置于无压力状态的测试。
5. 工作压力测试:测试期间施加到管道系统中的实际工作压力。
6. 稳定压力测试:维持稳定压力一段时间进行的测试,以验证管道系统在长时间稳定压力下的可靠性。
7. 高压测试:对管道系统施加高于设计压力的测试,以验证其超负荷能力。
8. 泄漏检测:测试期间通过检测管道系统是否存在泄漏现象,确定其密封性能。
9. 膨胀测试:测试管道系统在压力下的膨胀量,以验证管道系统的膨胀补偿装置的功能。
三、管道压力测试的准备工作1. 设计计算在进行管道压力测试之前,应对管道系统进行设计计算,确定其设计压力,并比较与实际试验所施加的压力,以确保测试的安全性和可靠性。
2. 材料准备准备好符合设计要求的管道材料,包括管道、管件、阀门、法兰等,确保材料的质量可靠,能够满足测试要求。
3. 压力传感器安装在进行管道压力测试之前,应将压力传感器正确安装在管道系统的适当位置,确保能够准确测量管道压力。
4. 泄漏检测准备检查管道系统的所有连接点,并采取相应措施,以确保测试期间没有泄漏现象。
可以使用泄漏检测剂或气泡检测法来检测泄漏。
四、管道压力测试的步骤1. 零压测试首先,将管道系统置于无压力状态,并检查所有连接点是否存在泄漏。
如果存在泄漏,应及时进行修复,确保管道系统完全密封。
2. 工作压力测试将工作压力施加到管道系统中,根据设计要求逐渐增加压力,并持续一段时间稳定。
期间应观察管道系统是否存在异常现象,如泄漏、膨胀等,并及时调整控制。

管道系统压力测试报告测试日期:2011年10月10日一、试压、试漏工作的意义试压、试漏是一项重要工作,必须严格认真完成。
易燃、易爆、有毒介质的泄漏将危害工厂的安全生产和工作人员的生命安全。
二、试压、试漏前应具备的条件1. 试验范围内管道安装工程除涂漆、绝热外,已按设计图纸全部完成,安装质量符合有关规定。
2. 焊缝和其它待试验部分尚未涂漆和绝热。
3. 试验用压力表已经校验,其精度不得低于1•6级,表的满刻度值应为被测最大压力的1•5~2•0倍,压力表不得少于6块。
4. 待测管道与无关系统已用盲板或采用其它方式隔开。
5. 待测管道上的安全阀、仪表元件等己经拆下或加以隔离。
三、试压、试漏前应准备的工具准备好试压、试漏所用的无油干燥压缩空气或干燥的氮气,以及准备肥皂水、刷子(油漆刷即可、吸耳球等试气密工具若干。
1、无油干燥压缩空气或干燥的氮气,2、洗衣粉(洗洁精)3、没有用过的油漆刷,吸耳球4、盛水用的盆子5、做标志明示牌用的小牌若干,记号笔6、临时压力表(1)气压强度实验使压力缓慢升高。
至试验压力的50%时停止进气。
检查,若无泄露及管道变形,进入下一步。
1. 继续按实验压力的10%逐渐升至实验压力,每一级稳压3min ,检查。
(要求同上)2. 达到实验压力后,稳定5min ,以无明显泄露,目测无变形为合格。
(2)气密性实验1. 将压力升至试验压力的1/3时,用肥皂水涂抹所有的管道连接处、设备密封口、管道焊缝和螺纹接头处。
2. 开关前、后压力相等的手动截止阀2~3次,重复检查阀门的阀杆和填料压盖处。
3. 开关所有调节阀3~4次,重复检查调节阀的阀杆和填料压盖处。
4. 开关前、后压力相等的程控阀5~6次,重复检查阀门的阀杆和填料压盖处,同时检查程控阀整个行程所用的时间(应当在规定值范围内)和程控阀的动作是否与程序一致。
5. 装置试压、试漏过程中必须做好记录,记录好所有气体泄漏处。
6. 在压力≤0•25MPa 设备和管路上,发现小量气体泄漏允许小心地带压处理,较大的泄漏必须泄压处理。

混凝土管道的压力测试方法一、概述混凝土管道作为水泥混凝土制品的一种,被广泛应用于城市排水、自来水、燃气管道等领域。
在管道的设计、施工、验收等过程中,需要进行压力测试以确保管道的质量和安全性。
本文将介绍混凝土管道的压力测试方法。
二、测试前准备1. 测试设备准备(1)压力表:用于测量管道内部的水压。
(2)水泵:用于将水注入管道内部。
(3)水表:用于测量水的流量。
(4)管道连接件:用于连接管道和测试设备。
2. 管道准备(1)清洗管道:在测试前,需要对管道进行清洗,确保内部干净无杂质。
(2)封闭管道:在测试前,需要将管道两端封闭,确保水不会泄漏。
(3)安装连接件:在测试前,需要将测试设备连接到管道上。
三、测试过程1. 填充水(1)在管道两端封闭后,使用水泵将水注入管道内部。
(2)在注水过程中,需要注意控制水的流量,避免管道内部压力过大。
(3)当管道内部充满水后,关闭水泵,等待一段时间,确保管道内部的水位不再下降。
2. 测量压力(1)打开压力表,将其连接到管道上。
(2)记录管道内部的压力值,并观察其变化趋势。
(3)在测试过程中,需要注意控制管道内部的压力,避免压力过高导致管道破裂。
3. 测量流量(1)打开水表,将其连接到管道上。
(2)记录管道内部的水流量,并观察其变化趋势。
(3)在测试过程中,需要注意控制管道内部的水流量,避免水流过大导致管道破裂。
4. 结束测试(1)当测试结束后,需要将测试设备从管道上拆除。
(2)打开管道两端的封闭件,将管道内部的水排出。
(3)清洗管道,恢复原状。
四、测试结果分析1. 压力测试结果分析(1)如果管道的内部压力能够保持稳定,且没有明显的下降趋势,则说明管道的密封性良好,可以满足使用要求。
(2)如果管道的内部压力下降过快,或者无法保持稳定,则说明管道存在泄漏或者缺陷,需要进行修复。
2. 流量测试结果分析(1)如果管道的内部流量能够保持稳定,且没有明显的变化趋势,则说明管道内部没有阻塞或者破损,可以满足使用要求。

管道测试记录测试日期:[日期]测试地点:[地点]测试人员:[姓名]测试对象:[管道名称]测试目的本次测试旨在检测和记录管道的性能和可靠性,以确保其良好运行和安全使用。
测试步骤1. 准备工作:- 确认测试设备和工具的准备就绪。
- 检查测试区域的安全性,确保安全措施已经采取。
2. 评估管道外观:- 观察管道的整体外观,检查是否有损坏、裂纹或任何异常状况。
- 记录任何发现的问题,并标注在文档中。
3. 测试管道流量:- 使用合适的流量计器,测量管道流经的液体或气体的流量。
- 记录每个测试点的流量数据。
4. 测试管道压力:- 使用合适的压力计,测量管道的压力。
- 在不同的测试点测量压力,并记录数据。
5. 检查管道连接:- 检查管道连接点的紧密性,确保没有松动或泄漏。
- 记录任何连接问题,并标注在文档中。
6. 管道功能测试:- 使用适当的工具和设备,测试管道的不同功能和操作性能。
- 记录测试结果,并记录任何问题或异常表现。
7. 清理和整理:- 完成测试后,将测试区域恢复原状。
- 清理测试设备,确保所有工具完好并妥善存放。
测试结果根据本次测试的数据和观察,可以得出以下测试结果:1. 管道外观:经检查,未发现任何损坏或异常情况。
2. 流量测试:详细记录了每个测试点的流量数据,结果如下:- 测试点1: [流量数据]- 测试点2: [流量数据]- ...3. 压力测试:记录了每个测试点的压力数据,结果如下:- 测试点1: [压力数据]- 测试点2: [压力数据]- ...4. 管道连接:经检查,连接点紧密,无松动或泄漏。
5. 功能测试:测试结果显示管道具有良好的功能和操作性能,未发现异常表现。
结论基于本次管道测试的结果,可以得出以下结论:1. 管道外观良好,没有损坏或异常情况。
2. 流量和压力测试数据显示管道在正常范围内运行。
3. 管道连接紧密,无泄漏。
4. 管道功能和操作性能正常,没有异常表现。
根据以上结论,我们可以确认本管道具有良好的性能和可靠性,可安全使用。
室内给水管道水压试验记录一、测试前准备1.确认工程部分的给水管道已安装完毕。
2.准备好必要的试验设备,如水泵、水表、水管接头等。
3.将水泵与管道连接,确保管道中无气体。
二、实施测试1.开启水泵,向管道中注入水,并逐渐增加水压,直至达到设计压力。
记录下注入水的时间和压力值。
2.保持设计压力稳定,观察管道系统是否有漏水情况。
检查所有接头、阀门、管道等部分,在发现漏水情况时及时修复。
3.保持设计压力持续一段时间,一般为30分钟至1小时。
记录下这段时间内的压力变化情况,应保持在规定范围内。
4.在测试过程中,注意观察管道系统是否有异常噪音、振动等情况,如有发现应及时记录并处理。
三、测试结果记录1.记录试验开始时间和结束时间。
2.记录试验期间的压力变化情况,包括测试开始时的压力、最高压力、最低压力和试验结束时的压力。
3.记录试验期间的漏水情况,包括漏水的位置、程度、影响范围等。
4.记录试验过程中的异常情况,如噪音、振动等。
5.记录试验过程中的应急处理情况,如发现漏水时的修复方法。
6.记录试验的总结和评价,包括系统的稳定性、安全性和可靠性等。
四、试验结果分析1.根据试验结果和记录的数据,评估管道系统的安全性。
2.分析漏水原因,找出漏水的位置和原因,进行相应修复措施。
3.评估系统的稳定性和可靠性,如水压试验期间的压力变化情况。
4.总结试验结果,提出改进建议和措施。
五、测试报告编写1.根据试验记录,编写详细的测试报告。
2.报告内容应包括试验的目的、方法、过程、结果等。
3.报告应准确、清晰地描述试验过程和结果,以便后续评估和改进。
以上是一份室内给水管道水压试验记录的基本内容,具体细节和要求可根据实际情况进行调整和完善。
在整个测试过程中,要保证严谨、细致、准确,以确保管道系统的安全性和可靠性。

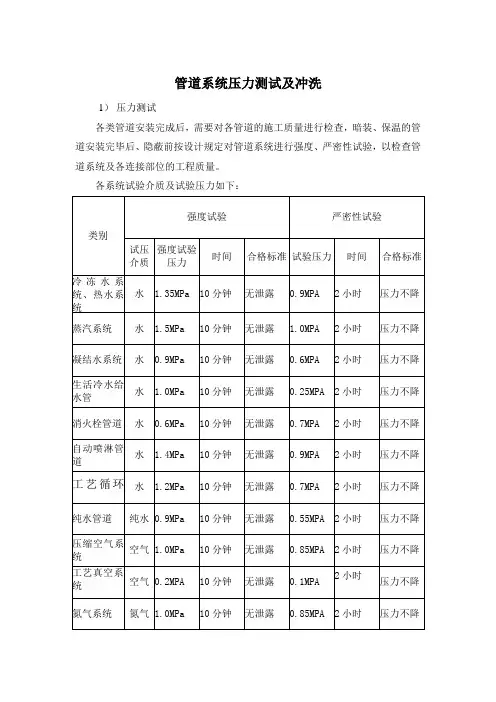

管道系统压力测试及冲洗1)压力测试各类管道安装完成后,需要对各管道的施工质量进行检查,暗装、保温的管道安装完毕后、隐蔽前按设计规定对管道系统进行强度、严密性试验,以检查管道系统及各连接部位的工程质量。
各系统试验介质及试验压力如下:2)管道试压的程序:试压前应在管路上安装两块经校验的精度符合要求的压力表;将预留口堵严,关闭入口总阀门和所有泄水阀门及低处放风阀门,打开各分路及主管阀门和系统最高处的放风阀门;设备应于管道系统隔离,并设置旁通管路。
液压试验:打开水源阀门,向系统内充水,满水后放净空气,并将阀门关闭。
强度试验压力为工作压力的1.35倍。
在试验压力下,稳压10分钟,压力不得下降,再将系统压力降至工作压力,在2小时内压力不得下降,外观检查无渗漏为合格。
气压试验:要考虑安全措施,先升压至试验压力的50%,进行检查,无异常,可继续按试验压力的10%分级升压,要稳压3分钟,最后将管内压力至0.2MPA,保持10分钟,压力不得下降,再将压力降至0.1MPa,保持24小时压力不得下降为合格。
拆除试压水泵和水源,把管道系统内水泄净。
3)系统冲洗管道系统的冲洗在管道试压合格后,调试前进行。
管道冲洗进水口及排水口应选择适当位置,并能保证将管道系统内的杂物冲洗干净为宜。
排水管截面积不小于被冲洗管道截面的60%,排水管接至排水井或排水沟内。
给水管道以系统最大流量、不小于1.5m流速进行管路冲洗,直至出口处的水色和透明度与入口处目测一致为合格。
空调供回水管道应在系统冲洗、排污合格,再循环试运2h以上,且水质正常后才能与制冷机组、空调设备相贯通;冲洗进水口及排水口应选择适当位置,并能保证将管道系统内的杂物冲洗干净为宜。
以系统最大流量进行管路冲洗,目测:以排出口的水色和透明度与入水口对比相近,无可见杂物为合格。
4)吹扫选用空气或者氮气进行吹扫,应保证足够的气量,使吹扫气体流动速度流动大于正常操作的流速,最低不低于20m/s。
