灯泡贯流式水轮发电机组检修规程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!灯泡贯流式水轮发电机组是一种常见的水力发电设备,其通过水的流动驱动发电机旋转,从而实现发电的目的。
灯泡贯流式水轮发电机组A级检修方案1.检修前准备工作:(1)安全措施:确保所有安全设施完好,并提醒操作人员注意安全操作规范。
(2)设备清单:制定设备清单,明确需要检修的设备和零部件,并准备相应的工具、材料和备件。
(3)检查记录:查阅以往的检修记录,了解设备的历史问题和故障情况。
2.停机与排空:(1)停机:按照操作规程,停机并切断电源。
(2)排空:打开水轮发电机组的放水阀,将设备内的水全部排出,清理设备内的泥沙和杂物。
3.拆卸与清洁:(1)拆卸:拆下设备的外壳和各个部件,并分类整理备查。
(2)清洁:清洗设备外壳和部件,使用适当的清洁剂和工具,确保设备表面的清洁。
4.检查与更换零部件:(1)检查:逐一检查设备的各个零部件,包括叶轮、轴承、密封件等,确保其完好无损。
(2)更换:如发现有损坏或磨损的零部件,及时更换为新的零部件,并记录更换的具体情况和日期。
5.试运行与调整:(1)安装:按照检修手册的规定,重新安装设备的外壳和各个部件。
(2)试运行:将设备重新接通电源,进行试运行,并观察设备运行的稳定性和工作状态。
(3)调整:根据试运行的结果,对设备进行必要的调整,确保其运行良好和效能高。
6.整理与报告:(1)整理:将检修过程中的各个步骤和结果进行整理,以备查阅和日后参考。
(2)报告:向相关负责人汇报检修情况和结果,并提出设备的进一步改进和维护意见。
总结:灯泡贯流式水轮发电机组A级检修方案主要包括检修前准备工作、停机与排空、拆卸与清洁、检查与更换零部件、试运行与调整、整理与报告等环节。
通过这些工作的有序进行,可以确保设备的正常运行和延长设备的使用寿命,提高设备的工作效率。
灯泡贯流式水轮发电机组发电机定子A级检修作业指导书目次1 目的 (2)2 范围 (2)3 规范性引用文件 (2)4 检修工作内容 (2)5 检修作业工艺、工艺卡 (3)6 发电机定子A级检修作业流程图 (39)7 让步验收单 (39)8 完工报告 (39)9 发电机定子A级检修作业指导书修订记录表 (39)附录A (资料性附录)发电机定子A级检修作业流程图 (40)附录B (资料性附录)让步验收单 (41)附录C (资料性附录)发电机定子A级检修完工报告单 (42)附录D (资料性附录)发电定子A级检修作业指导书修订意见表 (44)灯泡贯流式机组发电机定子A级检修作业指导书1 目的为规范灯泡贯流式机组发电机定子A级检修作业行为,保证灯泡贯流式机组发电机定子A 级检修符合工艺质量和文明生产管理的要求,确保灯泡贯流式机组发电机定子A级检修工作能安全、可靠地完成。
为所有参加本项目的工作人员,质检人员确定必须遵循的质量保证程序。
2 范围本检修作业指导书规定了灯泡贯流式机组发电机定子A 级检修项目、工序及质量标准等。
本检修作业指导书适用于灯泡贯流式机组发电机定子A 级检修现场检修及验收工作。
3 规范性引用文件下列文件对于本文件的应用是必不可少的。
凡是注日期的引用文件,仅注日期的版本适用于本文件。
凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。
GB 26164.1 电业安全工作规程GB/T 8564 水轮发电机组安装技术规范DL/T 838 发电企业设备检修导则DL/T 5038 灯泡体贯流式水轮发电机组安装工艺规程QCDT 207.0005 水力发电机组A级检修管理导则(试行)百龙滩电厂发电机安装手册(富士电机)4 检修工作内容机组发电机定子拆除前空气间隙测量、定子拆除吊出机坑、定子在安装间水平调整及定子圆度检查等9项作业,作业流程见附录A,作业内容见表1。
表1 发电机定子A级检修工作内容5 检修作业工艺、工艺卡“一人一帽一档案”编号人员签字工作负责人:检修单位:监理:业主:四、准备工作(W1)1.□作业文件准备,工具、材料及各备品配件清点、检查及检验。
ICS29.160.40K52SL 中华人民共和国水利行业标准SL/T XXXXX—XXXX目次前言 (VI)引言 (VII)1 范围 (1)2 规范性引用文件 (1)3 术语和定义 (1)4 运行管理 (3)4.1 运行管理的基本要求 (3)4.2 监视、维护与操作 (4)4.3 运行分析和技术监督 (5)4.4 运行调度与沟通管理 (5)4.5 非正常运行和事故处理 (5)4.6 运行现场管理 (6)5 检修管理 (7)5.1 检修管理的基本要求 (7)5.2 检修间隔和停用时间 (7)5.3 检修项目和检修计划 (9)5.4 检修材料、备品备件管理 (10)5.5 检修质量和风险管理 (10)5.6 检修人员和沟通管理 (10)5.7 检修费用管理 (11)5.8 对外发包工程管理 (11)5.9 检修全过程管理 (11)6 安全技术管理 (12)6.1 安全技术管理基本要求 (12)6.2 安全性评价 (13)6.3 可靠性评价 (13)附录A(规范性附录) 水电站设备标志及规格 (14)附录B(规范性附录) 机组设备等级划分及评级 (15)附录C(资料性附录) 安全和技术管理文件参考内容 (17)附录D(资料性附录) 运行监视、维护与操作主要内容 (19)附录E(资料性附录) 运行技术监督内容 (23)附录F(资料性附录) 非正常运行与事故处理参考内容 (24)附录G(资料性附录) 机组检修文件包参考内容 (27)附录H(资料性附录) A级检修项目参考 (30)附录I(资料性附录) 主要安全风险点防范措施表 (39)附录J(资料性附录) 机组A/B级检修全过程管理程序框图 (41)附录K(资料性附录) A/B级检修主要工艺 (42)附录L(资料性附录) A/B级检修评价和主要设备检修总结报告 (56)附录M(资料性附录) 机组安全性评价参考内容 (60)前言根据GB/T1.1-2009《标准化工作导则第1部分:标准的结构和编写》和SL1-2002《水利技术标准编写规定》的要求,编制本规范。

各部门应当严格检验计划的合理性,并及时的向上级部门进行汇报,使计划管理工作得到全面有效地保障,确保电网基建进度计划管理工作的每一个环节都能够符合业内标准。
3.2提升电网基建进度计划管理水平首先,要对电网基建进度计划管理工作进行明确,并根据工作内容的不同将工作责任分配至部门或个人,使各个工作环节的工作效率得到提升,确保每项工作都能够满足质量要求。
另外,还要加强培养电网基建基础管理人员队伍,全面强化队伍人员的综合素质,积极调动基础管理人员的积极性,并采用分组制度考评各个管理人员的工作质量。
最后,根据当前的计划管理方法进行进一步的革新,可以通过优化电网基建工作的监测手段,全程把握电网基建工作制度,使工作计划得到进一步的完善,从而为之后的施工和管理打好基础。
3.3加快电网基建进度计划管理现代化进程随着国内科学技术的不断进步,很多的现代化信息技术可以在电网基建工程中得到应用,在电网基建工程建设的复杂环境下,现代化信息技术的运用显得越来越重要。
在进行实际管理工作过程中,通过信息技术加强和电网各个部门的沟通,从而使计划管理工作的时效性得到增强,减少工作失误[6]。
同时,利用计算机技术来取代人工方式来整理归纳各类文件,能够使人力资源得到有效节省,进一步提升了工作效率,保证了资料的完整性。
4结语为了确保电网基建工程能够顺利完成预期任务,达到预期目标,通过进行电网基建进度计划管理工作,使电网基建工作得以顺利开展。
利用计划管理,对工作方案进行科学调整,对工作方法进行合理改善,使电网基建的工程质量得到全面保障。
参考文献[1]亓莉莉,刘彬,岳仁峰.电力基建工程项目进度管理的影响因素分析[J].农电管理,2017(1):28~29.[2]向志昊.现阶段的电网基建进度计划管理分析[J].工程技术:引文版,2016(12):00073.[3]张毅.电网基建工程管理重点解析[J].工业c,2016(3):00054~ 00055.[4]王越越,张栋,陈彦达.基于概率密度曲线的电网基建工程最优工期拟合分析[J].企业技术开发,2015(29):12~13.[5]贺婷婷.基于电网基建的管理模式进行分析与研究[J].科教导刊:电子版,2017(2):170.[6]申紫域.电力基建工程管理中的常见问题与处理措施探讨[J].电工技术,2016(11):97~98.收稿日期:2018-2-2作者简介:杨慧(1987-),女,四川雅安人,工程师,大学本科,主要从事电网基建建设管理工作。

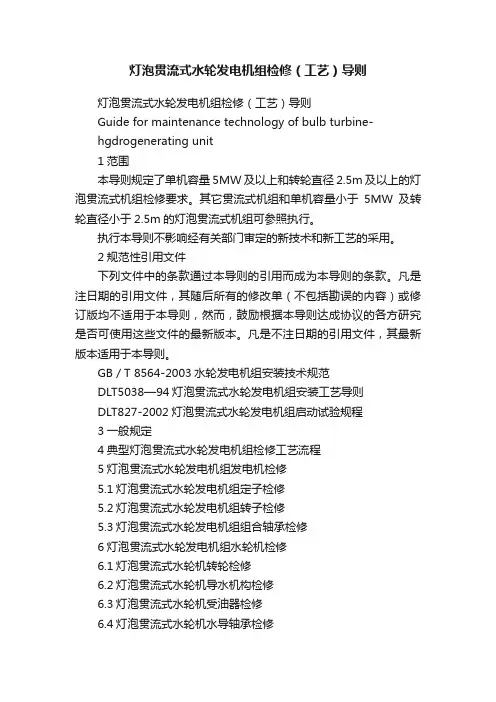

灯泡贯流式水轮发电机组检修(工艺)导则灯泡贯流式水轮发电机组检修(工艺)导则Guide for maintenance technology of bulb turbine-hgdrogenerating unit1范围本导则规定了单机容量5MW及以上和转轮直径2.5m及以上的灯泡贯流式机组检修要求。
其它贯流式机组和单机容量小于5MW及转轮直径小于2.5m的灯泡贯流式机组可参照执行。
执行本导则不影响经有关部门审定的新技术和新工艺的采用。
2规范性引用文件下列文件中的条款通过本导则的引用而成为本导则的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本导则,然而,鼓励根据本导则达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本导则。
GB/T 8564-2003水轮发电机组安装技术规范DLT5038—94灯泡贯流式水轮发电机组安装工艺导则DLT827-2002灯泡贯流式水轮发电机组启动试验规程3一般规定4典型灯泡贯流式水轮发电机组检修工艺流程5灯泡贯流式水轮发电机组发电机检修5.1灯泡贯流式水轮发电机组定子检修5.2灯泡贯流式水轮发电机组转子检修5.3灯泡贯流式水轮发电机组组合轴承检修6灯泡贯流式水轮发电机组水轮机检修6.1灯泡贯流式水轮机转轮检修6.2灯泡贯流式水轮机导水机构检修6.3灯泡贯流式水轮机受油器检修6.4灯泡贯流式水轮机水导轴承检修7附加说明:本导则由提出。
本导则由归口。
本导则由负责起草。
本导则起草人:。
灯泡贯流式水轮发电机组A(B)级检修管理制度目录1. 目的、内容、适用范围及引用文件 (3)2. 检修等级分类、间隔、工期及一般规定 (3)3. 机组A(B)级检修管理 (7)3.1 管理内容 (7)3.2 开工条件 (7)3.3 基础工作 (7)3.4 过程管理 (8)3.5 质量验收 (12)3.6管理目标 (14)3.7 协调管理 (15)3.8 外包管理 (15)3.9 总结及资料归档 (16)4. 机组A(B)级检修项目的确定 (16)5. 机组A(B)级检修管理职责 (17)6. 机组A(B)级检修例会制度 (19)7. 机组A(B)级检修的实施与控制 (20)7.1 基本原则和要求 (20)7.2 技术方案的编制 (22)7.3 检修工程监理制 (22)7.4 安全实施与控制 (24)7.5 质量实施与控制 (25)7.6 进度实施与控制 (32)7.7 工序工艺实施与控制 (32)7.8 文明生产实施与控制 (33)8. 机组A(B)级检修后的启动试验和试运行 (35)9. 检查与考核 (38)10. 附则 (39)11. 附件 (39)1.目的、内容、适用范围及引用文件1.1 目的为了规范灯泡贯流式水轮发电机组A(B)级检修工程管理,明确各单位、部门的职责及任务,强调实施安全、质量、进度管理的重要性,使各单位充分重视检修工作,提高检修意识,积极加强配合,齐心协力坚守“安全重于泰山”、“质量就是生命”的检修管理底线,切实贯彻落实“应修必修,修必修好”的原则,按照GB/T19000质量管理体系有关要求,推行检修全过程管理,做好设备检修的策划、实施、验收、总结及资料归档工作,确保全面完成各项检修任务。
特编辑本制度。
1.2 主题内容与适用范围1.2.1 本制度规定了灯泡贯流式水轮发电机组A(B)级检修管理职责、内容、目标、规定和要求。
1.2.2 本制度适用于灯泡贯流式水轮发电机组A(B)级检修管理工作。
灯泡贯流式水轮发电机组大修监理实施细则总则1、本细则编制依据:(GB8564-88)<<水轮发电机组安装技术规范>>。
(DL/T5038-1994)<<灯泡贯流式水轮发电机组安装工艺导则>>。
(SD263-1988)<<焊接技术考核规程>>下福电厂水轮发电机组技术资料及图纸。
(GB/T 9652.2-1997)<<水轮发电机组调速器与油压装置试验验收规程>>。
2、本细则适用于大、中型灯泡贯流式水轮发电机组大修。
大修准备工作监理1、承修单位应在机组大开始前,对机组有关部件进行修前测量,并将测量数据上报 3F 大监督领导小组。
2、承修单位应根据设计图纸,合同技术要求和有关的灯泡贯流式水轮发电机组安装、检修规范,并结合现场条件,编制大修组织设计,报 3F 大修监督领导小组审核批准。
大修组织设计包括下列内容:大修项概况;大修进度计划;劳动力配置计划;重点机构检修的技术方案及措施;施工用电安全措施;安全及文明施工;管理层组织机构及人员安排。
3、大修分项项目验收要求承修单位按有关设计图纸、合同技术要求和相关的技术规程、规范自检合格后,填写《报验收申请表》并附有关资料、数据呈报 3F 大修监督领导小组,小组在接到承修单位通知后在合同规定的时间内组织有关单位、部门进行检查、验收。
大修过程监理承修单位应按照监督领导小组批准的大修组织设计按章作业、文明施工,同时加强质量和技术管理,作好作业过程中资料的记录、收集与整理,并定期向监督领导小组报送。
承修单位应对工序质量进行自检,在三检合格基础上填报单元工程验收评定表,并经监督人员验收合格后,方可进行下一道工序检修。
重要部位的检修,承修单位应有技术人员、质检人员等在检修现场进行技术指导、质量检查,同时监督人员必须现场旁站监督。
大修期间,承修单位必须每十天向监督小组报送详细的检修记录或原始检修记录复印件。
水轮发电机组检修工艺规程1 总则本标准规定了公司14.6MW水轮发电机组的检修工艺与注意事项,适用于公司14.6MW 灯泡贯流式机组的检修工作。
2 设备技术规范及检修周期规定2.1 设备规范2.1.1 水轮机技术规范2.1.1.1 水轮机型号:GZ4BN28A-WP-5502.1.1.2 额定水头(m):Hr=6.852.1.1.3 加全平均水头(m):7.412.1.1.4 最大水头(m):8.32.1.1.5 最小水头(m):4.52.1.1.6 设计流量(m3/s):Q=246.742.1.1.7 额定转速(r/min):Ne=85.72.1.1.8 飞逸转速(r/min):Nf= 260.92.1.1.9 旋转方向::顺时针方向(上游往下游看)2.1.1.10 水轮机主轴中心安装高程:▽90.5m2.1.2 水轮机技术保证2.1.2.1 在额定水头6.85m时,水轮机最大功率不小于15.2MW.2.1.2.2 在最大水头8.3m时,水轮机最大功率不小于16.72MW.2.1.2.3 在最小水头4.5m时,水轮机最大功率不小于9.2MW.2.1.2.4 水导轴承润滑油型号:46#汽轮机油2.1.2.5 水轮机在额定水头6.85m,额定功率15.2MW工况下,效率不低于92.02%.2.1.2.6 水轮机最高效率不低于94.87%.2.1.2.7 水轮机加权平均效率不低于93.29%.模型加权平均效率不低于92.04%.2.1.3 发电机技术规范2.1.3.1 型号:SFWG14.6-70/62202.1.3.2 额定容量:16222KVA/14600KW2.1.3.3 额定电压:UN=6300V2.1.3.4 额定电流:IN=1487A2.1.3.5 额定功率因素:cosφ=0.9(滞后)2.1.3.6 额定频率:FN=50HZ2.1.3.7 相数:M=32.1.4 发电机主要技术数据2.1.4.1 转动矩量:GD2=11000KN.m22.1.4.2 绝缘等级: F级2.1.4.3 轴承润滑油型号:#68汽轮机油2.1.4.4 发电机制动气压:0.6-0.8MPa2.1.4.5 制动时间:2min(35%Ne开始制动)2.2 检修周期和工期2.2.1 为保证机组安全,经济运行,提高机组可利用系数,在防止设备失修,确保设备健康的前提下,检修周期一般规定如下:2.2.1.1 小修:有目的地检查易磨、易损零部件,进行处理或做必要的试验,消除运行中发生的设备缺陷,特别是在大修前一次小修中,应进行比较详细的检查,了解和掌握设备情况,为编制大修计划、估算大修工作量提供依据。

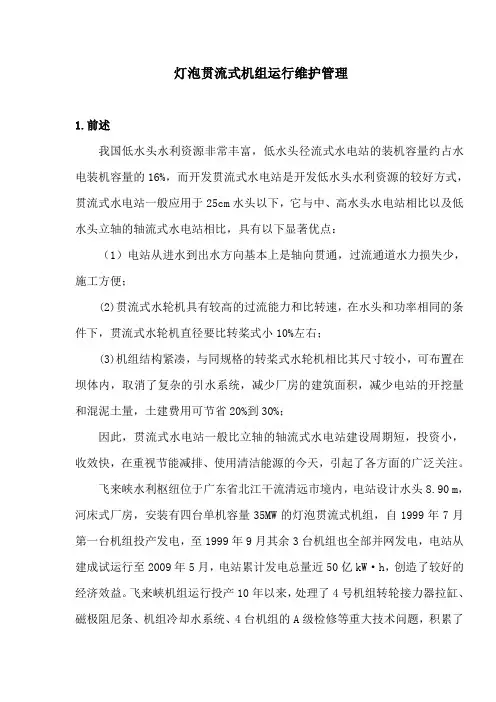

灯泡贯流式机组运行维护管理1.前述我国低水头水利资源非常丰富,低水头径流式水电站的装机容量约占水电装机容量的16%,而开发贯流式水电站是开发低水头水利资源的较好方式,贯流式水电站一般应用于25cm水头以下,它与中、高水头水电站相比以及低水头立轴的轴流式水电站相比,具有以下显著优点:(1)电站从进水到出水方向基本上是轴向贯通,过流通道水力损失少,施工方便;(2)贯流式水轮机具有较高的过流能力和比转速,在水头和功率相同的条件下,贯流式水轮机直径要比转桨式小10%左右;(3)机组结构紧凑,与同规格的转桨式水轮机相比其尺寸较小,可布置在坝体内,取消了复杂的引水系统,减少厂房的建筑面积,减少电站的开挖量和混泥土量,土建费用可节省20%到30%;因此,贯流式水电站一般比立轴的轴流式水电站建设周期短,投资小,收效快,在重视节能减排、使用清洁能源的今天,引起了各方面的广泛关注。
飞来峡水利枢纽位于广东省北江干流清远市境内,电站设计水头8.90 m,河床式厂房,安装有四台单机容量35MW的灯泡贯流式机组,自1999年7月第一台机组投产发电,至1999年9月其余3台机组也全部并网发电,电站从建成试运行至2009年5月,电站累计发电总量近50亿kW·h,创造了较好的经济效益。
飞来峡机组运行投产10年以来,处理了4号机组转轮接力器拉缸、磁极阻尼条、机组冷却水系统、4台机组的A级检修等重大技术问题,积累了一定的灯泡贯流式机组运行维护经验,本文结合飞来峡机组运行维护情况对灯泡贯流式电站的运行管理作一探讨,以资同行参考。
2.灯泡贯流式机组运行特点2.1机组结构对称、刚度大。
灯泡贯流式机组采用卧轴水平布置,水轮机、发电机共用一根大轴为两支点双悬臂的支承方式,水轮机侧为一导轴承,发电机为一组合推力轴承。
管形座为机组主支承,传递机组在各种工况下的径向力、推力及扭矩、以及机组的自重力。
发电机灯泡头设有一垂直支撑、两水平侧支撑,作为机组的辅助支撑。
灯泡贯流式水轮发电机组A级检修方案灯泡贯流式水轮发电机组A级检修方案一、前言随着社会和经济的发展,水电站作为一种重要的清洁能源发电方式,发挥着越来越重要的作用。
而水轮发电机组则是水电站的核心组件之一,经常需要进行检修和维护。
本文就灯泡贯流式水轮发电机组的A级检修方案进行详细介绍,以供参考。
二、灯泡贯流式水轮发电机组简介灯泡贯流式水轮发电机组是一种常见的水轮发电机组,由水轮机、发电机、调速器和控制系统等组成。
水从上游引入导管,经过水轮机转动发电机,再通过下游管道排出,从而将水流的动能转换为电能。
该型号的机组工作效率高、维护方便,被广泛应用在水电站的建设中。
三、A级检修方案A级检修是对机组进行全面检修的一种较为彻底的方法。
下面将分别从以下几个方面进行介绍:1、拆卸和检查各部件:对水轮机、发电机、调速器和控制系统等各部件逐一进行拆卸和检查,包括清洗、保养、更换受损部件等。
2、对水轮机进行检修:主要包括检查各部位的密封性能、清洗叶轮和导叶、检查轴承和润滑系统等。
3、对发电机进行检修:主要包括检查电机的电气系统、轴承、密封、绕组和转子等。
另外,需要对电机进行清洗、保养和涂漆。
4、对控制系统进行检修:主要包括检查行程开关、测速器、电位计、限位器等组件是否灵活,各电缆是否完好等,确保发电机的稳定运行。
5、清洗和保护:对各部件进行清洗和保护,保证机组长期运行。
四、安全注意事项在进行A级检修的过程中,需要注意以下几点:1、必须按照正规的规程和程序进行操作,不得随意更改或调整。
2、进行检修前,必须根据规定进行机组的断电检查和防误检查,确保人员和机器的安全。
3、涉及到高空作业或危险操作时,必须严格按照安全标准进行操作,防止事故的发生。
4、机组检修结束后,必须进行试运行和调试,确保各部件功能正常,并做好记录,以便于下次检修时的参考。
五、总结通过对灯泡贯流式水轮发电机组A级检修方案的介绍,可以看出A级检修是一项较为彻底的检修方式,不仅可以保证机组长期运行的稳定性,也可以保证操作人员的安全。
灯泡贯流式水轮发电机组检修规程第一章总则第一条为了保障灯泡贯流式水轮发电机组的安全运行,延长设备的使用寿命,保证电力供应的持续稳定,特制定本规程。
第二条本规程适用于灯泡贯流式水轮发电机组的例行检修,由设备管理部门全面负责执行。
第三条例行检修包括常规检查、润滑养护、部件更换、设备清洗等,旨在发现和排除设备隐患,确保设备安全运行。
第四条本规程严格按照国家相关标准和行业规范进行制定,并且结合本单位实际情况进行具体实施。
第五条本规程内容具有指导性和可操作性,在执行过程中需严格按照规程要求,保证检修工作的安全和质量。
第六条未尽事宜按照国家相关规定和公司内部管理制度执行。
第二章例行检修的准备工作第七条例行检修前,需要制定详细的检修计划,并通知相关人员做好准备工作。
第八条检修计划包括检修的时间节点、需要使用的设备和工具、相关人员的分工和安全措施等内容。
第九条检修前需要对设备进行全面排查,检查设备运行状态,发现异常情况需要立即处理。
第十条保证检修期间的工作区域整洁、安全,并进行必要的防护措施。
第三章例行检修的具体操作第十一条根据检修计划,将设备停机,并进行安全隔离。
第十二条按照设备使用说明书,对设备进行一次全面的检查,包括各个部位的紧固情况、润滑情况、电气部分的连接情况等。
第十三条对于润滑部件,根据设备的使用寿命要求,进行合适的润滑养护,确保设备的正常运转。
第十四条检查设备电器部分的接线情况,发现问题及时进行维修或更换。
第十五条对于设备的关键部件,需要进行特别的检查和维护,确保设备的稳定运行。
第十六条根据设备的使用寿命,对部分易损耗的零部件进行更换,包括轴承、密封件、滤网等。
第十七条清洗设备表面和内部的积尘和杂质,保持设备清洁卫生,并对设备进行全面的检测和试运行。
第十八条根据设备的检修情况,填写检修记录,包括检修的内容、所用时间、设备的运行情况等。
第四章例行检修后的整理工作第十九条完成设备的检修后,需要及时清理和整理工作场地,清除杂物和垃圾,保持工作区域的整洁。
灯泡贯流式水轮发电机组A级检修及方案1.检查机组运行记录:首先,需要仔细检查机组的运行记录。
包括机组的运行时间、负载情况、温度、振动等各项指标。
通过运行记录的分析,可以初步判断机组可能存在的问题,并制定相应的检修方案。
2.停机检查:在停机后,需要对机组进行全面的检查。
首先,将机组的冷却系统关闭,排空水管中的水。
然后,对机组的外观进行仔细检查,查找可能存在的渗漏、损坏、松动等问题。
同时,还需要对轴承、轮毂、叶片等主要部件进行检查,确保它们的正常运行。
3.拆卸检查:对于需要更换或修理的部件,需要将其拆卸出来进行详细的检查。
这些部件包括轮毂、叶片、轴承、密封件等。
在拆卸之前,需要对机组进行标记,以确保在重新组装时能够正确安装所有的零部件。
4.更换损坏部件:如果在检查中发现一些部件存在损坏或磨损,需要及时更换。
对于轮毂、叶片和轴承等零部件,一般建议选择原厂的配件进行更换,以确保机组的正常运行。
同时,在更换过程中,还需要注意零部件的安装和拆卸顺序,以避免错误。
5.清洗和维护:在重新安装所有零部件之后,需要对机组进行清洗和维护。
首先,需要用清洁剂对机组进行除锈和清洗,以去除表面的腐蚀物和污垢。
然后,对机组进行润滑,以保证各个部件的正常运行。
最后,还需要对机组进行测试,确保机组的各项指标符合要求。
6.安装和启动:在完成检修之后,将机组重新安装回原位,并进行系统的调试和启动。
在启动过程中,需要对机组的运行情况进行监测,确保其正常运行。
在进行灯泡贯流式水轮发电机组A级检修时,需要特别注意以下几个方面:1.安全:检修过程中需要注意安全,确保人员和设备的安全。
在拆卸和安装过程中,要正确使用工具和设备,避免人身伤害和设备损坏。
2.细致:在检修过程中需要细致入微,对机组的各个部件进行全面的检查。
同时,要注意观察和记录机组的运行情况,以便根据这些信息判断机组可能存在的问题。
3.专业:进行A级检修需要具备一定的专业知识和技能。
华能湖南清洁能源分公司湘祁水电站2016年#4机组B级检修管理手册批准:吴建文审定:廖建林杨铮审核:黄景林王鹏编制:杨阳马小龙周文俊二O一六年十月前言为贯彻落实集团公司颁发的《电力检修标准化管理实施导则(试行)》,积极投入华能湘祁水电#4机组B级检修标准化管理工作,根据华能国股生〔2014〕177号和华能安〔2013〕504号文件精神,为使检修工作在安全、质量、进度等各方面得到全面控制和管理,提高机组检修水平,确保设备安全、可靠、经济和环保运行,特编制《华能湘祁水电#4机组B级检修标准化管理手册》(以下简称手册),请各相关人员认真执行。
因时间较紧、水平有限,肯定有需改进的地方,敬请指正和交流。
本手册编写单位:湘祁水电站本手册主要编写人:杨阳、马小龙、周文俊本手册初审人:黄景林、王鹏本手册审核人:廖建林、杨铮本手册批准人:吴建文本手册2016年首次发布。
目录目录 (2)一、设备概述 (3)二、检修组织机构 (4)三、检修目标 (6)1.安全目标 (6)2.质量目标 (6)3.检修工期目标 (7)4.文明生产目标 (7)四、检修项目清单 (7)1.#4水轮发电机组B级检修项目机械专业(技术专责:马小龙) (7)2.#4水轮发电机组B级检修项目电气专业(技术专责:杨阳) (7)五、施工进度表 (13)六、修前认证 (14)七、检修管理 (14)1.执行依据 (14)2.实施步骤 (14)3.检修安全管理 (24)4.检修质量管理 (36)5.发承包工程管理 (40)6.检修例会制度 (43)7.检修分析会制度 (45)八、检修安全措施 (46)1.机械作业基本安全措施 (46)2.竖井等高处作业安全措施 (47)3.受油器、组合轴承检修安全措施 (47)4.电气部分安全措施 (48)九、检修技术措施 (50)1.机械部分技术措施 (50)2.电气部分部分技术措施 (51)十、检修管理文件包 (51)1.工程项目开工申请许可 (51)2.整体质量验收签证单 (53)3.检修项目变更单 (54)4.安全文明检查表 (55)5.检修缺陷发现、审批及处理单 (56)十一、重点检修项目施工措施 (57)十二、检修现场定置管理 (161)一、设备概述1、水轮机及其附属设备(1)灯泡贯流式,GZ-WP-600,单机额定出力为20.62MW,最大水头8.9m,额定水头7.2m,最小水头2.5m,额定转速93.75r/min,额定流量316m3/s。
灯泡贯流式水轮发电机组A(B)级检修管理制度目录1. 目的、容、适用围及引用文件 (3)2. 检修等级分类、间隔、工期及一般规定 (3)3. 机组A(B)级检修管理 (7)3.1 管理容 (7)3.2 开工条件 (7)3.3 基础工作 (7)3.4 过程管理 (8)3.5 质量验收 (12)3.6 管理目标 (14)3.7 协调管理 (15)3.8 外包管理 (15)3.9 总结及资料归档 (16)4. 机组A(B)级检修项目的确定 (16)5. 机组A(B)级检修管理职责 (17)6. 机组A(B)级检修例会制度 (19)7. 机组A(B)级检修的实施与控制 (20)7.1 基本原则和要求 (20)7.2 技术方案的编制 (22)7.3 检修工程监理制 (22)7.4 安全实施与控制 (24)7.5 质量实施与控制 (25)7.6 进度实施与控制 (32)7.7 工序工艺实施与控制 (32)7.8 文明生产实施与控制 (33)8. 机组A(B)级检修后的启动试验和试运行 (35)9. 检查与考核 (37)10. 附则 (39)11. 附件 (39)1.目的、容、适用围及引用文件1.1 目的为了规灯泡贯流式水轮发电机组A(B)级检修工程管理,明确各单位、部门的职责及任务,强调实施安全、质量、进度管理的重要性,使各单位充分重视检修工作,提高检修意识,积极加强配合,齐心协力坚守“安全重于泰山”、“质量就是生命”的检修管理底线,切实贯彻落实“应修必修,修必修好”的原则,按照GB/T19000质量管理体系有关要求,推行检修全过程管理,做好设备检修的策划、实施、验收、总结及资料归档工作,确保全面完成各项检修任务。
特编辑本制度。
1.2 主题容与适用围1.2.1 本制度规定了灯泡贯流式水轮发电机组A(B)级检修管理职责、容、目标、规定和要求。
1.2.2 本制度适用于灯泡贯流式水轮发电机组A(B)级检修管理工作。
1.3 规性引用文件1.3.1 DL/T 1066—2007《水电站设备检修管理导则》1.3.2 DL-T838-2003《发电企业设备检修导则》1.3.3 DLT827-2002《灯泡贯流式水轮发电机组启动试验规程》1.3.4 GB/T19000《质量管理体系》1.3.51.3.6 SL176-2007《水利水电工程施工质量检验与评定规程》2.检修等级分类、间隔、工期及一般规定2.1 检修等级分类、间隔和工期2.1.1检修分类检修等级是以机组检修规模和检修工期为原则,将灯泡贯流式机组的检修分为A、B、C、D四个等级。
1)A级检修A级检修是指对水轮发电机组进行全面的解体检查和修理,以保持、恢复或提高设备性能。
2)B级检修B级检修是指针对机组某些设备存在问题,对机组部分设备进行解体检查和修理。
B级检修可根据机组设备状态评估结果,有针对性地实施部分A级检修项目或定期滚动检修项目。
3)C级检修C级检修是指根据设备的磨损、老化规律,有重点地对机组进行检查、评估、修理、清扫。
C级检修可进行少量零件的更换、设备的消缺、调整、预防性试验等作业以及实施部分A级检修项目或定期滚动检修项目。
4)D级检修D级检修是指当机组总体运行状况良好,而对主要设备的附属系统和设备进行消缺。
D级检修除进行附属系统和设备的消缺外,还可根据设备状态的评估结果,安排部分C级检修项目。
2.1.2 检修间隔机组A级检修间隔是指从上次A级检修后机组复役时开始,至下一次A级检修开始时的时间。
表1 灯泡贯流式机组A级检修间隔和检修等级组合方式各类机组的A级检修间隔和检修等级组合方式可按表1的规定执行。
发电企业可根据机组的技术性能或实际运行小时数,适当调整A级检修间隔,采用不同的检修等级组合方式。
新机组第一次A/B级检修可根据制造厂要求、合同规定以及机组的具体情况决定。
若制造厂无明确规定,一般安排在正式投产后1年左右。
主要设备的附属设备和辅助设备宜根据设备状态监测及评估结果和制造厂的要求,合理确定其检修等级和检修间隔。
2.1.3 检修工期检修工期是指机组从系统解列(或退出备用),到检修工作结束,机组复役的总时间。
若因设备更换重要部件或其他特殊需要,机组检修工期可适当超过表2。
季节性运行的水轮发电机组检修工期可不受表2的约束,但应以不影响发电和电力调度为界限。
表2 灯泡贯流式机组标准项目检修工期2.2 检修一般规定2.2.1机组检修前检修人员应对相关设备技术文件进行学习,掌握技术要求、工艺要求和相关技术参数。
2.2.2 检修场地应进行统一规划。
在检修现场放置设备,应考虑放置场地的允许承载能力。
2.2.3 按现场条件选择设备吊装方法并拟定大件吊装技术方案。
2.2.4 机组检修所用的材料,必须符合图纸规定,对质量有怀疑应予复验,符合要求后方准使用。
2.2.5 凡参加主焊缝焊接的焊工应按SD263—88的规定考试合格,焊接检修工艺,如制造厂无特殊规定,应遵照DL5017—93的有关工艺方法。
2.2.6 焊接时接地线应接到被焊部位上,不得利用接地网或建筑物的预埋钢件作连接导线。
2.2.7 对设备组合面应用刀形样板平尺检查无高点、毛刺,合缝间隙应符合GB8564—88中2.0.6条的要求。
2.2.8 设备部件应进行全面细致的清扫检查。
对精加工面上的防护油脂应用软质工具刮去,不允许用金属刮刀、钢丝刷之类工具进行清除工作。
2.2.9 对设备各部密封橡胶条应按图纸尺寸校核,用于油系统的橡胶密封条应进行耐油性能鉴定。
密封条对接错口不应大于0.1mm,对口粘接强度可用拉伸和扭转方法检查。
2.2.10 各部连接螺孔装复前应用相应的丝锥攻丝一次,各部位的螺钉、螺母、销钉均应按设计要求锁定或点焊固定。
2.2.11 各设备拆卸前,应查对原位置记号或编号,不清楚的应重新做并记录。
装复时应按原记号或编号安装。
2.2.12 拆卸时先拆销钉后拆螺栓,装复时先装销钉后装螺栓。
各部件的安装顺序原则上应按拆卸时的相反顺序进行。
2.2.13 各部件加工面不应敲打或碰伤,如有损坏应修磨好。
各精细加工面应清扫干净并涂以防锈油,分类摆放,摆放时不应互相挤压,必要时应加标签。
2.2.14 各零部件与空气或水接触的表面,均应刷防锈漆。
各设备、管道应按规定的颜色刷漆。
2.2.15 装复时易进水或潮湿处的螺栓、结合面应涂以黄油或油铅粉,各连接螺栓均应牢固拧紧,各转动部位螺栓应加止动装置或点焊。
使用紧固胶和平面密封胶时要求如下:紧固胶:M16及以下螺钉用L241;M20~M36螺钉用L282;M36及以上螺钉用L276。
密封胶:结合平面用510、515、574或598。
2.2.16 橡胶制品应用煤油、柴油或乙醇清洗,不许用汽油、甲苯或丙酮清洗。
2.2.17 水轮发电机转动部分使用电焊时,交、直流焊机的地线应接转动部分,火线为焊把。
为防止轴电流损坏轴瓦,地线要紧挨施焊点固定牢靠,另外在离施工点最近处,转动部分与固定部分的间隙处要打铝楔子板。
施焊前,应报告机械主管工程师到现场监督。
2.2.18 应严格按《电力安全工作规程》(机械部分)的要求进行工作。
2.2.19 检修过程中应认真做好设备的技术状况、运行磨损、系统和结构的改变及相关测试记录,并及时整理存档。
2.2.20 应按检修质量三级验收制度进行验收。
检修完工后20天应提交检修技术总结,对检修的质量、安全、进度等工作情况及机组试运行情况进行总结。
2.2.21 易损部件应有设备图纸,检修中应及时校对,当缺少图纸及设备异动时应及时绘制。
3.机组A(B)级检修管理3.1 管理容3.1.1 检修前的准备工作。
3.1.2 检修中的施工管理。
3.1.3 检修中的质量验收。
3.1.4 检修后的启动试验及竣工验收。
3.1.4 检修总结和资料归档。
上述工作是确保检修安全、提高检修质量、缩短检修工期、节省检修材料和检修费用的重要环节,因此在实施过程中要做到工作细致、质量优良、措施严谨、记录全面,必须建立良好的检修秩序和工艺作风。
各项检修表格、卡片、试验报告、工具材料定额等常规工作尽可能标准化,不断提高检修管理水平和工作效率。
3.2开工条件3.2.1 检修工期及方案批准下发。
3.2.2 检修单位、主要材料及备品配件、技术协作项目均已落实。
3.2.3 检修机具,专用工具,安全用具,试验器具已经检查试验合格。
3.2.4 检修前的有关试验项目均已做完,试验数据完整。
3.2.5 检修单位已编制上报检修进度计划、施工组织方案、安全技术措施等检修文件。
3.2.6 主要检修人员已做到三知道(知道设备缺陷原因、消除方法、质量标准)、五明确(明确检修项目、技术标准、工艺要求、检修目标、工期要求)。
3.2.7 开工申请已申报批准按赣江石虎塘航电枢纽《电力安全工作规程》相关规定执行。
3.3 基础工作3.3.1 检修班组是设备检修管理的基层组织。
检修单位应重视搞好班组建设,做好班组的基础工作及检修成员基本训练,不断提高各专业检修成员的动手能力及综合作业水平。
3.3.2 贯彻检修岗位责任制,设备检修作业面面长及成员应做到三熟三能(熟悉系统设备及原理,熟悉检修工艺和运行知识,熟悉本岗位规章制度。
能看懂图纸并画出简单加工图,能修好设备和排除故障,能掌握一般钳工工艺和常用的材料性能),开好班前班后会议。
3.3.3 做好班组安全、质量、进度管理基础工作,重视检修细节,提高检修意识,自觉遵守工序工艺规程,及时、真实、规地做好原始记录。
3.3.4 认真做好检修过程的原始记录,容包括:检测数据记录,工序工艺执行情况记录,材料、备品备件消耗记录等。
3.3.5 做好检修试验记录,积累技术资料,做好技术分析。
设备检修记录应完整、简要、正确,结合现场实际情况制订有关规程、制度、标准,建立健全班组各种规程、制度及工作条例。
3.3.6 各专业检修班组必须按施工组织方案和技术要求,认真做好检修记录整理提交工作,做到真实、准确、齐全、及时,字迹清楚。
3.3.7 记录容应包括:设备技术状况、系统或结构改变、测量和测试的数据等。
一般原始记录由检修人员和项目负责人(或班长)签名,重要记录还应有维护部专工会签。
3.3.8 维护部班组各专业人员要重视原始记录的收集,经常督促检查检修技术记录,防止错漏,随时分析数据反映的情况,以便发现异常及时处理。
3.3.9 维护部班组各专业人员应根据各自的职责,分别做好检修技术台账,对所建台帐的真实性、准确性负责。
3.3.10 检修班组对每个检修项目的工时、材料、备品配件的实际消耗数,应按有关规定作好原始记录,认真填报。
3.4 过程管理3.4.1 认真做好检修全过程五个阶段的管理(准备阶段、解体阶段、检修阶段、回装阶段、调试阶段)。
3.4.1.1 准备阶段管理纲要1) 机组检修的成败在于检修策划,在检修策划过程中必须要按照“应修必修,修必修好”的原则,通过对机组检修的项目策划、风险评估和各项准备工作进度控制,确保机组检修工作按期顺利进行。
