工程竣工移交计划
- 格式:doc
- 大小:19.50 KB
- 文档页数:4
竣工移交程序和计划1. 简介竣工移交程序和计划是指在一个建筑项目完成并准备交付时所需采取的步骤和时间表。
这个过程涉及多个相关方,包括业主、建筑承包商、设计团队和相关监管机构。
本文将介绍竣工移交的流程和步骤,并提供一个示例计划。
2. 竣工移交流程竣工移交的流程通常可以分为以下几个步骤:2.1. 整理和检查文件在竣工移交之前,业主和建筑承包商应该整理和检查所有相关的文件和文档。
这些文件包括设计文件、合同文件、施工图纸、监理报告等。
确保所有文件的准确性和完整性,并进行必要的修订和补充。
2.2. 完成工程验收完成所有施工和装修工作后,建筑承包商应邀请业主和相关监管机构进行工程验收。
在验收过程中,各方将检查工程项目是否按照设计要求和合同条款进行了执行。
如果发现任何问题或质量缺陷,需要及时记录并解决。
2.3. 编制竣工报告在完成工程验收后,建筑承包商和设计团队应该编制竣工报告。
这份报告应包括项目的总结和概述、施工过程的描述、遇到的问题和解决方案、遵守的法规和标准等。
竣工报告的目的是记录整个项目的过程和结果,并为后续的维护和管理提供参考。
2.4. 确定移交条件和时间在竣工移交之前,业主和建筑承包商应协商确定移交的条件和时间。
这包括移交的范围、需要提交的文件和资料、保修期的约定等。
双方应确保清楚地理解和达成共识,并书面确认这些条件和时间。
2.5. 进行竣工移交根据协商确定的条件和时间,建筑承包商将正式进行竣工移交。
这包括提交所有文件和资料、交付钥匙和密码等,将项目的控制权和责任转交给业主。
同时,业主将对建筑和设施进行验收,并记录任何问题或缺陷。
2.6. 完成竣工报告和保修工作在竣工移交之后,建筑承包商还应按照合同约定完成竣工报告和保修工作。
竣工报告应包括所有问题的解决情况和保修期的说明。
如果在保修期内出现任何质量问题,建筑承包商应及时修复或替换。
3. 竣工移交计划示例下面是一个竣工移交计划的示例:步骤时间整理和检查文件2天完成工程验收1周编制竣工报告3天确定移交条件和时间1天进行竣工移交1天完成竣工报告和保修工作2周请注意,这只是一个示例计划,实际的竣工移交计划会根据项目的规模和特点而有所不同。
工程竣工移交工作方案一、工程概况为了确保工程竣工移交工作的顺利进行,特编制此工作方案,以明确工程移交的程序和步骤,确保工程竣工移交工作的质量和安全,达到预期的预期效果。
二、工作目标1. 完成工程竣工移交工作,按照规定程序和标准进行,确保项目的质量和安全。
2. 确保工程竣工移交工作的及时性和高效性,按时完成工程移交手续和文件的审核、签字。
3. 确保工程竣工移交工作的合法性和合规性,按照相关法律法规和标准要求进行工作。
三、工作内容1. 工程竣工验收(1)组织竣工验收小组,按照《建设工程竣工验收规范》的要求进行工作。
(2)对工程质量、安全和环保等方面进行全面检查,确保工程质量和安全,符合相关规定。
(3)整理竣工验收资料,准备竣工验收报告和相关技术资料,以备工程移交使用。
2. 工程移交手续(1)准备移交手续和文件,包括工程竣工报告、工程完工图纸、质量检验报告、安全评估报告等。
(2)组织相关人员进行文件的审核和签字,在确保文件无误的前提下,完成移交手续和文件的签字。
3. 工程移交流程(1)确定工程移交的具体流程和步骤,包括移交工程资料、设备设施、环保设施等内容。
(2)组织相关人员进行工程移交的实际操作,确保工程移交过程中的安全和顺利进行。
四、工作程序1. 制定工程竣工移交计划,包括工程验收时间、地点、责任人员等内容。
2. 组织竣工验收小组,按照程序和标准进行工作,完成竣工验收报告和相关资料。
3. 准备移交手续和文件,包括工程竣工报告、技术资料等内容。
4. 对移交手续和文件进行审核和签字,确保文件的完整和合法。
5. 确定工程移交的具体流程和步骤,组织相关人员进行操作,完成工程移交。
五、工作责任1. 项目经理负责工程竣工移交工作的组织和管理,确保工作顺利进行。
2. 技术部负责竣工验收工作和移交资料的准备和整理。
3. 安全部负责竣工验收工作和工程移交的安全管理工作。
4. 各相关部门负责工程竣工移交工作的配合和协调。

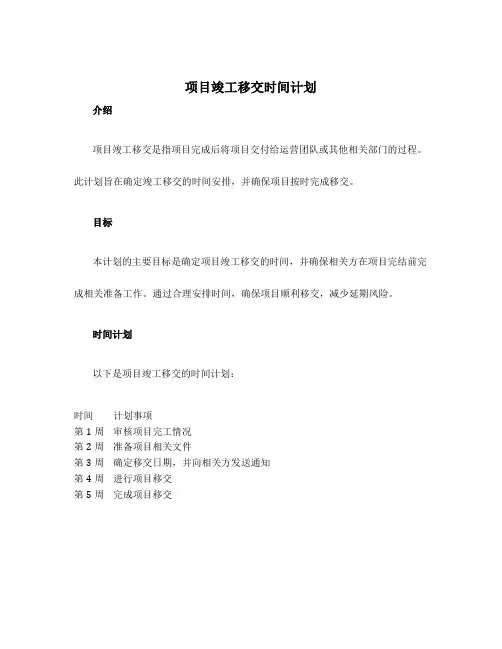

项目竣工移交时间计划介绍项目竣工移交是指项目完成后将项目交付给运营团队或其他相关部门的过程。
此计划旨在确定竣工移交的时间安排,并确保项目按时完成移交。
目标本计划的主要目标是确定项目竣工移交的时间,并确保相关方在项目完结前完成相关准备工作。
通过合理安排时间,确保项目顺利移交,减少延期风险。
时间计划以下是项目竣工移交的时间计划:时间计划事项第1周审核项目完工情况第2周准备项目相关文件第3周确定移交日期,并向相关方发送通知第4周进行项目移交第5周完成项目移交第1周:审核项目完工情况在第1周,项目负责人和团队成员将审核项目是否已经达到完工的标准。
如果项目尚未完工,将会确定剩余工作并制定完工计划。
第2周:准备项目相关文件在第2周,项目团队将开始整理项目相关文件,包括项目计划、需求文档、设计文档、测试报告等。
这些文件需要经过归档和整理,确保后续的移交工作能够顺利进行。
第3周:确定移交日期,并向相关方发送通知在第3周,项目团队将与运营团队或相关部门协商确定项目的移交日期。
一旦确定,将向相关方发送移交通知,以确保所有相关方都能做好准备。
第4周:进行项目移交在第4周,项目团队将与运营团队或相关部门进行项目移交。
这包括交付项目相关文件、培训运营团队成员、向相关方提供必要的支持等。
第5周:完成项目移交在第5周,项目团队将与运营团队或相关部门进行最后的项目移交确认。
这包括确认移交的文件和培训是否得到了妥善管理,并解决任何剩余问题。
关键控制点以下是项目竣工移交时间计划的关键控制点:1.在第1周内,项目团队应能够确定项目是否已达到完工标准,以确保项目移交的准备工作能够按计划进行。
2.在第2周内,项目团队应能够整理和归档项目相关文件,以确保在移交时能够提供完整的文档支持。
3.在第3周内,项目团队应与相关方协商确定移交日期,并发送通知,以确保所有相关方能够按时做好准备。
4.在第4周内,项目团队应能够与运营团队或相关部门进行项目移交,并提供必要的培训和支持。
第1篇一、前言为确保工程项目的顺利完成,确保工程移交的顺利进行,提高工程移交的质量和效率,特制定本方案。
本方案旨在明确工程移交的程序、责任、要求及注意事项,为工程移交提供指导。
二、工程移交的背景1. 工程项目背景:本项目为XX工程,由XX单位承建,总投资XX万元,建设周期XX个月。
项目于XX年XX月XX日开始建设,经过全体建设者的共同努力,现已进入工程完结阶段。
2. 工程移交背景:根据工程合同约定,项目完工后,建设单位应将工程移交给业主单位。
为确保工程移交顺利进行,提高移交质量,特制定本方案。
三、工程移交的目标1. 确保工程移交的质量,保证工程质量符合国家标准和合同要求。
2. 保障工程移交的顺利进行,确保工程移交后业主单位能够正常使用和维护。
3. 提高工程移交效率,缩短工程移交时间。
四、工程移交的组织与实施1. 组织机构(1)成立工程移交领导小组,负责工程移交的全面工作。
(2)设立工程移交办公室,负责工程移交的具体实施。
2. 工程移交程序(1)工程完工验收:工程完工后,建设单位应组织工程验收,确保工程质量符合国家标准和合同要求。
(2)工程资料整理:建设单位应将工程资料整理齐全,包括设计文件、施工图纸、验收报告、竣工图纸等。
(3)工程移交准备:建设单位应提前与业主单位沟通,了解业主单位的需求,做好工程移交准备工作。
(4)工程移交实施:工程移交领导小组组织相关人员进行工程移交,包括工程资料移交、工程实体移交等。
(5)工程移交验收:业主单位对移交的工程进行验收,确认工程符合要求。
3. 工程移交责任(1)建设单位:负责工程移交的全面工作,确保工程移交质量。
(2)施工单位:负责工程实体移交,确保工程质量。
(3)监理单位:负责对工程移交进行监督,确保工程移交质量。
(4)业主单位:负责对移交的工程进行验收,确认工程符合要求。
五、工程移交的具体要求1. 工程资料要求(1)设计文件:包括设计说明书、设计图纸、设计变更文件等。
工程竣工移交方案范例项目名称:XXX工程一、引言本移交方案是为确保XXX工程的竣工移交过程能够顺利进行,保证工程的质量、安全和合规性,以及了解工程的运行情况和后续维护保养工作,特制定此方案,以指导和规范竣工移交工作过程。
二、背景介绍XXX工程是一项重要的工程项目,为确保工程的质量和安全,按照规定的标准和程序进行工程竣工移交是必不可少的。
本次工程竣工移交的目的是为了确保工程的设施、设备能够安全有效地移交,并且能够方便日后的使用和维护工作。
三、移交范围1. 设备设施的移交:包括工程实物、机电设备、管线及相关设备、安全设备等的移交。
2. 工程文件的移交:包括竣工图纸、移交资料、使用说明书、验收记录、检测报告等文件的移交。
3. 安全保障和环境保护设施的移交:包括安全设备及环保设施的移交。
4. 培训和交接:对现场管理人员进行操作培训和设备交接。
四、移交责任人及职责1. 项目经理:负责组织协调整个竣工移交的工作,并监督移交工作的进行。
2. 设备负责人:负责设备设施的移交工作,确保设备设施的移交符合规定的标准和程序。
3. 文件负责人:负责工程文件的整理和移交工作,确保文件的准确和完整。
4. 安全环保负责人:负责安全保障和环境保护设施的移交工作,确保设施的安全及环保设施的有效运行。
五、移交程序1. 设备设施移交程序a. 对设备设施进行清单登记和检查,确认设备完好无损。
b. 安排专业的技术人员进行设备设施的检测和试运行。
c. 对设备设施进行验收,并签订移交证书。
2. 文件移交程序a. 对工程文件进行整理和归档,制作成移交清单。
b. 对移交文件进行审核,确保文件的准确性和完整性。
c. 签署文件移交凭证,确认文件的移交。
3. 安全环保设施移交程序a. 对安全保障和环境保护设施进行检查,确保设施的有效运行。
b. 安排专业的技术人员进行设施的检测和试运行。
c. 对设施进行验收,并签订设施移交证书。
4. 培训和交接程序a. 安排专业的技术人员对现场管理人员进行操作培训。
竣工验收及工程移交方案竣工验收及工程移交方案本文旨在介绍竣工验收及工程移交方案,包括竣工验收的依据、组织、小组任务以及验收的步骤。
竣工验收是本工程施工的最后一个阶段,标志着本工程施工的结束,同时由此进入工程的保修过程。
竣工验收的依据主要包括工程施工合同、竣工图纸和技术资料以及国家或部委颁发的施工及验收规范。
为了有序地进行竣工验收,我们将成立竣工领导小组,由项目经理任组长,项目副经理、项目技术负责人任副组长,成员为各专业技术人员及其它有关人员。
竣工小组的主要任务包括与业主、监理进行竣工业务联系,制定竣工计划,协商竣工工作流程,申报竣工项目,讨论竣工验收过程中的特定事项和制定规章制度等工作。
同时,竣工小组还需组织清理施工遗留下来的未完项目,完成竣工资料和技术文件的汇总整理,装订成册,向业主移交,并办理竣工验收证书和资料签证手续。
竣工验收的步骤主要包括准备、提交竣工报告、竣工检查以及全面检查、收尾清理。
在竣工前,竣工领导小组应组织有关人员对工程进行预验收,作一次彻底清查,并及时处理发现的问题。
具备竣工验收条件后,项目部向监理单位及发包人提交书面通知即竣工验收报告。
在竣工验收领导小组领导下,开展工程竣工验收的各项工作。
竣工验收领导小组根据施工图纸、其它有关资料和施工验收规范的要求,会同业主、监理、总包进行技术检查,经双方确认合格后,即可签署竣工报告。
最后,竣工验收领导小组应会同业主、监理、设计院对工程再进行一次全面检查,把影响使用的问题进行整理,列出清单。
凡是我方造成的施工遗留问题,项目部应立即组织人力,限期整改处理完毕。
对短期内不能解决且不影响试运、投产的问题,经与业主、监理协商同意后,可局部减项竣工,并把问题列入未完工程明细表予以确认。
工程完结移交方案范本项目概述:本项目是某企业新建厂房工程,位于XX省XX市,总占地面积XXXX平方米,建筑面积XXXX平方米。
工程包括厂房主体建筑、办公楼、生产车间、库房及相关基础设施和配套设施。
项目移交目的:1. 完成工程验收,将项目交付给使用单位,实现工程建设目标。
2. 对工程质量实施全面检查,整理并移交相关资料。
3. 向使用单位交接工程实施过程中参与的相关人员和分包单位。
移交流程:1. 全面验收工程质量,包括建筑结构、装饰装修、设备安装、消防设施等方面。
2. 制定移交计划,确定移交时间和地点。
3. 召集各相关单位参与移交会议,明确各自责任并签署移交协议。
4. 完善工程移交资料,包括施工图纸、工程设计文件、工程施工记录、质量验收报告、竣工验收报告等相关资料。
5. 交接使用单位对工程验收并签署验收报告。
移交内容:1. 建筑主体结构:将建筑结构验收报告和相关资料提供给使用单位。
2. 装饰装修工程:提供各个装饰装修工程的施工图纸、竣工验收报告等资料。
3. 设备安装:提供各个设备的使用说明书、安装验收报告等资料。
4. 消防设施:对消防设施进行验收并提供验收报告和相关资料。
移交责任:1. 工程监理单位:对工程施工过程进行监督、检测和验收,保证工程质量。
2. 施工单位:负责工程施工,对工程施工细节和质量给予全面跟踪和管理。
3. 设备安装单位:负责对设备的安装、调试和验收工作。
4. 装饰装修单位:负责对装饰装修工程的设计、施工和验收。
移交后维护:1. 项目移交后,使用单位应对工程进行日常维护和保养工作,确保工程设施的正常使用和安全性。
2. 对工程设施进行定期检查和维护,对可能出现的问题及时进行处理,保证设施的正常运行。
总结:工程完结移交方案是对工程完结时的一套规章制度,对于工程的设施、建设单位、施工单位、设计单位以及监理单位都有详细的要求。
通过遵守这一方案,可以完成工程的验收和移交工作,使工程完结的程序更加规范和有序。
工程实体移交方案一、项目背景为了确保工程实体移交顺利进行,并最大程度特保工程实体所有权、使用权、收益权及责权顺利移交,特制定本工程实体移交方案。
二、工程实体移交的概念工程实体移交是指建设单位在工程项目竣工验收合格后,按照合同约定将工程项目的拥有权、使用权及收益权和责权移交给工程移交单位的过程。
三、工程实体移交的内容按照工程竣工验收条例以及规范的要求,工程实体移交的内容主要包括:1、竣工资料移交:包括施工图、设计图纸、工程质量档案等。
2、工程实体移交:包括工程项目的建筑结构、设备设施、软硬件设施、固定设施,如建筑物、道路、桥梁、管线、设备等。
3、工程实体附件移交:包括站场、办公楼、生产车间等其他与工程实体相关的设施。
四、工程实体移交的流程1、移交申请:工程竣工验收合格后,项目实施单位需向竣工验收部门递交工程实体移交申请。
2、移交评审:竣工验收部门对移交申请进行审核,并与工程实体移交相关单位协商确定移交时间和方式。
3、移交准备:工程实体移交单位需准备好移交相关资料,并组织好移交人员,确保移交的顺利进行。
4、移交验收:工程实体移交相关单位需要到现场对工程实体进行验收,确认移交的内容齐全、合格。
5、签署移交文件:工程实体移交完成后,需双方签署相关移交文件,确认工程实体的移交。
五、工程实体移交的负责人1、移交方负责人:负责组织准备移交资料,协调移交相关部门的工作,确保移交的顺利进行。
2、接收方负责人:负责组织接收移交的工程实体,对移交内容进行验收,并签署相关文件。
六、工程实体移交的注意事项1、移交时间:工程实体移交应尽量选择在合适的时间进行,避免对项目实施产生不利影响。
2、移交质量:工程实体移交的内容应当按照规范要求,确保移交的内容齐全、完好。
3、移交通知:移交实体前需提前通知接收方,确保接收方做好准备。
4、移交安全:在移交过程中,需确保人员的安全,尽量避免意外发生。
七、工程实体移交的效果1、确保工程实体的所有权、使用权、收益权及责权得到顺利移交,避免发生纠纷。
工程竣工验收及工程移交计划书1. 引言本计划书旨在描述工程竣工验收的步骤和工程移交的计划,确保顺利完成工程项目的交接和验收工作。
2. 工程竣工验收步骤以下是工程竣工验收的步骤:2.1 工程检查工程竣工后,我们将对整个工程项目进行仔细的检查,以确保所有工作都已按要求完成,并符合相关的技术标准和法律法规。
2.2 相关文件准备为了进行工程验收,我们将准备以下文件:- 工程质量合格证书- 竣工验收报告- 工程施工图纸和设计验收文件- 相关设备质量检测报告- 施工单位的资质证明文件等2.3 验收委员会组织我们将组织一个验收委员会,由相关专业人员组成,对工程项目进行综合评估和验收。
2.4 工程竣工验收会议我们将召开工程竣工验收会议,与工程建设单位、相关监督部门和设计单位等进行沟通和协商,确定验收时间和地点,并确保各方充分了解验收的要求和流程。
2.5 工程竣工验收报告根据验收委员会的评估和检查,我们将编写一份工程竣工验收报告,详细记录工程项目的整体情况、存在的问题及解决方案等内容。
2.6 工程验收结论根据工程竣工验收报告和相关文件,验收委员会将就工程项目的合格性和是否满足合同要求达成一致意见,并做出工程验收结论。
3. 工程移交计划以下是工程移交的计划:3.1 移交准备在工程竣工验收合格后,我们将准备移交所需的相关文件和资料,确保工程项目的准确记录和信息完整性。
3.2 工程移交会议我们将与工程建设单位和其他相关方进行工程移交会议,共同商讨工程移交的具体细节和程序,如移交时间、地点和方式等。
3.3 工程移交清单我们将编制一份工程移交清单,详细列出要移交的工程项目、文件和资料等内容,确保完整移交。
3.4 工程移交证书在工程移交完成后,我们将签发一份工程移交证书予工程建设单位,作为工程移交的正式确认和记录。
4. 结论本文档明确了工程竣工验收和工程移交的步骤和计划,以确保工程项目的顺利交接和验收,促进项目的成功完成。
我们将按计划执行,确保所有工作符合相关要求,并保持简洁、准确和透明的沟通和协作。
竣工资料移交分解计划
内容:
一、总体要求
1. 竣工资料必须完整、准确、及时移交业主方。
2. 竣工资料移交必须符合相关标准和规范要求。
3. 移交工作应按计划有序进行,确保工期内完成。
二、移交内容
1. 工程竣工决算资料
包括工程量清单、结算资料、竣工决算书等。
2. 工程质量资料
包括工程质量检测报告、隐蔽工程照片等。
3. 工程档案资料
包括施工组织设计、竣工图纸、工程日志等文件、资料。
4. 运维手册
根据项目特点编制相应的运维手册。
三、移交进度
1. 6月30日前完成竣工决算资料移交。
2. 7月31日前完成工程质量资料移交。
3. 8月31日前完成工程档案资料移交。
4. 9月30日前完成运维手册移交。
四、移交要求
1. 资料移交前进行整理,确保完整、准确。
2. 按计划时间节点移交,不得拖延。
3. 移交后按要求进行资料的整理、归档。
4. 移交过程中如有问题及时协调解决。
五、其他
移交工作由项目经理负责组织实施,确保按计划高质量完成竣工资料移交。
工程竣工移交计划
为使工程项目顺利有序地交付校方使用,确保学校在2015年9月1 日按时开学,特编制本计划,请各有关单位根据明确的各自职责按计划执行。
一、工程移交的范围
1.地上地下建筑工程
校区16幢教学、科研用的建筑,1个景观塔,1个地下水处理机房。
2.校区市政附属工程(分三块)
1)市政附属工程:校区道路、综合管线(给排水、供电、供气、智能化等)、景观湖、围墙等。
2)室外体育运动场
3)零星建构筑物:校区大门及门岗、牌楼、升旗台等。
3.校区绿化工程
包括校园绿化、庭院景观绿化、边坡绿化等。
4.校区供电、供水、消防、智能化等专业工程。
本项目的档案资料、财务固定资产等不列入本次移交范围。
二、工程移交的工作机构
1.公司成立由公司各部门负责人参加的移交工作班子。
2.各标段设立由公司工程部负责的工程移交工作小组,总包单位、工程监理、项目参建各专业施工负责人参加移交工作小组。
3.建议校方成立工程交接的工作班子。
三、工程移交的准备工作与职责
1.建筑内外门的钥匙清单
按建筑平面图对门进行编号,编制钥匙清单,门的编号和钥匙上的编号要一致。
清单一式3份,校方2份,公司留底1份。
本项工作由建筑施工单位负责,有精装修的由精装修施工企业负责,要求在工程正式验收前完成,送公司工程部核查。
2.建筑设备清单
包括给排水、电气、暖通、消防、智能化以及专业设备。
要求编制清单,标明设备名称、规格、数量、使用功能、安装位置等。
一式3份。
同时附设备的采购合同、保修书、使用说明书,设备的操作维修专用工具、备品备件等(也应编制清单)。
固定电话、监控摄像机等有特殊功能设施除编制清单外,尚应提供与设施编号对应的系统接线编号,以便于维护。
(附设备编号平面图)本项工作由各系统设备安装单位负责,在工程正式验收前完成,送公司工程部核查。
3.家具、厨具清单(主要指国际交流中心)
要求对建筑内的家具、厨具编制清单,标明家具名称、规格、数量、设置位置等。
一式3份,并附采购合同、保修书、使用说明书等。
由家具、厨具供货单位负责编制清单,送公司工程部核查。
4.编制工程使用说明
介绍建筑概况、各专业系统简况,建筑、设备使用维护注意事项等。
由单位工程总包单位和各专业分包单位负责编制,工程竣工验收前完成,报公司工程部核查。
5.工程资料
1)设计技术文件——1套
包括设计施工图(蓝图和电子版)、图纸会审纪要、设计变更联系单、设计变更确认单等。
由公司技术部整理汇总。
2)竣工图(蓝图2 套)
各施工单位负责编制,送公司工程部核查。
3)竣工验收资料
建筑设备单体、系统的试运行记录、竣工验收纪要、竣工验收证书、工程保修书、竣工验收备案资料,规划、土管、消防、卫生检疫、环保等部门的工程验收资料。
由公司工程部整理汇总。
4)工程经济资料
设备采购合同等。
由公司计财部整理汇总,编制清单。
上述资料工程验收后送公司档案室统一编制移交清单,清单一式2份。
6.编制实物移交清单
主要有面砖、筒瓦等材料备品和巡逻车等设备。
由公司办公室和工程部负责编制。
7.编制工程质量保修联系人通讯录
工程质量保修联系人应包括公司的相关负责人,各施工标段建筑、水电、暖通、消防、智能化等各专业的联系人,公司直接采购安装的设备、材料供货单位保修联系人,道路附属工程、绿化工程、供水供电工程等施工单位保修联系人。
每个施工单位应明确保修总负责人和各专业联系人。
保修联系人通讯录由公司工程部负责收集,公司办公室负责编制,公司移交工作班子审核。
四、工程移交程序
1.单位工程竣工验收后,公司把工程移交校方管理,建筑工程须移交全部钥匙。
2.公司向学校移交单位工程设计资料和竣工图。
工程验收资料根据学校需要在整理完成后先移交复印件,工程档案另行移交。
3.公司组织总包单位和水电、暖通、消防、智能化等各专业施工技术人员向校方对口的管理人员进行专业交接,介绍各专业系统设计施工情况,并进行系统运行示范,解答校方管理人员提出的操作使用问题。
4.公司组织施工单位对交接过程中发现的施工缺陷进行处理。
5.消防、智能化系统除单位工程交接外,还应进行校区整个系统运行交接。
校区供电系统作为一个单位工程交接。
6.公司和校方签署单位工程交接书。
7.单位工程交接完成后,另行组织整个项目验收。
五、移交时间安排
每个单位工程验收完成立即移交学校管理,根据验收工作安排,计划在2015年4月底把建筑工程全部移交学校管理,2015年5月完成全部工程的交接工作。
