开洞粘碳纤维加固方案
- 格式:doc
- 大小:724.50 KB
- 文档页数:9
碳纤维加固施工方案三篇篇一:碳纤维加固施工方案一、框架梁碳纤维复合材料加固方案1、加固范围及部位工程一层框架梁(详见加固平面布置图)加固工程。
2、编制依据与原则2.1、编制依据2.1.1《建筑防腐蚀工程验收标准》(GB-50212)2.1.2《建筑施工现场环境与卫生标准》JGJ 146-20XX2.1.3《建设工程质量验收统一标准》(GB-50300-20XX)2.1.4《涂装作业安全规程,涂装前处理工艺安全》GB76922.1.5《防腐蚀表面工程技术》2.1.6《混凝土结构加固设计规范》GB50367-20XX2.1.7《混凝土结构工程施工质量验收规范》GB50204-20XX2.1.8《工程建设标准强制性条文》2.1.9我公司制定的《施工组织设计管理办法》及《专业施工组织设计编制方法》。
2.2编制原则本施工组织设计作为指导施工的依据,编制依据以下几项编制:2.2.1在满足要求的基础上坚持技术先进、管理科学、经济实用的原则。
2.2.2坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则.2.2.3现行国家有关规范、标准和规程。
2.2.4做好环境保护,减少因施工对当地带来的一切干扰。
2.2.5我们的目标是通过精心组织、施工,向业主交一项质量优良、满意的工程。
施工准备:3.1材料及主要机具:3.1.1粘结剂:采用中国建筑科学研究院建研建材有限公司生产的昆仑牌MSR 碳纤维配套树脂、MSR找平树脂,必须有合格证明及检验报告。
3.1.2碳纤维布:采用XX同泰嘉华科技有限公司生产的TCS-І-300碳纤维布,必须有合格证明及检验报告。
3.1.3压接钢片及射钉必须有合格证明及检验报告。
3.1.4主要机具:角磨机、吹风机、滚压机、射钉枪等。
3.1.5拆除碳纤维布所在部位影响施工的附属设施。
3.1.6粘贴碳纤维布用的粘结剂和钢板准备完毕,并检查合格。
3.1.7施工工具经过调试、运转合格。
粘贴碳纤维布加固施工方案施工部位:三支队八中队营房楼板加固施工方法:1、放线在混凝土粘贴碳纤维的位置测放打磨控制线,打磨控制线比实际粘贴位置线每边宽5cm。
待打磨工作完成后补加粘贴碳纤维的位置线。
2、混凝土面层的清理打磨用角磨机和圆磨片、钢丝刷在砼面上需粘贴碳纤维的部位进行打磨,磨去砼表面浮层,直至打磨出坚实面,影响粘贴的钢筋头和砼凸起处要用砂轮切掉,混凝土表面层出现剥落、空鼓、蜂窝、腐蚀等劣化现象部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理。
用强力吹风机将打磨过的砼面吹干净,做到砼表面清洁、干燥、甚至无粉尘。
构件转角部位需打磨成圆角,其半斤不小于20mm。
3、找平按照使用说明配置找平材料进行找平工作,用小铲刀将配置好的找平材料刮在砼表面凹陷部位,刮严刮实,对于局部较高的突起部分,应用砂轮或磨片磨平,构件表面的小孔、内角用找平材料刮后,表面仍存在的凹凸糙纹用砂纸打磨平整。
找平树脂的配制要严格按照使用说明,混合后要充分搅拌均匀,TE环氧腻子的配制比例为,主剂:硬化剂=2:1(重量比)4、粘贴碳纤维4.1碳纤维的裁剪根据设计尺寸将碳纤维布裁剪成行,碳纤维为单向受力材料,顺着纤维的方向为受力方向,裁剪时要特别注意方向,切忌将纤维斜切断。
4.2配制粘贴树脂按照使用说明配制粘贴树脂,混合后人工充分搅拌均匀。
粘贴树脂应随用随配,每次配制量应在40分钟内用完。
4.3碳纤维的粘贴用滚筒或刷子将配制好的粘贴树脂均匀涂刷到粘贴部位上,在搭接、砼转角部位要多刷一些,将碳纤维布粘贴到砼表面,用特制的滚子顺着纤维沿一个方向多次滚压,去除气泡和褶皱,并使粘贴树脂充分渗透碳纤维布。
碳纤维布沿纤维方向的搭接长度不小于150mm。
质量要求1、严格按照有关规范的质量要求及甲方、监理、设计单位的要求进行施工。
2、位置线放完后,报请有关单位验线。
3、打磨完成后报监理验收,做好隐检记录。
4、材料应有产品合格证,各项技术指标应达到规范规定的数值,胶必须严格按产品说明配制使用。
碳纤维布加固施工方案1. 引言碳纤维布是一种具有高强度、轻质、耐腐蚀等特性的新型复合材料,已广泛应用于结构加固领域。
本文档将介绍碳纤维布加固的基本原理、施工流程和注意事项,以帮助读者了解并实施碳纤维布加固施工方案。
2. 基本原理碳纤维布加固通过将高强度的碳纤维布与被加固结构表面粘接在一起,形成一层增加结构强度的保护层。
碳纤维布的优点在于其轻质高强的特性,不仅可以提高结构的承载能力,还可以增加其抗震和抗裂性能。
3. 施工准备在进行碳纤维布加固施工之前,需要进行以下准备工作:•确定加固结构的材料和强度要求。
•检查结构表面的平整度和清洁度,确保能够有效粘结。
•准备好碳纤维布、环氧树脂胶和相应的施工工具。
4. 施工流程碳纤维布加固的施工流程通常包括以下几个步骤:4.1 表面处理•清洁结构表面,去除油污、灰尘和杂物,确保表面干净。
•检查结构表面的平整度,必要时进行修复和砂浆填补。
•涂布环氧树脂胶在结构表面,以增加与碳纤维布的粘接性能。
4.2 碳纤维布粘贴•将预先切割好的碳纤维布贴在结构表面上,确保与结构表面充分接触。
•使用滚筒工具或刮刀,将碳纤维布与结构表面紧密粘接,排除气泡和皱褶。
•确保碳纤维布贴合整齐,边缘处可以重叠,并与周围结构连接。
4.3 加固层施工•等待碳纤维布粘贴干燥,通常需要几小时至一天的时间。
•在加固层表面涂布一层环氧树脂胶,并使用滚筒工具涂匀,以增加结构表面的平整度。
4.4 结构修整•碳纤维布加固完成后,根据需要进行结构修整,修复加固部位与周围结构的平面和垂直度。
5. 注意事项在进行碳纤维布加固施工时,需要注意以下事项:•施工过程中要保证结构表面的干燥和清洁,以确保粘接性能。
•碳纤维布的质量和粘接剂的选择要符合设计要求,并严格控制施工厚度。
•加固层的表面处理和修整对加固效果有重要影响,务必仔细操作。
•施工完成后需要进行质量检查和验收,以确保施工质量和加固效果。
6. 结论碳纤维布加固施工方案是一种有效提升结构强度和抗震性能的方法。

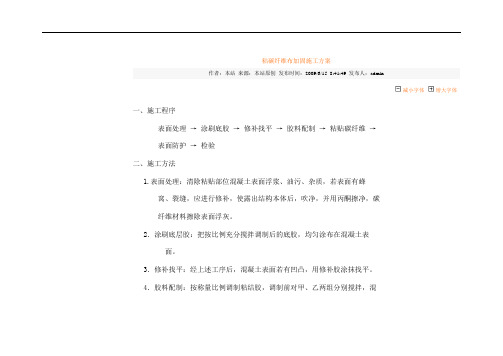

粘碳纤维布加固施工方案作者:本站来源:本站原创发布时间:2009/6/15 8:41:49 发布人:admin减小字体增大字体一、施工程序表面处理→涂刷底胶→修补找平→胶料配制→粘贴碳纤维→表面防护→检验二、施工方法1.表面处理:清除粘贴部位混凝土表面浮浆、油污、杂质,若表面有蜂窝、裂缝,应进行修补,使露出结构本体后,吹净,并用丙酮擦净,碳纤维材料擦除表面浮灰。
2.涂刷底层胶:把按比例充分搅拌调制后的底胶,均匀涂布在混凝土表面。
3.修补找平:经上述工序后,混凝土表面若有凹凸,用修补胶涂抹找平。
4.胶料配制:按称量比例调制粘结胶,调制前对甲、乙两组分别搅拌,混入后再充分搅拌。
5.粘贴碳纤维:按设计要求的尺寸裁剪碳纤维,将配制后的粘结胶均匀涂抹粘贴部位的混凝土表面上。
将裁剪好的碳纤维敷设在涂好粘结胶的基础上,并用滚筒沿碳纤维纤维方向多次滚压使粘结胶充分浸透纤维中。
6.表面防护:在粘贴在碳纤维最后一层均匀涂抹一道粘结胶。
7.检验:粘贴碳纤维完工、固化后,检验粘贴部位的密实度,对局部不密实处进行修补。
三、施工要求1.表面处理:粘贴部位混凝土表层含水率>4%,环境温度<50C 应采取措施达到要求后方能施工。
混凝土表面应露出结构本体洁净。
构件转角应成圆弧状,半径不应小于20mm。
2.涂刷底胶:底胶涂刷应均匀,当指触干燥后方可进入下一工序。
配制的底胶应在50分钟内使用。
3.修补找平:经上述工序后粘贴面平整度应达到5mm/m,有段差转角部位、凹凸部位应找平,抹成平滑曲面。
配制的修补找平胶应在45分钟内使用。
4.胶料配制:胶料应严格按比例充分搅拌后配制。
配制搅拌后的胶料应无沉淀、色差、气泡,并应防止灰尘杂质混入胶料。
粘结剂配制后应在45分钟内使用。
5.粘贴碳纤维:应按设计要求裁剪碳纤维,不得损坏横向织物面,涂抹粘结胶应均匀,敷贴碳纤维应平整无气泡。
多层粘贴,可重复上述步骤,但应在表面指触干燥后立即进行下一层粘贴。
碳纤维加固施工方案引言:在建筑工程领域,对结构强度和稳定性的要求日益提高。
为了提高混凝土结构的承载能力和延长使用寿命,碳纤维加固技术被广泛应用。
本文将探讨碳纤维加固施工方案,从材料选择、工艺流程等方面进行详细探讨。
I. 材料选择碳纤维是一种轻质且高强度的材料,因其优异的特性而成为加固工程中的首选材料。
在选择碳纤维前,需考虑以下几个因素:1. 强度要求:根据工程需要,选择适当的碳纤维。
一般来说,较高强度的碳纤维可提供更大的加固效果。
2. 粘结性能:选择具有良好粘结性能的碳纤维产品,能够确保加固层与原结构的紧密结合,提供更好的强度增益。
3. 耐久性:考虑碳纤维在长期使用中的耐久性,选择具有良好抗老化性能的产品,以确保加固效果能够持久。
II. 工艺流程在进行碳纤维加固施工时,需遵循一定的工艺流程,确保施工质量和效果。
1. 表面准备:首先,对结构表面进行准备工作。
包括清理表面的杂质和老化物,确保基层的干燥和光滑。
然后,使用特殊的刷涂胶水或涂料,增强碳纤维与基层的粘结性。
2. 碳纤维布粘贴:将预先浸泡在环氧树脂中的碳纤维布贴附在基层上,粘贴应尽可能均匀,确保碳纤维布覆盖到需要加固的区域。
3. 树脂浸涂:将环氧树脂浸涂在碳纤维布上,使其与布层紧密结合。
浸涂时要注意均匀分布,避免产生空隙和堆积。
4. 碳纤维板层叠:对于需要更高强度加固的区域,可以采用碳纤维板层叠的方法。
将多层碳纤维板按照预设的叠放顺序依次粘贴,每层之间需加入环氧树脂以确保粘结牢固。
5. 治理与涂层:碳纤维加固层在施工完成后,需要进行一定的后续处理。
包括整平表层、涂刷防水涂料等。
这样能够保护碳纤维加固层免受外界侵蚀,提高整体的耐久性。
III. 施工注意事项在进行碳纤维加固施工时,需注意以下几点,以保证工程质量和安全性:1. 强度计算:在施工前,需进行详细的强度计算和结构分析。
确保加固方案符合相关建筑规范和要求,保证施工后的结构能够满足设计要求。
粘贴碳纤维⽚材加固施⼯技术 1、⾯层处理; 混凝⼟表⾯的劣化层(例如风化、游离⽯灰、脱模剂、剥离的砂浆、粉刷层、污物等)必须⽤砂轮机去除并研磨。
⽤空⽓喷嘴、砂轮机与⽑刷将待补强区的粉尘及松动物质会除,⽤⽔洗净后,必须使其充分⼲燥。
2、断⾯修复; 将混凝⼟⾯层的不良部分(例如剥落、孔隙、蜂窝、腐蚀等)清除。
若有钢筋外露情形,必须先做好防蚀处理,再以强度相等或⼤于混凝⼟的环氧树脂砂浆材料修补。
裂缝以环氧树脂灌注。
裂缝或打除部分若有漏⽔情形时,应先做好⽌⽔、导⽔处理。
3、表⾯修正; 表⾯平整度凸出部分(⼩突起等)以切割机或砂轮机将其铲除并使其平滑。
凹陷部分(打除部分)以环氧树脂或树脂砂浆填补。
转⾓处需研磨⾄凸⾓ R=20毫⽶(R⼀曲率半径)以上,凹⾓则以树脂砂浆填补。
4、底层涂料; ⽓温在5摄⽒度以下,⾬天或RH>95%时,不可施⼯。
施⼯范围的温度、湿度确认后,选⽤适当的底层涂料。
施⼯现场空⽓应⼗分流通,严禁烟⽕。
施⼯时必须要穿带保护装备(⼝罩、护⽬镜及橡⽪⼿套)。
5、碳纤维⽚材的粘贴; 纤维贴⽚预先以剪⼑、⼑⼦依所设计的尺⼨⼤⼩裁好。
依使⽤量剪裁尺⼨、长度在2⽶以内最适当。
为防⽌保管期间的破损,裁剪数量只裁所需使⽤的数量。
施⼯⾯底漆的⼲燥程度可以指触确认。
底漆施⼯超过1星期以上时,应以砂轮机磨平。
将环氧树脂的主剂(A剂)和硬化剂(B剂)依所规定的配⽐放置于拌合桶中,使⽤电动搅拌机,使其均匀的混合(约2分钟)。
⼀次的拌合量为在可使⽤时间的施⼯量,超过可使⽤时间的材料,不可使⽤。
环氧树脂⽤⽑刷滚轮平均涂布(涂布底漆上)。
涂布量随施⼯⾯的表⾯粗糙程度会有所变化,转⾓部分要多涂。
强化纤维粘贴于树脂涂布⾯后,以⽑刷滚轮和橡⽪刮⼑顺着纤维⽅向⽤⼒推平,使树脂浸透并去除⽓泡,纤维(长向)⽅向的搭接长度⾄少要留10厘⽶,短向则不⽤留。
粘贴后放置30分钟,若纤维有浮出或脱线情形发⽣时,以滚轮或橡⽪刮⼑压平修正。
碳纤维加固-改造施工方案
简介
碳纤维加固技术是一种常用的结构加固手段,通过将高强度的碳纤维布与特定
的胶粘剂结合,可以有效提高结构的承载能力和耐久性。
本文将介绍碳纤维加固的基本原理、施工步骤和注意事项,为工程师和施工人员提供一份详细的改造施工方案。
基本原理
碳纤维加固的基本原理是利用碳纤维具有优异的拉伸性能和耐腐蚀性,在结构
受力部位施加碳纤维布,形成一个外部加固层,通过与基体结构的黏结作用,共同承担结构的荷载,从而提高整体结构的承载性能。
施工步骤
步骤一:表面处理
1.清洁表面,去除油污和松散物。
2.对表面进行修补,填补裂缝和凹坑,确保表面平整。
步骤二:粘结底层
1.涂刷胶粘剂于基面,形成底层。
2.碳纤维布贴附在底层上,确保整齐平滑。
步骤三:粘结中层
1.涂刷胶粘剂于碳纤维布表面。
2.再次贴附碳纤维布,确保整齐平滑。
步骤四:收尾工作
1.涂刷适当厚度的胶粘剂于碳纤维布表面。
2.最后贴附一层碳纤维布,保护和固定整个加固层。
注意事项
1.碳纤维加固前需对结构进行详细检测和评估,确保工程的可行性。
2.施工过程中应注意胶粘剂的质量和施工环境,避免影响加固效果。
3.确保碳纤维布的质量和规格符合要求,避免施工过程中出现质量问题。
4.施工人员应遵守相关安全操作规定,减少施工风险和事故发生。
结论
碳纤维加固技术是一种有效改善结构性能的方法,通过合理施工和质量控制,可以提高结构的承载能力和耐久性,延长结构的使用寿命。
在实际施工中,工程师和施工人员应严格按照施工方案进行操作,确保加固效果和工程质量。
碳纤维及钢构加固施工方案编制人:审核人:审批人:一、工程概况本工程为改造工程,因业主使用功能需要,现在四层至十二层楼面增加隔墙,在四层至屋面开孔增加通风口管道井,业主特委托专业设计公司对原结构进行碳纤维加固和钢构加固方案;业主委托我公司承担结构板碳纤维加固和钢构加固施工任务。
二、编制依据1、《混凝土结构加固设计规范》(GB50367-2013)2、《混凝土结构工程施工质量验收规范》(GB50204-2013)3、《混凝土结构后锚固技术规程》(JGJ145-2013)4、梁、板结构加固施工图5、施工现场实际情况三、施工要求1、一般要求粘贴碳纤维布加固修复结构应由熟悉该技术施工工艺的专业施工队伍完成,在隔墙位置板底粘贴两道宽20公分的碳纤维布加固;在开洞位置增加钢梁进行加固,钢梁两侧的混凝土梁两边各附加三道u型箍。
2、材料要求1)碳纤维布300克/平米,抗拉强度大于等于3400Mpa,采用专门配置的A级改性环氧树脂胶粘剂。
粘钢采用:1u-3*150*3@200/1Y-100*3/M8,专门配置的A级改性环氧树脂胶粘剂。
2)粘贴碳纤维织物和钢梁加固混凝土结构时,应使用与钢板及碳纤维有良好适配性的粘结剂。
使用前确定碳纤维布和钢板及粘接剂性能检测合格。
四、碳纤维施工工序1、施工准备1)主要机具:角磨机、吹风机、滚压机等。
2)拆除碳纤维布所在部位影响施工的附属设施。
3)粘贴碳纤维布用的粘结剂和钢板准备完毕,并检查合格。
4)施工工具经过调试、运转合格。
5)项目经理及项目技术负责人根据施工方案对操作班组进行全面技术交底。
2、混凝土基底处理1) 施工前应按设计图纸在需加固部位放线、定位,定位以现场为主,碳纤维中线与隔墙中线对齐。
2) 将构件表面凸出部分(混凝土构件交接部位、模板的段差等)打磨平整。
修整后的段差要平顺。
棱角的部位,用磨光机磨成圆角。
圆角半径最小不得小于20mm。
3、涂底涂树脂1)把底涂树脂的主剂和固化剂按规定比例称量准确后放入容器内,用搅拌器拌合均匀。
粘碳纤维布加固施工方案一、施工准备1.预先评估结构的损伤程度和需要加固的区域,确定所需的碳纤维布尺寸和数量。
2.进行结构表面的清洁和处理,确保表面光滑、无油污和松散物质,并采用抛丸或砂磨等方法增加表面粗糙度,提高粘结性能。
3.对需要加固的结构进行局部加固或修复,修复缺陷和裂缝,确保结构的稳定性和完整性。
二、常规施工步骤1.确定碳纤维布的布置方向和层数。
一般情况下,纤维的布置方向应与主要受力方向垂直,同时考虑结构的几何形状和受力分布。
2.将碳纤维布剪成合适的尺寸,并使用适当的粘合剂涂抹在结构表面上。
粘合剂的选择应根据结构材料和施工环境来确定。
3.将碳纤维布覆盖在粘合剂上,用刮板或刷子等工具将其压平,并确保纤维布与结构表面完全贴合,无气泡和空隙。
4.根据需要逐层加固,每层应待上一层干燥后再施工,以确保粘结的牢固性和性能。
5.在最后一层碳纤维布施工完毕后,使用滚筒或刷子等工具再次涂抹粘合剂,以加强碳纤维布与结构之间的粘结。
三、质量控制和成品处理1.在施工过程中,及时测量纤维的层数和厚度,确保施工质量和设计要求的一致性。
2.在施工期间,严格控制温度和湿度等环境条件,以确保粘合剂的固化和纤维的粘结质量。
3.施工完毕后,对加固区域进行全面检查和评估,确保施工质量达到预期要求。
4.根据设计要求进行成品处理,包括修整、涂料涂覆和其他保护措施,以提高结构的耐久性和美观性。
四、注意事项1.在施工前应进行充分的材料试验和结构评估,确保施工方案的可行性和有效性。
2.在施工过程中,应注意施工人员的安全,采取必要的防护措施,如佩戴防护手套、面具和安全帽等。
3.对于大面积的加固项目,可采用分阶段施工,以确保施工的连续性和质量控制。
4.在施工完毕后,及时清理施工现场,回收废弃材料,并妥善处理涂料和粘合剂等废液和废弃物。
综上所述,粘碳纤维布加固施工方案是一种有效的结构加固方法,通过合理的施工步骤和质量控制,可以提高结构的强度和刚度。
碳纤维粘贴加固施工方案碳纤维加固施工方案本工程采用碳纤维材料加固梁、柱。
下面是主要施工工艺。
一、材料要求1.碳纤维复合材料应采用日本进口东丽品牌的300g/m2碳纤维布(或同等性能的进口品牌,使用前需经设计单位认可),其基本性能应符合标准要求。
2.粘结剂应使用与基材及碳纤维有良好适配性的新加坡进口美瑞品牌(或同等性能的进口品牌,使用前需经设计单位认可),其基本性能也应符合标准要求。
二、施工要求1.由熟悉该技术施工工艺的专业施工队伍完成加固修复方案和施工技术措施。
2.施工工序包括施工准备、表面处理、涂底涂树脂、找平处理、涂浸渍树脂或粘贴树脂、粘贴碳纤维片材和表面防护。
三、混凝土基底处理1.将混凝土构件表面残缺、破损部分剔凿、清除干净并达到结构密实部位。
检查外露钢筋是否锈蚀,如有锈蚀,需进行必要的除锈处理。
2.对经过剔凿、清理和露筋的构件残缺部分,用高于原构件混凝土强度的环氧砂浆进行修补、复原,达到表面平整。
3.将构件表面凸出部分(混凝土构件交接部位、模板的段差等)打磨平整。
修整后的段差要平顺。
4.棱角的部位,用磨光机磨成圆角。
圆角半径最小不得小于20mm。
5.清洗打磨过的构件表面,并使其充分干燥。
6.施工前应按设计图纸在需加固部位放线、定位。
四、涂底涂树脂1.把底涂树脂的主剂和固化剂按规定比例称量准确后放入内,用搅拌器拌合均匀。
一次调和量应以在可使用时间内用完为准。
超过可使用时间不得再用。
2.在底涂树脂中严禁添加溶剂。
含有溶剂的毛刷或用溶剂弄湿了的滚筒不得使用。
3.用滚筒刷均匀地涂抹底涂树脂。
4.底涂树脂固化后,在构件表面有凝结凸起时,要用砂纸磨光。
磨光后若露出混凝土基面,应再补涂底涂树脂。
五、构件表面的残缺修补1.构件表面凹陷部位(蜂窝、麻面、小孔等)应用找平树脂填平,修复至表面平整。
修补混凝土结构时,需要使用找平树脂来填补内角、段差、起拱等不平整的部位。
在使用找平树脂时,要确保气温在5℃以上,相对湿度RH<85%。
**********新开洞口粘碳纤维加固施工组织设计方案***************2012年11月8日一、工程概况本工程位********************************************************考虑到装修,我公司采用碳纤维片材进行加固处理。
(详见施工图)。
二、编制依据1、结构局部改造加固图纸2、《建筑工程施工质量验收统一标准》(GB50300-2001)3、采用《碳纤维片材加固技术规范》CECS146-20034、《混凝土结构加固技术规范》(CECS25:90)5、《建筑现场临时用电安全技术规程》(JGJ80-91)6、《建筑工程施工现场供用电安全规范》(GB50194-93)7、《北京市建筑工程施工现场安全管理标准》三、施工部署1、材料准备:主要材料:碳纤维片材、胶。
2、工具准备:角磨机、水钻机、水钻钻头3、劳动力安排计划为保证本工程的工期要求,在合理安排工序和劳动力的前提下,公司将选择技术素质高、纪律严明且具有类似工程施工经验的队伍。
现场施工人员安排如下图所示:4、工程进度计划根据施工现场实际情况,在合理统筹安排且确保工程总体工期的前提下,配合相关施工方进行施工,如在施工期间因非人为或工程变更等因素,工期可按7天计算。
四、主要分项施工方法及技术要点(一)、水钻切割1、施工工艺1-1、定位放线:对需切割的部位弹出位置线,并校验准确。
1-2 、水钻切割:沿定位线采用相应直径钻头的水钻四周切割,钻孔重合率为1.2,(见下图)1-4、截面打磨|:墙体切割后对混凝土墙面断截面进行人工剔凿、打磨,使其平整,方可进行下一道施工工序。
1-5、垃圾清理:采用人力配合机械将破碎的混凝土垃圾及时清出作业面,运至现场指定地方,待外运。
1-6、分项工程验收:对切割好的洞口尺寸及位置进行分项验收,然后进行下道工序。
2、水钻施工安全注意事项2-1、现场用电必须设专职电工,除电工外,任何人不得动用用电设备。
遵守现场的用电制度,作业用电要有专业电工负责。
2-2、切割前先在切割部位周围搭设简易防护。
2-3、高空作业时水钻固定必须牢固,操作人员必须戴好安全带,安全带挂钩点严紧与所切割部位有任何连接。
2-4、施工现场应保持清洁,垃圾每层沿墙边堆放且不要过于集中,每班完活后垃圾清理装袋,并运至指定地点。
(二)粘碳纤维加固施工工艺1施工工艺对混凝土基层进行打磨、找平测量放线→配制并涂刷底层树脂→找平处理→粘贴碳纤维片材→表面防护2测量放线:根据图纸要求在混凝土的梁上弹出粘贴碳纤维的位置线。
3表面处理:被粘贴混凝土表面用角磨机打磨平整,除去表层浮浆‘油污等杂质,直到完全露出混凝土结构新面,混凝土表面必须平整、坚实、无杂质、表面干燥等。
4找平处理:按产品供应商提供的找艺规定配制找平胶。
应对混凝土表面凹陷部位依据设计要求用找平材料填被平整,且不应有棱角。
在找平材料表面指触干燥后报请监理验收后方可进行下一步工序施工。
5测量放线:根据图纸要求在混凝土的梁上再次弹出粘贴碳纤维的位置线。
6粘贴碳纤维布:按照设计要求的尺寸裁剪碳纤维布。
按粘结面积计算好用胶量,按产品供应商提供的工艺配胶,在一清洁容器中充分搅拌均匀。
用硬毛刷将配好的粘合剂均匀的涂刷到粘结面,胶量必须充足、饱满。
将剪好的碳纤维布贴于混凝土粘贴面,使胶层呈现中间突起状,平均厚度1.5~2mm用专用的滚筒顺纤维方向多次滚压,促使碳纤维布平直延展,粘合剂充分渗透。
滚压时不得损伤碳纤维布。
在碳纤维布表面涂刷部分粘合剂,继续往复刮涂碾压,赶出气泡,并使粘合均匀覆盖碳布。
净置1~2小时至指干,重复碾压消除因纤维浮起和错协可能引起的气泡、粘接不实等。
7最后碳纤维布的表面均匀涂抹浸渍树脂。
8质量标准1)工程质量标准2)本工程质量等级标准为:优良。
3)本工程施工和验收的依据为:①施工图纸和技术变更洽商;②《建筑安装分项工程施工工艺规程》;③《建筑安装工程质量检验评定标准》GBJ301-88;④现行的国家施工及验收规范、专业技术规程、强制性标准。
五、文明施工管理制度现场文明施工管理是企业施工生产经营的综合反映,应贯穿于施工管理的全过程,以便提高劳动生产率,降低物耗、消除污染、美化环境,提高工程质量,延长机械使用寿命,有效地防止火灾事故,减少安全隐患,保证社会效益和企业经济效益的稳步提高。
1、做到施工现场整洁、有序。
2、对施工人员进行文明、社会道德教育,遵守公共道德。
3、要求着装整洁、讲卫生,不随地吐痰,不大声喧哗,严格遵守社会公德,职业纪律,妥善处理施工现场周围的公共关系,争取有关单位和群众的谅解和支持。
4、深入贯彻企业内部规定的文明工地标准。
5、施工现场设专人抓文明施工。
6、保证施工现场各类材料堆码有序,现场排污水系统处于良好状态。
7、施工工人操作地点和周围必须清洁、整齐、做到干活脚下清,活完场地净。
8、施工机具要做到摆设整齐,机身保持整洁,标语编号明显,安全装置灵敏有效,机棚内外干净。
9、运输各种材料、垃圾等遮盖和防护措施,防止泥浆等随车带出场外,影响市容环境卫生。
10、现场施工人员佩戴身份卡。
11、施工垃圾必须搭设封闭临时专用垃圾道,严禁随意凌空抛撒。
施工垃圾及时清运,适量洒水,减少扬尘,防止大气污染。
六、安全技术措施为保证施工作业顺利进行,在施工中,我们将根据《职业安全卫生管理体系——规范OHSMS18001》标准,始终贯彻“安全第一、预防为主”的安全生产工作方针,认真执行国务院、建设部、北京市关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证施工人员在生产过程中的安全与健康,严防各类事故发生,以安全促生产。
强化安全生产管理,通过组织落实、责任到人、定期检查、认真整改,杜绝死亡事故,确保无重大工伤事故,严格控制轻伤频率在千分之六以内。
7.1组织管理1、成立由项目经理部安全生产负责人为首,各专业施工单位安全生产负责人参加的“安全生产管理委员会”组织领导施工现场的安全生产管理工作。
2、项目经理部主要负责人与各专业施工单位负责人签订安全生产责任状,使安全生产工作责任到人,层层负责。
7.2管理制度1、一般管理制度(1)每周召开一次“安全生产管理委员会”工作例会,总结前一阶段的安全生产情况,布置下一阶段的安全生产工作。
(2)各专业施工单位在组织施工中,必须保证有本单位施工人员施工作业就必须有本单位领导在现场值班,不得空岗、失控。
(3)严格执行施工现场安全生产管理的技术方案和措施,在执行中发现问题应及时向有关部门汇报。
更改方案和措施时,应经原设计方案的技术主管部门领导审批签字后实施,否则任何人不得擅自更改方案和措施。
(4)建立并执行安全生产技术交底制度。
要求各施工项目必须有书面安全技术交底,安全技术交底必须具有针对性,并有交底人与被交底人签字。
建立并执行班前安全生产讲话制度。
(5)建立并执行安全生产检查制度。
由项目经理部每半月组织一次由各专业施工单位安全生产负责人参加的联合检查,对检查中所发现的事故隐患问题和违章现象,开出“隐患问题通知单”,各施工单位在收到“隐患问题通知单”后,应根据具体情况,定时间、定人、定措施予以解决,项目经理有关部门应监督落实问题的解决情况。
若发现重大不安全隐患问题,检查组有权下达停工指令,待隐患问题排除,并经检查组批准后方可施工。
(6)建立机械设备、临电设施和各类脚手架工程设置完成后的验收制度。
未经过验收和验收不合格的严禁使用。
7.3施工安全保障措施:1、行为控制(1)进入施工现场的人员必须按规定戴安全帽,并系下颌带。
戴安全帽不系下颌带视同违章。
(2)凡从事2米以上无法采用可靠防护设施的高处作业人员必须系安全带。
安全带应高挂低用,不得低挂高用,操作中应防止摆动碰撞,避免意外事故发生。
(3)参加现场施工的所有特殊工种人员必须持证上岗,并将证件复印件报项目经理部安全文明部备案。
(4)没有项目经理部安全总监的批准,任何施工人员不得碰动现场的安全防护设施。
2、劳务用工管理(1)各施工人员,必须接受建筑施工安全生产教育,经考试合格后方可上岗作业,未经建筑施工安全生产教育或考试不合格者,严禁上岗作业。
(2)每日上班前,班组负责人必须召集所辖全体人员,针对当天任务,结合安全技术交底内容和作业环境、设施、设备状况、本队人员技术素质、安全意识、自我保护意识以及思想状态,有针对性地进行班前安全活动提出具体注意事项,跟踪落实,并做好活动纪录。
(3)强化对外施工人员的管理。
用工手续必须齐全有效,严禁私招乱雇,杜绝违法用工。
3、安全防护管理对现场的预留孔洞,必须进行封闭覆盖,危险处,在边沿处设置两道护栏杆,并于夜间应设红色标志灯。
4、临时用电管理(1)建立现场临时用电检查制度,按现场临时用电管理规定对现象的各种线路和设施进行定期检查和不定期抽查,并将检查、抽查记录存档。
(2)临时配电线路必须按规范架设,架空线必须采用绝缘导线,不得采用塑胶软线,不得成束架空敷设,也不得沿地面明敷设。
(3)施工机具、车辆及人员,应与内、外电线路保持安全距离。
达不到规范规定的最小距离时,必须采用可靠的防护措施。
(4)配电系统必须实行分级配电。
现场内所有电闸箱的内部设置必须符合有关规定,箱内电器必须可靠、完好,其造型、定值要符合有关规定,开关电器应标明用途。
电闸箱内电器系统须统一式样、统一配制,箱体统一刷涂桔黄色,并按规定设置围拦和防护棚,流动箱与上一级电闸箱的联接,采用外插联接方式。
(5)在采用接地和接零保护方式的同时,必须设两级漏电保护装置,实行分级保护,形式完事的保护系统。
漏电保护装置的选择应符合规定。
(6)电动工具的使用应符合国家标准的有关规定。
工具的电源线、插头和插座应完好,电源线不得任意接长和调换,工具的外绝缘应完好无损,维修和保管应由专人负责。
(7)施工现场的临时照明一般采用220V电源照明,临时照明和动力电源应穿管布线,必须按规定装设灯具,并在电源一侧加装漏电保护器。
七、消防保卫措施1、工地设保卫管理领导小组,并指派一名负责人主管保卫工作;2、对施工人员,在进场进行法规法律教育,树立守法意识;3、与甲方保卫部门办理工作人员临时出入证;4、施工现场设保卫人员巡视,以保证工程材料、设备、施工机械的齐全性,发现可疑人员及时清出现场;5、遵守甲方有关规章制度。
