流水施工的主要参数在组织项目流水施工时,用以表达流水施工在施工工艺、空间布置和时间排列方面开展状态的参量,统称为流水参数,包括工艺参数、空间参数和时间参数三类。
一、工艺参数在组织流水施工时,用以表达流水施工在施工工艺上的开展顺序及其特性的指标,称为工艺参数。
具体是指在组织流水施工时,将拟建工程项目的整个建造过程分解成的各施工过程的种类、性质和数目的总称,通常包括施工过程和流水强度。
1.施工过程在工程项目施工中,施工过程所包含的施工范围可大可小,既可以是分部工程,也可以是分项工程。
根据工艺性质不同,它可分为制造类施工过程、运输类施工过程和建造安装类施工过程三种。
施工过程的数目以n表示,是流水施工的基本参数之一。
(1)制造类施工过程。
制造类施工过程是指为了提高建筑产品的装配化、工厂化、机械化和加工生产能力而形成的施工过程,如砂浆、混凝土、构配件和成品的制备过程。
这些施工过程一般不占有施工项目空间,也不影响总工期,一般不列入施工进度计划,只有占有施工对象的空间并影响总工期时,才列入施工进度计划,如在拟建车间、试验室等场地内预制或组装的大型构件等。
(2)运输类施工过程。
运输类施工过程是指将建筑材料、构配件、设备和制品等物资,运到施工工地仓库或施工对象加工现场而形成的施工过程。
它一般不占有施工项目空间,不影响总工期,一般不列入施工进度计划,只在占有施工对象空间并影响总工期时,才必须列入施工进度计划,如随运随吊方案的运输过程。
(3)建造安装类施工过程。
建造安装类施工过程是指在施工项目空间上,直接进行施工,形成最终建筑产品的过程,如地下工程、主体工程、屋面工程和装饰工程等施工过程。
这些过程占有施工对象空间并影响施工工期,必须列入项目施工进度计划表,是项目施工进度计划表的主要内容。
通常,建造安装类施工过程,可按其在工程项目施工过程中的作用、工艺性质和复杂程度的不同进行分类。
1)主导施工过程和穿插施工过程。
主导施工过程是指对整个工程项目起决定作用的施工过程,在编制施工进度计划时,必须重点考虑,如砖混结构的主体工程砌筑等施工过程;穿插施工过程则是与主导施工过程相搭接或平行穿插并严格受主导施工过程控制的施工过程,如安装门窗、设备安装、脚手架搭设等施工过程。
流水参数及工期的计算公式在工程项目中,流水参数及工期的计算是非常重要的一项工作。
通过合理的计算,可以有效地控制工程项目的进度和成本,提高工程施工效率。
本文将介绍流水参数及工期的计算公式,并通过实例分析来说明其应用。
一、流水参数的计算公式。
流水参数是指在工程施工中,各种施工资源(如人力、材料、机械等)的使用效率。
在计算流水参数时,需要考虑施工资源的投入和产出,以及施工过程中的各种因素。
一般来说,流水参数的计算公式如下:流水参数 = 施工产出 / 施工资源投入。
其中,施工产出可以是指工程项目的完成进度或产出量,施工资源投入可以是指人工、材料、机械等资源的投入量。
通过计算流水参数,可以评估施工效率的高低,为工程项目的进度控制提供依据。
二、工期的计算公式。
工期是指工程项目从开始施工到完工所需的时间。
在计算工期时,需要考虑各种施工资源的使用情况、工程项目的规模和复杂程度,以及施工过程中可能出现的各种问题。
一般来说,工期的计算公式如下:工期 = 施工量 / 施工效率。
其中,施工量可以是指工程项目的总量或各个施工阶段的量,施工效率可以是指施工资源的使用效率或流水参数。
通过计算工期,可以评估工程项目的完成时间,为项目进度的控制和安排提供依据。
三、实例分析。
为了更好地理解流水参数及工期的计算公式,我们以一个简单的施工项目为例进行分析。
假设某工程项目需要完成1000平方米的地面铺设工作,施工资源包括10名工人、1000平方米的砖瓦材料和一台铺砖机。
根据上述计算公式,我们可以进行如下计算:1. 计算流水参数。
假设该工程项目的完成进度为800平方米,施工资源的投入为8名工人、800平方米的砖瓦材料和一台铺砖机。
则流水参数可以计算如下:流水参数 = 800 / (8 + 800 + 1)= 0.89。
2. 计算工期。
假设该工程项目的总量为1000平方米,施工效率为0.89。
则工期可以计算如下:工期 = 1000 / 0.89 = 1123天。
流水施工参数流水施工包括工艺参数、空间参数和时间参数三类。
1.工艺参数。
在组织流水施工时,用以表达流水施工在施工工艺上的开展顺序及其特性的参量,均称为工艺参数。
它包括施工过程和流水强度两种。
施工过程所包含的施工范围可大可小,既可以是分项工程,又可以是分部工程,也可以是单位工程,还可以是单项工程。
施工过程的数目,以n表示,它是流水施工的基本参数之一。
根据工艺性质不同,它可分为制备类、运输类和砌筑安装类等施工过程。
某施工过程在单位时间内所完成的工程量,称为该施工过程的流水强度。
它可由下式计算。
V↓j=R↓jS↓j式中:V↓j-某施工过程j的流水强度;R↓j-某施工过程的工人数或机械台数;S↓j-某施工过程的计划产量定额。
2.空间参数。
在组织流水施工时,用以表达流水施工在空间布置上所处状态的参量,均称为空间参数。
它包括工作面、施工段和施工层等三种。
某专业工种在加工建筑产品时,所必须具备的活动空间,称为该工种的工作面。
它是根据该工种的计划产量定额和安全施工技术规程的要求确定的。
工作面确定的合理与否,将直接影响专业工种的生产效率,必须认真加以确定。
为了有效地组织流水施工,通常将拟建工程在平面上划分为若干个劳动量大致相等的施工段落,这些施工段落称为施工段。
施工段的数目以m表示,它是流水施工的基本参数之一。
在划分施工段时,一般应遵循下列原则:(1)同一专业工作队在各个施工段上的劳动量应大致相等,其相差幅度不宜超过10%~15%。
(2)为充分发挥工人或机械的生产效率,不仅要满足专业工种对工作面的要求,而且要使施工段所能容纳的劳动力人数或机械台数满足合理劳动组织的要求。
(3)施工段数目,要满足合理流水施工组织的要求,即m≥n。
(4)为了保证工程的结构完整性,施工段的分界线应尽可能与结构的自然界线相一致,如温度缝和沉降缝等处;如果必须将分界线设在增体中间时,应将其设在门窗洞口外,这样可以减少留槎,便于修复墙体。
(5)对于多层建筑物,既要划分施工段又要划分施工层。

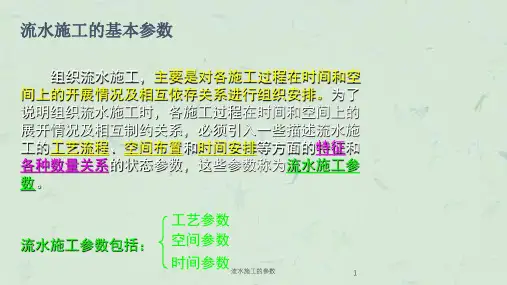

流水施工工期计算方法(完整常用版)(可以直接使用,可编辑优秀版资料,欢迎下载)流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数—-流水施工参数,包括工艺参数、空间参数和时间参数。
(一)工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。
1.施工过程组织建设工程流水施工时,根据施工组织及计划安排需要而将计划任务划分成的子项称为施工过程。
施工过程的数目一般用小写n来表示,它是流水施工的确要参数之一.根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。
(1)建造类施工过程,是指在施工对象的空间上直接进行砌筑、安装与加工,最终形成建筑产品的施工过程。
(2)运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。
(3)制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。
如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程.由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度计划,并在其中大多作为主导施工过程或关键的工作.运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度计划之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度计划中.2.流水强度流水强度是指流水施工的某施工过程(专业工作队)在单位时间内完成的工程量,也称为流水能力或生产能力.流水强度通常用大写V来表示。
表示:V-—某施过程(队)的流水强度Ri——投入该施工过程的第i 种资源量(施工机械台数或工人数)Si—-投入该施工过程的第i 种资源的产量定额X—-投入该过程的资源种类数(二)空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。
第1篇一、工程流水施工计算公式概述1. 流水节拍(t):指一个施工过程在一个施工段上完成所需的时间。
流水节拍是流水施工计算的核心,其计算公式如下:t = G / (S - 1)其中,G为施工过程所需的总工作量,S为施工段数。
2. 流水步距(K):指相邻两个施工过程在同一施工段上开始施工的时间间隔。
流水步距的计算公式如下:K = t / n其中,n为施工过程数。
3. 流水施工工期(T):指整个工程从开始到结束所需的时间。
流水施工工期的计算公式如下:T = (M + N - 1) K其中,M为施工段数,N为施工过程数。
二、工程流水施工计算公式的应用1. 确定施工顺序:根据施工过程的流水节拍和流水步距,合理安排施工顺序,确保各施工过程连续、有序地进行。
2. 划分施工段:根据施工过程的特点和工程量,合理划分施工段,以便于流水施工的实施。
3. 计算流水节拍和流水步距:通过计算流水节拍和流水步距,为施工组织提供依据,确保施工进度。
4. 计算流水施工工期:根据流水施工工期,合理安排施工计划,确保工程按期完成。
5. 优化施工方案:通过调整施工顺序、施工段划分、流水节拍和流水步距等参数,优化施工方案,提高施工效率。
三、案例分析以下以某住宅工程为例,说明工程流水施工计算公式的应用。
1. 施工过程:土方开挖、基础施工、主体结构施工、装饰装修。
2. 施工段划分:每层为一个施工段,共10层。
3. 施工过程数:4个。
4. 施工段数:10个。
5. 施工过程流水节拍:土方开挖2天/层,基础施工3天/层,主体结构施工4天/层,装饰装修5天/层。
根据上述信息,计算流水节拍和流水步距:流水节拍t = (2 + 3 + 4 + 5) / (10 - 1) = 14 / 9 ≈ 1.56天/层流水步距K = 1.56 / 4 = 0.39天/层根据流水施工工期计算公式:T = (10 + 4 - 1) 0.39 ≈ 15.6天综上所述,该住宅工程流水施工工期约为15.6天。
流水施工计算范文流水施工是一种常见的施工方式,适用于各种大小的工程,包括道路、桥梁、水利设施等。
流水施工计算是指对流水施工的各项工作进行综合计算,确保施工按照计划顺利进行。
本文将从流水施工计划的编制、材料计算、人工计算和机械设备计算等方面进行分析和探讨。
一、流水施工计划的编制1.分析工程特点:包括工程的性质、规模、施工条件、环境要求等方面的特点。
2.制定工期计划:根据工程的实际情况和要求,确定合理的工期计划,并根据施工进度安排流水工序。
3.确定施工方法:根据工程的具体情况,选择合适的施工方法,并考虑工艺流程、材料、人力和机具的需求,分工安排。
二、材料计算在流水施工中,材料的计算是流水施工计算的重要组成部分。
材料计算的准确性将直接影响到施工过程中材料需求的合理性。
材料计算的注意事项包括以下几点:1.准确掌握材料信息:对使用的材料进行详细的了解,包括所需的种类、品牌、规格、数量、单价等。
2.考虑材料的损耗:在进行材料计算时,需要考虑到在运输、施工过程中材料的损耗情况,合理评估材料的使用量。
3.考虑施工的顺序和工艺:在计算材料需求时,需要根据施工的顺序和工艺流程,合理评估各个工序所需的材料量。
4.参照相关规范和标准:在进行材料计算时,需要参照相关规范和标准,确保计算结果的准确性和合理性。
三、人工计算人工计算是流水施工计算中的另一个重要方面,它涉及到施工人员的需求和合理配置。
在进行人工计算时,需要考虑以下几个方面:1.确定施工各个工序的人员需求:根据施工计划和工艺流程,确定各个工序所需的人员数量,包括工人、技术人员和管理人员等。
2.考虑人员的工作时间和工作负荷:在进行人工计算时,需要考虑到施工人员的工作时间和工作负荷,以确保合理配置人力资源。
3.考虑人员的技术水平和工作效率:在人工计算中,需要考虑到施工人员的技术水平和工作效率,合理评估人员的工作能力,确保施工进度和质量。
四、机械设备计算在流水施工中,机械设备的使用是提高施工效率和质量的关键。
流水施工参数计算首先,针对不同类型的水利工程,流水施工参数的计算方法也不同。
比如对于航道淤泥清淤工程,需要计算的参数主要有流速、流量和水封高度。
而对于水坝修建工程,需要计算的参数主要有水深、流量和流速。
其次,计算流水施工参数的第一步是确定水利工程的特点和要求。
根据工程的类型、规模和施工条件,明确施工参数的计算范围和目标。
然后,根据工程特点和要求,选择合适的计算方法。
一般来说,流水施工参数可以通过数据分析和实际测试来确定。
流速的计算通常可以通过流量计算公式来进行。
比较常用的流量计算公式包括库伦方程、曼宁方程和切比雪夫方程等。
根据实际情况选择合适的计算公式,将工程的相关参数带入计算公式中即可。
流量的计算可以通过流速和横截面积的乘积来进行。
流量的计算对于水利工程的设计和施工非常重要,它直接决定了水力设施的尺寸和工程的施工进度。
水封高度是指在施工过程中,水体上升到的高度。
对于有水流施工的场合,水封高度的计算是关键。
水封高度的计算可以通过测量流量和水深的变化来进行,也可以通过施工前的模拟实验来确定。
水深的计算通常可以通过测量水体的深度来进行。
对于较深的水域,可以使用浮标测深仪等专用设备进行测量。
最后,根据计算结果,制定合理的施工方案。
根据施工参数,确定施工的技术要求和施工工艺,制定详细的施工方案和施工计划。
总之,流水施工参数的计算是水利工程施工中非常重要的一环。
通过合理的计算和确定,可以确保施工的顺利进行,同时也能保证施工质量和安全。
流水施工参数的计算需要充分考虑工程的特点和要求,并且选择合适的计算方法进行。
流水施工各项参数计算公式在建筑施工中,流水施工是一种常见的施工方法,它可以有效地提高施工效率,降低施工成本,因此受到了广泛的应用。
在进行流水施工时,需要对各项参数进行精确的计算,以确保施工过程的顺利进行。
本文将介绍流水施工中常用的各项参数计算公式,以及它们的应用方法。

1. 施工周期计算公式。
施工周期是指完成一定工程量所需的时间,它是流水施工中最基本的参数之一。
在进行施工周期的计算时,需要考虑到工程量、施工人员数量、施工设备的效率等因素。
一般来说,施工周期的计算公式如下:施工周期 = 工程量 / (施工人员数量×施工设备效率)。
其中,工程量是指需要完成的工程量,施工人员数量是指参与施工的人员数量,施工设备效率是指施工设备的工作效率。
通过这个公式,可以比较准确地计算出完成一定工程量所需的时间,从而合理安排施工计划。
2. 施工进度计算公式。
施工进度是指在一定时间内完成的工程量,它是评价施工效率的重要指标。
在进行施工进度的计算时,需要考虑到施工周期、实际工程量、施工人员数量等因素。
一般来说,施工进度的计算公式如下:施工进度 = 实际工程量 / (施工周期×施工人员数量)。
通过这个公式,可以比较准确地计算出在一定时间内完成的工程量,从而及时调整施工计划,保证施工进度的顺利进行。
3. 施工成本计算公式。
施工成本是指完成一定工程量所需的成本,它是评价施工经济效益的重要指标。
在进行施工成本的计算时,需要考虑到人工成本、材料成本、设备成本等因素。
一般来说,施工成本的计算公式如下:施工成本 = 人工成本 + 材料成本 + 设备成本。
其中,人工成本是指施工人员的工资和福利费用,材料成本是指施工所需材料的购买费用,设备成本是指施工所需设备的租赁费用或购买费用。
通过这个公式,可以比较准确地计算出完成一定工程量所需的成本,从而合理控制施工成本,提高施工经济效益。
4. 施工质量计算公式。
施工质量是指施工过程中所达到的技术指标和要求,它是评价施工质量的重要指标。
建筑流水施工的计算方法建筑工程中的流水施工是指通过高效的工程管理和施工组织,将施工任务按照工序和时间安排合理地连续进行,以最大化地提高施工效率和质量。
流水施工的计算方法是项目管理中的重要环节,其准确性直接影响到工程进度和成本。
流水施工的计算方法包括以下几个方面:1. 总工期的计算总工期是指项目从开始到竣工的整个工程周期,其计算方法是根据各个工序的时间要求和工期需求来确定。
首先,需要对项目进行工序划分,明确每个工序的时长;然后,根据工期要求和施工进度,合理地安排各个工序的开始和完成时间;最后,将各个工序的时长相加,即可得到总工期。
2. 工期缩短的计算在实际项目中,为了提高工程效率,缩短总工期是非常重要的。
工期缩短的计算方法包括减少工序的时间要求和采用并行施工的方式。
减少工序的时间要求可以通过优化施工工艺和采用高效施工设备等措施来实现。
而并行施工则是指在同一时间进行多个工序的施工,以提高施工效率。
3. 关键路径的计算关键路径是指工程中一系列关键工序所形成的路径,只要该路径上的一个工序出现延误,就会直接影响整个项目的工期。
计算关键路径的方法是通过工序网络图找出所有可能的路径,并根据各个路径的工期来确定关键路径。
在实际施工中,对关键路径的管理要格外重视,及时进行监控和调整,以确保工程进度的准确性和稳定性。
4. 施工资源的计算施工资源是指在工程施工过程中需要消耗的各种资源,如人力、材料、设备等。
施工资源的计算方法是根据工程的工序和产能要求来确定。
首先,对每个工序的资源需求进行清单化和量化,包括人力、材料、设备等方面;然后,根据工期和资源需求,合理地安排资源的进出,以确保施工进度和效果。
5. 施工数量的计算在建筑流水施工中,对施工数量的合理计算和控制是非常重要的。
施工数量的计算方法是根据工序要求和施工标准来确定。
首先,根据施工标准和工艺要求,计算出每个工序需要的施工数量;然后,根据项目进度和资源限制,合理地安排施工数量的进出。
工程施工流水计算公式1. 资源分配公式在进行工程施工流水计算时,首先需要考虑的是资源的分配。
工程施工流水计算通常需要考虑的资源包括人力、机械设备、原材料、时间等。
各种资源的分配需要根据工程的实际情况进行合理的安排,以提高工程的施工效率和质量。
资源分配的公式可以表示为:流水 = 人力 + 机械设备 + 原材料 + 时间其中,人力指的是工程施工所需的劳动力资源,通常以人数来衡量;机械设备是指施工所需的各种机械设备资源,包括挖掘机、起重机、混凝土搅拌机等;原材料是指施工过程中所需的各种原材料资源,包括水泥、沙子、砖块等;时间是指工程施工所需的时间资源,包括工期和进度计划等。
通过资源分配公式可以清晰地了解各种资源在工程施工中的分配情况,从而为工程施工的流水计算提供了基础数据。
2. 施工进度计划公式施工进度计划是工程施工流水计算的重要依据之一。
施工进度计划是根据工程施工的实际情况以及客户需求等因素制定的,它规定了工程施工的起止时间、工期、进度等内容。
通过施工进度计划可以清晰地了解工程施工的时间安排和进度情况,从而为工程施工的流水计算提供了重要的时间依据。
施工进度计划的公式可以表示为:流水 = 施工进度计划施工进度计划包括施工的起止时间、工期、进度安排等内容,通过施工进度计划可以清晰地了解工程施工的时间安排和进度情况。
在进行施工流水计算时,可以根据施工进度计划中的时间安排和进度情况,确定工程施工的流水计算依据。
3. 工程施工方法公式工程施工方法是影响工程施工流水计算的重要因素之一。
工程施工方法包括工程施工的具体施工方法、所采用的设备工具、作业流程等内容,不同的工程施工方法会影响工程施工的效率和质量。
工程施工方法的公式可以表示为:流水 = 工程施工方法工程施工方法的选择直接影响着工程施工的效率和质量,通过工程施工方法可以合理地安排工程施工的作业流程和施工设备的使用,提高工程施工的效率和质量。
在进行工程施工流水计算时,可以根据工程施工方法的选择和安排,确定工程施工的流水计算依据。
流水施工的计算方法流水施工是一种高效的工程施工方式,它可以大大提高工程进度和质量。
本文将详细介绍流水施工的计算方法。
流水施工是指将一个大型工程分成若干个小工程,然后按照一定的顺序和时间安排,分段进行施工。
这种施工方式可以避免资源的浪费和排队等待,提高施工效率。
下面是流水施工的计算方法。
首先,流水施工需要确定工程的总工期。
总工期是指完成整个工程所需要的时间。
确定总工期需要考虑工程的复杂程度、施工队伍的规模和工期的要求等因素。
总工期的确定是流水施工的基础。
其次,流水施工需要将整个工程划分成若干个施工单元。
施工单元是指实际施工过程中,可以独立进行施工的一个阶段或一个部分。
划分施工单元需要根据工程的特点和施工的逻辑顺序进行分析和判断。
接下来,需要确定每个施工单元的施工周期。
施工周期是指每个施工单元完成施工所需要的时间。
确定施工周期需要综合考虑施工单元的工作量、施工条件、施工方法和工期等因素。
施工周期的确定是流水施工进度计划的基础。
然后,需要制定流水施工的进度计划。
进度计划是指按照工程的总工期和施工单元的施工周期,安排每个施工单元的施工时间和顺序。
制定进度计划需要合理安排每个施工单元的施工顺序,并保证前一施工单元的施工完毕后,下一施工单元能够顺利进行。
最后,需要进行进度跟踪和控制。
跟踪和控制是指通过实时的数据记录和分析,对施工进度进行监控和管理。
通过不断的跟踪和控制,可以及时发现和解决施工过程中的问题和难题,保证施工的顺利进行。
综上所述,流水施工的计算方法主要包括确定总工期、划分施工单元、确定施工周期、制定进度计划以及进行进度跟踪和控制。
这些计算方法可以帮助施工方合理安排工程进度,提高施工效率和质量。
流水施工是现代工程施工的一种重要方式,它的计算方法对于工程施工的成功实施具有重要意义。
希望本文对您有所帮助。
建筑工程流水施工的主要参数流水施工参数是指组织流水施工时,用来描述工艺流程、空间布置和时间安排等方面的状态参数。
它主要包括工艺参数、空间参数和时间参数三大类。
1.工艺参数在组织流水施工时,用以表达流水施工在施工工艺上的开展顺序及其特征的参数称为工艺参数。
具体地说,是指在组织流水施工时,拟建工程项目的整个建造过程的种类、性质和数目的总称。
通常,工艺参数包括施工过程数和流水强度两种。
1)施工过程数施工过程数是指一组流水的施工过程的个数,通常以N或n表示。
在组织建筑流水施工时,首先应该将施工对象划分为若干个施工过程。
施工过程划分的数目多少和粗细程度一般与下列因素有关。
(1)施工计划的性质和作用。
对于长期计划及建筑群体规模大、工期长的工程施工控制性进度计划,其施工过程的划分可以粗略一些、综合性大一些。
对于中小型单位工程及较短的工程实施性计划,其施工过程划分可以细致一些、具体一些,一般可划分至分项工程。
对于月度作业性计划,有些施工过程还可以分解为工序,如顶棚抹灰、贴釉面砖等工程。
(2)施工方案的不同。
对于一些相同的施工工艺,应根据施工方案的要求,将它们合并为一个施工过程,也可以根据施工的先后将其分为两个施工过程。
对于不同的施工方案,其施工顺序和施工方法也不同,例如,框架主体结构采用的模板不同,其施工过程划分的个数就不相同。
(3)工程量大小与劳动力组织。
施工过程的划分与施工班组及施工习惯有一定关系。
例如,可以将安装玻璃、涂刷油漆的施工合并为一个施工过程,即玻璃油漆施工过程,它的施工班组就作为一个混合班组;也可以将它们分为两个施工过程,即玻璃安装施工过程和油漆施工过程,这时它们的施工班组为一个工种的施工班组。
(4)施工的内容和范围。
施工过程的划分与不仅工程量大小有关,而且与其工作内容和范围有关。
例如,直接在施工现场与工程对象上进行的施工过程,可以划入流水施工工程,但在场外的施工内容(如零配件的加工)可以不划入流水施工过程。
第1篇一、工艺参数1. 施工过程数(工序个数):指基础工程中需要完成的施工工序的数量。
施工过程数越多,施工难度越大,对施工质量的要求也越高。
2. 流水强度(V):指单位时间内完成的施工量。
流水强度越高,施工进度越快,但可能对施工质量产生一定影响。
3. 施工过程持续时间:指每个施工工序所需的时间。
施工过程持续时间越短,施工进度越快,但可能对施工质量产生一定影响。
二、空间参数1. 工作面:指施工过程中可利用的施工空间。
工作面越大,施工效率越高。
2. 施工段(m):指基础工程中划分的施工区域。
施工段越多,施工进度越快,但可能对施工质量产生一定影响。
3. 施工层:指基础工程中分层施工的层次。
施工层越多,施工质量越高,但施工难度和成本也越高。
三、时间参数1. 流水节拍:指相邻两个施工过程在同一施工段上的连续施工时间。
流水节拍越短,施工进度越快,但可能对施工质量产生一定影响。
2. 流水步距:指相邻两个施工段上的施工过程开始时间间隔。
流水步距越短,施工进度越快,但可能对施工质量产生一定影响。
3. 技术间歇:指施工过程中由于技术要求而必须停工的时间。
技术间歇越短,施工进度越快,但可能对施工质量产生一定影响。
4. 组织间歇:指施工过程中由于组织原因而必须停工的时间。
组织间歇越短,施工进度越快,但可能对施工质量产生一定影响。
5. 搭接时间:指施工过程中,前一施工过程完成后,后一施工过程开始前所需的时间。
搭接时间越短,施工进度越快,但可能对施工质量产生一定影响。
四、流水施工参数的设置与调整1. 根据工程特点,合理设置施工过程数、流水强度和施工过程持续时间,确保施工质量和进度。
2. 根据施工区域划分,合理设置施工段和工作面,提高施工效率。
3. 根据技术要求和组织要求,合理设置流水节拍、流水步距、技术间歇、组织间歇和搭接时间,确保施工进度和质量。
4. 在施工过程中,根据实际情况调整流水施工参数,确保施工质量和进度。
总之,基础工程流水施工参数的设置与调整是保证施工质量和进度的重要环节。
