排水箱涵专项施工方案
- 格式:doc
- 大小:224.50 KB
- 文档页数:24

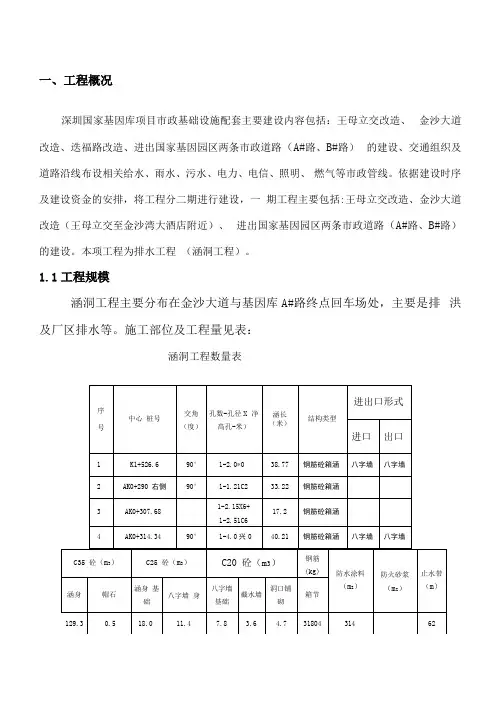

一、工程概况深圳国家基因库项目市政基础设施配套主要建设内容包括:王母立交改造、金沙大道改造、迭福路改造、进出国家基因园区两条市政道路(A#路、B#路)的建设、交通组织及道路沿线布设相关给水、雨水、污水、电力、电信、照明、燃气等市政管线。
依据建设时序及建设资金的安排,将工程分二期进行建设,一期工程主要包括:王母立交改造、金沙大道改造(王母立交至金沙湾大酒店附近)、进出国家基因园区两条市政道路(A#路、B#路)的建设。
本项工程为排水工程(涵洞工程)。
1.1工程规模涵洞工程主要分布在金沙大道与基因库A#路终点回车场处,主要是排洪及厂区排水等。
施工部位及工程量见表:涵洞工程数量表1-2工期要求由于本项工程为道路工程施工的配套工程,不同部位开竣工时间的要求不同,K1+526.6, AK0+307.68, AK0+314.34三处要求早期施工,为路基填土提供工作面,AK0+290通过填土后方可施工。
K1+526.6包括施工准备,临时便道等工期要求50天。
AK0+290右侧工期要求20天。
AK0+307.68工期要求15天。
AK0+314.34工期要求40天。
1.3工期安排AK0+314.34 : 2015 年 1 月20 日-2015年3 月20 日AK0+290 :2015 年3 月16 日-2015 年4 月10 日K1+526.6 :2015 年4 月10 日-2015年5 月31 日AK0+307.68 : 2015 年7 月31 日-2015年8 月15 日二、施工准备2.1技术准备1)进行测量放线及水系高程复核对照设计图纸核对涵洞位置及流水面高程是否与现场相符若发现不符应及时通知监理及设计单位进行设计修改以满足排水要求。
2)对填土段地基进行试验检测,确保满足地基承载力要求。
3)按照施工规范要求,对用于该工程的原材料进行抽样检测,对商品砼的生产要求进行交底和委托,确保工程质量。
4)进行技术交底程序为:项目总工组织施工员一施工班组长T作业工人,以书面形式下达。

排水箱涵专项施工方案1. 项目背景排水箱涵是一种用于道路或铁路工程中的排水设施,用于引导和管理水流的流向以确保道路或铁路的正常使用。
本方案旨在提供一种排水箱涵的施工方案,确保施工过程的高效和顺利进行。
2. 施工准备2.1 材料准备根据设计要求,准备以下材料: - 混凝土 - 钢筋 - 排水管 - 排水阀门 - 排水口2.2 设备准备准备以下设备: - 挖掘机 - 砼搅拌机 - 镐 - 手工工具(锤子、扳手等) - 装载机- 水泵2.3 施工人员准备•项目经理•工程师•施工队•安全员3. 施工步骤3.1 场地准备1.根据设计要求,在施工地点进行场地测量并标记。
2.清理工地并确保平整。
3.按要求铺设防护措施,例如挡土墙。
3.2 挖掘1.使用挖掘机按照设计要求挖掘出排水箱涵所需的孔洞。
2.确保挖掘的孔洞符合深度和尺寸要求。
3.3 钢筋工程1.根据设计方案,在挖掘好的孔洞周围铺设钢筋骨架。
2.确保钢筋的间距和尺寸符合设计要求。
3.4 混凝土浇筑1.在钢筋骨架周围搭建好模板。
2.利用砼搅拌机调配好的混凝土进行浇筑。
3.确保混凝土浇筑均匀,将模板填满。
3.5 其他工程1.根据设计要求,在混凝土浇筑完成后,安装排水管、排水阀门和排水口。
2.检查排水装置是否安装正确,并确保其正常运行。
3.6 清理工地1.清理施工现场,清除多余的材料和设备。
2.排放地面上的积水并确保清理干净。
4. 施工注意事项•施工过程中务必遵守相关安全规定,佩戴个人防护装备。
•施工现场应设置明显的警示标志,以确保人员和车辆的安全。
•施工前应检查设备和工具的状态,确保其正常运行。
•施工过程中及时处理发现的问题,并与设计人员进行沟通和协调。
5. 施工质量控制•在施工过程中进行质量检查,确保材料和设备符合要求。
•对于混凝土浇筑过程,进行振捣和养护,并记录施工时间和温度。
•定期检查排水装置的运行情况,并进行必要的维护和保养。
•在施工完成后,进行最终验收,确保工程质量符合要求。

排水箱涵施工方案1. 引言排水箱涵是一种用于供水和排水系统的重要结构,用于收集和存储雨水、污水和废水。
它由混凝土或其他材料制成,具有一定的强度和防水功能。
本文将介绍排水箱涵的施工方案,包括设计要求、施工准备、施工工序以及施工期间的质量控制措施。
2. 设计要求在进行排水箱涵的施工前,需要明确以下设计要求:2.1 结构要求排水箱涵的结构应具备足够的强度和刚度,能够承受设计荷载,并防止渗漏和变形。
结构设计应满足国家相关标准和规范的要求。
2.2 尺寸要求排水箱涵的尺寸应根据实际需求进行设计,包括长度、宽度和深度等参数。
同时,需考虑附加部分,如进、出水口、进、出气口等。
2.3 防水要求排水箱涵应具备良好的防水性能,能够有效防止地下水和雨水的渗漏入箱内。
要求采用防水材料进行处理,并设置合理的防水层。
3. 施工准备在进行排水箱涵的施工前,需进行充分的准备工作,包括材料采购、施工方案制定、人员组织等。
3.1 材料采购根据设计要求,合理采购排水箱涵施工所需的材料,包括混凝土、防水材料、钢筋等。
确保材料的质量符合相关标准,并及时采购到位。
3.2 施工方案制定根据设计要求和现场实际情况,制定详细的施工方案。
该方案应包括施工流程、施工材料和设备、施工工序等内容。
3.3 人员组织组织具备相关经验和技能的人员,包括工程师、技术员和施工人员等。
确保施工人员熟悉施工方案和操作要求,并具备必要的安全防护意识。
4. 施工工序在进行排水箱涵的施工过程中,需要按照以下工序进行操作:4.1 地基处理对施工现场的地基进行处理,确保地基平整、坚实。
如有需要,进行填土、压实等工作,以提供良好的施工基础。
4.2 模板安装根据设计要求,安装合适的模板,用于排水箱涵的浇筑。
模板应结实、平整,确保施工质量。
4.3 浇筑混凝土在模板安装完毕后,进行混凝土的浇筑。
根据设计要求,选择合适的混凝土配合比,并采用机械或人工浇筑方法。
4.4 后期处理混凝土浇筑完成后,进行后期处理工作。

排水箱涵工程施工方案排水箱涵工程作为城市水利设施建设中的重要组成部分,对于城市城市排水工程的顺利运行和城市防洪能力的提高起着重要作用。
因此,做好排水箱涵工程的施工方案设计,对于保障城市排水系统的运行和城市的安全发展具有重要意义。
本文将结合某城市排水箱涵工程的实际情况,针对该工程的施工特点和技术难点,制定合理的施工方案,以确保工程质量和安全。
二、工程背景某城市排水箱涵工程位于城市的市中心,是城市排水系统的重要组成部分,主要用于城市雨水的收集和排放。
由于城市面积扩大和雨水排放量增加,原有的排水系统已不能满足城市的发展需要,因此需要对排水箱涵进行改造和加固。
该工程的施工地点位于城市的主干道旁,两侧有居民区和商业区,所以施工期间需要尽量减少对周边环境的影响。
三、工程特点1. 环境复杂:排水箱涵工程所在地周边有居民区和商业区,附近有交通要道,因此在施工期间要合理安排施工作业,在尽量减少对周边环境的影响。
2. 技术难点:由于排水箱涵工程位于城市的主干道旁,施工面临着沟渠深度大、土壤质地复杂、地下管线众多等技术难题。
3. 安全保障:在施工过程中要严格遵守安全操作规程,采取有效措施保障施工人员和周边居民的安全。
四、施工方案1. 施工组织设计:根据工程的实际情况和技术要求,对施工组织进行合理设计。
一方面要合理安排施工作业,减少对周边环境的影响;另一方面要合理分工,保证施工作业的有序进行。
2. 施工工艺设计:根据工程的技术要求和现场情况,确定合理的施工工艺。
首先要对施工工艺进行细致的规划和设计,确定各道工序的顺序和配合关系;其次要根据实际情况合理选择施工机械和设备,并对施工作业进行技术交底和现场指导,保证施工过程中的质量和安全。
3. 安全保障措施:施工期间,要严格遵守安全操作规程,加强对施工人员的安全教育和培训,保证施工人员的安全意识和安全技能;同时要做好施工现场的安全防护工作,加强对现场的管理和监督,确保施工现场的安全。

市政排水箱涵施工方案1. 概述市政排水箱涵是一种用于道路排水的重要设施,将雨水和污水从道路引导到下水道系统中,确保道路畅通和城市的排水效果。
本文档旨在提供市政排水箱涵施工方案的详细描述和步骤,以确保施工质量和安全。
2. 施工前准备工作在进行市政排水箱涵施工之前,有几项准备工作需要完成:2.1 设计方案审查和确认根据设计方案,施工方需要进行设计方案的审查和确认。
确认设计方案无误后,可以进入下一步。
2.2 施工队伍组建和培训为确保施工质量,需要组建一支专业的施工队伍并进行培训,使他们熟悉施工方案和相关安全要求。
2.3 材料和设备准备根据设计方案确定所需材料和设备清单,进行采购和准备。
确保材料和设备的质量和数量符合要求。
3. 施工步骤3.1 施工现场布置根据设计方案,进行施工现场的布置,确保施工道路畅通、安全。
设置相应的安全警示标志,以保证施工期间的交通安全。
3.2 土方开挖按照设计要求,在施工现场进行土方开挖工作。
确保开挖的深度和尺寸符合设计要求,并采取必要的支护措施。
3.3 箱涵安装将预制的箱涵逐段安装在开挖的沟槽中。
在安装过程中,要注意箱涵的连接和密封,确保其稳固和防水。
3.4 刚性接口施工完成箱涵的安装后,需要进行刚性接口的施工。
使用预拌混凝土填充箱涵与现有结构之间的空隙,确保结构的牢固和稳定。
3.5 后续工程完成刚性接口施工后,需要进行相关的后续工程,如回填土方、道路恢复等。
4. 施工质量和安全控制4.1 施工质量控制在施工过程中,要进行严格的质量控制,包括对材料和设备的检查,施工工艺的控制和现场的监督。
确保施工质量符合设计要求和相关标准。
4.2 施工安全控制施工安全是施工过程中的关键问题。
需要制定详细的安全措施和操作规程,为施工人员提供必要的防护设施和培训,确保施工过程的安全性。
5. 施工验收和交付5.1 施工验收施工完成后,需要进行施工验收。
验收包括对施工质量、安全措施的检查和测试,以及与设计方案的对比。

箱涵施工专项方案1.项目概述本项目是针对一些特定区域的道路改造工程中的一个箱涵施工项目。
箱涵是一种承载结构,用于在道路下方排水和通行。
本施工方案针对该箱涵的施工过程进行详细规划和安排。
2.施工目标2.1完成箱涵的按时交付,确保工程质量。
2.2管理施工中的安全风险,保障工人的安全。
2.3合理利用资源,控制成本。
3.施工准备3.1招募施工团队,包括工程师、技术人员和施工工人。
3.2调查现场地质条件,确定施工方案。
3.3采购所需材料和设备。
3.4协调与相关单位和业主的合作关系。
4.施工过程4.1制定详细的施工计划,包括时间节点和工作任务。
4.2在施工现场设置安全警示标志,确保施工人员的安全。
4.3清理现场杂物,并进行初步的地面开挖,确保施工的顺利进行。
4.4进行地质勘探,评估地质条件和地下水情况。
4.5根据勘探结果,选择施工材料和技术方案。
4.6进行箱涵的预制工作,包括钢筋加工和混凝土浇筑。
4.7进行箱涵的安装和连接,确保完整性和稳定性。
4.8进行箱涵的回填和固定,保证施工质量。
4.9进行施工现场的清理和整理,确保安全和美观。
5.施工管理5.1指定专人负责施工现场的管理和安全监督。
5.2进行每日施工记录和施工进度报告,及时汇报施工情况。
5.3定期召开施工例会,协调解决施工中的问题。
5.4进行施工质量检查和验收,确保施工符合规范。
5.5控制施工成本,合理利用资源。
6.施工安全6.1所有施工人员必须参加安全培训,了解安全操作规程。
6.2在施工现场设置安全警示标志,警示施工人员注意安全。
6.3按照规定使用个人防护装备,如安全帽、安全鞋、手套等。
6.4定期检查和维护施工设备,确保其安全可靠。
6.5减少夜间施工,以降低施工安全风险。
7.环境保护7.1在施工现场设置沟渠和挡土墙,防止泥土和水流溢出。
7.2控制施工噪音和粉尘,减少对周边环境的影响。
7.3清理和分类处理施工废弃物,减少对环境的污染。
7.4合理利用水资源,减少对地下水的消耗。

排水箱涵施工方案1. 概述排水箱涵是一种常用于道路排水工程中的人工结构,用于收集和排放雨水,防止道路积水。
本文档将介绍排水箱涵的施工方案及注意事项。
2. 施工准备在进行排水箱涵的施工前,需要进行以下准备工作:2.1 配置施工材料和设备•钢筋、混凝土、砂浆等施工材料;•施工机械设备,如挖掘机、起重机等。
2.2 制定施工计划根据工程要求和项目进度,制定排水箱涵施工的详细计划,包括施工时间、施工顺序等。
2.3 确定施工场地选择合适的施工场地,确保平整、开阔,方便机械设备的操作。
3. 施工步骤排水箱涵的施工步骤主要包括开挖、钢筋绑扎、模板安装、混凝土浇筑等。
3.1 开挖根据设计要求和排水箱涵的尺寸,在施工场地上进行开挖工作。
使用挖掘机等适当的机械设备,确保开挖的深度和尺寸符合设计要求。
3.2 钢筋绑扎在开挖完成后,根据设计图纸要求,在开挖的地基中安装排水箱涵的钢筋骨架。
钢筋的绑扎要符合相关的施工规范和要求,确保钢筋的稳定和牢固。
3.3 模板安装将符合设计尺寸的模板安装在钢筋骨架上。
模板的安装要平整、紧固,确保浇筑混凝土时不会发生泄漏或变形。
3.4 混凝土浇筑在模板安装完成后,进行混凝土的浇筑工作。
混凝土的配合比例要符合相关标准,浇筑过程中采用适当的振捣方式,确保混凝土的均匀性和密实度。
3.5 养护混凝土浇筑完成后,进行养护工作。
包括浇水养护和保温措施,以确保混凝土的强度和耐久性。
4. 施工注意事项在进行排水箱涵的施工过程中,需要注意以下事项:•严格按照设计要求和相关施工规范进行施工,确保结构的稳定和安全性;•露天施工时,注意天气状况,避免雨水对施工过程造成不利影响;•施工材料和设备的选用要符合标准和规范,确保质量;•严格遵守安全操作规程,采取相应的安全防护措施,确保施工人员的安全;•进行施工现场的清理工作,确保施工场地的整洁和安全。
5. 结束语排水箱涵的施工是道路排水工程中的重要环节,正确的施工方案和注意事项的遵守,将确保施工质量和工程效果的达到。

排水箱涵工程施工方案1. 项目概述本施工方案旨在对排水箱涵工程进行详细的施工安排和流程控制,以确保工程顺利进行并达到预期的技术要求和标准。
2. 工程背景排水箱涵工程是一种用于排水和水利工程的特殊结构,主要用于集中排水和暂时存储雨水,并在需要时将其释放到周围的河流、湖泊或排水系统中。
3. 施工目标本工程的主要目标是按照设计要求和合同规定,保质保量地完成排水箱涵工程的建设。
具体目标包括:•安全施工,确保工人和现场人员的安全;•按照设计要求,准确地安装和连接排水箱涵;•做好工地的环境保护和卫生管理;•控制工程进度,确保按时完成。
4. 施工方案4.1 施工准备在正式施工之前,需要做好一系列的准备工作,包括但不限于以下内容:•确保施工人员具备相关技术要求和资质;•制定详细的施工计划和进度表;•调配必要的施工机械和设备;•与相关部门协商,办理施工许可证和相关手续。
4.2 施工流程4.2.1 地基处理根据设计要求,首先需要对工地的地基进行处理,确保地基的承载能力和稳定性。
地基处理的具体步骤包括:•清理施工现场,清除杂物和障碍物;•进行地质勘察和试验,了解地下水位和土质情况;•根据地质勘察和试验结果,采取相应的地基处理措施,如加固、排水等。
4.2.2 排水箱涵安装地基处理完成后,可以开始进行排水箱涵的安装工作。
安装过程中需要注意以下事项:•按照设计要求和图纸,确保排水箱涵的正确位置和方向;•根据施工计划,分阶段进行安装和连接,确保工程进度;•检查和测试每个部位的安装质量,确保无泄漏和破损。
4.2.3 支护结构施工根据需要,排水箱涵的周围可能需要进行支护结构的施工。
具体的支护结构包括:•基坑支护结构,如钢模板、支撑等;•边坡支护结构,如喷锚、挡墙等。
4.2.4 排水系统和设备安装排水箱涵工程通常需要配套的排水系统和设备,如泵站、管道等。
在完成排水箱涵的安装后,需要进行相关系统和设备的安装工作。
4.3 施工管理在施工过程中,需要进行有效的施工管理,以确保工程质量和进度的控制。
第1篇一、工程概况本项目位于我国某城市,主要建设内容包括道路拓宽、桥梁建设、排水箱涵等。
其中,箱涵工程是该项目的关键部分,主要负责雨水和污水的排放。
箱涵结构为现浇钢筋混凝土结构,总长度为100米,宽度为4米,高度为3米。
二、施工准备1. 施工组织成立项目领导小组,负责组织、协调和监督整个箱涵施工过程。
下设工程技术组、施工组、质量检测组、安全监督组等。
2. 施工材料(1)钢筋:选用HRB400钢筋,确保其质量符合国家标准。
(2)混凝土:选用C30混凝土,确保其强度和耐久性。
(3)模板:选用钢模板,确保其尺寸准确、平整。
(4)其他材料:水泥、砂、石子、防水材料等。
三、施工工艺1. 施工测量根据设计图纸,进行现场测量放样,确定箱涵轴线、高程等关键数据。
2. 基坑开挖采用挖掘机进行基坑开挖,注意保持土方稳定,防止坍塌。
开挖深度满足设计要求,并留出一定安全距离。
3. 基坑支护采用钢板桩支护,确保基坑稳定。
施工过程中,注意监测支护结构变形,确保安全。
4. 基底处理对基底进行平整、夯实,确保基底承载力满足设计要求。
5. 钢筋绑扎根据设计图纸,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范要求。
6. 模板安装采用钢模板进行模板安装,确保模板尺寸准确、平整。
模板安装完成后,进行加固处理。
7. 混凝土浇筑采用混凝土搅拌车运输混凝土,采用泵送或自卸汽车浇筑。
浇筑过程中,注意控制混凝土坍落度,确保混凝土质量。
8. 防水施工在箱涵底部和侧面设置防水层,采用防水卷材或防水涂料,确保防水效果。
9. 检查验收在施工过程中,进行质量检查和验收,确保工程质量符合设计要求。
四、安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 施工机械操作人员必须持证上岗,确保操作规范。
4. 定期进行安全教育培训,提高施工人员的安全意识。
五、环保措施1. 施工过程中,注意控制扬尘,采取洒水降尘等措施。

排水箱涵工程施工方案1. 项目背景和地理位置排水箱涵工程是为了解决城市内的雨水排放问题,将雨水通过排水箱涵管道排入附近的河流或水体中。
该工程位于XX市YY区,地理位置十分重要,因为该地区雨水较为集中,如果不进行排水箱涵工程建设,将会导致积水和水患。
2. 工程设计和布局排水箱涵工程的设计需考虑到周边环境和需求,并综合使用相关水利工程学理论和技术。
根据规划和设计要求,工程需完成以下几个关键步骤:2.1. 土地勘测与测量首先,需要进行土地勘测和测量工作,以确保工程施工过程中不会遇到地质问题和地形障碍。
通过实地勘察,记录场地的具体地理特点和土地利用情况。
2.2. 施工方案设计与评估根据勘测结果和需求分析,制定排水箱涵工程的具体施工方案。
评估每个施工方案的可行性,包括工程设备、劳动力和材料需求、工期等因素,选择最优方案进行实施。
2.3. 基础建设开始进行排水箱涵工程的基础建设,包括清理工地、平整土地、挖掘施工坑槽等。
根据施工方案的要求和设计图纸进行施工,确保基础建设符合工程设计的要求。
2.4. 排水管道安装安装排水管道是排水箱涵工程的核心环节。
根据工程设计图纸的要求,选用合适的材料和工艺进行排水管道的安装。
确保管道连接紧密、固定稳定,以及合理设置阀门和检修孔等设施。
2.5. 排水箱涵安装与测试安装排水箱涵是整个工程的最后一步。
首先,需要选择合适的排水箱涵材料,然后按照工程方案进行安装。
完成安装后,进行测试和调试,确保排水箱涵的功能正常。
3. 施工步骤和工期安排3.1. 施工准备阶段在施工前,需要进行各项准备工作。
包括获取施工许可证、安排施工人员和设备、采购施工所需材料等。
3.2. 基础建设阶段基础建设是排水箱涵工程的第一步,需要清理工地、平整土地、挖掘施工坑槽等。
3.3. 排水管道安装阶段在基础建设完成后,开始进行排水管道的安装。
根据设计图纸要求,进行管道连接和固定。
3.4. 排水箱涵安装与测试阶段排水管道安装完成后,进行排水箱涵的安装,并进行测试和调试,确保其正常运行。

排水箱涵工程的施工设计方案一、工程概况二、工程目标1.安全目标:确保施工过程中无事故发生,确保工程施工过程中及时检查安全问题,加强安全教育。
2.质量目标:确保施工过程中严格按照国家相关标准执行,确保施工质量。
3.进度目标:按照规定时间完成工程建设,确保工程按时完工投入使用。
4.环保目标:确保施工过程中减少对环境的污染,合理利用资源。
5.经济目标:合理控制工程成本,确保工程投资的合理性和经济效益。
三、施工准备1.完善施工组织机构,明确各职责,并进行组织人员培训。
2.准备施工材料和设备,确保满足施工需要。
3.进行场地平整和临时交通道路的搭建,确保施工进场。
四、施工方案1.经济性:制定合理的施工工艺路线和施工周期,尽量减少施工成本。
2.安全性:依据相关法规和规定,设置安全警示标志,确保施工人员的安全。
3.质量控制:明确施工控制措施,合理安排施工工序,确保工程质量。
4.工序安排:按照工程建设的先后顺序,明确每一道工序的施工要求和施工时间。
5.施工技术:根据施工现场的地质条件和工程特点,制定合理的施工技术路线,确保施工的顺利进行。
6.环保措施:在施工过程中,采取降噪、减尘等环保措施,减少工程对环境的影响。
7.临时设施:为了保证施工进度,相应的临时设施如施工井、施工脚手架等应得到规划和搭设。
8.进度控制:制定详细的施工进度计划和进度控制措施,确保工程按时完工投入使用。
五、施工方案阶段1.基础处理:根据设计要求,进行基础的处理和加固,确保基础的稳定性。
2.基础浇筑:按照设计要求和基础处理情况,进行基础的浇筑,确保基础的稳定性。
3.箱涵施工:依据设计要求,进行箱涵的施工,包括箱涵的墙壁和顶板的施工。
4.设施建设:根据设计要求和实际情况,对相关设施进行建设,包括边坡、道路等。
六、质量控制1.施工人员:施工前对工人进行岗位培训,确保施工人员的技术水平和安全意识。
2.施工材料:按照国家相关标准和施工要求,选择合格的施工材料,严格把关。
1. 《城市排水工程规划规范》GB 50318-2017;2. 《城市排水工程设计规范》GB 50014-2016;3. 《市政排水箱涵施工及验收规范》CJJ/T 189-2012;4. 施工图纸及有关设计文件。
二、工程概况1. 工程总体概况:本工程位于XX市XX区,主要承担区域内雨水及生活污水的排放任务。
排洪箱涵全长XX米,采用钢筋混凝土结构,设计流量为XX立方米/秒。
2. 设计概况:箱涵横断面为圆形,直径XX米,壁厚XX厘米。
底板采用C30混凝土,顶板采用C30混凝土。
箱涵内设排水管道,采用HDPE双壁波纹管,直径XX米。
3. 主要工程数量:排洪箱涵1座,排水管道XX米。
4. 自然条件:本工程所在地区属于温带季风气候,四季分明,夏季多雨,冬季干燥。
地下水位较高,施工期间需注意排水措施。
5. 施工条件:施工现场交通便利,周边环境相对稳定,具备施工条件。
三、施工部署及生产组织机构1. 施工组织机构:成立项目施工领导小组,负责工程的整体管理和协调。
下设工程技术组、施工管理组、材料设备组、质量安全组等。
2. 施工任务划分:根据工程特点,将施工任务划分为以下阶段:(1)施工准备阶段:完成施工图纸会审、技术交底、施工组织设计编制等工作;(2)基础施工阶段:进行基坑开挖、基础垫层、基础浇筑等工作;(3)主体施工阶段:进行箱涵主体结构施工,包括底板、顶板、边墙等;(4)排水管道施工阶段:进行排水管道的安装、连接等工作;(5)竣工验收阶段:完成工程验收、资料整理等工作。
3. 临时设施布置:施工现场设置办公区、生活区、材料堆场等临时设施,确保施工顺利进行。
四、主要施工方法1. 基坑开挖:采用人工开挖、机械挖掘相结合的方式,确保基坑开挖质量。
2. 基础垫层:采用C15混凝土垫层,厚度XX厘米。
3. 基础浇筑:采用C30混凝土,分两次浇筑,确保基础浇筑质量。
4. 箱涵主体结构施工:采用现浇钢筋混凝土结构,分底板、顶板、边墙等部分进行施工。
排水箱涵施工方案最终版本一、引言对于道路、铁路等工程中的排水问题,排水箱涵作为一种重要的排水构筑物,在工程建设中发挥着非常重要的作用。
本文将对排水箱涵施工方案进行详细阐述,以确保工程施工顺利进行。
二、工程概况1. 工程位置本排水箱涵工程位于XX省XX市XX县/区,具体坐标为XX。
2. 工程背景本排水箱涵工程是为了解决工程区域内排水问题,确保道路/铁路等交通功能正常运行而进行的。
三、施工方案1. 施工前准备在正式施工前,需要进行以下准备工作: - 撤离工地内的杂物和垃圾 - 清理施工区域,确保施工区域平整 - 设置必要的安全警示标志2. 施工工艺排水箱涵的施工一般可分为以下几个步骤: 1. 土方开挖:按照设计要求对施工现场进行土方开挖,形成箱涵的基础。
2. 基础施工:在进行土方开挖后,对基础进行加固和混凝土浇筑。
3. 箱体安装:安装箱涵的箱体结构,采取适当的支撑措施确保安装稳固。
4. 设备安装:安装排水设备和其他管道连接。
5. 土方回填:将土方回填至箱涵上方,并进行合理的压实处理。
6. 地面修复:对施工区域的地面进行修复,确保与周边道路平整连接。
3. 施工材料在排水箱涵的施工中,需要准备以下主要材料: - 混凝土 - 钢筋 - 排水设备 - 土方回填材料四、施工质量控制在施工过程中,需严格控制施工质量,主要包括以下方面: - 施工人员资质要求 - 施工过程中的质量检查 - 施工进度和质量排查 - 施工过程中的安全控制五、竣工验收在施工完成后,进行竣工验收,确保排水箱涵工程符合设计图纸和规范要求,从而交付使用。
结语排水箱涵施工是一项复杂的工程,需要谨慎施工,确保工程质量。
通过本文的详细阐述,相信能为排水箱涵施工提供一定的参考,确保施工顺利进行。
排水箱涵施工方案
排水箱涵是一种在交通运输、市政工程和水利工程中常用的排水系统,用于收集和排水附近区域的雨水和污水。
以下是排水箱涵施工方案的详细说明:
1. 施工前的准备工作:
- 确定施工地点并进行现场勘测;
- 制定详细的施工方案和施工计划,包括工程量、施工时间和
所需材料;
- 聘请合格的施工队伍,并确保他们具备相关的经验和技能;
- 申请必要的施工许可证和环境保护审批。
2. 施工过程:
- 清理工地并进行标示,确保工地安全;
- 根据设计要求进行挖掘和开挖工作,确保排水箱涵的尺寸和
深度符合要求;
- 进行箱涵底部的排水系统施工,包括排水管道的铺设和连接;- 安装箱涵的侧墙和顶部,确保其稳固和密封;
- 进行箱涵的地面覆盖和修复工作,保持施工现场整洁;
- 进行必要的测试和检查,确保排水箱涵的正常运行。
3. 施工后的工作:
- 进行施工记录和报告,包括施工过程中的问题和解决方案;
- 进行完工验收和质量检查,确保施工质量符合设计要求;
- 提交相关的竣工报告和材料,确保施工合同和相关手续的完善;
- 进行必要的后续维护工作,包括定期清理和检查排水箱涵的
状态。
通过以上的施工方案,可以确保排水箱涵的施工过程安全、高效,并保证其最终的使用功能和质量。
为了项目的成功实施,必须严格按照相关的规范和标准进行施工,并充分注意环境保护和安全操作。
同时,必须积极配合监理工程师和相关部门的工作,确保施工进度和质量的控制。
道路排水雨水箱涵专项施工方案一、项目背景与施工内容:道路排水雨水箱涵施工是指在建设道路过程中,为了实现道路排水的顺畅和道路运行的安全,采用地下式排水污水设施,将雨水汇集到雨水管网中,从而达到排水的目的。
本次施工的内容主要包括雨水箱涵的设计方案、施工工艺、工程机械设备和施工人员的组织管理等。
二、施工设计方案:1.设计方案:根据道路的实际情况、雨水流量和排水要求,采用地下式雨水箱涵为主体的设计方案。
箱涵的尺寸和型式将根据实际需要进行选择,一般情况下采用方形或矩形箱涵,并根据相关要求进行设计、计算。
2.施工材料:为了保证雨水箱涵的使用寿命和排水性能,选用优质混凝土作为箱涵的主要施工材料。
根据不同的需求,还可以选择特殊的材料用于增强箱涵的强度和耐久性。
3.施工工艺:根据设计方案,首先需要对道路进行勘测和测量,确定施工的具体位置和尺寸。
然后进行箱涵的开挖和基础施工,包括地下排水管道和防渗隔离层的设置。
然后进行箱涵的浇筑,根据需要设置适当的精密设备和仪器,确保施工质量。
4.施工安全:在施工过程中,应严格按照相关的安全规定进行操作,保证施工人员的人身安全和周围环境的安全。
施工过程中需要设置合适的防护设施和标志,确保周围的交通和人员的安全。
5.施工周期:根据具体施工的规模和复杂程度,预计施工周期为3个月至半年。
具体时间还需根据实际情况进行调整。
三、施工组织与管理:1.组织人员:为保证施工效率和质量,需要配备专业的施工人员和技术人员,包括施工队长、工程师、技术员等。
他们将负责施工的组织、协调和监督工作。
2.施工进度管理:施工过程中,应制定详细的施工计划和施工进度表,明确施工的每个环节和时间节点。
并进行有效的监控和管理,确保施工按时高质量完成。
3.质量控制:施工过程中应制定详细的技术规范和施工验收标准,对每个环节和工序进行严格的质量控制和验收。
并配备专业的检测设备和人员,确保施工质量达到设计要求。
4.安全管理:施工过程中,应加强对施工现场的安全管理,有效控制施工作业过程中的安全风险,保障施工人员的人身安全和周围环境的安全。
排水箱涵施工方案排水箱涵施工方案一、项目概述本施工方案的目标是完成一座排水箱涵的施工工作。
排水箱涵是一种用于收集和引导地表和地下水流的结构物,通常用于道路、铁路和河流等地方的排水系统。
本施工方案旨在确保施工的高质量和安全。
二、施工准备1. 确定施工场地,并进行必要的勘察和测量。
2. 准备施工图纸和技术规范。
3. 筹备所需的材料和设备,并确保其质量符合要求。
4. 招募经验丰富的施工队伍,并进行必要的培训和安全教育。
三、施工步骤1. 土方开挖:根据设计要求,在施工场地进行土方开挖工作,确保排水箱涵的大小和形状符合要求。
2. 基础施工:将排水箱涵的基础进行浇筑,确保其稳固和耐久。
3. 壁面构建:使用适当的材料和方法,进行排水箱涵的壁面施工,确保其光滑和防水。
4. 盖板安装:安装排水箱涵的盖板,确保其密封和可操作。
5. 排水管道连接:将排水箱涵与周围的排水管道进行连接,确保其正常的水流和排放功能。
6. 检测和修复:对排水箱涵进行检测,发现任何问题或缺陷,及时进行修复和改进。
四、施工安全1. 施工现场应设置必要的安全警示标志,并配备必要的安全设备。
2. 所有施工人员必须穿戴合适的个人防护装备,并严格遵守施工现场的安全规定和操作规程。
3. 定期检查和维护施工设备和工具,确保其正常运行和安全使用。
4. 在施工过程中严禁使用损坏、老化或不合格的材料。
五、施工质量控制1. 严格按照施工图纸和技术规范进行施工,确保排水箱涵的设计要求得以满足。
2. 定期进行质量检查和测试,确保施工的质量和安全。
3. 及时处理和修复检测中发现的问题和缺陷。
六、施工进度控制1. 制定详细的施工计划,确保施工各项工作有条不紊地进行。
2. 跟踪和记录施工进程,及时调整工作计划,以保证工期的准确性和正常完成。
七、环境保护与清理1. 施工现场应进行及时的垃圾和废物清理,确保环境整洁和无污染。
2. 使用环保材料和设备,以减少施工对环境的影响。
3. 严格按照环境保护要求进行施工,防止施工过程中的土壤和水源污染。
排水箱涵专项施工方案一、工程概述排水箱涵是一种用于集水、排水和地下水流通的措施,常用于地下通道和排水系统中。
本施工方案旨在介绍排水箱涵的施工流程和施工要点。
二、工程准备1.基础设计:根据工程要求,设计出排水箱涵的结构、尺寸和材料选择。
2.材料采购:根据设计要求,采购所需的钢筋、混凝土、防水材料等。
3.设备准备:准备好搅拌机、起重机、模板等施工所需设备。
4.动员组织:组织施工人员,包括施工工人、监理、技术人员等。
三、施工流程1.地面准备:清理施工区域,确保工地平整且无杂物。
2.模板安装:根据设计要求,安装好排水箱涵的模板,确保模板牢固且符合设计尺寸。
3.钢筋绑扎:根据设计要求,在模板内绑扎好钢筋,确保钢筋间距、直径等符合要求。
4.混凝土浇筑:在模板内倒入预制好的混凝土,并用振动器进行震实。
5.养护:混凝土浇筑完成后,进行养护,包括及时覆盖保湿保温等。
6.防水处理:待混凝土达到规定强度后,进行排水箱涵的防水处理,确保排水箱涵具备良好的防水效果。
7.现场清理:施工结束后,对施工现场进行清理,清除积水和杂物。
四、施工要点1.安全第一:施工期间要严格按照安全操作规程进行,确保施工人员的人身安全。
2.质量控制:对排水箱涵的施工质量进行严格控制,确保结构牢固、平整、无裂缝等。
3.施工周期:合理安排施工进度,确保按时完成施工任务。
4.施工环境保护:施工现场要做好环境保护工作,减少对周围环境的污染。
5.施工记录:对施工过程进行详细记录,包括施工时间、人员、材料使用量等,便于施工管理和验收。
五、安全措施1.严格遵守《施工组织设计》的要求,确保施工过程中的安全。
2.施工现场要设立明显的安全警示标志,确保施工人员能够清晰辨认施工区域。
3.指定专人负责施工现场的安全管理,定期进行安全巡查和检查。
4.施工人员必须经过安全培训,并严格按照施工安全规程进行操作。
5.在施工过程中,严禁酗酒、吸烟等不良行为,确保施工现场的环境安全。
一、工程概况本工程为某市政排水系统的重要组成部分,主要承担城市雨水和污水的排放任务。
箱涵采用现浇钢筋混凝土结构,整体呈长方形,内部净尺寸为4.5m×2.5m,底板厚度为0.5m,侧壁厚度为0.3m,顶板厚度为0.3m。
箱涵全长100m,共分为3段,每段长30m,相邻两段之间设沉降缝。
二、施工部署1.施工组织机构为确保工程顺利进行,成立以项目经理为组长的施工项目部,下设工程技术部、质量安全管理部、物资设备部、财务部等部门,各部门职责明确,相互配合。
2.施工进度计划根据工程特点,制定合理的施工进度计划,确保工程按期完成。
具体进度安排如下:(1)前期准备:2个月(2)基坑开挖:1个月(3)基础施工:1个月(4)箱涵主体施工:2个月(5)防水层施工:1个月(6)回填土及绿化:1个月三、施工工艺及质量控制1.测量放样(1)根据设计图纸,确定箱涵中心线及控制点。
(2)利用全站仪进行现场测量,确保测量精度。
2.基坑开挖(1)采用人工挖掘与机械挖掘相结合的方式进行,确保开挖质量。
(2)基坑周边设排水沟,及时排除基坑积水。
3.基础施工(1)根据设计要求,对地基进行处理,确保地基承载力。
(2)采用C15混凝土进行基础浇筑,确保混凝土强度及密实度。
4.箱涵主体施工(1)采用现浇钢筋混凝土结构,模板采用组合钢模板。
(2)按照施工顺序进行浇筑,确保施工质量。
5.防水层施工(1)采用高分子防水卷材,确保防水效果。
(2)施工过程中,注意保护防水层,避免损坏。
6.回填土及绿化(1)根据设计要求,对箱涵周围进行回填土,确保回填土密实。
(2)进行绿化种植,美化环境。
四、质量保证措施1.加强施工过程中的质量控制,确保施工质量符合设计要求。
2.对原材料、施工设备进行检查,确保其质量合格。
3.对施工人员进行技术培训,提高施工技能。
4.加强施工现场管理,确保施工安全。
5.建立健全质量保证体系,确保工程质量。
五、环境保护措施1.加强施工现场环境保护,确保施工过程中不产生环境污染。
1.1 编制依据本方案依据《市政工程排水箱涵施工及验收规范》(GB 50268-2018)、《城市排水工程规划规范》(GB 50318-2017)等相关规范及设计图纸。
1.2 编制原则遵循安全、环保、经济、合理、实用的原则,确保施工质量、进度和成本控制。
1.3 编制范围本方案适用于市政排水箱涵工程的设计、施工及验收。
二、工程概况2.1 工程总体概况本工程为某城市排水箱涵工程,主要建设内容包括:新建排水箱涵、改造现有排水管道、新建检查井等。
2.2 设计概况设计采用重力流排水方式,箱涵结构为钢筋混凝土结构,尺寸为2.5m×1.5m,总长度为1000m。
2.3 主要工程数量新建排水箱涵1000m,改造排水管道1000m,新建检查井20座。
2.4 自然条件工程所在地属温带季风气候,四季分明,雨量充沛。
2.5 施工条件施工场地宽敞,交通便利,具备施工条件。
三、施工部署及生产组织机构3.1 施工组织机构成立项目经理部,下设施工、技术、质量、安全、材料、财务等职能部门。
3.2 施工任务划分施工任务按照分部分项工程进行划分,明确各施工单位的职责和任务。
3.3 临时设施布置施工现场设置办公室、宿舍、食堂、仓库等临时设施,满足施工人员的生活需求。
四、主要施工方法4.1 施工准备(1)施工图纸会审及技术交底;(2)材料、设备进场验收;(3)施工现场平整、排水;(4)测量放线、标高控制。
4.2 施工工艺(1)土方开挖:采用挖掘机开挖,人工配合清底;(2)基础施工:采用C20混凝土浇筑;(3)箱涵主体施工:采用钢筋混凝土结构,分两次浇筑;(4)模板安装:采用组合钢模板,保证模板的稳定性;(5)钢筋绑扎:按照设计要求进行绑扎,确保钢筋间距、保护层厚度等符合规范;(6)混凝土浇筑:采用泵送混凝土,确保浇筑密实;(7)养护:混凝土浇筑完成后进行养护,确保混凝土强度。
五、施工进度计划5.1 工期计划本工程计划工期为6个月,具体安排如下:(1)土方开挖:1个月;(2)基础施工:1个月;(3)箱涵主体施工:2个月;(4)模板安装、钢筋绑扎、混凝土浇筑:2个月。
一、工程概况深圳国家基因库项目市政基础设施配套主要建设内容包括:王母立交改造、金沙大道改造、迭福路改造、进出国家基因园区两条市政道路(A#路、B#路)的建设、交通组织及道路沿线布设相关给水、雨水、污水、电力、电信、照明、燃气等市政管线。
依据建设时序及建设资金的安排,将工程分二期进行建设,一期工程主要包括:王母立交改造、金沙大道改造(王母立交至金沙湾大酒店附近)、进出国家基因园区两条市政道路(A#路、B#路)的建设。
本项工程为排水工程(涵洞工程)。
1.1工程规模涵洞工程主要分布在金沙大道与基因库A#路终点回车场处,主要是排洪及厂区排水等。
施工部位及工程量见表:涵洞工程数量表中心桩号孔数- 孔径×净高(孔-米)结构类型进出口形式序交角(度)涵长(米)号进口出口1 K1+526.6 90°1-2.0×2.0 38.77 钢筋砼箱涵八字墙八字墙2 AK0+290右侧90°1-1.2×1.2 33.22 钢筋砼箱涵3 AK0+307.68 1-2.15×1.6+1-2.5×1.617.2 钢筋砼箱涵4 AK0+314.34 90°1-4.0×3.0 40.21 钢筋砼箱涵八字墙八字墙1.2工期要求由于本项工程为道路工程施工的配套工程,不同部位开竣工时间的要求不同,K1+526.6,AK0+307.68,AK0+314.34三处要求早期施工,为路基填土提供工作面,AK0+290通过填土后方可施工。
K1+526.6包括施工准备,临时便道等工期要求50天。
AK0+290右侧工期要求20天。
AK0+307.68工期要求15天。
AK0+314.34工期要求40天。
1.3工期安排AK0+314.34: 2015年1月20日-2015年3月20日 AK0+290: 2015年3月16日-2015年4月10日 K1+526.6: 2015年4月10日-2015年5月31日 AK0+307.68: 2015年7月31日-2015年8月15日二、施工准备 2.1技术准备C35砼(m 3) C25砼(m 3)C20砼(m 3)钢筋 (kg) 防水涂料 (m 2)防火砂浆 (m 2)止水带(m )涵身帽石涵身 基础八字 墙身八字墙基础截水墙洞口铺砌箱节129.3 0.5 18.0 11.4 7.8 3.6 4.7 31804 314 62 48.8 0.5 105.0 12430 149 32 113.0 17.7 29364 236 270 45 361.50.933.231.114.65.48.0671825351131)进行测量放线及水系高程复核,对照设计图纸,核对涵洞位置及流水面高程是否与现场相符,若发现不符,应及时通知监理及设计单位进行设计修改,以满足排水要求。
2)对填土段地基进行试验检测,确保满足地基承载力要求。
3)按照施工规范要求,对用于该工程的原材料进行抽样检测,对商品砼的生产要求进行交底和委托,确保工程质量。
4)进行技术交底,程序为:项目总工组织,施工员→施工班组长→作业工人,以书面形式下达。
班组长在接受交底后,进行书面确认。
5)组织有关技术人员全面熟悉施工图纸,并进行自审。
对图纸上存在的问题进行记录、汇总,做好图纸会审的准备工作。
6)做好前期各类技术交底工作、岗位培训工作、安全交底等工作,将施工管理责任落实到具体操作人头上。
7)组织有关人员讨论并编制施工组织计划,对施工要点、难点部位,进行研讨,制定措施。
2.2 施工机械与人员1)管理人员:序号工种人员数量备注1 施工负责人 1 李岳洪2 技术主管 1 陈明辉3 测量及技术员 2 彭安合,刘海燕4 施工员 2 林伟平,黄雄壮5 质检员 1 李岳洪6 安全员 1 刘世军7 实验员 1 刘海燕2)施工人员序号工种人员数量备注1 钢筋工8 钢筋制作与安装2 模板工10 模板制作与安装3 砼工 3 砼浇筑4 交通疏解 2 安全防护5 电工 2 发电机操作与管理6 其他人员10 各工序施工辅助3)施工设备序号机械名称机械型号单位数量备注挖掘机日立,卡特台 2 时用装载机柳工部 1 时用抽水机台 3振捣棒台 3弯曲机台 1断筋机台 1调直机台 1电焊机台 2三、箱涵施工3.1工艺流程测量放线→排水系统施工→挖槽土石方(旧涵拆除)→地基承载力检测→垫层(基础换填)→安装钢筋(底板模板)→浇筑底板砼→箱内模板安装→墙身及顶板钢筋安装→侧墙模板安装→浇筑砼→拆模→回填石粉渣及土方。
3.2施工方法1)AK0+314.34:首先测量放线,其次将现有泄洪沟改线移至箱涵施工槽2m以外,再使用两台挖机开始挖基槽,将挖除土石方倒运至上开槽线5米以外堆积,堆土高度不超过1.5m,(开槽期间开始钢筋加工)机械挖土挖至槽顶标高以上20cm后,由人工清除,达到设计高程后通知监理验槽及检测地基承载力,如地基承载力达不到设计要求,由设计方提出处理意见进行处理。
合格后铺筑10cm石粉渣垫层、压实,浇筑10cm厚c15砼垫层(商品砼),最后进行箱体施工。
拆模后进行分层回填施工。
2)K1+526.6:箱涵与现金沙大道垂直相交,施工时需考虑金沙大道交通,只能进行半幅施工,同时考虑文明施工设置挡板,首先破除右侧半幅进行箱涵施工,完工后及时回填恢复交通,再进行左半幅施工,完工后及时回填,恢复交通。
3.2.1土石方开挖根据技术条款规定批准的施工总布置设计进行场内交通布置,并结合施工开挖区的开挖方法和开挖运输的运行路线,规划好开挖区域的施工道路。
在施工中,制定保证基础工程质量和安全施工的技术措施,有效防止塌方。
在开挖过程中,要经常校验测量平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸要求。
基槽开挖深度超过4米,应分层开挖,由上至下分层分段依次进行。
不允许在开挖范围内倒弃土,必须在边坡上部堆放弃土时应确保开挖边坡的稳定。
实际施工的边坡坡度适当留有修坡余量,再用人工整修,应满足施工图纸需要的坡度和平整度。
在开挖边坡时如遇地下水渗流时,在边坡修整和加固前,采取有效的疏导和保护措施。
在开挖过程中,如出现裂缝和滑动迹象时,立即暂停施工和采取应急措施,并通知监理人员。
必要时,按监理人员的指示设置观测点,及时观测边坡变化情况,并作好记录。
箱涵开挖截断面图3.2.2碎石垫层与砼基础施工1)根据设计,箱涵底部基层为15cm碎石垫层+15cm素砼垫层。
在开挖、整平工作完成后,随即进行垫层施工工作,在底部每10m沿箱涵中线对称钉木桩,将高程引至各木桩,在木桩上划红线控制垫层厚度碎石垫层采用人工摊铺、夯实并找平,高程、坡度等满足设计要求后方可进行素砼垫层施工。
素砼使用商砼,人工收浆找平。
2)立模:基础模板采用木胶板,一次成形。
为了防止模板受到混凝土内应力的影响而变形,保证箱涵基础的线形与美观,在模板纵向每50cm加竖向肋骨一根,横向因为高度只有2米,所以就在上中下各加一条横向肋骨。
两侧模板采用对拉螺栓对拉,并用顶托支撑。
模板内涂刷脱模剂并安装严密,严禁使用废机油。
3)沉降缝:按设计位置4m-6m设置沉降缝,做到两端竖直、平整,上下贯通,沉降缝的填塞符合设计及规范要求。
箱涵的变形缝,包括钢边橡胶止水带、双组份聚硫密封膏、聚乙烯发泡填缝板等,变形缝所用材料应符合设计图纸的要求。
变形缝所用产品都应严格按照生产厂家推荐的方法装卸、放置、装配和安装。
3.2.3 箱涵施工3.2.4钢筋加工与安装⑴钢筋加工:钢筋下料完成后,根据设计图纸标明的钢筋弯曲形状的要求对下料钢筋进行弯曲加工,采用机械为钢筋弯曲机,直径10mm以下的钢筋仍采用人工进行加工。
运至现场堆放由钢井架扒杆进行垂直运输。
钢筋的取样及实验方法应符合国家现行规范和标准,钢筋的抽料、加工严格按图纸和混凝土结构工程施工及验收规范以及箱涵结构设计与施工规程的规定进行。
钢筋经调直,除锈后方可开始下料,加工制作必须严格按翻样单进行。
成型钢筋制成后由专人及时进行验收、整理、按规格和区段部位分类堆放,并作好挂牌标志。
堆放场地要干燥,钢筋由木块或木枋架起离地区性10~15厘米放置。
现场设立钢筋加工棚作零星补料使用,绑扎前必须对钢筋的型号、直径、形状、尺寸和数量进行检查,如有错漏应及时纠正增补。
⑵箱涵钢筋安装绑箱涵钢筋工艺流程:套箱涵箍筋→搭接绑扎竖向受力筋→画箍筋间距线→绑箍筋竖向钢筋的弯钩应朝向箱涵心,角部钢筋的弯钩平面与模板面夹角,箍筋的接头应交错排列垂直放置;箍筋转角与竖向钢筋交叉点均应扎牢,绑扎箍筋时,铁线扣要箱互成八字形绑扎。
下层箱涵的竖向钢筋露出楼面部分,宜用工具或箱涵箍将其收进一个箱涵筋直径,以利上层箱涵的钢筋搭接,当上下层箱涵截面有变化时,其下层箱涵钢筋的露出部分,必须在绑扎箱涵钢筋之前,先行收分准确。
模外绑扎(先在箱涵模板上口绑扎成型后再入模内):画箍筋间距→在主次箱涵模板上口铺横杆数根→在横杆上面放箍筋→穿主箱涵下层纵筋→穿次箱涵下层钢筋→穿主箱涵上层钢筋→按箍筋间距绑扎→穿次箱涵上层纵筋→按箍筋间距绑扎→抽出横杆落骨架于模板内。
板钢筋绑扎工艺流程:清理模板→模板上画线→绑板下受力筋→绑负弯矩钢筋。
纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25毫米的短钢筋,如纵向钢筋直径大于25毫米时,短钢筋直径与纵向钢筋箱同。
应注意板上部的负钢筋(面钢筋)要防止踩下;特别是挑檐等悬臂板,要严格控制负筋位置。
钢筋的连接方法本工程竖筋直径大于20的钢筋拟采用电焊压力焊,其它采用绑扎搭接。
对框架箱涵箱涵面贯筋,要尽可能按最长的下料。
钢筋工程质量技术措施施工前,机械厂按设计详图按抽料单统计出所钢筋的规格、数量、型式、间距和重量等,根据施工组织设计的进度控制计划,编制出月、旬出场计划,以满足施工现场的需要。
将本工程的钢筋加工,焊接成型及安装技术要求、范向所有施工人员作技术交底,施工中坚持三检制,对钢筋工程质量严格验收,严格遵守钢筋工程质量控制程序图。
每批进场钢材均要有质保书和试验报验单,严格遵守“先试验后使用”的原则。
钢筋堆放场地地应做好防雨,排水设施,避免水浸现象发生。
进场钢筋应按级别、规格分别进行堆放,使用前钢筋进行调直,调直后表面伤痕及侵蚀不应使钢筋截面积减少。
钢筋加工、焊接、成型和安装必须按技术要求及规范进行钢筋对焊质量,搭接长度及焊接长度为重点质量检查及控制对象。
钢筋焊接成型后的网片或骨架必须稳定牢固,在安装和浇筑砼时,不得松动或变形。
绑扎双层钢筋网时,应设置足够度的钢筋撑脚,以保证钢筋定位准确。
钢筋与模板间设置垫块,必须满足箱涵每1米距离,板每平方米一块,确保钢筋保护层一定能达到设计的要求。
焊接和绑扎:根据作用部位的需求,将已加工好的钢筋运到施工现场,按施工图纸的要求将各种钢筋摆放到位,每一根钢筋交叉处用扎丝固定,绑扎要牢固,以保证施工时不出现位移。
