《石油化工安装工程概算指标(2007版)》[编著]:中国石油化工集团公司[出版社]:中国石油化工集团公司[卷册数]: 5册[光盘数]: 2张光盘+2加密狗[出版日期]: 2009年5定价:3360元优惠价:1680元简介:石油化工安装工程概算指标(2007版)关于发行《石油化工安装工程概算指标》(2007版)等文件及《石化建设工程造价管理应用软件》有关事项的通知石化股份建标函[2009)㈠8号现批准发布《石油化工安装工程概算指标》(2007版),自2008年12月30日起施行。
原《石油化工安装工程概算指标》(修订版) (中国石化[2000]建字476号)同时停止使用。
《概算办法、费用定额和概算指标编制说明》《石油化工安装工程主材费》,和《石油化工工程建设投资管理相关文件》等配套文件同时出版发行。
全套共6项内容,配套使用《石化建设工程造价管,理应用软件》和“相关文件查询系统”。
本指标由中国石油化工股份有限公司工程部负责解释。
二零零八年十二月二十二日目录:石油化工安装工程概算指标第一章设备安装工程第二章工艺管道安装工程第三章金属储罐、球形罐、气柜制作安装工程第四章电气安装工程第五章自控仪表安装工程第六章工业炉安装工程第七章给排水安装工程第八章采暖、通风、空调安装工程第夕乙章隔热、防腐工程第十章电信安装工程石油化工安装工程主材费(上册)第—章设备安装工程第二章工艺管道安装工程第三章金属储罐、球形罐、气柜制作安装:工作石油化工安装工程主材费(下册)第四章电气安装工程第五章自控仪表安装工程第六章工业炉安装工程第七章给排水安装工程第八章采暖、通风、空调安装—厂程第九章司热、防腐工程第十章电信安装工程石油化工工程建设设计概算编制方法石油化工工程建设费用定额石油化工安装工程概算指标第一篇石油化工工程建设设计概算编制方法第二篇石油化工程建设费用定额第三篇石油化工安装工程概算指标石油化工工程建设投资管理相关文件项目备案、投资审批或核准项目建设招标投标资金筹措安全生产土地使用、土地使用权出让金和契税项目费用组成及财务费用环境保护咨询收费劳动安全卫生评价工程造价咨询收费工程建设监理收费设备、材料(含进口)采购特种设备、材料国内检验收费设备材料监造计费技术(货物)进出口特许权及商品检验工程质量监督计费劳动保障计费工程保险计费生产准备及试(开)车出国和来华工程技术人员计费]二程预备费固定资产投资调节税投资项目资本金石油化工工程建设概预算编制(全五册+两个软件)《石油化工安装工程预算定额》2007版【册数】:全十册赠送应用软件加密狗【作者】:中国石化安装定额站【出版社】:中国石油化工集团公司中国石油化工股份有限公司【市场价】:1750.00元优惠价:1580元随书赠送应用软件(加密狗)定价:1750元。
石油建设安装工程预算定额说明及工程量计算规则说明及工程量计算规那么目录制造说明中油计[2021]523号发布文号实施日期2014年1月1日子目信息共九册17本目的版本2021年12月第一版;意见反应本地定额暂未收录在线链接中油计字[2005]519号:石油树立装置工程费用定额建标[2021]44号:关于印发«修建装置工程费用项目组成»的通知中油计[2021]534号:中国石油自然气集团公司树立项目其他费用和相关费用规则取费模板:本站收录制造的Excel版施工取费模板文件册章制造说明文件通知总说明一 1 设备装置工程1 1.1 机械设备装置2 1.2 静置设备制造及装置3 1.3 工业炉〔加热炉〕装置4 1.4 工业炉窑砌筑5 1.5 燃气轮机装置二 2 金属罐、气柜及金属结构装置工程1 2.1 金属储罐制造装置2 2.2 金属球罐组对装置3 2.3 高温LNG储罐制造装置4 2.4 气柜制造装置5 2.5 烟囱、烟道、火炬及排气筒制造装置6 2.6 金属结构制造装置7 2.7 综合辅佐项目三 3 工艺管道装置工程1 3.1 油气处置、石油化工工艺管道装置3.1.1 管道装置3.1.2 管件装置3.1.3 阀门装置3.1.4 法兰装置3.1.5 钢板卷控制造和管件制造3.1.6 管道试压、吹扫及清洗3.1.7 管道无损检测、热处置3.1.8 管道其他项目2 3.2 高温管道装置3.2.1 高温管道装置3.2.2 高温管件衔接3.2.3 高温阀门装置3.2.4 高温法兰装置3.2.5 高温管道支架装置、管内局部充氩维护四 4 电气设备装置工程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘子装置4 4.4 电缆5 4.5 控制设备及高压电气设备装置6 4.6 电机7 4.7 起重设备电气装置8 4.8 配管、配线9 4.9 照明用具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 工地运输4.11.2 土石方工程4.11.3 基础工程4.11.4 杆塔工程4.11.5 架线工程12 4.12 电气调试4 附录主要资料损耗率表附录五 5 自动化控制仪表及通讯装置工程1 5.1 进程检测仪表的装置调试2 5.2 显示及调理控制仪表的装置调试3 5.3 执行仪表装置调试及仪表回路模拟实验4 5.4 集中检测装置及仪表的装置调试5 5.5 工业计算机装置与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 工厂扩音对讲系统装置调试8 5.8 仪表盘、箱、柜及附件装置9 5.9 仪表附件制造装置10 5.10 火灾自动报警系统装置调试11 5.11 平安防范设备装置调试12 5.12 工厂信息网络系统装置调试13 5.13 通讯系统设备装置调测14 5.14 综合布线系统装置15 5.15 铺设通讯管道16 5.16 敷设埋式管道光〔电〕缆17 5.17 光〔电〕缆接续与测试六 6 刷油、防腐蚀、绝热装置工程1 6.1 除锈工程2 6.2 刷油、防腐蚀工程3 6.3 绝热工程4 6.4 玻璃钢衬里工程5 6.5 橡胶板及塑料板衬里工程6 6.6 衬铅、搪铅及喷镀工程7 6.7 耐酸砖〔板〕衬里工程七7 给排水、消防、采暖及通风空调装置工程1 7.1 给排水、消防、采暖管道装置2 7.2 阀门、水位标尺装置3 7.3 高压用具、水表组成装置4 7.4 卫生用具制造装置5 7.5 供暖用具、小型容器制造装置6 7.6 燃气管道、附件、用具装置7 7.7 消防系统装置8 7.8 通风、空调工程八8 油〔气〕田集输管道装置工程1 8.1 钢质管段预制厂预制2 8.2 钢制管道预制厂防腐保温及现场内防腐3 8.3 钢质管道现场装置4 8.4 防腐保温钢质管道现场补口补伤5 8.5 埋地非金属管道运输及装置6 8.6 管道强度及严密性实验7 8.7 其他隶属项目九9 长距离保送管道工程1 9.1 普通段管道装置工程2 9.2 管道跨越工程3 9.3 管道清管、试压、枯燥4 9.4 阴极维护工程5 9.5 线路隶属工程6 9.6 线路土建工程总说明一、«石油树立装置工程预算定额»〔以下简称本定额〕共分九册及编制说明。
时间:2015年5月18日地点:造价中心八楼会议室主持人:葛宪忠参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚姚海波孙艳张洪利马庆竹王晓娟江涛姜青松张南赵海轮赵玉斌1、横钻孔机穿越、挤压法穿越公路没有相应定额?解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。
“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。
2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移?解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。
移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。
3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额?解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加0.25个操作坑执行。
4、管线穿越公路是否计取管体穿越?解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
5、《石油建设安装工程预算定额(2013版)》第九册长距离输送管道工程预算定额(中册)第583页的“(2)钻具按拆:是指钻导向孔、扩孔、回拖的钻具按拆,不分地质,按钻机类型和管径划分:”,但是实际定额子目却是按照地质级别划分的,如何执行?解释:按定额子目执行。
6、水平定向钻穿越项目套用水平定向钻相应定额的同时,可否套用工作坑设施安拆子目?解释:《石油建设安装工程预算定额(2013版)》第九册应是顶管工作坑设施安拆,不适用水平定向钻穿越。
7、《石油建设安装工程预算定额(2013版)》第八册定额中“管线进出场(站)联头”如何执行?解释:《石油建设安装工程预算定额(2013版)》第八册中指新建管线联头,凡是“管线进出场(站)联头”都可以套用,以管径划分套用定额,计量单位为“处”,联头费由联头单位计取。
《石油建设安装工程消耗量定额》定额解释及有关业务问题解答(一)(试行)一、《石油建设安装工程消耗量定额》定额答疑(一)第一册、油气处理设备安装工程1、金属储罐罐内工艺管线安装如何执行定额?答:执行第二册相应定额,人工和机械乘以系数1.15。
2、下册第三节塔器类设备与立式容器安装1-1616~1-1622定额中,设备重量100t~600t的安装最大的起重设备只有40t的汽车式起重机,定额里也没有注明“吊装和运输机械按实计取”字样,应该如何执行定额?答:当设备重量大于80吨时,定额中未考虑主吊装机械,按实际发生计算。
3、第一册第三节轴流风机安装,与第三册轴流风扇安装、第四册4-355轴流式通风机安装如何区分?答:属通风空调工程的,执行第四册定额,排风扇安装执行第三册相应定额,其他执行第一册相应定额。
4、泵类的撬块安装如何执行定额?答:由厂家供货成品撬块的,执行泵类撬块安装定额,由施工单位自行组装撬块并运至现场安装的,另执行泵类安装定额,撬块制作另行计算。
5、高架罐安装如何执行定额?答:执行第一册卧式容器安装定额。
6、非标及标准设备的运输如何执行?答:非标设备的运输按相应定额执行。
7、在油田轻烃装置中压缩机基本上采用的是活塞式压缩机,在常规检修中经常解体维修,定额缺项,能否借用离心式压缩机(电动机驱动)解体安装定额?答:工作内容不同,不能借用。
8、格栅板若为半成品供货时执行定额*0.94,相当于是安装吗?如果说是安装占的比例是不是太大了?答:定额中格栅板是按原材料供货考虑,需在现场下料制作。
如为半成品供货时,根据安装方式,格栅板平台安装执行1-3081、1-3082子目,定额*0.94。
格栅板成品踏步需要编制补充定额。
9、加热炉内的箱门盖板、管板安装如果是成品时怎样调整?答:加热炉内的箱门盖板可执行1-2920烟道挡板安装定额。
10、罐壁补强板制安如何执行定额?答:合并到罐体制安定额中。
11、罐壁通气孔如何执行定额?答:执行罐顶接合管定额。
石油建设安装工程预算定额(2013)石油建设安装工程预算定额(2013)是根据石油建设工程的特点和实际情况,结合国家相关政策法规和技术标准,编制出的适用于石油建设安装工程预算的定额标准。
该定额标准旨在规范石油建设安装工程的预算编制,提高工程质量,控制成本,保障工程安全,保证工程顺利进行。
石油建设安装工程预算定额(2013)主要包括以下内容:1.工程量清单:对石油建设安装工程中的各项工程量进行详细清单编制,包括材料、设备和劳务等方面的工程量。
2.工程造价指标:根据工程的性质、规模和技术要求,确定各项工程造价指标,包括单位工程造价、材料价格、设备费用和劳务费用等。
3.安全生产费用:考虑到石油建设安装工程的特殊性,预算定额中还包括了安全生产费用,用于保障工程的安全生产。
4.管理费用:对工程管理费用进行规定,包括项目管理费、施工管理费、材料管理费等,用于保障工程的顺利进行。
石油建设安装工程预算定额(2013)的编制遵循以下原则:1.规范性:根据国家相关政策法规和技术标准,对工程预算进行规范编制,保证工程质量和安全。
2.实用性:根据实际工程情况,确定合理的工程造价指标和预算定额,保证工程的顺利进行。
3.经济性:合理控制工程成本,最大限度地降低工程预算,提高工程的经济效益。
4.可操作性:工程预算定额的编制要考虑到工程施工的实际操作情况,保证施工的顺利进行。
石油建设安装工程预算定额(2013)的应用范围覆盖了石油建设安装工程中的各个环节,包括原油加工、炼油、储运、化工、石油机械、环保等领域。
它为石油建设安装工程的预算编制提供了具体的指导和依据,为工程的顺利进行提供了有力支持。
总之,石油建设安装工程预算定额(2013)的制定是符合石油建设工程实际情况的,它在规范工程预算编制、控制成本、提高工程质量、保证工程安全方面起到了重要作用。
通过严格执行石油建设安装工程预算定额(2013),可以提高石油建设工程的经济效益,保障工程的顺利进行,对于促进石油建设行业的发展具有积极的意义。
石油建设安装工程预算定额2024版说明及工程量计算规则石油建设安装工程预算定额是指根据工程设计文件和施工方案,按照一定的任务、要求和标准,计算工程所需材料、设备、劳动力和工时,并加以估算工程造价和施工周期的一种方法。
石油建设安装工程预算定额2024版说明及工程量计算规则是在现有版本的基础上进行修订和完善,以适应当前石油建设安装工程的需求和要求。
首先,石油建设安装工程预算定额2024版对于工程量计算规则进行了明确规定。
根据工程设计、施工方案和相关的技术标准,将工程分解为不同的施工单元,并制定了相应的工程量计算方法。
对于常见的工程项目,采用了直接测量和间接测量相结合的方式进行工程量计算,确保了准确性和可行性。
其次,石油建设安装工程预算定额2024版对于工程装置设备、管道、电气仪表等设备的定额进行了明确规定。
根据工程设计和施工方案中所要求的设备类型、规格和数量等信息,制定了相应的设备定额。
同时,还对材料、劳动力、施工机具和施工工艺等方面进行了定额计算,从而确保了工程预算的准确性和全面性。
此外,石油建设安装工程预算定额2024版还对于施工工艺和施工方式进行了详细的说明。
根据不同的工程项目和具体的施工环境,制定了相应的施工工艺和施工方式,并在工程量计算中进行了合理的考虑。
同时,还对可能遇到的施工困难和风险进行了评估,并制定了相应的应对措施,以确保工程的顺利进行和质量的保证。
最后,石油建设安装工程预算定额2024版还对于工程造价估算进行了修订和完善。
根据工程量计算结果、设备价格、材料价格、劳动力成本和施工周期等因素,对工程造价进行了估算。
同时,还对可能存在的变动因素和风险进行了评估,并在工程预算中进行了合理的考虑,以确保工程的可行性和经济性。
总之,石油建设安装工程预算定额2024版是根据当前石油建设安装工程的要求和需求进行修订的。
它明确规定了工程量计算规则和方法,对设备、材料、劳动力和工艺等方面进行了定额计算,同时还对于工程造价估算和施工周期进行了详细说明。
最新⽯油建设安装⼯程预算定额说明及⼯程量计算规则资料⽯油建设安装⼯程预算定额2013版说明及⼯程量计算规则⽬录⽬录⽬录精品⽂档制作说明中油计[2013]523号发布⽂号施⾏⽇期2014年1⽉1⽇⼦⽬信息共九册17本指标版本2013年12⽉第⼀版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:⽯油建设安装⼯程费⽤定额建标[2013]44号:关于印发《建筑安装⼯程费⽤项⽬组成》的通知中油计[2012]534号:中国⽯油天然⽓集团公司建设项⽬其他费⽤和相关费⽤规定取费模板:本站收录制作的Excel版施⼯取费模板⽂件册章制作说明⽂件通知总说明⼀ 1 设备安装⼯程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 ⼯业炉(加热炉)安装4 1.4 ⼯业炉窑砌筑5 1.5 燃⽓轮机安装⼆ 2 ⾦属罐、⽓柜及⾦属结构安装⼯程1 2.1 ⾦属储罐制作安装2 2.2 ⾦属球罐组对安装3 2.3 低温LNG储罐制作安装4 2.4 ⽓柜制作安装5 2.5 烟囱、烟道、⽕炬及排⽓筒制作安装6 2.6 ⾦属结构制作安装7 2.7 综合辅助项⽬三 3 ⼯艺管道安装⼯程1 3.1 油⽓处理、⽯油化⼯⼯艺管道安装3.1.1 管道安装3.1.2 管件安装3.1.3 阀门安装3.1.4 法兰安装3.1.5 钢板卷管制作和管件制作3.1.6 管道试压、吹扫及清洗3.1.7 管道⽆损检测、热处理3.1.8 管道其他项⽬2 3.2 低温管道安装3.2.1 低温管道安装3.2.2 低温管件连接3.2.3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道⽀架安装、管内局部充氩保护四 4 电⽓设备安装⼯程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘⼦安装4 4.4 电缆5 4.5 控制设备及低压电⽓设备安装6 4.6 电机7 4.7 起重设备电⽓安装8 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 ⼯地运输4.11.2 ⼟⽯⽅⼯程4.11.3 基础⼯程4.11.4 杆塔⼯程4.11.5 架线⼯程12 4.12 电⽓调试4 附录主要材料损耗率表附录五 5 ⾃动化控制仪表及通信安装⼯程1 5.1 过程检测仪表的安装调试2 5.2 显⽰及调节控制仪表的安装调试3 5.3 执⾏仪表安装调试及仪表回路模拟试验4 5.4 集中检测装置及仪表的安装调试5 5.5 ⼯业计算机安装与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 ⼯⼚扩⾳对讲系统安装调试8 5.8 仪表盘、箱、柜及附件安装9 5.9 仪表附件制作安装10 5.10 ⽕灾⾃动报警系统安装调试11 5.11 安全防范设备安装调试12 5.12 ⼯⼚信息⽹络系统安装调试13 5.13 通信系统设备安装调测14 5.14 综合布线系统安装15 5.15 铺设通信管道16 5.16 敷设埋式管道光(电)缆17 5.17 光(电)缆接续与测试六 6 刷油、防腐蚀、绝热安装⼯程1 6.1 除锈⼯程2 6.2 刷油、防腐蚀⼯程3 6.3 绝热⼯程4 6.4 玻璃钢衬⾥⼯程5 6.5 橡胶板及塑料板衬⾥⼯程6 6.6 衬铅、搪铅及喷镀⼯程7 6.7 耐酸砖(板)衬⾥⼯程七7 给排⽔、消防、采暖及通风空调安装⼯程1 7.1 给排⽔、消防、采暖管道安装2 7.2 阀门、⽔位标尺安装3 7.3 低压器具、⽔表组成安装4 7.4 卫⽣器具制作安装5 7.5 供暖器具、⼩型容器制作安装6 7.6 燃⽓管道、附件、器具安装7 7.7 消防系统安装8 7.8 通风、空调⼯程⼋8 油(⽓)⽥集输管道安装⼯程1 8.1 钢质管段预制⼚预制2 8.2 钢制管道预制⼚防腐保温及现场内防腐3 8.3 钢质管道现场安装4 8.4 防腐保温钢质管道现场补⼝补伤5 8.5 埋地⾮⾦属管道运输及安装6 8.6 管道强度及严密性试验7 8.7 其他附属项⽬九9 长距离输送管道⼯程1 9.1 ⼀般段管道安装⼯程2 9.2 管道跨越⼯程3 9.3 管道清管、试压、⼲燥4 9.4 阴极保护⼯程5 9.5 线路附属⼯程6 9.6 线路⼟建⼯程总说明⼀、《⽯油建设安装⼯程预算定额》(以下简称本定额)共分九册及编制说明。
第一册油(气)处理设备安装工程中国石油天然气集团公司二000年七月一日前言《石油建设安装工程预算定额》是根据。
,由大庆石油管理局、石油管道局主编。
经审查批准并以………….文颁发通知自二000年七月一日起施行。
本定额作为石油建设工程编制施工图预算的依据,也是编制概算定额、估算指标的基础,其具体解释工作由中国石油天然气股份有限公司石油建设工程造价管理中心负责。
主编单位:参编单位:主编部门:中国石油天然气股份有限公司石油建设工程造价管理中心批准部门:中国石油天然气集团公司施行日期:二000年七月一日总说明一、《石油建设安装工程预算定额》共分五册,包括:第一册,油(气)处理设备安装工程第二册,集输及工艺管道安装工程第三册,电气、自动化控制及仪表安装工程第四册,工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程第五册,长距离输送管道工程二、《石油建设安装工程预算定额》是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一石油建设安装工程量计算规则、项目划分、计量单位的统一依据;是编制石油安装工程地区单位估价表、招标工程标底、计算工程造价的依据;是编制概算定额(指标)、投资估算指标的基础;也是施工企业投标报价的基础。
三、本定额适用于石油地面建设工程和改扩建安装工程。
其中:(一)《油(气)处理设备安装工程》册适用于石油工业建设中的机泵类设备、静置设备制作安装、撬块安装、金属储罐、气柜、球形罐组装、工艺金属结构制作安装及燃气发电设备安装等工程。
(二)《集输及工艺管道安装工程》册适用于下列工程:1、油(气)田集输管道适用于:(1)井口、计量间、计量中转站(或转油站)、联合站之间的输送原油、石油伴生气及混合物的管道;(2)联合站与油田内油库、输油首站或输气首站之间的外输油气管道;(3)联合站、接转站(转油站)、计量间、井口之间的注水、气举、动力液、稀释油、活性水管道;(4)管径≤530mm的输送各种介质的碳钢和低合金钢的管道;(5)油(气)田区域外管道长度在10公里以内的集输管道和供水管道工程。

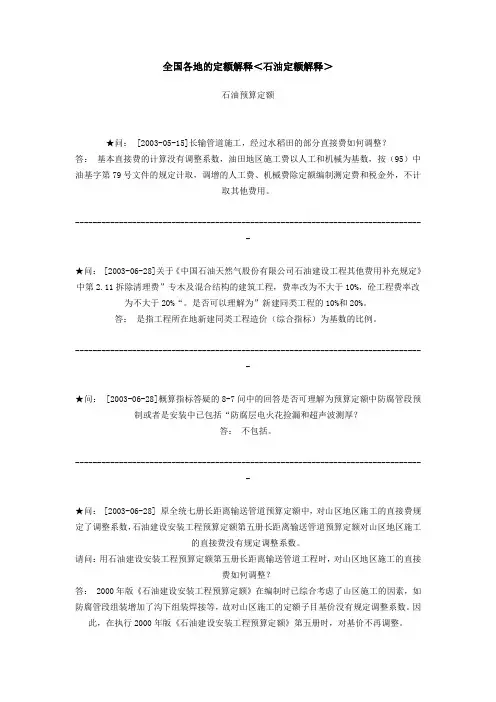

全国各地的定额解释<石油定额解释>石油预算定额★问: [2003-05-15]长输管道施工,经过水稻田的部分直接费如何调整?答:基本直接费的计算没有调整系数,油田地区施工费以人工和机械为基数,按(95)中油基字第79号文件的规定计取,调增的人工费、机械费除定额编制测定费和税金外,不计取其他费用。
--------------------------------------------------------------------------------★问: [2003-06-28]关于《中国石油天然气股份有限公司石油建设工程其他费用补充规定》中第2.11拆除清理费”专木及混合结构的建筑工程,费率改为不大于10%,砼工程费率改为不大于20%“。
是否可以理解为”新建同类工程的10%和20%。
答:是指工程所在地新建同类工程造价(综合指标)为基数的比例。
--------------------------------------------------------------------------------★问: [2003-06-28]概算指标答疑的8-7问中的回答是否可理解为预算定额中防腐管段预制或者是安装中已包括“防腐层电火花捡漏和超声波测厚?答:不包括。
--------------------------------------------------------------------------------★问: [2003-06-28] 原全统七册长距离输送管道预算定额中,对山区地区施工的直接费规定了调整系数,石油建设安装工程预算定额第五册长距离输送管道预算定额对山区地区施工的直接费没有规定调整系数。
请问:用石油建设安装工程预算定额第五册长距离输送管道工程时,对山区地区施工的直接费如何调整?答: 2000年版《石油建设安装工程预算定额》在编制时已综合考虑了山区施工的因素,如防腐管段组装增加了沟下组装焊接等,故对山区施工的定额子目基价没有规定调整系数。
《石油建设安装工程预算定额》工程量计算规则目录第一册油(气)处理设备安装工程量计算规则 (2)第一章机泵类设备安装 (2)第二章油(气)处理静置设备制作 (4)第三章油气处理静装置设备安装 (5)第四章金属油罐制作安装 (9)第五章气柜制作安装 (10)第六章球形罐组装 (10)第七章管式加热炉制作安装 (11)第八章公益金属结构制作安装 (11)第九章综合辅助项目 (12)第十章燃气发电设备安装 (13)第二册集输及工艺管道安装工程工程量计算规则 (14)第一章油(气)集输管道安装 (14)第二章工艺管道工程 (18)第三册电气、自动化控制及仪表按装工程量计算规则 (21)第四册工业给排水、采暖、通风空调及刷油、防腐蚀、绝热工程工程量计算规则27 第一章工业给排水 (27)第二章供热器具安装 (28)第三章通风空调 (28)第四章消火栓、消防水泵接合器安装 (29)第五章刷油、防腐蚀绝热工程 (29)第五册长距离输送管道工程工程量计算规则 (32)总则 (32)第一章土石方工程 (33)第二章防腐管段安装 (35)第三章管道穿跨越工程 (36)第四章道试压及清管 (39)第五章阴极保护 (40)第六章线路土建工程 (42)第七章附属项目 (42)第一册油(气)处理设备安装工程量计算规则第一章机泵类设备安装(一)本定额凡以设备重量(吨)为计量单位,或以设备重量范围划分子目录时,均以设备的铭牌重量为准;如无铭牌重量,则以产品目录、样本、说明书所注明的净重量为准。
(二)计算设备重量时,处定额另有规定者外,均包括随主机供货的、与设备连体的电机、屏盘、安全罩、平台、梯子、栏杆、支架以及设备本体第一个法兰以内的管道等全部重量。
(三)泵、风机安装1、按不同类型分别以“台”为计量单位,以重量范围划分子目。
2、直联式的泵和风机,以本体和底座的总重量计算。
3、非直联式的泵和风机,以本体和底座的总重量计算。
4、深井泵还应包括扬水管的重量。
时间:2015年5月18日
地点:造价中心八楼会议室
主持人:葛宪忠
参加人:张景泰赵华玲孙金宏原荣华杨海军郑刚姚海波孙艳张洪利马庆竹王晓娟江涛
姜青松张南赵海轮赵玉斌
1、横钻孔机穿越、挤压法穿越公路没有相应定额?
解释:移植《石油建设安装工程预算定额(2000版)》横钻孔机穿越、挤压法穿越相应定额。
“横钻孔机穿越、挤压法穿越工作坑设施按拆”执行《石油建设安装工程预算定额(2013版)》第九册定额,按DN1000以下管径的工作坑设施安拆定额基价的50%计取。
2、《石油建设安装工程预算定额(2013版)》没有横钻孔机设备的机械转移定额子目,可否继续应用原来的补充定额中机械转移?
解释:《石油建设安装工程预算定额(2013版)》钢顶设备的机械转移不包括。
移植油总造函字(2001)19号横钻孔机设备转移补充定额,并与横钻孔机钻孔定额配套使用。
3、公路穿越操作坑,若同一操作坑为多管穿越,如何执行定额?
解释:公路穿越操作坑,同一操作坑为多管穿越,按每增加一根管线,增加个操作坑执行。
4、管线穿越公路是否计取管体穿越?
解释:按《石油建设安装工程预算定额(2013版)》第九册管体穿越定额子目执行,DN100以下的管体穿越按DN100定额子目执行。
5、《石油建设安装工程预算定额(2013版)》第九册长距离输送管道工程预算定额(中册)第583页的“(2)钻具按拆:是指钻导向孔、扩孔、回拖的钻具按拆,不分地质,按钻机类型和管径划分:”,但是实际定额子目却是按照地质级别划分的,如何执行?
解释:按定额子目执行。
6、水平定向钻穿越项目套用水平定向钻相应定额的同时,可否套用工作坑设施安拆子目?
解释:《石油建设安装工程预算定额(2013版)》第九册应是顶管工作坑设施安拆,不适用水平定向钻穿越。
7、《石油建设安装工程预算定额(2013版)》第八册定额中“管线进出场(站)联头”如何执行?
解释:《石油建设安装工程预算定额(2013版)》第八册中指新建管线联头,凡是“管线进出场(站)联头”都可以套用,以管径划分套用定额,计量单位为“处”,联头费由联头单位计取。
新老管线联头按《大庆油田维修及改造工程预算定额》相关子目执行
8、站外集输管道中扫线如何执行定额?
解释:按《黑龙江省建设工程计价依据(建筑工程计价定额)2010版》“场地平整”相应子目及配套的费用定额执行,操作面宽度按照相应技术规范执行。
9、油田站外集输油管道安装施工规范要求,管道下沟回填后,进行音频检漏,如何执行定额?
解释:如果发生按《石油建设安装工程预算定额(2013版)》第九册
长距离输送管道工程9-4363子目执行。
原补充定额庆油造价发2014(193)YB14-001作废。
10、《石油建设安装工程预算定额(2013版)》第二册取消储罐安装倒装部分胎具制作定额,发生时如何执行定额?
解释:《石油建设安装工程预算定额(2013版)》第二册第三页第五条第七款明确说明储罐施工方法已做了综合考虑,如果采用不同方法时,定额不得调整。
11、《石油建设安装工程预算定额(2013版)》第三册阀门安装100%试压时,阀门安装定额基价乘以系数,阀门与管线连接,一同试压,是否可视为阀门试压,阀门安装基价*系数可否?
解释:如果现场阀门100%试压时,定额基价乘系数。
12、硬质聚氨酯泡沫塑料保温层补口补伤及管件保温定额子目均不包括防腐层,如何执行定额?
解释:《石油建设安装工程预算定额(2013版)》第八册第452页第二条第二款明确说明硬质聚氨酯泡沫塑料保温层补口补伤及管件保温定额子目均不包括防腐层,使用时按具体防腐方式套用本章相应防腐层的补口补伤定额子目,套用各类防腐层补口补伤定额子目的人工和机械均需乘以调整系数。
13、《石油建设安装工程预算定额(2013版)》第三册工艺管道工程三通补强圈制作安装定额含量是否有勘误?
解释:定额子目3-1745~3-1781未计价材料钢板单位错误,“吨”应该为“公斤”。
14、内补口接头如何执行定额?
解释:含内补口接头的管道安装工程,可执行相应管道安装定额子目,并在此基础上(人工+机械)×计取,内补口接头可按相应管道安装焊口数量计入,损耗为2%。
弯头等管件按相应定额(人工+机械)×计取,内补口接头按相应弯头等管件安装焊口数量计入,损耗2%。
庆油价定发【2007】46号同时废止。
15、中低压平焊法兰氩电联焊如何执行定额?
解释:执行《石油建设安装工程预算定额(2013版)》第三册法兰对焊低、中压氩电联焊定额子目,主材按平焊法兰计取。
16、工业用翅片管散热器如何执行定额?
解释:执行《石油建设安装工程预算定额(2013版)》第七册高频焊翅片管定额子目。
17、《石油建设安装工程预算定额(2013版)》定额没有防腐层电火花检漏定额,站外管线安装定额中已包含,但是站内管线安装不包括,发生时如何计取?
解释:《石油建设安装工程预算定额(2013版)》第六册刷油、防腐蚀、绝热安装定额中,已含电火花检验。
18、复合硅酸盐保温材料用胶粘接如何执行定额?
解释:按硬质瓦块安装定额执行,取消材料硅藻土粉生料、石棉灰、水,粘接剂可参照泡沫玻璃瓦块用量执行。
19、钢制储罐以外溶剂型环氧树脂漆如何执行定额?
解释:可套用刷(喷)涂定额中的冷固型环氧树脂漆。
原大庆油田有限责任公司造价中心专业技术会议纪要2013年12月2日第2次及庆油造价发〔2013〕73号同时废止。
20、沥青防腐胶带外保护层没有定额?
解释:按《石油建设安装工程预算定额(2013版)》第六册6-199聚丙烯胶带缠绕一层执行,主材按规定可以换算。
21、油田站外管道牺牲阳极及配套设施安装如何执行定额?
解释:根据设计的施工图纸、材料供货形式及施工方法确定执行相应定额。
22、设备填充涉及磁铁矿、无烟煤定额如何执行?
解释:磁铁矿执行《石油建设安装工程预算定额(2013版)》第一册石英石相应子目,无烟煤《石油建设安装工程预算定额(2013版)》第一册石英砂相应子目。
23、2014年定额单价表需要注意的问题?
解释:单价表中已计价的材料砖、瓦、砂、石、石灰、水泥、粉煤灰、炉渣、石屑 ?、钢材、沥青、乳化沥青,可根据采购的实际情况,按价格管理相关规定进行调整。
24、长距离输送管道工程中的线路土建工程如何执行?
解释:执行《石油建设安装工程预算定额(2013版)》第九册中线路土建工程相应子目并与说明中的费用配套执行。
25、原《2012年维修与改造工程预算定额》是否继续使用?
解释:已经编制了《2014年维修与改造工程预算定额》单价表,结
合《大庆油田有限责任公司2014年建设项目竣工结算、决算工作要求》相应规定执行,单价表中人工单价可以调整。
将涉及清洗的项目的定额已经取消,按招标或议价方式处理并备案公示。
26、2014年油田预算定额单价表已经对相关定额进行了补充,见造价中心网页油田预算定额单价表。
