农网改造技术标准
- 格式:doc
- 大小:1.87 MB
- 文档页数:8
农网建设改造工程技术要求(台区、低压部分)一、配电变压器和配电装置1、变压器容量选配合理,一般为用电负荷的2-3倍,坐落3位置靠近负荷中心,利于运行维护方便。
2、户外式配变台架:变压器底座距地面高度不小于2.5米;护栏高度不低于0.6米,台架两杆之间中心距离不小于3.5米。
3、配电室的使用面积不小于10平方米,盘情况前通道为1.5米,盘后及侧面通道为0.8米,房高在3米以上,房门向外开。
4、配电装置低压进出线穿墙时,必须使用穿墙套管,导线必须用绝缘导线,导线截面选择按额定电流的1.5倍选用。
二、低压电力线路1、低压电力线路建设、改造中所选用的导线,电杆、绝缘子等应选用经有关部门认定的合格产品。
2、架空低压电力主干线路,根据用电负荷大小可选25平方毫米以上的导线,在一档线内每根相线只允许一个接头,禁止用单股、破股线和铁丝。
3、拉线截面要不小于25平方毫米钢绞线,拉线对地夹角为60度,拉线上头2.5米处要装隔离绝缘子。
4、杆坑深度不少于杆长的六分之一,坑宽一米,长一点五米。
5、立杆可采用吊车、稳车、人工拉,要注意施工安全。
6、立杆要安全快速,杆立直后杆子外摆不得超过杆稍的三分之一。
7、线路走向要顺应负荷发展的需要,螺丝的穿向要面向受电侧,螺丝由下往上,由左往右,结合部件要牢固可靠。
8、放线时严防导线扭劲,打死鼻,紧线根据气候条件,档距大小、导线型号保持一定弧垂。
9、横担距杆稍不小于0.15米,令克担距地面4米以上,避雷器担距令克担不小于1米。
10、接地极引出导体截面不小于25平方毫米,接地电阻100KVA以上的变压器不得大于4欧姆,100KVA以下的变压器不得大于10欧姆。
11、避雷器引下线与外壳接地应直接接地,严禁间接接地。
12、十千伏线路相间最小距离为0.25米,0.4千伏线路相间最小距离为0.15米。
跳线接头长度不小于0.15-0.2米,跳线要美观有序。
13、低压线路供电半径,平地为0.5公理,山地负荷分散地区可延伸至0.7-1.5公理。
一、施工工艺标准化建设管理规范为认真贯彻国网公司、省公司关于深化农网改造升级工程标准化建设的指导思想,做好“三通一标”(通用设计、通用设备、通用造价、标准工艺)工作,实现农网改造升级工程建设“设计精密化,施工精益化,工艺精细化,作业标准化”,统一并推广农网改造升级工程建设质量及工艺标准。
按照上级有关文件精神,特制定以下标准:(一)中压配电网工程施工及验收规范一、杆塔组装中压线路杆塔在城镇宜选用12米及以上杆塔,乡村一般选用10米及以上杆塔,15m及以上电杆分段,分段部分应做防腐处理。
直线杆采用预应力电杆,特殊要求时可采用非预应力电杆;转角杆、耐张杆、终端杆、分支杆及城镇路边宜采用非预应力电杆。
2、电杆埋设深度及埋深标识(见图1);电杆埋深标识线下边沿距离地面500mm(见图1)。
3、电杆组立后,回填时应将土块打碎,每回填500mm夯实一次;回填后的电杆坑应有防沉土台,其高度应超出地面300mm(见图1)。
4、自立转角塔、终端塔应组立在倾斜平面的基础上,向受力的反方向产生预倾斜,倾斜值应视塔的钢度及受力大小由设计确定;5、拉线应布臵在转角杆、终端杆、导线不对称布臵的直线单杆,在架线后拉线点处不应向受力侧挠倾。
向反受力侧的偏斜不应超过拉线点的3%;6、拉线棒与拉线盘应垂直,拉线盘应采用带拉线环式,拉线棒露出地面部分长度应为500~700mm。
7、电杆组立好后,直线杆的横向位移不应大于50mm,直线杆梢的位移不应大于杆梢直径的1/2;转角杆应向外角预偏,紧线后不应向内角倾斜,向外角的倾斜,其杆梢位移不应大于杆梢直径;终端杆应向拉线侧预偏,紧线后不应向拉线反方向倾斜。
8、横担安装(见图2):(1)直线杆单横担应装于受电侧,横担端部上下歪斜不应超过20mm;横担端部左右扭斜不应超过20mm;(2)单回三角排列直线杆,横担安装距离杆梢为650mm,杆顶器距离杆梢150mm;分支杆、90度转角杆(上、下)及终端杆应装于拉线侧。
农村10KV及以下配电网建设与改造一般技术要求及实施细则0916农村10KV及以下配电网建设与改造一般技术要求及实施细则0916一、概述农村10KV及以下配电网是指用于农村地区的电力输配电网,常规电压等级为10KV及以下。
为了提高农村电力供应质量和可靠性,需要对农村10KV及以下配电网进行建设和改造。
本文档旨在规范农村配电网建设和改造工作,确保工作的科学性和规范性。
二、建设与改造技术要求1.10KV配电网线路:线路选用硬导线导体,导线直径符合规定,线路跨越、穿越采取合理的技术措施,确保线路的安全性和可靠性。
线路的电缆和导线的绝缘层材料应符合国家标准,且绝缘电阻达到相应要求。
2.配电变压器:配电变压器应符合规定的技术指标,包括额定容量、额定电压、额定电流等。
变压器的接地和绝缘保护应符合国家电器安全标准。
3.配电开关设备:配电开关设备包括断路器、负荷开关等,应符合规定的技术指标,如额定电流、短路开断能力等。
开关设备的操作应方便、灵活,并且具有可靠的电气和机械性能。
4.配电自动化系统:配电自动化系统应采用现代化的技术手段,包括监测、控制、保护等功能。
系统应具备实时监测、远程控制、故障检测和智能化管理等特性。
5.通信设备:为了实现配电自动化系统的远程监控和控制功能,需要安装相应的通信设备。
通信设备的选型和布置应符合技术要求,确保通信的稳定性和可靠性。
三、实施细则1.建设与改造前的调查与设计:在进行配电网建设和改造之前,需要进行详细的调查和设计工作。
调查包括线路勘测、变压器容量计算、电流负荷测量等。
设计要满足电力需求、经济合理和安全可靠的要求。
2.施工工序与工艺:施工包括土建、线路、变压器、开关设备、自动化系统、通信设备等工程。
每个工序都有相应的工艺要求,施工人员要熟悉工艺要求,并按照要求进行施工。
3.施工质量控制:施工过程中应加强质量控制,包括材料质量和工程质量的控制。
材料应符合国家标准,工程细节应符合设计要求。
农村电网建设与改造技术原则第一章总则1.1 为搞好农村电网建设与改造(以下简称农网改造)工作,达到技术先进,安全可靠和节能的目的,满足农村用电增长的需要,提高供电质量和农村配电网的现代化管理水平,特制定本《农村电网建设与改造技术原则》。
1.2 农网改造选用的设备必须是通过省部级或相应级别鉴定的国产设备,应优先选择国家经贸委和国家电力公司推荐的产品。
1.3 各地应根据当地经济发展和用电负荷的情况,在保证用电安全、经济可靠的前提下,因地制宜地采用新技术、新产品、新工艺。
1.4 农网改造工作应严格执行有关设计、施工、验收等技术规程和规范。
第二章总体要求2.1 农网改造工程,要注重整体布局和网络结构的优化,应把农网改造纳入电网统一规划。
2.2 农网线路供电半径一般应满足下列要求:400V线路不大于0.5km;10kV线路不大于15km;35kV线路不大于40km;110kV 线路不大于150km;2.3 在供电半径过长或经济发达地区宜增加变电站的布点,以缩短供电半径。
长远目标为每乡一座变电站,以保证供电质量,以满足发展。
负荷密度小的地区,在保证电压质量和适度控制线损的前提下,10kV线路供电半径可适当延长。
2.4 在经济发达和有条件的地区,电网改造工作要同调度自动化、配电自动化、变电站无人值班、无功优化结合起来。
暂无条件的也应在结构布局、设备选择等方面予以考虑。
2.5 农网改造后应达到:2.5.1 农网高压综合线损率降到10%以下,低压线损率降到12%以下。
2.5.2 变电站10kV侧功率因数达到0.9及以上,100kVA及以上电力用户的功率因数达到0.9及以上,农业用户的功率因数达到0.8及以上。
2.5.3 用户端电压合格率达到90%以上,电压允许偏差值应达到:220V允许偏差值+7%~-10%;380V允许偏差值+7~-7%;10kV允许偏差值+7%~-7%;35kV 允许偏差值+10%~-10%。
某省地方电力(集团)有限公司农村电网改造升级技术实施细则第一章总则1.1 为确保农村电网改造升级(以下简称农网改造升级)工作达到安全可靠、节能环保、技术先进的目的,满足农村经济社会发展和人民生活用电需求。
根据国家农网改造升级三年规划要求和《国家能源局农村电网改造升级技术原则》,结合集团公司农网改造升级会议要求及系统电网实际,特制定本实施细则。
1.2 农网改造升级应遵循“统一规划、分步实施,因地制宜、突出重点,经济合理、适度超前”的原则,变电站的布局及高、中、低压配电网主干线路的建设,应满足县域经济中长期发展要求,避免重复建设。
重点对县城、主要城镇电网进行改造建设,支持和配合城镇化、工业园区建设,为实现电网现代化打下坚实基础。
1.3 农网改造升级应按照“安全可靠、技术适用、减少维护,节能环保”的原则,采用成熟先进的新技术、新设备、新材料、新工艺,禁止使用国家明令淘汰及不合格的产品。
1.4 农网改造升级工作应严格执行国家和行业有关设计、施工、验收等技术规程和规范。
第二章农网改造升级总体要求2.1 对未改造的农村行政村电网全部改造到位,改造面达到100%。
“太阳—太阳”独立光伏发电系统已解决供电的区域,不再纳入本次改造升级范围。
2.2 对目前自发自供区的农网改造,由当地政府协调,按自愿无偿划转(不接收人员)的原则,接收后,要结合当地用电负荷特点、自然条件、经济社会发展条件和周边电源点情况,合理安排电网建设与改造工程。
2.3 对城镇化发展引起的农村空壳化和属于移民搬迁范畴的地域不改造,避免投资浪费。
列入《陕南地区移民搬迁安置总体规划(2011—2020年)》、《白于山区扶贫移民搬迁规划(2011—2015年)》范围内的地区,不纳入本次改造升级范围,但要做好移民搬迁后新建居住地的配套电网建设与改造。
2.4 对已改造电网实施升级,满足电力增长需求。
解决现有电网供电能力不足问题,满足人均用电水平发展需求。
使农村居民生活用电得到较好保障,使农业生产设施用电得到解决,使省政府确定的工业园区、重点城镇对电力的需求得到满足。

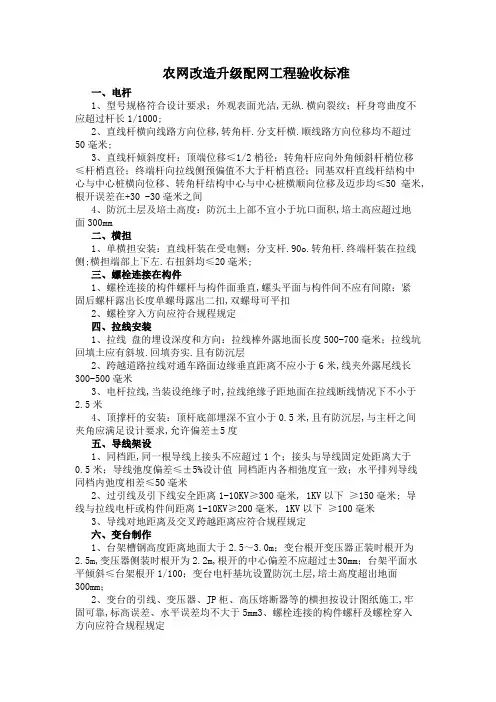

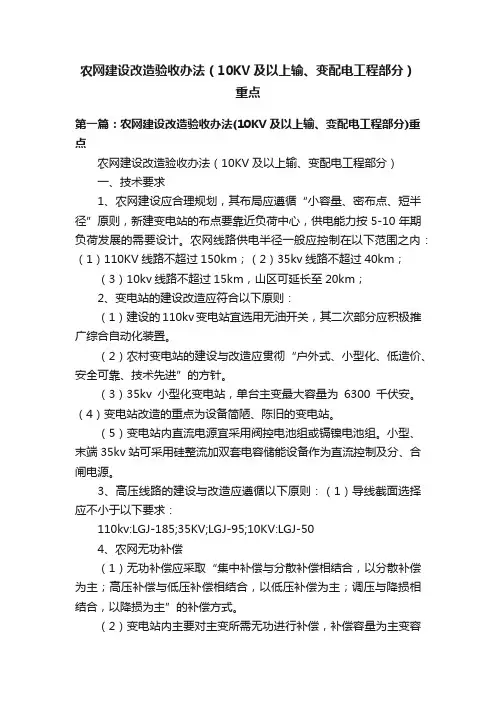

农网建设改造验收办法(10KV及以上输、变配电工程部分)重点第一篇:农网建设改造验收办法(10KV及以上输、变配电工程部分)重点农网建设改造验收办法(10KV及以上输、变配电工程部分)一、技术要求1、农网建设应合理规划,其布局应遵循“小容量、密布点、短半径”原则,新建变电站的布点要靠近负荷中心,供电能力按5-10年期负荷发展的需要设计。
农网线路供电半径一般应控制在以下范围之内:(1)110KV线路不超过150km;(2)35kv线路不超过40km;(3)10kv线路不超过15km,山区可延长至20km;2、变电站的建设改造应符合以下原则:(1)建设的110kv变电站宜选用无油开关,其二次部分应积极推广综合自动化装置。
(2)农村变电站的建设与改造应贯彻“户外式、小型化、低造价、安全可靠、技术先进”的方针。
(3)35kv小型化变电站,单台主变最大容量为6300千伏安。
(4)变电站改造的重点为设备简陋、陈旧的变电站。
(5)变电站内直流电源宜采用阀控电池组或镉镍电池组。
小型、末端35kv站可采用硅整流加双套电容储能设备作为直流控制及分、合闸电源。
3、高压线路的建设与改造应遵循以下原则:(1)导线截面选择应不小于以下要求:110kv:LGJ-185;35KV;LGJ-95;10KV:LGJ-504、农网无功补偿(1)无功补偿应采取“集中补偿与分散补偿相结合,以分散补偿为主;高压补偿与低压补偿相结合,以低压补偿为主;调压与降损相结合,以降损为主”的补偿方式。
(2)变电站内主要对主变所需无功进行补偿,补偿容量为主变容量的10-15%确定。
(3)10kv配电线路应考虑无功分散补偿,其补偿容量应根据补偿点的无功大小确定,补偿点应尽量选在线路的负荷中心或分支线的二分之一处。
补偿方式可采用固定与自动化补偿相结合的方式。
(4)配电台区应采用随器就地补偿的方式,其补偿容量可按配变容量的15-20%确定,100kva及以上的配变宜采用自动补偿。
农网改造升级配网工程验收标准一、电杆1、型号规格符合设计要求;外观表面光洁,无纵.横向裂纹;杆身弯曲度不应超过杆长1/1000;2、直线杆横向线路方向位移,转角杆.分支杆横.顺线路方向位移均不超过50毫米;3、直线杆倾斜度杆:顶端位移≤1/2梢径;转角杆应向外角倾斜杆梢位移≤杆梢直径;终端杆向拉线侧预偏值不大于杆梢直径;同基双杆直线杆结构中心与中心桩横向位移、转角杆结构中心与中心桩横顺向位移及迈步均≤50毫米,根开误差在+30 -30毫米之间4、防沉土层及培土高度:防沉土上部不宜小于坑口面积,培土高应超过地面300mm二、横担1、单横担安装:直线杆装在受电侧;分支杆.90o.转角杆.终端杆装在拉线侧;横担端部上下左.右扭斜均≤20毫米;三、螺栓连接在构件1、螺栓连接的构件螺杆与构件面垂直,螺头平面与构件间不应有间隙;紧固后螺杆露出长度单螺母露出二扣,双螺母可平扣2、螺栓穿入方向应符合规程规定四、拉线安装1、拉线盘的埋设深度和方向:拉线棒外露地面长度500-700毫米;拉线坑回填土应有斜坡.回填夯实.且有防沉层2、跨越道路拉线对通车路面边缘垂直距离不应小于6米,线夹外露尾线长300-500毫米3、电杆拉线,当装设绝缘子时,拉线绝缘子距地面在拉线断线情况下不小于2.5米4、顶撑杆的安装:顶杆底部埋深不宜小于0.5米,且有防沉层,与主杆之间夹角应满足设计要求,允许偏差±5度五、导线架设1、同档距,同一根导线上接头不应超过1个;接头与导线固定处距离大于0.5米;导线弛度偏差≤±5%设计值同档距内各相弛度宜一致;水平排列导线同档内弛度相差≤50毫米2、过引线及引下线安全距离1-10KV≥300毫米, 1KV以下≥150毫米; 导线与拉线电杆或构件间距离1-10KV≥200毫米, 1KV以下≥100毫米3、导线对地距离及交叉跨越距离应符合规程规定六、变台制作1、台架槽钢高度距离地面大于2.5~3.0m;变台根开变压器正装时根开为2.5m,变压器侧装时根开为2.2m,根开的中心偏差不应超过±30mm;台架平面水平倾斜≤台架根开1/100;变台电杆基坑设置防沉土层,培土高度超出地面300mm;2、变台的引线、变压器、JP柜、高压熔断器等的横担按设计图纸施工,牢固可靠,标高误差、水平误差均不大于5mm3、螺栓连接的构件螺杆及螺栓穿入方向应符合规程规定4、设备连线检查1、高压引下线采用绝缘导线与10kV线路连接,应使用T型线夹或使用双并沟线夹进行连接,使用并沟线夹时,若引下线造成线路受力较大,要在线路导线上缠绕一圈后进行连接,两线夹之间距离应为100~150mm,并加装绝缘护套,连接处导线应先用铝包带进行缠绕,缠绕长度应超出接触部分30mm;铝包带的缠绕方向应与外层线股的绞制方向一致2、跌落熔断器上、下口应使用铜铝接线端子与引线进行连接;连接引线应顺直无碎弯,工艺美观,应有一定弧度,并保证三相弧度一致3、避雷器引线宜使用穿刺线夹与跌落熔断器至变压器一次侧引线固定连接;连接引线应顺直无碎弯,工艺美观,引线应有一定弧度,并保证三相弧度一致4、低压电缆或绝缘线与低压架空线路连接应使用线夹进行连接;连接引线应顺直无碎弯,工艺美观,应有一定弧度,并保证四相弧度一致;七、变压器1、变压器固定使用变压器固定横担进行固定;固定螺栓宜采用防盗螺栓2、油浸变压器整体密封检查不渗漏,油枕油位正常3、全密封不带油枕油浸变压器的释放阀压片投运前拆除4、变压器分接开关档位在正常运行位置,变压器高低压接线柱安装绝缘护套,安装后外观外壳干净,无锈蚀及机械损伤;套管压线螺栓等部件应齐全,表面光洁,无裂缝、破损现象;八、避雷器1、避雷器相间距离:排列整齐,高低一致,相间距离≥350mm2、与电气部分连接应不使避雷器产生外加应力3、避雷器的引线引线短而直,连接紧密,接触良好,其截面:引上线:铜线不小于16mm;铝线不小于25mm;引下线:铜线不小于25mm;铝线不小于35mm;4、避雷器接头裸露部分加装绝缘护套九、跌落式熔断器1、跌落式熔断器水平相间距离水平相间距离≥500mm;2、熔管轴线与地面垂线跌落式熔断器熔管轴线应与地面垂线为15 ~30 夹角,跌落时不应碰及其他物体;3、外观检查跌落式熔断器的各部份零件完整;转轴光滑灵活,铸件不应有裂纹、砂眼、锈蚀;瓷件良好,熔丝管不应有吸潮膨胀或弯曲现象;4、熔丝的规格按变压器容量配置,十、低压熔断器1、静触头安装在电源侧,动触头安装在负荷侧;2、熔丝片规格符合规定要求,严禁用其他线材带用,且低压保险片无弯折、压扁、伤痕十一、GP柜检查1、 JP柜外观检查:柜外观完整、无损伤、锈蚀、变形,防水、防潮、防尘、通风措施可靠,箱门开闭灵活,门锁可靠,关闭严密,箱内各元件型号、规格符合设计要求,各元件组装牢固,连接紧密,接触可靠;2、 JP柜内部检查:箱内接线正确,连接牢固,相位、相色排列应正确且工艺美观;装置内选用的电器元件的规格数量及安装均应符合图样要求;3、 JP柜固定:JP柜安装在JP柜横担上,使用JP柜固定横担进行固定,且应与安装横担垂直;箱内无灰尘、线头等杂物且封堵严密4、JP柜进出线1、JP柜进出线应根据设计要求,采用相应导体截面的电缆或布电线穿PVC-U 镀锌钢管管进行连接2、当10kV线路与0.4kV线路同杆架设时,宜采用JP柜侧出线电缆或布电线穿PVC-U管的方式接引;侧出时PVC-U管应与变压器横担水平平行,且与 JP 柜连接处应采用防火材料封堵严密,上引时PVC-U管应用电缆抱箍进行固定,并于电杆中心线平行;电缆拐弯处应使用2个45°防水弯头进行连接,接头处应保证连接牢固严密;3、当10kV线路与0.4kV线路非同杆架设时,宜采用JP柜下出线电缆或布电线穿镀锌钢管的方式接引;下引时使用镀锌钢管,其埋深不应低于0.7m,镀锌钢管与JP柜连接处应采用防火材料封堵严密;上返接引时下端应穿镀锌钢管、上端穿PVC-U管,同时用电缆抱箍进行固定,并于电杆中心线平行;钢管埋深不低于0.7m,露出地面长度不小于 2m;镀锌钢管与 PVC-U 管连接处应加装套管,保证连接牢固严密;十二、警告牌相序牌、标志牌悬挂“高压危险,禁止攀登”标识牌,台区挂台区名称牌,变台杆应标明有埋深标识,埋深标识宽度为 100mm,埋深标识下沿至地面距离为400mm;十三、接地装置1、接地引下线与接地体连接连接紧密可靠,并便于解开测量接地电阻;固定应紧靠杆身,每隔一定距离与应杆身固定一次2、接地装置保护:安装接地防护套管,顺直、无损坏现象3、回填土质及密实度符合GB50173-1992第9.0.8 条规定:无石块、杂物,分层夯实,防尘层高度为分层100-300MM 4、接地电阻符合规程规定要求十四、一户一表工程1、用户表箱底面距自然地面不应低于1.8m,接户线电源支撑点距自然地面不应低于2.5m,用户表箱进、出线需采用材质坚硬的PVC护管保护;十五、直埋电缆线路1、埋设深度:一般情况下不小于0.7m ,穿越农田时不小于1.0m2、电缆沟的回填:①沟底电缆的上下部应铺以不小于100mm的软土或沙层;②电缆上部铺沙后,应加盖板保护;③在盖板的上面再回填土至地面平;3、电缆路径标志应按规定设置明显、牢固的方位标志或标桩;4、电缆保护管:保护管内径的选择D为电缆外径保护管长度在30m以下者,不小于1.5D;保护管长度在30m以上者,不小于2.5D;5、电缆支架、抱箍安装、终端头固定:位置正确,连接牢固,防腐良好;6、电缆头芯线相序的校核:同一电缆芯线的两端,相序应一致,且与连接母线相序相同;。

国家能源局关于印发《农村电网改造升级技术原则》的通知文章属性•【制定机关】国家能源局•【公布日期】2010.09.14•【文号】国能新能[2010]306号•【施行日期】2010.09.14•【效力等级】部门规范性文件•【时效性】失效•【主题分类】电力及电力工业,自然资源综合规定正文国家能源局关于印发《农村电网改造升级技术原则》的通知国能新能[2010]306号各省(区、市)及新疆生产建设兵团发展改革委、能源局,国家电网公司、南方电网公司:为做好农村电网改造升级工作,明确技术标准和要求,确保工程质量,提高投资效益,我局组织制定了《农村电网改造升级技术原则》。
现印发你们,请遵照执行。
附件:农村电网改造升级技术原则国家能源局二〇一〇年九月十四日附农村电网改造升级技术原则第一章总则1.1为搞好农村电网改造升级(以下简称农网改造升级)工作,达到安全可靠、节能环保、技术先进的目的,满足农村经济社会发展和人民生活用电需求,特制定本技术原则。
1.2农网改造升级应遵循“统一规划、分步实施、因地制宜、适度超前”的原则,变(配)电站的布局及高、中、低压配电网主干线路的建设应满足农村经济中长期发展要求,避免重复建设。
1.3农网改造升级应按照“安全可靠、技术适用、减少维护,节能环保”的原则,采用成熟先进的新技术、新设备、新材料、新工艺,禁止使用国家明令淘汰及不合格的产品。
1.4农网改造升级工作应严格执行国家和行业有关设计、施工、验收等技术规程和规范。
第二章总体要求2.1农网改造升级应充分考虑城镇、乡村等不同类别区域负荷特点、供电可靠性要求和区域发展规划,合理优化网架结构。
2.2农网改造升级应积极采用“三通一标”(通用设计、通用设备、通用造价、标准工艺),统一建设标准,规范工程管理,确保工程质量。
2.3对于特殊地段、具有高危和重要用户的线路、重要联络线路,可实行差异化设计,提高农网抵御自然灾害的能力。
2.4农网改造升级应适度推进电网智能化建设,重点开展新能源分散接入、配电自动化、智能配电台区、农村用电信息采集等试点建设。
农村电网改造升级技术原则(讨论稿)第一章 总 则l.1 为搞好农村电网改造升级(以下简称农网改造升级)工作,达到安全可靠、节能环保、技术先进的目的,满足农村经济社会发展和人民生活用电需求,特制定本技术原则:l.2 农网改造升级应遵循‚统一规划、分步实施、因地制宜、适度超前‛的原则,变(配)电站的布局及高、中、低压配电网主干线路的建设应满足农村经济中长期发展要求,避免重复建设。
1.3 农网改造升级应按照‚安全可靠、技术适用、减少维护,节能环保"的原则,采用成熟先进的新技术、新设备、新材料、新工艺,禁止使用国家明令淘汰及不合格的产品。
l.4 农网改造升级工作应严格执行国家和行业有关设计、施工、验收等技术规程和规范。
第二章总体要求2.l 农网改造升级应充分考虑城镇、乡村等不同类别区域负荷特点、供电可靠性要求和区域发展规划,合理优化网架结构。
2.2 农网改造升级应积极采用‚三通一标‛(通用设计、通用设备、通用造价、标准工艺),统一建设标准,规范工程管理,确保工程质量。
2.3 对于特殊地段、具有高危和重要用户的线路、重要联络线路,可实行差异化设计,提高农网抵御自然灾害的能力。
2.4 农网改造升级应适度推进电网智能化建设,重点开展电网自动化、智能化配电台区、智能化电表等建设与试点,着力解决农村分布式电源接入问题。
2.5 高压电网的容载比宜控制在1.5~2.l之间,负荷增长较快地区宜取高值。
2.6 中低压线路供电半径应根据负荷密度来确定,一般中压线路供电半径:城镇不宜超过4km,乡村不宜超过15km;低压线路供电半径:城镇不宜超过250m,乡村不宣超过500m。
用户特别分散地区供电半径可适当延长,但应采取适当措施,满足电压质量要求。
2.7 未经供电企业同意,架空线路杆塔上禁止搭挂与电力通信无关的广播、电话、有线电视等其他弱电线路。
第三章高压配电网3.1 具备条件的县域电网应逐步实现或加强与上一级电网联络。
农村电网升级改造标准
随着农村经济的快速发展和农村居民生活水平的提高,农村电网的供电能力和
质量已经不能满足日益增长的用电需求。
为了提高农村电网的安全性、可靠性和供电质量,必须进行电网升级改造。
下面将从技术、设备和标准三个方面来介绍农村电网升级改造的标准。
首先,从技术方面来看,农村电网升级改造需要采用先进的电力技术,包括智
能化配电技术、远程监控技术、电能质量改善技术等。
通过智能化配电技术,可以实现对农村电网的远程监控和智能化管理,提高电网的运行效率和可靠性。
而远程监控技术则可以实现对电网设备的实时监测和故障诊断,提高电网的故障处理速度和效率。
此外,电能质量改善技术可以有效提高供电质量,减少电能损耗,提高电网的供电稳定性。
其次,从设备方面来看,农村电网升级改造需要更新和更换老化和落后的设备,采用新型的高效节能设备。
这包括变压器、开关设备、配电设备等。
采用高效节能设备可以有效降低电网运行成本,提高供电效率,减少能源消耗,符合可持续发展的要求。
最后,从标准方面来看,农村电网升级改造需要严格按照国家相关标准和规范
进行设计、施工和验收。
这些标准和规范包括电网工程设计规范、电网设备选型标准、电网施工验收标准等。
只有严格按照标准进行设计和施工,才能保证农村电网升级改造的质量和安全。
综上所述,农村电网升级改造标准涉及技术、设备和标准三个方面。
只有在这
三个方面都做到位,才能确保农村电网升级改造的顺利进行,提高农村电网的供电能力和质量,满足农村居民日益增长的用电需求。
农网改造技术标准(试行)
杨书安
目前,农村电网技术改造已经启动,为了提高施工技术水平,规范整改标准,现将农网改造技术标准(试行)介绍给大家,供参考。
110kV配电线路
1.1 杆塔10kV配电线路采用190-10-A、φ190-12-A、φ190-15-A三种规格水泥杆,个别地方因受地形限制可考虑采用铁塔,进村10kV线路采用φ190-12-A水泥杆。
埋设深度一般为杆高1/6,并根据地质情况适当加装卡盘或底盘。
直线杆卡盘与线路平行安装并应在电杆左、右侧交替安装,承力杆卡盘设在承力侧。
1.2导线主干线以LGJ-70为主,分干线以LGJ-50为主,分支线以LGJ-35为主,最小导线截面不应小于LGJ-35。
若有特殊负荷用户,应根据具体情况选定导线截面。
导线排列一般为三角形,当线路中采用并沟线夹连接引流线时,线夹不应少于2个,引流线之间、引流线与主干线间的连接应符合下列规定:
(1)不同金属导线的连接应有可靠的过渡金具;
(2)同金属导线连接采用绑扎时,绑扎长度35mm2导线应不小于150mm,50mm2导线应不小于200mm,70mm2导线应不小于
250mm。
耐张杆跳接线采用上跳,跳接线一律使用并沟线夹。
分支线与主干线跳接时,若导线截面不同,应采用畸形并沟线夹或缠绕法。
1.3档距根据我县气候特点,规定东西走向线路档距不超过70m,南
北走向线路档距不超过75m。
若遇特殊地段,原则上线路档距不得超过80m。
进村10kV线路档距为50m。
耐张段不超过1000m。
1.4拉线
1.4.1南北走向线路连续直线杆8~10基,东西走向线路连续直线杆6~8基时,应适当装设防风拉线。
1.4.2拉线采用镀锌GJ-35、GJ-50两种型号。
拉线棒采用
φ18×2500mm,φ20×2500mm两种规格。
拉线盘采用500×1000mm 规格。
1.4.3拉线应装设拉线绝缘子,拉线绝缘子距地面不应小于
2.5m。
1.4.4承力拉线与电杆的夹角一般采用45°,如受地形限制可适当减小,但不应小于30°。
防风拉线可采用30°。
转角杆拉线不能和线路成一条直线,应考虑到线路拉力的合力,因此应向拉力的反方向处向内倾斜2°~3°。
耐张杆须打“×”型拉线,终端杆拉线采用45°,如遇特殊地形可采用水平拉线。
水平拉线对通车路面中心的垂直距离不应小于6m,拉线柱应向张力的反方向倾斜10°~20°。
不得采用自身拉线。
1.4.5钢绞线与拉线棒和拉线抱箍的连接必须使用UT型线夹和楔型线夹。
1.5横担
1.5.1线路上横担按常规选取。
1.5.2直线杆跨越公路、铁路、河流、建筑物等时,应采用单横担双针式瓶或双横担双针式瓶,并加设拉线。
15°以下转角杆宜采用单横
2.1.3无功补偿应采用随器补偿的方式,补偿容量按配变容量的15%~20%确定,100kV.A以上的配变宜用自动补偿器。
2.2高压部分
2.2.1高压分支线档距内不准有接头,两端应设绝缘子固定。
2.2.2引下线一般采用黑皮线或塑胶线,截面根据配变容量选择,但导线应不小于25mm2。
其绑扎长度为:35mm2及以下导线应不小于150mm;35mm2以上导线应不小于200mm。
绑扎连接应接触紧密、均匀;无硬弯变形,并呈均匀弧度。
引下线与跌落熔断器上、下压嘴的连接及与穿墙瓷套管的连接应使用设备线夹过渡。
2.2.3跌落熔断器上压嘴跳线应用瓷瓶固定。
其下压嘴与穿墙套管间的引线距离在3m之内应对高压引线采用单侧瓷瓶固定(电源侧),反之宜采用双侧瓷瓶固定。
跌落熔断器的安装位置距地面不小于4.5m,熔管轴线与地面的垂直夹角为15°~30°,熔断器水平相间距离不小于500mm。
2.2.4穿墙套管距地面应不小于4m,套管固定法兰应接地,穿墙板应刷白处理,并刷色相漆。
2.2.5避雷器距地面应不小于
3.5m,一般应安装在穿墙套管下方。
接地引下线宜采用25mm2的铜塑线或4×40mm的扁钢,与接地体用螺栓紧密连接。
连接点应外露地平面300~500mm,接地体外露部分应刷黑色漆。
2.2.6新建配电台区10kV档距在5档以上的,应在跌落熔断器上方
加装隔离刀闸一组,以便检修。
2.2.7根据土壤性质,选择接地体,使接地电阻符合规定要求。
2.3配电室(台架)
2.3.1新建配电室应按本县农村小型配电室及台架施工图纸施工。
室内变压器台规格应为1000×1000×500mm,电缆沟300×250(深)mm,电缆沟盖板应为耐火盖板。
室内应为水泥地坪且高出室外地平面
300mm,室内墙壁应用沙灰粉刷并罩白处理;大门向外开,门窗及百页窗应进行防锈处理,有防止小动物及雨水浸入措施。
2.3.2新建台架高度不低于2.5m,并装设无功补偿装置,配电箱底部对地距离应大于1m,并改造落地式变台为台架式变台。
2.3.3配变外廓距墙壁净距与后壁、侧壁不应小于0.6m,与门净距不应小于0.8m。
配变应可靠接地。
2.3.4计量箱安装牢固、端正,箱体应防锈处理。
计量箱与配电盘间的电源线应采用铜塑线,并应用胶带或阻燃软管绑扎,接头宜采用铜铝过渡线夹连接。
2.3.5配电盘型号、规格及各元件应符合规程要求并与配变容量配套,安装位置合理。
盘后,侧面净距不小于0.8m,接地良好,固定安装,台架式配变低压出线应加装熔断器式刀开关。
2.3.6配电盘上指示仪表应灵敏、准确,一、二次布线应整齐、美观。
2.3.7中性线不允许装设开关或熔断器。
2.3.8漏电保护器安装符合要求,淘汰原有电压型或电流型漏电保护器,选用鉴相鉴幅型漏电保护器。
2.4低压出线
室内布置应美观、大方,符合规程要求。
尽量靠一侧出线,引出线穿墙应套保护管,室外应做滴水弯,滴水弯最低点距离地面不应小于2.5m;低压出线端口应加装氧化锌避雷器。
2.5低压线路部分
2.5.1低压线路档距以45m左右为宜,不得与广播、通讯等弱电线路同杆架设。
2.5.2主干线路应采用梢径150mm高10m水泥杆,小街道可采用梢径150mm高8m水泥杆,高、低压线路同杆架设应采用梢径190mm 高12m水泥杆。
2.5.3主干线应采用截面不小于35mm2钢芯铝绞线导线,支线采用截面不小于25mm2钢芯铝绞线的导线,其他应根据用电情况而定。
2.5.4横担及铁附件
(1)直线杆横担采用不小于50×50×5mm镀锌角钢,承力杆横担采用2根不小于50×50×5mm镀锌角钢,安装在距杆顶300mm处。
(2)同杆架设的多回低压线路横担间距,直线杆不小于0.6m,分支转角杆不小于0.3m。
(3)横担一般应装在电杆受电侧,撑铁一般装在面向受电侧的左侧。
2.5.5拉线
(1)采用镀锌钢绞线,截面不小于25mm2。
(2)拉线抱箍固定在横担下方不大于0.3m处,与电杆夹角45°,
受地形限制时不应小于30°。
(3)拉线禁止使用花篮罗栓,应使用UT型线夹和楔形线夹。
拉线棒应使用直径不小于16mm的镀锌圆钢,底把露出地面300~
500mm。
(4)拉线必须装设拉紧绝缘子,位置在最下层导线下方高于地面3m以上部位,距电杆不小于1.5m处。
2.5.6绝缘子
直线杆用针式瓶,转角杆、耐张杆、终端杆用悬式瓶或蝶式瓶。
使用规格:LGJ-25导线使用TK-5T针式绝缘子(#1铁担瓶);LGJ -35及以上的导线宜采用P-6T针式绝缘子。
2.6低压接户线与进户线
2.6.1接户线应使用截面不小于10mm2的铝塑线,对地距离不小于2.5m;跨越街道、公路时对地距离保持6m,其档距不超过25m;与阳台窗户的水平距离、垂直距离均不小于0.8m。
动力用电户应单独下线处理。
2.6.2进户线应使用截面不小于4mm2的铝塑线,低压接户线、进户线均不宜使用黑皮线。
接户线两支撑点的距离不超过6m。
套户线的总长度不能超过50m。
2.7集表箱4~8户电能表集中安装在通风、避雨便于管理的室外墙壁上。
集表箱内应装设总闸刀或瓷插保险,箱内应安装分户保险。
进出线工艺要符合要求,相序相同。
集表箱底面对地距离不小于2m。
电能计量表应选用862系列。
2.8室内布线用户室内配电盘应安装单相闸刀、家用漏电保护器和瓷插保险,室内采用双芯绝缘护套线,并用线卡固定,其截面不小于2.5mm2。
