最详细全面的"屋面防水”施工做法一、屋面构造保温屋面构造层次示意图:倒置式屋面构造层次示意图:二、找平层施工一般采用水泥砂浆、细石砼或沥青砂浆作屋面的整体找平层。
1 厚度及技术要求⑴水泥砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当有整体或块状材料保温层时,厚度为20~25mm;当结构层为装配式砼板且保温层为松散材料时,厚度为20~30mm。
水泥砂浆采用1:2。
5~1:3(水泥:砂)体积比,水泥强度等级不低于32。
5级。
⑵细石砼找平层:厚度为30~35mm,砼强度等级不低于C20。
⑶沥青砂浆找平层:当结构层为现浇砼整体板时,厚度为15~20mm;当结构层为装配式砼板且保温层为整体或块状材料时,厚度为20~25mm。
沥青砂浆采用1:8(沥青:砂)质量比.2 找平层的排水坡度平屋面采用结构找坡时不应小于3%,材料找坡时宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
3 节点处理找平层在突出屋面结构(女儿墙、山墙、变形缝、烟囱)的交接处和转角处应作成园弧形,园弧半径当防水层为沥青防水卷材时R=100~150mm,高聚物改性沥青防水卷材时R=50mm,合成高分子防水卷材时R=20mm。
内部排水的落水口周围,找平层应做成略低的凹坑。
高低跨变形缝处理:伸出屋面管道防水处理:直式水落口:4 找平层的分格缝找平层宜设分格缝,并嵌填密封材料。
分格缝应留设在板端缝处,其纵横缝的最大间距,水泥砂浆或细石砼找平层不宜大于6m,沥青砂浆不宜大于4m。
屋面分格缝的面层处理:三、保温层施工1 保温层材料保温材料可分为三类:一是松散材料,如炉渣、膨胀蛭石、膨胀珍珠岩等,目前已较少使用。
二是板状材料,如膨胀蛭石、膨胀珍珠岩块,泡沫水泥、加气砼块,岩棉板、EPS聚笨板、XPS挤塑板。
三是整体现浇(喷)保温层,如沥青膨胀蛭石、沥青膨胀珍珠岩、聚胺酯硬泡防水保温一体化系统等.目前较多使用的是岩棉板、EPS聚笨板、XPS挤塑板等板状材料。
屋面防水施工方案5篇1、施工工序:土方开挖→垫层浇筑→底板施工→池壁施工→顶板施工2、土方开挖:土方工程采用1台挖土机开挖。
基坑土方开挖至设计标高后后,及时通知监理单位进行隐蔽检查,合格后继续施工。
为有效地保证施工进度,本工程采用大面积全部开挖,挖土时不得超深、超挖,机械挖土注意保护基底不要破坏。
基坑四周按1∶0.5比例放坡,并且留有0.5m施工操作面。
挖土期间专人跟随测量标高、观测土方动向。
既挖好一块,清理一块。
对挖浮土方要有防止塌方措施。
3、垫层浇筑严格控制垫层平整度、水平标高,垫层表面用木蟹二次搓平。
待垫层干燥硬结后,重新引测轴线,并根据基准线,用墨线弹出水池梁柱子壁板轴线。
4、底板施工水池底板厚250mm,采用双层钢筋绑扎,双层钢筋架凳按500×500绑扎。
使用C30混凝土浇筑。
底板上层保护层厚度为30mm,底板下层保护层厚度为40mm。
浇筑前应先预制好相同厚度的砂浆块呈梅花形布置在钢筋骨架下,以确保保护层的厚度。
在浇筑时振捣务必密实,振捣工具为平板振动器。
在浇筑完池底后应在池底斜托上部并避开斜托钢筋处设置橡皮钢边止水带,止水带接口处的搭接长度为100mm。
5、池壁施工池壁筋在完成水池底板后进行,池壁钢筋一次绑扎到顶不需搭接,池壁钢筋采用搭简易架固定。
由于池壁立筋一次性绑扎搭设,上部摆动较大,不易保证下部钢筋保护层厚度,可用S型钢筋钩固定池壁模板采用1800×900×20的木模板,模板上涂上脱模剂。
池壁两侧搭设双排脚手架,立杆横向间距1.5m,纵杆间距1.2m,大横杆竖向间距1.2m,大横杆与立杆相连处均设置两米长小横杆,且在上下小横杆上设置斜支撑。
外侧临近坑壁的,利用坑壁顶撑和基坑上四周埋设钢管固定,坑上埋设钢管间距1.2m,墙体模板用斜撑加固,斜撑水平间距为1.2m。
池壁外侧钢绞线与埋设钢管固定,内侧与地板预埋锚栓固定。
模板安装垂直平整,支撑牢固,绝不允许有走模现象。
一级防水的瓦屋面工程的防水做法
1. 清理屋面:清理屋面上的灰尘、杂物和旧防水层,确保屋面表面干净。
2. 基层处理:对屋面基层进行处理,修复破损和裂缝,确保基层平整且无松动部分。
3. 防水底层:铺设防水底层材料,如聚合物改性水泥防水涂料或防水卷材。
将材料涂抹或铺装在屋面基层上,确保底层完全覆盖且无空隙。
4. 防水中层:在底层干燥后,涂抹防水中层材料,可以选择聚合物改性水泥防水涂料、聚合物改性沥青涂料等。
中层的目的是增强防水层的弹性和耐久性。
5. 防水面层:在中层干燥后,涂抹防水面层材料,可以选择具有耐候性和耐久性的防水涂料、聚合物改性瓦等。
涂抹时要保证面层均匀且完全覆盖。
6. 瓦片安装:待面层干燥后,进行瓦片的安装工作。
瓦片可以选择陶瓷瓦、水泥瓦等。
安装时要确保瓦片之间的接缝处有防水层覆盖,以防雨水渗透。
7. 排水斜度:在瓦片安装完成后,要确保屋面具备一定的排水斜度,以便雨水能够迅速排除。
8. 防水测试:完成施工后,进行防水测试,验证防水层的质量
和效果。
可以通过喷水测试或其他检测方法进行。
以上就是一级防水的瓦屋面工程的防水做法的主要步骤,这些步骤可以保证瓦屋面具备良好的防水性能。
但具体的施工方法和材料选择还需根据具体工程情况进行调整和确定。
建议在施工前咨询专业的防水工程师或咨询公司,以确保工程的质量和可靠性。
屋面防水工程的施工方法一、屋面防水施工做法及要点:(一)、基层处理在陶粒砼隔热层及20厚1:3水泥砂浆找平层施工完毕后,要求将基层上的尘土、砂粒、碎石、杂物、油污及砂浆疙瘩清理干净,基层保持平整、干燥。
(二)、在处理好的基层上涂刷2厚聚合物水泥基防水涂料,前后两次要求搭接20cm。
在屋面板与女儿墙交接处,要求增设一道加强层,屋面板上20cm沿女儿墙卷起20cm。
(三)、女儿墙与屋面板交接处的缝隙用嵌缝材料嵌填,出屋面管道与屋面板缝隙同样用密封胶嵌填并进行防水加强。
(四)、防水涂料施工完毕后,用20厚1:3水泥砂浆作保护层,保护层要求平整、粗糙。
(五)、保护层上为40厚C20细石砼,配φ4筋双向200,双向6m分缝,10mm宽,嵌防水密封胶。
(六)、屋面防水层施工完毕后,平面蓄水30mm,24h后观察,是否有渗漏水现象,立面在顶部用φ20mm~25mm的水管,开φ2mm的小孔进行连续淋水6h,观察是否有渗水现象。
二、核心筒屋面防水施工、做法:(一)、基层处理同以上聚合物水泥基防水涂料的施工要求。
(二)、在基层上涂刷2厚防水涂料,面撒细砂,要求表面无气泡,无开裂,无龟裂,与基层粘结牢固。
第一遍涂刷完毕且固化后,沿垂直方向涂刷第二遍,要求涂刷均匀。
(三)、防水涂料层上做1:2水泥砂浆保护层。
(四)、屋面防水层施工完毕后,同样要求做蓄水和淋水试验。
三、裙楼屋面游泳池防水施工(一)、游泳池采用结构自防水,外加剂为YK-FS复合防水剂,结构施工时,游泳池侧壁采用止水螺杆吊模工艺,混凝土浇注完毕后,进行无水养生液养护14d,将止水对拉螺杆沿根截断,用防水砂浆涂抹密实,待干燥后找平并进行防水处理,在施工中要严格有效地控制好各环节,以保证基整体性、密实性和抗渗性。
(二)、游泳池侧壁底部和侧壁采用聚合物水泥基防水涂料120厚1:3水泥砂浆找平,20厚1:3水泥砂浆保护层。
底部穿楼板管道及穿侧壁管道与结构交接处缝隙用密封材料嵌填并进行防水加强处理。
屋面防水细部做法咱就说这屋面防水细部做法,那可真是太重要啦!这就好比给房子穿上一件严实的雨衣,要是没做好,那麻烦可就大咯!你想想看,要是屋面防水没弄好,下雨天那不得滴滴答答漏水呀,这家里不就成了水帘洞啦?那多闹心呀!所以咱可得好好重视起来。
首先说这基层处理,就像是给房子打底妆,得弄得干干净净、平平整整的。
把那些凸起的地方铲平咯,凹下去的地方补上,可别小瞧了这一步,基础打好了后面才好干活呀。
然后就是防水材料的选择啦,这可得精挑细选。
就跟咱买衣服似的,得挑质量好的、适合的。
不同的防水材料有不同的特点和适用场景,咱得根据实际情况来选。
可别贪小便宜买那些不靠谱的材料,不然到时候出了问题,后悔都来不及。
接着就是施工啦,这可是个技术活。
就好比厨师做菜,火候、调料都得掌握好。
涂刷防水材料的时候要均匀,不能有遗漏的地方,边边角角都得照顾到。
就像包饺子得把边儿捏紧了,不然馅不就漏出来啦?还有那些节点部位,像落水口、阴阳角啥的,更是要特别注意。
这就好比人的关节,比较脆弱,得重点保护。
要用专门的处理方法,确保万无一失。
再说说这防水卷材的铺贴,那也得有讲究。
要铺平了,不能有褶皱,就跟铺床单似的,得整整齐齐的。
而且卷材之间的搭接也要处理好,不能马虎。
咱自己家做屋面防水的时候,可得多上心呀。
别找那些不靠谱的施工队,不然到时候出了问题,人都找不到。
自己多盯着点,多问问,就像照顾孩子一样精心。
这屋面防水做好了,咱住着也安心呀。
不用担心下雨天家里会遭殃,也不用三天两头地去修修补补。
这不是一举多得嘛!所以说呀,可别小看了这屋面防水细部做法,这可是关系到咱生活质量的大事呢!大家都重视起来吧,让我们的家都能舒舒服服、安安全全的。
屋面防水施工做法一、屋面防水的重要性屋面是建筑中最容易受到雨水侵蚀的部位,因此屋面防水施工至关重要。
好的屋面防水可以有效防止水渗漏,保护建筑结构的完整性,并延长建筑的使用寿命。
本文将详细介绍屋面防水施工的步骤和方法。
二、屋面防水施工前的准备工作2.1 检查屋面状况在进行屋面防水施工之前,首先需要对屋面进行仔细检查,确保没有裂缝、破损或其他潜在的问题。
如果发现问题,必须及时修复。
2.2 清洁屋面在施工前,需要彻底清洁屋面,清除积水、灰尘和杂物。
清洁干净的屋面可以保证防水材料能够更好地粘附,并提高施工的质量和效果。
2.3 准备防水材料和工具准备好所需的防水材料,例如防水卷材、胶水、防水涂料等,并准备好相应的工具,如刷子、刮刀、滚筒等。
确保防水材料的质量,选择合适的材料和工具可以提高施工的效率和质量。
三、屋面防水施工步骤3.1 防水材料的铺设根据屋面的实际情况,选择合适的防水材料进行铺设。
常见的防水材料包括SBS改性沥青防水卷材、PVC防水卷材、EPDM橡胶防水卷材等。
铺设时要注意尽量避免接缝,保证屋面的整体性。
3.2 涂刷防水涂料在屋面防水卷材铺设完毕后,需要对卷材进行涂刷处理。
选择适合的防水涂料,涂刷在卷材表面,增加屋面的防水层厚度和防水效果。
涂刷时要均匀一致,确保涂层的质量。
3.3 封闭屋面构造缝隙在进行屋面防水施工时,需要特别注意封闭屋面构造缝隙,如檐口、烟囱、风机口等。
使用专用的密封胶进行封闭,确保这些缝隙不会成为水渗漏的隐患。
3.4 防水层的保护层施工为了保护防水层的完整性和稳定性,需要在防水层之上进行保护层的施工。
常见的保护层材料有砂浆、聚苯板等。
保护层的施工既能保护防水层免受外界冲击,也能增加屋面的保温性能。
四、屋面防水施工的注意事项4.1 施工环境和天气屋面防水施工应选择适宜的环境和天气条件进行。
避免在雨天、湿度过高或气温过低的情况下施工,以免影响施工质量和防水效果。
4.2 施工工艺和规范屋面防水施工需要按照相关的工艺和规范进行。

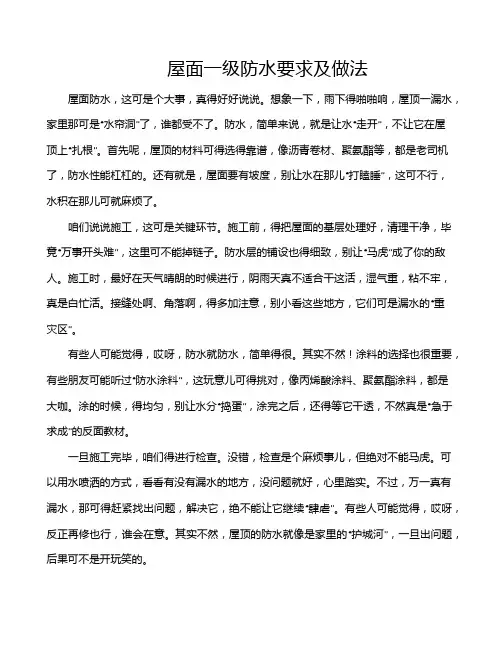

屋面一级防水要求及做法屋面防水,这可是个大事,真得好好说说。
想象一下,雨下得啪啪响,屋顶一漏水,家里那可是“水帘洞”了,谁都受不了。
防水,简单来说,就是让水“走开”,不让它在屋顶上“扎根”。
首先呢,屋顶的材料可得选得靠谱,像沥青卷材、聚氨酯等,都是老司机了,防水性能杠杠的。
还有就是,屋面要有坡度,别让水在那儿“打瞌睡”,这可不行,水积在那儿可就麻烦了。
咱们说说施工,这可是关键环节。
施工前,得把屋面的基层处理好,清理干净,毕竟“万事开头难”,这里可不能掉链子。
防水层的铺设也得细致,别让“马虎”成了你的敌人。
施工时,最好在天气晴朗的时候进行,阴雨天真不适合干这活,湿气重,粘不牢,真是白忙活。
接缝处啊、角落啊,得多加注意,别小看这些地方,它们可是漏水的“重灾区”。
有些人可能觉得,哎呀,防水就防水,简单得很。
其实不然!涂料的选择也很重要,有些朋友可能听过“防水涂料”,这玩意儿可得挑对,像丙烯酸涂料、聚氨酯涂料,都是大咖。
涂的时候,得均匀,别让水分“捣蛋”,涂完之后,还得等它干透,不然真是“急于求成”的反面教材。
一旦施工完毕,咱们得进行检查。
没错,检查是个麻烦事儿,但绝对不能马虎。
可以用水喷洒的方式,看看有没有漏水的地方,没问题就好,心里踏实。
不过,万一真有漏水,那可得赶紧找出问题,解决它,绝不能让它继续“肆虐”。
有些人可能觉得,哎呀,反正再修也行,谁会在意。
其实不然,屋顶的防水就像是家里的“护城河”,一旦出问题,后果可不是开玩笑的。
记得定期维护哦!防水层可不是一劳永逸的,时间长了,难免会出现问题。
像树叶、灰尘,这些小家伙们,可会堵塞排水系统,防水层也会因为老化而失去功效。
所以,得定期清理,保持屋面的干净,让它“保持青春”。
再说了,屋顶的健康,跟咱们的生活质量息息相关,谁都不想在下雨天看到家里的“水景”。
屋面一级防水,绝对不能掉以轻心。
它不仅关乎房子的安全,更关乎家人的幸福。
防水工作做好了,家里才能干干爽爽,心里也踏实,真是“万事如意”的事儿。
引言:混凝土屋面防水施工是建筑工程中重要的一步。
本文将详细介绍混凝土屋面防水施工的做法,包括材料准备、基层处理、防水层施工、保护层施工等方面内容。
通过合理的施工措施和专业的技术,能够有效防止屋面渗水问题,保证建筑结构的安全与持久。
概述:混凝土屋面防水施工做法是指在混凝土屋面上进行防水层的施工,防止屋面渗水问题的发生。
这是建筑工程中非常重要的一环,不仅能够保护建筑结构,延长建筑物的使用寿命,还能避免日后屋面渗漏带来的一系列问题。
本文将从材料准备、基层处理、防水层施工、保护层施工等方面介绍混凝土屋面防水施工的做法。
正文:一、材料准备:1.防水涂料:根据工程需要选择合适的防水涂料,常用的有聚氨酯涂料、丙烯酸涂料、喷涂聚合物涂料等。
根据施工要求,进行充分的材料准备。
2.防水卷材:根据屋面结构和防水要求选择合适的防水卷材,如SBS、APP、PVC等。
确保卷材质量合格,能够有效阻止水分渗透。
3.防水胶粘剂:选择质量可靠、黏结力强的防水胶粘剂,确保防水层与基层之间的粘结牢固可靠。
二、基层处理:1.清理基层:清除基层上的杂物、灰尘等,保持基层的干净。
对于有明显凹凸不平的地方,应进行修补处理。
2.基层处理剂:根据基层状况,选用合适的基层处理剂,如增强型底涂剂、修补基层材料等。
根据施工要求进行处理,提高基层的附着力和密实度。
三、防水层施工:1.防水涂料施工:按照涂料的使用说明,进行涂刷施工。
一般要求涂刷两遍,确保防水涂料的厚度均匀,防水效果良好。
2.防水卷材铺贴:将防水卷材按照施工图纸要求进行铺贴。
注意卷材的重叠度、卷材表面与基层的粘结等。
使用焊接设备进行卷材的焊接,确保焊接牢固。
四、保护层施工:1.保护板安装:在防水层完工之后,要及时进行保护板的安装。
保护板可以起到保护防水层免受外力破坏的作用,提高防水层的使用寿命。
2.砂浆覆盖:在保护板安装完成后,可以进行砂浆的覆盖。
砂浆层不仅可以提高保护层的防水性能,还可以增加屋面的抗压能力。
屋面防水施工方案屋面防水施工方案范文(精选13篇)屋面防水施工方案篇1一、工艺流程(热熔法施工)清理基层→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→保护层1、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。
2、涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
3、附加层施工:一般用热熔法使用改性沥青卷材(SBS)施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围符合设计和屋面工程技术规范的规定。
4、铺贴卷材:卷材的层数、厚度符合设计要求。
多层铺设时接缝错开。
将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm 左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位满粘牢固,搭接宽度满粘法为80mm。
5、热熔封边:将卷材搭接处用喷枪加热,趁热使二者粘结牢固,以边缘挤出沥青为度;末端收头用密封膏嵌填严密。
6、防水保护层施工:防水层表面涂刷银色反光涂料。
二、质量标准基本项目:1、铺贴卷材防水层的基层,泛水坡度符合设计要求,表面无起砂、空裂,且平整洁净,无积水现象,阴阳角处呈圆弧或钝角。
2、聚氨酯底胶涂刷均匀,无漏刷和麻点等缺陷。
3、卷材防水层铺贴、搭接、收头符合设计要求和屋面工程技术规范的规定,且粘结牢固,无空鼓、滑移、翘边、起泡、皱折、损伤等缺陷。
4、卷材防水层的保护层结合紧密、牢固,厚度均匀一致。
三成品保护1、已铺贴好的卷材防水层,采取措施进行保护,严禁在防水层上进行施工作业和运输,做好后及时做防水层的保护层。
2、穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
3、屋面变形缝、水落口等处,施工中进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。
防水新规普通屋面三道防水构造做法根据《建筑与市政工程防水通用规范》的规定,防水等级为一级的建筑屋面防水做法不应少于3道,其中卷材防水层不应少于1道。
一、屋面三道防水构造做法1(适用于普通屋面)1、第一道防水:2.0mm厚聚合物水泥防水涂料(Ⅰ型)(+50g/m2无纺布)。
2、第二道防水:3.0mm厚自粘聚合物改性沥青防水卷材(PY类)或2.0mm厚自粘聚合物改性沥青防水卷材(N 类高分子膜)。
3、第三道防水:3.0mm厚自粘聚合物改性沥青防水卷材(PY类)或1.5mm厚自粘聚合物改性沥青防水卷材(N 类高分子膜)或1.5mm厚纤维增强型湿铺防水卷材。
二、屋面三道防水构造做法2(适用于普通屋面)1、第一道防水:2.0mm厚非固化橡胶沥青防水涂料或2mm厚高强水性橡胶沥青防水涂料或2mm厚热熔型橡胶沥青防水涂料。
2、第二道防水:3.0mm厚自粘聚合物改性沥青防水卷材(PY类)或1.5mm厚自粘聚合物改性沥青防水卷材(N 类高分子膜)。
3、第三道防水:3.0mm厚自粘聚合物改性沥青防水卷材(PY类抗辐照膜)。
三、屋面三道防水构造做法3(适用于普通屋面)1、第一道防水:2.0mm厚非固化橡胶沥青防水涂料。
2、第二道防水:3.0mm厚SBS弹性体改性沥青防水卷材(PY类)。
3、第三道防水:3.0mm厚SBS弹性体改性沥青防水卷材(PY类)。
四、屋面三道防水构造做法4(适用于普通屋面)1、第一道防水:2.0mm厚聚合物水泥防水涂料(Ⅰ型)(+50g/m2无纺布)。
2、第二道防水:1.5mm厚喷涂速凝橡胶沥青防水涂料。
3、第三道防水:1.5mm厚自粘聚合物改性沥青防水卷材(N类高分子膜)。
五、屋面三道防水构造做法5(适用于普通屋面)1、第一道防水:2.0mm厚聚合物水泥防水涂料(Ⅰ型)(+50g/m2无纺布)。
2、第二道防水:1.5mm厚自粘聚合物改性沥青防水卷材(N类高分子膜)。
3、第三道防水:≥1.2mm厚PVC或TPO、HDPE或1.6mm热塑性橡胶自粘防水卷材。
屋面防水施工方案5篇屋面防水施工方案范文篇1一、工程概况经我公司技术人员现场勘察,因原屋面防水层老化、防水层破损,致使屋面渗漏水,我公司将对此屋面防水层进行全面修理,屋面防水材料采纳SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
二、设计根据及原则1、《屋面工程技术规范》(GB50345—20__);2、《屋面工程质量验收规范〉(GB50207-20__)。
三、防水部位及材料选用屋面防水层:采纳SBS 3+3mm厚聚酯胎-20℃改性沥青防水卷材。
屋面工程用卷材长、短边搭接宽度均不小于80mm。
相邻两幅卷材的接缝应错开,长边错开1/2~1/3幅宽卷材,短边错开1.5m。
阴阳角、转角处及细部节点部位加设300-500mm宽SBS卷材做附加增添层。
卷材铺贴平面示意图热熔搭接缝四、施工条件1、基层必需抹光、坚实、坚固,无空鼓、松动、起砂、麻面等缺陷;2、基层外表应平整光滑、匀称全都,其平整度用2m直尺检查,最大空隙不大于5㎜,且每米不多于1处;3基层外表含水率宜小于9%。
测定〔方法〕是:将1㎡的卷材掩盖在基层外表上,静置3~4h,若掩盖的基层外表无水印,且紧贴基层一侧的卷材亦无凝聚水痕,即为符合粘贴施工要求;4、基层若凹凸不平或凹坑较大时,应用水泥砂浆进行找平处理;5、平立面交接处的阴阳角均应做成匀称全都、平整光滑的圆角,阴角圆弧半径不小于50mm,阳角圆弧半径不小于20mm;6、突出基层外表的尖锐硬物、砂浆疙瘩等铲除,不能铲除时应采纳水泥砂浆抹面掩盖处理,抹面圆弧半径应大于300mm。
并将尘土杂物去除洁净,阴阳角、管根部等处更应认真清理,若有不同污渍、铁锈等,应以砂纸、钢丝刷、溶剂等去除洁净;7、穿出基层的构件安装完毕后方可进行防水施工;8、防水材料及系统配件需保存在通风、枯燥的地方,并远离火源,应避开日晒、雨淋。
五、施工工艺 (一)工艺流程撤除防水层→渣土外运→清理基层→涂刷基层处理剂→卷材附加层→弹线→铺贴第一遍SBS卷材→热熔焊接搭接缝→铺贴其次遍SBS卷材→热熔焊接搭接缝→检查验收(二)操作要点及技术要求1、撤除防水层:彻底铲除原屋面防水层。
木结构屋顶防水保温做法保温和防水都很好做,但是很首先要考虑一下防火要求,如果需要的话要涂刷防火涂料,然后在做保温,保温材料可以选用聚苯板或者挤塑板,木质结构用钉固定就可以,表面再做抗裂砂浆。
砂浆表面做防水处理,可以用卷材或者防水涂料。
木结构屋面防水做法:先做防水,用卷材,不超过3毫米的。
木结构屋面保温做法:1、钢筋混凝土屋面板;2、找坡层:干拌轻集料混凝士;3、找平层:1:3水泥砂浆找平层;4、喷涂硬泡聚氨酯防水保温一体化材料(防水保温层);5、水泥砂浆保护层或功能性防护涂料。
1、屋面防水做法:现浇屋面顶板--20厚1:3水泥砂浆找平层--冷底子油-- 3+4mm厚防水卷材--保护层2、屋面防水工程施工前应先对基层进行检查和清理,发现薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。
3、在施工屋面防水卷材层时必须保证基层干燥否则会影响防水效果,干燥程度的检验方法:是将1m2卷材平坦地铺在找平层上,静置3-4小时后掀开检查,找平层覆盖部位与卷材上未见水迹即可铺设卷材。
4、防水卷材施工前,首先应基础满涂冷底油。
5、防水卷材铺贴的施工要点:(1)卷材防水层施工应在砌筑、安装设备、管道等完工后进行。
(2)铺贴高低跨的房屋时,应按先低后高,先远后近的顺序进行。
(3)在一个单跨铺贴时,应先铺贴排水比较集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接。
(4)卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。
(5)坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避免短边搭接。
(6)大面积卷材铺贴前,应先着重处理细节部位;为利于屋面的防水,木结构房屋宜建成坡屋面,在坡屋顶中,雨水在重力作用下排离屋面。
屋面的坡度越大,重力的作用就越明显,通过屋面瓦、防水卷材和泛水板的共同作用,屋面防水效果也就越显着。
屋面防水施工方案范文五篇【篇1】屋面防水施工方案一、施工工艺流程:铲除旧防水层、找平层→基面清理→涂料配制→第一遍涂刷→重复涂刷至设计厚度→涂膜层检查→揭防水卷材底隔离纸→铺贴自粘橡胶沥青复合防水卷材→辊压、排气、压实→收头处理→检查验收→保护层施工二、施工技术要点:1.铲除屋面原有旧防水层,基层大面应平整,原有找平如有松散应铲除,局部凹凸不平时应铲平或刨去重新补做,低凹处用聚合物水泥砂浆修补抹平,较薄时可用掺胶的素浆涂刷。
垃圾应清理掉,保持基层平整、干固、无明水。
(1)、开启后应立即密封,以防吸潮固化而报废,建议开启后一次性用完;(2)、当产品贮存期较长时,涂料表面会形成一层薄胶,使用时剔除,不影响使用;(3)、涂膜厚度应均匀,封闭严密,不允许有露底、起鼓、脱落、开裂、翘边和收头封闭不严等现象;(4)、施工温度宜在0℃以上,施工环境应保持空气流通。
2.节点增强处理:(1)基层做防水涂料之前,在突出屋面的管根、排水口、阴阳角等易发生渗漏的部位,应增强涂刷多次聚氨酯涂料作附加层,附加层宽度应大于200mm。
(2)水落口周边作密封处理,涂膜伸入水落口的深度不小于50mm。
3.涂料配制及涂刷:按液料:粉料:水=10:13:0~10进行配料,操作时要先将粉料加水湿润后徐徐加入液料,之后用电动搅拌器再搅拌5分钟左右。
4.重复涂刷至设计厚度:用毛刷将配好的聚合物水泥基防水涂料均匀涂覆于基面上,不可有沉积,每遍涂刷要按规定用量取料,每遍厚度控制在0.5mm左右。
第一遍涂膜干固不粘手后即可涂刷第二遍,直至设计要求的1.5厚。
5.检查验收:(1)施工后要认真检查整个工程的各个部位,管件、阴阳角、管口等薄弱环节是否已做了重点处理。
防水层是否保持完好,发现问题应查明原因并及时修补。
涂膜防水层做完后不应有裂纹、脱皮、流淌、鼓泡、皱皮等现象。
(2)根据防水涂膜施工工艺流程,按检验批、分项工程对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。
屋面防水构造做法
一、厨房、卫生间防水施工
1、清理基面,做20厚的1:2.5水泥砂浆找平层。
,水泥砂浆找坡1%。
2、墙面水泥砂浆找平时,墙角和地面交角应做成半径为50㎜的小圆角,并在穿过防水层的管道(套管)四周和门窗框四周预留凹槽,以便嵌填PMC聚合物防水涂料。
3、下水道四周用PMC-Ⅱ型低弹粉料砂浆填紧、压实,下水管与地面交界处做成圆弧形,并涂刷一层PMC聚合物防水层,再铺设一层无纺布,无纺布必须拐进下水管内,待表干后再涂刷第二层、第三层。
4、立管四周须预留凹槽,嵌填PMC聚合物涂料外,还应用PMC 聚合物涂料缠麻丝紧缠牢。
5、地面涂膜应在做好找平层后,进行第一遍涂刷,铺设无纺布,进行第二遍、第三遍涂刷。
二、屋面防水施工
1、基面要求:要求找平层表面清洁、光滑平整、无渗漏、无积水,用2m直尺检查最大空隙不大于4mm,不得有空洞、开裂、起砂及脱皮等现象,
2、基面清洁:先将基面上的杂物、浮土清理干净然后用清水冲洗。
3、用PMC聚合物防水涂料在清理干净的找平层面上的杂物、浮
土清理干净上进行十字交叉涂刷。
在第一遍涂膜后(干固前)铺贴无纺布胎体,用软刷反复涂刷贴完。
4、楼中凡是有砼反梁及砼挑檐反口的构件,均需全部包裹涂刷;其余的立面涂膜高度为屋面面层反上500㎜。
在墙体500㎜高度处,干固的涂膜接头上方钉一道20×40的铝合金压条,铝合金上下与墙体交界的缝隙均打耐候胶,以防止雨水沿接头处渗漏。
5、做砂浆保护层。
应预留分格缝,做法为:分格缝沿轴线位置及天窗边呈方格网布置(且纵横向分隔缝间距不大于2M,施工时要考虑屋面外观效果)。
屋面防水施工方案常用(13篇)屋面防水施工方案1一、施工顺序:先将需施工的屋顶老化防水层清除,屋顶表面清扫干净。
再做基层处理:需30厚1:3水泥砂浆找平层 2%坡度放样分隔缝、沿沟位置、屋面出气洞,SGF珍珠岩板找坡铺贴,1:1水泥砂浆沟缝(包括分格缝油膏)细部处理,清洁、保护屋面至完工。
女儿墙滴水槽塑料条10_80,双重防水滴线,女儿墙压顶采用罗马线,细石砼找坡。
对沿沟、雨水口、女儿墙、穿墙管等节点部位先进行加强处理,沿沟、檐沟纵向坡度不宜小于1%,沟底水落差不得超过200mm,其他重要细部处理应采用软处理,油膏密封。
二、屋面防水找平层技术要求1、坚固性要求找平层介于防水层和结构层之间,它要承受风、雨、雪等屋面设计荷载,又要传递防水层的施工荷重,故须具有一定的强度和硬度。
本工程设计要求采用1:3水泥砂浆做成找平层,施工中应严格控制水灰比,适度掌握稠度、含水量等。
2、平整度要求防水层对于找平层的平整要求是用2m的长靠尺检验,平面间隙不超过3mm,保持表面平整、厚度一致是防止屋面积水、清除渗漏的重要措施之一,所以说不能在找平层埋管。
3、干燥性要求基层含水率以不超过6%为宜,若含水量不符合要求,对防水层的施工质量影响很大,轻者起隔离作用,破坏粘结,重者造成空鼓开裂,破坏防水效果,因此为确保防水效果,对基层含水率必须进行有效控制。
除用仪器测定外,现场可采用简易方法检验,例如用圆钉尖划痕,当划速快有坚硬感,线槽又浅,线痕呈白色时,表示符合干燥要求。
4、洁净度要求防水层施工前基层必须保持清洁,清扫后存在于缝隙、阴角处的'尘埃用压缩空气吹净。
油垢污染、焊渍、毛刷、锈斑则应洗刷砂磨干净,只有保持表面法净,才能保证防水涂料有效地渗透到水泥砂浆内部,加强防水涂料和基层粘接,提高防水能力。
5、防水坡度设计要求:正确的排水坡度和坡向必须在基层上明显给出,无论是结构找坡还是建筑找坡,在找平层上表示的都应是设计坡度。
sbs屋面防水做法及施工工艺SBS屋面防水做法及施工工艺1. 引言:随着建筑技术的不断发展和人们对建筑质量要求的提高,屋面防水对于建筑的保护和耐久性变得越来越重要。
SBS(Styrene-Butadiene-Styrene)是一种合成橡胶材料,具有优异的弹性和耐老化性能,被广泛应用于屋面防水系统中。
本文将介绍SBS屋面防水的做法及施工工艺。
2. SBS屋面防水做法:SBS屋面防水主要分为卷材防水和涂料防水两种方式。
2.1 卷材防水:SBS卷材防水是将SBS改性沥青通过热压工艺涂覆在胎基材料上,形成一层均匀的防水层。
具体的做法如下:(1)基层处理:清理屋面表面的杂物,修补破损的部分,并处理好铺贴基层的斜坡、坑槽等特殊部位。
(2)底涂处理:在基层表面涂刮一层专用底涂,以提高基层的粘结性能。
(3)SBS卷材铺贴:将预制的SBS卷材按规定的起铺位置和方向进行铺贴。
铺贴时要保证整齐,边缘处要有一定的重叠。
(4)抹面涂料处理:将专用的SBS抹面涂料涂刷在卷材的表面,增强卷材的粘结性。
2.2 涂料防水:SBS涂料防水是将改性沥青熔化后涂刷在屋面表面,形成一层均匀的防水膜。
具体的做法如下:(1)基层处理:与卷材防水相同,清理屋面表面的杂物并修补破损部分。
(2)底涂处理:涂刷SBS底涂料,以提高基层的粘结性能。
(3)涂料涂刷:使用专用的SBS涂料机械喷涂或刷涂在基层上,涂刷要均匀,不得有漏涂或堆积现象。
(4)表面处理:涂刷一层特种涂料覆盖在涂料层上,以保护涂料不受紫外线和氧化损害。
3. SBS屋面防水施工工艺:SBS屋面防水的施工工艺关键在于熟练掌握材料的选择和操作。
下面是一般的施工工艺流程:(1)前期准备:确认施工区域,检查基层情况,选择适合的SBS屋面防水系统和材料。
(2)基层处理:清理屋面表面的杂物,刷涂底涂处理,修补破损部分。
(3)材料准备:将SBS卷材或涂料准备好,检查材料的质量和规格。
(4)施工:按照上述做法进行SBS屋面防水的铺贴或涂刷工作,严格按照规定的施工操作要求进行操作。
屋面防水施工方案集合五篇屋面防水施工方案篇1屋面是建筑物最上层的外围护构件,用于反抗自然界的雨、雪、风、霜、太阳辐射、气温改变等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满意牢固耐久、防水、保温、隔热、防火和抵挡各种不良影响的功能要求。
屋面防水工程施工方案1、屋面做法:现浇屋面板——15厚1:3水泥砂浆找平层——冷底子油一道三毡四油防水层——绿豆砂爱护层2、屋面防水工程施工前应先对基层进行检查和清理,发觉薄弱环节先行补强,经检查合格后方可进行上面防水层的施工。
3、在施工屋面防水卷材层时必需保证基层枯燥否则会影响防水效果,枯燥程度的检验方法:是将1m2卷材平坦地铺在找平层上,静置3—4小时后掀开检查,找平层掩盖部位与卷材上未见水迹即可铺设卷材。
在这里主要阐述一下防水卷材的施工。
4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量。
5、防水卷材铺贴的施工要点:〔1〕卷材防水层施工应在砌筑、安装设备、管道等完工后进行。
〔2〕铺贴凹凸跨的房屋时,应按先高后低,先远后近的挨次进行。
〔3〕在一个单跨铺贴时,应先铺贴排水比较集中的部位〔如落水口、檐口、斜沟、天沟等处〕,按标高做到由低到高,坡面与立面的卷材应由下开头向上铺贴,使卷材按水流方向搭接。
〔4〕卷材平行屋脊铺贴时,长边搭接不小于70mm,短边不小于150mm,相邻两幅卷材短边搭接缝应错开不小于500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线。
〔5〕坡度超过25%的拱形屋面和天窗下的坡面上,应尽量避开短边搭接。
〔6〕卷材铺贴前,找平层应枯燥,一般现场试验的方法:由黄昏至次日晨或在晴天约1—2h内,铺盖1m2卷材,如卷材内侧无结露时即认为找平层已基本枯燥。
外墙防水施工方案一、1、基层处理:去除全部附着物及砼梁柱外胀等缺陷修整合格。
砌体与梁、柱间隙用钢网处理。
除粘土砖墙外其它墙体必需界面砂浆处理。
2、界面层:界面砂浆按界面剂:32.5#水泥:中砂=1:1~1.2:1~1.2配制搅拌匀称。
屋面防水的做法屋面是建筑物最上层的外围护构件,主要用来抵抗外界风雨雷电等一切不利的现象,保证建筑能够坚固耐用,其中防水就是屋面施工过程中最为要主要的一个方面。
屋面防水做法中最典型的就是卷材屋面防水的做法。
屋面是建筑物最上层的外围护构件,主要用来抵抗外界风雨雷电等一切不利的现象,保证建筑能够坚固耐用,其中防水就是屋面施工过程中最为要主要的一个方面。
屋面防水做法中最典型的就是卷材屋面防水的做法。
下面小编为大家介绍屋面防水做法及屋面防水注意事项。
【屋面防水做法】1、基层处理检查找平层的质量及干燥程度并加以清扫,符合要求后涂刷基层处理剂,一次涂刷的面积不宜过大,确保涂刷面积大小能满足当天施工需要。
涂刷完毕4小时后即可铺贴卷材。
2、施工工艺流程基层表面清理、修补→涂刷基层处理剂→节点处附加增强处理→定位、弹线、试铺→铺贴卷材→收头处理,节点密封→清理、检查、修整→保护层施工。
3、施工顺序防水层施工时,应先做好节点、附加层和屋面排水比较集中部位的处理,然后由屋面最低标高处向上施工。
铺贴天沟、檐口卷材时,宜顺天沟、檐口方向以减少搭接。
施工中按先高后低、先远后近的原则,先施工钢屋架坡屋面,后施工平屋面,并根据实际情况划分流水施工段,组织平行流水施工。
4、搭接方法铺贴卷材时采用搭接法,相邻两幅卷材的搭接缝应错开,钢屋架处坡屋面的搭接缝顺流水方向搭接,垂直于屋脊方向的接缝顺主导风向搭接。
5、屋面特殊部位的铺贴要求檐口:将铺贴到檐口端头的卷材截齐后压入凹槽内,然后将凹槽用密封材料嵌填密实。
用带垫片的钉子固定,钉子钉入凹槽内钉帽及卷材端头用密封材料封严。
天沟、檐口及落水口:天沟、檐口处卷材铺设前,应先对落水口进行密封处理,落水口周围直径500mm范围内用防水涂料涂刷封堵。
落水口与基层接触处留设宽20mm、深20mm 的凹槽嵌填密封材料;天沟、檐口铺贴卷材时从沟底开始顺天沟从落水口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气泡,使卷材铺贴平整,粘贴密实。
一、屋面防水施工操作规定
1 施工操作程序
验收基层(找平层)→清扫基层(找平层)→制备胶粘剂(随用随配制)→处理复杂部位(落水口、通气孔等部位处理,附加层施工)→卷材(防水层或隔汽层)施工→防水层(或隔汽层)检验→保护层施工→验收。
2 施工准备
2.1 施工前应根据施工面积及屋面状况合理进行人员组织,
配备所需施工器具,准备所需施工材料。
施工器具
施工材料
序号工程
结构
项
材料名
称
材料规
格
单
位
数量备注
1 保护
层
水泥沙
子
32.5级kg 8.1 20mm厚水泥
砂浆砂子0.024
2 保护
层
水泥32.5级kg 2.5
1mm厚水泥素
浆
3 防水
层
TS防水
卷材
1.15~
1.20
一道防水层
4 粘结
层
聚合物
防水专
用胶
(粉)
kg 0.32
地下防水工程
聚乙烯醇胶用
量为0.38 水泥32.5级kg 2.5
5 隔汽
层
TS防水
卷材
300g/ 1.15~1.20
复杂
部位
密封胶
聚氨酯
或丙烯
酸
kg 200g/个
水落口、
排气管道等
注:1、水泥为普通硅酸盐水泥2、表中各用量仅为参考数值
2.2验收水泥砂浆找平层,清理找平层。
(1)水泥:砂(体积比=1:2.5~1:3),水泥强度等级不低于32.5 级,厚度20mm。
(2) 为防止基层面积过大产生裂缝,应预留分格缝,并嵌填密封材料。
分格缝其纵横缝的最大间距不宜大于6m,缝宽宜为20mm,分格缝兼作排汽道时,缝宽可适当加宽,并与保温层连通。
(3) 找平层应有利于卷材的铺设与粘贴,找平层应压实平整,表面光滑,洁净,无开裂,接茬平整。
不允许有明显的酥松、尖凸、凹陷、起皮、起沙现象。
(4) 基层与突出屋面结构(女儿墙、立墙、烟筒、天窗壁、变形缝等)的交接处和基层的转角处,找平层应抹成圆弧半径R=20mm的小圆角过渡。
3 胶粘剂的配制
3.1 TS防水卷材施工采用冷粘法施工。
卷材与基层、卷材与卷材的搭接粘接采用聚合物水泥防水胶粘材料。
水落口、排气管道等复杂部位应先采用双组分聚氨酯密封膏或单组分丙烯酸密封膏做嵌缝密封处理。
3.2水泥素浆的配制
用含水泥重量10~15%的聚合物防水胶(粉)加水配制,水泥与水的比例控制在10:3.5~4左右,气温高时取偏高值,气温低时取偏低值。
配制时先用水将水泥浸透好,然后加入聚合物防水胶(粉),用工具搅拌均匀,无沉淀,无凝块,无离析现象即可使用。
制胶容器及工具必须清理干净,制成的胶内不允许有硬性颗粒和杂质,制成的胶粘剂应在四小时内用完。
3.3 密封胶的使用与配制
(1) 聚氨酯密封膏使用时要求基层干燥,施工现场严禁明火。
配制时聚氨酯甲、乙组份按规定比例配制,搅拌均匀,使甲、乙组份充分混合后使用(配制好的胶粘剂应在40分钟内用完,随用随配)。
(2) 丙烯酸密封膏可在潮湿基层上涂刷,但基层不应有明水,施工完毕后6小时内禁止雨淋。
4防水层的施工与操作
4.1施工条件
(1)TS防水卷材施工温度宜在5℃以上25℃以下进行,雨天、雪天、5级风及以上天气禁止施工,在施工中遇到雨天要做好防雨措施。
(2)找平层验收合格,基层在潮湿的情况下只要无明水便可施工。
4.2 TS防水卷材的粘贴与铺设应按以下规定操作
(1).卷材粘贴方向确定。
当屋面坡度<3%时,卷材宜平行屋脊铺贴。
屋面坡度>3%时,卷材可平行或垂直屋脊铺贴。
要求:上下层卷材不得相互垂直铺贴。
(2).屋面主体防水层施工前,应先做好节点、附加层(可选用天盾TS-C卷材)和屋面排水比较集中部位(屋面与水落口连接处、檐口、天沟、檐沟、屋面转角处、板端缝等)的处理,然后由屋面最低标高处向上施工。
铺设天沟、檐沟卷材时,宜顺天沟、檐沟方向减少搭结。
(3)TS防水卷材粘贴前,在铺设部位将卷材预放约3至12米,找正方向后,中间固定。
将卷材一端卷至固定处,涂胶粘铺,这端贴完后,再将预放的卷材另一端卷回至已粘好的位置,连续粘贴直至整幅。
(4)涂胶铺设的方法:首先将已配制好的胶用小容器倒在预粘处的找平层上,胶要连续适量均匀,不露底不堆积,厚度应保持在1mm,然后铺卷材用刮板排气压实,排出多余的胶剂。
(5)卷材采用搭接法铺贴,卷材搭接缝宽度:长边与短边均为100mm,上下层、相邻两幅卷材的搭结缝及主防水层与附加层搭接缝应错开1/3幅宽以上。
(6)卷材搭结缝满粘,接缝压实后在接缝边缘再涂刷一层聚合物水泥防水胶粘材料将接缝密封严实,接缝不允许有露底、
打皱、翘曲、起空现象。
(7)立面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,卷材满粘。
4.3屋面特殊部位的处理
(1)卷材收头处理。
卷材收头是卷材防水层的关键部位,处理不好极易张口、翘边、脱落。
天沟、檐沟、檐口、泛水和立面卷材的端部应裁齐,塞入预留凹槽内,用聚合物水泥防水胶粘材料或密封材料嵌填封严。
(2)天沟、檐沟及水落口处理
在铺贴天沟、檐沟卷材前,应先对水落口进行处理。
水落口杯的上口高度,应在沟底最低处,水落口杯与基层接触处应先用密封材料涂抹严密,然后铺贴水落口处的卷材。
天沟或檐沟铺贴卷材应从沟底开始,顺天沟从水落口向分水岭方向铺贴,边铺边用刮板从沟底中心向两侧刮压,赶走气泡,使粘贴密实。
铺至水落口的各层卷材和附加层,均应粘贴入杯口内。
(3)伸出屋面管道的卷材处理
在伸出屋面管道根部与找平层之间应先用密封材料涂抹严密,然后加铺附加层,最后作防水层,由于管道为圆形,所以应在附加层上剪出切口,上下层切缝粘贴时错开,严密压盖。
(4) 阴阳角处理
在屋面的阴阳角处,先铺贴增强附加层。
(5)泛水处理
泛水是指屋面与立墙的转角部位,此处结构变形较大,容易造成防水层破坏。
为了增强泛水部位的耐久性,应在此处加铺一层卷材附加层。
附加层在立面和平面上各为250mm。
泛水部位卷材铺贴前应先进行试铺,将立面卷材留足。
先铺增强附加层,再铺平面卷材至转角处。
然后从下向上铺贴立面卷材。
4.4涂胶与铺设卷材注意事项
(1) 聚合物水泥防水胶粘材料涂刮后应随即铺贴卷材,防止时间过长胶中的水份散失影响粘接质量。
(2)用刮板排气刮实卷材的同时应注意检查卷材下面有无硬性颗粒及其它物质将卷材垫起,如有应将其取出重新粘贴。
已铺设完的防水层在聚合物水泥防水胶粘材料具备一定强度前应避免人员在上部来回踩踏以免卷材起鼓。
防水层验收合格后,尽快进行下道工序的施工。
(3)卷材必须平整粘贴于找平层上,不得打皱、翘边,粘贴面积应达90%以上。
(4)卷材施工温度高于25℃时,应立即向施工后的卷材表面喷水降温和遮盖养护,防止卷材变形起鼓。
5隔离层的施工与操作
5.1如果在TS卷材防水层上作细石混凝土刚性防水层(保护
层),宜先做一层隔离层;如果在TS卷材防水层上作块体防护层,宜先做一层隔离层。
隔离层施工前,施工材料运输通道应用软物质垫在卷材上以避免损坏卷材,在施工过程中不能有尖硬物接触卷材,如推车角、铁锨、沙砾等,同时施工人员应穿软底鞋操作,防止卷材损坏。
5.2隔离层施工
(1)隔离层材料可就地取材,如果在TS卷材防水层上作细石混凝土刚性防水层(保护层),隔离层可选用低强度等级砂浆20mm厚或涂刷聚合物水泥防水胶粘材料1mm厚。
(2)如果在TS卷材防水层上作块体保护层,隔离层可选用纸筋灰、细砂或干铺玻璃纤维布或无纺布。
6保护层的施工
保护层施工前必须有主防水层验收合格证明,刚性防水层须等隔离层施工完毕,并基本干燥后方可施工。
(1)非上人屋面。
保护层采用聚合物水泥防水胶粘材料。
水泥素浆涂刷厚度为1mm,分两次相互垂直方向刷成,待水泥胶干燥后再对烟道、通汽孔、水落口等复杂部位用聚氨酯胶补强。
(2)上人屋面。
保护层采用1:2.5水泥砂浆(体积比),抹制厚度20mm,表面抹平压光,并设1m×1m表面分格缝,分格缝用密缝材料嵌缝填实。
(3)上人屋面。
保护层采用块体材料,应留设分格缝,分
格面积不宜大于100,分格缝宽度不宜小于20mm。
(4)上人屋面。
保护层采用厚度40mm细石混凝土,表面抹平压光,并留设分格缝,分格面积不大于36,分格缝宽度20~40mm,分格缝用密缝材料嵌缝填实。
保护层与女儿墙、山墙之间应预留宽度为30mm的缝隙,并用密封材料嵌填严密,保护层应采取养护措施,以保证保护层能达到一定设计强度。
