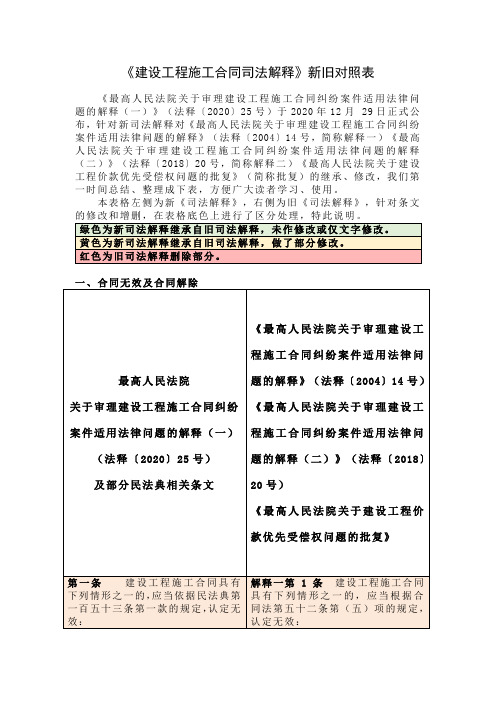

《建设工程施工合同司法解释》新旧对照表《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(一)》(法释〔2020〕25号)于2020年12月 29日正式公布,针对新司法解释对《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》(法释〔2004〕14号,简称解释一)《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释(二)》(法释〔2018〕20号,简称解释二)《最高人民法院关于建设工程价款优先受偿权问题的批复》(简称批复)的继承、修改,我们第一时间总结、整理成下表,方便广大读者学习、使用。
本表格左侧为新《司法解释》,右侧为旧《司法解释》,针对条文(一)承包人未取得建筑业企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效的。
承包人因转包、违法分包建设工程与他人签订的建设工程施工合同,应当依据民法典第一百五十三条第一款及第七百九十一条第二款、第三款的规定,认定无效。
(一)承包人未取得建筑施工企业资质或者超越资质等级的;(二)没有资质的实际施工人借用有资质的建筑施工企业名义的;(三)建设工程必须进行招标而未招标或者中标无效的。
解释一第4条承包人非法转包、违法分包建设工程或者没有资质的实际施工人借用有资质的建筑施工企业名义与他人签订建设工程施工合同的行为无效。
人民法院可以根据民法通则第一百三十四条规定,收缴当事人已经取得的非法所得。
司法解释条文被吸收进《民法典》第793条建设工程施工合同无效,但是建设工程经验收合格的,可以参照合同关于工程价款的约定折价补偿承包人。
建设工程施工合同无效,且建设工程经验收不合格的,按照以下情形处理:(一)修复后的建设工程经验收合格的,发包人可以请求承包人承担修复费用;(二)修复后的建设工程经验收不合格的,承包人无权请求参照合同关于工程价款的约定折价补偿。
中国智能骨干网济南历城1-1期项目设计施工总承包合同发包人(全称):济南传云物联网技术有限公司承包人(全称):中建三局第一建设工程有限责任公司2018年月日目录第一部分合同协议书 (11)1.工程概况 (11)2.主要日期 (13)4.工程质量标准 (15)5.合同价格和付款货币 (15)5.承包人项目经理 (15)6.定义与解释 (15)7.合同生效 (16)第二部分通用合同条款 (18)1. 一般约定 (18)1.1 词语定义 (18)1.2 语言文字 (21)1.3 法律 (21)1.4 合同文件的优先顺序 (21)1.5 合同协议书 (21)1.6 文件的提供和照管 (21)1.7 联络 (22)1.8 转让 (22)1.9 严禁贿赂 (22)1.10 化石、文物 (22)1.11 知识产权 (23)1.12 文件及信息的保密 (23)1.13 发包人要求中的错误(A) (23)1.13 发包人要求中的错误(B) (23)1.14 发包人要求违法 (24)2.发包人义务 (24)2.1 遵守法律 (24)2.2 发出承包人开始工作通知 (24)2.3 提供施工场地 (24)2.4 办理证件和批件 (24)2.5 支付合同价款 (25)2.6 组织竣工验收 (25)2.7 其他义务 (25)3.监理人 (25)3.1 监理人的职责和权力 (25)3.2 总监理工程师 (25)3.3 监理人员 (25)3.4 监理人的指示 (26)3.5 商定或确定 (26)4.承包人 (27)4.1 承包人的一般义务 (27)4.2 履约担保 (28)4.3 分包和不得转包 (28)4.4 联合体 (28)4.5 承包人项目经理 (29)4.6 承包人人员的管理 (29)4.8 保障承包人人员的合法权益 (30)4.9 工程价款应专款专用 (30)4.10 承包人现场查勘 (30)4.11 不可预见物质条件(A) (31)4.11 不可预见的困难和费用(B) (31)4.12 进度计划 (31)4.13 质量保证 (32)5.设计 (32)5.1 承包人的设计义务 (32)5.2 承包人设计进度计划 (32)5.3 设计审查 (33)5.4 培训 (33)5.5 竣工文件 (33)5.6 操作和维修手册 (34)5.7 承包人文件错误 (34)6.材料和工程设备 (34)6.1 承包人提供的材料和工程设备 (34)6.2 发包人提供的材料和工程设备(A) (34)6.2 发包人提供的材料和工程设备(B) (35)6.3 专用于工程的材料和工程设备 (35)6.4 实施方法 (35)6.5 禁止使用不合格的材料和工程设备 (35)7.施工设备和临时设施 (36)7.1 承包人提供的施工设备和临时设施 (36)7.2 发包人提供的施工设备和临时设施(A) (36)7.2 发包人提供的施工设备和临时设施(B) (36)7.3 要求承包人增加或更换施工设备 (36)7.4 施工设备和临时设施专用于合同工程 (36)8.交通运输 (37)8.1 道路通行权和场外设施(A) (37)8.1 道路通行权和场外设施(B) (37)8.2 场内施工道路 (37)8.3 场外交通 (37)8.4 超大件和超重件的运输 (38)8.5 道路和桥梁的损坏责任 (38)8.6 水路和航空运输 (38)9.测量放线 (38)9.1 施工控制网 (38)9.2 施工测量 (38)9.3 基准资料错误的责任 (39)9.4 监理人使用施工控制网 (39)10.安全、治安保卫和环境保护 (39)10.1 发包人的安全责任 (39)10.2 承包人的安全责任 (39)10.3 治安保卫 (40)10.4 环境保护 (40)10.5 事故处理 (41)11.开始工作和竣工 (41)11.1 开始工作 (41)11.2 竣工 (41)11.3 发包人引起的工期延误 (41)11.4 异常恶劣的气候条件 (42)11.5 承包人引起的工期延误 (42)11.6 工期提前 (42)11.7 行政审批迟延 (42)12.暂停工作 (42)12.1 由发包人暂停工作 (42)12.2 由承包人暂停工作 (43)12.3 暂停工作后的照管 (43)12.4 暂停工作后的复工 (43)12.5 暂停工作56天以上 (44)13.工程质量 (44)13.1 工程质量要求 (44)13.2 承包人的质量检查 (44)13.3 监理人的质量检查...................................... 错误!未定义书签。
GF-2018-0216建设项目工程总承包合同住房和城乡建设部制定国家工商行政管理总局第一部分合同协议书发包人(全称)承包人(全称)依照《中华人民共和国合同法》、《中华人民共和国建筑法》、《中华人民共和国招标投标法》及相关法律、行政法规,遵循平等、自愿、公平和诚信原则,合同双方就项目工程总承包事宜经协商一致,订立本合同。
一、工程概况工程名称:工程批准、核准或备案文号:工程内容及规模:工程所在省市详细地址:工程承包范围:二、工程主要生产技术(或建筑设计方案)来源三、主要日期设计开工日期(绝对日期或相对日期):施工开工日期(绝对日期或相对日期):工程竣工日期(绝对日期或相对日期):四、工程质量标准工程设计质量标准:工程施工质量标准:五、合同价格和付款货币合同价格为人民币(大写):元(小写金额:元)。
详见合同价格清单分项表。
除根据合同约定的在工程实施过程中需进行增减的款项外,合同价格不作调整。
六、定义与解释本协议书中有关词语的含义与通用条款中赋予的定义与解释相同。
七、合同生效本合同在以下条件全部满足之后生效:发包人:承包人:(公章或合同专用章)(公章或合同专用章)法定代表人或其授权代表:法定代表人或其授权代表:(签字)(签字)工商注册住所:工商注册住所:企业组织机构代码:企业组织机构代码:邮政编码:邮政编码:法定代表人:法定代表人:授权代表:授权代表:电话:电话:传真:传真:电子邮箱:电子邮箱:开户银行:开户银行:账号:账号:合同订立时间: 2018 年月日合同订立地点:第二部分通用条款第1条一般规定1.1 定义与解释1.1.1 合同,指由第1.2.1项所述的各项文件所构成的整体。
1.1.2 通用条款,指合同当事人在履行工程总承包合同过程中所遵守的一般性条款,由本文件第1条至第20条组成。
1.1.3 专用条款,指合同当事人根据工程总承包项目的具体情况,对通用条款进行细化、完善、补充、修改或另行约定,并同意共同遵守的条款。
GB--《建设项目工程总承包管理规范》————————————————————————————————作者:————————————————————————————————日期:近日,住房和城乡建设部发布第1535号公告,批准《建设项目工程总承包管理规范》为国家标准,编号为GB/T50358-2017,自2018年1月1日起实施。
出台有关的背景、重大内容的调整和补充以及问题解决的方法,工程建设相关各方需要深入了解。
工程总承包项目管理办法第一章总则第一条(目的和意义)为促进本市建设工程勘察、设计、施工等各阶段的深度融合,有效控制项目投资、提高工程建设效率,进一步推进和规范本市工程总承包的实施和发展,根据有关法律法规,结合本市实际情况,制定本办法。
第二条(定义)本办法所称工程总承包,是指从事工程总承包的企业(以下简称工程总承包企业)按照与建设单位签订的合同,对工程项目的勘察、设计、采购、施工等实行全过程的承包,并对工程的质量、安全、工期和造价等全面负责的承包方式。
工程总承包一般采用设计—采购—施工总承包或者设计—施工总承包模式。
建设单位也可以根据项目特点和实际需要,按照风险合理分担原则和承包工作内容采用其他工程总承包模式。
第三条(适用范围)经市建设行政管理部门或者试点区建设行政管理部门确定的试点项目,采用工程总承包组织建设和监督管理的,适用本办法。
政府投资项目、采用装配式或者BIM 建造技术的项目应当积极采用工程总承包模式。
国家部委对于专业工程的工程总承包另有规定的,从其规定。
第四条(管理部门)市建设行政管理部门负责本市工程总承包活动的监督管理;区建设行政管理部门按照其职责权限,负责本行政区域内工程总承包活动的监督管理。
第二章承发包管理第五条(发包阶段)工程总承包发包可以采用以下方式实施:(一)项目审批、核准或者备案手续完成;其中政府投资项目的工程可行性研究报告已获得批准,进行工程总承包发包;(二)初步设计文件获得批准或者总体设计文件通过审查, 并已完成依法必须进行的勘察和设计招标,进行工程总承包发包。
2018年,住建部最新资质标准目录市政公用工程施工总承包资质标准 (1)建筑工程施工总承包资质标准 (7)水利工程施工总承包资质标准 (12)电力工程施工总承包资质标准 (17)港口与航道工程施工总承包资质标准 (21)住房和城乡建设部相关文件全文 (27)市政公用工程施工总承包资质标准市政公用工程施工总承包资质分为特级、一级、二级、三级。
一级资质标准1、企业资产净资产1亿元以上。
2、企业主要人员技术负责人具有10年以上从事工程施工技术管理工作经历,且具有市政工程相关专业高级职称。
说明:建市[2016]226号文取消了一级资质的“关于注册建造师、中级以上职称人员、持有岗位证书的现场管理人员、技术工人的指标考核。
”要求3、企业工程业绩近10年承担过下列7类中的4类工程的施工,其中至少有第1类所列工程,工程质量合格。
(1)累计修建城市主干道25公里以上;或累计修建城市次干道以上道路面积150万平方米以上;或累计修建城市广场硬质铺装面积10万平方米以上;(2)累计修建城市桥梁面积10万平方米以上;或累计修建单跨40米以上的城市桥梁3座;(3)累计修建直径1米以上的排水管道(含净宽1米以上方沟)工程20公里以上;或累计修建直径0.6米以上供水、中水管道工程20公里以上;或累计修建直径0.3米以上的中压燃气管道工程20公里以上;或累计修建直径0.5米以上的热力管道工程20公里以上;(4)修建8万吨/日以上的污水处理厂或10万吨/日以上的供水厂工程2项;或修建20万吨/日以上的给水泵站、10万吨/日以上的排水泵站4座;(5)修建500吨/日以上的城市生活垃圾处理工程2项;(6)累计修建断面20平方米以上的城市隧道工程3公里以上;(7)单项合同额3000万元以上的市政综合工程项目2项。
4、技术装备具有下列3项中的2项机械设备:(1)摊铺宽度8米以上沥青混凝土摊铺设备2台;(2)100千瓦以上平地机2台;(3)直径1.2米以上顶管设备2台。
住建部: 2018年1月1日起《建设项目工程总承包管理规范》实施GB/T50358-2017工程总承包项目管理办法第一章总则第一条(目的和意义)为促进本市建设工程勘察、设计、施工等各阶段的深度融合,有效控制项目投资、提高工程建设效率,进一步推进和规范本市工程总承包的实施和发展,根据有关法律法规,结合本市实际情况,制定本办法。
第二条(定义)本办法所称工程总承包,是指从事工程总承包的企业(以下简称工程总承包企业)按照与建设单位签订的合同,对工程项目的勘察、设计、采购、施工等实行全过程的承包,并对工程的质量、安全、工期和造价等全面负责的承包方式。
工程总承包一般采用设计—采购—施工总承包或者设计—施工总承包模式。
建设单位也可以根据项目特点和实际需要,按照风险合理分担原则和承包工作内容采用其他工程总承包模式。
第三条(适用范围)经市建设行政管理部门或者试点区建设行政管理部门确定的试点项目,采用工程总承包组织建设和监督管理的,适用本办法。
政府投资项目、采用装配式或者 BIM 建造技术的项目应当积极采用工程总承包模式。
国家部委对于专业工程的工程总承包另有规定的,从其规定。
第四条(管理部门)市建设行政管理部门负责本市工程总承包活动的监督管理;区建设行政管理部门按照其职责权限,负责本行政区域内工程总承包活动的监督管理。
第二章承发包管理第五条(发包阶段)工程总承包发包可以采用以下方式实施:(一)项目审批、核准或者备案手续完成;其中政府投资项目的工程可行性研究报告已获得批准,进行工程总承包发包;(二)初步设计文件获得批准或者总体设计文件通过审查, 并已完成依法必须进行的勘察和设计招标,进行工程总承包发包。
第六条(发包条件)采用工程总承包方式招标的,应具备下列条件:(一)按照国家及本市有关规定,已完成项目审批、核准或者备案手续;(二)建设资金来源已经落实;(三)有招标所需的基础资料;(四)满足法律、法规及本市其他相关规定。
工程总包合同黄皮甲方(业主):__________乙方(承包商):__________鉴于甲乙双方本着平等自愿、诚实信用的原则,就__________工程项目(以下简称“本工程”)达成如下合同条款:一、工程概况1. 工程名称:_____________2. 工程地点:_____________3. 工程规模:_____________4. 工程内容:包括但不限于土建工程、安装工程、装修工程等。
5. 工程标准:按照国家及行业相关标准执行。
二、合同金额本工程的总承包金额为人民币(大写)_____________元整(¥_____________)。
三、工期要求本工程开工日期自____年____月____日起,竣工日期至____年____月____日止。
除非双方另有书面约定,否则应严格遵守此工期。
四、质量要求乙方必须保证工程质量符合国家及行业的相关标准,并满足甲方的特定要求。
五、支付方式1. 预付款:甲方在本合同签订后____天内支付总合同金额的____%作为预付款。
2. 进度款:根据工程进度分阶段支付,具体支付比例和时间由双方协商确定。
3. 竣工款:工程竣工验收合格后,甲方支付剩余合同款项。
六、变更与索赔1. 工程变更需经甲乙双方协商一致,并以书面形式确认。
2. 因不可抗力或其他非乙方原因导致的损失,乙方有权向甲方提出索赔。
七、违约责任任何一方违反合同约定的,应当承担违约责任,赔偿对方因此遭受的损失。
八、争议解决因本合同引起的或与本合同有关的任何争议,双方应首先通过友好协商解决;协商不成时,可提交至甲方所在地人民法院诉讼解决。
九、其他事项1. 本合同自双方签字盖章之日起生效。
2. 本合同一式两份,甲乙双方各执一份,具有同等法律效力。
3. 未尽事宜,双方可另行签订补充协议。
甲方(盖章):_____________ 乙方(盖章):_____________代表人签字:_____________ 代表人签字:_____________日期:____年____月____日日期:____年____月____日。
施工总承包合同管理1. 引言施工总承包合同是指业主与建筑施工企业签订的,由施工企业以自己的组织和管理能力,承包一项工程项目的全部施工工作,并负责整个工程项目的质量、进度和安全等方面的管理和控制的一种合同。
施工总承包合同管理是指针对施工总承包合同进行的各项管理和控制活动,旨在确保合同的顺利履行,实现项目的预期效果。
2. 施工总承包合同管理的目标施工总承包合同管理的主要目标是确保工程项目按照合同约定的要求和标准进行施工,保证工程质量、进度和安全等方面的控制和管理,同时最大限度地降低合同风险,保护各方的利益。
2.1 合同范围的明确施工总承包合同应明确约定工程项目的范围,包括工程内容、工期、质量标准、施工方法等方面的要求。
同时,还应明确各方的权责,清晰界定双方的权益和责任。
2.2 合同风险的管理施工总承包合同管理应对合同风险进行全面的管理和控制。
包括在合同签订前进行风险评估,识别合同存在的风险,并采取相应的预防和应对措施。
同时,在合同履行过程中,要持续监控合同风险的发生和演变,并及时采取措施进行控制和管理。
2.3 项目管理的有效实施施工总承包合同涉及的工程项目通常规模较大、复杂度较高,因此要求项目管理的有效实施。
项目管理包括项目计划的编制与执行,资源的调配和协调,风险管理等方面。
通过项目管理的有效实施,可以提高施工总承包合同的执行效率和质量。
2.4 合同履约的监督与检查施工总承包合同管理应加强对合同履约过程的监督与检查。
通过制定监督与检查计划,对施工过程和工程质量进行现场检查和抽样检测,确保工程的质量和安全符合合同要求。
2.5 纠纷解决机制的建立施工总承包合同管理应建立健全的纠纷解决机制。
在合同履行过程中,可能会出现合同纠纷,如果不能及时妥善解决,会对项目的进展和双方的利益造成损害。
因此,建立纠纷解决机制,明确解决纠纷的程序和方法,可以有效预防和解决合同纠纷。
3. 施工总承包合同管理的关键要点3.1 合同管理团队的建设施工总承包合同管理需要建设一支专业、高效的合同管理团队。
住建部【2018】37号文《危险性较大的分部分项工程安全管理规定》第一章总则第一条为加强对房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理,有效防范生产安全事故,依据《中华人民共和国建筑法》《中华人民共和国安全生产法》《建设工程安全生产管理条例》等法律法规,制定本规定。
第二条本规定适用于房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理。
第三条本规定所称危险性较大的分部分项工程(以下简称“危大工程”),是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。
危大工程及超过一定规模的危大工程范围由国务院住房城乡建设主管部门制定。
省级住房城乡建设主管部门可以结合本地区实际情况,补充本地区危大工程范围。
第四条国务院住房城乡建设主管部门负责全国危大工程安全管理的指导监督。
县级以上地方人民政府住房城乡建设主管部门负责本行政区域内危大工程的安全监督管理。
第二章前期保障第五条建设单位应当依法提供真实、准确、完整的工程地质、水文地质和工程周边环境等资料。
第六条勘察单位应当根据工程实际及工程周边环境资料,在勘察文件中说明地质条件可能造成的工程风险。
设计单位应当在设计文件中注明涉及危大工程的重点部位和环节,提出保障工程周边环境安全和工程施工安全的意见,必要时进行专项设计。
第七条建设单位应当组织勘察、设计等单位在施工招标文件中列出危大工程清单,要求施工单位在投标时补充完善危大工程清单并明确相应的安全管理措施。
第八条建设单位应当按照施工合同约定及时支付危大工程施工技术措施费以及相应的安全防护文明施工措施费,保障危大工程施工安全。
第九条建设单位在申请办理安全监督手续时,应当提交危大工程清单及其安全管理措施等资料。
第三章专项施工方案第十条施工单位应当在危大工程施工前组织工程技术人员编制专项施工方案。
实行施工总承包的,专项施工方案应当由施工总承包单位组织编制。
危险性较大的分部分项工程安全管理规定住建部令2018年37号《危险性较大的分部分项工程安全管理规定》已经2018年2月12日第37次部常务会议审议通过,现予发布,自2018年6月1日起施行。
住房城乡建设部部长王蒙徽2018年3月8日危险性较大的分部分项工程安全管理规定第一章总则第一条为加强对房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理,有效防范生产安全事故,依据《中华人民共和国建筑法》《中华人民共和国安全生产法》《建设工程安全生产管理条例》等法律法规,制定本规定。
第二条本规定适用于房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理。
第三条本规定所称危险性较大的分部分项工程(以下简称“危大工程”),是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。
危大工程及超过一定规模的危大工程范围由国务院住房城乡建设主管部门制定。
第二章前期保障第五条建设单位应当依法提供真实、准确、完整的工程地质、水文地质和工程周边环境等资料。
第六条勘察单位应当根据工程实际及工程周边环境资料,在勘察文件中说明地质条件可能造成的工程风险。
设计单位应当在设计文件中注明涉及危大工程的重点部位和环节,提出保障工程周边环境安全和工程施工安全的意见,必要时进行专项设计。
第七条建设单位应当组织勘察、设计等单位在施工招标文件中列出危大工程清单,要求施工单位在投标时补充完善危大工程清单并明确相应的安全管理措施。
第八条建设单位应当按照施工合同约定及时支付危大工程施工技术措施费以及相应的安全防护文明施工措施费,保障危大工程施工安全。
第九条建设单位在申请办理安全监督手续时,应当提交危大工程清单及其安全管理措施等资料。
第三章专项施工方案第十条施工单位应当在危大工程施工前组织工程技术人员编制专第四章现场安全管理第十四条施工单位应当在施工现场显著位置公告危大工程名称、施第五章监督管理第二十五条设区的市级以上地方人民政府住房城乡建设主管部门应当建立专家库,制定专家库管理制度,建立专家诚信档案,并向社第六章法律责任第二十九条建设单位有下列行为之一的,责令限期改正,并处1万元以上3万元以下的罚款;对直接负责的主管人员和其他直接责任人员处1000元以上5000元以下的罚款:(一)未按照本规定提供工程周边环境等资料的;(二)未按照本规定在招标文件中列出危大工程清单的;(三)未按照施工合同约定及时支付危大工程施工技术措施费或者相应的安全防护文明施工措施费的;(四)未按照本规定委托具有相应勘察资质的单位进行第三方监测的;(五)未对第三方监测单位报告的异常情况组织采取处置措施的。
工程施工总承包合同2018新工程施工总承包合同范文1发包人:(甲方)承包人:(乙方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,双方就本建设工程施工事项协商一致,订立本合同。
一、工程概总值:1、工程名称:金都花园教育住宅小区。
2、工程地点:原武川县医药公司院内。
3二、承包范围:工程内容中设计图纸内所有土建工程,乙方不得将此工程转包转工,如发现转包,甲方立即终止合同,其损失由乙方承担。
三、合同工期:2009年9月24日开工,2009年10月底竣工,合同工期总日历天数30天。
四、施工方法:甲方院内基本平整后乙方进行施工,在铺设工字砖前,用压道机或装载机来回反复碾压,在用石粉白灰铺设,完工后用细沙填缝清理干净,在施工过程中,乙方按甲方要求进行施工。
五、付款方式:1、全部以乙方工字砖款抵顶现有的武川县金都花园小区住宅楼,甲方以号单元六层顶给乙方,每平米按1100m2计算。
2、乙方承包院内工字砖铺设为包工包料,每平米为35元,道压每米20元,按铺设的实际面积为准结算。
3、乙方自交工验收后,保质满为6个月,在质保期内5吨以下车在上面行走时出现下陷或出现波浪现象由乙方负责返工维修。
如有下水井的地方出现下陷乙方不负责维修。
4、工字砖出现大面积断裂,下陷面比较深,乙方不负责维修,甲方扣除乙方工程量5%的质保金(六个月后付清)。
5、甲方有义务向装修用户说明,重车不能压工字砖,如发现用户上重车出现下陷问题,乙方向甲方提出扣除用户装修压金,甲方不为乙方扣除维修金,乙方停止为甲方维修。
六、甲乙双方签定合同后,甲方给乙方售楼合同,乙方有权先售楼房。
七、本合同一式贰份,双方各执一份,双方自签字之日起生效(本合同在合同期满后自动失效)。
甲方(公章):_________ 乙方(公章):_________法定代表人(签字):_________ 法定代表人(签字):__________________年____月____日_________年____月____日工程施工总承包合同范文2发包方:(以下简称甲方)承包方:(以下简称乙方)依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚信的原则,双方就本建设工程施工事项协商一致,订立本协议。
一、工程概况1-1 工程名称:海口中基美域(暂定名)1-2 工程地点:永兴镇陈安1-3 工程内容:中基会馆、多层洋房、别墅、道路、挡墙护坡、绿化及度假中心的前期施工道路、土地平整、现有大坑回填等其他工程。
1-4 工程承包范围及承包方式承包范围:施工图纸范围内土建工程、安装装饰工程及所有附属配套工程的全部工作内容(按发包方签发的开工通知书);承包方式:包工包料、包质量、包工期、包安全。
1-5 建筑面积:按施工图面积计算(约6万平方米)。
二、合同工期2-1 开工日期:(以甲方签发的开工通知书为准)2-2 竣工日期:待定2-3 工程合同工期: 应暂定总工期,另外总工期内是否含现场大坑回填。
三、质量标准:工程质量等级为合格。
四、合同价款确认方式4-1 计价依据: 甲方提供的施工图,设计变更、现场签证等计算价款,工程量按实结算。
4-2 定额及取费标准:执行2011年颁布的《海南省建筑工程综合定额》、2008年颁布的《海南省安装工程综合定额》。
会馆、多层洋房、小高层住宅按定额标准取费(含精装修可下浮3%);别墅按定额标准取费并总造价上浮8%(含精装修可不上浮);道路、绿化及其他建设工程按定额标准取费总造价下浮3%。
明确本工程的取费定额。
4-3 材料价格执行同期《海南工程造价信息》颁发的信息价,信息价中没有的材料,由乙方提供市场采购价,经甲方确认后执行,其价格按甲乙双方确认的市场价+5 %采保费为材料价,经甲方认价后材料不下浮。
人工工资补差按海南省定额站最新文件执行。
本工程的水、电费调差按照实际缴纳单价计入决算。
五、甲方责任5-1 开工前将水准点、坐标控制点以书面形式提交乙方,配合乙方做好开工前的三通一平工作并承担所有的费用。
5-2 开工前七天,向乙方提供经图审后的施工图纸六套,并组织设计单位向乙方进行现场技术交底;协助乙方办理好施工所涉及的一切审批手续。
5-3 指派为甲方住工地代表,负责履行合同,对工程质量、进度进行监督检查,办理验收、变更、签收手续和其他事宜。
5-4 委托公司进行工程监理,监理公司任命为总监理工程师,其责任在监理合同中应明确,并将监理合同副本交乙方一份。
5-5 如施工过程中确需要拆改地上建筑物、设备管线或树木等,负责到有关部门办理相关手续,并承担其费用。
5-6 协调有关部门作好施工现场防火、防灾和保卫等工作。
5-7 在施工过程中,负责各阶段、各部门、各环节、各分部分项工程的检查申请报验,负责组织初验、签署检查验收报告。
六、乙方责任6-1 协助甲方做好开工前的三通一平工作。
6-2 参加甲方组织的施工图纸会审及技术交底,拟定施工方案和进度计划,交甲方审定后实施。
6-3 建立强有力的施工组织机构,按质监部门要求配备施工管理人员,按要求组织施工,保质、保量、保安全、按期完成施工任务。
6-4 指派为乙方住工地代表,负责履行合同,对工程质量、进度负责,解决由乙方负责的各项事宜。
6-5 严格执行施工规范、安全操作规程、防火安全规定、环境保护规定,严格按照施工图纸及会审要求进行施工,做好各项质量检查记录和施工过程中的各项原始资料收集。
参加竣工验收,编制工程结算书和竣工图各三份,并按城建档案管理要求提供相应资料二份。
6-6 遵守国家或地方政府有关部门对施工现场管理的规定。
6-7 按有关规定编制施工方案,做到安全生产和文明施工,保证工程施工质量。
6-8 保证解决农民工工资,在最后提交结算书前全部付清农民工工资,并在提交结算书的同时,提供一份全部农民工工资付清证明书。
七.质量与验收7-1 本工程质量必须达到国家质量评定合格标准。
7-2 甲乙双方应及时办理隐蔽工程验收手续和中间工程检查验收手续。
乙方应及时向甲方提出验收申报,甲方应在24小时内组织有关单位参加验收,如甲方不按时组织隐蔽工程和中间工程验收,乙方可自行验收,甲方应予承认。
7-3 由于乙方原因造成质量事故,其返工费用由乙方承担,工期不顺延,施工中的安全事故由乙方全部负责。
八、付款方式8-1本工程按月进度付款,甲方每月按乙方月完成工程量的85%支付给乙方,直至竣工。
乙方在每月的25日之前将当月完成的工程量向甲方申报,甲方在5日内审核完毕并支付工程进度款给乙方。
工程全部竣工甲方按乙方实际完成工程总量的90%支付工程款。
工程竣工验收合格并结算后7日内付到工程总价款的98%,留2%的保修金。
8-2 保修金返还执行海南省建设工程施工合同的通用条款。
九.竣工验收与结算9-1 工程竣工乙方就所施工的单位工程应及时向甲方送交的竣工验收报告,甲方代表收到竣工验收报告后10天内组织有关部门验收,并在验收后5天内给予批准或提出修改意见。
乙方按要求修改,并承担由自身原因造成修改的费用。
甲方代表在收到乙方送交的竣工验收报告后10天内无正当理由不组织验收,或验收后5天内不予批准且不能提出修改意见,视为竣工验收已被批准,即可办理结算手续。
9-2 工程价款的结算。
工程验收合格后乙方应在15天内向甲方提交工程结算书,并将有关工程竣工验收合格的资料,城建档案管理要求乙方提供的全部资料及农民工工资付清证明书移交给甲方。
甲方在接到上述材料15天内审核完毕或提出审核意见。
双方意见达成一致后7天内甲方向乙方支付工程款。
乙方在收到工程款后3天内将工程交付给甲方。
若甲方收到结算书后15天内未提出审核意见,即视同工程结算已经批准,甲方应予支付工程款。
甲方不能在约定的时间内支付工程款,乙方有权留置部分或全部工程,并予以保护,由甲方承担保护费用,直至甲方付清工程款和保护费用为止。
十.约定事项甲方如不能按合同规定支付结算工程款,甲方可延期一个月支付,但甲方必须按同期银行贷款利率的双倍计息给乙方,否则乙方有权根据甲方所欠款项将本项目未售房屋按成本冲抵工程款(实际抵押房屋成本应为乙方施工范围的土建、安装装饰工程的费用平均值,作为冲抵房屋的单价)。
十一.材料供应的约定11-1 本工程乙方所采购的材料必须向甲方提供相关合格证作为依据。
如甲方或监理方发现材料质量或规格不符合要求,乙方必须停止使用并更换符合质量和规格要求的材料。
11-2 乙方提供的材料必须是正规厂家生产,相关手续必须齐全,报甲方和监理方审核并同意后方可使用。
11-3 在施工过程中,甲方不得以任何理由、借口强迫乙方使用甲方指定的材料,干扰乙方正常施工。
但屋面外观材料品牌的选择必须经过甲方的认可。
十二.违约责任12-1 甲方不能及时给出必要的指令、确认、批准,不按合同支付工程款及其他使合同无法履行的行为,造成乙方停工,应按乙方现场人数及实际停工天数每人每天200元支付误工费,现场施工设备和材料租赁费用按乙方需支付价格按实补偿支付给乙方,并按所欠工程款总额每天千分之三的标准支付违约金,直至付清为止,工期顺延。
如因甲方原因导致中途停工超过三个月的,视为甲方违约,乙方有权终止本合同,甲方必须在一个月内付清乙方所有工程款。
12-2 乙方不按规范施工,至使质量达不到设计的要求,甲方有权要求其返工直至合格为止,工期不得顺延。
因乙方的原因不能按合同工期竣工,按延期的实际天数每天元支付违约金。
十三.本协议未约定的参照《海南省建设工程施工合同》的通用条款执行,本协议与《海南省建设工程施工合同》的条款有异议的部分以本协议为准。
十四.其他约定:14-1本工程甲方所分包工程,乙方需计取分包方管理、配合费用:乙方按分包方的决算总价3%收取,但分包方应承担本分包工程所需的水电费用和乙方方提供的现场仓库、人员宿舍费用。
14-2其他未约定的条款和结算依据,均按国家政策性文件执行。
14-3施工期间双方各自承担应缴纳的政策性文件规定的相关费用,乙方所承担缴纳的政策性规定费用,由甲方代为缴纳,在本工程决算后相应扣回。
十五.本协议一式六份,双方各执三份,经双方签字盖章后生效,具有同等法律效力。
甲方(公章):_________ 乙方(公章):_________法定代表人(签字):_________ 法定代表人(签字):__________________年____月____日_________年____月____日工程施工总承包合同范文3发包方(以下简称甲方):承包方(以下简称乙方):担保方(以下简称丙方):经甲乙双方协商,甲方决定将学院二期工程五栋宿舍楼发包给乙方,为明确双方的主要权利和义务,特订立本合同,以此作为双方互相信守的依据。
