钢筋加工专项施工方案
1. 背景
1.1 项目概述
本项目为某高层建筑施工项目,涉及到大量的钢筋加工工作,因此需要制定钢筋加工专项施工方案。
1.2 目的
制定本方案的目的是保证钢筋加工施工的质量与安全,促进项目进度的顺利进行。
2. 施工方案
2.1 钢筋加工设备
施工现场应设有符合国家标准的钢筋加工设备,包括但不限于钢筋剪切机、钢筋弯曲机、钢筋连接机等。
2.2 施工流程
(1)钢筋材料入场检验;
(2)钢筋的统一编号,并根据构件图进行加工;
(3)钢筋加工完成后,需要进行检验验收;
(4)合格的钢筋进行装车运输,必要的防护措施需落实。
2.3 施工安全
(1)施工现场应设置安全警示标志;
(2)钢筋加工机械设备应正常使用,使用前应先进行检查;
(3)工作人员应穿戴好安全防护装备,操作前应接受专业培训。
3. 检验验收
3.1 检验验收标准
钢筋加工应符合以下标准:
(1)尺寸偏差不得超过国家标准规定;(2)钢筋加工长度应符合设计要求;
(3)钢筋材质、机械性能应符合设计要求。
3.2 检验验收程序
检验验收应按以下程序进行:
(1)开工前进行自检;
(2)完成加工后进行质量检验验收;
(3)发现不合格应按标准要求进行处理。
4. 总结
制定钢筋加工专项施工方案是工程建设的重要环节,合理安排施工流程和加强施工安全管理,能够确保施工质量和施工人员的安全。
通过加强施工过程的管理,能够提高项目的整体效率,保证项目的按期完工。
以上是本项目的钢筋加工专项施工方案,希望能够得到合理执行和认真贯彻。
钢筋木工加工棚搭设施工方案搭设钢筋、木工加工棚的施工方案如下:1.工程概况及目标:本次工程是为了搭设钢筋、木工加工棚,为施工现场提供临时加工场所,保证工程进度,并提供安全、卫生的工作环境。
施工范围包括场地清理、基础施工、临时棚屋搭设、内部装修等。
2.施工准备:2.1设计方案:根据施工要求和使用需求,制定设计方案,包括棚屋的布局、大小、支撑结构、材料等。
2.2采购材料:根据设计方案,采购所需的钢筋、木料、螺丝等材料。
2.3工人队伍:组织一支熟悉木工、钢筋施工的工人队伍。
2.4工具准备:准备好钢筋切割机、木工电锯、螺丝刀等所需工具设备。
2.5安全措施:制定详细的安全施工方案,如施工现场的临时围栏、安全标示牌等。
3.场地清理:3.1清理现场:将现场内的建筑垃圾、障碍物进行清理。
3.2上级起始高点:根据设计方案,确定棚屋的起始高度,做好高度标志。
4.基础施工:4.1地基回填:将现场地基按要求回填,并确保地基平整、坚实。
4.2打桩:根据设计方案,进行搭设的位置上的桩位施工。
4.3出水口设置:根据需要,设置合适的地点来放置排水设备。
5.临时棚屋搭设:5.1钢筋搭设:按照设计方案,搭设钢筋支撑结构,确保稳固、坚实。
5.2木工搭设:根据设计方案,安装木料、固定螺丝等,搭建屋架、墙体。
5.3屋面施工:安装棚屋的屋面材料,确保密封、防雨。
6.内部装修:6.1地面处理:对棚屋地面进行清理、找平、打磨等处理。
6.2墙体处理:进行装修墙面,如刷油漆、贴壁纸等。
6.3门窗安装:安装门窗,带有防护网。
6.4照明电路:进行照明电路的布线、安装灯具。
7.完善配套设施:7.1排水系统:设置棚屋内部的排水管道、地漏等设施。
7.2电力供应:接入电力供应系统,确保棚屋用电。
7.3空调通风:根据实际需要,安装空调和通风设备。
8.安装设备:安装钢筋加工设备、木工加工设备,如切割机、电锯、钻孔机等。
9.施工验收:9.1完成自检:自己对搭设的棚屋进行必要的验收检查,确保符合设计要求。

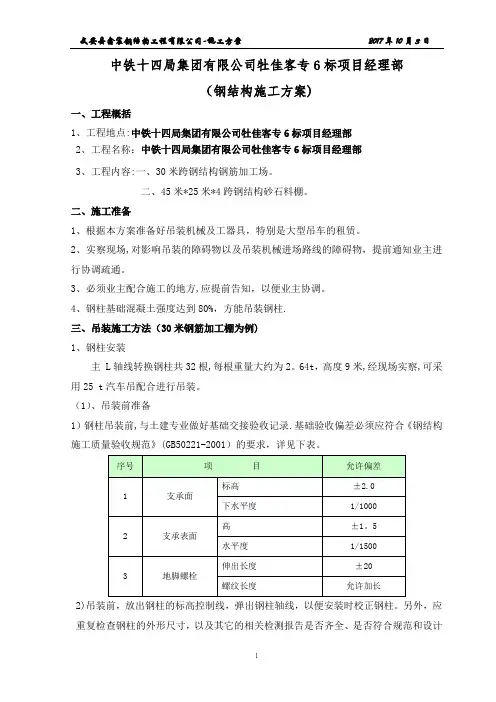

中铁十四局集团有限公司牡佳客专6标项目经理部(钢结构施工方案)一、工程概括1、工程地点:中铁十四局集团有限公司牡佳客专6标项目经理部2、工程名称:中铁十四局集团有限公司牡佳客专6标项目经理部3、工程内容:一、30米跨钢结构钢筋加工场。
二、45米*25米*4跨钢结构砂石料棚。
二、施工准备1、根据本方案准备好吊装机械及工器具,特别是大型吊车的租赁。
2、实察现场,对影响吊装的障碍物以及吊装机械进场路线的障碍物,提前通知业主进行协调疏通。
3、必须业主配合施工的地方,应提前告知,以便业主协调。
4、钢柱基础混凝土强度达到80%,方能吊装钢柱.三、吊装施工方法(30米钢筋加工棚为例)1、钢柱安装主 L轴线转换钢柱共32根,每根重量大约为2。
64t,高度9米,经现场实察,可采用25 t汽车吊配合进行吊装。
(1)、吊装前准备1)钢柱吊装前,与土建专业做好基础交接验收记录.基础验收偏差必须应符合《钢结构施工质量验收规范》(GB50221-2001)的要求,详见下表。
2)吊装前,放出钢柱的标高控制线,弹出钢柱轴线,以便安装时校正钢柱。
另外,应重复检查钢柱的外形尺寸,以及其它的相关检测报告是否齐全、是否符合规范和设计要求.3)对地脚螺栓验收,检查尺寸并清理干净。
4)在钢柱安装前,在预埋地脚螺栓上加拧一个螺母,用于调整钢柱标高和垂直度. 5)钢柱应提前从加工厂用拖车转运到施工现场,25t汽车吊配合转运吊装.6)塔吊在吊装钢柱之前,先应该进行试吊,明确无异常情况,才能吊装钢柱。
7)钢柱吊装前,应根据现场实际情况来确定吊车和拖车进场路线,对所选择的路线要进行现场勘察,保证构件的运输车辆和吊车能顺利进入现场施工。
8)对现场钢结构施工作业人员,都逐个进行技术交底,让每一个人都明确安装顺序、施工方法和技术要求,做到人人心中有数。
(2)、吊点的选择钢柱的安装属于垂直吊装。
为了钢柱便于安装、校正,钢柱的吊点应设置在柱顶处,相应的吊耳也设置在柱顶处,这样有利于安装钢柱时校正钢柱的垂直度。

钢筋加工场施工方案机械设备配置1、钢筋切断机50B(重庆中建) 2-3台厂家:重庆中建2、钢筋弯曲机50A 2-3台厂家:重庆中建3、钢筋调直切断机 2台 QT16/84、龙门吊 30T5、交流电弧焊机 2台 500型6、直螺纹滚丝机 GS-40F 若干台7、切割机 2台辅助工具:钢筋扳子,钢卷尺,工作台,大剪子,手摇扳子,粉笔等。
钢筋加工厂标准化建设方案钢筋加工场按照“工厂化、集约化、专业化”要求进行建设,规划,编写建设方案。
1、平整场地人工配合挖掘机或推土机,将场地内杂物清除干净,对于拐角及机械不能触及的地方人工平整,清理出的垃圾不得任意抛洒,要集中清理,倾倒在指定位置,场内便道及钢筋原材料堆放区需将场地反挖压实,厚度控制在30cm。
2、场地硬化场地平整后,测量放线,预设0.2%横坡,技术人员对同顶面标高进行控制,铺一层20cm厚C20砼,砼数量60*40*0.2=480m3。
浇筑过程中严格控制砼厚度及平整度。
场地四周设置排水沟和截水沟,底宽40cm,水泥砂浆抹面。
3、场地硬化按四周低、中心高地原则进行,面层排水坡度不应小于1.5%,完成后按场地平面规划图布置钢筋加工区,分为钢筋加工棚、原材料堆放区、成品合格区、半成品区、待检区、车辆停放区、生活区。
原材料供应考虑高峰期一个月使用钢筋量,原材料堆放区总面积为8×50=400 m2。
原材料堆放区按照不同的规格存放,对现场材料进行标识。
钢筋垫高堆放,离地20cm以上,下部支点应保证钢筋不变形为原则。
钢绞线存放保持干燥,防止为雨水淋湿。
钢筋棚搭设,加工区制作拱形顶棚,立柱用钢管喷涂蓝色。
钢筋棚的面积12×60=720 m2。
半成品或成品应按规格分类堆码整齐,按其检验状态与结果、使用部位等进行标识。
钢筋棚(材料库)必须建立详细的钢筋发放使用台账,使之具有可追朔性。
加强钢筋棚(材料库)的防盗、防电、防火工作,棚(库)内应备有灭火器等。

钢筋厂施工策划书3篇篇一钢筋厂施工策划书一、项目概述本钢筋厂的建设旨在满足特定工程项目对于钢筋加工和供应的需求,确保工程进度和质量。
二、场地选择与规划1. 选择交通便利、面积适宜的场地,便于原材料运输和成品运输。
2. 合理规划场地布局,包括原材料堆放区、加工区、成品堆放区、办公区等。
三、设备选型与采购1. 根据生产需求,确定所需的钢筋加工设备,如调直机、切断机、弯曲机等。
2. 选择质量可靠、性能优良的设备品牌和型号。
3. 与供应商协商好设备的安装、调试和售后服务事宜。
四、人员配置与培训1. 招聘具有相关经验和技能的工人,包括钢筋工、设备操作工等。
2. 安排专业人员对员工进行安全培训、技能培训和操作规程培训。
五、原材料采购与管理1. 建立稳定的原材料供应商渠道,确保钢筋质量符合要求。
2. 制定原材料验收标准和流程,严格把关原材料入场。
3. 合理规划原材料存储,做好防潮、防锈等措施。
六、生产流程与质量控制1. 制定科学合理的生产流程,确保高效生产。
2. 建立严格的质量控制体系,对每道工序进行质量检测。
3. 对不合格产品及时处理和纠正,防止流入下一道工序。
七、安全管理1. 制定完善的安全管理制度和操作规程。
2. 配备必要的安全防护设施和用品。
3. 定期进行安全检查和隐患排查,确保生产安全。
八、环境保护1. 采取有效措施减少生产过程中的噪音、粉尘等污染。
2. 合理处理生产废弃物,符合环保要求。
九、进度计划1. 制定详细的施工进度计划,明确各阶段的工作任务和时间节点。
2. 定期对进度进行检查和调整,确保按时完工。
十、成本控制1. 制定成本预算,严格控制各项费用支出。
2. 优化生产流程,提高生产效率,降低成本。
十一、沟通与协调1. 与工程项目部保持密切沟通,及时了解需求变化。
2. 与其他相关部门和单位协调配合,确保生产顺利进行。
十二、竣工验收1. 组织相关人员对钢筋厂进行竣工验收。
2. 对存在的问题及时整改,确保符合要求后正式投入使用。
一、编制目的为确保钢筋加工质量,提高施工效率,降低施工成本,本方案对钢筋加工进行详细规划,明确加工流程、质量标准、安全措施等。
二、适用范围本方案适用于本工程中所有钢筋加工环节,包括钢筋进场、检验、加工、运输、堆放等。
三、加工流程1. 钢筋进场:进场钢筋需具备出厂合格证、材质证明等,由专人负责验收,确保钢筋质量符合设计要求。
2. 钢筋检验:对进场钢筋进行外观检查、尺寸检查、力学性能检查等,确保钢筋质量符合规范要求。
3. 钢筋加工:根据设计图纸,对钢筋进行切割、弯曲、焊接等加工,确保加工尺寸准确、形状符合要求。
4. 钢筋运输:将加工好的钢筋运至施工现场,确保运输过程中不损坏钢筋。
5. 钢筋堆放:按照施工进度,将钢筋堆放在指定区域,确保堆放整齐、安全。
四、质量标准1. 外观质量:钢筋表面不得有裂纹、锈蚀、油污等缺陷。
2. 尺寸精度:钢筋加工尺寸误差不得超过规范要求。
3. 力学性能:钢筋力学性能指标应符合设计要求。
4. 焊接质量:焊接接头应饱满、连续、均匀,无裂纹、气孔、夹渣等缺陷。
五、安全措施1. 机械设备:使用符合国家标准的安全设备,定期检查、维护,确保设备正常运行。
2. 人员培训:对操作人员进行安全教育和技能培训,提高安全意识。
3. 个人防护:操作人员需佩戴安全帽、防护眼镜、手套等个人防护用品。
4. 环境保护:在加工过程中,注意环境保护,减少粉尘、噪音等污染。
六、组织管理1. 成立钢筋加工小组,负责钢筋加工的全面管理。
2. 明确各岗位职责,确保加工流程顺畅。
3. 定期对加工过程进行检查,发现问题及时整改。
4. 对加工过程中的质量问题进行统计分析,持续改进。
七、总结本钢筋加工专项方案旨在确保钢筋加工质量,提高施工效率,降低施工成本。
在实施过程中,需严格按照方案执行,加强质量控制,确保工程顺利进行。
2#钢筋加工场施工方案编制:复核:审核:目录一、编制说明 (1)1.1、编制依据 (1)1.2、编制目的 (1)1.3、编制范围 (1)二、工程概况 (1)2.1、项目简述 (1)2.2、交通条件 (1)三、钢筋场地总体规划 (2)3.1、场地选址 (2)3.2、场地规划 (2)四、钢筋加工厂建设 (2)4.1、主要人员安排 (2)4.2、机械设备配置 (2)4.3、工期安排 (3)4.4、钢筋加工厂建设要求 (3)4.5、钢筋加工厂内基础建设 (3)4.6、钢筋加工厂内各区建设 (4)4.7、钢筋加工场生活区建设 (5)4.8、钢筋场建设工程数量 (5)五、用水用电 (5)六、文明施工措施 (5)七、安全环保措施 (6)7.1、安全生产目标 (6)7.2、安全管理组织机构 (6)7.3、安全生产保证措施 (7)7.4、施工用电安全保护措施 (7)7.5、消防保证措施 (7)一、编制说明1.1、编制依据(1)黄石至阳新公路汪仁至筠山段两阶段施工图设计;(2)黄石至阳新公路工程施工总承包招标文件;(3)《湖北省公路局标准化建设活动方案》(4)《施工现场临时用电安全技术规范》JGJ46—2005;(5)《建筑机械使用安全技术规程》JGJ 33—2001;(6)中国交建视觉识别系统规范手册(VI)(7)本项目部总体施工组织设计;(8)现场踏勘调查所获得的工程地质、水文地质、当地资源、交通状况及施工环境等调查资料。1.2、编制目的为按业主要求指导现场钢筋场地按照《湖北省公路局标准化建设活动方案》建设施工,特编制此方案。1.3、编制范围本方案适用范围为黄石至阳新一级公路汪仁至筠山段大冶湖特大桥北岸钢筋加工场地建设。二、工程概况2.1、项目简述本合同段为黄石至阳新一级公路大冶湖特大桥及接线工程段,路线全长9.3公里,主要工程为枯树咀大桥、大冶湖特大桥、涵洞14道。枯树咀大桥上跨大棋一级公路和山南铁路,桥梁采用23*30m预应力砼T梁,桥长697m。大冶湖特大桥上构为67*30m预应力砼T梁+(30+120+30)m中承式钢管砼拱桥+59*30m预应力砼T梁,主桥全宽36m,引桥全宽32m。设计钢筋量23840吨。2.2、交通条件2#钢筋场主要提供大冶湖特大桥北岸的钢筋工程量,离大冶湖特大桥较近,钢筋场内主要运输道路连接路基便道,原材料运输较方便。三、钢筋场地总体规划3.1、场地选址2#钢筋加工场用地选址在刘铺村,位于主线K8+370左侧20m,与1#拌合站相邻,利于钢筋加工场的建设。且交通便利,便于原材料进场及场内生产的半成品、成品运至施工现场。目前钢筋加工场临时用地各项手续已办妥,场地规划已完毕。3.2、场地规划场地规划面积约1920m2,钢筋加工场内设置原材存放区、钢筋下料区、加工制作区、半成品及成品存放区、办公区、生活区等,各区域分开标示布置。钢筋加工场内布置详见图钢筋加工场总体布置图四、钢筋加工厂建设4.1、主要人员安排根据钢筋加工场的任务、工程特点及要求,建设2#钢筋加工场,负责大冶湖特大桥北岸结构物的钢筋加工和运送工作。主要人员安排及任务划分和机械设备配置计划见表4.1-1 人员配备表:表4.1-1 人员配备表4.2、机械设备配置为保证我标段钢筋加工场地建设能够按业主要求完成,钢筋加工、制作能够满足设计及规范要求,项目部拟对2#钢筋加工场机械设备投入见表钢筋集中加工设备配置表4.2-1表4.2-1 钢筋集中加工设备配置表4.3、工期安排计划征地2015.4.10~2015.4.20完成,钢筋场地平整碾压2015.4.21~2015.4.25完成,钢筋加工场建设2015.4.26~2015.5.10完成,标准化建设2015.5.11~2015.5.21,计划2015.5.21以后钢筋加工场可正常运作。4.4、钢筋加工厂建设要求⑴钢筋加工厂做硬化处理并做好散水,钢筋加工棚面积满足施工需要,顶棚采用钢结构搭设;棚内按照使用功能分为:原材料堆放区、钢筋下料区、加工制作区、半成品、成品堆放区。⑵钢筋垫高堆放,离地30厘米以上,严格按照规定对现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识。⑶钢筋加工厂内醒目位置设置工程公示牌、平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等标志牌。4.5、钢筋加工厂内基础建设(1)场地平整根据规划用地范围,用挖掘机和推土机进行场地平整,同时测量人员进行跟踪测量地面的标高,以保证地面的平整,用压路机进行碾压密实(2)排水沟修砌在场地周围设置30cm×30cm排水沟,厚度12cm采用砖砌,内壁抹1cm厚M7.5水泥砂浆,钢筋棚大门位置排水沟顶面采用钢筋混凝土盖板覆盖。(3)钢筋加工场场棚搭建钢筋顶棚采用钢桁架搭设,采用整体式固定钢筋棚,场内安装一台5T天车,以方便钢筋调运。钢筋棚及桁架由物资部到专业厂家订购,由供应厂家进行现场安装,项目部协助施工。钢筋棚尺寸长66米、宽25米、高11米,侧面采用彩钢板围高9米。(4)、场地硬化①钢筋加工厂场内硬化用混凝土,硬化标准为15cm厚C20砼。场地整平碾压密实后,进行面层混凝土硬化的浇筑施工。在施工前根据现场实际尺寸划分施工面,放出控制桩,按每5m间距设置一排控制桩,在控制桩上放出混凝土面的顶面标高。②模板安装时,根据控制桩的标高,拉线辅助模板进行安装,沿着线条进行布置和加固,并保证模板安装稳定与线条顺直。③安装好模板后,进行混凝土浇筑,采用人工整平和振动器振捣。用平板振动器进行振捣收面,然后用滚筒架设在两侧的模板面来回滚动两次,待表面初凝时,人工用木抹子进行压光收面。另外,对需要拉毛的地方,在其表面抹面平整后及时对混凝土表面进行拉毛。④施工缝的处理,在施工中由于其他原因而不能进行浇筑施工处,按施工缝进行处理。对地坪混凝土的伸缩缝,按5m长度进行设置,要保证通缝,缝间填塞泡沫板。当混凝土达到一定强度后,及时按5m长度进行胀缝切割。伸缩缝和胀缝的施工要保证线条顺直。(5)、桁吊基础设计及验算桁吊基础采用C30混凝土浇筑,基础开挖1.5m宽、1.5m长、1m深。地基荷载:按单个截面计算,桁吊最大吊重5T考虑,荷载50KN。桁吊与钢筋棚骨架(按6m计算)自重11T,荷载110KN,由2个基础承重。单个基础自重7.8T,荷载78KN。按最大受力状态考虑。单个基础地基受力面积:S=1.5*1.5=2.25m2基础承受应力:P=(110/2+50+78)/2.25=79.1KPa=79.1*1.5=118.66KPa安全系数按1.5考虑,Pmax查表得此地段地基承载力为170KPa>118.66。满足要求。4.6、钢筋加工厂内各区建设(1)钢筋场便道布置场房中间,方便原材和成品及半成品出入,道路宽5m,地面基础平整压实后,上铺20cm厚的C25混凝土硬化,路面设2%双向排水横坡,方便水排至排水沟。(2)原材料存放区原材料存放分Ⅰ级钢筋和Ⅱ级钢筋存放区,总面积300m2,Ⅰ级钢筋采用下垫方木存放,Ⅱ级钢筋存放在浇筑的30cm×30cm混凝土墩支垫上,支垫间距为3m一道。场地设置进场材料标示牌,严格按照现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识。(3)钢筋下料、加工区钢筋下料、加工制作区总面积760m2,两区分开并设置标示标牌,在下料区、制作区悬挂钢筋的设计大样图,标明尺寸、部位,确保下料及加工准确。在相关机械处悬挂机械操作安全规定公示牌(即安全操作规程)和设备标示牌。焊接、切割、使用氧气、乙炔等易燃易爆场所设置禁止、警告标志。(4)半成品、成品存放区场地规划半成品存放区面积150m2,成品存放区面积210m2。成品、半成品隔离,对加工完成的成品、半成品钢筋,按其检验状态、检验结果和使用部位等进行分类存放并标识。4.7、钢筋加工场生活区建设生活区设置在钢筋场地左侧,设办公室、会议室、库房、厨房已及男女卫生间各一间,职工宿舍18间,采用彩钢瓦进行搭设。卫生间定期进行卫生清洁,打扫。钢筋场大门采用5×6m的实心钢板门制作。4.8、钢筋场建设工程数量表4.8-1 钢筋场建设工程数量表五、用水用电钢筋加工场打井一口,用潜水泵抽取地下水供给生活及施工用水;与拌合站共用一台500KVA变压器供给施工及生活用电,变压器接专线高压电路;并配备一台120KW发电机,以保证正常施工的电力供应。发电机房四周采用栅栏进行防护,并设置施工用电安全标识标牌。六、文明施工措施⑴施工现场内设置五牌一图,场地围蔽设置施工标示牌,标明工程名称、规模及业主、设计、监理、施工单位名称和施工单位负责人等。⑵施工现场设置临时设施:办公室、宿舍、食堂、厕所等均采用彩钢防火材料搭设;并建立驻地文明、卫生、防火责任制,按规定布置防火设施,并落实相关责任到人。⑶工地食堂按卫生标准设置并配齐用具。临时住地的厕所化粪池加盖,工程完毕后覆盖掩埋,施工期间由专人定期对生活区进行消毒。⑷钢筋的原材料和半成品严禁堆放于围蔽外,严格分类堆放,并标示清楚。⑸加工剩余的短小材料或废料合理回收,充分利用。七、安全环保措施在施工过程中始终贯彻“安全第一,预防为主,综合治理”的方针,建立健全安全环保管理组织机构,完善安全生产保证体系,确定安全目标,制定安全措施,做好施工中的安全工作。7.1、安全生产目标杜绝发生一般及以上安全责任事故。7.2、安全管理组织机构成立以钢筋加工场负责人、技术主管、安检负责人员组成的安全领导小组,设置专职安全员,领导和组织实施钢筋加工场的施工安全管理,确保安全生产目标的实现。图7.2-1 安全组织机构图7.3、安全生产保证措施(1)严格执行国家、上级有关部门法律法规及公司安全生产的各项规章制度。(2)对各工种进行安全操作规程教育,做好岗前培训和安全、技术交底工作,并定期进行安全教育。(3)每月组织安全生产大检查,积极配合上级进行专项和重点检查。(4)施工班组每日进行自检、互检、交接班检查,并做好记录,安检工程师、安全员进行日常安全巡查,重点检查用电设备、机械设备。(5)针对施工现场的重大危险源、特种作业安全、施工技术安全、大中型设备的使用、运转、维修进行重点检查。(6)施工现场严禁非工作人员进入,一切工作人员进入施工现场必须佩戴安全帽。(7) 现场管理人员、作业人员安全帽进行区分配戴,安全监察人员佩戴袖标。7.4、施工用电安全保护措施(1)施工现场临时用电按《施工现场临时用电安全技术规范》JGJ46—2005的要求进行设计、检查和验收。(2)临时用电做好安全技术交底及验收表;建立健全安全用电管理制度和安全技术培训档案。(3)施工现场用电实行三相五线制和双级漏电保护措施,做到用电设备“一机、一闸、一漏电开关保护”;电器设备均设防雨棚防雨。(4)施工现场电线采取架空、挂设方式架设,并在使用过程中定期检查,确保绝缘良好。(5)电焊机的一次线长度不大于5m,二次线使用专用线缆,多台电焊机同时工作时,禁止使用公用回路。施工现场变压器,由专人定期检查,并作记录。施工现场电工值班室设有现场供电系统图和值班记录。施工现场的电工,必须持证上岗,严格遵守操作规程,非电工禁止私自乱动电器设备,电器设备出现故障由电工处理。7.5、消防保证措施(1)易燃易爆物品妥善存放,符合安全规定,并有专人保管、发放、回收。(2)禁火区禁止动用明火;有焊割作业严格执行“焊割十不准”规定。(3)电气线路、设备经常检查维修,非电工严禁安、拆、检修电气设备。(4)库房、生活区有火源的地方,均配备灭火器材。(5)施工区域和生活区消防设施齐全有效,消防器材严禁挪作他用或(6)项目部每月组织进行一次消防措施检查,保证消防设施的合格性。。
钢筋加工场施工方案1. 介绍本文档旨在提供一份全面的钢筋加工场施工方案,包括钢筋加工设备的选择和布局安排、施工流程、施工安全等方面。
通过详细的施工方案,旨在提高钢筋加工场的效率、质量和安全性。
2. 钢筋加工设备选择与布局安排钢筋加工设备是钢筋加工场的核心设备,合理的选择和布局对提高效率和质量至关重要。
2.1 设备选择在选择钢筋加工设备时,需要考虑以下因素:•加工能力:根据预计的产量确定设备的加工能力。
•精度要求:根据项目需求确定所需设备的精度要求。
•操作简便性:设备操作应简便,提高作业人员的工作效率。
•维护保养:设备应具备易于维护和保养的特性,以减少停工时间和维修成本。
2.2 设备布局安排在设备布局方面,需要考虑以下因素:•操作流程:根据钢筋加工工艺流程,将不同的设备有机地组合在一起,保证操作的连贯性和高效性。
•物流路径:合理规划物流路径,确保钢筋加工的顺畅流动,减少物料搬运的时间和劳动。
•安全空间:设备之间需要保留足够的安全空间,以便员工操作和维护设备时不受限制。
3. 施工流程钢筋加工场的施工流程包括以下几个主要步骤:1.材料准备:将待加工的钢筋从仓库中调拨到加工场,并对钢筋进行验收和分类。
2.设备调试:在开始正式加工之前,对所使用的设备进行调试和检查,确保设备的正常运行。
3.钢筋加工:根据设计图纸和工艺要求,将钢筋切割、折弯、冷弯等加工步骤完成。
4.产品检测:对加工完成的钢筋产品进行质量检测,确保其符合设计要求和相关标准。
5.产品包装和储存:对合格的钢筋产品进行包装,按照相关规定和标准进行储存和分类。
6.清洁和维护:及时清理加工场地,进行设备的维护保养,确保加工场的整洁和设备的正常运行。
7.记录和报告:对施工过程中的数据和质量信息进行记录和报告,用于后续的追踪和分析。
4. 施工安全在钢筋加工场的施工过程中,安全是至关重要的。
以下是一些施工安全的重要措施:•钢筋加工设备需按照相关标准进行选购和安装,保证设备的安全性能和操作便利性。
钢筋加工场方案(最新版)海东工业园区高铁新城安置区(C-6小区)钢筋加工厂施工方案批准:___审核:编制。
一、钢筋加工场布置方案钢筋加工场位于海东工业园区高铁新城安置区(C-6小区)内,总占地面积为2000平方米。
加工场采用开放式布局,主要分为原材料存放区、加工区、成品存放区和办公区四个区域。
原材料存放区和成品存放区位于加工区两侧,办公区位于加工区的一角。
二、主要机械设备配置钢筋加工场主要机械设备包括钢筋剪切机、钢筋弯曲机、钢筋成型机和钢筋焊接机等。
所有设备均为国内知名品牌,保证了加工质量和效率。
三、人员配置钢筋加工场共配备工人10人,其中包括技术工人2人、操作工人8人。
技术工人主要负责设备维护和加工工艺控制,操作工人主要负责加工生产。
四、组织机构及生产流程钢筋加工场组织机构包括生产部、质检部、安全部和办公室。
生产流程主要包括原材料入库、加工生产、成品出库和质检等环节。
五、钢筋加工方案钢筋加工方案主要包括钢筋剪切、钢筋弯曲、钢筋成型和钢筋焊接等加工工艺。
加工质量符合国家标准和工程要求。
六、质量方针及目标钢筋加工场的质量方针是“精益求精,质量第一”,目标是通过科学的管理和先进的设备,提高加工质量和效率,满足客户需求。
七、安全生产管理钢筋加工场重视安全生产,制定了完善的安全生产管理制度,确保生产过程中不发生安全事故。
同时,加强员工安全教育和培训,提高员工安全意识。
八、施工用电措施及预案钢筋加工场施工用电采用国家标准,设备用电采用三相五线制,确保电气安全。
同时,制定了完善的用电预案,确保用电安全和稳定。
九、岗位责任制钢筋加工场实行岗位责任制,明确各岗位职责和任务,确保生产顺利进行。
同时,加强员工培训和考核,提高员工综合素质和工作能力。
钢筋加工场的设备配置能够满足每天两班加工生产160T的能力,同时也能满足高峰施工期每天需求量115T的要求。
如果加工量过于集中,超过总体施工能力,可以增加施工人员使用备用机械设备进行生产加工。
钢筋加工场钢结构施工方案钢筋是一种重要的建筑材料,广泛应用于建筑工程的混凝土结构中。
钢筋加工场是一种特殊的建筑结构,需要严格遵守施工规范和安全要求,以下是钢筋加工场钢结构施工方案。
1.方案概述本施工方案针对钢筋加工场的钢结构施工进行设计,包括主厂房、办公楼、仓库等建筑的钢结构施工方案。
方案内容包括主要构件的设计、施工工艺、安全措施等。
2.施工准备2.1准备合适的场地,并清除场地上的障碍物,确保施工环境的安全和干净。
2.2对施工场地进行平整和修整,确保施工场地的稳定。
2.3搭建施工现场办公区和生活区,并设置必要的安全警示标志和施工指示牌。
3.钢结构设计3.1根据建筑设计图纸,进行详细的钢结构设计,包括主厂房、办公楼和仓库的柱、梁、框架等构件的尺寸和材料规格。
3.2确定每个构件的连接方式和连接材料,确保结构的稳定和承载能力。
3.3根据施工条件和安全要求,进行结构的抗震和防火设计。
4.施工工艺4.1安装主厂房的钢结构:首先安装主厂房的基础,然后根据设计图纸逐步安装柱、梁和框架等构件,最后进行结构的调整和固定。
4.2安装办公楼和仓库的钢结构:根据设计图纸逐步安装柱、梁和框架等构件,最后进行结构的调整和固定。
4.3进行钢结构的焊接和切割工作,确保连接牢固和结构的完整性。
4.4进行钢结构的防腐处理,以提高结构的耐久性和抗腐蚀能力。
5.安全措施5.1严格执行施工现场的安全管理规定,确保施工人员的人身安全。
5.2提供必要的防护设备和工具,如安全帽、防护眼镜、防护手套等。
5.3负责人应具备相关证书和培训,并确保所有施工人员都接受过安全培训。
5.4施工现场应设置明显的安全警示标志,提示危险区域和禁止入内的区域。
6.结束工程6.1在钢结构施工完成后,进行结构的验收和质量检测,确保结构的合格和安全。
6.2清理施工现场,并进行相关的维护和保养工作,确保整个钢结构工程的质量和使用寿命。
以上是钢筋加工场钢结构施工方案的主要内容,通过严格执行施工方案和安全措施,可以确保钢结构施工的质量和安全。
钢筋加工场施工方案机械设备配置1、钢筋切断机50B(重庆中建)2-3台厂家:重庆中建2、钢筋弯曲机50A 2-3台厂家:重庆中建3、钢筋调直切断机2台QT16/84、龙门吊30T5、交流电弧焊机2台500型6、直螺纹滚丝机GS-40F 若干台7、切割机2台辅助工具:钢筋扳子,钢卷尺,工作台,大剪子,手摇扳子,粉笔等。
钢筋加工厂标准化建设方案钢筋加工场按照“工厂化、集约化、专业化”要求进行建设,规划,编写建设方案。
1、平整场地人工配合挖掘机或推土机,将场地内杂物清除干净,对于拐角及机械不能触及的地方人工平整,清理出的垃圾不得任意抛洒,要集中清理,倾倒在指定位置,场内便道及钢筋原材料堆放区需将场地反挖压实,厚度控制在30cm。
2、场地硬化场地平整后,测量放线,预设0.2%横坡,技术人员对同顶面标高进行控制,铺一层20cm厚C20砼,砼数量60*40*0.2=480m3。
浇筑过程中严格控制砼厚度及平整度。
场地四周设置排水沟和截水沟,底宽40cm,水泥砂浆抹面。
3、场地硬化按四周低、中心高地原则进行,面层排水坡度不应小于1.5%,完成后按场地平面规划图布置钢筋加工区,分为钢筋加工棚、原材料堆放区、成品合格区、半成品区、待检区、车辆停放区、生活区。
原材料供应考虑高峰期一个月使用钢筋量,原材料堆放区总面积为8×50=400 m2。
原材料堆放区按照不同的规格存放,对现场材料进行标识。
钢筋垫高堆放,离地20cm以上,下部支点应保证钢筋不变形为原则。
钢绞线存放保持干燥,防止为雨水淋湿。
钢筋棚搭设,加工区制作拱形顶棚,立柱用钢管喷涂蓝色。
钢筋棚的面积12×60=720 m2。
半成品或成品应按规格分类堆码整齐,按其检验状态与结果、使用部位等进行标识。
钢筋棚(材料库)必须建立详细的钢筋发放使用台账,使之具有可追朔性。
加强钢筋棚(材料库)的防盗、防电、防火工作,棚(库)内应备有灭火器等。
场内道路考虑吊车吊装钢筋,道路宽5m。
4、钢筋加工场标示标牌施工生产区域应实行封闭管理,主要进出口处应设有明显的施搭设满足各功能分区钢筋加工制作需求。
成品半成品区、待检区按2天存放量考虑,成品半成品堆放区面积12×60=720 m2。
半成品或成品应按规格分类堆码整齐,按其检验状态与结果、使用部位等进行标识。
钢筋棚(材料库)必须建立详细的钢筋发放使用台账,使之具有可追朔性。
加强钢筋棚(材料库)的防盗、防电、防火工作,棚(库)内应备有灭火器等。
场内道路考虑吊车吊装钢筋,道路宽5m。
5、钢筋加工场标示标牌施工生产区域应实行封闭管理,主要进出口处应设有明显的施工警示标志和安全文明生产规定、禁令。
1)加工场内醒目位置设置工程公示牌、施工平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等明示标志。
2)焊接、切割场所应设置禁止标志、警告标志。
木工加工区应设置禁止标志。
安全通道应设置禁止标志。
使用氧气、乙炔等易燃易爆场所应设置禁止标志和明示标志。
加工场出入口和场内设置禁止标志和警告标志。
用电场所应设置警告标志。
消防器材防止场所设置提示标志,各作业区设置分区标志。
3)机械设备应悬挂机械操作安全操作规程和设备标示牌。
4)各种原材料半成品、成品按其检验状态与结果、使用部位等进行标识。
5)在加工制作区应悬挂各号钢筋的大样设计图,标明尺寸、部位,确保下料及加工准确。
6、机械加工设备要求为满足钢筋加工的需要,需用钢筋加工设备(弯曲机、切断机、调直机、电焊机、龙门吊、滚丝机)。
操作人员熟悉本机构造、性能及保养规程,熟练掌握机械设备的操作规程。
金属加工工作台要稳固,卷扬机安装牢固、稳定,防止受力时倾斜和位移。
施工现场各类试验设备定期检查。
六、钢筋质量控制⑴钢筋加工①钢筋调直现场钢筋调直多为直径10mm以下的盘圆钢筋,一般采用卷扬机冷拉调直,HPB235钢筋调直冷拉率控制在4%以内,HRB335级、HRB400级钢筋调直冷拉率控制在1%以内。
采用单控冷拉工艺时,应严格执行试验室规定,准确控制钢筋伸长值, I级钢筋冷拉伸长率≤2%。
调直后钢筋外表不得有裂纹、擦伤、缩颈及重皮现象,调直后的钢筋其抗拉强度、弯曲性能均满足设计要求。
调直后的钢筋分类堆放整齐,进行垫高30cm 以上,上部覆盖防雨帆布,防止钢筋生锈。
检查数量:按每工作班同一类型钢筋、同一加工设备抽查不应少于3件。
检验方法:观察,钢尺检查。
②钢筋连接A、采用焊接施工工艺过程中,严格按操作规程施工。
焊接接头处不得有横向裂纹;电极接触处不得有烧伤现象;焊接接头处弯折角不得大于40度;钢筋轴线的偏移不得大于钢筋直径的0.1倍且不得大于2mm。
B、主筋纵向连接采用滚丝直螺纹连接,例如Φ25主筋接套外径36mm,接套长度60mm,直螺纹钢筋接头检验合格后方可使用。
并且要符合以下要求:A、钢筋接头端头距弯曲点不小于钢筋直径的10倍;B、套筒在厂家加工,要有产品合格证,套筒两端用塑料密封塞扣紧,套筒无裂纹及其他缺陷,要有防锈处理;C、套筒的材料、尺寸、螺纹规格,公差带及精度等级符合产品设计规格的要求;D、加工钢筋丝头时,应采用溶性切削液,当气温低于0°C时有防冻措施,不得在不加切削液的情况下套丝;E、钢筋丝头的螺纹应与连接套筒的螺纹相匹配,公差带应符合规范要求;F、完整螺纹部分牙形饱满,牙顶宽度超过0.25P的秃牙部分,其累计长度不超过一个螺纹周长(P为螺距);G、钢筋丝头检验合格后应尽快套上接套或塑料保护帽保护,并分类堆放;H、接头拼装时用管钳扳手拧紧,使两个丝头在套筒中央位置相互顶紧;各种直径钢筋连接组装后用扭力扳手校核,要求如下:I、组装完成后,套筒每端不宜有一扣以上的完整丝扣外露,加上丝头型接头、扩口型及加锁母型接头的外露丝扣数不受限制,但应有标记,以便检查进入套筒的丝头长度是否满足要求。
③钢筋切断现场钢筋切断通常使用钢筋切断机,少量小直径钢筋也有使用大剪子剪断的。
钢筋切断时,应根据钢号、直径、长度和数量,长短搭配,先切断长料,后断短料,尽量减少和缩短钢筋短头,以节约钢材。
下料槽钢切口加横挡板,固定于台架上控制下料长度,切断机下料。
钢筋下料尺寸准确,受力钢筋顺长度方向允许误差±10mm;弯起位置误差为±20mm;箍筋内边距离尺寸误差为±3mm;钢筋不得有马蹄形切口、重皮、油污或弯起现象;下料好的钢筋应分类堆方整齐。
④钢筋弯曲、钢筋焊接钢筋弯曲:钢筋弯制严格按操作平台大样图控制成型质量。
钢筋弯钩严格按相关标准执行,成型钢筋外观无污染,无翘曲不平现象并分类堆放整齐。
钢筋焊接:钢筋下料时,为了减少废料的产生,通常应考虑长短料焊接使用,对于直径22mm以下钢筋一般采用连续闪光对焊,直径22以上的钢筋,端头平整的可采用预热闪光焊,端头不平整的,采用闪光-预热-闪光焊,当现场没有对焊机时也可以使用搭接焊和帮条焊。
这几种焊接操作方法见钢筋焊接施工工艺标准。
⑤钢筋冷弯成型钢筋下料(或对焊后)后即可以开始冷弯,对大直径钢筋使用机械弯曲成型,小直径钢筋还可以使用手工弯曲成型1、手工弯曲前应对钢筋各段长度进行划线,一般划线的方法是:将不同角度弯曲下料长度调整值在弯曲操作方向相反的一侧长度内扣除,划上分段尺寸线(弯曲点线),然后按规定方法进行弯曲。
成批钢筋冷弯前,应对各种钢筋均试弯一根。
2、钢筋使用弯曲机成型时,心轴直径应符合GB50204-2002规范中5.3章节规定,成型轴必须加偏心套,以适应不同直径钢筋的弯曲;钢筋弯曲机操作时,因心轴和成型轴同时转动,会带动钢筋向前滑移,钢筋弯曲点线放在工作盘的位置和手工弯曲不同,需在钢筋弯曲前试弯一根摸索规律。
⑵钢筋骨架绑扎成型主体钢筋均在现场整体绑扎成型。
采用特制钢骨架及开口角钢控制钢筋绑扎尺寸。
钢筋骨架绑扎成型后,拆除作业平台。
⑶钢筋骨架保护层厚度控制①根据设计图纸对钢筋保护层的要求设计加工不同型号预制砼垫块,垫块加工尺寸满足误差要求,对每批进场垫块由试验度量。
②所用预制砼垫块按工艺及技术交底安放,注意垫块安装间距控制。
垫块呈梅花型布置,加强受力效果。
③所有预制砼垫块必须安装在钢筋骨架最外层箍筋上,充分保证钢筋骨架刚度。
⑷钢筋防锈①进场钢材堆放时,修建专用平台,平台周围设排水沟。
平台高出地面30cm以上。
堆放钢材用防雨盖布遮盖。
②钢筋加工及绑扎区搭建防雨棚,加工区设排水设施。
成品料及骨架半成品采用专用台架架空,防止地面返潮锈蚀钢筋。
钢筋加工及安装实测项目注:1> 小型构件的钢筋安装按总数抽查30%。
2>在海水或腐蚀环境中,保护层厚度不应出现负值检查数量:按每工作班同一类型钢筋、同一加工设备抽查不应少于3件。
检验方法:钢尺检查。
质量控制点需注意的质量问题1、为防止出现成型尺寸不准,下料计算应精确,加工时应有控制角度的保证措施。
2、出现箍筋不规方,拐角不成90°,或两对角线长度不相等:出现此现象的主要原因是箍筋边长成型尺寸与图纸要求相差过大;没有严格控制弯曲角度;一次弯曲多个箍筋时没有逐根对齐。
3、避免成型钢筋变形,成型后搬运、堆放要轻拿轻放,放置地点要平整,尽量按照施工需要运去现场并按使用先后堆放,以减少不必要的翻找。
4、在钢筋配料加工时要注意,端头有对焊接头时,要避开搭接范围,防止绑扎接头内混入对焊接头。
七、钢筋加工厂安全、文明施工场内各功能区必须在明显位置设有防火设施。
每个功能区的灭火器不少于10个,每个功能区至少设置一个消防池并配备相应的灭火器材。
1、施工临时用电(1)场内施工用电规程管理,各作业区用电回路分开设置,加设断路器和漏电保护器。
(2)照明设施应加设网罩防护。
(3)配电房、变压器等固定电力设备均设安全防护屏障或网栅围栏,高度不低于2.5m,应设置明显的禁止、警告标志。
引入电线按照“三相五线制”架设,电力线的线径应经过计算确定,架空高度符合用电安全规定,始末端按照规定进行接地处理。
所有用电器均按“一机一闸一漏电”的规定设置安全保护装置。
2、文明施工(1)易产生粉尘、有害气体的加工场、存放场应采取除尘、有害气体净化措施,且远离生活区、居民区,尽量将加工厂设于场地下风向。
(2)加工剩余的短小材料或废料要合理回收,充分利用。
(3)各种机械加工设备必须经有关部门检查验收合格后方可使用,并做好验收合格记录,以备检查。
(4)起吊钢筋时,下方禁止站人,必须待钢筋降落到距地面1m以内方准靠近,就位支撑方可摘钩。
(5)人工切断工具必须牢固。
切断小于30cm的短钢筋,应用钳子夹牢,禁止用手把挟,并在外侧设置防护箱笼罩。
(6)钢筋进行防腐处理时,制作区应远离办公生活区。
焊接时有可靠地接地装置,导线绝缘良好。
焊接操作时应佩戴防护用品。
(7)作业人员、现场管理人员的安全帽应区分。
