总包单位施工范围装修表范围界定表
- 格式:docx
- 大小:68.60 KB
- 文档页数:7

工程施工范围表一、工程名称:某某项目施工工程二、项目位置:某某省某某市某某区某某路某某号三、总承包单位:某某工程承包有限公司四、施工单位:某某建筑工程有限公司五、监理单位:某某建设监理有限公司六、项目概况:某某项目总建筑面积为某某平方米,总用地面积为某某平方米,总投资金额为某某万元。
主要包括办公楼、商业综合体、停车场等建筑物,是一个综合性项目。
七、工程施工范围:1. 地基工程:包括开挖、土方、灌浆、桩基等地基工程,确保建筑物的稳定。
2. 主体结构:包括混凝土结构、钢结构等主体结构的施工,包括墙体、梁柱、楼板等部分。
3. 建筑装饰:包括室内外装饰装修、水电设备安装等建筑装饰工程。
4. 设备安装:包括空调、给排水、电气、消防等设备的安装。
5. 土建工程:包括道路、围墙、绿化、排水等土建工程。
6. 竣工验收:包括施工结束后的竣工验收,确保工程质量符合相关规范要求。
八、施工内容及要求:1. 施工单位应按照相关规范要求进行工程施工,确保工程质量。
2. 施工单位应按照施工计划进行工程施工,确保工期进度。
3. 施工单位应组织好施工人员,确保施工现场安全。
4. 监理单位应对施工过程进行监督,确保工程质量。
九、工程质量验收:1. 工程竣工后,施工单位应对工程进行自检,确保工程质量合格。
2. 监理单位应对工程进行验收,出具相应验收报告。
3. 地方相关部门进行验收,出具竣工验收合格证书。
十、工程竣工时间:某某年某某月某某日。
十一、合同价格:某某万元。
以上为某某项目施工工程的施工范围表,工程施工方、监理方、相关部门应当认真执行,确保工程质量和工期进度。
希望通过双方的努力,能够顺利完成该项目,让项目顺利建成并投入使用。

附件三-1:总承包与招标人指定专业分包人施工范围的划分界定总则1、除总承包单位土建粗装修范围以外的由招标人单独分包的须二次精装修专项设计确定的所有精装修工程,属招标人指定分包范围。
2、设备用房,消防楼梯间部分的粗装修土建工程以及±0.000以下部分的土建及装修工程全属总包范畴。
3、所有空调和消防工程,施工图纸上已明确的暗埋管属总包范畴,其他部分属分包范畴(属消防、空调的线路部分属各分包单位承包范围)。
4、总包电气部分:属消防和空调的电气部分属各分包单位承包范围;非二次装修范围内除去属消防和空调电气其他剩余电气工程由总包施工。
二装范围内的电气是:楼层配电箱(含)前由承包人完成,楼层配电箱后由精装修指定分包人完成。
5、给排水部分:属消防和空调的给排水部分属各分包单位承包范围;非二次装修范围内除去属消防和空调给排水其他剩余给排水工程由总承包施工(注:住宅分户水表及表前工程由供水公司施工)。
6、墙面和天棚抹灰:属二次装修范围所有吊顶部分的天棚取消抹灰;剩余部分且图纸上有明确做法的天棚抹灰由总承包单位完成。
墙面抹灰部分由总包方完成(含打底和抹面),有吊顶部分,抹灰高度为吊顶面+100mm。
8、总承包与消防指定分包人:总承包负责消火栓箱墙洞预留、气体消防相关预留、消防电系统线管线盒预埋、系统接地干线等电位箱安装、穿墙(板)套管预埋、砌体或砼烟道砌筑或浇筑、砼设备基础浇筑、带消防联动的非防火门等施工。
消防指定分包人施工喷淋系统管道及其设备安装和调试、消火栓管道及其设备安装和调试、气体灭火系统设备安装和调试(消防报警系统及联动控制,双电源箱出线等有消防施工)、水位控制设备安装;防排烟系统(包括兼作排烟功能的排风系统)管道、设备及防火阀等安装和调试,消防对讲电话、火灾报警及其联动控制线路敷设、火灾探测器、手动报警按钮、扬声器、警铃等火灾探测及报警设备的安装,消防报警主机、对讲电话主机、消防广播及联动柜等设备安装及调试,带消防联动的非防火门的联动系统,消防联动调试,电缆桥架敷设等。
总包施工范围以下为总包施工范围的框架,请各专业工程师根据恒力项目具体情况进行补充(删减)、细化,并划分出总包与各分包工作界限接驳点。
1、基坑土石方及房心回填土工程(独立分包);2、边坡支护及止水工程(独立分包)3、围挡工程;4、临时水及临时电工程(指定分包);5、主体工程(总包);1)地下及地上主体工程;2)钢结构工程;3)地下底板防水工程;4)屋面、机房、空调板防水工程;5)室内保温工程;6)外墙保温工程;7)天棚保温工程;8)室内外栏杆工程;9)地下室门窗工程;10)室内门窗工程;11)防火门、单元门、入户门、管井门、车库门等工程;12)室外台阶、散水工程13)给水工程;14)中水工程;15)排水工程16)热水工程;17)采暖工程;18)地热工程;19)强电工程;20)配电箱工程;21)航空障碍灯工程。
6、室内精装修工程(样板间、售楼处、大堂、公共空间);7、室外精装修工程(外墙玻璃幕墙、涂料、石材等);8、消防工程(消火栓、喷洒、报警);9、新风工程;10、通风与防排烟工程;11、空调工程;12、煤气工程;13、电梯工程;14、变配电工程;15、弱电自动化工程;16、换热站工程;17、加压泵房工程;18、污水泵站工程;19、景观绿化工程;20、市政管网工程;21、给水外网工程;22、消防外网工程;23、排水外网工程;24、热力外网工程;25、电力及通讯外网工程;26、市政道路工程;27、泛光照明工程;28、标识系统工程;29、停车设施工程30、地坪漆工程。

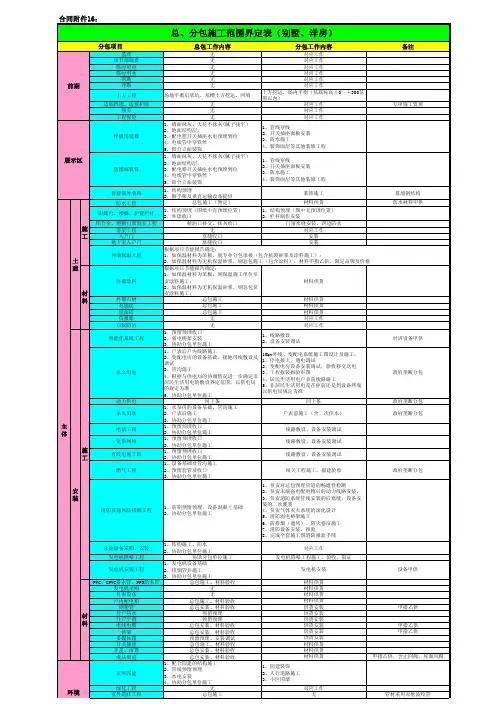

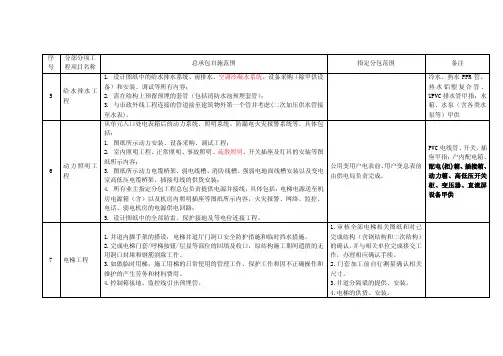

总包工作内容分包工作内容备注监理无对应工作项目部临设无对应工作临时用电无对应工作临时用水无对应工作初勘无对应工作详勘无对应工作土方工程场地平衡后基坑、基槽土方挖运、回填土方挖运,场内平衡(基底标高±0~+300范围以内)边坡挡墙、边坡护绿无对应工作专项施工资质强夯无对应工作工程保险无对应工作样板房装修1、墙面抹灰,天花不抹灰(腻子找平)2、地面结构层,3、配电箱开关插座水电预埋到位4、电线管中穿铁丝5、阳台立面装饰1、管线穿线2、开关插座面板安装3、防水施工4、装饰面层等其他装修工程售楼部装修1、墙面抹灰,天花不抹灰(腻子找平)2、地面结构层,3、配电箱开关插座水电预埋到位4、电线管中穿铁丝5、阳台立面装饰1、管线穿线2、开关插座面板安装3、防水施工4、装饰面层等其他装修工程售楼部外装饰1、结构预埋2、脚手架及垂直运输设备提供装饰施工幕墙钢结构防水工程总包施工(暂定)材料供货防水材料甲供阳露台、楼梯、护窗栏杆1、结构预埋(图纸中有预埋位置)2、外墙收口1、结构预埋(图中无预埋位置)2、栏杆制作安装铝合金、塑钢门窗制安工程精洞口移交,抹灰收口门窗塞缝安装、四边防水零星工程无对应工作入户门塞缝收口安装地下室入户门塞缝收口安装外墙保温工程外墙涂料根据项目节能报告确定:1、如保温材料为苯板,则保温施工单位负责涂料施工;2、如保温材料为无机保温砂浆,则总包负责涂料施工;材料供货外墙石材总包施工材料供货外墙砖总包施工材料供货屋面砖总包施工材料供货信报箱无对应工作白蚁防治无对应工作智能化系统工程1、预留预埋收口2、弱电桥架安装3、协助分包单位施工1、线路敷设2、设备安装调试对讲设备甲供永久用电1、户表后户内线路施工2、变配电房的设备基础,接地母线敷设及调试3、管沟施工4、根据与供电局的协调情况进一步确定非居民生活用电的敷设界定范围,以供电局的规定为准5、协助分包单位施工10kv外线、变配电系统施工图设计及施工:1、停电接火,通电调试2、变配电房设备安装调试,验收移交送电3、工程报装报验审图4、居民生活用电户表前线路施工5、非居民生活用电是在柜前还是到设备终端以供电局规定为准政府垄断分包动力供电同上条同上条政府垄断分包永久用水1、水泵房的设备基础,管沟施工2、户表后施工3、协助分包单位施工户表前施工(含二次供水)政府垄断分包电话工程1、预留预埋收口2、协助分包单位施工线路敷设、设备安装调试宽带网络1、预留预埋收口2、协助分包单位施工线路敷设、设备安装调试有线电视工程1、预留预埋收口2、协助分包单位施工线路敷设、设备安装调试燃气工程1、设备基础及管沟施工2、预留套管及收口3、协助分包单位施工相关工程施工,报建验收政府垄断分包消防及通风防排烟工程1、前期预留预埋,设备混凝土基础2、协助分包单位施工1、负责对总包预埋管道的畅通性检测2、负责末端强电配电箱后的动力线路安装,3、负责消防系统管线安装的后塞缝,设备安装的二次灌浆4、负责气体灭火系统的深化设计5、消防弱电桥架施工6、防排烟(通风)、防火卷帘施工7、消防设备安装、报验8、完成全套施工图消防报验手续泳池设备采购、安装1、结构施工、防水2、协助分包单位施工对应工作发电机降噪工程协助分包单位施工发电机降噪工程施工、验收、取证发电机安装工程1、发电机设备基础2、排烟管井施工3、协助分包单位施工发电机安装设备甲供PVC、UPVC排水管,PPR给水管总包施工、材料验收材料供货发电机采购无材料供货对讲设备无材料供货户内配电箱总包施工、材料验收材料供货钢塑管总包安装、材料验收供货安装甲指乙供分户热水预留预埋供货安装分户空调预留预埋供货安装电线电缆总包安装、材料验收供货安装甲指乙供桥架总包安装、材料验收供货安装甲指乙供多媒体箱预留预埋、安装调试供货安装开关插座总包施工、材料验收材料供货井盖、雨箅总包安装、材料验收材料供货成品烟道总包安装、材料验收材料供货甲指乙供,含止回阀,屋面风帽室外园建1、配合园建的结构施工2、管线预留预埋3、水电安装4、协助分包单位施工1、园建装饰2、人行道路施工3、小区围墙绿化工程无对应工作室外道排工程总包施工无管材采用双壁波纹管施工材料主体环境安装施工材料合同附件16:总、分包施工范围界定表(别墅、洋房)根据项目节能报告确定:1、如保温材料为苯板,则专业分包承接(包含抗裂砂浆及涂料施工);2、如保温材料为无机保温砂浆,则总包施工(包含涂料),材料甲指乙供,限定品牌及价格前期展示区土建分包项目室外给水工程1、室外给水总阀到室内(表后)2、配合管井施工表前部分政府垄断分包停车场设施及交通安全标识系统配合分包单位施工对应工作园林部品无材料供货。
序号分部分项工程项目名称总承包自施范围指定分包范围备注5 给水排水工程1. 设计图纸中的给水排水系统、雨排水、空调冷凝水系统,设备采购(除甲供设备)和安装、调试等所有内容;2. 需在结构上预留预埋的套管(包括消防水池预埋套管);3. 与市政外线工程连接的管道接至建筑物外第一个管井考虑(二次加压供水管接至水表)。
冷水、热水PPR管、热水铝塑复合管、UPVC排水管甲指;水箱、水泵(含各类水泵等)甲供6 动力照明工程从单元入口处电表箱后的动力系统、照明系统、防漏电火灾报警系统等。
具体包括:1. 图纸所示动力安装、设备采购、调试工程;2. 室内照明工程、正常照明、事故照明、疏散照明、开关插座及灯具的安装等图纸所示内容;3. 图纸所示动力电缆桥架、弱电线槽、消防线槽、强弱电地面线槽安装以及变电室高低压电缆桥架、插接母线的供货安装;4. 所有业主指定分包工程总包负责提供电源并接线,具体包括:电梯电源送至机房电源箱(含)以及机房内照明插座等图纸所示内容,火灾报警、网络、监控、电话、弱电机房的电源供电回路;5. 设计图纸中的全部防雷、保护接地及等电位连接工程。
公用变用户电表前、用户变总表前由供电局负责完成。
PVC电线管、开关、插座甲指;户内配电箱、配电(柜)箱、插接箱、动力箱、高低压开关柜、变压器、直流屏设备甲供7 电梯工程1.井道内脚手架的搭设;电梯井道厅门洞口安全防护措施和临时挡水措施。
2.完成电梯门套/呼梯按钮/层显等部位的回填及收口,原结构施工期间遗留的无用洞口封堵和钢筋割除工作。
3.如做临时用梯,施工用梯的日常使用的管理工作、保护工作和因不正确操作和维护的产生劳务和材料费用。
4.控制箱接地、监控线引出预埋管。
1.审核全部电梯相关图纸和对已完成结构(含钢结构和二次结构)的确认,并与相关单位完成移交工作,办理相应确认手续。
2.门套加工前自行测量确认相关尺寸。
3.井道分隔梁的提供、安装。
4.电梯的供货、安装。

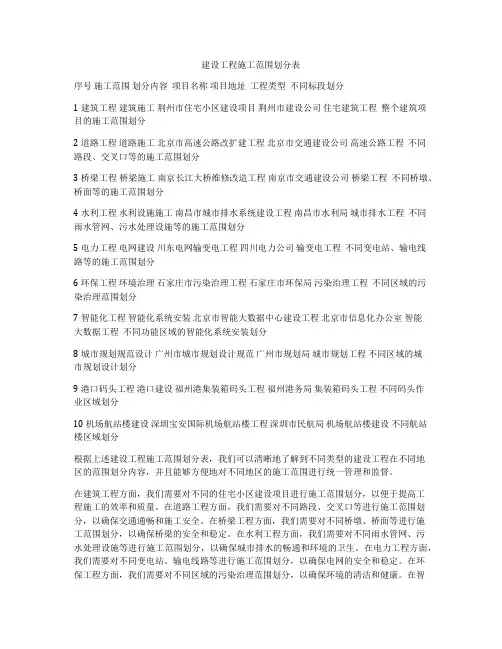

建设工程施工范围划分表序号施工范围划分内容项目名称项目地址工程类型不同标段划分1 建筑工程建筑施工荆州市住宅小区建设项目荆州市建设公司住宅建筑工程整个建筑项目的施工范围划分2 道路工程道路施工北京市高速公路改扩建工程北京市交通建设公司高速公路工程不同路段、交叉口等的施工范围划分3 桥梁工程桥梁施工南京长江大桥维修改造工程南京市交通建设公司桥梁工程不同桥墩、桥面等的施工范围划分4 水利工程水利设施施工南昌市城市排水系统建设工程南昌市水利局城市排水工程不同雨水管网、污水处理设施等的施工范围划分5 电力工程电网建设川东电网输变电工程四川电力公司输变电工程不同变电站、输电线路等的施工范围划分6 环保工程环境治理石家庄市污染治理工程石家庄市环保局污染治理工程不同区域的污染治理范围划分7 智能化工程智能化系统安装北京市智能大数据中心建设工程北京市信息化办公室智能大数据工程不同功能区域的智能化系统安装划分8 城市规划规范设计广州市城市规划设计规范广州市规划局城市规划工程不同区域的城市规划设计划分9 港口码头工程港口建设福州港集装箱码头工程福州港务局集装箱码头工程不同码头作业区域划分10 机场航站楼建设深圳宝安国际机场航站楼工程深圳市民航局机场航站楼建设不同航站楼区域划分根据上述建设工程施工范围划分表,我们可以清晰地了解到不同类型的建设工程在不同地区的范围划分内容,并且能够方便地对不同地区的施工范围进行统一管理和监督。
在建筑工程方面,我们需要对不同的住宅小区建设项目进行施工范围划分,以便于提高工程施工的效率和质量。
在道路工程方面,我们需要对不同路段、交叉口等进行施工范围划分,以确保交通通畅和施工安全。
在桥梁工程方面,我们需要对不同桥墩、桥面等进行施工范围划分,以确保桥梁的安全和稳定。
在水利工程方面,我们需要对不同雨水管网、污水处理设施等进行施工范围划分,以确保城市排水的畅通和环境的卫生。
在电力工程方面,我们需要对不同变电站、输电线路等进行施工范围划分,以确保电网的安全和稳定。
