城市道路过路雨水管的施工方法_secret
- 格式:doc
- 大小:76.50 KB
- 文档页数:3

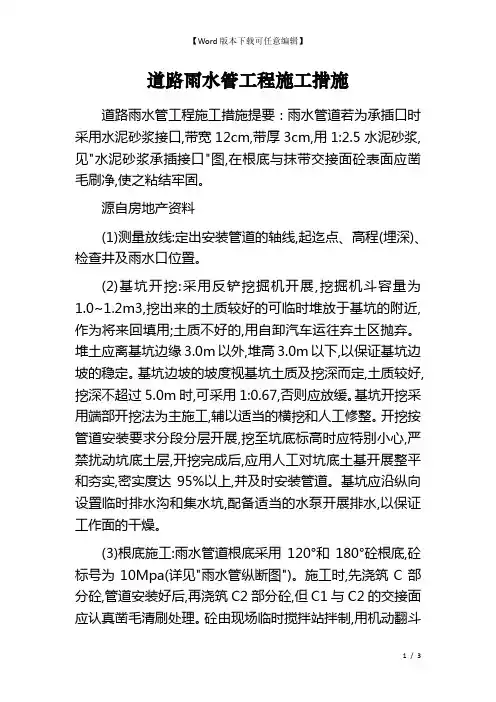

道路雨水管工程施工措施道路雨水管工程施工措施提要:雨水管道若为承插口时采用水泥砂浆接口,带宽12cm,带厚3cm,用1:2.5水泥砂浆,见"水泥砂浆承插接口"图,在根底与抹带交接面砼表面应凿毛刷净,使之粘结牢固。
源自房地产资料(1)测量放线:定出安装管道的轴线,起迄点、高程(埋深)、检查井及雨水口位置。
(2)基坑开挖:采用反铲挖掘机开展,挖掘机斗容量为1.0~1.2m3,挖出来的土质较好的可临时堆放于基坑的附近,作为将来回填用;土质不好的,用自卸汽车运往弃土区抛弃。
堆土应离基坑边缘3.0m以外,堆高3.0m以下,以保证基坑边坡的稳定。
基坑边坡的坡度视基坑土质及挖深而定,土质较好,挖深不超过5.0m时,可采用1:0.67,否则应放缓。
基坑开挖采用端部开挖法为主施工,辅以适当的横挖和人工修整。
开挖按管道安装要求分段分层开展,挖至坑底标高时应特别小心,严禁扰动坑底土层,开挖完成后,应用人工对坑底土基开展整平和夯实,密实度达95%以上,并及时安装管道。
基坑应沿纵向设置临时排水沟和集水坑,配备适当的水泵开展排水,以保证工作面的干燥。
(3)根底施工:雨水管道根底采用120°和180°砼根底,砼标号为10Mpa(详见"雨水管纵断图")。
施工时,先浇筑C部分砼,管道安装好后,再浇筑C2部分砼,但C1与C2的交接面应认真凿毛清刷处理。
砼由现场临时搅拌站拌制,用机动翻斗车运输,砼运至浇筑地段后通过溜槽送到基坑下浇注地点入模(侧模可采用钢模板架立,用木枋作围楞、立柱、支撑),用插入式振动器振捣密实,根底表面应平整顺直。
待C1部分砼强度到达2.5Mpa后,即可处理表面及安装管道,然后用同样方法浇筑C2部分砼,其顶面应抹平。
(4)管道安装:所有钢筋砼承插管均为专业制品厂定型产品,购买应择优选购而且应有生产厂家质量检验合格证书,进场前,应认真检查,对有质量缺陷的砼管应及时退换。

路边雨水管安装施工方案1. 引言随着城市建设的不断发展,城市排水系统的建设和维护变得愈发重要。
而路边雨水管是城市雨水排水系统的重要组成部分,能够有效地将路面积水排除,防止水患的发生。
本文将介绍路边雨水管的施工方案,包括施工前准备、施工流程以及施工后的检查与验收。
2. 施工前准备2.1 方案设计与规划在进行路边雨水管的安装前,需要进行方案设计与规划。
通过对城市地貌、排水需求等进行综合考虑,确定雨水管的位置、排水能力以及管道材料等。
设计与规划阶段通常需要由相关专业人员参与,以确保方案的科学性和实用性。
2.2 施工图纸与材料准备在方案设计与规划完成后,需要制定详细的施工图纸,并根据图纸准备所需的施工材料。
常用的雨水管材料有混凝土管、PVC管等,根据实际情况选择材料并确定所需数量,以便后续施工使用。
2.3 人员与设备准备在进行路边雨水管的安装施工前,需要组织相关人员和设备。
安排专业工程师进行指导,指导工人进行施工操作。
同时,确保所需的施工设备和工具齐全,包括挖掘机、推土机、水泥搅拌机等。
2.4 周边环境清理与保护在施工前,需要对施工周边的环境进行清理和保护。
清理现场杂物、移除障碍物,确保施工区域的安全和整洁。
同时,需要对附近的道路、房屋等进行保护措施,避免施工对周边环境造成不必要的影响。
3. 施工流程3.1 确定施工路线与位置标志根据施工图纸确定路边雨水管的具体位置,并进行位置标志。
在施工区域的起点和终点设置标志物,以便指导施工人员进行施工。
3.2 开挖施工沟槽根据施工图纸和设计要求,使用挖掘机等施工设备进行沟槽开挖。
根据地貌和地下管线情况,合理控制开挖深度和宽度,确保雨水管的稳定性和通畅性。
3.3 安装雨水管道在沟槽开挖完毕后,开始安装雨水管道。
根据施工图纸的要求,将预先准备好的雨水管道进行拼接和安装。
施工人员应注意管道的坡度和连接部分的密封性,确保雨水能够顺利流向排水口。
3.4 管道固定与覆土在雨水管道安装完毕后,需要进行管道固定与覆土。

城市道路过路雨水管的施工方法城市道路过路雨水管的施工属于城市排水管道工程。
城市排水工程是城市的重要基础设施之一,在选择用地时必须注意:地质条件和洪水淹没或排水困难的问题,能避开的一定要避开,实在无法避开的应采用可靠的防护措施,保证排水设施管道在安全条件下正常使用。
①其施工程序包括:施工前的准备工作、沟槽的开挖。
必要时要进行沟槽支撑和施工排水、管道基础与管道铺设、沟槽换填。
一、施工准备给水排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时应及时向设计单位提出变更设计的要求。
在施工前应根据施工需要进行调查和研究,确保掌握沿线的下列情况和资料:现场的地形、地貌、建筑物、各种地下管线和其他设施的情况。
工程地质和水文地质资料、气象资料、工程材料及施工机械供应条件。
在寒冷地区施工,应掌握当地的地表水的冻结及流冰的资料,而且还应满足当地的最大建筑抗震强度,确保建筑管道安全施工和使用。
二、沟槽开挖土方开挖前应首先查明地下水位,土质及地下现有管道、构筑物等的详细情况,然后制定土方开挖的方案。
土方开挖时应根据管径及当地的土质确定沟槽的底宽。
选用合适的开挖机械及相应的边槽坡度,确保在满足最大挖深时,开挖土方量最小,降低开挖工程费用。
当遇到土质较松软及地下水位比较浅容易造成塌方时应适当加大沟槽的边坡坡度或采用相应的支撑防止沟槽的塌方确保施工的安全。
机械挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm)避免超挖,余量由人工清挖。
②由于过路雨水管道的施工多在高压线较多的地方施工,所以施工时机械应距高压线一定的安全距离。
在地下有光缆时,在一米范围外可以机械开挖,距光缆1.0米处严禁机械开挖,应人工开挖,找出光缆。
根据施工设计图的设计坡度将沟槽开挖成型并人工清理沟槽。
有时由于地下水位较浅,土方开挖时沟槽会积水,容易造成塌方,导致施工不便。
这时可以采用施工排水和降水,防止沟槽开挖过程中地面水流入沟槽中,造成槽壁塌方。
道路雨水管道施工方案一、施工目标和要求道路雨水管道施工旨在有效地收集和排放道路上的雨水,确保道路畅通无阻,防止积水导致交通事故的发生。
本方案的主要目标是保证施工过程的安全和高效,并确保施工质量符合相关标准。
二、施工准备1. 资源调配:根据施工计划,合理配置人力、物力资源,确保施工进展顺利。
2. 环境保护:在施工前应进行环境评估,并采取相应的环境保护措施,以减少对周边环境的影响。
3. 安全保障:制定施工现场安全方案,并进行安全教育培训,提高从业人员的安全意识和技能。
三、施工步骤1. 路面开挖:根据设计要求,在道路两侧挖掘出足够的沟槽,确保管道的顺利敷设。
2. 雨水管道敷设:根据设计图纸,按照规定的坡度和高度要求敷设雨水管道,并进行连接固定,保证其牢固性。
3. 检查和测试:完成管道敷设后,进行全面的检查和测试,确保管道的质量和可靠性。
4. 环境恢复:施工完毕后,及时清理施工现场,恢复原有道路的正常使用状态。
四、质量控制1. 施工过程中,严格按照施工图纸和相关标准要求进行施工,确保施工质量符合规范要求。
2. 施工过程中,严禁使用次品材料,确保使用的材料符合质量标准。
3. 施工结束后进行必要的检测和验收,确保管道的功能正常运行,并达到设计效果。
五、安全防护1. 施工现场设置明显的安全警示标志,以提醒行人和车辆注意施工区域。
2. 施工人员必须佩戴个人防护装备,并按照安全操作规程进行施工,避免发生意外事故。
3. 在施工现场设置必要的围挡和安全隔离设施,确保施工过程中行人和车辆的安全。
六、环境保护1. 施工现场周边应设置防尘网和防护设施,减少施工过程中的粉尘和噪音对周围环境的污染。
2. 施工过程中产生的废弃物应及时分类,合理处理,确保环境的整洁和卫生。
3. 施工结束后,对施工区域进行清理,恢复原有的自然环境。
七、维护管理1. 完成施工后,建立道路雨水管道的维护管理制度,定期检查和清理管道,确保其畅通无阻。
2. 对于管道损坏或者堵塞等问题,及时进行维修和处理,以避免对道路交通造成影响。
市政路面雨水管道施工方案一、项目简介市政路面雨水管道施工是指在城市道路中,为了有效排除道路表面积水,减少水患的发生,对雨水排水系统进行建设和维护的工程。
本方案将介绍市政路面雨水管道施工的详细方案和步骤,包括前期准备工作、施工流程以及质量要求等方面的内容。
二、前期准备工作1.方案设计在进行市政路面雨水管道施工之前,需要根据工程现场的实际情况,进行方案设计工作。
方案设计应考虑以下几个方面:•雨水排水需求:根据城市道路的设计要求和附近地势情况,确定雨水排水的需求,包括排水量、排水速度等参数。
•管道布置:根据道路布局和雨水排水需求,在合适的位置安排管道布置,确保排水系统的高效运行。
•施工工艺:确定施工工艺和方法,包括材料选用、施工步骤等。
2.勘察与标示在施工前,需要对施工现场进行勘察,并进行标示工作。
主要包括以下内容:•勘察:通过勘察工作,确定现场地形、地貌等情况,为施工提供准确的参考数据。
•标示:在施工区域内设置标志牌和警示线,确保施工期间的安全。
3.材料选购与准备对于市政路面雨水管道施工,需要准备一系列的材料和设备,包括但不限于:•雨水管道:根据方案设计的需求,选购合适的雨水管道材料,如钢制管道、塑料管道等。
•排水设备:选购合适的排水设备,如雨水口、雨水井等。
•施工设备:如挖掘机、压路机等。
三、施工流程1.施工准备施工前,需要进行一系列的准备工作,包括但不限于:•清理现场:将施工区域内的障碍物清理干净,为施工提供清晰的作业空间。
•搭建临时设施:如围挡、施工棚等,为施工员工提供良好的工作环境。
•检查设备:确保施工所需设备的正常运行。
2.挖掘施工挖掘施工是市政路面雨水管道施工的重要环节,主要包括以下步骤:•根据方案设计要求,在道路中挖掘沟槽,确定管道铺设的位置和深度。
•根据实际情况,选择合适的挖掘机进行挖掘工作。
•安全排水:在挖掘施工过程中,及时进行排水,防止积水对施工的影响。
3.管道铺设与连接挖掘施工完成后,需要进行管道的铺设和连接工作。
第1篇一、项目背景随着城市化进程的加快,城市道路建设规模不断扩大,道路排水系统作为城市基础设施的重要组成部分,其重要性日益凸显。
道路雨水管施工是道路排水系统建设的关键环节,为确保施工质量、提高施工效率,特制定本施工方案。
二、施工范围及内容1. 施工范围:本项目主要包括道路雨水管道的铺设、检查井施工、连接、验收等工作。
2. 施工内容:(1)道路雨水管道的铺设:包括管道材料的选择、管道铺设方法、管道接口处理等;(2)检查井施工:包括检查井基础施工、井身制作、井盖安装等;(3)管道连接:包括管道连接方式、连接质量要求等;(4)验收:包括施工质量验收、管道通水试验等。
三、施工准备1. 施工组织设计:根据项目特点和施工要求,制定详细的施工组织设计,明确施工进度、质量、安全等目标。
2. 材料设备准备:根据设计要求,准备相应的管道材料、检查井材料、施工设备等。
3. 人员准备:组织施工队伍,明确各岗位人员职责,进行技术交底和安全教育。
4. 施工现场准备:清理施工现场,确保施工场地平整、排水畅通。
四、施工工艺及方法1. 道路雨水管道铺设(1)材料选择:根据设计要求,选用符合国家标准的雨水管道材料,如PVC、HDPE等。
(2)管道铺设方法:① 挖槽:根据设计图纸,按照管道埋深要求,进行沟槽开挖,确保沟槽尺寸符合设计要求。
② 基层处理:对沟槽底部进行平整、夯实,确保基础坚实。
③ 管道铺设:将管道按照设计要求铺设在沟槽中,确保管道平稳、牢固。
④ 管道接口处理:采用热熔连接、电熔连接或法兰连接等方式,确保管道接口质量。
2. 检查井施工(1)检查井基础施工:按照设计要求,对检查井基础进行浇筑,确保基础坚实。
(2)井身制作:根据设计要求,制作检查井井身,确保井身尺寸准确、质量合格。
(3)井盖安装:将检查井井盖按照设计要求安装到位,确保井盖牢固、密封。
3. 管道连接(1)连接方式:采用热熔连接、电熔连接或法兰连接等方式,确保管道连接质量。

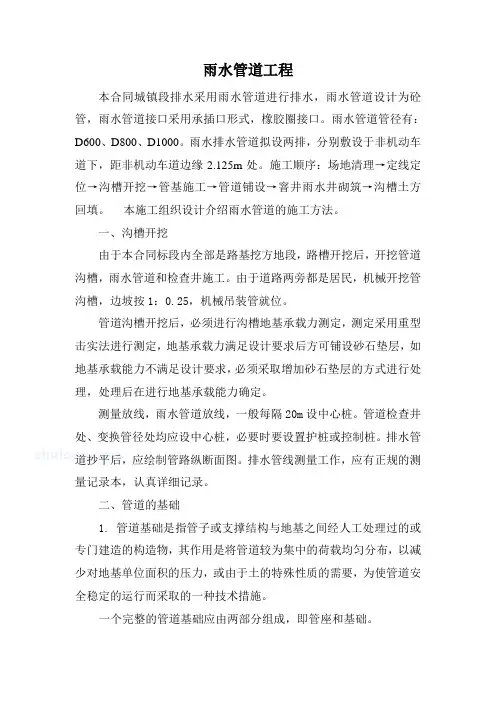

雨水管道工程本合同城镇段排水采用雨水管道进行排水,雨水管道设计为砼管,雨水管道接口采用承插口形式,橡胶圈接口。
雨水管道管径有:D600、D800、D1000。
雨水排水管道拟设两排,分别敷设于非机动车道下,距非机动车道边缘2.125m处。
施工顺序:场地清理→定线定位→沟槽开挖→管基施工→管道铺设→窨井雨水井砌筑→沟槽土方回填。
本施工组织设计介绍雨水管道的施工方法。
一、沟槽开挖由于本合同标段内全部是路基挖方地段,路槽开挖后,开挖管道沟槽,雨水管道和检查井施工。
由于道路两旁都是居民,机械开挖管沟槽,边坡按1:0.25,机械吊装管就位。
管道沟槽开挖后,必须进行沟槽地基承载力测定,测定采用重型击实法进行测定,地基承载力满足设计要求后方可铺设砂石垫层,如地基承载能力不满足设计要求,必须采取增加砂石垫层的方式进行处理,处理后在进行地基承载能力确定。
测量放线,雨水管道放线,一般每隔20m设中心桩。
管道检查井处、变换管径处均应设中心桩,必要时要设置护桩或控制桩。
排水管道抄平后,应绘制管路纵断面图。
排水管线测量工作,应有正规的测量记录本,认真详细记录。
二、管道的基础1. 管道基础是指管子或支撑结构与地基之间经人工处理过的或专门建造的构造物,其作用是将管道较为集中的荷载均匀分布,以减少对地基单位面积的压力,或由于土的特殊性质的需要,为使管道安全稳定的运行而采取的一种技术措施。
一个完整的管道基础应由两部分组成,即管座和基础。
2.管道基础施工的注意事项(1)基础施工前必须复核坡度的标高,一般在沟槽底部每隔4m 左右打一样桩,用样桩控制挖土面、垫层面和基础面。
(2)管道底层回填砂石垫层,每层虚铺厚度200~300mm。
用平板式冲击夯振动冲实。
(3)管道两侧回填中粗砂、天然级配碎石最大粒径小于25mm 的砾砂,要求压实度必须满足85-90%。
三. 管道基础质量标准(1)管道垫层及基础不得铺筑在淤泥或松填土上.(2)管道基础应表面平整,两井之间应顺直.四、管道质量检查砼管进入现场应进行外观检查,管材的壁厚应均匀,不应有裂缝、孔洞、塌陷及严重腐蚀缺陷,产品的技术文件应齐全,并应符合国家颁布的现行技术标准。
雨水管道安装施工工艺和方法雨水管道的安装施工工艺和方法是确保雨水排放顺畅的重要环节。
下面将分为三个部分,分别是前期准备工作、管道安装和施工验收。
一、前期准备工作1.测量:在施工前,需要先进行测量,确定雨水管道的走向、坡度和长度等参数,以便后续安排施工。
2.准备材料:根据设计要求,准备好所需的雨水管材料、管件、密封胶等,并进行数量核对和质量检查,确保无损坏。
3.准备设备:根据项目需求,准备好所需的施工设备和工具,例如挖掘机、电锯、焊接设备等。
二、管道安装1.挖掘:按照设计要求,在地面上挖掘出所需的沟槽,保持沟槽底部平整,并保证沟槽的宽度能容纳雨水管道及安装时所需的空间。
2.安装管道:根据设计要求,将雨水管道进行拼装,并逐段安装到挖掘好的沟槽中。
注意管道的连接要牢固,管道的坡度要符合设计要求,以确保雨水能够顺利流动。
3.连接管件:在安装过程中,根据需要使用管件进行连接,例如T型管、弯头等。
连接时,要确保管件与管道的密封性,避免发生漏水情况。
4.固定管道:在管道安装的过程中,需要使用支架或者锚具将管道固定在沟槽的底部或者沟槽的侧壁,以确保管道的稳定性和安全性。
5.密封:在管道连接处和管道与井口的连接处,使用密封胶或者密封带进行密封,以防止雨水泄漏。
三、施工验收1.检查:在管道安装完成后,及时对管道进行检查。
检查管道的连接是否牢固、密封是否严密、是否有损坏或异物等。
如果发现问题,及时修复或更换。
2.试压:对安装好的管道进行试压,以验证管道的耐压性能。
试压压力一般根据设计要求确定,如果管道在试压过程中出现渗漏情况,则需要进行修复或更换。
3.记录和验收:对整个安装过程进行记录,包括施工图、施工过程照片、试压记录等,作为后续验收的依据。
同时,对施工进行验收,确保安装的质量和安全性。
雨水管道的安装施工工艺和方法是一个综合的过程,需要确保每个环节的顺利进行。
在施工过程中,需要严格按照设计要求和规范进行操作,确保管道的质量和使用寿命。
市政道路雨水管线施工方案1. 引言市政道路雨水排水系统是城市基础设施的重要组成部分,负责将雨水从道路或建筑物周围排除,以防止水体积聚和洪水灾害的发生。
为了确保正常的城市运行和居民的生命财产安全,高质量的雨水管线施工方案至关重要。
本文将介绍一个综合考虑施工流程、材料、设备和安全措施的市政道路雨水管线施工方案。
2. 施工流程市政道路雨水管线施工的主要流程包括勘测和设计、施工准备、施工和验收。
以下是具体的施工流程:2.1 勘测和设计在施工前,需要进行详细的勘测和设计工作。
勘测工作包括地形测量、排水网络分析和现有管网调查等,以确定最佳的管线布置方案。
设计工作则包括计算管线的尺寸和坡度、选择合适的材料和设备,并制定施工图纸和技术规范。
2.2 施工准备施工准备阶段包括购买材料和设备、组织施工人员和机械、确定工地布置和施工计划等。
此外,还需要申请相关的施工许可和环保手续。
2.3 施工实际施工包括以下步骤:•开挖道路:根据设计图纸,使用挖掘机和人工开挖道路,确保管线的准确定位。
•安装管道:根据设计要求,选择合适的管材和连接件,按照预定的坡度和布局进行安装。
•连接管道:使用管道连接件将管道连接起来,确保连接处的牢固性和密封性。
•建设排水井:根据需要,在道路的低洼处建设排水井,以提高雨水的排放效率。
•覆土回填:在管线安装完成后,将挖掘的土壤回填到原位,并进行压实处理,使道路恢复原状。
2.4 验收在完成施工后,进行最终的验收工作。
验收包括检查管线的质量、泄漏情况、坡度是否正确等。
同时,还需要与相关部门进行验收,并办理竣工手续。
3. 材料和设备选择市政道路雨水管线施工需要选择合适的材料和设备,以确保施工质量和管线的可靠性。
3.1 材料选择•管道材料:常用的管道材料包括混凝土管道、钢筋混凝土管道和塑料管道。
根据具体设计要求选择合适的管材。
•连接件:选用质量可靠、耐腐蚀、密封性好的连接件,如橡胶密封圈、不锈钢螺栓等。
•排水井材料:排水井常用的材料有混凝土、预制井和塑料等。

道路雨水管道施工方案1. 介绍本文档旨在提供道路雨水管道施工方案的详细说明,以确保施工过程的顺利进行。
本方案针对道路雨水排水系统的建设,包括管道的铺设以及相关设备和材料的选择。
良好的道路雨水管道施工方案是确保道路排水系统运作有效的关键。
本文档将涵盖施工前的准备工作、施工方法、安全规定以及质量控制措施。
2. 施工前准备在道路雨水管道施工前,需要进行充分的准备工作。
施工前准备包括以下关键步骤:•确定施工范围和目标:确定需要建设雨水排水系统的道路部分、施工要求和设计要求。
•安全评估:评估施工现场的安全风险,并采取相应的安全保护措施,确保工人和周围居民的安全。
•获取必要的许可证和施工文件:确保获得相关的许可证和施工文件,包括规划许可证和施工许可证。
•确定施工进度和时间限制:根据项目的要求,制定施工进度计划,并确定施工的时间限制。
3. 施工方法本节将介绍道路雨水管道的施工方法和步骤。
3.1 雨水管道铺设在雨水管道的铺设过程中,应遵循以下步骤:1.清理施工区域:清理施工区域,移除障碍物和不必要的杂物。
2.设计管道布局:根据设计要求,确定管道的布局和线路。
3.打开沟槽:使用适当的工具在地面上打开沟槽,确保沟槽的深度和宽度符合设计要求。
4.安装管道:将预制的雨水管道放置在沟槽中,并连接好各个管道段。
5.固定管道:使用适当的支撑材料或设备来固定管道,确保其稳定性。
6.进行测试:在覆土之前,对管道进行测试,确保其没有漏水或其他问题。
7.覆土:根据设计要求,将土方填满沟槽,并将地面恢复到原有的状态。
3.2 相关设备和材料在道路雨水管道施工过程中,需要使用以下设备和材料:•挖掘机和推土机:用于清理施工区域和挖掘沟槽。
•预制的雨水管道:根据设计要求,选择合适的材料和尺寸的管道。
•支撑材料:用于固定管道,确保其稳定性。
•测试设备:用于检测管道是否有漏水或其他问题。
4. 安全规定在道路雨水管道施工过程中,应遵循以下安全规定:•所有参与施工的工人必须接受安全培训,并严格遵守相关安全规定。
市政工程雨水管道施工工艺及施工方法要点雨水管道根据施工安排采取平行流水作业,避免沟槽开挖后暴露过久,引起沟槽坍塌,同时可充分利用开挖土进行基坑回填,以减少施工现场的土方堆积和土方外运数量。
(1)、施工主要工艺流程沟槽开挖→基坑支护→地基处理→基础施工→管道安装→基坑回填土。
(2)、施工方法要点①管沟开挖根据现况管线的分布和实际地质情况,拟采用人工配合机械开挖的方法。
人工填土层用机械开挖和人工开挖,分别采用1:0.25和1:0.33的放坡系数,开挖沟底宽,应比管道构筑物横断面最宽处侧加宽0.5米,以保证基础施工和管道安装有必要的操作空间,开挖弃土应随挖随运,以免影响交通;场地开阔处,开挖弃土应置于开挖沟槽上边线1.0米以外,以减少坑壁荷载,保持基坑壁稳定;沟槽开挖期间应加强标高和中线控制测量,以防超挖。
当人工开挖沟槽深度超过2.0米且地质情况较差时,需对坑壁进行支撑。
当采用机械开挖至设计基底标高以上0.2米时,应停止机械作业,改用人工开挖至设计标高。
②地基处理管沟开挖完毕,按规定对基底整平,并清除沟底杂物,如遇不良地质情况或承载力不符合设计要求应及时与甲方、设计、监理单位协商,根据实际情况分别采用重锤夯实,换填灰土、填筑碎石、排水、降低水位等方法处理。
经检查符合设计及有关规定要求后及时施工基础以封闭基坑。
③混凝土浇筑钢筋混凝土管基础采用135°和180°混凝土带状基础,钢筋混凝土管枕,基础混凝土标号为C10。
混凝土基础施工时采用现场立模浇筑。
④管道安装管道安装应首先测定管道中线及管底标高,安装时按设计中线和纵向排水坡度在垂直和水平方向保持平顺,无竖向和水平挠曲现象。
雨水管为水泥砂浆接口,污水管及d>1000的雨水管为钢丝网水泥砂浆接口。
管道安装时,管道接口要密贴,接口与下管应保持一定距离,防止接口振动。
管道安装前应先检查管材是否破裂,承插口内外工作面是否光滑。
⑤回填回填前应排除积水,并保护接口不受损坏。
道路雨水管道施工方法与流程介绍如下:一、测量放线根据设计图纸,按道路设计边线及支管位置确定雨水口位置,定出雨水口中心线桩,使雨水口长边必须符合道路边线(弯道部分除外),并放出雨水口开挖边线。
二、挖槽按设计雨水口位置及外形尺寸,开挖雨水口槽,每侧宜留出30~50cm肥槽。
人工开挖雨水口槽,必须严格按开挖边线进行开挖。
开挖时,应核对雨水口位置,如有误差则以支管为准。
平行于路边修正位置,并挖至设计深度。
槽底应夯实,当为松软土质,应换填符合要求的土质,及时浇筑混凝土基础。
采用预制雨水口时,应根据雨水口底厚度,核校高程,宜低20~30mm铺砂垫层。
三、混凝土基础在浇筑混凝土基础前,应夯实槽底,排除积水。
基础混凝土标号应符合设计及规范要求。
根据设计确定基础尺寸。
混凝土浇筑时,应充振捣密实,表面用抹子抹毛面,浇筑完成后,应按要求进行养护。
在基础上放出雨水口倒墙位置线并安放好雨水支管。
管端外露雨水口内壁长度不大于2cm,管端面应完整无破损。
四、井墙砌筑及勾缝雨水口混凝土基础达到设计或规范要求后,方可进行雨水口的砌筑。
选择数量合适、质量合格的砖,砌筑井墙前应浇水湿润。
根据设计选用水泥砂浆配合比,现场搅拌水泥砂浆。
砂浆应随拌随用。
应在拌合后3h内用完,夏季气温超过30度时,应在2h内用完。
若出现泌水现象,应重新拌合。
在基础上测放雨水口墙体的内外边线、角桩,据此进行墙体砌筑。
按井墙位置挂线,先砌筑井墙一层,根据长宽尺寸,核对对角线尺寸,核对方正。
砌筑井墙,灰浆应饱满,随砌随勾缝,砌至设计标高。
五、水泥砂浆泛水找坡雨水口底使用水泥砂浆抹出向雨水口集水的泛水坡。
六、过梁、井圈及井箅安装雨水口井框、井箅完整、无损,安装平稳、牢固,顶面高程应符合设计要求。
使用预制混凝土井圈安装时,底部铺20㎜厚1:3水泥砂浆,位置要求准确,与雨水口墙内壁一致,井圈顶与路面齐平或稍低,不得凸出。
就地浇筑井圈,模板应支立牢固,浇筑混凝土后应及时养生。
道路雨水管施工方案1. 引言道路雨水管施工是在城市道路建设和维护中非常重要的一项工作。
有效的雨水排放系统可以避免道路积水,提高交通安全和通行效率。
本文档旨在提供一份道路雨水管施工方案,包括施工步骤、材料选择和注意事项等,以确保施工的顺利进行。
2. 施工步骤2.1 前期准备在开始施工之前,需要完成以下前期准备工作:•确定雨水排放的需求和设计要求,包括雨水管的尺寸和布置方案。
•评估施工现场的土质和地质条件,确定是否需要进行地基处理。
•准备所需的施工材料和工具,包括雨水管、连接件、挖掘机械等。
2.2 施工区域准备在施工区域准备阶段,需要完成以下工作:1.清理施工区域,移除地面上的障碍物和垃圾。
2.标记出雨水管的布置位置和施工边界,确保施工的准确性。
3.利用挖掘机械挖掘出施工区域的推土,并进行必要的加固和整平。
2.3 雨水管安装雨水管安装是整个施工的核心环节。
根据前期设计要求,按照以下步骤进行安装:1.找准雨水管的起始点和终点,确保管道的起始和终止位置与设计一致。
2.用挖掘机械挖掘出雨水管的沟槽,保持沟槽的坡度和方向与设计一致。
3.将雨水管逐段放入沟槽中,确保管道的连接紧密和无松动。
4.安装连接件,如弯头、三通等,保证管道的畅通和流向正确。
5.根据需要,进行雨水管的测压和漏水测试,确保管道的质量和稳定性。
3. 材料选择在道路雨水管施工中,材料的选择至关重要。
以下是常用的材料和其特点:1.PVC管道:PVC管道具有耐腐蚀、易安装和经济的特点,常用于小型道路和低流量的排水系统。
2.预应力混凝土管道:预应力混凝土管道具有较高的强度和耐久性,适用于高流量和重负荷的排水系统。
3.钢管:钢管具有较强的抗压和耐腐蚀性能,适用于需要较高强度和较长使用寿命的场所。
施工中,根据不同的需求和实际情况,合理选择材料和规格,确保雨水管的质量和性能。
4. 注意事项在道路雨水管施工中,需要特别注意以下事项:1.施工现场的安全:施工现场应标明警示标志,并设置隔离措施,确保施工过程中行人和车辆的安全。
道路雨水管线施工方法我折腾了好久道路雨水管线施工这事儿,总算找到点门道。
说实话,一开始我也是瞎摸索。
我就知道这雨水管线施工啊,得先把路线规划好,就像你出门前得知道走哪条路似的。
可这路线规划说起来简单,做起来难啊。
我一开始就光看道路表面,觉得哪里空就规划到哪里,结果到后面发现跟其他管线冲突了,这就是没提前了解地下管线布局的结果,那叫一个惨啊,挖了再填,填了再挖,浪费了好多人力物力。
然后这测量放线也是个关键步骤。
我当时寻思着大概量个差不多就行了呗。
大错特错啊!就像盖房子地基没打正一样,稍微有点偏差,后面整个管线的走向都可能歪了。
后来我就学聪明了,测量的时候仔细得很,每个点都多核对几遍才行。
开挖边坡这个事儿我也有话说。
我试过弄成直直的边坡,想着这样简单嘛。
没想到,下雨的时候,那土就开始往下滑,差点出危险。
后来我才知道得根据土壤的性质来确定边坡的坡度。
如果是比较松的土,边坡就得缓一点,就好比堆沙堆,越松越不能垂直着堆,得有个倾斜度才稳当。
还有管材的铺设。
这管材可得选质量好的啊,我之前贪便宜选了些质量不太靠谱的管材。
结果铺设的时候,有的接口密封不严实,一通水就漏水。
这就像穿衣服似的,衣服破个洞,水就顺着洞流。
再铺设管材的时候,接口处得处理得特别仔细,密封材料要用足,还要保证对接的准确性呢。
最后回填土这步也不能马虎。
不是随便把土填回去就完事。
我之前填得草率,结果路面不平,再加上可能压实不够,一压就下陷了。
现在我知道,回填得一层一层来,每一层都压实,就像做千层饼似的,一层一层压实了才好吃一样,这样路面才平整稳固。
总之啊,道路雨水管线施工每一步都很关键,稍不注意就得返工重来。
不过多经历几次就有经验了,这些都是我摸爬滚打出来的心得体会呢。
这沟槽的支撑防护也很重要。
有时候沟槽挖得深了,那两边的土不撑着就容易塌方。
我一开始没太重视,觉得就一会儿的功夫能出啥事。
有一次土就突然塌下来一些,差点伤着人。
后来只要沟槽达到一定深度,我就立马采取支撑防护措施,比如用木板挡着两边的土啥的。
道路雨水管施工方案1. 引言在城市建设过程中,道路排水是一个重要的环节。
为了有效排除道路上的雨水,保证道路交通的安全与顺畅,需要在道路建设过程中设置雨水管道。
本文档将介绍道路雨水管施工方案,包括施工的步骤、材料和注意事项。
2. 施工步骤道路雨水管的施工步骤如下:步骤1: 道路划定在施工前,需要根据设计图纸对道路进行划定。
清除路面上的障碍物,确保施工区域清晰明确。
步骤2: 设计雨水管排布根据道路的坡度和大小,设计雨水管的排布。
选择合适的管径和材料,确保排水效果良好。
根据设计要求,使用挖掘机等工具开挖道路。
确保开挖的深度和宽度与设计要求相符。
步骤4: 敷设管道在开挖好的道路中敷设雨水管道。
根据设计要求,逐段敷设雨水管道,并使用专业的连接件进行连接。
保持管道的平整和水平。
步骤5: 固定管道在管道敷设完成后,使用适当的材料进行固定。
确保雨水管道牢固可靠,不会因外力或振动而移动。
步骤6: 补填土壤在管道固定后,用挖掘机将挖掘出的土壤重新填补回道路中。
对填补的土壤进行压实,确保道路平整坚固。
施工完成后,需要进行检查和测试。
确保雨水管道的连接牢固,没有渗漏和堵塞。
3. 施工材料在道路雨水管施工过程中,需要使用以下材料:1.雨水管道:根据设计要求选择合适的材料和管径。
2.连接件和密封材料:确保管道连接牢固,防止渗漏。
3.挖掘机和其他工具:用于道路开挖和施工。
4.填土和压实设备:用于补填土壤并压实。
4. 注意事项在进行道路雨水管施工时,需要注意以下事项:1.安全第一:遵守施工安全规范,佩戴必要的安全装备,确保施工人员的安全。
2.遵循设计要求:按照设计要求进行施工,确保雨水管道的排水效果和稳定性。
3.环境保护:施工期间要注意环境保护,遵守相关环境保护法规。
4.管道维护:施工完成后,需要定期检查和清理雨水管道,保证其畅通无阻。
5. 结论道路雨水管施工方案是确保道路排水功能良好的重要步骤。
本文档介绍了施工步骤、施工材料和注意事项,希望能够对道路雨水管施工的实施提供一定的参考和指导。
市政路雨水管道施工方案1. 引言市政路雨水管道施工是城市基础设施建设中重要的一环。
雨水管道的设计和施工方案的合理性直接影响着城市的排水系统的稳定性和效率。
本文档旨在介绍市政路雨水管道施工方案,以确保施工过程的顺利进行。
2. 施工前准备工作在正式进行市政路雨水管道施工之前,需要进行以下准备工作:2.1 方案设计根据工程的需求和现场情况,制定详细的雨水管道施工方案。
方案设计应考虑以下几个方面: - 管道的材质和规格:选择适当的管道材质,满足设计要求和预计使用寿命。
- 管道的敷设方式:确定管道的敷设深度、坡度以及支撑结构。
- 排水系统的衔接:确保雨水管道与其他排水系统(如地下雨水收集设施)的有效衔接。
2.2 施工准备在施工前,需要做好以下准备工作: - 确定施工队伍和负责人员,并分配工作任务。
- 准备所需材料和设备,在保证质量的前提下选择合适的供应商。
- 确定施工时间计划,并与相关部门和居民进行沟通。
3. 施工过程市政路雨水管道施工的过程一般包括以下几个步骤:3.1 管道敷设根据方案设计,进行雨水管道的敷设工作。
具体步骤如下: - 清理施工区域:清除施工现场的障碍物,确保施工区域的无尘、无水的环境。
- 定位标高:根据设计要求,确定管道的敷设标高,以保证雨水能够顺利流动。
- 进行管道敷设:按照设计方案进行管道的敷设,确保管道的连接牢固。
- 完善支撑结构:根据需要,设置合适的支撑结构,以确保管道的稳定性。
3.2 管道连接与测试完成管道敷设后,需要进行管道连接和测试,以确保管道运行正常。
具体步骤如下: - 进行管道连接:根据设计要求,进行管道之间的连接。
- 进行压力测试:使用合适的测试工具对管道进行压力测试,以验证其密封性和承压能力。
- 进行流量测试:通过放水测试,检测管道的流量和排水效果。
3.3 回填与修复在管道连接和测试完成后,进行回填与修复工作。
具体步骤如下:- 进行回填工作:使用合适的填充材料对完成施工的区域进行回填。
道路雨水管施工方案
为了更好地排除道路上的雨水,确保道路的畅通,我们提出了以下道路雨水管施工方案。
首先,我们将对道路进行勘测,并制定详细的施工方案。
根据道路的坡度和排水要求,我们将确定雨水管的位置和坡度,并确保其与道路的坡度相匹配,以便顺利排水。
其次,我们将进行施工准备工作。
这包括清理道路表面的杂物和垃圾,确保施工区域干净整洁,为后续的施工工作做好准备。
接下来,我们将进行挖掘工作。
根据勘测结果,我们将在固定位置挖掘沟槽,以安装雨水管。
挖掘的深度和宽度将根据管道的尺寸和要求进行确定,以确保雨水管的顺利安装。
然后,我们将安装雨水管。
我们将选用符合国家标准的高质量雨水管材料,确保其耐用性和排水效果。
根据施工方案确定的位置和坡度,我们将逐段安装雨水管,并做好连接工作,确保各段管道之间的紧密连接。
最后,我们将进行测试和修复工作。
在雨水管安装完成后,我们将进行排水测试,以确保雨水能够顺利流入管道并排出。
如果发现任何问题或漏水现象,我们将及时修复并进行重新测试,直到确保雨水管的正常使用。
总结起来,我们的道路雨水管施工方案包括道路勘测、施工准备、挖掘、安装和测试修复等多个环节。
通过精确的勘测和细
致的施工工作,我们将确保道路雨水管的顺利安装和正常使用,为道路排水提供有效的保障。
城市道路过路雨水管的施工方法
城市道路过路雨水管的施工属于城市排水管道工程。
城市排水工程是城市的重要基础设施之一,在选择用地时必须注意:地质条件和洪水淹没或排水困难的问题,能避开的一定要避开,实在无法避开的应采用可靠的防护措施,保证排水设施管道在安全条件下正常使用。
①其施工程序包括:施工前的准备工作、沟槽的开挖。
必要时要进行沟槽支撑和施工排水、管道基础与管道铺设、沟槽换填。
一、施工准备
给水排水管道工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时应及时向设计单位提出变更设计的要求。
在施工前应根据施工需要进行调查和研究,确保掌握沿线的下列情况和资料:现场的地形、地貌、建筑物、各种地下管线和其他设施的情况。
工程地质和水文地质资料、气象资料、工程材料及施工机械供应条件。
在寒冷地区施工,应掌握当地的地表水的冻结及流冰的资料,而且还应满足当地的最大建筑抗震强度,确保建筑管道安全施工和使用。
二、沟槽开挖
土方开挖前应首先查明地下水位,土质及地下现有管道、构筑物等的详细情况,然后制定土方开挖的方案。
土方开挖时应根据管径及当地的土质确定沟槽的底宽。
选用合适的开挖机械及相应的边槽坡度,确保在满足最大挖深时,开挖土方量最小,降低开挖工程费用。
当遇到土质较松软及地下水位比较浅容易造成塌方时应适当加大沟槽的边坡坡度或采用相应的支撑防止沟槽的塌方确保施工的安全。
机械挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm)避免超挖,余量由人工清挖。
②
由于过路雨水管道的施工多在高压线较多的地方施工,所以施工时机械应距高压线一定的安全距离。
在地下有光缆时,在一米范围外可以机械开挖,距光缆1.0米处严禁机械开挖,应人工开挖,找出光缆。
根据施工设计图的设计坡度将沟槽开挖成型并人工清理沟槽。
有时由于地下水位较浅,土方开挖时沟槽会积水,容易造成塌方,导致施工不便。
这时可以采用施工排水和降水,防止沟槽开挖过程中地面水流入沟槽中,造成槽壁塌方。
或者在开挖沟槽前使地下水位降低至沟槽以下。
不过在过路雨水管的施工中一般路基的基础较好、埋深较浅,基本不会发生此类问题。
三、铺筑管道基础
管道基础由地基、基础和管座三部分组成。
对于这三部分,在施工中分别有不同的要求。
对于管道地基在施工中如果采用的是天然地基时,地基不能受到扰动。
当槽底为岩石或坚硬地基时,应按设计要求施工。
如果设计不
做要求时,管道下方应铺设砂垫层,其厚度应按规范要求选取。
由于过路雨水管采用的是预制混凝土管(每根L=2.0m,D=0.3m,管壁厚d=0.03m),采用混凝土基础。
混凝土标号根据规范及埋深以及管的相应强度选定。
这里以C15为例。
根据相应规范的要求,C15混凝土垫层厚度设计为10cm。
浇注混凝土垫层时应按测量时放出的坡度成型,养生达到一定的强度后,才何以准备管道的安装工作。
四、管道安装
管道安装包括以下工序:管的初期检查、下管、稳管、接口施工和质量检查。
在下管之前应大致检查有无破损的管或开裂的管。
如果有,严禁使用。
下管时可以采用起重机下管,但应注意架设位置不能影响沟槽边坡稳定。
起重机在高压线附近作业时,其与线路间的安全距离应符合当地电业管理部门的规定。
当管下完后,安装管时应从低向高方向依次安装。
在管道安装过程中,最关键的部位是接口的连接安装。
本文采用以180
度混凝土基础钢丝网水泥砂浆抹带为例加以阐述。
其接口横断图③如下所示:
在安装过程中还应注意以下问题:
(1)抹带前应将管口的外壁凿毛、洗净,以使接口很好的连接。
(2)抹带完成后,应立即采用软材料覆盖。
3-4小时后洒水养护使其达到符合规定的强度要求。
(3)水泥砂浆抹带及接口填缝时,水泥砂浆的配合比应符合设计规定。
即使设计没有明确规定其标号也必须满足规范的要求。
(4)水泥砂浆必须在初凝之前使用。
若超过或接近初凝时间的,严禁使
用。
(5)水泥砂浆抹带接口应平整,不得有裂缝空鼓等现象,抹带厚度、宽度都应符合相应规范要求。
五、闭水试验
闭水试验主要是为了检查管道的密封性及坡度是否达到施工规范的要求,是否有泄露,同事也是对施工质量的检查。
如果试验成功就能进行沟槽的填方,否则就严禁回填,并应找出问题所在及时处理。
六、沟槽回填
当施工完毕并检验合格后,沟槽应及时回填。
由于过路雨水管穿过道路,其回填不能原土方回填,而应进行土方换填,即采用氺含砂代替原土回填沟槽。
因为需道路具有一定的强度,从而满足各种承重交通的需要。
而氺含砂在水流作用下,下沉稳定,经车辆一定时间的压实后其强度要求能满足交通的需求,所以在沟槽回填时优先选用。
在回填完成后,应立即浇水使其下沉。
当沟槽较深时,应分层回填待下层沉稳达到一定强度再回填上层,再浇水下沉,直至整条沟槽回填完毕。
最后使回填量高于原路面10cm左右,让车辆循环碾压,直至与路面同高并不在下沉。
对于旧路开挖,应从路面向下清除20cm,然后浇注混凝土与路面同高。
对于城市道路过路雨水管的施工方法,本文就其施工程序中应注意的施工步骤及关键细节进行了一定的阐述与分析。
对于类似的隐蔽工程施工而言,由于其隐蔽性的存在,更应该对其施工的质量有更高的要求,所以其施工难度也相应加大。
因此在施工过程中更应注重各个方面的细节,严格控制和管理施工过程,完善各个施工程序,争取做到细心、周密,严格按照规范要求施工,以便建造出高水平高质量的地下管道工程。
