变压器更换清单
- 格式:docx
- 大小:11.35 KB
- 文档页数:1

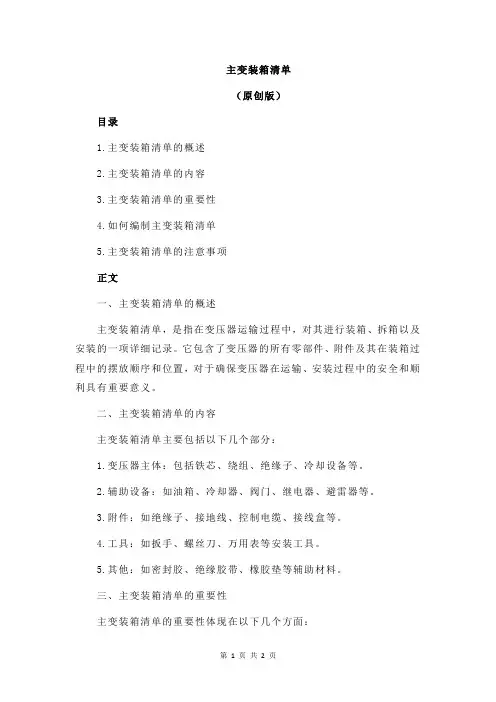

主变装箱清单(原创版)目录1.主变装箱清单的概述2.主变装箱清单的内容3.主变装箱清单的重要性4.如何编制主变装箱清单5.主变装箱清单的注意事项正文一、主变装箱清单的概述主变装箱清单,是指在变压器运输过程中,对其进行装箱、拆箱以及安装的一项详细记录。
它包含了变压器的所有零部件、附件及其在装箱过程中的摆放顺序和位置,对于确保变压器在运输、安装过程中的安全和顺利具有重要意义。
二、主变装箱清单的内容主变装箱清单主要包括以下几个部分:1.变压器主体:包括铁芯、绕组、绝缘子、冷却设备等。
2.辅助设备:如油箱、冷却器、阀门、继电器、避雷器等。
3.附件:如绝缘子、接地线、控制电缆、接线盒等。
4.工具:如扳手、螺丝刀、万用表等安装工具。
5.其他:如密封胶、绝缘胶带、橡胶垫等辅助材料。
三、主变装箱清单的重要性主变装箱清单的重要性体现在以下几个方面:1.保证变压器运输安全:清单中详细记录了变压器各部件的摆放顺序和位置,有利于运输人员按照要求进行操作,避免因操作不当导致的变压器损坏。
2.提高安装效率:清单中列明了所有零部件和附件,有利于安装人员快速找到所需部件,提高安装效率。
3.便于检查和维护:清单详细记录了变压器各部件的型号、规格和数量,有利于后期的检查和维护。
四、如何编制主变装箱清单编制主变装箱清单应遵循以下原则:1.详细列出变压器所有零部件、附件及其型号、规格和数量。
2.按照装箱顺序和位置进行排列。
3.对易损、易丢失的部分进行特殊标注。
4.清单应简洁明了,便于查阅。
五、主变装箱清单的注意事项1.清单应与实际装箱情况一致,避免因清单与实际情况不符导致的安装困难。
2.清单应妥善保管,避免丢失。

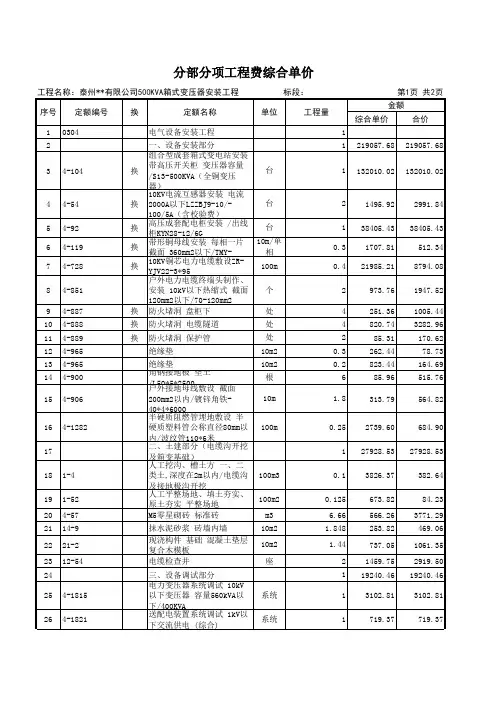

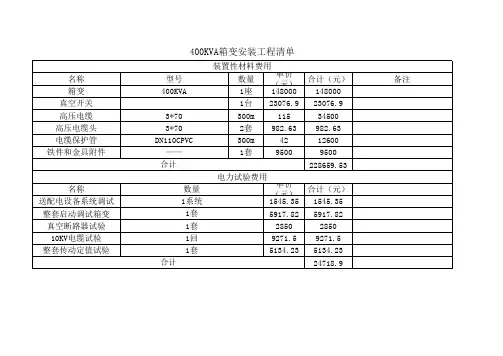

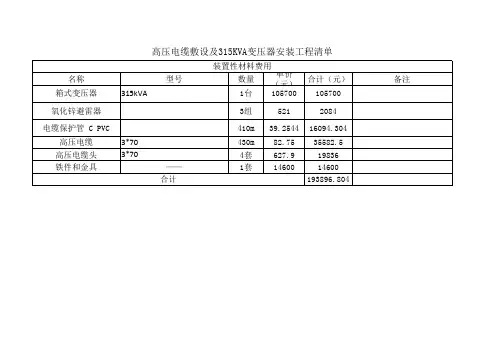

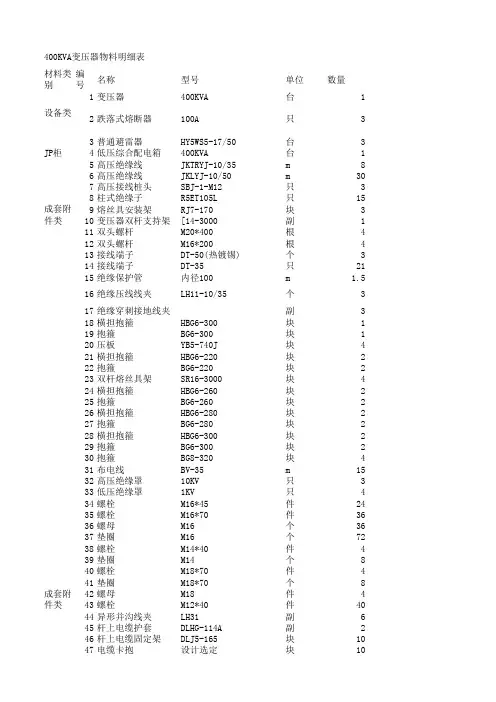

材料类别编号名称型号单位数量1变压器400KVA 台13普通避雷器HY5WS5-17/50台3J P柜4低压综合配电箱400KVA台15高压绝缘线JKTRYJ-10/35m 86高压绝缘线JKLYJ-10/50m 307高压接线桩头SBJ-1-M12只38柱式绝缘子R5ET105L 只159熔丝具安装架RJ7-170块310变压器双杆支持架[14-3000副111双头螺杆M20*400根412双头螺杆M16*200根413接线端子DT-50(热镀锡)个314接线端子DT-35只2115绝缘保护管内径100m 1.517绝缘穿刺接地线夹副318横担抱箍HBG6-300块119抱箍BG6-300块120压板YB5-740J 块421横担抱箍HBG6-220块222抱箍BG6-220块223双杆熔丝具架SR16-3000块424横担抱箍HBG6-260块225抱箍BG6-260块226横担抱箍HBG6-280块227抱箍BG6-280块228横担抱箍HBG6-300块229抱箍BG6-300块230抱箍BG8-320块431布电线BV-35m 1532高压绝缘罩10KV 只333低压绝缘罩1KV 只434螺栓M16*45件2435螺栓M16*70件3636螺母M16个3637垫圈M16个7238螺栓M14*40件439垫圈M14个840螺栓M18*70件441垫圈M18*70个842螺母M18件443螺栓M12*40件4044异形并沟线夹LH31副645杆上电缆护套DLHG-114A 副246杆上电缆固定架DLJ5-165块1047电缆卡抱设计选定块1048横担抱箍HBG6-320块2绝缘压线线夹LH11-10/35个3跌落式熔断器成套附件类16成套附件类400KVA变压器物料明细表2设备类3只100A49抱箍BG6-320块250横担抱箍HBG6-320块251抱箍BG6-320块252横担抱箍HBG6-280块253抱箍BG6-280块254横担抱箍HBG6-260块255抱箍BG6-260块2其他类56横担抱箍HBG6-240块257抱箍BG6-240块258横担抱箍HBG6-240块459横担HD6-1500块460挂线联铁LT7-580G块861设备线夹SLG-3只862低压接线桩头SBJ-1-M20只363低压接线桩头SBJ-1-M12只164螺栓M16*70件2465螺母M16个2466垫圈M16个4867螺栓M14*40件2468垫圈M14个48物料编码备注500027151A图,带绝缘罩配400kvA变压器JP柜500065813500014672500019880500035224500013166配螺母垫片500013069配螺母垫片(可选防盗螺栓)500032474并沟线夹可选500019100500018832500126963500019098500018864500018274500019099500019005500018893500019006500007914500007914500018784500017324配螺母配螺母500052217500020103500055071500019101弹射锲型,螺栓J.C型线夹可选熔丝按变压器容量配置,可选封闭5000126974500019007 500019100 500018832 500018893 500019006 500019099 500019005 500018892 500018831 500018892 500071566 500123916。
D.4 电气设备安装工程C.4.1 变压器安装。

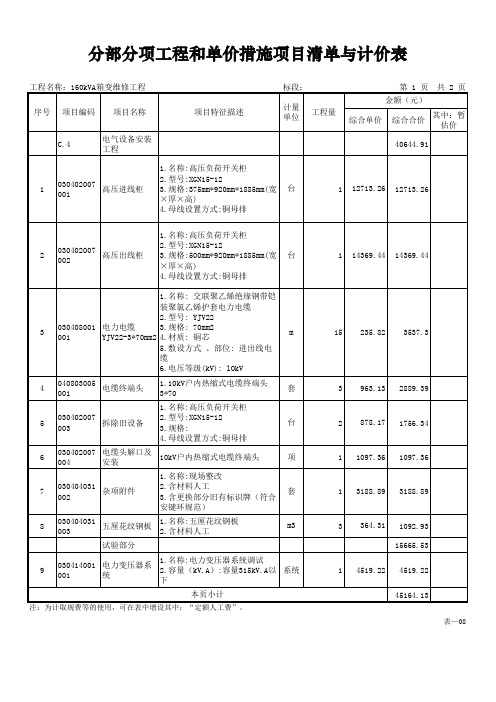

工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.1的规定执行。
表C.4.1 变压器安装(编码:030401)C.4.2 配电装置安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.2的规定执行。
表C.4.2 配电装置安装(编码:030402)表C.4.2 (续)C.4.3 母线安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.3的规定执行表C.4.3 母线安装(编码:030403)C.4.4 控制设备及低压电器安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.4的规定执行。
表C.4.4 控制设备及低压电器安装(编码:030404)C.4.5 蓄电池安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.5的规定执行。
表C.4.5 蓄电池安装(编码:030405)C.4.6 电机检查接线及调试。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.6的规定执行。
表C.4.6 电机检查接线及调试(编码:030406)表C.4.6 (续)C.4.7 滑触线装置安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.7的规定执行。
表C.4.7 滑触线装置安装(编码:030407)C.4.8 电缆安装。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.8的规定执行。
表C.4.8 电缆安装(编码:030408)定执行。
表C.4.9 防雷及接地装置(编码:030409)的规定执行。
表C.4.10 10KV以下架空配电线路(编码:030410)C.4.11 电气调整试验。
工程量清单项目设置、项目特征描述的内容、计量单位及工程量计算规则,应按表C.4.11的规定执行。
1严格遵循隔离锁定操作规程。
2检查是否有油泄漏3检查储罐和绝缘套管的油位4检查风机格栅是否有灰和/或堆积物1严格遵循隔离锁定操作规程。
2检查所有的指示器、绝缘套管、附件和冷却管3检查绕组的抽头开关情况并记录操作数(只应用于有计数器的抽头开关)4检查保护报警系统的状况,主要是压力和温度 的保护报警5检查呼吸干燥器是否已经潮湿,如果2/ 3的硅胶变成粉红色,硅胶必须更换1严格遵循隔离锁定操作规程。
2确认油的的质量(变压器的绝缘油或液体的温度一般在90℃到100℃之间)3检查油压释放阀是否跳开4执行断路设备的外部检查计划,打开断路器的门,观察计量仪器的背面;检查其是否干净、潮湿、过热或油和水的泄漏5执行可溶性气体分析1严格遵循隔离锁定操作规程。
2执行油检测,油温平均应为为80摄氏度3检查绝缘套管、绝缘子和避雷针应没有裂缝、脏物等,检查所有的铁配件没有松动4检查接地系统,检查连接部分是否有松动、破裂或腐蚀现象5检查瞬间泻压装置的功能(如果有此装置)6执行可溶性气体分析1严格遵循隔离锁定操作规程。
2具体的维护周期要根据实际的运行环境,位置和变压器的尺寸定,但一年至少进行一次维护。
3在检查前要确认变压器不能有电,包括辅助回路。
4外部部件的维护:5检查外部的连接处的松紧程度和是否有过热引起的变色现象,如果有怀疑,就要对可疑区域进行清理,如果变色很严重就要调查原因。
6检查垫片连接处是否漏油。
如果怀疑垫片,就更换一个新的。
螺母和螺栓松紧度要一致,每个垫片要压缩到原来的厚度的67%左右。
检查阀门和法兰螺母是否泄漏7检查油位计,如果不低于冷油位,说明满足要求;如果低于冷油位在补充洁净的新油之前要检查是否有油泄漏。
8检查变压器接地是否可靠9检查所有的阀门、空气减压旋塞和堵头是否可以自由操作;检查阀门的手柄是否牢靠10检查储罐的所有表面和散热器和具体部件的是否有被腐蚀现象。
变压器(油变)保养维护清单周检查清单月检查清单季度检查清单半年检查清单年检查清单11检查绕组的绝缘电阻,要注意读取数据时变压器的温度;在测绝缘电阻时建议用具有20,000兆欧量程的1000伏兆欧表12测试储油罐底的油样,检查湿含量和耐电强度13内部部件维护14变压器的铁芯和绕组很少需要维护,如要维护请联系当地的GE-PROLEC 服务部门。
一、变压器拆除工程施工方案(一)作业前准备:1、施工作业前联系相关部门确保变压器已断电,保证无电作业。
2、本次变压器拆除作业前要确保周边无其它施工作业安排,在作业区域20米施工范围内挂警示标语牌;保证施工作业时周边作业范围内人身安全。
3、作业前安全部门要对施工人员做安全交底;变压器拆除必须由持有上岗证的电气专业人员操作;并配备安全带等专业防护工具,确保高空作业及其它施工中的作业安全。
(二)变压器外接配电箱拆除确保变压器断电后,先进行变压器施工外接配电箱的拆除,将除变压器自身外的线缆、配电箱等全部拆除后移出作业区域,方便作业施工的进行。
(三)变压器外接配电箱拆除确保变压器断电后,先进行变压器施工外接配电箱拆除,将变压器自身外的缆线、配电箱全部拆除后移出作业域,方便作业施工的进行。
(四)变压器、配电柜及电缆拆除、吊装1、拆除时吊车(25t汽吊)同步进行支设,吊车支设宜为空地。
2、支设完成后将吊装缆绳与变压器固定牢固,吊车轻微上吊使缆绳处于稍微紧绷状态,暂时停止吊车操作。
3、将变压器与电线杆连接件、线路及其与配电箱之间的线路全部拆除,确保起吊变压器不会对其它设备或线路造成损伤。
4、专业电工人员对变压器、电容器进行放电,直至其处于无火花状态。
5、吊车开始起吊,直接将变压器吊装到汽车上,在汽车上固定好变压器,扣好保险栓,运输到甲方指定地点后后吊装卸至指定地点在而后同样操作步骤吊装变压器配电箱及其配套设施。
二、变压器安装施工方案(一)工艺流程:设备点件检查→变压器二次搬运→变压器稳装→附件安装→交接试验→送电前检查→送电运行验收。
(二)设备点件检查应由安装单位、供货单位会同建设单位代表共同进行、并做好记录。
按照设备清单、施工图纸及设备技术文件核对变压器本体及附件备件的规格型号是否符合设计图纸要求,是否齐全,变压器外观检查无损伤及变形、油漆完好,接线无松动。
(三)变压器二次搬运应由起重工作业,电工配合,用汽车吊沿现场预设的吊装孑L吊至地下一层,再用滚杠,导链移动至变压器安装位置运输移动过程中应行车平稳、尽量减少振动。
停电更换柱上变压器作业指导书
1.范围
本指导书适用于10kV线路停电更换柱上变压器作业。
2.规范性引用文件
下列文件中的条款通过本指导书的引用而构成本指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用于本指导书,但鼓励根据本指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用于本指导书。
DL408—91《电业安全工作规程》(发电厂和变电所电气部分)
DL409—91《电业安全工作规程》(电力线路部分)
GB50150-2006《电气装置安装工程电气设备交接试验标准》
DL/T 572-95《电力变压器运行规程》
DL/T 602-96《架空绝缘配电线路施工及验收规程》
GBJ148-90《电气装置安装工程施工及验收规范----电力变压器、油浸电抗器、互感器部分》
3.安全及预控措施
4.作业准备
5.作业周期
必要时进行。
6.作业内容及方法6.1 作业开工
6.2 作业步骤及工艺要求
6.3 异常现象及对策
6.4 竣工验收
7.作业记录
8.附件
8.1 工作人员分工明细表
8.2 主要工器具、机械、仪表清单
8.3 施工材料清单
注:附件8.1、8.2、8.3使用时,应根据实际情况填写。
附录:
变压器器身检查记录
安装作业记录
变压器试运行记录
接地电阻测量记录。
S29-12500/35变压器更换清单
①油枕耐油垫整体更换
②油枕内部油羹的更换
③瓦斯继电器两头耐油垫的更换
④高压耐油垫、耐油珠的更换
⑤低压耐油垫、耐油珠的更换
⑥观察孔耐油垫更换
⑦散热片的螺阀更换、耐油垫的更换
⑧吊芯检查
⑨器身高压引线检查绝缘螺丝的加固
⑩器身低压引线检查绝缘螺丝的加固
⑪A.B.C三相线包检查
⑫铁芯上夹件螺丝加固检查
⑬铁芯接地检查
⑭有栽调压分接开关的清洗、引线焊接检查
⑮有栽调压分接开关体耐油垫更换
⑯变压器油真空滤油
⑰变压器油补加
⑱变压器整体喷漆。
