施工电梯防护门做法交底
- 格式:doc
- 大小:17.00 KB
- 文档页数:3
一、交底目的为确保施工现场电梯井口作业安全,防止高处坠落事故的发生,现将电梯井口防护安全技术进行交底,要求所有参与电梯井口作业人员严格遵照执行。
二、交底内容1. 电梯井口防护要求(1)电梯井口必须设置高度不低于1.5米的金属防护门,防护门底端距地面高度不应大于50mm,并设置挡脚板。
(2)电梯井口防护栏杆或固定栅门应定型化、工具化,其高度在1.5m至1.8m范围内。
(3)井道内每隔10m且不大于2层加设一道水平安全网,安全网材质应符合《安全网》GB5725-2009标准。
(4)电梯井内的施工层上部,应设置隔离防护设施。
2. 电梯井口作业安全措施(1)作业人员进入电梯井口前,必须穿戴好安全帽、安全带等个人防护用品。
(2)作业过程中,严禁擅自移动或拆除防护设施,确保防护设施完好。
(3)作业人员上下电梯井口时,必须沿着指定的通道行走,不得攀爬、跳跃或依靠防护设施。
(4)作业过程中,如需进入电梯井道内部作业,必须由两人以上同时作业,并确保彼此之间通信畅通。
(5)作业过程中,如遇紧急情况,应立即停止作业,迅速撤离现场。
3. 电梯井口安全警示标志(1)在电梯井口处设置符合国家标准的安全警示标志。
(2)电梯井口的防护栏杆和门栅应以黄黑相间的条纹标示,并按照《建筑施工高处作业安全技术规范》有关标准进行制作。
三、交底要求1. 所有参与电梯井口作业人员必须认真学习并掌握本安全技术交底内容,确保在作业过程中严格执行。
2. 作业人员应定期接受安全教育培训,提高安全意识和操作技能。
3. 施工现场管理人员应加强对电梯井口作业的监督检查,发现问题及时纠正。
4. 电梯井口作业过程中,如发现安全隐患,应立即停止作业,整改完毕后方可恢复作业。
四、注意事项1. 作业人员必须严格遵守本安全技术交底,不得擅自更改作业方式。
2. 作业过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
3. 电梯井口作业结束后,应及时清理现场,确保现场整洁。
安全防护安全技术交底在各类生产作业和建设活动中,安全防护始终是至关重要的一环。
为了确保每一位工作人员的生命安全和身体健康,提高工作效率,减少事故的发生,特进行本次安全防护安全技术交底。
一、个人防护装备1、安全帽进入施工现场,必须正确佩戴安全帽。
安全帽要符合国家标准,并且无破损、变形等缺陷。
调整安全帽的帽箍,使其贴合头部,系紧帽带,防止安全帽在工作过程中脱落。
2、安全带从事高处作业(如架子工、吊篮作业等)时,必须系好安全带。
安全带应高挂低用,挂在牢固可靠的地方,严禁将安全带挂在不牢固或有尖锐棱角的物体上。
定期检查安全带的磨损、损坏情况,如有问题及时更换。
3、安全鞋穿着具有防砸、防刺穿、防滑等功能的安全鞋。
保持安全鞋的清洁和干燥,避免鞋底沾上油污影响防滑性能。
4、防护手套根据工作需要选择合适的防护手套,如绝缘手套、防切割手套、耐酸碱手套等。
手套使用过程中,如发现破损应及时更换。
5、防护眼镜和面罩进行可能产生飞溅物、粉尘、强光等危害的作业时,佩戴防护眼镜或面罩。
确保防护眼镜和面罩清晰,无划痕、模糊等影响视线的情况。
二、施工现场安全防护1、临边防护楼梯口、阳台、屋面等临边部位应设置防护栏杆,高度不低于 12 米,横杆间距不大于 06 米。
防护栏杆应牢固可靠,能够承受一定的外力冲击。
临边防护设施应设置明显的警示标识。
2、洞口防护对于尺寸小于 05 米×05 米的洞口,采用坚实的盖板进行封闭,并固定牢固。
对于尺寸大于 05 米×05 米的洞口,应设置防护栏杆或采用安全平网进行封闭。
电梯井口应设置防护门,高度不低于 15 米,防护门应定型化、工具化,并设置警示标识。
3、通道防护施工现场的通道应保持畅通,不得堆放杂物。
通道上方应设置防护棚,防止物体坠落伤人。
防护棚的长度应根据通道的长度确定,宽度应大于通道宽度,高度不低于 25 米。
4、脚手架防护脚手架搭设应符合规范要求,立杆、横杆间距、剪刀撑设置等应符合方案要求。

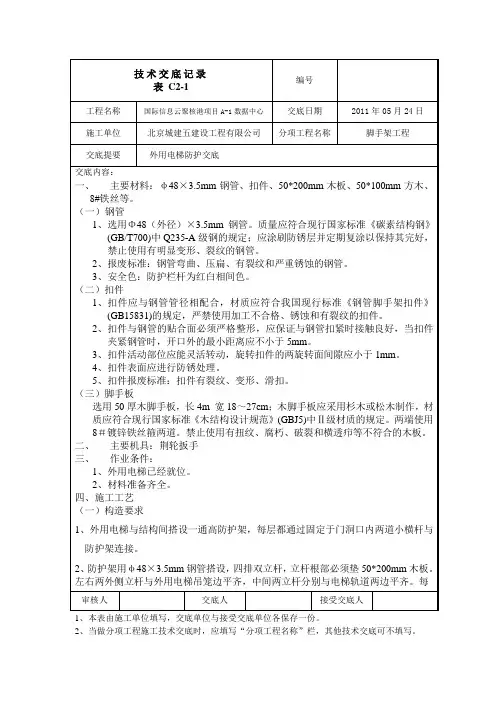

施工电梯防护门做法交底本页仅作为文档页封面,使用时可以删除This document is for reference only-rar21 year.March66#楼施工升降机楼层防护门安装技术交底一、材料准备:1、材料:①22钢筋、①20钢管;2、机具:电焊机、E43焊条;3、材料要求:①20钢管必须通直,不得有较明显的变形、裂纹、严重锈蚀;所有立杆、大小横杆统一刷一遍防锈漆。
二、作业条件:1、外用电梯楼层平台安装到位,验收合格;2、现场外用电梯脚手架己经搭设完毕,并验收合格;3、各种材料己经进场,并经验收合格。
三、施工工艺:1>外用电梯防护门采用推拉式防护门;2、外用电梯防护门采用钢栅门进行防护,门宽度X高度=1500mmX 1800mm (指外边线尺寸);3、防护钢筋门上方有壹根水平钢管,该钢管距平台地面不大于1.8米,钢管长度不小于1.5米;4、防护门侧面有①20钢管焊制两个门栓轴孔;5、采用①22钢筋,利用钢筋弯曲机进行门轴的加工,弯曲部分的长度不小于24厘米,一边焊接于平台脚手架钢管立杆相应位置,一端的弯曲部分与钢管立杆满焊,另一端作为门轴使用;6、在焊制门轴过程中,提前进行门轴位置的放线,核查无误后进行焊接作业,焊接过程中注意施工安全;7、安装防护门前应先刷防护门保护漆及防护门外侧面喷涂企业标识;8、门框与外用电梯平台架牢固焊接,采用电焊方式,焊接部位焊缝长度不小于14厘米;9、焊接要求:凡焊接处必须焊接牢固,焊缝外观质量应符合下列规定:焊缝按一级焊缝设计,不得存在未满焊、根部收缩、咬边、未融合等缺陷,且不得存在表面气孔、夹渣、裂纹和电弧擦伤等缺陷进入施工现场,必须戴好安全帽,高处作业、临边作业还必须系好安全带,穿好防滑鞋;10、施工用电应符合现行《建筑现场临时用电安全技术规范》要求,焊接过程中注意焊接火花伤人;11>焊制的门及框经验收合格后方可投入安装;12、安装过程中采用外用电梯配合,在安装过程中不得使用外用电梯进行运输;13、六级以上大风、下雨、下雪浓雾及夜间禁止安装作业;14、架子工、电焊工、电工、外用电梯司机、信号工等特种作业人员必须持证上岗;15、安装过程中严禁高空抛物,防止落物打击;16、电焊工作业应穿工作服、绝缘鞋、戴绝缘手套、防护而罩等安全防护用品;17、在进行焊接作业前,应检查焊机和工具,如焊钳和电缆是否绝缘、焊机外壳保护接地等,确保作业时不漏电;18、焊接临时接地线头严禁浮搭,必须牢固压紧,用专用绝缘胶布包紧;19、操作时遇下列情况之一,必须切断电源;(1)改变电焊机接头时;(2)更换焊件需要改接二次回路时;(3)转移工作地点需要搬动焊机时;(4)焊机需要检修时;(5)更换保险装置时;(6)工作完毕或临时离开操作现场时。
防护门安装技术交底
为了确保防护门的正确安装和使用,本文档对防护门的安装技术进行详细交底。
1. 安装前准备
- 确认防护门的型号、尺寸和数量,以及安装位置。
- 检查安装位置是否符合相关安全要求和规范。
- 清理安装位置,确保无杂物和障碍物。
2. 安装步骤
1) 将防护门零件按照说明书进行组装。
2) 将组装好的防护门放置在安装位置,并使用水平仪进行水平校准。
3) 使用螺丝刀或扳手将防护门固定在安装位置上。
4) 检查防护门的开启和关闭是否正常,是否有任何卡阻情况。
5) 若安装多个防护门,需要确保其相互间距和对正程度。
3. 安全使用和维护
- 使用防护门时要遵守相应的使用说明和安全要求,确保人身
安全。
- 定期检查防护门的固定件和开闭装置是否正常,如有异常应
及时修理或更换。
- 防止以任何方式修改、拆卸或破坏防护门,确保其正常功能
和安全性。
注意事项:
- 安装防护门时,应当遵循安全操作规范,避免操作失误。
- 如需更详细的安装步骤和要求,请参考防护门的安装说明书。
以上为防护门安装技术交底的内容,请在安装前仔细阅读并按
照要求进行操作。
如有任何疑问或问题,请及时咨询相关技术人员
或厂家支持。
交底内容:
1、一层悬挑脚手架高度不宜超过20m,悬挑梁规格及布置间距、架体杆件间距、剪刀撑设置、架体拆搭安全措施等技术要求应按审批后的专项方案进行。
悬挑钢梁截面不小于160mm,其锚固长度不小于悬挑长度的1.25倍,其他安全防护要求同落地脚手架;
2、每个型钢悬挑梁外端宜设置14钢丝绳或钢拉杆与上一层建筑结构斜拉结;
3、脚手架底部应严密封闭,防止钢管等材料掉落伤人,在底部挂平网,在上部要铺模板,模板应锯整齐。
在钢丝绳、钢管等部位要注意不留空隙。
架体上的杂物要及时清理干净。
交底内容:
1、采用型钢焊接成主框架,主挑梁必须与建筑结构连接,两侧应分别设置前后两道斜拉接钢丝绳;
2、卸料平台底部应满铺脚手板,并固定牢固;
3、每次安装后均应进行验收,并做好记录;
4、平台两侧应设置固定的防护栏杆,其立杆与主挑梁连接固定;
5、防护栏杆内侧宜采用脚手板封闭,并悬挂限载标识牌。
6、搭设时不得与脚手架连接;
7、使用中应加强维护,而且不准长时间存放重物。
8、斜拉钢丝绳型号为18。

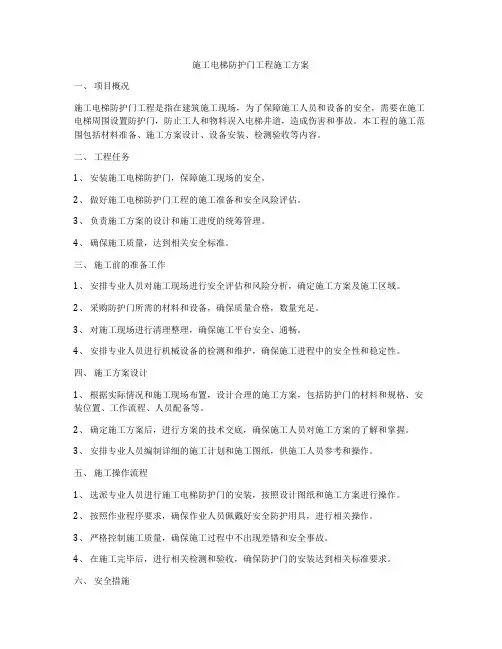

施工电梯防护门工程施工方案一、项目概况施工电梯防护门工程是指在建筑施工现场,为了保障施工人员和设备的安全,需要在施工电梯周围设置防护门,防止工人和物料误入电梯井道,造成伤害和事故。
本工程的施工范围包括材料准备、施工方案设计、设备安装、检测验收等内容。
二、工程任务1、安装施工电梯防护门,保障施工现场的安全。
2、做好施工电梯防护门工程的施工准备和安全风险评估。
3、负责施工方案的设计和施工进度的统筹管理。
4、确保施工质量,达到相关安全标准。
三、施工前的准备工作1、安排专业人员对施工现场进行安全评估和风险分析,确定施工方案及施工区域。
2、采购防护门所需的材料和设备,确保质量合格,数量充足。
3、对施工现场进行清理整理,确保施工平台安全、通畅。
4、安排专业人员进行机械设备的检测和维护,确保施工进程中的安全性和稳定性。
四、施工方案设计1、根据实际情况和施工现场布置,设计合理的施工方案,包括防护门的材料和规格、安装位置、工作流程、人员配备等。
2、确定施工方案后,进行方案的技术交底,确保施工人员对施工方案的了解和掌握。
3、安排专业人员编制详细的施工计划和施工图纸,供施工人员参考和操作。
五、施工操作流程1、选派专业人员进行施工电梯防护门的安装,按照设计图纸和施工方案进行操作。
2、按照作业程序要求,确保作业人员佩戴好安全防护用具,进行相关操作。
3、严格控制施工质量,确保施工过程中不出现差错和安全事故。
4、在施工完毕后,进行相关检测和验收,确保防护门的安装达到相关标准要求。
六、安全措施1、在施工现场,设置明显的警示标志,提醒人员注意安全。
2、对施工现场进行定期巡检,及时处理施工现场的安全隐患,确保安全生产。
3、对施工人员进行安全教育和培训,提高他们的安全意识和操作技能。
七、施工后的清理1、施工完成后,对施工现场进行及时的清理和整理,确保施工现场的干净整洁。
2、对施工设备和材料进行分类整理和妥善存放,以备下次使用。
八、总结本工程的施工方案是根据实际情况设计的,全部工作人员必须严格按照方案要求进行操作,确保施工质量和安全。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
安全管理之施工电梯安全防护门施工流程及要求施工电梯是建筑工地运输人员和物资的重要设备,对保障人员和物资的安全至关重要。
其中,安全防护门作为施工电梯的重要组成部分,其施工流程和要求更是必须要重视的环节。
本文主要介绍施工电梯安全防护门的施工流程和要求。
施工流程准备工作在施工电梯安排使用前,应进行开箱验货。
检查安全防护门的各个部件是否完好无损、有无缺失、脱漆和锈蚀等情况。
将安全防护门各个部分进行分类,并与安装图纸相对比,以确保备件完全齐备。
安全防护门组装将施工电梯的钢筋架构装好,在组装前应将架构表面进行清洁、处理,并开展油漆的喷涂,让其具有抗腐蚀、防水和耐磨损等特性。
可将架构放在晾衣杆上,以方便组装。
将门板和门框搭配好就进行焊接,待焊接牢固后,将其放到架构上,进行大臂及气缸的安装。
安装调试安装时,需要确保各个部分的安装精度,要求很高。
安装工作完成后,需要进行安全防护门的调试。
进行检查后应调试后进水,检查全部关门速度、整体精度等项目,确保安全防护门性能稳定,符合国家安全要求。
如有问题应及时予以修改或更换组件。
要求施工安全要求为了保障安全防护门施工的安全性,应该在施工现场逐步加强各项检查,防止施工中出现安全事故。
在进行施工前,应制定出详细的施工方案和安全管理方案,安排专人负责组织施工进程,并在整个施工过程中进行监控和评估,避免产生人员伤亡和物品损失等问题。
门体质量要求安全防护门的构造材料,应坚固耐用,质量过关,能够承担一定重量和防护的作用,可根据施工电梯的尺寸和需要,进行对应大小的设计,确保门体的质量满足相关的安全标准和质量审查要求。
门体装置要求安全防护门在安装中,需要保证其装置稳固,能够承担较大的荷重,能够保护施工电梯上人员的安全。
安装时,要保证门体的安装精度,避免装置上的歪斜或存在安全隐患。
门体使用要求安全防护门需作为施工电梯的输送方式,承受施工工人及物资的使用过程,因此在施工过程中需对其进行全面的质量管控和评估。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改施工电梯安全防护门施工流程及要求(通用版)Safety management is an important part of production management. Safety and production are inthe implementation process施工电梯安全防护门施工流程及要求(通用版)施工电梯安全防护门【施工电梯门】安装要求和施工流程安装要求:1、主体工程施工的时候施工电梯要安装。
一般施工到15米左右开始安装。
2、施工电梯通常称为施工升降机,但施工升降机包括的定义更宽广,施工平台也属于施工升降机系列。
单纯的施工电梯是由轿厢、驱动机构、标准节、附墙、底盘、围栏、电气系统等几部分组成,是建筑中经常使用的载人载货施工机械,由于其独特的箱体结构使其乘坐起来既舒适又安全,施工电梯在工地上通常是配合塔吊使用,一般载重量在1-3吨,运行速度为1-60M/min。
我国生产的施工升降机越来越成熟,逐步走向国际。
3、建筑主体工程指基于地基基础之上,接受、承担和传递建设工程所有上部荷载,维持结构整体性、稳定性和安全性的承重结构体系。
当然要安装。
一般建筑到4层大约10米的时候应安装,要不人上上下下即耽误时间有危险,还有运一些材料,不能光依靠塔吊,太慢施工电梯安全防护门施工电梯安全防护门施工流程及要求_1施工电梯安全防护门施工流程及要求_2施工电梯安全防护门施工流程及要求_3施工电梯安全防护门施工流程及要求_4施工流程1.电梯井道土建工程进行检测,以确定其位置尺寸是否符合电梯制造单位所提供的土建布置图和其他要求。
2.对层门的预留孔洞设置防护栏杆,机房通向井道的预留孔设置临时盖板。
一、交底目的为确保楼层防护门拆除施工过程中工作人员的人身安全及工程顺利进行,特进行安全技术交底。
二、工程概况1. 拆除工程地点:[具体地址]2. 拆除工程内容:[具体拆除内容,如防护门、窗、墙等]3. 拆除工程期限:[具体日期]4. 参与人员:[具体人员名单及职责]三、安全技术措施1. 人员安全(1)作业人员入场前必须进行入场教育考试,合格后方可上岗作业。
(2)作业人员进入施工现场必须戴合格的安全帽,系好下额带,锁好带口;严禁赤背,穿拖鞋。
(3)作业人员严禁酒后作业,严禁吸烟,禁止追逐打闹,禁止私自动用明火。
(4)特殊工种持证上岗,衣着要灵便。
(5)禁止私自拆除移动防护设备、电器设备;禁止操作与自己无关的机械设备。
2. 施工现场安全(1)现场设置安全监护人员,明确其职责,确保现场安全。
(2)作业区周边设置安全围挡及警示牌,提醒无关人员注意安全。
(3)切断原给排水、电、暖、燃气等源头和拆除各种管道、线网时必须符合安全要求。
(4)拆除工程施工所需的水、电应另行设计专用的临时配电线路、供水管道。
3. 拆除作业安全(1)拆除前,应对现场进行全面检查,确认拆除区域周围无障碍物,确保作业空间。
(2)拆除过程中,严禁在同一时间内进行多部位拆除作业,避免造成坍塌事故。
(3)拆除建筑物时,应自上而下顺序进行,先拆除非承重结构,再拆除承重部分。
(4)拆除过程中,应确保拆除区域周围安全距离,防止无关人员进入。
(5)拆除过程中,若发现建筑物结构异常,应立即停止作业,报告负责人进行处理。
4. 脚手架及防护设施(1)拆除作业时,应搭设符合规定的脚手架,确保作业人员安全。
(2)脚手架搭设过程中,应确保其稳定性,防止倾倒。
(3)脚手架拆除时,应从上至下逐层拆除,严禁从下至上拆除。
(4)拆除作业过程中,应设置防护栏杆,防止人员坠落。
四、应急措施1. 作业过程中,如发现异常情况,应立即停止作业,并报告负责人。
2. 发生安全事故时,应立即启动应急预案,及时采取救援措施。
66#楼施工升降机楼层防护门安装技术交底
一、材料准备:
1、材料:Ф12钢筋、Ф20钢管;
2、机具:电焊机、E43焊条;
3、材料要求:Ф20钢管必须通直,不得有较明显的变形、裂纹、严重锈蚀;所有立杆、大小横杆统一刷一遍防锈漆。
二、作业条件:
1、外用电梯楼层平台安装到位,验收合格;
2、现场外用电梯脚手架已经搭设完毕,并验收合格;
3、各种材料已经进场,并经验收合格。
三、施工工艺:
1、外用电梯防护门采用推拉式防护门;
2、外用电梯防护门采用钢栅门进行防护,门宽度×高度=1500mm×1800mm(指外边线尺寸);
3、防护钢筋门上方有壹根水平钢管,该钢管距平台地面不大于 1.8米,钢管长度不小于1.5米;
4、防护门侧面有Ф20钢管焊制两个门栓轴孔;
5、采用Ф12钢筋,利用钢筋弯曲机进行门轴的加工,弯曲部分的长度不小于14厘米,一边焊接于平台脚手架钢管立杆相应位置,一端的弯曲部分与钢管立杆满焊,另一端作为门轴使用;
6、在焊制门轴过程中,提前进行门轴位置的放线,核查无误后进行焊接作业,焊接过程中注意施工安全;
7、安装防护门前应先刷防护门保护漆及防护门外侧面喷涂企业标识;
8、门框与外用电梯平台架牢固焊接,采用电焊方式,焊接部位焊缝长度不小于14厘米;
9、焊接要求:凡焊接处必须焊接牢固,焊缝外观质量应符合下列规定:焊缝按一级焊缝设计,不得存在未满焊、根部收缩、咬边、未融合等缺陷,且不得存在表面气孔、夹渣、裂纹和电弧擦伤等缺陷进入施工现场,必须戴好安全帽,高处作业、临边作业还必须系好安全带,穿好防滑鞋;
10、施工用电应符合现行《建筑现场临时用电安全技术规范》要求,焊接过程中注意焊接火花伤人;
11、焊制的门及框经验收合格后方可投入安装;
12、安装过程中采用外用电梯配合,在安装过程中不得使用外用电梯进行运输;
13、六级以上大风、下雨、下雪浓雾及夜间禁止安装作业;
14、架子工、电焊工、电工、外用电梯司机、信号工等特种作业人员必须持证上岗;
15、安装过程中严禁高空抛物,防止落物打击;
16、电焊工作业应穿工作服、绝缘鞋、戴绝缘手套、防护面罩等安全防护用品;
17、在进行焊接作业前,应检查焊机和工具,如焊钳和电缆是否绝缘、焊机外壳保护接地等,确保作业时不漏电;
18、焊接临时接地线头严禁浮搭,必须牢固压紧,用专用绝缘胶布包紧;
19、操作时遇下列情况之一,必须切断电源;(1)改变电焊机接头时;(2)更换焊件需要改接二次回路时;(3)转移工作地点需要搬动焊机时;(4)焊机需要检修时;(5)更换保险装置时;(6)工作完毕或临时离开操作现场时。
20、氧气瓶、乙炔瓶必须间距5m以上,与焊机等明火距离不小于10m,氧气瓶不得在阳光下爆晒,严禁使用无减压器的氧气瓶作业;
21、每天上下班对防护门进行全面检查,发现异常立即停止外用电梯使用,并要及时对防护门进行维护,维修后重新验收合格后投入使用。
