灰库系统运行规程1
- 格式:doc
- 大小:2.08 MB
- 文档页数:27
第一章本体技术规范一、设备简要特性东滩矿电厂的三台电除尘为冶金工业部安全环保研究院生产的卧式单室三电场普通静电收尘器,其型号为WP55-3,整体尺寸为20370×9610×17670,有效截面积为7.2×7.55=54.21m²,设计效率≥99%或排放浓度≤400 mg/um3,具有效率高,耗电少等特点。
二、.电除尘器本体技术规范六、壳体钢架结构(柱子在电场内)七、电晕极连接方式柜架式八、阳极连接方式固接十、接地电阻≤2Ω第二章电除尘器整机启动前检查第一节本体部分一、检查电场内部无杂物,同极距和异极距的最小放电距离符合设计要求。
二、检查电场内零部件的尖角、毛刺,尤其极板和极柜架,发现毛刺,即予以消除。
三、检查阴阳极振打机构是否转动灵活,方向和振打位置是否正确,有无卡涩现象。
四、检查气流分布板、阻流板、槽型板的固定和焊接是否符合要求。
五、关闭所有人孔门,并检查行程开关是否到位。
六、检查各部栏杆、平台、扶梯牢固安全,畅通无杂物,各外照明畅通无杂物,工作现场清洁卫生。
七、灰斗下部闸板处于开启状态。
八、各设备、系统及安全的标志齐全,清晰。
九、检修工作票已终结。
第二节高压供电回路部分一、所有高压设备,必须严格符合部颁有关规定及《电业安全工作规格(发电厂及变电所部分)》的有关规定。
二、电气设备的接地装置,应符合SDJ8—79《电力设备接地设计技术规程》的要求。
三、检查硅整流变压器低压绕阻对地绝缘,用1000V兆欧表,读数在300兆欧以上。
四、用2500V兆欧表测定变压网络的对地绝缘电阻,应大于1000兆欧。
五、电除尘器外,高压整流器及正极联线应完好,并牢固联拉,接地电阻小于2欧。
六、高压硅整流变压器温度表指示正确,硅胶呈蓝色,呼吸器完4好。
七、高压硅整流变压器本体和油枕无漏油现象,油位在油位计的1/3~2/3范围内。
八、高压柜各速熔折器及二次接地保险良好。
主令开关在断开位置。
第一篇除灰系统运行规程第一章主题内容与适用范围本规程规定了除灰运行的基本要求、运行方式、异常运行和事故处理。
本规程适用于#1-#3炉除灰系统的运行管理工作。
下列人员应熟悉和执行本规程:公司生产技术领导、生技部、安质部、运行分场、检修分场负责人及有关专工、值长、锅炉班长、除灰运行人员及其它相关人员。
第二章引用标准下列标准包含的条文,通过本规程中引用而构成为本规程的条文,在规程出版时,所示版本均为有效。
所有标准都会被修订,使用本规程的各方应探讨使用下列标准最新版本的可能性。
《电力工业安全规程》、《空气压缩机操作维护说明书》、《罗茨鼓风机使用说明书》、《除灰系统设计技术规范》。
第三章设备规范3.1除灰系统本除灰系统为正压气力除灰系统,电除尘收集的灰通过阀门,定量下落到下面的仓泵内,利用空气压缩机压缩的高压空气,通过耐磨管道输送到灰库。
3.2压缩空气系统3.2.1空压机除灰系统采用螺杆式空气压缩机做为动力用气,压缩机出口高压空气经过过滤器、冷冻干燥机进入到一号储气罐,一号储气罐分为两路,一路经精密过滤器过滤,送往二号储气罐,二号储气罐出口的压缩空气用于除灰系统气动阀门,锅炉房用检修压缩气等;一路直达三号储气罐,用于除灰工作用气。
(本部分待定)3.3仓泵系统仓泵在电除尘器下,每个电除尘灰斗出口对应一个仓泵,灰斗下灰口到仓泵之间连接一个闸板阀、一次进料气动蝶阀、二次进料气动蝶阀,考虑灰斗的膨胀,在一二次进料阀之间安装一只波纹管。
仓泵进气管道有一只进气手动阀,一只进气气动蝶阀,工作中,手动阀常开,通过开启气动进气阀进行工作。
仓泵的出口设置一只气动球阀做为出料阀。
为了能让灰斗的灰能顺利进入仓泵,仓泵与电除尘器灰斗间安装一只排气阀。
仓泵上设置检修人孔门,用于仓泵内部检修。
每台仓泵均安装一只气动阀门控制柜,用于远程或就地开关仓泵上的各种阀门。
3.4气化风系统一期工程设置一座灰库,灰库气化风机布置在室内设置二台灰库气化风机,一用一备,产生的低压压缩空气,经电加热器加热到126℃,用于灰库内灰的流化加热。

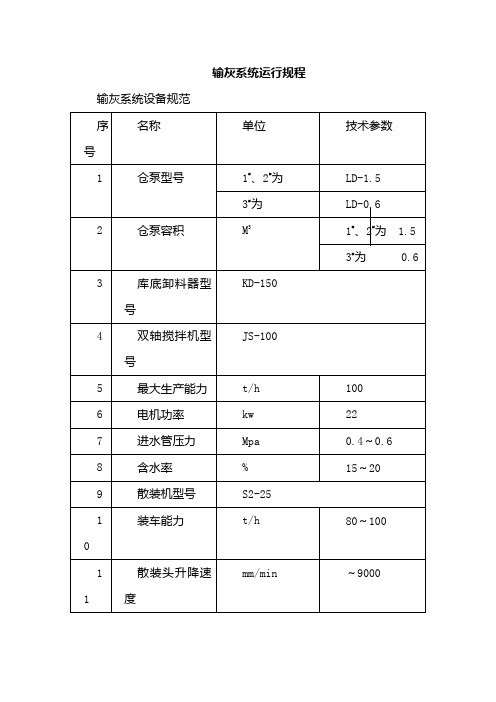

输灰系统运行规程输灰系统设备规范二、输灰系统运行1.运行前的检查(1)气源压力正常。
(2)各部位螺丝紧固,连接部位牢固。
(3)各气动阀、手动阀开关位置正确,开关灵活,无卡涩漏气、漏灰现象。
(4)仓泵、输灰管无堵灰现象。
(5)控制系统正常,系统“投入/退出”按钮在“投入”位置。
(6)灰库球阀开关正确,除尘器正常,脉冲吹堵正常。
2.输灰操作(1)手动输灰操作a、将现场控柜内“手动/自动”旋钮,旋到“手动”位置。
b、按“加压”,待压力升至0.2Mpa时,按“防堵”和“输送”C、持仓泵内灰输送完,压力降至接近0时,按“停止”按钮。
d.按“下料”,等料位报警或到设定时间后,重复以上操作。
(2)自动输灰操作a、就地控制柜“自动/手动”旋钮在“自动”位置。
b、将控制室总控制柜仓泵“退出/投人”旋钮,旋至“投入”位置,仓泵就会自动输灰。
在输灰前,仓泵会先空送一次,然后再下料输灰。
(3)输灰注意事项a、仓泵在输灰前,气源压力不应低于0.5Mpa。
b、仓泵进气压力(经减压阀后)不应低于0.25Mpa。
C、仓泵加压,输送压力为0.15Mpa。
d、输送结束压力为0.05Mpa。
e、超压压力(堵塞压力)为0.45Mpa,当灰颗粒较大,较难输送时,此压力可适当提高。
f、输灰前应保证灰库电源正常,从而保证灰库球阀在正确位置。
3.灰库湿放灰操作(1)手动操作a、将控制柜湿放灰“手动/自动”旋钮旋到“手动”位置。
b.开启搅拌机电机。
c、开启湿灰卸料器加料。
d、开启气动水阀加水。
e、下料完后,关闭湿灰卸料器,停止加料。
f、关闭气动水阀,停止加水。
g、待全部物料下完后,停止电机运行。
(2)自动操作a、将控制旋钮旋至“自动位置”。
b、开启搅拌机后,系统会自动开启湿灰卸料器和气动水阀。
C、按湿灰卸料器“停”后,系统会自动关闭气动水阀,延时一段时间后停搅拌机电机。
4.灰库干放灰操作(1)手动操作a、待拉干灰的罐车停在正确位置后,将控制旋钮旋至“手动”位置。
MW机组干灰系统运行规程————————————————————————————————作者:————————————————————————————————日期:2×600MW 机组干灰系统运行规程1 干灰系统概述国电益阳发电有限公司3、4号机组2×630MW 国产燃煤机组飞灰处理系统工程于2008年12月建成投产,灰渣系统按照“灰渣分除、干湿并排、干灰粗细分排”的原则建设。
两台炉的输送用气、灰库设施和控制系统均为公用。
干灰采用气力输送至灰库,输灰距离约0.8公里。
干灰库共设3座直径15M 的贮灰库,每座灰库有效容积约3000m 3, 3座灰库可以满足两台炉48小时的灰量贮存,另设计一级成品库1座,有效容积约800 m 3。
每台炉根据粗、细灰分排的原则,粗、细灰管分别设置,一、二、三电场的飞灰输至原灰库或粗灰库,四、五电场的飞灰可输至原灰库或细灰库。
干灰库主要由灰库本体、气化风系统、干灰分选系统、干灰散装打包系统、事故水排系统等组成,主要设备有:高压离心分选风机、吸尘风机、布袋除尘器、旋风分离器、分选机、气化风机、灰库排污泵、干灰散装机、电动给料机、干灰打包机、灰水混合器、干灰锁气器、湿灰搅拌机等。
为便于干灰综合利用,在灰库处设置了干灰分选系统共2套,每套分选系统出力为40t/h ,可对气力输送系统输送至原灰库的粗灰进行分选,分选出的粗、细灰分别进入粗、细灰库。
每个灰库顶部,均配有布袋除尘器,以保证灰库外排空气的含尘量符合国家环保部门废气排放的标准。
灰库顶部还设有真空压力释放阀,保证灰库在大量卸灰或温度急剧变化时平衡灰库内外压力从而保证灰库的安全。
该系统工艺流程图如下:排 气装 装车外运排大气 库顶布袋除尘器 电除尘器灰斗排灰 输送压 力容器 干 灰 库 灰 浆 泵 灰库气化风机 电加热器 螺杆式 空压机综合利用 干灰制浆机灰 场2 灰库设备规范项目数量参数备注分选机 2 型号:FX-40 出力:40t/h 电机功率:11KW旋风分离器 4 型号:XF-40 出力:40t/h高压离心风机 2 型号:9-19-14D 流量:660m3/min 出口风压:11.6-11.9KPa电机型号:YKK3553-4功率:220KW 转速:1480rpm气灰混合器 2 型号:FX-QHT-400 φ720×800 变频锁气器 2 型号:XG-40/400×400干灰打包机 1 型号:G50BF-2型出力:30t/h,型式:双嘴固定式结构,带电动锁气器、手动插板门和收尘装置电机功率:5.5+4+2.2+0.15KW压力真空释放阀 3 直径:Φ508mm 整定压力:+2.58~-0.86KPa库顶布袋除尘器 3 型号:DMC-252YY-00型过滤面积:252m2处理风量:12128 m3/h库顶布袋除尘器排气风机3型号:4-72-No5a功率:15KW干灰散装机8 型号:HSZ-100 出力:100t/h 伸缩距离1100~3000mm电机功率:3+0.55KW灰库气化风电加热器 4 型号:GCH-A型流量:23 m3/min △t=232℃功率:120KW灰库气化风机 4 型号:5CPL13型流量:22.6 m3/min 风压:98KPa 电机型号:Y280M-4 功率:75KW3库顶管路切换阀系统3.1 库顶切换阀库顶切换阀安装在灰库的顶部。
灰库设备操作规程:1.确认就地气路旁通阀已关闭,主气路阀门已打开。
2.给电源柜送电,给各个设备送电。
3.启动空压机,平时在送灰过程中保持24小时运行,空压机的好坏直接影响到仓泵的送灰,若空压机停止,切换阀不能开启,布袋除尘器无法工作,将引起堵管现象。
4.启动冷干机。
5.开启布袋除尘器及布袋除尘器风机,灰库在进灰过程中不允许停布袋除尘器,否则仓泵将不能运行。
布袋除尘器喷吹间隔设为10秒,10个电磁阀轮流动作,脉冲动作时间设为50毫秒,长期运行过程中若发现灰库背压过高,请适当调整布袋除尘器喷吹间隔(具体详见说明书),当发现布袋除尘器风机出口有灰时,请检查布袋是否破损。
平时在运行过程中,最起码一天一查,确认布袋电磁阀动作是否正常,否则易引起灰库背压过高,影响输灰。
布袋除尘器一般一年一小修,两年一大修。
6.开启气化电磁阀(气化电磁阀控制用气必须控制在2KG,气压太高易引起电磁阀无法关闭的现象),启动罗茨风机,5秒钟后电加热自动开启(电加热平时必须打到“现开”状态)。
电加热控制温度设定在150ºC,高限保护温度设在180ºC(用户可根据实际情况自行调整,但高限保护温度必须设得比控制温度高30ºC左右)。
气化装置不必24小时开启,当落灰不畅时建议用气化系统。
不用气化系统时,建议关闭气化电磁阀。
气化装置的使用将加大布袋除尘器的排放负荷。
7.灰库散装机操作过程如下:A)确认散装机控制箱、阀门控制箱已经通电、通气,同时面板电源指示灯亮,若不亮,请检查是否已经送电,熔断丝是否烧坏。
B)确认散装机手动蝶阀已经打开,散装车已经就位。
C)先下降卸料头,对准散装车进灰口。
然后开启引风机,开启锁气器,气动蝶阀自动打开。
灰自灰库进入散装车,同时扬灰经引风机到小布袋除尘器保存(当小布袋除尘器灰位过高时,请手动放灰)。
D)当散装车灰满之后,料位计触发动作,锁气器、气动蝶阀自动关闭,然后停引风机,再上升卸料头。
天津国投津能发电有限公司灰库系统运行规程2010年7月目录1 灰库系统运行 (3)2 飞灰分选系统运行 (6)2.1 大灰库飞灰分选系统运行 (6)2.2 小灰库飞灰分选系统运行 (9)3.建材厂用气力输灰系统运行 (25)1 灰库系统运行1.1 运行前检查1.1.1 检修工作结束,工作票终结收回。
1.1.2 检查灰库布袋除尘过滤器布袋完好无破损,无堵塞及脱落现象,布袋除尘器检查孔严密无漏灰,漏风现象,反吹洗正常,供气管路无漏气。
1.1.3 灰库布袋除尘过滤器脉冲反吹电磁阀切换正常。
1.1.4 检查灰库料位计指示、显示正常。
1.1.5 检查灰库干灰散装机伸缩头动作灵活,其布袋除尘器及除尘风机完好。
1.1.6 检查灰库电动给料机轴头无漏灰,润滑油充足,机械部分无犯卡。
1.1.7 检查灰库卸灰圆顶阀密封良好,控制气管路无漏气。
1.1.8 检查灰库排污水泵润滑油充足,机械无犯卡。
1.1.9 检查湿式搅拌机减速机润滑油量充足,油质良好,各转动部件无卡涩,搅拌机内部无积灰,喷嘴无堵塞,喷水角度正确。
1.1.10 检查双轴搅拌机和给料机的管道、阀门连接完好,搅拌机各轴承已加注合格的润滑油、润滑脂,检查搅拌机仓内无块状异物,无大量积灰1.1.11 检查双轴搅拌机调湿水入口压力正常(压力指示在0.3 MPa以上)。
1.1.12 检查运灰的罐车符合装车要求。
1.1.13 检查灰库系统设备的电动机及接地线良好。
1.1.14 气化风系统启动前的检查1)检修工作结束,工作票终结收回。
2)检查气化风机及电动机地脚螺丝无松动,皮带安全罩牢固可靠。
3)检查气化风机电动机接线正确,接地线良好。
4)检查气化风机油位正常。
5)检查气化风机皮带松紧适度。
6)检查气化风机入口空气滤清器无堵塞。
7)检查气化风机及电加热器控制箱上电源指示灯亮,电压表指示正常。
8)检查电加热器外壳完整,电源及接地线良好。
1.2 灰库系统的运行操作1.2.1 气化风机及电加热器在上位机的启动1)开启灰库气化风各阀门。
气力输灰系统运行操作规程一、概述 (1)二、仓泵工作原理 (1)三、输灰系统的启动及维修 (2)一、概述本系统分成三大部分作介绍,其总的工艺流程如下图。
1.1 正压浓相气力输送系统,顾名思义是以压缩空气作为动力来输送物料的。
为保证系统的正常工作,必须提供高品质的压缩空气1.2 仓泵作为本系统的主要设备之一,它的功能是利用空压机房提供的高品质的压缩空气作为动力,不断地把飞灰通过管道输送到目的地。
它主要包括以下设备:A.仓泵:仓泵作为整体,它包括进料阀、出料阀、透气阀等。
B. 阀门就地控制箱及中心可编程控器等。
1.3 输送管路:它主要包括如下设备:输送管、伸缩节。
1.4 灰库系统它主要包括如下设备:散装机、脉冲反吹布袋除尘器、真空压力释放阀、高低限料位计二、仓泵工作原理仓泵作为一个完整的整体应包括以下设备:仓泵本体、进料阀、出料阀、透气阀、料位计、压力开关、仓泵进气管路、阀门就地控制箱仓泵的工作就是靠上述设备在中心程控器的协调下来实现的。
对一个独立的仓泵系统来说,其整个工作过程分为三个阶段(对下引式仓泵)。
A. 进料阶段B. 输送阶段C. 吹扫阶段(无)2.1 进料阶段,在此阶段仓泵设备工作状态如下:A. 进料阀、透气阀处于开启状态B. 出料阀处于关闭状态C. 进气阀处于关闭状态D. 料位计处于开启状态本系统运行目前根据料位时间触发功能。
主要为灰量少的仓泵所设置,以防止飞灰长时间停留在仓泵内,温度太低后结块,增加输送难度。
时间触发功能由PLC自动实行,即进料阀开启后一定时间,则进料结束,进料阀关闭。
进入下一阶段。
备注:本系统另有料位触发功能。
飞灰上升,当料位计触点碰到飞灰时,料位计通过阀门控制箱发出信号到PLC,此时仓泵进料结束,进料阀关闭,自动进入下一阶段。
2.2 输送阶段,此泵设备状态如下:A. 进料阀处于关闭状态B. 出料阀处于开启状态C. 进气阀处于开启状态D. 压力开关检测管道内压力此时仓泵处于输送状态,仓泵经出料阀到输送管,最后到达灰库。
灰库运行项目操作规范本第一章总则第一条为了规范灰库运行项目的操作流程,确保项目安全、高效、可控,提高项目运行效果,制定本规范。
第二条本规范适用于所有灰库运行项目,包括但不限于服务器搭建、软件安装、数据库迁移等。
第三条项目经理负责制定项目操作规范,并向相关人员进行培训与指导。
第二章项目操作流程第四条项目操作流程应包括以下步骤:需求分析、系统设计、开发测试、上线部署、运维维护。
第五条需求分析阶段,项目经理应与业务人员充分沟通,明确项目需求和目标,并进行需求规划和需求分解。
第六条系统设计阶段,开发人员应根据需求分析结果进行系统设计,包括数据库设计、接口设计、界面设计等。
第七条开发测试阶段,开发人员应按照设计文档进行开发,并进行单元测试、集成测试和系统测试。
第八条上线部署阶段,运维人员应根据上线计划,进行服务器搭建、软件安装、数据库迁移等工作,确保系统顺利上线。
第九条运维维护阶段,运维人员应对系统进行监控、性能优化和故障处理,确保系统稳定运行。
第三章项目操作规范第十条项目操作规范应包括以下内容:操作环境、操作步骤、操作原则。
第十一条操作环境应包括硬件环境、软件环境和网络环境等,确保操作步骤的顺利进行。
第十二条操作步骤应详细说明每个操作的具体步骤和操作对象,以及操作前后的验证和测试方法。
第十三条操作原则应包括安全原则、效率原则和可控原则。
安全原则要求操作人员确保操作过程中不对系统造成任何损害;效率原则要求操作人员尽可能提高操作效率;可控原则要求操作人员能够控制操作过程,确保操作结果可预期。
第四章项目操作管理第十四条项目操作规范应定期进行评审和更新,及时反馈和处理操作中的问题和风险。
第十五条项目操作记录应详细记录每次操作的时间、操作人员、操作内容和操作结果,以备案和追溯。
第十六条项目操作培训应定期进行,确保相关人员熟练掌握操作规范和操作流程。
第十七条项目操作问题应及时进行沟通和解决,确保项目顺利进行。
第五章项目操作风险第十八条项目操作风险应及时进行评估和控制,制定相应的应急预案和风险控制措施。
灰库气化系统运行操作规程1.灰库、灰斗气化系统概述灰库、灰斗气化风系统主要由气化风机、电加热器和气化板及气化风管路组成。
其作用是为灰库灰斗提供气化风,增加灰的流动性,防止灰库灰斗内的灰板结,确保灰始终处于一种流化状态,保证卸灰正常。
每台炉设置了两台气化风机,一台运行一台备用;灰库设4台气化风机,三运一备。
在气化风母管装有电加热装置,将气化风加热至120℃左右,以保证灰温,加热器配有自动恒温控制装置。
气化风量按运行时最大用气量的110%设计,风机的风压满足系统计算风压的120%。
2.灰库灰斗气化风系统启动前的检查2.1灰库或灰斗气化风系统检修工作结束,工作票已终结。
2.2检查管线系统阀门位置正确。
2.3气化风机及电机辅机设备完好。
2.4传动皮带松紧适当,无断裂和损坏。
2.5气化风机入口滤网清洁,无堵塞。
2.6气化风机润滑部位油质良好,无渗漏油现象。
2.7检查气化风机电机接地线、口线连接完好,电机外观完好,地脚螺丝紧固,符合启动条件。
2.8气化风机地脚螺丝牢固齐全,防护罩牢固可靠。
2.9入口真空监测装置良好,压力表完好,指示正确。
2.10手动盘车,确认风机内部是否有异物,若有异物,则转动不灵活,且有异常的声音,这时必须拆卸配管,检查并清扫其内部2.11气化风机电机、气化风电加热器绝缘合格并送电。
2.12把气化风加热器控制开关打到“远程”位置。
3.气化风系统启动锅炉点火前2小时,启动灰斗气化风系统运行。
灰库卸灰系统启动前30分钟,投入灰库气化风系统。
3.1气化风机就地启动3.1.1把气化风机运行方式选择开关打到“就地”位置。
3.1.2开启气化风机出口电动阀。
3.1.3在就地控制盘按下启动按钮。
3.1.4检查风机启动后运行正常,出口压力正常。
3.1.5投入气化风加热器并检查运行正常。
3.2气化风机远程启动3.2.1把气化风机运行方式选择开关打到“远程”位置。
3.2.2确认气化风机出口电动阀开启。
3.2.3在辅控网上启动气化风机。
灰库运行项目操作规程1客观的为了保证灰库的有序运行和生产、规范化,确保灰库运行生产的安全、持续稳定的进行,特制定本操作规范。
2范围本规范适用于合同灰库的操作人员3灰库管理员职责3.1.灰库值班员负责灰库值班室的清洁和维护,负责卸灰平台卫生、粗细灰库各配电箱、热控配电箱、各设备标牌清理擦拭及日常保持工作。
3.2.灰库管理员负责灰库设备的具体操作,(干湿灰的装卸)确保设备正常运行与可靠备用,设备出现异常时及时向当班班长汇报,配合检修人员进行处理,确保活完料净场地清,设备标牌完整。
3.3.灰库设备出现异常或灰库灰位较高时(正常时灰位在6~7m 以下),及时通知班长改变输灰运行方式,避免灰库灰位过高影响输灰设备的运行。
3.4.灰库值班员要维持装车秩序;确保客户之间公平,不出现堵车误工现象;监督客户遵守公司的生产现场规定:正确佩戴安全帽、不穿短裤、托鞋、不抽烟等,确保生产岗位不出现烟头,组织客户、司机、保洁人员及时清理现场43.装卸规定4.1.灰库值班员交接班时要检查设备运行状况、工具齐全情况,如果发现问题,及时与交接班人员沟通,并将情况报告给班长。
如交接不清楚或原因不明者,对当班值班员考核50元/次。
4.2.从灰库卸灰时,值班操作员必须严格遵守现场程序,杜绝客户、司机在现场操作设备装灰。
检查发现时将按照违章对灰库值班员进行考核,每次100元/次。
4.3.当灰库料位高于3m时进行放灰,每车进行一至二次装灰,严禁频繁启动设备,多次排灰。
4.4.禁止装车过满造成现场冒灰,否则,服务员应组织客户清洁现场,以满足要求。
4.5.进行湿拌灰放灰时,禁止打开搅拌机箱盖观察进行卸灰;每天卸灰后清洁下料口,以备下次正常使用。
4.6.装卸灰时发生设备泄漏时,当班值班员及时进行简单处理,否则要及时联系检修人员处理。
如果由于操作不当,现场灰尘过多,对当班值班员进行考核100元/次。
4.7.灰库管理员应严格按照操作规程操作设备,避免误操作损坏设备。
灰库运行项目操作规范文第一章总则为了规范灰库运行项目的操作流程,保障项目的顺利进行,提高工作效率和项目质量,特制定本操作规范。
第二章项目启动阶段1. 项目筹备(1)明确项目目标和阶段性目标,编制项目计划。
(2)制定项目组织机构和人员职责,并成立项目组。
(3)明确项目需求,编制需求文档。
(4)进行项目可行性研究,评估项目的技术可行性和经济可行性。
2. 确定项目范围(1)明确项目的边界和范围,编制项目范围说明书。
(2)与相关部门和人员进行沟通和确认,确保项目范围的准确性和一致性。
3. 制定项目计划(1)确定项目的里程碑和关键节点,编制项目进度计划。
(2)进行资源分配和排期,确保项目实施所需资源的充足和合理利用。
(3)编制项目费用预算和成本计划,进行项目经济评估。
4. 确定项目团队(1)明确项目组成员的角色和职责,编制项目团队组织结构。
(2)确定项目组成员的任命和离职流程。
(3)制定项目组织沟通和协作的机制,确保项目成员之间的有效交流和合作。
第三章项目实施阶段1. 项目启动会议(1)召开项目启动会议,明确项目目标、计划和任务分工。
(2)向项目组成员介绍项目背景、目的、范围和计划,确保项目组成员对项目有清晰的认识和理解。
(3)确定项目的风险管理和质量控制措施,确保项目的顺利进行和高质量的交付。
2. 项目任务分配(1)根据项目计划和任务分工,确定每个成员的具体任务和工作量。
(2)明确任务的完成时间和验收标准,确保任务按时完成并符合质量要求。
3. 项目进展跟踪(1)定期召开项目组会议,通报项目进展情况,检查和解决项目中出现的问题和风险。
(2)跟踪和控制项目进度、成本和质量,及时调整项目计划和资源分配。
4. 项目风险管理(1)进行项目风险评估,识别项目中可能存在的风险和隐患。
(2)制定项目风险应对策略和措施,进行风险预警和风险控制。
(3)定期进行项目风险评估和风险管理的回顾,总结经验教训,提高项目的风险管理水平。
第一章本体技术规范一、设备简要特性东滩矿电厂的三台电除尘为冶金工业部安全环保研究院生产的卧式单室三电场普通静电收尘器,其型号为WP55-3,整体尺寸为20370×9610×17670,有效截面积为7.2×7.55=54.21m²,设计效率≥99%或排放浓度≤400 mg/um3,具有效率高,耗电少等特点。
二、.电除尘器本体技术规范六、壳体钢架结构(柱子在电场内)七、电晕极连接方式柜架式八、阳极连接方式固接十、接地电阻≤2Ω第二章电除尘器整机启动前检查第一节本体部分一、检查电场内部无杂物,同极距和异极距的最小放电距离符合设计要求。
二、检查电场内零部件的尖角、毛刺,尤其极板和极柜架,发现毛刺,即予以消除。
三、检查阴阳极振打机构是否转动灵活,方向和振打位置是否正确,有无卡涩现象。
四、检查气流分布板、阻流板、槽型板的固定和焊接是否符合要求。
五、关闭所有人孔门,并检查行程开关是否到位。
六、检查各部栏杆、平台、扶梯牢固安全,畅通无杂物,各外照明畅通无杂物,工作现场清洁卫生。
七、灰斗下部闸板处于开启状态。
八、各设备、系统及安全的标志齐全,清晰。
九、检修工作票已终结。
第二节高压供电回路部分一、所有高压设备,必须严格符合部颁有关规定及《电业安全工作规格(发电厂及变电所部分)》的有关规定。
二、电气设备的接地装置,应符合SDJ8—79《电力设备接地设计技术规程》的要求。
三、检查硅整流变压器低压绕阻对地绝缘,用1000V兆欧表,读数在300兆欧以上。
四、用2500V兆欧表测定变压网络的对地绝缘电阻,应大于1000兆欧。
五、电除尘器外,高压整流器及正极联线应完好,并牢固联拉,接地电阻小于2欧。
六、高压硅整流变压器温度表指示正确,硅胶呈蓝色,呼吸器完好。
七、高压硅整流变压器本体和油枕无漏油现象,油位在油位计的1/3~2/3范围内。
八、高压柜各速熔折器及二次接地保险良好。
主令开关在断开位置。
三他hse灰库运行规程1.1系统概述;2台炉共设3座直径12米的钢筋混凝土平底灰库.其中1座原状灰库,1座粗灰库,1座细灰库,用于收集从除尘器和省煤器灰斗里的飞灰.每座灰库有效容积1700m3,库顶高约28m。
可满足两座300kw机组同时满负荷运行48小时排灰量的储存要求。
灰库区共设2套45t/h粉煤灰分选系统设备,每座灰库设2个卸料口,卸料口通径在直径635,1个卸料口下部安装双轴湿式搅拌机,将干灰加水调湿外运至灰厂或综合利用地点。
另外1个卸料口下部安装干灰散装机,将干灰罐车运至综合利用点。
为保证灰库卸料通畅,灰库底部装设气化板,气化板均匀并以一定角度,倾斜安装在灰库储灰段底部,每座安装1套,共3套。
脉冲袋式库顶除尘器及配套抽尘风机,真空压力释放阀,均露天安装在灰库的顶部,每座灰库安置1套,共3套。
为保障灰库内的乏气排放不污染环境,每座灰库顶部设有布袋式除尘。
输送干灰的空气经布袋式除尘器进行过虑,然后排放到大气中。
脉冲袋式库顶除尘器安装在灰库的顶部,工作方式为连续运行。
该设备保证有效地净化灰库向外排放的含尘气体,布袋除尘器的风速不大于0.8m/min,效率不小于99.9%以上,保证脉冲袋式库顶除尘器出风口气体含尘量<30mg/nm3。
真空压力释放阀安装在干灰库顶部,工作方式为连续运行。
当灰库内正压过高或负压过高时,能及时动作,并能及时调整灰库内的工作压力,保证在正常范围之内,使灰库不承受过高的正压或负压,从而保证灰库的安全。
为保障灰库卸灰通畅,设有灰库气化系统。
每座灰库设有一台气化风机,风机出口有电加热器。
气化风机出口的空气通过的加热器加热合供给库底气化板,通过气化板合进入料层,可防止干灰的受潮及接块,辅助卸料。
为提高设备的可靠性,还有一台备用气化风机。
灰库气化板以一定角度。
均匀倾斜安装在灰库内储灰段底部,使一定压力的热空气连续均匀吹入灰库,使灰库内的干灰充分流态化,保证干化能顺利排出灰库。
干灰散装机安装在灰库标高约6m处的运转层,工作方式为间断运行。
灰库运行项目操作规灰度发布是一种通过控制用户流量来逐步将新版本的功能引入到生产环境中的软件发布方式。
在灰度发布过程中,需要遵守一系列操作规范和流程,以确保项目的稳定性和成功运行。
以下是一份灰度发布项目的操作规范,共计____字。
一、灰度发布项目流程概述灰度发布的流程主要包括需求评估、功能设计、代码开发、测试验证、环境准备、灰度发布、监测反馈、全量发布等环节。
下面将详细介绍每个环节的具体操作规范。
二、需求评估1.明确需求:明确业务方的需求,了解需求的紧急程度、优先级和影响范围等。
2.评估可行性:评估需求的可行性,确定是否能够在灰度发布环境中实现该需求。
3.制定计划:根据需求的紧急程度和影响范围制定灰度发布计划,包括时间节点、人员安排等。
三、功能设计1.需求分析:结合业务需求和现有系统情况,进行需求分析,明确新功能的具体实现方式和影响点。
2.功能设计:根据需求分析的结果进行功能设计,包括系统架构设计、接口设计、数据库设计等。
3.输出文档:将功能设计的结果输出为文档,提供给开发人员参考。
四、代码开发1.编码规范:遵守公司制定的编码规范,包括命名规范、注释规范、代码风格等。
2.代码校验:进行代码校验,确保代码质量符合要求。
3.分支管理:在代码版本管理工具中创建灰度发布的分支,确保灰度发布的代码和主分支代码隔离。
五、测试验证1.测试环境:准备灰度发布的测试环境,确保测试环境的配置和生产环境一致。
2.功能测试:对新功能进行功能测试,验证功能的正确性和稳定性。
3.性能测试:进行性能测试,确保新功能在大并发情况下的稳定性。
4.回归测试:对整个系统进行回归测试,确保新功能对现有功能没有影响。
六、环境准备1.部署方案:制定灰度发布的部署方案,包括发布的顺序、发布的时间段等。
2.备份数据:在灰度发布前对生产环境的数据进行备份,以防万一出现数据丢失的情况。
3.环境搭建:准备灰度发布的环境,包括应用服务器、数据库服务器等。
灰库运行项目操作规范
灰库运行项目操作规范
为提高灰库运行项目的效率,规范运行操作,保证质量,制定了本操作规范。
本规范适用于所有参与灰库运行项目的人员。
1. 安全操作
1.1 所有人员应穿戴安全相关的装备,如安全帽、安全鞋等。
1.2 严禁在灰库运行期间进行吸烟、使用明火等高风险操作。
1.3 确保设备运行安全,定期进行检查和保养。
2. 环境保护
2.1 坚决遵守环保法律法规,严禁非法排放废气、废水等。
2.2 保持灰库运行现场的清洁卫生。
2.3 对于发现的环境问题及时上报。
3. 项目进度管理
3.1 按照项目计划进行操作,确保项目按时完成。
3.2 需要对项目进度进行定期评估,对于发现的进度问题
及时处理。
3.3 做好汇报和沟通,确保项目进度符合要求。
4. 协作配合
4.1 所有参与灰库运行项目的人员必须遵守团队协作规则,互相协助。
4.2 解决问题时要与相关人员密切合作,避免出现决策分歧。
4.3 接受上级的决策,并努力完成所分配的任务。
5. 绩效考核
5.1 根据项目计划和目标,评估各个参与人员的表现。
5.2 对于表现优秀的参与人员应当给予奖励。
5.3 对于表现不佳的参与人员应当及时给出改进建议和严
格考核。
以上为灰库运行项目操作规范,为确保工程质量,所有参与人员必须遵守。
如有违反操作规范的行为,将视情况给予相应的处罚。
同时,希望各位参与人员积极配合,做好各自的工作,共同推动灰库运行项目的顺利进行。
煤库消防系统操作规程煤库消防系统操作规程第一章总则第一条为了保障煤库消防系统的正常运行和防止火灾事故的发生,制定本操作规程。
第二条本操作规程适用于煤库消防系统的操作及维护人员。
第三条煤库消防系统包括防火设施、监控设备、报警装置、灭火设备等。
第四条操作人员应严格遵守相关的消防法律法规,并且要接受消防安全知识的培训和考核。
第五条操作人员必须了解和掌握各种消防设备的使用方法和性能。
第六条举报漏气、漏油、裂缝和其他存在消防安全隐患的情况,及时上报消防安全管理人员。
第七条在操作过程中,应当严格按照操作规程进行,遵守操作规程和操作流程。
第二章操作要求第八条操作人员在煤库消防系统的操作中,必须经过专业培训,并持有相关证书。
第九条操作人员应提前熟悉煤库消防系统的操作流程和各个设备的使用方法。
第十条操作中需戴上安全帽、防护手套、劳动保护眼镜等,确保自身的安全。
第十一条在操作消防设备之前,应做好相应的准备工作,如检查设备是否完好,消防设备是否正常工作等。
第十二条操作人员在执行灭火任务时,应先切断煤库进风口的供氧,以免火势蔓延。
第十三条操作人员在使用灭火器灭火时,应注意保持一定的距离,并利用正确的灭火方法。
第十四条操作人员在遇到特殊情况时,应及时向消防安全管理人员报告,采取相应的措施。
第十五条操作人员在操作过程中,应保持清醒状态,不得饮酒或服用药物。
第十六条操作人员在操作煤库消防系统时,应始终保持沟通畅通,随时向上级汇报工作情况。
第十七条操作人员在操作完毕后,应及时清理现场,保持设备的整洁。
第十八条操作人员在操作中发现消防设备的故障或异常情况时,应及时停止操作,并向上级汇报。
第三章突发事件处理第十九条发生突发事件时,操作人员应按照预案进行相关处理,并及时向上级报告。
第二十条在处理突发事件时,应确保人员、设备的安全,并寻求上级的支持和指导。
第二十一条突发事件处理完毕后,操作人员应及时总结经验教训,完善相应的应对措施。
第四章管理措施第二十二条每个煤库消防系统操作人员都必须定期参加消防安全培训并进行考核。
气力输灰系统运行规程(一)1 系统概述正压浓相气力输灰是根据气固两相流的气力输送原理,即利用压缩空气的静压和动压输送高浓度的物料.飞灰在仓泵内得到充分的流化,边流化边输送,将布袋除尘器灰斗的灰输送到灰库,然后由气卸干灰运输车运走或经双轴搅拌机加湿后由汽车运往灰场.两台炉共用两座灰库,通过库顶切换阀切换.2 气力输灰系统设备规范2.1 气力输灰系统参数输灰设备运行方式:两台同时运行,各排交错运行设计出力(单台炉):54.24t/h除尘器各排灰斗输送系统设计出力:t/h 13.56输送压力:MPa<0.4输送灰气比:Kg/kg 40.5输送起始速度:m/s 4.5 输送末端速度:m/s 9.5吨米气耗量:Nm3/(t.m) 0.0013 吨米电耗量:kw.h/t. m 0.00882.1.2 技术规范(两台炉数量)2.2 灰库系统共设2座有效容积为1800m3的灰库,库顶设压力真空释放阀,脉冲布袋除尘器.库内设料位计、检修人孔门.库底装有气化装置,气化面积不小于库底面积的15%2.2.1 库顶切换阀为4×Φ1502.2.2 脉冲布袋除尘器系统启动前的检查(1)检修完毕,工作票终结,照明良好;(2)系统管路连接完整,保温良好,阀门动作灵活,无任何泄漏; (3)仓泵内流化喷嘴和加压喷嘴齐全、牢固、无堵塞;(4)各个灰斗,仓泵的手孔门盖板均关闭严密无泄漏;(5)空压机系统运行正常;(6)检查各部分安全阀动作灵活,可靠;(7)确认灰斗下的手动插板门已开启到位;(8)确认手动进气阀和手动流化阀已开启到位;(9)确认手动补气阀开启到位;(10)确认供气母管的流量调节阀开启到合适的位置;(11)灰库气动切换阀动作可靠;(12)灰库布袋除尘器及其布袋应完好,排气风机正常且排气过滤器脉冲吹扫程控良好;(13)热工各表计的报警、保护及程控回路均准确可靠地投运;(14)控制屏幕上的“启动/停止/吹扫”开关置于“启动”或者“吹扫”位置;就地电磁阀箱上“手动/程控”按钮置于“程控”位置;(15)灰库无高料位报警信号;(16)就地储气罐压力指示正常,储气罐升压达到0. 6MPa; (17)灰库气化风机可正常投运.4 气力输灰系统运行4.1 气化风机及电加热器的启动(1)开启灰斗各手动和气动气化阀;(2)打开气化风机冷却水手动门;(3)打开气化风机出口电动门;(4)启动气化风机;(5)投入电加热器及超温报警装置.4.2 输灰系统运行(1)关闭出料阀,开启平衡阀和进料阀;(2)当进料结束时,关闭进料阀和平衡阀;(3)打开出料阀;(4)开启以下阀门:主进气阀、该排补气阀、仓泵进气阀、仓泵气化阀,开始输灰;(5)当输送压力超过最高输送压力值240 KPa时,关闭主进气阀、仓泵进气阀、仓泵气化阀、补气阀;当压力低于220 KPa时,上述阀门将重新开启;(6)当输送压力超过堵管250 KPa并保持一定时间,发出堵管报警,此时关闭输送阀、所有仓泵进气阀、所有仓泵气化阀、该排补气阀,开启排堵阀,待压力下降至50 KPa时,报警消失,关闭排堵阀,按(4)条要求正常输送;(7)当输送压力下降至空管20 KPa时,关闭所有进气阀、气化阀、补气阀及出料阀,一次输灰循环结束;(8)每排配置完全相同,必须注意启动条件中,第二排输灰时,第一排出料阀必须关闭并且密封;第三排输灰时,第四排出料阀必须关闭并且密封;第四排输灰时,第三排出料阀必须关闭并且密封. 4.3 气力输灰系统运行中检查(1)灰管、弯头、切换阀、圆顶阀等应无泄漏;(2)仓泵输送压力、密封压力指示正常;(3)气控箱润滑油量,自动供油系统正常;(4)灰斗的下灰情况及气化风量是否正常;(5)阀门的位置是否正确,动作应灵活无卡涩;(6)控制箱电气接线无松动及过热.5 输灰系统停运(1)确定除尘器停用,灰斗无积灰;(2)关闭进料阀、平衡阀,停止下灰;(3)确认仓泵及输灰管道内无积灰后,关闭主进气阀、出料阀、补气阀;(4)停运PLC控制器,就地控制箱打到手动位置;(5)关闭气源手动阀及控制箱仪用空气进气阀;(6)停运空压机、冷干机、干燥机、过滤器设备.6 灰库的运行6.1 灰库系统启动前的检查(1)检修工作结束,工作票终结,现场已清理干净;(2)灰库系统所有仪表都符合运行要求;(3)测量电气设备绝缘良好,所有电源投入;(4)所有控制盘完好,操作按钮完好,指示灯指示正确; (5)设备润滑良好,各减速机油位正常,油质良好;(6)检查系统各阀门开关灵活,位置正确;(7)仪用气源正常,且供气管路严密无泄漏;(8)检查灰库布袋除尘器外观完好,各人孔、检查孔、严密不漏,除尘器正常备用;(9)灰库真空压力释放阀完整好用,无泄漏现象;(10)搅拌机地脚螺栓紧固,外观完整,链条无损坏,防护罩完好.6.2 灰库的启动(1)把切换阀打到指定位置;(2)启动库顶布袋除尘器.6.3 灰库的停运(1)停运该灰库布袋除尘器,关闭反吹供气门;(2)卸灰结束,切断该灰库对应的流化风.6.4 灰库运行中的检查(1)检查灰库料位计工作正常,料位在正常范围内;(2)检查灰库布袋除尘器运行正常,人孔门,检查孔严密不漏灰,用气管路连接严密无泄漏,反吹空气压力正常;(3)真空释放阀工作正常,无泄漏;(4)气化槽畅通,排污阀要定期疏水、排污;(5)灰库流化风机运行平稳,油位正常,油质合格,排气量、排气压力在规定的范围内;(6)灰库流化风电加热器运行正常,温度在规定的范围内; (7)检查灰车装灰情况,缓冲灰斗是否堵灰;(8)检查搅拌机出口的灰的干湿程度适宜;(9)检查搅拌机、电动锁气器运转平稳,下灰畅通,无漏灰,电机温升正常.6.5 灰库卸灰6.5.1 灰库卸湿灰(1)拉灰车对好车位后,启动搅拌机运行;(2)启动给料机运行;(3)待搅拌机内见灰后,开启加湿水门,调整水灰比为1:4;(4)待灰车快满时,停止给料机运行,关闭加湿水门,搅拌机内无灰后,停止搅拌机运行.6.5.2 灰库卸干灰(1)罐车开到散装头下方,手动操作散装头,使其接近罐口;(2)将切换开关打到自动位置,按下启动按钮,使散装头的锥形漏斗插入罐口;(3)启动抽尘风机;(4)启动给料机;(5)当发出装满信号后,给料机自动停运;(6)提升散装头;(7)10s后停止抽尘风机.7 气力输灰系统故障处理7.1 仓泵的故障处理7.1.1 进料阀的故障处理(1)进料阀漏气,可检查进料阀的密封垫、压板是否出现磨损,出现磨损应更换;(2)进料阀无法启闭或关不到位,应检查铜套是否缺油,气动三联件调节阀的压力是否正常,若不能正常启闭,应向转轴座喷入松动剂进行清洗或更换密封圈.7.1.2 出料阀的故障处理(1)出料阀损坏,应检查出料阀是否磨损,如出现磨损,应通知检修人员处理;(2)出料阀无法正常启闭,可增加气动三联件上调节阀的压力,若仍无法启闭,应通知检修人员处理;(3)出料阀门杆处漏气漏灰,可将压盖上的螺栓拧紧.7.1.3 进气阀的故障处理(1)进气阀无法正常开启,仓泵内压力升不起来,应检查气动三联件上调节阀压力,适当升高调节阀压力至0.5MPa,如仍无法打开进气阀,应通知检修人员处理;(2)进气阀无法关闭或关闭后漏气,仓泵压力持续升高,应通知检修人员处理.7.1.4 料位计的故障处理料位计指示不正常,应通知热工人员处理.7.2 输送系统的故障及处理欠压报警及处理7.2.1 原因(1)压力表接触不良或接线端子松脱;(2)空压机供气不足;(3)进气管路一次气的进气阀未打开或节流阀开度太小,阻力太大;(4)流化管堵塞;(5)进、出料阀漏气严重.7.2.2 处理(1)检查压力开关接线端子接触是否良好;(2)检查空压机投运情况是否正常,冷干机制冷露点是否低于0℃,过滤器滤芯是否堵塞,贮气罐内是否积水太多;(3)检查进气管路上进气阀是否打开,节流阀开度是否正常,必要时作相应调整;(4)打开手孔门,检查流化管是否堵塞;(5)检查进、出料阀是否漏气;(6)欠压报警后,如发现压力开关故障,可手动复位或强制复位.堵灰报警及处理7.2.2.1 故障现象控制室程序控制器及现场控制箱发出堵灰报警信号,仓泵压力升高至250KPa,流化阀关闭,在同一根出灰管道的仓泵处于停止状态.7.2.2.2 故障原因(1)压力表故障,造成假堵灰报警;(2)出料阀卡死而无法打开,造成假堵灰报警;(3)气源压力与流量不足;(4)运行过程中进气阀异常关闭,出料阀无法打开或异常关闭; (5)进气阻力太大;(6)进、出料阀漏气;(7)管道内有块状异物导致堵管;(8)冷干机故障,压缩空气露点升高,水份进入输送管导致堵灰;(9)因锅炉煤种变化或燃烧不完全,飞灰物理性质变化或除尘器故障后灰斗积满大量沉降灰,导致飞灰颗粒粗大,造成无法正常输送.7.2.2.3 故障处理(1)关闭主进气阀、所有仓泵进气阀、所有仓泵气化阀、第一排补气阀,开启排堵阀,待压力下降至 50 kPa时,关闭排堵阀,取消堵管警报,进行正常输送.(2)增加控制压力,手动打开进气阀和出料阀,并进入输送状态.待仓泵压力下降到 10 kPa以下时,延时10-30S后手动关闭进气阀,再关闭出料阀,然后检修出料阀.完成后手动解除报警即可投入正常运行.(3)如开启各进气阀和流化阀后,压力又继续上升时,应检查手动排堵阀是否堵塞,如堵塞进行疏通;如手动排堵阀正常,则关闭单元进气阀,开启各仓泵顶部平衡阀泄压.泄压后关闭平衡阀,开启单元进气阀,对管路进行吹扫,在上述处理过程中手动排堵阀可不关闭.如此反复数次仍不通,应开启至灰库输灰管路手动排堵阀,泄压后,关闭排堵阀继续吹扫,反复几次仍不通,联系检修人员处理.7.2.3 灰库料位高处理当灰库灰满至极限料位计位置时,系统报警并停止仓泵运行,及时卸灰,卸灰后,系统自动解除报警,并自动投入正常运行.。
三他hse灰库运行(yùnxíng)规程1.1系统(xìtǒng)概述;2台炉共设3座直径(zhíjìng)12米的钢筋(gāngjīn)混凝土平底灰库.其中(qízhōng)1座原状灰库,1座粗灰库,1座细灰库,用于收集从除尘器和省煤器灰斗里的飞灰.每座灰库有效容积1700m3,库顶高约28m。
可满足两座300kw机组同时满负荷运行48小时排灰量的储存要求。
灰库区共设2套45t/h粉煤灰分选系统设备,每座灰库设2个卸料口,卸料口通径在直径635,1个卸料口下部安装双轴湿式搅拌机,将干灰加水调湿外运至灰厂或综合利用地点。
另外1个卸料口下部安装干灰散装机,将干灰罐车运至综合利用点。
为保证灰库卸料通畅,灰库底部装设气化板,气化板均匀并以一定角度,倾斜安装在灰库储灰段底部,每座安装1套,共3套。
脉冲袋式库顶除尘器及配套抽尘风机,真空压力释放阀,均露天安装在灰库的顶部,每座灰库安置1套,共3套。
为保障灰库内的乏气排放不污染环境,每座灰库顶部设有布袋式除尘。
输送干灰的空气经布袋式除尘器进行过虑,然后排放到大气中。
脉冲袋式库顶除尘器安装在灰库的顶部,工作方式为连续运行。
该设备保证有效地净化灰库向外排放的含尘气体,布袋除尘器的风速不大于0.8m/min,效率不小于99.9%以上,保证脉冲袋式库顶除尘器出风口气体含尘量<30mg/nm3。
真空压力释放阀安装在干灰库顶部,工作方式为连续运行。
当灰库内正压过高或负压过高时,能及时动作,并能及时调整灰库内的工作压力,保证在正常范围之内,使灰库不承受过高的正压或负压,从而保证灰库的安全。
为保障灰库卸灰通畅,设有灰库气化系统。
每座灰库设有一台气化风机,风机出口有电加热器。
气化风机出口的空气通过的加热器加热合供给库底气化板,通过气化板合进入料层,可防止干灰的受潮及接块,辅助卸料。
为提高设备的可靠性,还有一台备用气化风机。
灰库、渣库系统及设备运行、操作、规程规程整编:刘波规程审核:于显波规程批准:邵长山(试行版)黑龙江省盛龙酒精有限公司动力车间2017年12月1日一、灰库设备1.灰库设备包括搅拌机湿灰下料控制、散装机干灰下料控制、水出灰控制以及灰库料位指示。
干灰、湿灰下料及水出灰都具有远控就地控制,以便于在现场及控制室进行操作运行或进行设备调试。
1.1湿灰下料控制:主要控制搅拌机、气动进水阀、湿灰下料锁气器、气动插板门。
1.2散装机干灰下料控制:主要控制散装机、风机、料位检测风机、干灰下料锁气器、气动阀、以及行程开关。
1.3水出灰控制:控制1#、2#水出灰锁气器、1#、2#水出灰气动插板门。
1.4粗灰库料位指示:控制低料位、高料位、高高料位、当出现料位信号时,起指示料位的作用。
2.湿灰下料控制主要是搅拌机的操作运行,有手动及自动控制两种方式,远控、就地两种控制方法,在正常情况下以自动控制为主,手动控制为辅。
2.1手动操作因手动主要用于调试及发生故障时使用,如需手动装灰需按以下步骤操作:2.1.1当旋钮在手动位置,如不在手动位置,需旋至手动位置方可使用手动。
2.1.2按下搅拌机开按钮,启动搅拌机。
2.1.3搅拌机启动一段时间后,按下气动进水阀开按钮,打开进水阀门。
2.1.4按下气动插板门开、湿灰下料锁气器开按钮,开启气动插板门与下料锁气器,开始下料。
2.1.5当装车装满后,按下湿灰下料锁气器关按钮,关闭湿灰下料锁气器,就地控制按湿灰装车停。
2.1.6因插板门与湿灰下料锁气器之间可能有余灰,因此须延时一段时间后关闭气动插板门,按下气动插板门关按钮。
2.1.7当插板门关闭后,须延时后方可关闭水阀,按下气动进水阀关按钮,从而关闭气动水阀。
2.1.8搅拌机内有剩余的余灰未排尽,应尽量在关闭水阀后运转一段时间后停止运行,按下搅拌机关按钮,关闭搅拌机。
至此整个湿式下灰手动操作过程结束。
2.2自动操作在通常情况下,设备无故障,应尽量使用自动操作。
锅炉车间灰库装置操作规程二0一二年四月输灰系统1、工作原理:本系统为正压浓相气力输送系统。
工艺原理为固气两相流的气力输送原理,即:浓相干输灰利用压缩空气的静压和动压实现高浓度、高效率的物料输送。
实现煤灰输送的前提是必须在仓泵内得到充分流化,而且是边流化边输送。
整个系统由五个部分组成:气源部分、输送部分、管路部分、灰库部分和控制部分。
其中输送部分根据输灰量的要求,配以相应规格的仓泵组成,每台输送机都是一个独立体,既可单机运行,也能多台组成系统运行。
每输送一泵灰即为一个工作循环,每个循环分四个阶段。
即:(A)进料---(B)流化加压--(C)输送----(D)吹扫2、工艺流程:2.1工艺流程图2.2仓泵:由进出料阀、吹扫阀组、排堵阀、输送阀组及泵体和管路等组成2.3 灰库:由库顶卸料、排气、料位指示、灰库气化风系统、库底卸料系统组成。
灰库控制部分:布袋除尘器、罗茨风机、加热器、散装机、双轴搅拌机采用就地控制。
3、工艺条件一览表3.1系统主要技术参数4、正常开停车程序4.1输灰系统开车前的检查检查验收项目分为检修完工情况验收、送电情况验收、阀门检查部分、公用工程、仪表电气联锁验收等。
4.1.1、设备检修项目完工情况检查表4.1.2设备送电前检查和验收本部分只有在该设备的机械、电气检修工作已结束,且电机接线完好,经冷态验收合格后,才能进行下一步的送电工作。
当单机试转时,必须办理临是送电票,但应由检修人员提出申请。
4.1.3、重要阀门的开关验收本部分验收是确保重要阀门能够正常工作,确保脱硫的正常运行及事故处理,不致因阀门问题导致事故的发生。
4.1.4转动机械试转验收本部分验收主要是由设备管理人员和检修人员负责,工艺人员配合完成,确保转机在运行状态下能安全工作,不致发生事故。
4.1.5 公用工程检查和验收本部分验收是确保锅炉在升炉时外部条件必须具备,保证锅炉能够安全、稳定、按时的进行操作。
4.1.6 HSE 检查验收4.2灰库启动顺序4.2.1启动湿灰卸料器的前后顺序:合上空气开关→启动除尘器→启动进料阀→启动排气阀→启动进气阀开→启动出料阀→启动防堵阀→0Mpa时关进气阀→间隔2~3s 关出料阀→防堵阀关→启动气化风机→启动加热器→启动搅拌机→启动气动进水阀→启动湿灰卸料器。
天津国投津能发电有限公司灰库系统运行规程2010年7月目录1 灰库系统运行 (3)2 飞灰分选系统运行 (6)2.1 大灰库飞灰分选系统运行 (6)2.2 小灰库飞灰分选系统运行 (9)3.建材厂用气力输灰系统运行 (25)1 灰库系统运行1.1 运行前检查1.1.1 检修工作结束,工作票终结收回。
1.1.2 检查灰库布袋除尘过滤器布袋完好无破损,无堵塞及脱落现象,布袋除尘器检查孔严密无漏灰,漏风现象,反吹洗正常,供气管路无漏气。
1.1.3 灰库布袋除尘过滤器脉冲反吹电磁阀切换正常。
1.1.4 检查灰库料位计指示、显示正常。
1.1.5 检查灰库干灰散装机伸缩头动作灵活,其布袋除尘器及除尘风机完好。
1.1.6 检查灰库电动给料机轴头无漏灰,润滑油充足,机械部分无犯卡。
1.1.7 检查灰库卸灰圆顶阀密封良好,控制气管路无漏气。
1.1.8 检查灰库排污水泵润滑油充足,机械无犯卡。
1.1.9 检查湿式搅拌机减速机润滑油量充足,油质良好,各转动部件无卡涩,搅拌机内部无积灰,喷嘴无堵塞,喷水角度正确。
1.1.10 检查双轴搅拌机和给料机的管道、阀门连接完好,搅拌机各轴承已加注合格的润滑油、润滑脂,检查搅拌机仓内无块状异物,无大量积灰1.1.11 检查双轴搅拌机调湿水入口压力正常(压力指示在0.3 MPa以上)。
1.1.12 检查运灰的罐车符合装车要求。
1.1.13 检查灰库系统设备的电动机及接地线良好。
1.1.14 气化风系统启动前的检查1)检修工作结束,工作票终结收回。
2)检查气化风机及电动机地脚螺丝无松动,皮带安全罩牢固可靠。
3)检查气化风机电动机接线正确,接地线良好。
4)检查气化风机油位正常。
5)检查气化风机皮带松紧适度。
6)检查气化风机入口空气滤清器无堵塞。
7)检查气化风机及电加热器控制箱上电源指示灯亮,电压表指示正常。
8)检查电加热器外壳完整,电源及接地线良好。
1.2 灰库系统的运行操作1.2.1 气化风机及电加热器在上位机的启动1)开启灰库气化风各阀门。
2)将气化风机、电加热器及出口电动门的控制方式切至远控位。
3)上位机画面切至气化风系统分画面。
4)在气化风系统分画面中点击控制按钮,弹出控制分画面。
5)在控制分画面中点击击启动按钮,气化风机及电加热器自动启动运行。
6)将加热器超温报警开关打至“自动”位。
7)气化风机及电加热器运行正常后,进行全面检查。
1.2.2 气化风机及电加热器的就地启动1)开启灰库气化风各手动门。
2)将阀门电源盘上气化风机出口电动门控制钥转至“就地”位。
3)按下阀门电源盘上气化风机出口电动门的开启按钮。
4)将电加热器及气化风机就地控制柜上的控制开关切至“就地”位。
5)按下气化风机就地控制柜上的风机启动按钮,启动气化风机。
6)按下加热器就地控制柜上的启动按钮,启动加热器。
7)将加热器超温报警开关打至“自动”位。
1.2.3 气化风机、电加热器及灰库气化风系统在上位机的停运1)上位机画面切至气化风系统分画面。
2)在气化风系统分画面中点击控制按钮,弹出控制分画面。
3)在控制分画面中点击停止按钮,气化风机、电加热器及灰库气化风系统自动停止运行。
4)关闭灰库各气化风象限阀控制气手动门。
5)关闭灰库气化风各手动门。
1.2.4 气化风机及电加热器就地停运1)按下加热器就地控制柜上的停止按钮,停止加热器运行。
2)按下气化风机就地控制柜上的风机停止按钮,停运气化风机。
1.2.5 干灰散装机操作1)散装机的投运采用半自动方式;2)当罐车就位后,将操作台上“自动手动”切换开关置手动位置,按下“散装头下放”按钮,散装头下降至罐车装车口;3)运行人员要求装灰人员检查散装头和罐车装灰口结合紧密;4)开启干灰卸灰手动插板门;5)将操作台上“自动手动”切换开关置手动位置,散装机自动执行以下动作:开启防尘蝶阀→启动抽尘风机→开启卸灰气动插板阀。
灰库内的干灰连续落入罐车的仓内;6)当罐车装满时,灰罐车探灰人员提醒运行人员灰罐车装满,散装机自动执行以下程控动作:关闭卸灰气动插板阀→停运抽尘风机→关闭防尘蝶阀→提升散装头;7)一次装车操作完毕,当再次装车时重复以上操作;8)当进行最后一车罐车装车时,在散装头自动提升后,将手动插板阀关闭严密,再执行一次装车操作,将手动插板阀下端管道内的灰排尽;9)干散装机操作完后做好操作记录,将现场打扫干净,断开散装机操作台电源。
1.2.6 干灰散装机操作注意事项1)在装料操作时,必须把散装头下料管对准罐口,避免发生溢料事故;2)当装料时,突然发生极大的扬尘,说明排料不畅通,应立即停止下料,不得立即提升散装头;3)当散装头已下降,钢绳松驰时,卷杨机必须停止,以防止钢绳过于松乱发生事故。
操作时要注意:如果确认散装头已下降到规定位置(散装头已与料罐口密合后数秒种),指示灯仍不亮,说明松绳开关已失灵,应立即停止给料,提升散装头,进行检修;4)当进行装料时,注意料位计是否失灵,装料已到满装时间,料位计仍不发出信号,应立即停止下料,提升散装头,如料已装满,说明料位计控制失灵,应立即进行检修;5)当装料进行过程中,如果发生溢料,应即停止下料,禁止在散装头内积满料的情况下,提升散装头,应把吸尘管防尘罩卸下,排去一部分积存物料后,再慢慢把下料管的积料排除,然后再提升散装头。
6)严格控制放灰速度,不得超过2.5t/min,防止扬尘污染环境。
1.2.7 湿式卸灰系统投运操作1)自动方式启动(正常启动方式):① 湿式卸灰系统切换开关置“手动”位置;②运行人员执行以下操作:启动双轴搅拌机→启动给料机→开启双轴搅拌机气动供水门→开启气动卸灰阀;③ 气动供水门开启后将供水手动门开启(可先开启较小开度),气动卸灰阀开启后缓慢开启卸灰手动插板门;④ 调整卸灰手动插板门开度以调整下灰量,同时根据搅拌机出口下灰的湿度调整手动供水门的开度,使下灰的湿度合适;⑤ 湿式卸灰系统启动完毕,检查各转机运行有无异常。
2)手动方式启动(当自动方式不能使用时采用):① 控制台上将控制切换开关置“手动”位置;② 启动双轴搅拌机;③ 启动给料机运行;④ 开启气动供水门,然后将供水手动门开启一部分;⑤ 开启气动卸灰阀;⑥ 缓慢开启卸灰手动插板门,调整双轴搅拌机出口下灰量,同时根据下灰的湿度调整供水手动门调节供水水量;⑦ 湿式卸灰系统启动完毕,检查各转机运行有无异常。
3)湿式卸灰系统短时断料操作:① 短时断料操作适用于运灰车装满,下一辆运灰车已做好准备,湿式卸灰系统只需短时停运时采用;② 当运灰车装满时,在卸灰控制台上将“自动/手动”切换开关置“手动”位置;③ 关闭气动卸灰阀、气动供水门,维持转动设备的运行;④ 当下一辆空车到位,做好装灰准备后,开启气动卸灰阀、气动供水门;⑤ 检查双轴搅拌机下灰口下灰正常,调整下灰湿度合适。
1.2.8 湿式卸灰系统的停运当灰库内的灰已卸完或料位较低时,湿式卸灰系统可以停运。
1)自动方式停运(正常情况下的停运方式):①关闭卸灰手动插板门;② 将控制切换开关置“自动”位置;③ 检查双轴搅拌机仓内的灰已卸完,并人工敲击手动插板门以下管道确认管内已无灰,关闭供水手动门;④ 按“停运”按钮,程控将自动执行以下操作:关闭气动卸灰阀→停止给料机→关闭搅拌机气动供水门→停止搅拌机;2)手动方式停运(当自动方式不能使用时采用):① 关闭卸灰手动插板门;② 将控制切换开关置“手动”位置;③ 检查双轴搅拌机仓内的灰已卸完,并人工敲击手动插板门以下管道确认管内已无灰,关闭供水手动阀;④ 关闭气动插板卸灰阀;⑤ 停止给料机运行;⑥ 关闭气动供水门关闭;⑦ 停止双轴搅拌机运行;1.2.9 湿式卸灰系统运行检查项目和注意事项1)检查卸灰系统管道、法兰和设备有无漏灰现象;2)检查搅拌水管道、法兰和阀门有无漏水现象;3)检查搅拌水压力稳定在0.3 MPa以上,调整搅拌机的喷水量合适;4)检查搅拌机、给料机电机温度正常(外壳温度在80℃以下),电机的风道无积灰和异物堵塞;5)检查搅拌机、给料机的减速器及转动部分无异常振动和声音,轴承温度在75℃以下;6)系统停运后必须再次检查卸灰手动插板门必须关闭严密,检查供水手动门关闭严密;7)系统停运后打扫卫生时,对操作台等电气设备不得用水冲,只能清扫或用抹布檫拭。
2 飞灰分选系统运行2.1 大灰库飞灰分选系统运行概述:本分选系统采用闭路循环系统。
原灰库内的原灰通过调速给料机均匀地送入主风管内,进入主风管内的原状灰在高压离心风机的气力抽吸下,使原状灰和气流进行良好的混合并输送至气流式分级机。
进入气流式分级机的原状灰在离心力的作用下进行粗、细灰的分离,其中粗灰经锁气卸料阀进入粗灰库,分离出来的细灰和被气流式分级机二次风慕吹回来的细灰因无法克服分级机两侧抽力的作用,经过气流式分级机两侧的涡壳被吸入高效旋风分离器中。
进入高效旋风分离器中的细灰与气流分离后,细灰经过锁气卸料阀进入细灰库。
旋风分离器出口气流约90%(气流中含有极少微量的超细灰)回到高压离心风机,形成闭路循环系统,另外约5%至10%的气流经放风管排至细灰库经库顶布袋除尘净化达标后排入大气以调节系统0压点,另外约0至5%的气流经二次风管入分级机下部以调节系统细度。
本系统分选能力为40t/h。
图一系统工艺图1.主要技术参数项目单位数值型式蜗壳式型号WLF-40数量 22.设备介绍1) WLF型涡流离心式分级机(在粗灰库顶):含尘气流进入机顶盖和主导叶组成的圆弧流道时,大质量颗粒由于具有较大的离心力而趋向外壁面,沿外圆弧而运动,小质量颗粒相对在内侧运行。
大质量颗粒在重力作用下经二次风幕落入卸灰口由锁气卸料阀排入粗灰库内储存。
而小质量颗粒由于离心力小,无法克服涡流负压的吸引及二次风幕吹送而被吸入两侧的涡壳中,然后随气流排至旋风分离器进行二级分离。
处于离心力和涡流吸引力(即颗粒的粘性阻力)相等的颗粒是临界质量颗粒(该颗粒即为粒子群的分割点)。
调节含尘气流的速度和涡流的强度,即可改变临界质量颗粒的大小。
在粗灰出口处设二次风幕,目的在于将夹带在粗灰中的细灰吹回涡流区,以提高分级效率。
2) CLT型高效旋风分离器(在细灰库顶):由分级机二侧蜗壳出来的含尘气流在负压的作用下高速进入旋风分离器后,由于受蜗壳的限制,气流急剧改向,由直线运动变为圆周运动。
旋转的气流将粉尘甩向侧壁,在磨擦作用下,粉尘失去动量,在重力的作用下沿筒壁下落,经下部排灰口排出。
失去大部分粉尘的气流在锥体的作用下集中向中部运动,旋转气流在顶部抽力的作用下,自下向上作螺旋流动(变成内旋气流)自顶部出风口排出。
完成了含尘气体的净化,达到商品粉煤灰的收集目的。
3)主风管:由原灰库给料机下至高压离心风机入口段为主风管,设入口调节风门一台(电动),可以调整风机的电流,主要为完成灰气输送功能。
