透气型塑胶跑道的施工工艺
- 格式:doc
- 大小:30.00 KB
- 文档页数:4

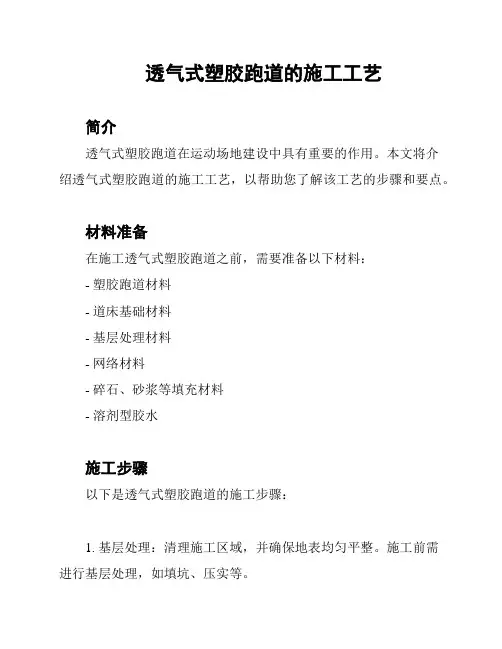

透气式塑胶跑道的施工工艺
简介
透气式塑胶跑道在运动场地建设中具有重要的作用。
本文将介
绍透气式塑胶跑道的施工工艺,以帮助您了解该工艺的步骤和要点。
材料准备
在施工透气式塑胶跑道之前,需要准备以下材料:
- 塑胶跑道材料
- 道床基础材料
- 基层处理材料
- 网络材料
- 碎石、砂浆等填充材料
- 溶剂型胶水
施工步骤
以下是透气式塑胶跑道的施工步骤:
1. 基层处理:清理施工区域,并确保地表均匀平整。
施工前需
进行基层处理,如填坑、压实等。
2. 施工道床:铺设道床基础材料,确保道床平整牢固。
3. 铺设网格:在道床上铺设网络材料,以增加塑胶跑道的强度和耐久性。
4. 碎石铺设:在网络材料上铺设碎石,用于排水和增加塑胶跑道的稳定性。
5. 胶水涂布:在碎石表面涂布溶剂型胶水,以确保塑胶层与道床牢固粘结。
6. 铺设塑胶层:铺设塑胶跑道材料,确保均匀覆盖整个施工区域。
7. 平整处理:使用平整工具对塑胶层进行处理,以保证其平整度和光滑度。
8. 完工检查:施工完成后,进行完工检查,确保塑胶跑道无任何瑕疵。
注意事项
在透气式塑胶跑道的施工过程中,需要注意以下事项:
- 施工时避免水分进入施工区域。
- 涂布胶水时要均匀、稳定,避免出现泛泡现象。
- 施工前需进行充分的材料测试和施工实验。
以上是透气式塑胶跑道的施工工艺。
希望本文对您有所帮助!。
环保透气型塑胶跑道施工方案
一、前期准备工作
在进行环保透气型塑胶跑道的施工前,首先需要进行以下准备工作:
1. 场地测量与准备
在选择施工位置前,必须对场地进行准确测量,确保施工区域的平整度和尺寸符合要求。
同时需清除场地上的垃圾和杂草,确保施工区域干净整洁。
2. 材料准备
准备所需的施工材料,如环保透气型塑胶跑道材料、胶粘剂、涂料等,确保材料质量符合相关标准要求。
3. 设备准备
准备施工所需的设备,如搅拌机、平整机、刷子等,确保设备正常运转。
二、施工流程
1. 基础处理
首先对施工区域的基础进行处理,确保地面平整、干燥,并进行必要的防水处理。
2. 材料铺设
将环保透气型塑胶跑道材料按照设计要求铺设在基础之上,注意保持材料的平整和整齐。
3. 粘接处理
使用适量的胶粘剂将塑胶跑道材料粘接在一起,确保牢固性和平整度。
4. 涂装处理
最后对塑胶跑道进行涂装处理,使其更加美观和耐用,同时增加环保透气型的特性。
三、施工注意事项
•施工期间需注意施工人员的安全,避免发生意外事故。
•施工过程中需避免雨水浸润,以免影响施工质量。
•施工完成后需要进行验收工作,确保施工质量符合相关标准。
四、总结
环保透气型塑胶跑道施工是一项需要细心和耐心的工作,只有严格按照施工方
案进行操作,才能保证施工质量。
通过合理的前期准备工作、施工流程和注意事项,可以确保塑胶跑道的使用寿命和环保特性,满足人们对于环保透气型塑胶跑道的需求和期待。
透气型塑胶跑道施工方案1.施工前准备:首先需要对施工场地进行测量和清理,确保场地的平整和清洁。
然后根据规模和需求,确定施工材料和工具的数量,并准备好所需的设备和设施。
2.基础处理:透气型塑胶跑道的施工需要一个坚实的基础,通常采用混凝土或沥青基础。
首先,需要挖掘一个适当的坑,并清理坑底。
接下来,将基材铺设在坑底,并使用辊压机进行密实。
确保基层平整坚固,并具备一定的坡度,以便排水。
3.底层施工:在基础处理完成后,可以开始进行底层的施工。
底层通常采用减震胶层和支撑网格。
首先,将减震胶层铺设在基础上,并进行辊压,确保材料与基础牢固结合。
然后,铺设支撑网格在减震胶层上,以增强施工层的稳定性和坚固性。
4.表层施工:在底层施工完成后,可以进行表层的施工。
表层采用透气型塑胶颗粒材料。
首先,将颗粒材料均匀地撒在底层表面上。
然后,使用专用的机械设备进行均匀压实,确保颗粒材料与底层牢固结合。
最后,使用专用的涂层材料进行涂覆,以增加表层的耐磨性和防滑性。
5.线条和标志绘制:在表层施工完成后,可以进行线条和标志的绘制。
根据场地的需要和要求,使用专用的绘线机器和标志材料进行线条和标志的绘制。
确保线条和标志的绘制准确、清晰。
6.检测和验收:最后,在施工完成后,需要进行检测和验收。
对透气型塑胶跑道进行相关的质量检测,确保施工符合相关的标准和要求。
对检测合格的项目进行验收,确保施工质量和安全性。
以上是透气型塑胶跑道施工的基本方案。
在实际施工中,还需要根据具体情况和要求进行调整和改进。
有效的施工方案可以确保透气型塑胶跑道的质量和持久性,同时提供一个良好的运动场地。
透气型塑胶跑道施工工艺一、引言透气型塑胶跑道是一种新型的运动场地材料,具有透气、防滑、抗冲击等特点,被广泛应用于体育场馆、学校操场、公园等场所。
本文将介绍透气型塑胶跑道的施工工艺。
二、材料准备1. 基层处理:清理基层表面的杂物,确保基层平整、干燥、无松动。
2. 原材料准备:透气型塑胶跑道的原材料包括胶粉、固化剂、颜料等。
根据工程需要准备好相应的材料。
三、施工工艺1. 基层处理:将基层表面涂刷一层底漆,提高基层的附着力。
2. 铺设透气层:将透气层材料均匀铺设在基层上,确保整个基层表面都被覆盖。
3. 铺设胶粉层:将胶粉与固化剂按照一定的比例混合均匀,然后将混合物均匀地铺设在透气层上。
使用专业的刮刀将胶粉刮平,并确保整个表面平整、光滑。
4. 颜料施工:根据需要,可以在胶粉层上施加颜料,以增加跑道的美观度。
5. 固化处理:胶粉层施工完成后,需要进行固化处理。
根据胶粉的性质和环境温度,选择适当的固化时间和方法。
通常情况下,胶粉层需要静置一段时间,使其充分固化。
6. 表面处理:固化后的胶粉层表面可能存在一些不平整的地方,需要进行打磨处理,以确保整个跑道表面光滑、平整。
7. 跑道线施工:根据需要,在跑道上进行线条的施工。
使用专业的刷子和颜料,将线条画在跑道上。
根据不同的运动项目和标准,线条的宽度和颜色可能有所不同。
8. 环境保护:施工完成后,需要对周围环境进行保护,避免杂物和灰尘对跑道造成污染。
四、施工注意事项1. 施工环境:透气型塑胶跑道的施工需要在适宜的温度和湿度条件下进行,避免在高温或潮湿的环境中施工。
2. 施工工具:选择专业的施工工具,确保施工效果和质量。
3. 施工人员:施工人员应经过专业培训,具备相关的技能和经验。
4. 质量控制:在施工过程中,应进行质量把关,及时发现和处理问题,确保施工质量。
五、总结透气型塑胶跑道的施工工艺需要经过多个步骤,包括基层处理、铺设透气层、铺设胶粉层、颜料施工、固化处理、表面处理和跑道线施工。
透气型塑胶跑道施工工艺(1)、需用的设备根据工程的大小,设备一般包括:搅拌机械(大型搅拌机和手动搅拌机)、刮平设备(小型刮板和大型刮平板)、电源线(220v及380v)、短毛辊刷、裁纸刀、刮腻子刀、不干胶带、空压机、喷枪、3米直尺、抹平机等。
(2)、基层表面处理a、水分的排除混凝土含水率应小于5%,否则应排除水分后方可进行涂装。
排除水分的方法有以下几种:通风:加强空气循环,加速空气流动,带走水分,促进混凝土中水分进一步挥发。
加热:提高混凝土和其周围空气的温度,加快混凝土中水迁移到表层的速率,使其迅速蒸发。
宜采用强制空气加热和辐射加热。
直接用火源加热,生成的燃烧产物(包括水),会提高空气的雾点温度,导致水在混凝土上凝结,故不宜采用。
降低空气中的露点温度:用脱水减湿剂、除湿器或引进室外空气(引进室外空气露点低于混凝土表面及上方的温度)等方法除去空气中的水汽。
b、对于PH值大于8的返碱地面地面,用酸洗法处理:酸洗法(适用于油污较多的地面):用质量分数为10~15%的盐酸清洗混凝土表面,待反应完全后(不再产生气泡),再用清水冲洗,并配合毛刷刷洗,此法可清除泥浆层并得到较细的粗糙度。
c、对于平整度较差或地基表面过于光滑大面积场地采用机械方法:用喷砂或电磨机清除表面突出物,松动颗粒,破坏毛细孔,增加附着面积,以吸尘器吸除砂粒、杂质、灰尘。
对于有较多凹陷、坑洞地面,应用塑胶与石英砂或细胶粒配置成砂浆或腻子填平修补。
d、对于地基无防水层或含水量较高的场地刮防水层:专用的塑胶跑道防水底漆在地基的面层涂刷一道0.5-1毫米后的防水层,待完全干燥后,再进行下一道工序。
(3)、底胶铺设基本条件要求(a)、施工温度:地表温度应该在15—45度范围内。
(b)、混凝土湿度(地表湿度):5%以下或按塑料薄膜法测定,薄膜下不出现水珠或混凝土表面变黑。
(c)、施工时间:最好选择晴朗、无雾、相对湿度比较小的、不能暴晒的天气。
施工步骤(1)、按要求检验地基、处理地基并处理好伸缩缝。

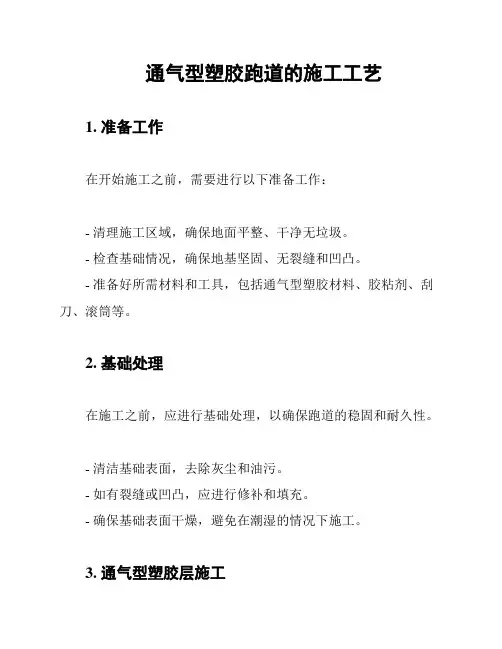

通气型塑胶跑道的施工工艺1. 准备工作在开始施工之前,需要进行以下准备工作:- 清理施工区域,确保地面平整、干净无垃圾。
- 检查基础情况,确保地基坚固、无裂缝和凹凸。
- 准备好所需材料和工具,包括通气型塑胶材料、胶粘剂、刮刀、滚筒等。
2. 基础处理在施工之前,应进行基础处理,以确保跑道的稳固和耐久性。
- 清洁基础表面,去除灰尘和油污。
- 如有裂缝或凹凸,应进行修补和填充。
- 确保基础表面干燥,避免在潮湿的情况下施工。
3. 通气型塑胶层施工通气型塑胶跑道的施工主要包括以下步骤:- 根据跑道设计要求,将塑胶材料切割成合适的尺寸和形状。
- 将胶粘剂均匀地涂抹在基础表面上。
- 将切割好的塑胶材料铺设在胶粘剂上,确保贴合紧密。
- 使用刮刀和滚筒将塑胶材料按压平整,确保表面平整光滑。
- 确保施工过程中保持空气流通,避免材料中的气泡或湿气。
4. 后处理完成通气型塑胶层的施工后,需要进行一些后处理工作:- 检查施工质量,确保跑道表面平整、无开裂或起泡等问题。
- 对施工的跑道进行清洁处理,去除灰尘和杂物。
- 需要等待一定时间,让塑胶层充分干燥和固化。
- 根据需要进行线条标记等后续工作。
5. 施工安全注意事项在施工通气型塑胶跑道时,需要注意以下安全事项:- 确保施工现场通风良好,避免吸入有害气体。
- 使用安全防护装备,如安全帽、手套和防护眼镜等。
- 遵循工作安全规范,确保施工人员的人身安全。
- 在施工现场设置警示标志,提醒他人注意施工区域。
以上是通气型塑胶跑道的施工工艺介绍,希望能对施工人员提供帮助和指导。
在施工过程中,请注意施工质量和安全,确保最终的跑道满足使用要求和标准。

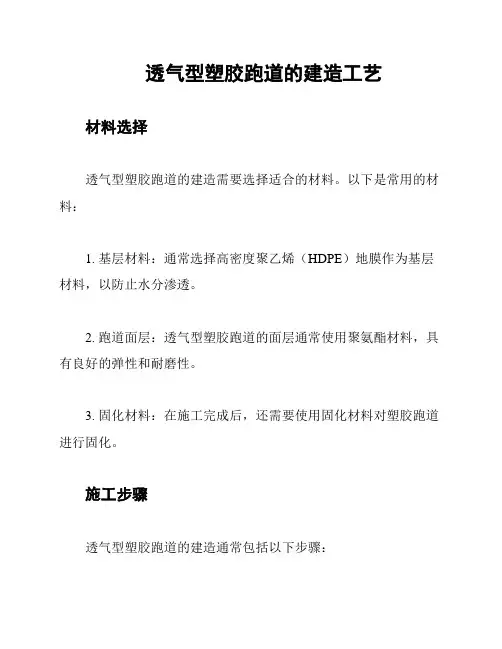

透气型塑胶跑道的建造工艺材料选择
透气型塑胶跑道的建造需要选择适合的材料。
以下是常用的材料:
1. 基层材料:通常选择高密度聚乙烯(HDPE)地膜作为基层材料,以防止水分渗透。
2. 跑道面层:透气型塑胶跑道的面层通常使用聚氨酯材料,具有良好的弹性和耐磨性。
3. 固化材料:在施工完成后,还需要使用固化材料对塑胶跑道进行固化。
施工步骤
透气型塑胶跑道的建造通常包括以下步骤:
1. 准备工作:清理施工区域,确保地面平整。
2. 基层施工:铺设高密度聚乙烯地膜作为基层材料,防止水分渗透。
3. 粉碎再铺:将聚氨酯颗粒均匀撒在基层上,并使用专用机械将其压实和固化。
4. 涂抹面层:使用刮刀均匀涂抹聚氨酯材料,确保面层的平整度和厚度均匀。
5. 固化处理:在施工完成后,使用固化材料对塑胶跑道进行固化处理,以提高强度和耐磨性。
注意事项
在进行透气型塑胶跑道的建造时,需要注意以下事项:
1. 施工环境:施工现场应保持干燥,避免在雨天或潮湿环境下进行施工。
2. 材料质量:选择优质的材料供应商,确保材料的质量和可靠性。
3. 施工技术:根据施工指南和要求,合理选择施工技术和工具。
4. 预算控制:在施工前制定预算计划,并进行合理的成本控制。
总结起来,透气型塑胶跑道的建造工艺包括材料选择、施工步
骤和注意事项。
通过正确选择材料和合理施工,可以建造出高质量
的透气型塑胶跑道,提供优良的运动场地。

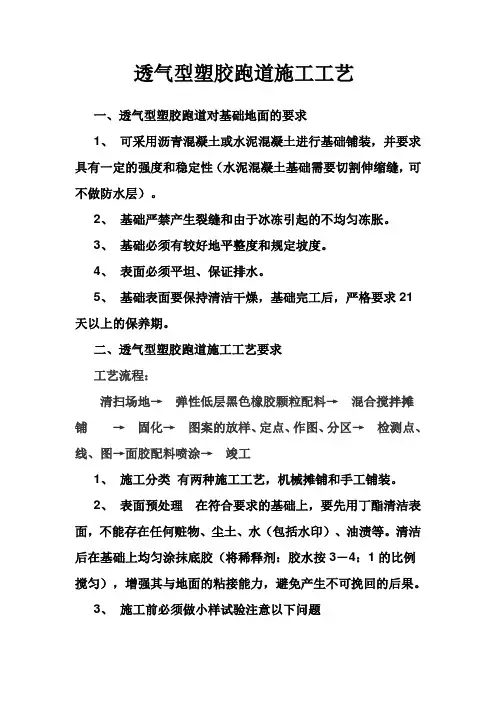

透气型塑胶跑道施工工艺一、透气型塑胶跑道对基础地面的要求1、可采用沥青混凝土或水泥混凝土进行基础铺装,并要求具有一定的强度和稳定性(水泥混凝土基础需要切割伸缩缝,可不做防水层)。
2、基础严禁产生裂缝和由于冰冻引起的不均匀冻胀。
3、基础必须有较好地平整度和规定坡度。
4、表面必须平坦、保证排水。
5、基础表面要保持清洁干燥,基础完工后,严格要求21天以上的保养期。
二、透气型塑胶跑道施工工艺要求工艺流程:清扫场地→弹性低层黑色橡胶颗粒配料→混合搅拌摊铺→固化→图案的放样、定点、作图、分区→检测点、线、图→面胶配料喷涂→竣工1、施工分类有两种施工工艺,机械摊铺和手工铺装。
2、表面预处理在符合要求的基础上,要先用丁酯清洁表面,不能存在任何赃物、尘土、水(包括水印)、油渍等。
清洁后在基础上均匀涂抹底胶(将稀释剂:胶水按3-4:1的比例搅匀),增强其与地面的粘接能力,避免产生不可挽回的后果。
3、施工前必须做小样试验注意以下问题a:材料的使用情况,如料比、材料固化时间是否正常。
b:24小时后观察是否有不固现象以及粘接性、强度等性能是否达到要求。
4、工前的准备工作(手工)材料、工具设备(拍板、磙子、皂水、车、耙、搅拌机等)、辅料及催化剂准备。
5、施工人员要求(手工)标场跑道施工人员最少不得少于六人:备料两人、运料两名、摊铺两名。
6、施工(手工):将料按比例混匀后,倒入场地内摊铺,用加热(喷灯加热)或沾皂水后的拍板拍实,拍平接缝,保持整体平整。
7、场地厚度要求一般分两次施工,以13mm为例:底层12mm橡胶颗粒,面层1mm聚氨酯塑胶喷面层。
8、施工注意事项(手工)1) 最佳施工温度15-35℃,温度过高或过低,影响施工。
2) 使用的摊铺工具(俗称镘刀或推刀)。
3) 混料搅拌一定要充分均匀。
4) 每一批料都要衔接好,否则衔接不好会有接缝。
5) 修边时一定要整齐。
6) 一定要严格按照比例进行配料。
视颗粒情况而定,好的用胶水少,差的用胶水多;大的用量少,小的用量多。

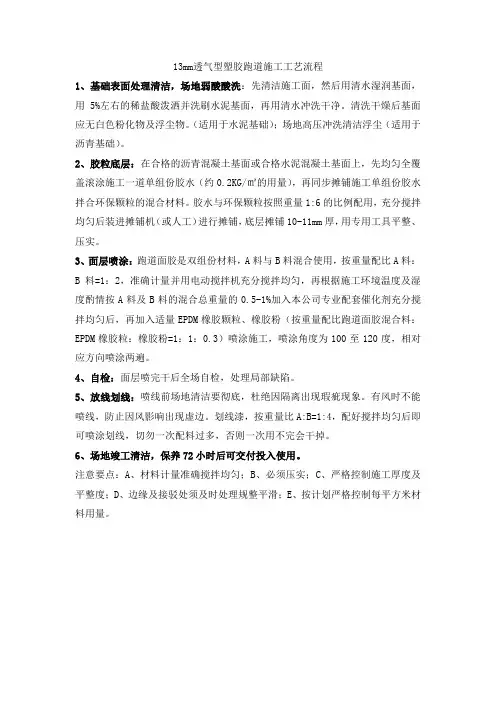

13mm透气型塑胶跑道施工工艺流程
1、基础表面处理清洁,场地弱酸酸洗:先清洁施工面,然后用清水湿润基面,用5%左右的稀盐酸泼洒并洗刷水泥基面,再用清水冲洗干净。
清洗干燥后基面应无白色粉化物及浮尘物。
(适用于水泥基础);场地高压冲洗清洁浮尘(适用于沥青基础)。
2、胶粒底层:在合格的沥青混凝土基面或合格水泥混凝土基面上,先均匀全覆盖滚涂施工一道单组份胶水(约0.2KG/㎡的用量),再同步摊铺施工单组份胶水拌合环保颗粒的混合材料。
胶水与环保颗粒按照重量1:6的比例配用,充分搅拌均匀后装进摊铺机(或人工)进行摊铺,底层摊铺10-11mm厚,用专用工具平整、压实。
3、面层喷涂:跑道面胶是双组份材料,A料与B料混合使用,按重量配比A料:B料=1:2,准确计量并用电动搅拌机充分搅拌均匀,再根据施工环境温度及湿度酌情按A料及B料的混合总重量的0.5-1%加入本公司专业配套催化剂充分搅拌均匀后,再加入适量EPDM橡胶颗粒、橡胶粉(按重量配比跑道面胶混合料:EPDM橡胶粒:橡胶粉=1:1:0.3)喷涂施工,喷涂角度为100至120度,相对应方向喷涂两遍。
4、自检:面层喷完干后全场自检,处理局部缺陷。
5、放线划线:喷线前场地清洁要彻底,杜绝因隔离出现瑕疵现象。
有风时不能喷线,防止因风影响出现虚边。
划线漆,按重量比A:B=1:4,配好搅拌均匀后即可喷涂划线,切勿一次配料过多,否则一次用不完会干掉。
6、场地竣工清洁,保养72小时后可交付投入使用。
注意要点:A、材料计量准确搅拌均匀;B、必须压实;C、严格控制施工厚度及平整度;D、边缘及接驳处须及时处理规整平滑;E、按计划严格控制每平方米材料用量。

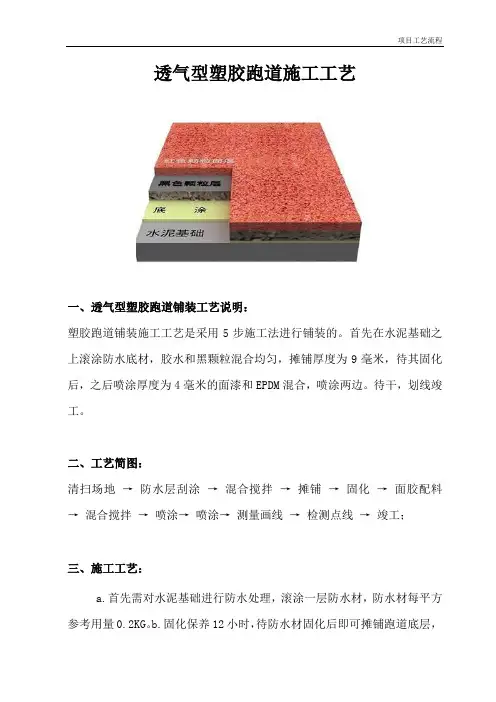

透气型塑胶跑道施工工艺一、透气型塑胶跑道铺装工艺说明:塑胶跑道铺装施工工艺是采用5步施工法进行铺装的。
首先在水泥基础之上滚涂防水底材,胶水和黑颗粒混合均匀,摊铺厚度为9毫米,待其固化后,之后喷涂厚度为4毫米的面漆和EPDM混合,喷涂两边。
待干,划线竣工。
二、工艺简图:清扫场地→ 防水层刮涂→ 混合搅拌→ 摊铺→ 固化→ 面胶配料→ 混合搅拌→ 喷涂→ 喷涂→ 测量画线→ 检测点线→ 竣工;三、施工工艺:a.首先需对水泥基础进行防水处理,滚涂一层防水材,防水材每平方参考用量0.2KG。
b.固化保养12小时,待防水材固化后即可摊铺跑道底层,采用粒径1.3mm高弹性黑胶粒掺高强度单组份胶水,参考比例为1:8,搅拌均匀倒入摊铺机,铺设厚度为9mm ,固化保养24小时。
c.然后再用透气型面层材料掺等量粒径1-3mm 颗粒搅拌均匀,倒入喷涂机,喷枪倾斜至45度进行同向喷涂,待喷涂完毕保养24小时,相反方向再进行一次喷涂。
固化保养24小时后即可对场地划线。
全部完工后场地保养7-10天即可投入使用。
四、铺设工艺说明首先检查基础层的平整度,对凹凸部位进行找平(如水泥砼基础需酸洗)。
(2)防水材滚涂铺设:铺设底胶之前先将地基基础清扫干净,准备好施工用的工具。
a) 按照工艺要求测量出施工线的位置,放好施工线。
b) 铺设时由场地一侧开始,按场地宽度一次性刮胶。
c) 刮胶时速度均匀,及时对露底、凹陷、凸起处进行补胶或刮平。
d) 成胶后,对全场进行检查,以保证面胶铺设的厚度。
(3)黑颗粒层的摊铺:a)黑颗粒和胶水一定要混合均匀,按照黑颗粒7kg,胶水1kg的比例混合均匀b)时刻观察摊铺层的厚度。
官方配比下层厚度控制在9mmc)喷涂面层的时候,严格按照A:B=1:2.5配比,添加1%的催化剂,和稀释剂二甲苯,如果没有就用93号汽油代替d)喷涂时,正着45°角喷一遍,反正45°角喷一遍(4)工艺线喷划:按照现行的田径场地设施标准准确测量出工艺线的位置,然后用聚氨酯漆喷刷。
1、透气型塑胶跑道的优点:
(标准跑道采用BATSMAN®邦盛®13mm透气型塑胶面层,加厚区为18mm)(1)全天候跑道:任何季节及温差,皆维持高水准的品质,雨后更能立即使用,增加利用时间,提高场地使用率。
(2)弹力适当:具有适度的弹性及反弹力,可减少体力的消耗,增进竞赛成绩。
(3)冲击吸收性:适度吸收脚部冲击力,减少运动伤害,长期练习及比赛均适宜。
(4)耐候性:不会应紫外线、臭氧、风雨及亚硫酸、瓦斯的污染而褪色、粉化或软化,并能长期保持其鲜艳的色彩。
(5)耐磨性强:耐磨耗性小于2.5%,满足各级学校长时间,高使用频率之需要。
(6)耐压缩性质:不会因为田径器材的重压而无法恢复原形。
(7)抗钉力强:即使在受力最大使用最频繁的百米起跑点,都不会受到钉鞋或起跑架破坏。
(8)耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损。
(9)平坦性:施工时使用流动材质,表面平坦,能符合特别要求平坦的比赛场地。
(10)接著性:特殊施工处理,接著性强,可压制水份上升,无起泡、剥离的现象。
(11)安全:可防止跌倒所发生的运动伤害,校园、幼儿园、游泳场所、游泳池畔等,可让小孩安全的游玩。
(12)经济:维护方便,节省管理费用。
(13)表面颜色柔和:颗粒壮表层,防止刺眼光线的反射,美观耐久面材撒粒机械搅拌机械喷涂。
(14)用途:各级学校及省市田径场跑道、半圆区、辅助区及游乐场铺面跑道。
2、塑胶跑道施工工艺
(1)地面整修:清洁处理地面,除尘除污,找平基层,打磨地面。
(2)防水底油涂布:确认底材已找平,并达含水率≤8%可施工程度时,用刷子或滚筒施工高渗透型防水底漆(BSF0401),以使起到加强基础及同面层粘结的能力,起到防水加强及增强粘结的作用。
(3)基材铺设(环保橡胶粒层):在铺设黑色橡胶粒前先涂布一层高粘结胶水,在粘结胶水未固化前将PU环保固化粘著胶混合环保黑色橡胶颗粒材料按比例搅拌均匀后,倒在地面上,用齿状PU耙镘开,用专用摊铺机按设计厚度机械整平压实,以控制用量和厚度;不平处继续找平。
(4)表面颗粒喷涂:将PU面漆(BSPM0423)混合EPDM橡胶颗粒(抗老化,耐色变之全天候EPDM颗粒)用专用喷涂机均匀喷撒在黑色橡胶基层之上表面(喷涂2-3次),务必使颗粒层平整均匀;面漆包裹住EPDM颗粒,以使场地更加耐用。
(5)划线:用BSJX0451白色面漆,依设计尺寸喷涂体育线,保证线宽一致,色泽均匀,无虚边出现。
3、塑胶跑道施工方法
(1)13mm透气式塑胶跑道铺设施工工艺是采用两步施工法进行铺设的。
底层黑胶粒层,摊铺厚度为10-11毫米,将其固化后,在黑色橡胶粒层再喷涂厚度为2-3毫米的EPDM胶粒同面漆的混合层。
工艺简图:
清扫场地→防水底漆涂布→粘结层涂布→黑胶粒底层摊铺→固化→面层配料→混合搅拌→面层喷涂→测量画线→检测点线→竣工。
(2)施工方案的说明
①配料、搅拌:
a. 施工队进场后,首先清点所有材料的品种及数量,列出清单,并交监理签字。
b. 检查搅拌机、推料车等机械设备是否运转正常,发现问题及时修理。
对现场的材料进行抽查检
验,每个批号做一块测试试片。
发现材料变质、变色应停止使用。
如有沉淀,使其均匀。
c. 配料时要保持配料区域的清洁卫生,粘有胶液的杂物不可乱丢乱放,以免污染环境。
d. 配料人员要认真清点原材料的品种、型号,确认与施工现场所需材料相同,才能将材料推上放
料架,排列整齐,桶口向下备用。
e. 放料时首先放出桶内气体,再打开桶口,将胶液放入干净的倒料桶内。
f. 黑胶粒底层控制在10-11mm,施工配比:预聚体∶黑胶粒=1∶6。
催化剂适量,视气温变化而
变化,一般为预聚体的千分之二。
g. 甲乙组混合配比时,要分先后次序,首先将甲组倒入干净的搅拌桶内,再按配方要求倒入比例
的乙组。
但注意倒料时,甲乙组任何一种胶液都要倒入搅拌桶底部中心位置,不能拖挂、飞溅,残留到搅拌桶的边缘,以免生胶倒入施工现场,造成恶果。
h. 将配好的甲乙组胶液作均匀搅拌,待其搅拌均匀后加入配方定量的催化剂,继续搅拌,待均匀
后再加入黑胶粒进行搅拌,均匀后,停止搅拌,此胶液可送入施工现场进行铺设。
整个搅拌过程不可时间过长或过短,一般在2~3分钟为好。
并做好配料桶次的记录,以便统计材料的用量。
i. 配料过程中要按照配方执行配料,任何人不得更改材料配比,不得加入任何溶剂或任意加减催
化剂数量。
j. 配料速度要准确、快捷,保证施工地点材量用量,使其不能有过长的间隙,以免出现未铺设好的情况下就出现材料固化的情况,影响质量。
k. 配料结束后认真清理现场卫生。
②底胶铺设:
a. 铺设底材之前先将地基基础清扫干净,准备好施工用的工具,按施工图纸要求的厚度调试好机
器的及它的厚度。
b. 按照工程情况合理分好施工板块,测量出施工线的位置,放好施工线。
铺设过程中要保持橡胶
粒的厚度一致,接边、接头无痕迹。
c. 底材铺设这前,先将地基基础凹陷严重的位置用底胶加黑颗粒刮平,凸起的位置将其打掉使其
平整。
d. 铺设底胶之前先将地基基础清扫干净后在基础面上涂一层予巨体方可铺设。
一边刷一边铺黑胶
粒层。
当胶固化后再铺设黑胶粒层会影响粘结,不宜大面积涂胶后,再铺黑胶粒层,应做到涂粘结层多少面积,应立即铺多少面积的黑胶粒层。
e. 铺设过程中,铺设人员要保证机器行走速度均匀,修边人员要动作熟练,及时对露底、凹陷处
进行补胶,凸起的部位刮平,边缘整齐平整。
修边人员不少于两名。
f. 铺设的黑橡粒怪固化后,对全场进行检查,发现边缘不整齐或有凹凸之处,要进行削割、打磨、
补胶和修整处理,以保证面胶铺设的厚度。
③跑道面胶的喷涂:
a. 待黑胶粒层固化成形后,方可在其表面喷涂胶浆层(一般为红色)其配比为:EPDM胶粒∶PU
浆料=1∶1.2。
首先将PU浆料按比例配料加入适量的崔化剂混合搅拌均匀,在搅拌过程中加入
EPDM胶粒, EPDM粒径按要求选取,一般在0.5~1mm左右。
然后将料倒入专业喷涂器喷涂在黑胶粒层表面。
喷涂时可根据胶浆的稀绸度加入适量稀料。
喷涂次序均匀喷涂两遍。
b. 喷胶人员施工前要计算好胶液用量,每一桶胶液所刮胶的长度,做好标记,做到心中有数,合
理利用材料。
c. 运料动作要干净、快捷,倒料时分多次倒下,桶边的余料及时清理,保持桶外清洁,为喷胶人
员创造良好的条件。
④塑胶跑道工艺线的测量、喷划:
a. 专业技术人员对场地进行测量,所使用的经纬仪、钢卷尺等都需经过国家级检测部门检测合格
的方可使用,准确计算温改、尺改,确保测量的准确性,各标志线的位置距终点线的距离长度不允许出现负差,正差一定小于1/10000。
b. 横向坡度不大于1/100,纵向坡度不大于1/1000。
