A
开始
A
结束
B 用双代号表示
B 用单代号表示
6,单代号网络图中的节点编号,宜从小 到大按活动顺序编制,可间断,但严禁 重复;箭线的箭尾节点编号应小于箭头 节点编号; 7,箭线不宜交叉,当不可避免时,用过 桥法或指向法绘制; 8,在同一网络图中,单代号和双代号的 画法不能混用.
例:
序号 1 2 3 4 5 6 7 工序名称 A B C D E F G 紧前工序 --A --A,C A,C B,D E 作业时间 1 2 5 4 5 5 3
A 1
2
B 2
F 4 5 6
1
D C 5
4 G 5 3
3
E 5
二,双代号网络图的计算
(一)概述

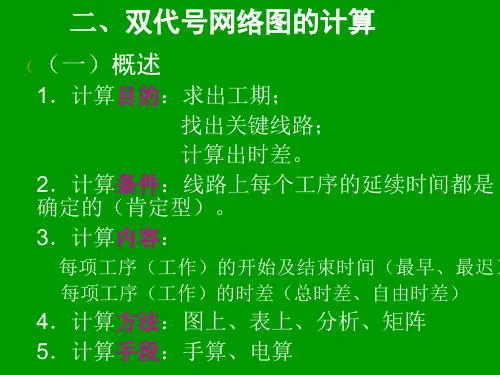

1.计算目的 目的:求出工期; 目的 找出关键线路; 计算出时差. 2.计算条件 条件:线路上每个工序的延续时间都是 条件 确定的(肯定型). 3.计算内容 内容: 内容
5
(6)双代号网络图节点编号顺序由小到大,可不连续, 但严禁重复. (7)交叉箭线及换行的处理:(尽量不交叉)
8 5 9 6 5 9 8 8 6 5 8 9 6 9
a.暗桥法
b.断线法
c.指向法
(8)起点节点有多条外向箭线,终点节点有多条内向箭 线时,可采用母线法绘制.中间节点在不至造成混乱的 前提下也可采用.
(三)双代号网络图绘制的过程
进行工序分析,确定各工序之间的逻辑关系,绘 制工序逻辑关系表. 按照网络计划逻辑关系的正确表示方法,从没有 紧前工序的工序画起,自左向右逐步把各工序组 合在一起,构成组合逻辑关系图. 按照网络图的绘制规则及工序逻辑关系表检查, 调整组合逻辑关系图,完善成为双代号网络图. 对网络图进行整理,去掉多余的虚工序,并使布 局合理,表达清楚.
