高边坡施工技术交流课件
- 格式:ppt
- 大小:3.17 MB
- 文档页数:29
高边坡工程技术交底一、背景介绍高边坡工程是指在山区或者河流附近等地形复杂的区域进行的土石方工程,其施工过程需要严格遵循相关的技术规范和安全要求,以确保工程质量和施工安全。
本文将详细介绍高边坡工程的技术交底内容,包括施工流程、安全措施、材料选择等。
二、施工流程1. 前期准备:a. 对工程现场进行勘察,确定边坡的土质、坡度、坡高等参数;b. 制定详细的施工方案,包括施工方法、施工工艺等;c. 调查边坡周边的地质情况,确定是否存在地质灾害的风险。
2. 边坡处理:a. 清理边坡表面的杂物,确保施工面整洁;b. 进行边坡的削坡或者填坡,根据实际情况选择合适的方法;c. 对边坡进行加固处理,如喷射混凝土、钢筋网等。
3. 排水系统建设:a. 根据边坡的地质情况,设计合理的排水系统,包括排水沟、排水管道等;b. 施工排水系统,确保边坡的排水畅通。
4. 植被恢复:a. 根据工程要求,选择适合的植被种类;b. 进行植被的种植或者播种,加强边坡的生态恢复。
三、安全措施1. 建立安全管理制度,确保施工过程中的安全;2. 员工必须佩戴安全帽、防护鞋等个人防护装备;3. 设置警示标志,明确施工区域,防止他人误入;4. 定期检查施工设备和工具的安全状况,确保正常使用;5. 加强对施工人员的安全教育和培训,提高安全意识。
四、材料选择1. 边坡加固材料:根据边坡的土质和工程要求,选择适合的加固材料,如喷射混凝土、钢筋网等;2. 排水系统材料:选择耐腐蚀、密封性好的材料,确保排水系统的稳定性和长期使用效果;3. 植被材料:选择适合当地气候和土壤条件的植被,如草坪、灌木等。
五、质量控制1. 施工过程中进行质量检查,确保施工质量符合要求;2. 对边坡的加固工程进行抽样检测,确保材料的质量;3. 定期进行边坡的巡视和维护,及时处理发现的问题。
六、总结高边坡工程的技术交底内容涵盖了施工流程、安全措施、材料选择和质量控制等方面。
通过严格遵循相关规范和要求,合理选择材料和施工方法,加强安全管理和质量控制,可以确保高边坡工程的顺利进行,并保证工程质量和施工安全。
高边坡施工技术培训高边坡施工技术培训一、作业准备(一)内业技术准备1、阅读、审核施工图纸,熟悉规范和技术标准。
2、对施工人员进行技术交底。
(二)外业技术准备1、对原地面进行复测。
2、测放开挖边桩、埋设观测桩。
3、作挖方及填方段纵横断面图,精确计算出土石方量。
二、高边坡开挖施工的施工方法及工艺(一)施工工序:测量→清除植被及表层土→施做截水沟→临时排水设施→挖土石方→运至填方段或弃土场→测量路基标高→修整边坡→防护工程施工→边沟施做→检查路基标高→土方地段路床面压实(二)施工方法1、开挖时自上而下,开挖一级及时防护一级,对坡顶、坡面和观测桩进行观测,符合稳定性要求后再开挖下一级。
2、路堑开挖根据地形情况采用挖掘机配合自卸汽车运输或铲运机开挖运输,对施工场地狭窄地段无法进入机械时采用人工配合小型机具施工。
靠近基床底层表面及边坡辅以人工开挖。
3、路堑挖方采用横向台阶分层开挖,深挖路堑采用“横向分层、纵向分段,阶梯掘进”的方式施工;合理安排运土通道与掘进工作面的位置及施工次序,做到运土、排水、挖掘、防护互不干扰,以确保开挖顺利进行。
4、按设计边坡自上而下分层逐层开挖方式,开挖面保持不小于4%的排水坡,严禁积水,并且保持边坡平顺。
5、每段开挖工作完成后,对边坡进行及时防护,当防护不能紧跟开挖进行,要暂时留一定厚度的保护层,待做护坡时再刷坡。
6、深挖路段安排先行施工。
路基防护、排水工程与路基成型协调进行,深挖路堑开挖一阶、防护一阶,与路基成型平行流水作业,并紧随路基尽早完成。
7、当路堑每一级边坡施工完毕时,应及时通知设计单位代表验收边坡,确定边坡防护类型;8、采用边开挖边防护的方式进行施工,在开挖边坡后未进行防护的应及时用塑料薄膜进行覆盖;坡顶不得堆载。

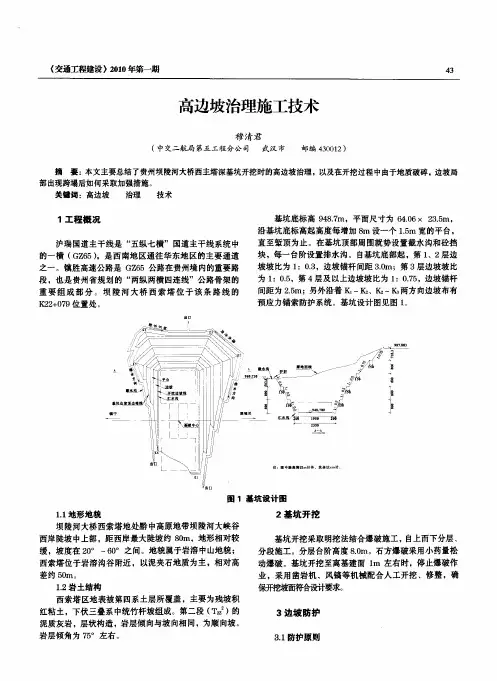

三、防护工程质量控制要点(一)锚杆框架梁施工1、施工前应对坡面进行适当修整,肋柱放样应上下级边坡统一测放,避免两级边坡框架梁位置上下交错,并考综合考虑急流槽位置。
