河北省建设厅关于全省建筑业2003年增加值完成目标有关问题的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 河北省建设厅关于全省建筑业2003年增加值完成目标有关问题的通知(冀建市[2003]504号)各市建设局、华北石油管理局:为了力争完成全行业2003年增加值达到390亿的目标,经研究,省厅根据上年度全省建筑业增加值完成情况,将目标分解到各市建设行政主管部门,并结合下列要求,一并执行。
一、深化国有建筑业企业改革,加快转机建制步伐。
从2002年生产经营状况看,国有全资企业整体效益不佳。
在个数上虽只有200余家,但亏损额占全省亏损额的54.1%,影响度较大。
为此,我们要按照省委、省政府及全省建筑业企业改制会议的要求,积极引导它们,尽快按照现代企业制度的要求,建立责权统一、运转协调的公司法人治理结构。
各市要根据当地国有全资建筑业企业的情况制定国有资本退出的计划,争取到2004年底将这部分企业全部完成改制建制工作,以期经营状况得到改善,提高全行业整体效益。
二、调整行业结构,增强竞争能力。
今后一个时期,我省行业结构的调整,重点应放在调整组织结构和专业结构这一主要矛盾上,让大的能够真正站起来,专的能够真正树起来,加快提质增速步伐。
各市要做出当地行业结构调整的整体计划,突出发展重点,提出调整措施,制订今后发展方向,充分发挥行政审批作用,避免盲目性,造成有的专业供大于求,有的专业急缺却是空白。
同时,引导企业克服大而全、小而全的发展模式和发展思想,提高社会化协作水平,让各类企业在不同的层面都有发展的侧重点,加快做大做强,专精特并举的发展步伐,切实提高行业综合竞争实力。
河北省工程建设造价管理总站文件冀建价[2019]18号———————----------------------———————★—————----------------------------————————关于印发2019年《河北省建筑工程预算综合基价》解释及2019年《全国统一建筑装饰装修工程耗量定额河北省综合基价》解释的通知各市造价站、华北石油工程建设造价管理站:2019年《河北省建筑工程预算综合基价》及2019年“全国统一建筑装饰装修工程消耗量定额河北省综合基价》自2003年7月1日颁发施行以来,为合理确定和有效控制建设工程造价起到了重要作用。
为加强这两部综合基价的管理,解决使用过程中发现的常见问题,我站组织编写了2019年《河北省建筑工程预算综合基价》解释及2019年《全国统一建筑装饰装修工程消耗量定额河北省综合基价》解释(见附件),现予印发,与这两部综合基价及宣贯材料配套使用。
请你们接此通知后,积极宣传贯彻该解释,并继续收集在综合基价执行中发现的问题,以便进一步完善。
二OO六年八月四日附件: 2019年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
建价[2006]18号:关于印发2003年《河北省建筑工程预算综合基价》解释及2003年《全国统一建筑装饰装修工程耗量定额河北省综合基价》解释的通知河北省工程建设造价管理总站文件冀建价[2006]18号———————----------------------———————★—————----------------------------————————关于印发2003年《河北省建筑工程预算综合基价》解释及2003年《全国统一建筑装饰装修工程耗量定额河北省综合基价》解释的通知各市造价站、华北石油工程建设造价管理站:2003年《河北省建筑工程预算综合基价》及2003年“全国统一建筑装饰装修工程消耗量定额河北省综合基价》自2003年7月1日颁发施行以来,为合理确定和有效控制建设工程造价起到了重要作用。
为加强这两部综合基价的管理,解决使用过程中发现的常见问题,我站组织编写了2003年《河北省建筑工程预算综合基价》解释及2003年《全国统一建筑装饰装修工程消耗量定额河北省综合基价》解释(见附件),现予印发,与这两部综合基价及宣贯材料配套使用。
请你们接此通知后,积极宣传贯彻该解释,并继续收集在综合基价执行中发现的问题,以便进一步完善。
二OO六年八月四日附件:2003年《河北省建筑工程预算综合基价》解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
总说明一、《河北省建筑、安装、市政、装饰装修工程费用标准》(以下简称“本标准")是根据建设部、财政部《关于印发〈建筑安装工程费用项目组成>的通知》(建标[2003]206号),结合我省实际情况,综合测算编制的。
二、本标准与我厅颁发的2008年《全国统一建筑工程基础定额河北省消耗量定额》、《全国统一安装工程预算定额河北省消耗量定额》、《全国统一市政工程预算定额河北省消耗量定额》、《全国统一建筑装饰装修工程消耗量定额河北省消耗量定额》配套使用。
三、本标准是编制施工图预算、最高限价、招标工程标底,投标报价、确定工程合同价、拨付工程价款、办理竣工结算、衡量投标报价合理性的依据和基础。
四、本标准中的企业管理费和利润费用标准是按照社会平均水平测定的,编制最高限价和标底时,按本标准计取;投标人在投标报价时,可根据本企业管理水平和工程实际参考本标准计取.五、本标准中的规费费用标准是按照国家和我省现行有关政策,结合全省施工企业实际情况测定的,规费不参与投标报价竞争,在工程计价过程中应按本标准规定计取。
六、本标准中包括建筑、安装、市政、装饰装修工程及其包工不包料工程费用标准.第1章费用项目组成建筑、安装、市政、装饰装修工程费用由直接费、间接费、利润、税金四部分组成。
一、直接费由直接工程费和措施费组成。
(一)直接工程费:是指施工过程中耗费的构成工程实体的各项费用,包括人工费、材料费、施工机械使用费.1。
人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:⑴基本工资:是指发放给生产工人的基本工资.⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等.⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资.⑷职工福利费:是指按规定标准计提的职工福利费。
总说明一、《河北省建筑工程预算综合基价》(以下简称本综合基价)是在《全国统一建筑工程基础定额》(土建定额)的基础上,结合我省实际,按照全理的施工组织设计和正常的施工条件,根据现行的建筑工程施工及验收规范、操作规程和2000年《全国统一建筑安装工程工期定额》编制的。
二、本综合基价适用于河北省行政区域内的一般工业与民用建筑的新建、扩建和接层工程。
三、本综合基价中的消耗量是编制施工图预算和招标标底的依据。
综合基价是工程量清单计价、编制企业定额、投标报价、确定合同价、进行工程拨款、竣工结算和工程造价管理的基础;是编制概算定额、概算指标和投资估算指标的主要资料。
四、本综合基价分为实体项目、施工技术措施费、施工组织措施费及附录共四部分。
实体项目与施工技术措施费、施工组织措施费中已包括人工费、材料费、机械费、费用及利润。
实体项目消耗量不得调整,施工技术措施费和施工组织措施费消耗量作为参考,企业可自行确定。
本综合基价中的人工单价、材料价格、机械台班单价为指导性价格,编制工程预结算、标底和投标报价等时,可依据自身情况,结合市场进行调整。
五、本综合基价中的综合费用包括费用及利润。
费用包括现场管理费、企业管理费、财务费用及社会劳动保险费用。
不包括规费和税金,规费和税金按《河北省建筑、安装、市政、装饰装修工程费率》规定计算。
一般土建工程综合费用是按三类工程考虑的,桩基工程综合费用区分灌注桩和预制桩,分别按一类工程、二类工程考虑。
综合基价中的综合费用为指导性费用,编制工程预结算、标底和投标报价等时,应按照《河北省建筑、安装、市政、装饰装修工程费率》的规定结合工程实际及企业的具体情况进行确定。
六、本综合基价施工技术措施费包括:脚手架工程、模板工程、构件运输及安装工程、垂直运输工程、建筑物超高费、大型机械一次安拆及场外运输费。
七、本综合基价施工组织措施费包括:冬雨季施工增加费、夜间施工增加费、生产工具用具使用费、检验试验费、工程定位复测及场地清理费、成品保护费、二次搬运费、临时设施费、土建施工与生产同时进行增加费用、在有害身体健康环境中施工降效增加费。
2003年《全国统一市政工程预算定额河北省综合基价》勘误表第一册《通用项目》1.第175页工程量计算规则第8行“普通延长米”改为“管道延长米”。

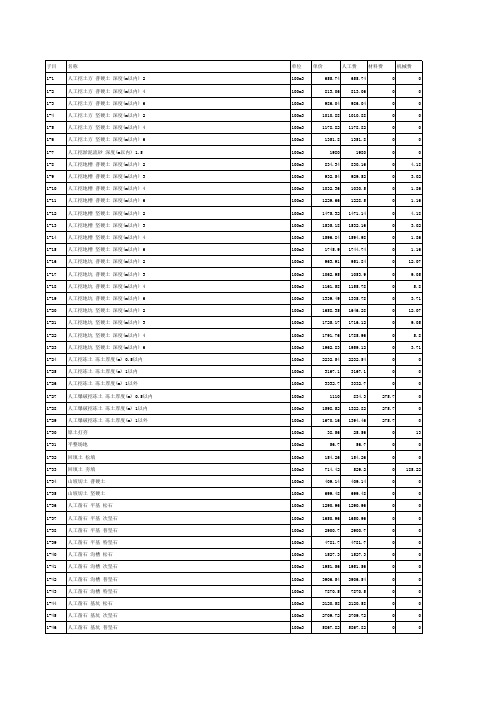

2.第237页 1-1069至1074子目的综合基价、基价、人工费、材料费、综合费用、人工工日、玻璃布数量、滑石粉数量、费用、利润改为下表的数值,其他不变。
掉“(板厚mm以内)”,计量单位“10张”改为“10m焊缝”。
4.第502页1-2127子目综合基价2390.34改为4086.40,基价2132.48改为3607.31,机械费1443.07改为2917.90,综合费用257.86改为479.09,费用189.10改为351.33,利润68.76改为127.76,机械栏加平板拖车组 40t(1474.83元/台班) 1.0个台班。
5.第502页1-2129子目综合基价1758.58改为3454.65,基价1551.20改为3026.03,机械费1244.59改为2719.42,综合费用207.38改为428.62,费用152.08改为314.32,利润55.30改为114.30,机械栏加平板拖车组 40t(1474.83元/台班) 1.0个台班。
6.第516页1-2177子目沥青混凝土摊铺机8t台班单价590.64改为1200.00, 综合基价339.62改为690.00,基价295.32改为600.00,机械费295.32改为600.00,综合费用44.30改为90.00,费用32.49改为66.00,利润11.81改为24.00。
7.第516页1-2178子目项目栏12改为12m(自动找平),编码的沥青混凝土摊铺机12t改为沥青混凝土摊铺机12m(自动找平), 台班单价673.55改为5000.00, 综合基价387.30改为2875.00,基价336.78改为2500.00,机械费336.78改为2500.00,综合费用50.52改为375.00,费用37.05改为275.00,利润13.47改为100.00。
唐山市工程建设造价管理站关于2003年河北省建设工程计价依据有关问题的解释(发布时间:2005年7月8日来源:)各县(市)区、场造价办公室,各建设、施工及有关单位:自2003年河北省建设工程计价依据实施以来,各单位在使用过程中反映了一些问题。
经研究,现将其中部分问题解释汇总印发给你们,请参照执行。
在执行计价依据的过程中发现的新问题及时反馈,以便补充完善。
2005年5月9 日2003年计价依据问题解释土建建筑面积:1、建筑面积规则中二层以上建筑面积为外围结构水平投影,如果窗为外跨飘窗(下有砼挑板承托,或挑出窗台板)是否计算建筑面积?答:外跨飘窗不计算建筑面积。
2、住宅建筑物顶层阁楼如何计算建筑面积?答:2.2米以上部分计算建筑面积。
2.2米以下部分不计算。
3、建筑物外墙聚苯板保温是否计算建筑面积?答:不计算建筑面积。
4、2.2米以下地下储藏室是否计算建筑面积?答:计算建筑面积。
5、建筑面积是按建筑物外墙勒脚以上结构外围水平面积计算,突出外墙的结构柱算不算面积(工业建筑中较多)?答:突出外墙的结构柱计算建筑面积。
建-11、基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土5m以内。
人工挖土超过6m应编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,如没有批准的施工组织设计应按土方工程量的8%计算。
2、人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批复的施工组织设计计算。
3、基础抹防水砂浆工作面加多少?答:800mm。
建-41、钢筋直螺纹接头如何计价?答:可编制补充定额,或参照4-260~262锥螺纹接头项目再调价。
2、电渣压力焊基价过高怎么办?答:可按市场价调价。
3、闪光对焊接头怎么计价?答:钢筋加工过程中闪光对焊接头不另计算费用,搭接接头也不扣除。
