水泥土搅拌桩配比表
- 格式:docx
- 大小:17.12 KB
- 文档页数:2

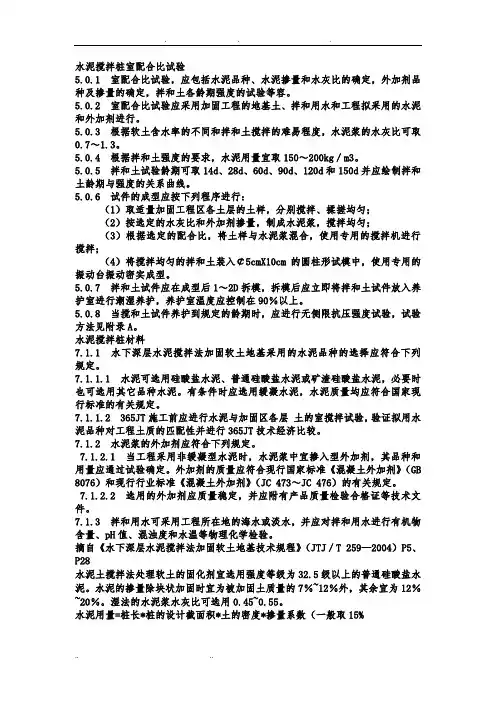

水泥搅拌桩室配合比试验5.0.1 室配合比试验,应包括水泥品种、水泥掺量和水灰比的确定,外加剂品种及掺量的确定,拌和土各龄期强度的试验等容。
5.0.2 室配合比试验应采用加固工程的地基土、拌和用水和工程拟采用的水泥和外加剂进行。
5.0.3 根据软土含水率的不同和拌和土搅拌的难易程度,水泥浆的水灰比可取0.7~1.3。
5.0.4 根据拌和土强度的要求,水泥用量宜取150~200kg/m3。
5.0.5 拌和土试验龄期可取14d、28d、60d、90d、120d和150d并应绘制拌和土龄期与强度的关系曲线。
5.0.6 试件的成型应按下列程序进行:(1)取适量加固工程区各土层的土样,分别搅拌、揉搓均匀;(2)按选定的水灰比和外加剂掺量,制成水泥浆,搅拌均匀;(3)根据选定的配合比,将土样与水泥浆混合,使用专用的搅拌机进行搅拌;(4)将搅拌均匀的拌和土装入¢5cmX10cm的圆柱形试模中,使用专用的振动台振动密实成型。
5.0.7 拌和土试件应在成型后1~2D拆模,拆模后应立即将拌和土试件放入养护室进行潮湿养护,养护室温度应控制在90%以上。
5.0.8 当搅和土试件养护到规定的龄期时,应进行无侧限抗压强度试验,试验方法见附录A。
水泥搅拌桩材料7.1.1 水下深层水泥搅拌法加固软土地基采用的水泥品种的选择应符合下列规定。
7.1.1.1 水泥可选用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,必要时也可选用其它品种水泥。
有条件时应选用缓凝水泥,水泥质量均应符合国家现行标准的有关规定。
7.1.1.2 365JT施工前应进行水泥与加固区各层土的室搅拌试验,验证拟用水泥品种对工程土质的匹配性并进行365JT技术经济比较。
7.1.2 水泥浆的外加剂应符合下列规定。
7.1.2.1 当工程采用非缓凝型水泥时,水泥浆中宜掺入型外加剂,其品种和用量应通过试验确定。
外加剂的质量应符合现行国家标准《混凝土外加剂》(GB 8076)和现行行业标准《混凝土外加剂》(JC 473~JC 476)的有关规定。
水泥土搅拌桩技术标准1、适用范围本工艺标准适用于工业与民用建筑中采用水泥土搅拌桩加固的工程。
2、施工准备2。
1.1 材料要求2.1。
1。
1 水泥:用32.5 级普通硅酸盐水泥,要求新鲜无结块。
2.1.1.2 外加剂: 塑化剂采用木质素磺酸钙,促凝剂采用硫酸钠、石膏;应有产品出厂合格证,掺量通过试验确定。
2.1.2 配合比要求水泥掺入量一般为加固土重的7%~20%,每加固1m 的土体掺入水泥约110~160Kg,当用水泥浆作固化剂,配合比为1:1~2(水泥:砂).为增加流动性,可掺入水泥重量0。
2~ 0.25%的木质素磺酸钙减水剂与1%的硫酸钠和2%的石膏,水灰比为0。
43~0。
50。
2.2 主要工机具2。
2.1 机具设备:深层搅拌机、履带式起重机、灰浆搅拌机、灰浆泵、冷却泵及其配套设备。
2.2。
2 主要工具:导向架、集料斗、磅秤、提速度测定仪、电气控制柜、手锤胶轮车等。
2.3 作业条件2.3。
1 现场符合“三通一平”的施工条件,地下以及高空的障碍物清除完毕。
2。
3。
2 基础轴线及标高测量完毕,基础的轴线和高程的控制桩,应设置在不受打桩影响的地点,并应妥善加以保护。
2。
3。
3 根据轴线放出桩位线,用木橛钉好桩位,并用白灰作标识,以便于施打。
2.3。
4 施工前必须打试验桩,确定打桩设备、施工工艺及技术措施是否适宜。
2。
3.5 要选择和确定打桩机进出路线和打桩顺序,制定施工方案,作好技术交底.2。
4 作业人员2.4。
1 主要作业人员:机械操作人员、壮工.2.4。
2 施工机具应由专人负责使用和维护,大、中型机械特殊机具需执证上岗,操作者须经培训后,执有效的合格证书可操作。
主要作业人员已经过安全培训,并接受了施工技术交底(作业指导书).3、施工工艺3。
1 工艺流程3.1。
1 湿法工艺流程3。
1.2 干法工艺流程就位调平→下沉→制备水泥浆→提升喷浆搅拌→重复上、下搅拌;3.2操作工艺3。
2.1 就位桩机:打桩机就位时,应对准桩位,机身垂直,在施工时不发生倾斜。
桩基定位测量验收记录质控(建)表4.1.2-2 共页第页试桩记录质控(建)表4.1.6.3-6 共页第页水泥土搅拌桩地基施工记录质控(建)表4.1.6.3-9 共页第页钻芯法检测现场操作记录质控(建)表4.1.8.2-6 共页第页钻芯法检测芯样编录表质控(建)表4.1.8.2-7 共页第页钻芯法检测芯样综合柱状图质控(建)表4.1.8.2-8 共页第页地基承载力试验报告质控(建)表4.1.8.1 共页第页批准:审核:校核:检测:质控(建)表4.1.8.2-1 共页第页质控(建)表4.1.8.2-2 共页第页水泥土搅拌桩地基工程检验批质量验收记录010314□□说明010314主控项目:1、水泥及外掺剂质量。
按设计要求选用,并按规定进行检测试验。
检查产品合格证及试验报告。
2、水泥用量。
符合设计要求。
检查水灰比及查看流量表。
3、桩体强度。
按设计要求进行检查。
4、地基承载力。
按规定方法检查。
一般项目:1、机头提升速度:≤0.5m/min。
量机头上升距离及时间。
2、桩底标高:±200mm。
量测机头深度计算。
3、桩顶标高:+100mm,50mm。
水准仪检查(最上部500mm不计入)。
4、桩位偏差:<50mm。
尺量检查,根据设计桩位点位置。
5、桩径:<0.04D。
尺量检查桩的直径。
6、垂直度:≤1.5%。
用经纬仪检查。
7、搭接:>200mm,尺量检查。
施工前检查水泥及外掺剂的质量、桩位、搅拌机工作性能及各种计量设备完好程度。
施工中检查机头提升速度、水泥浆或水泥注入量、搅拌桩的长度及标高。
施工结束后检查桩体强度,桩体直径及地基承载力。
强度检查:承重桩取90天后的试件;支护桩取28天后的试件。
检查后形成施工记录或检验报告。
检查施工记录和检验报告。
土层名称基础底标高土层底面标高Zi L Bf sp,kf akξE siE sp 'P o回填土51.49 4.3860601 2.5 2.5粉质粘土48.99 6.88606015.51 5.51淤泥质粉质黏土48.377.574601.2333333344.93333333黏土粉质粘土说明: Zi——基础底面至土底面的距离; L ——基底长边; B ——基底短边;fsp,k——复合地基承载力特征值; fak——土的承载力特征值;Esi——基础底面下第i层土的压缩模量,应在土的自重压力至土的自重压力至土的自重压力与附加压力之和的压力范围取值; E sp ——地基强度提高以后,模量相应提高后的取值;Po——对应于荷载效应准永久组合标准值时的基础底面处的附加压力。
L/BZi/B αiZi αi Ai Σ Ai Ai/Esp'ΣAi/Esp'E s ψss0.4380.240 1.051105.12042.0480.6880.211 1.45240.0487.2680.7500.2121.58613.4572.728158.625 ξ——复合地基承载力特征值与土的承载力特征值的比值1.000结论:地基加固处理后荷载作用下的地基沉降变形约为23.462mm.Es——变形计算深度范围内压缩模量的当量值;Ai——第i层土平均附加应力系数沿土层厚度的积分值;Ai=P0*(Zi*ai-Zi-1*ai-1)说明: αi——基础底面计算点至第i层土底面范围内平均附加应力系数;详GB50007-2011《建筑地基基础设计规范》附录K 为非修改区域S ——地基最终变形量(mm)。
ψs——沉降计算经验系数;详GB50007-2011《建筑地基基础设计规范》表5.3.568.69852.044 3.048 1.3201055.87沉降基本数据沉降数据计算10010。
第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):第页共页第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页监理(建设)单位见证员:记录员:施工班组长(签名):第页共页监理(建设)单位见证员:记录员:施工班组长(签名):第页共页项目专业质量检查员(签名):监理(建设)单位见证员:第页共页第页共页监理(建设)单位见证员:记录员:施工班组长(签名):第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页记录员:施工班组长(签名):第页共页第页共记录员:监理(建设)单位见证员:专业工长(施工员)签名:项目专业质量检查员(签名):施工班组长(签名):页第页共页第页共页项目专业质量检查员(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页记录员:施工班组长(签名):专业工长(施工员)签名:项目专业质量检查员(签名):第页共记录员:页项目专业质量检查员(签名):监理(建设)单位见证员:施工班组长(签名):专业工长(施工员)签名:第页共页记录员:施工班组长(签名):专业工长(施工员)签名:项目专业质量检查员(签名):第页共页记录员:施工班组长(签名):专业工长(施工员)签名:项目专业质量检查员(签名):第页共页第页共页项目专业质量检查员(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页第页共页第页共记录员:施工班组长(签名):页监理(建设)单位见证员:专业工长(施工员)签名:项目专业质量检查员(签名):第页共页第页共页第页共页第页共页项目专业质量检查员(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页第页共页项目专业质量检查员(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页记录员:施工班组长(签名):第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页项目专业质量检查员(签名):第页共页记录员:施工班组长(签名):监理(建设)单位见证员:第页共页第页共页第页共页第页共页。
水泥土搅拌桩配合比一、使用部位:软基处理。
二、设计依据及日期:施工图纸等;2008年12月20日。
三、组成材料:(1)水泥:采用唐山红日水泥厂生产的“升辉”牌P.S.A32.5级水泥。
(2)水:采用地下水。
四、设计步骤:根据设计图纸要求,确定水泥土搅拌桩每延米水泥用量为58kg,按W/C=0.50计算每延米用水量为29 kg,每延米用水泥浆为87 kg。
按不同的水灰比配制水泥浆,搅拌3min后测定水泥浆比重见下表:试验人:复核:技术负责人:《桥涵工程试验检测》试题(第01卷)一、填空题1.公路工程质量检验和等级评定的依据是《公路工程质量检验评定标准》JTG F/80—2004;2.跨径小于5m或多孔桥总长小于8m的桥称为涵洞。
3.直径小于28mm的二级钢筋,在冷弯试验时弯心直径应为3d,弯曲角度为 180。
4.钢筋冷弯到规定角度时,弯曲处不得发生裂纹,起层或断裂等现象为合格。
5.根据电桥的测量电路,对应变电桥的测量方法有单点测量、半桥测量、全桥测量。
6.在洛氏硬度为60±2的钢钻上,回弹仪的率定值应为80±2。
7.锚具、夹具和连接器工程中常规检验项目有硬度检验、外观检验、静载锚固试验。
8.橡胶支座的常规检验项目有外观、解剖、力学性能、尺寸。
9.公路工程质量等级评定单元划分为分项工程、分部工程、单位工程。
10.桥涵工程中所用料石的外观要求为不易风化、无裂纹、石质均匀。
11.衡量石料抗冻性的指标为质量损失率、耐冻系数。
12.碱集料反应对混凝土危害有膨胀、开裂甚至破坏。
13.混凝土试块的标准养生条件应为温度20±3℃,相对温度≥90%。
14.混凝土试块的劈裂试验是间接测试混凝土抗拉强度的试验方法。
15.钻芯取样法评定混凝土强度时,芯样的长度与直径之比应在 1.00~2.00 范围之内。
16.混凝土超声探伤判别缺陷的依据有声时值、波幅衰减、频率变化、波形畸变。
17.超声波在正常混凝土中传播的波速为2500~4000m/s 。
搅拌桩加固
每根桩有效桩长15米,施工桩长15.5米,直径0.6米。
现场一桶容量体积:0.649m³
①A区(洗车库):上部5.5m:
需要0.66桶的水泥浆液
每桶水泥浆液需要加入水泥500kg,水0.25m
②A区(洗车库):下部10m:
需要1桶的水泥浆液
每桶水泥浆液需要加入水泥760kg,水0.38m
③B区:上部5.5m:
需要0.74桶的水泥浆液
每桶水泥浆液需要加入水泥560kg,水0.28m³④B区下部10m:
需要1.2桶的水泥浆液
每桶水泥浆液需要加入水泥920kg,水0.46m³水泥罐开档2~5分钟,泥浆搅拌均匀后采用泥浆比重测试仪器结果达到≥1.75后,方可排放埋入地面的泥浆桶里。
上海轨道交通9号线三期(东延伸)工程13标运用联合库。
