地下连续墙施工案例近年来,随着城市建设的不断推进,地下连续墙作为一种常见的基础工程结构,被广泛应用于各类建筑项目中。
地下连续墙的施工过程涉及到多个环节,包括设计、施工准备、施工过程和施工质量控制等。
本文将通过一个实际案例,详细介绍地下连续墙施工的过程和注意事项。
该案例是一座高层商业综合体项目,地下连续墙的施工是整个工程的重要组成部分。
在施工前,项目团队进行了详细的设计和方案论证,确保地下连续墙的结构和材料选择符合工程要求。
同时,还进行了地质勘察和土壤力学试验,以了解施工地点的地质条件和土壤力学参数,为施工提供依据。
施工准备阶段,施工队伍对施工现场进行了详细的勘察和测量,确定了施工的起点和终点,并进行了地面标志的设置。
此外,还对施工现场进行了临时设施的搭建,包括施工用水、电力供应等。
在施工现场的周围,设置了防护围挡和安全警示标志,确保施工过程中的安全。
地下连续墙的施工过程主要包括挖掘、支护和灌注等环节。
首先,施工队伍使用挖掘机进行地下连续墙的挖掘,根据设计要求控制挖掘深度和墙体的倾斜度。
同时,还要注意挖掘过程中的土方回填和清理,确保施工现场的整洁和安全。
接下来,进行地下连续墙的支护工作。
支护工作主要包括钢筋的安装和混凝土浇筑。
在安装钢筋时,施工队伍要严格按照设计图纸和工艺要求进行,确保钢筋的布置密度和连接牢固。
在混凝土浇筑过程中,要注意施工速度和浇筑质量的控制,以避免出现浇筑不均匀或者漏浆的情况。
最后,进行地下连续墙的灌注工作。
灌注工作是整个施工过程中的关键环节,需要严格控制灌注深度和灌注速度。
施工队伍要根据设计要求和土壤条件,选择合适的灌注方式和灌注设备,确保灌注质量和墙体的稳定性。
在整个施工过程中,施工队伍要严格按照相关的施工规范和标准进行操作,确保施工质量和安全。
同时,还要加强施工现场的管理和监督,及时发现和解决施工中的问题和隐患。
在施工结束后,还要进行验收和检测,确保地下连续墙的质量和使用安全。
基坑支护典型案例咱先来说说上海的某大型商业中心基坑支护的事儿。
这个商业中心那可是要建在寸土寸金的市中心啊,周围都是高楼大厦,就像一群巨人围着它。
这基坑挖得又大又深,就像在城市的肚子里掏个大洞一样。
一开始啊,工程师们就面临着大挑战。
旁边的建筑可不能因为这个基坑的挖掘就跟着“晃悠”或者出现裂缝啥的,这就好比你在邻居家旁边挖个大坑,可不能把人家房子震坏了,不然邻居得跟你急眼。
工程师们采用了地下连续墙的支护方式。
这地下连续墙就像是给基坑穿上了一层厚厚的盔甲,从地下把基坑紧紧地包裹起来。
这墙是怎么建的呢?就像做一块巨大无比的蛋糕,一层一层地浇筑混凝土,一直插到很深的地下,把基坑和周围的土隔开,这样周围的土就不会塌到基坑里,基坑也不会影响到旁边的建筑。
还有北京的一个地铁站基坑支护。
地铁站嘛,那可是交通枢纽,人来人往的,施工的时候还不能影响大家的出行。
这个基坑的地质情况有点复杂,有软土,就像棉花糖一样软乎乎的,还有一些硬石头,就像顽固的小怪兽。
他们采用了灌注桩和锚杆联合支护的方法。
灌注桩就像一根根粗壮的柱子插到地里,先把基坑的四周撑住。
然后呢,锚杆就像小爪子一样,一头抓住灌注桩,一头深深地扎进土里,把灌注桩拉得更稳。
就像拔河比赛一样,两边都使上劲,这样基坑就稳稳当当的。
再讲讲深圳的一个高层住宅基坑支护。
深圳这个地方啊,地下水位比较高,就像地下有个大水库似的。
这基坑要是防水没做好,那就变成大游泳池了。
工程师们在做基坑支护的时候,除了用常规的支护结构,还特别重视防水措施。
他们在支护结构的外面做了一层防水层,就像给基坑穿上了一件防水雨衣。
而且在基坑底部还设置了排水系统,就像在雨衣下面还装了个小抽水机,一旦有积水就立马抽走。
这样既保证了基坑的稳定,又不会被水给淹了。
这些案例啊,都告诉咱一个道理,基坑支护得根据不同的地质情况、周边环境还有工程要求来制定合适的方案,就像给不同的人定制不同的衣服一样,这样才能保证工程安全又顺利地进行。

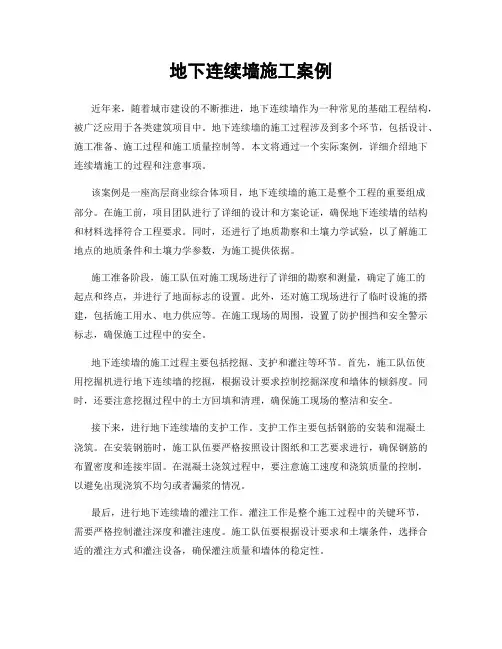

地下连续墙施工案例1. 案例背景地下连续墙是一种常见的地下工程结构,用于支护土体和防止地下水渗透。
本案例描述了一次地下连续墙施工的过程和技术要点。
2. 工程概况本次工程位于某城市的地铁施工项目中,地下连续墙用于支护周围土体,确保施工安全和工程质量。
施工地点为一个繁忙的交通路口,周围有多栋建筑物和地下管线。
3. 施工准备在施工前,施工队需要进行详细的工程规划和准备工作。
这包括但不限于以下内容:- 地质勘察和土壤测试,以了解地下土层的性质和稳定性。
- 制定详细的施工方案,包括施工方法、工期和安全措施。
- 采购和准备所需的施工材料和设备,如钢模板、混凝土、钢筋等。
- 与相关部门和业主进行沟通和协调,确保施工过程中不会对周围环境和设施造成不良影响。
4. 施工过程地下连续墙施工一般包括以下步骤:- 土方开挖:根据设计要求,使用挖掘机或其他土方机械进行土方开挖,将地下土壤清理干净。
- 钢筋安装:根据设计图纸要求,在开挖好的土坑中安装钢筋骨架,以增强连续墙的强度和稳定性。
- 模板安装:在钢筋骨架周围安装钢模板,形成连续墙的外形。
模板需要具备足够的强度和刚性,以承受混凝土浇筑时的压力。
- 混凝土浇筑:在模板内部,使用混凝土泵将混凝土注入到连续墙的空腔中。
混凝土需要满足设计要求,具备足够的强度和耐久性。
- 拆模和后续处理:混凝土凝固后,拆除钢模板,对连续墙进行表面处理和修整,以确保其外观和质量。
5. 施工要点在地下连续墙施工过程中,需要注意以下要点:- 地质条件:根据地质勘察结果,选择合适的施工方法和材料,以应对不同的地质条件,如软土、砂土或岩石。
- 施工安全:在施工过程中,需要采取必要的安全措施,如设置警示标志、搭建安全网和使用个人防护装备,以确保施工人员的安全。
- 质量控制:施工过程中需要进行严格的质量控制,包括混凝土强度测试、钢筋的焊接质量检查和模板的安装质量检验等。
- 施工进度:根据工期要求,合理安排施工进度,确保工程按时完成。
结合工程案例分析地下连续墙在基坑支护中的施工措施摘要:近年来,基坑的开挖深度与规模都有明显的加深加大,为了减少基坑开挖对临近建筑物和地下管线的影响,地下连续墙得到了广泛应用。
本文结合工程实例,介绍了地下连续墙在深基坑支护施工中的应用,详细阐述了地下连续墙的施工工艺及质量控制措施,为类似工程的应用提供施工参考。
关键词:深基坑;地下连续墙;施工工艺1 引言随着我国建筑事业的发展,越来越多的深基坑工程出现。
为了减少对周围环境的影响,地下连续墙逐渐被广泛应用于深基坑工程施工当中。
地下连续墙施工是指在地面上使用挖槽设备,在泥浆护壁的作用下,沿着深开挖工程的周边,开挖一条狭长的深槽,在槽内放置钢筋笼并浇筑混凝土,筑成一段钢筋混凝土墙的施工过程。
地下连续墙适用于不同地区的多种土质情况,且施工时振动小,噪声底,有利于城市建设中的环境保护,还能在建筑物、构造物密集地区施工。
但是,地下连续墙施工工艺复杂、技术要求高、质量要求严,操作不当便出现安全隐患。
为此,本文结合实例,就地下连续墙在深基坑支护施工中的应用进行相关分析,以期指导实践。
2 工程概况某建筑工程地下4层,地上30层,建筑高度140m。
基坑东西长140.5m,南北宽80.4m。
基底标高-24.6m。
周边环境条件复杂,工地周围地下管线比较多,深度在地面以下1.0m到3.0m,另有电力井、电信井、热力井、风井等。
因场地上部有不均匀的杂填土,地下管线复杂,如果采用从±0.00开始地连墙施工,可能会对地下管线及市政设施造成破坏,且不易修补。
同时考虑现场预留出施工临时道路,将建筑物出地面的风井结构施工作为二次结构施工放置到总图施工期间。
综合考虑工程地质条件及基坑周边建筑物的影响等因素,基坑支护方案采用组合支护体系。
基坑支护-8.5m以上采用土钉支护(土钉水平间距和竖向间距均为1.5m),-8.5m以下采用地下连续墙支护+锚杆。
地下连续墙厚800mm、标准单元槽段长6m、混凝土强度等级C40(图1示)。

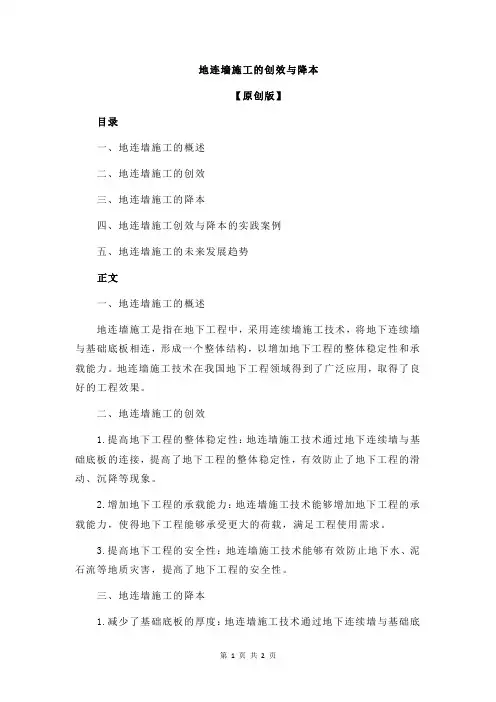

地连墙施工的创效与降本【原创版】目录一、地连墙施工的概述二、地连墙施工的创效三、地连墙施工的降本四、地连墙施工创效与降本的实践案例五、地连墙施工的未来发展趋势正文一、地连墙施工的概述地连墙施工是指在地下工程中,采用连续墙施工技术,将地下连续墙与基础底板相连,形成一个整体结构,以增加地下工程的整体稳定性和承载能力。
地连墙施工技术在我国地下工程领域得到了广泛应用,取得了良好的工程效果。
二、地连墙施工的创效1.提高地下工程的整体稳定性:地连墙施工技术通过地下连续墙与基础底板的连接,提高了地下工程的整体稳定性,有效防止了地下工程的滑动、沉降等现象。
2.增加地下工程的承载能力:地连墙施工技术能够增加地下工程的承载能力,使得地下工程能够承受更大的荷载,满足工程使用需求。
3.提高地下工程的安全性:地连墙施工技术能够有效防止地下水、泥石流等地质灾害,提高了地下工程的安全性。
三、地连墙施工的降本1.减少了基础底板的厚度:地连墙施工技术通过地下连续墙与基础底板的连接,使得基础底板的厚度可以适当减小,降低了工程成本。
2.减少了地下工程的施工周期:地连墙施工技术采用连续墙施工,相比传统的桩基施工,大大提高了施工效率,减少了地下工程的施工周期。
3.减少了材料和人力资源的消耗:地连墙施工技术采用连续墙施工,减少了材料和人力资源的消耗,降低了工程成本。
四、地连墙施工创效与降本的实践案例某城市地铁车站工程采用了地连墙施工技术,不仅提高了车站的整体稳定性和承载能力,保障了工程的安全性,而且减少了基础底板的厚度、地下工程的施工周期和材料人力资源的消耗,降低了工程成本。
五、地连墙施工的未来发展趋势随着我国地下工程的不断发展,地连墙施工技术将继续优化和改进,以适应更多的地下工程需求。

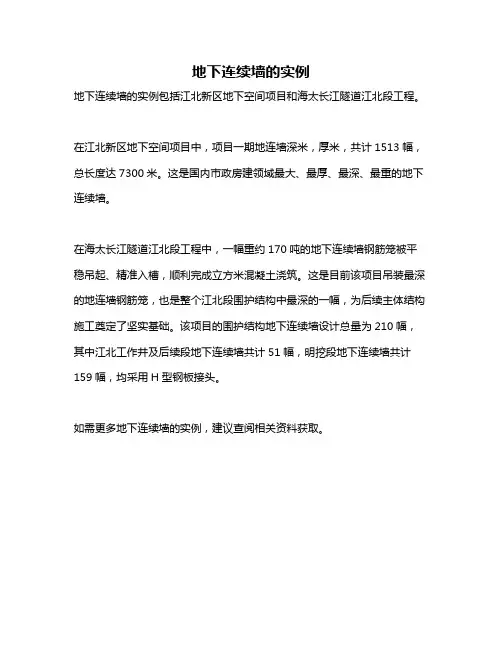

地下连续墙的实例
地下连续墙的实例包括江北新区地下空间项目和海太长江隧道江北段工程。
在江北新区地下空间项目中,项目一期地连墙深米,厚米,共计1513幅,总长度达7300米。
这是国内市政房建领域最大、最厚、最深、最重的地下连续墙。
在海太长江隧道江北段工程中,一幅重约170吨的地下连续墙钢筋笼被平稳吊起、精准入槽,顺利完成立方米混凝土浇筑。
这是目前该项目吊装最深的地连墙钢筋笼,也是整个江北段围护结构中最深的一幅,为后续主体结构施工奠定了坚实基础。
该项目的围护结构地下连续墙设计总量为210幅,其中江北工作井及后续段地下连续墙共计51幅,明挖段地下连续墙共计159幅,均采用H型钢板接头。
如需更多地下连续墙的实例,建议查阅相关资料获取。

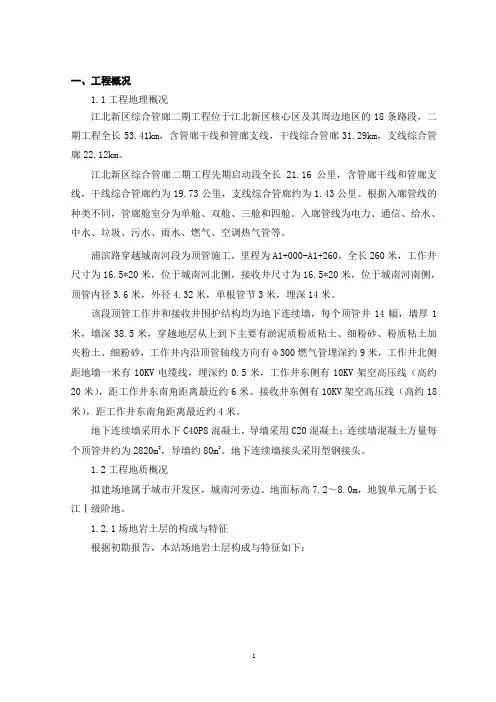

一、工程概况1.1工程地理概况江北新区综合管廊二期工程位于江北新区核心区及其周边地区的18条路段,二期工程全长53.41km,含管廊干线和管廊支线,干线综合管廊31.29km,支线综合管廊22.12km。
江北新区综合管廊二期工程先期启动段全长21.16公里,含管廊干线和管廊支线,干线综合管廊约为19.73公里,支线综合管廊约为1.43公里。
根据入廊管线的种类不同,管廊舱室分为单舱、双舱、三舱和四舱。
入廊管线为电力、通信、给水、中水、垃圾、污水、雨水、燃气、空调热气管等。
浦滨路穿越城南河段为顶管施工,里程为A1+000-A1+260,全长260米,工作井尺寸为16.5*20米,位于城南河北侧,接收井尺寸为16.5*20米,位于城南河南侧,顶管内径3.6米,外径4.32米,单根管节3米,埋深14米。
该段顶管工作井和接收井围护结构均为地下连续墙,每个顶管井14幅,墙厚1米,墙深38.5米,穿越地层从上到下主要有淤泥质粉质粘土、细粉砂、粉质粘土加夹粉土、细粉砂,工作井内沿顶管轴线方向有φ300燃气管埋深约9米,工作井北侧距地墙一米有10KV电缆线,埋深约0.5米,工作井东侧有10KV架空高压线(高约20米),距工作井东南角距离最近约6米。
接收井东侧有10KV架空高压线(高约18米),距工作井东南角距离最近约4米。
地下连续墙采用水下C40P8混凝土,导墙采用C20混凝土;连续墙混凝土方量每个顶管井约为2820m3,导墙约80m3。
地下连续墙接头采用型钢接头。
1.2工程地质概况拟建场地属于城市开发区,城南河旁边。
地面标高7.2~8.0m,地貌单元属于长江Ⅰ级阶地。
1.2.1场地岩土层的构成与特征根据初勘报告,本站场地岩土层构成与特征如下:土体分布与特征描述一览表表3.2-1场地地层厚度、层底埋深、标高及层顶埋深统计表表3.2-21.2.2水文地质条件依据地下水的埋藏条件和赋存条件,可分为松散岩类孔隙潜水、松散岩类孔隙微承压水。
地下连续墙_(完整版)地下连续墙地下连续墙是一种常见的地下工程结构,它具有良好的抗水、抗压能力,广泛应用于建筑、交通、水利等领域。
本文将介绍地下连续墙的定义、施工方法以及应用案例,以帮助读者更好地了解和应用该技术。
一、地下连续墙的定义地下连续墙,顾名思义,就是在地下形成一道连续的墙体结构。
它可以防止地下水的渗透,同时还能承担地表和地下水的压力,使地下空间更加稳定和安全。
地下连续墙一般由混凝土、钢筋、灌浆材料等组成,具有很高的强度和耐久性。
二、地下连续墙的施工方法1. 基础准备地下连续墙的施工需要对场地进行充分的勘察和准备。
首先要确保地下连续墙的深度和宽度符合设计要求,其次要清理和处理地下的障碍物,确保施工的顺利进行。
2. 墙体的浇筑地下连续墙的墙体一般采用混凝土浇筑的方法。
在施工前,需要搭建相应的模板,并在模板内设置钢筋。
然后进行混凝土的搅拌和浇筑,确保墙体的一致性和强度。
3. 灌浆处理为了加强地下连续墙的防水和抗渗能力,还需要进行灌浆处理。
灌浆材料可以选择水泥浆、膨润土浆等,根据具体情况进行选择。
灌浆材料通过注入地下连续墙的空隙中,填充并固化,提高墙体的密封性和稳定性。
三、地下连续墙的应用案例地下连续墙在各个领域都有广泛的应用。
以下是几个典型的案例:1. 地铁隧道工程地下连续墙在地铁隧道工程中起到了重要作用。
它可以作为地铁隧道的支护结构,保证地铁隧道的稳定和安全。
同时,地下连续墙还可以防止地下水的渗透,提高隧道的防水性能。
2. 水利工程在水利工程中,地下连续墙主要用于堤坝、河道等地方的加固和护坡。
它可以有效地控制水流,防止土壤的冲刷和塌方,保护水利设施的完整性。
3. 地下车库工程地下连续墙也被广泛应用于地下车库的建设。
它可以作为地下车库的围护结构,提供强大的支撑力,确保车库的稳定和安全。
此外,地下连续墙还可以防止地下水的渗透,减少车库的湿气和污染。
总结:地下连续墙作为一种重要的地下工程结构,具有抗水、抗压能力强的特点,在建筑、交通、水利等领域得到了广泛的应用。

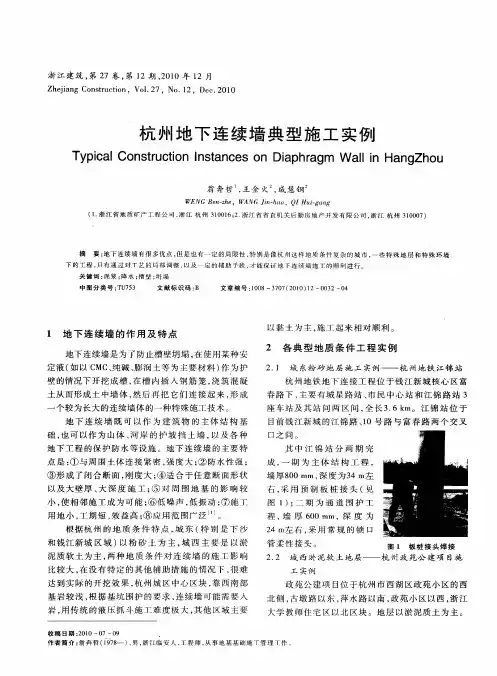

杭州地下连续墙典型施工实例I. 前言- 介绍地下连续墙的概念及应用范围- 提出本论文的研究意义和目的II. 杭州地下连续墙的施工方法- 介绍杭州地下连续墙的施工特点及施工方法- 分析杭州地下连续墙施工的难点及解决方法III. 杭州地下连续墙施工实例分析- 选取一例杭州地下连续墙工程,介绍其施工历程和实例数据- 分析该工程中遇到的问题和解决方案IV. 杭州地下连续墙施工质量控制- 介绍杭州地下连续墙施工质量控制的方法和标准- 分析影响施工质量的因素及如何加强质量控制V. 结论- 总结杭州地下连续墙施工实例及其经验与教训- 展望杭州地下连续墙在未来的发展和应用前景注:根据具体情况可适当增减章节及细化内容。
I. 前言随着城市化进程的加速和土地利用的日益紧缺,地下工程的建设在城市建设中越来越受到重视。
地下连续墙作为一种常见的地下结构,已经被广泛应用于基础工程、地下隧道和车站等建筑工程之中。
地下连续墙作为一种优秀的地下结构,其优点在于占用地面面积小、抗震能力强、结构稳定等。
同时,地下连续墙对于稳定土体固结性、保障地下设施安全以及协助地下施工具有显著的作用。
杭州地下连续墙建造自1980年代以来,得到了广泛的应用和推广。
杭州地下连续墙建造的数量和面积一直在增长。
其中,杭州市公交联络线建设的地下连续墙填补了我国轨道交通的发展空白,创造了杭州地下连续墙的建造高峰。
本论文的目的是通过对杭州地下连续墙典型施工实例的研究和分析,总结其施工方法、技术特点、施工质量控制等方面的经验,为今后地下连续墙的建设提供借鉴。
同时,本文也可以帮助读者了解地下连续墙施工的基本概念、特点及优点。
本文主要分为五个章节,具体内容如下:第一章:前言介绍地下连续墙的概念及应用范围,说明本文的研究意义和目的。
第二章:杭州地下连续墙的施工方法介绍杭州地下连续墙的施工特点及施工方法,分析杭州地下连续墙施工的难点及解决方法。
第三章:杭州地下连续墙施工实例分析选取一例杭州地下连续墙工程,介绍其施工历程和实例数据,分析该工程中遇到的问题和解决方案。
地下连续墙施工的实例演示,五分钟了解完整工艺!源自丨科技总承包(中建八局)作者丨第三经理部本文以项目为载体,结合模拟动画详细介绍地下连续墙施工工艺,为现场施工提供指导依据。
在方案交底过程中,以动画形式代替传统纸质方案交底,提高项目协同工作效率及方案准确性。
走进第三经理部A03C-02地块新建办公楼项目五分钟了解地下连续墙完整施工工艺▼1成槽施工成槽采用液压抓斗工法,成槽机需配备有垂直度显示仪表和自动纠偏装置,可以做到随挖随测随纠。
成孔方式为三抓成孔,先挖槽段两端单孔,再挖中间隔墙。
一抓二抓三抓单元槽段开挖结束后,先用抓斗对槽底进行清理,再用刷壁器刷壁,上下反复数次,直至刷壁器上下不粘泥为止。
成槽完成后进行槽壁垂直度检测。
2平面位置偏差检测用钢尺实测槽段两端的位置,控制分幅线之间的平面位置偏差。
3深度检测用测锤实测槽段左、中、右三个位置的槽底深度,取其平均值,测绳要定期标定。
4槽段垂直度检测利用超声波测壁仪在槽段左、中、右三个位置分别扫描槽壁,计算出平均垂直度。
刷壁槽段垂直度检测5钢筋笼、锁扣管施工钢筋笼按底筋、声测管、桁架筋、预留接驳器、注浆管、测斜管、面筋、保护层垫块依次加工。
6锁扣管吊放槽段清底合格后,进行锁扣管吊放施工。
锁扣管分段起吊入曹,锁扣管的跟脚插入槽底土体50cm,下放到位后再在锁扣管迎土面的空隙回填5-40mm粒径石子至导墙顶。
锁扣管吊装就位后,安装引拔器。
锁扣管吊放7钢筋笼吊放钢筋笼吊装采用两台履带吊,一台主吊,一台副吊配合完成。
选择合理吊点安放卡环,起吊。
钢筋笼吊至离地面0.3m后,持荷3-5min,经过检查无异常后,方可正式起吊入槽。
副吊卡环和钢丝绳随下随取。
双台起吊钢筋笼入槽8混凝土浇筑、后注浆混凝土浇灌采用导管法浇筑。
使用前进行水密试验,试压压力0.6-1.0Mpa。
导管选用Φ250mm圆形螺旋快速接头,导管以丝扣连接并以换装橡胶垫密封。
砼的塌落度一般为200±20mm,两根导管必需同时浇筑,初灌量保证每根导管埋深不小于1m,槽段混凝土应均匀且连续浇筑,浇筑上升速度不小于2m/h,因故中断灌注时间不得超过30分钟。
