湖南省装饰装修工程定额说明及计算规则定额是由政府部门制定、发布和管理的为完成规定计量单位的分项工程所必须的人工、材料、施工机械台班实物消耗量的标准。
本文是湖南省装饰装修工程定额说明及相关的计算规则。
第一章楼地面工程说明一、本章水泥砂浆、水泥石子浆、砼等的配合比,扶手、栏杆、栏板其材料规格用量与设计规定不同时,可以换算。
二、踢脚高度超过30cm者,按墙裙相应项目执行。
三、螺旋形楼梯的装饰,按相应弧形项目的人工、机械乘以系数1.20。
四、同一铺贴面上有不同种类、材质的材料,应分别按本章相应子目执行。
五、扶手、栏杆、栏板适用于楼梯、走廊、回廊等工程。
六、零星项目面层适用于楼梯侧面、台阶的牵边,小便池、蹲台、池槽,以及面积在1㎡以内且未列项目的工程。
七、木地板填充材料,按照建筑工程篇相应子目执行。
八、大理石、花岗岩楼地面拼花按成品考虑。
九、镶拼面积小于0.015㎡的石材执行点缀项目。
工程量计算规则一、楼地面找平层、装饰按设计图示尺寸以面积计算。
其中找平层、整体面层应扣除设备基础、地沟等所占面积,不扣除柱、垛、间壁墙及面积在0.3㎡以内孔洞所占面积,门洞、空圈开口部分并入相应工程量内。
拼花部分按实贴面积计算。
二、楼梯面积(包括踏步、休息平台,以及小于50mm宽的楼梯井)按水平投影面积计算。
三、台阶面层(包括踏步及最上一层踏步沿300mm)按水平投影计算。
四、踢脚线按实贴长乘高以平方米计算。
楼梯踢脚线按相应项目人工、机械乘以1.15系数。
五、点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
六、零星项目按实铺面积计算。
七、栏杆、栏板、扶手均按其中心线长度以延长米计算,弯头长度并入扶手延长米内计算。
八、弯头按个计算。
九、石材底面刷养护液包括侧面涂刷,工程量按底面积以平方米计算。
第二章墙柱面工程说明一、抹灰项目其砂浆配合比与设计不同者,允许调整。
二、饰面材料及型材的型号规格与设计不同时,可按设计规定调整。
重庆市装饰工程计价定额(CQZSDE-2008)时间:2009-09-26 18:30来源:未知作者:admin 点击:145次重庆市装饰工程计价定额总说明第一章楼地面工程第二章墙柱面工程第三章天棚工程第四章门窗工程第五章油漆涂料裱糊工程第六章其他工程第七章拆除工程第八章脚手架工程第九章垂直运输及超高增加费重庆市装饰工程计价定额 (CQZSDE-2008) 总重庆市装饰工程计价定额总说明第一章楼地面工程第二章墙柱面工程第三章天棚工程第四章门窗工程第五章油漆涂料裱糊工程第六章其他工程第七章拆除工程第八章脚手架工程第九章垂直运输及超高增加费重庆市装饰工程计价定额(CQZSDE-2008)总说明一、《重庆市装饰工程计价定额》(以下简称本定额)是根据建设部颁布的2002年《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、2000年《重庆市装饰工程计价定额》、2003年《重庆市装饰工程消耗量定额》(CQXHL-202-2003)、现行有关设计规范、施工验收规范、质量评定标准、国家产品标准、安全操作规程并参考了行业、地方标准以及有代表性的工程设计、施工资料、其他资料等依据和相关规定,结合本市实际情况进行编制的。
二、本定额适用于本市行政区域内新建、扩建、改建的装饰工程以及再次装饰工程。
三、本定额是编制和审核工程预算、工程标底、最高限价、工程结算的依据;是编制企业定额、投标人编制投标报价和工程量清单综合单价的参考依据;也是编制概算定额和建设工程投资估算指标的基础。
四、本定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均人工、材料、机械消耗水平。
本定额中的人工、材料、机械消耗量除规定允许调整外,均不得调整。
五、本定额用工不分工种、技术等级,以装饰综合工日表示。
内容包括:基本用工、超运距用工、人工幅度差、辅助用工。
人工单价为28元/工日。
目录第一章楼地面工程第二章墙柱面工程第三章天棚工程第四章门窗工程第五章油漆、涂料、裱糊工程第六章广告艺术工程第七章细部装饰工程第八章固定家私工程第九章拆除工程第十章按系数计算的费用楼地面工程说明一、本章包括楼地面垫层、找平层、面层(整体、块料)等楼地面装饰项目与扶手、栏杆、栏板装饰项目;分别适用于建筑装饰工程中的楼地面装饰工程及装饰性栏杆、栏板工程。
二、本章子目中所注明的砂浆、水泥石子浆等种类、配合比,面层材料型号、规格,扶手、栏杆、栏板材料规格、用量与设计不同的,可以换算材料,人工、机械消耗量不变。
三、抹灰子目中的不同砂浆分别列出厚度,如(12+8)mm,表示底、面层砂浆厚度分别12mm和8mm。
如设计厚度与子目中不同时,除注明外,不得换算。
四、本章中需使用各种砂浆的子目,除注明外,均包括扫素水泥浆。
五、本章中的“零星项目”子目适用于楼梯侧面,台阶的牵边、侧面,小便池,蹲台,池槽,以及面积在0.5m2以内且本章中未列子目的少量分散的楼地面装饰工程。
单个面积在0.5m2以外的雨蓬顶面抹灰,按相应楼地面子目执行。
六、本章楼地面整体面层、块料面层均不包括踢脚线;楼梯不包括踢脚板,应另按相应子目执行。
楼梯踢脚线块料面层,按相应踢脚线子目乘以系数1.15。
木地板踢脚线子目适用高度为200mm以内,其余踢脚线子目适用高度为300mm以内,高度超过上述规定时,另按第二章墙裙相应子目执行。
七、现浇水磨石子目中已包括酸洗打蜡;块料面层子目中不包括酸洗打蜡,应另按相应子目执行。
八、大理石、花岗岩楼地面拼花按成品考虑;镶拼面积小于0.015m2的石材执行点缀子目;楼梯、台阶的大理石、花岗石块料面层刷养护液、保护液时,子目乘以下列系数:楼梯1.36,台阶1.48。
九、楼梯、台阶面层子目中不包括防滑条,需做防滑条时,另按相应子目计算。
楼梯面层子目中不包括楼梯侧面、底面抹灰,侧面抹灰另按本章说明第三条执行,底面抹灰另按“天棚工程”中相应子目执行。
墙柱面工程施工方案一、工程概况二、施工准备1.安排专业化施工队伍,确保人员素质高、技术过硬。
2.确定施工时程和进度安排,制定详细的施工计划。
3.配备必要的工具和设备,如钢筋剪、电钻、水平仪等。
4.检查施工材料的质量和数量,确保其符合相关标准和规范。
5.确定施工现场的安全防护措施,如搭设脚手架、人员佩戴安全帽等。
三、施工步骤1.墙体施工1.1确定墙体的位置和尺寸,并用线桩或其他方式进行标记。
1.2进行墙体开槽、布线、放线等工作。
1.3按照设计要求安装墙柱体系,包括梁柱、钢筋、木模板等。
1.4浇筑混凝土,确保浇筑过程中的振捣均匀,充分密实。
1.5等待混凝土充分凝固,拆除模板,进行表面修整和打磨。
1.6涂刷防水涂料或防潮处理,确保墙体具有良好的防水效果。
2.柱子施工2.1根据设计要求,确定柱子的位置和尺寸,并进行标定。
2.2确定柱子的计算强度和配筋等参数。
2.3进行柱子的模板制作和安装,确保模板的刚度和尺寸准确。
2.4配筋并进行固定,注意钢筋之间的间距和混凝土的包裹度。
2.5浇筑柱子的混凝土,确保浇筑过程中的振捣均匀。
2.6等待混凝土充分凝固,拆除模板,进行表面修整和打磨。
2.7涂刷防水涂料或防潮处理,确保柱子具有良好的防水效果。
四、施工注意事项1.施工人员应按照相关规范和操作要求进行施工,确保工程质量。
2.施工现场应保持整洁,杂物应及时清理,安全通道要畅通。
3.施工过程中应严格控制施工质量,确保墙柱的垂直度和水平度。
4.施工现场应设置明显的警示标志,确保施工人员的安全。
5.对于特殊区域和部位,可采用加强措施,如防腐涂料、防潮处理等。
6.施工完成后,对墙柱进行验收,确保符合设计和规范要求。
五、施工总结本施工方案重点介绍了墙柱面工程的施工步骤和注意事项,并提供了具体的控制措施,以确保工程质量和施工安全。
在实际施工过程中,施工方需根据具体情况进行调整和优化,确保工程的顺利进行。

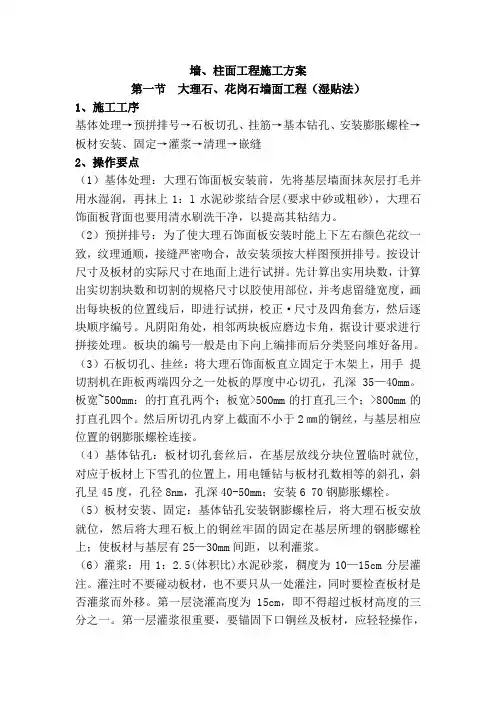

墙、柱面工程施工方案第一节大理石、花岗石墙面工程(湿贴法)1、施工工序基体处理→预拼排号→石板切孔、挂筋→基本钻孔、安装膨胀螺栓→板材安装、固定→灌浆→清理→嵌缝2、操作要点(1)基体处理:大理石饰面板安装前,先将基层墙面抹灰层打毛并用水湿润,再抹上1:l水泥砂浆结合层(要求中砂或粗砂),大理石饰面板背面也要用清水刷洗干净,以提高其粘结力。
(2)预拼排号:为了使大理石饰面板安装时能上下左右颜色花纹一致,纹理通顺,接缝严密吻合,故安装须按大样图预拼排号。
按设计尺寸及板材的实际尺寸在地面上进行试拼。
先计算出实用块数,计算出实切割块数和切割的规格尺寸以胶使用部位,并考虑留缝宽度,画出每块板的位置线后,即进行试拼,校正·尺寸及四角套方,然后逐块顺序编号。
凡阴阳角处,相邻两块板应磨边卡角,据设计要求进行拼接处理。
板块的编号一般是由下向上编排而后分类竖向堆好备用。
(3)石板切孔、挂丝:将大理石饰面板直立固定于木架上,用手提切割机在距板两端四分之一处板的厚度中心切孔,孔深35—40mm。
板宽~500mm:的打直孔两个;板宽>500mm的打直孔三个;>800mm的打直孔四个。
然后所切孔内穿上截面不小于2㎜的铜丝,与基层相应位置的钢膨胀螺栓连接。
(4)基体钻孔:板材切孔套丝后,在基层放线分块位置临时就位,对应于板材上下雪孔的位置上,用电锤钻与板材孔数相等的斜孔,斜孔呈45度,孔径8nm,孔深40-50mm;安装6 70钢膨胀螺栓。
(5)板材安装、固定:基体钻孔安装钢膨螺栓后,将大理石板安放就位,然后将大理石板上的铜丝牢固的固定在基层所埋的钢膨螺栓上;使板材与基层有25—30mm间距,以利灌浆。
(6)灌浆:用1:2.5(体积比)水泥砂浆,稠度为10—15cm分层灌注。
灌注时不要碰动板材,也不要只从一处灌注,同时要检查板材是否灌浆而外移。
第一层浇灌高度为15cm,即不得超过板材高度的三分之一。
第一层灌浆很重要,要锚固下口铜丝及板材,应轻轻操作,防止碰撞和猛灌。
第一章楼地面工程说明一、本章各种砂浆、混凝土的配合比,如设计规定及定额不同时可以换算。
二、整体面层、块料面层中的楼地面工程,均不包括踢脚线工料;楼梯不包括踢脚线、侧面及板底抹灰,应另按相应定额工程计算。
三、踢脚线高度是按150mm编制的,如设计高度及定额高度不同时,材料用量可以调整,但人工、机械用量不变。
高度超过300m,按墙面相应定额计算。
四、螺旋楼梯的装饰,按相应弧形楼梯工程:人工、机械定额量乘以系数1.20;块料材料定额量乘以系数1.10;整体面层、栏杆、扶手材料定额量乘以系数1.05。
五、现浇水磨石定额工程已包括酸洗打蜡工料,其余工程均不包括酸洗打蜡。
六、台阶不包括牵边、侧面装饰,应另按相应定额工程计算。
七、台阶包括水泥砂浆防滑条,其他材料做防滑条时,那么应另行计算防滑条。
八、同一铺贴面上有不同种类、材质的材料,应分别按本章相应子目执行。
九、扶手、栏杆、栏板适用于楼梯、走廊、回廊及其他装饰性栏杆、栏板。
扶手、栏杆分别列项计算。
栏板、栏杆、扶手造型图见本定额后面附图。
十、除定额工程中注明厚度的水泥砂浆可以换算外,其他一律不作调整。
十一、块料面层切割成弧形、异形时损耗按实计算,人工乘1.2系数,其他不变。
十二、铝合金扶手包括弯头,其他扶手不包括弯头制作,弯头应按弯头单项定额计算。
十三、宽度在300mm以内的室内周边边线套波打线工程。
十四、零星工程面层适用于楼梯侧面、台阶的牵边和侧面,楼地面300mm以内的边线以及镶拼大于0.015m2的点缀面积,小便池、蹲台、池槽以及面积在1m2以内且定额未列工程的工程。
十五、木地板填充材料,按照?建筑定额?相应子目执行。
十六、大理石、花岗岩楼地面拼花按成品考虑。
2的石材执行点缀子目。
其他块料面层的点缀执行大理石点缀子目。
十八、大理石、花岗岩踢脚线用云石胶粘贴时,按相应定额子目执行,不换算。
十九、块料面层不包括酸洗打蜡,如设计要求酸洗打蜡者,按相应定额执行。
房修装饰装修工程计算规则第二册总说明一、《装饰装修分册》定额(以下简称本定额)包括楼地面工程,墙柱面工程,天棚工程,门窗工程,栏杆、扶手、线条工程,建筑配件工程、油漆、玻璃工程、共7章1500个子目。
二、本定额适用于一般工业与民用建筑与构筑物的重新装饰装修工程。
传统古建筑装工程如遇现代做法的项目,执行本分册相应定额。
三、各项装修工程定额中均包括必要的毗邻部位保护措施和利用旧料、成品保护、清理现场等工作。
四、本定额各章节定额均按常规做法计算确定人工、材料消耗量,除各章另有说明外,定额中的人工及材料消耗量均不得调整。
五、本定额子目中,除特别标明外,均不包括防水,发生时,执行《土建结构分册》第九章防水工程相应定额子目。
六、室外工程项目,执行《土建结构分册》相应定额。
七、工程中需要支搭脚手架时,执行《措施费分册》中的脚手架工程相应定额。
八、本定额中凡预算价值带()者为不完全价,应补充缺项的材料、成品、半成品价格或按规定应补充的费用后使用。
第一章楼地面工程本章包括地面拆除、整修、垫层、找平层、整体面层、块料面层、木地板及其他面层、防腐面层、楼梯、踢脚,共9节145个子目。
一、工作内容(一)拆除工程1、垫层,整体面层拆除包括:剔凿、清铲、清运等工作。
2、块料面层拆除包括:各种面层及结合层的拆除。
3、不带龙骨的木地板拆除包括:地板及踢脚板等全部拆除;带龙骨的木地板拆除项目除包括上述工作内空外,还包括龙骨及垫木的拆除。
(二)整修工程1、修补块料面层包括:刨起面层、修补垫层、镶贴面层;人造及天然石材面层还包括擦蜡、打蜡、成品保护等全部工作。
2、修补水泥地面包括:铲除空鼓、酥裂和新做面层、养护等工作。
3、修补台明包括:归安整理、剔除空鼓、开裂部位的灰皮,被垫砂浆等工作。
4、木地板及木楼梯整修包括:部件归位、加楔钉固、修整劈裂、粘接;拆换包括拆除损坏部件的配件安装等工作。
5、块料面层清洗擦蜡包括:清洗灰尘污迹、擦蜡出亮等工作。
