二建2Z104030施工质量控制的内容和方法
- 格式:doc
- 大小:118.00 KB
- 文档页数:7
二级建造师如何进行工程施工质量控制在建筑施工过程中,质量控制是确保工程建设质量合格的关键环节。
作为二级建造师,掌握正确的施工质量控制方法和技巧是非常重要的。
本文将介绍二级建造师如何进行工程施工质量控制的相关内容。
1. 施工前的质量控制在进行施工前,二级建造师需要参与编制施工组织设计、施工方案及质量控制计划等文件,并进行审核与评审。
在这个阶段,二级建造师应确保施工组织设计合理,施工方案详细完整,质量控制计划科学可行。
2. 施工现场的质量控制施工现场是进行工程施工质量控制的重要环节。
二级建造师在现场应重点关注以下几个方面:a. 建立健全的施工质量管理体系。
作为质量控制的基础,建立健全的施工质量管理体系对于保障工程质量非常重要。
二级建造师应负责制定、修改和完善施工质量管理制度,确保施工质量管理的规范实施。
b. 安全第一,确保施工安全。
施工安全是保证工程施工质量的前提。
二级建造师应加强对施工现场安全设施的监督和检查,确保施工人员遵守施工安全规程,并及时处理安全事故和隐患。
c. 严格操作规范,确保工艺质量。
工艺质量是工程施工质量的核心。
二级建造师要对工程施工过程中的每一道工序进行详细的控制,并建立施工记录,及时发现和纠正施工过程中的问题。
d. 监督材料的选用和检验工作。
二级建造师要参与材料选用的评审与确认,并对到场材料的检验工作进行监督。
确保材料符合施工要求,防止使用不合格材料导致工程质量问题。
e. 加强施工单位的质量管理。
作为二级建造师,你也是监督施工单位质量管理工作的重要责任人。
你应对施工单位进行监督、指导、检查和评定,确保施工单位按照施工图纸、设计要求和规范进行施工。
3. 施工后的质量控制施工完工后,二级建造师应对工程质量进行验收,并做好相应的质量验收记录。
在此基础上,对工程质量进行评估与分析,总结经验,改进工作。
二级建造师在进行工程施工质量控制时,还应时刻关注新技术、新材料的应用,与时俱进,不断提升施工质量。
二建建筑工程施工工程质量控制建筑工程是一项关乎人民生活和社会发展的重要工程,其质量直接影响到工程的可靠性和使用寿命。
在二级建造师考试中,了解并熟悉建筑工程施工工程质量控制是很重要的一部分。
本文将从施工工程质量控制的概念、质量控制的主要内容和方法、以及施工工程质量控制中的常见问题等方面进行探讨。
一、施工工程质量控制的概念施工工程质量控制是指在建筑工程施工过程中,通过科学管理、有效控制和各种技术手段来达到设计要求和技术标准的一系列措施。
它包括了验收标准、质量计划、质量检查与控制、质量监督等内容,旨在确保工程质量,提高工程施工效率,并保证工程安全。
二、质量控制的主要内容和方法1. 质量计划质量计划是施工工程质量控制的重要组成部分。
在工程施工前,要制定质量计划,明确工程质量目标和要求,并安排相应的质量检查和控制措施。
质量计划应包括施工过程中各个环节的质量要求、检查标准和验收规范等内容。
2. 质量检查与控制质量检查与控制是施工工程质量控制的核心内容。
在施工过程中,应进行定期检查,确保施工符合设计要求和相关标准。
同时,应加强对施工材料的质量控制,保证使用的材料符合质量标准,并进行相应的检测和验收工作。
3. 质量监督质量监督是施工工程质量控制的重要手段之一。
通过质量监督机构对施工工程进行监管和检查,发现问题及时进行整改,确保工程质量。
同时,也要引入第三方质量监理,提高工程质量的独立性和客观性。
4. 质量记录与报告在施工工程中,应记录施工过程中产生的各项数据和资料,以便后续的质量追溯与评估。
此外,还要编制相应的质量报告,对施工工程的质量进行总结与分析,并提出相应的改进措施。
三、施工工程质量控制中的常见问题1. 建筑材料的质量问题建筑材料的质量直接影响到工程的质量。
在施工过程中,常常会遇到材料质量不达标的情况,如材料强度不符合设计要求、开裂、空鼓等问题。
因此,施工过程中要加强对材料的选择和质量控制,确保使用的材料符合标准。
2020二级建造师《施工管理》习题巩固班章节习题(四)以下习题中四个选项的为单选题,只有一个答案;五个选项的为多选题,有两个或者两个以上答案。
2Z104000 施工质量管理2Z104030施工质量控制的内容和方法1.下列施工质量控制点的管理工作中,属于事前质量控制的有()。
A.明确质量控制目标B.工序质量偏差纠正C.约束质量活动行为D.质量活动结果评价2.下列施工质量控制依据中,属于专业技术性依据的是()A.《建筑法》B.设计交底及图纸会审记录C.工程建设项目质量检验评定标准D.工程建设合同3.下列质量检查方法中,属于施工现场质量检查实测法的是()。
A、理化试验B、超声波探伤C、用线锤吊线检查垂直度D、用敲击工具进行音感检查4. 现场质量检查的方法包括:目测法、实测法和试验法,下列可通过目测法中“照”的手段检查质量的是()。
A.墙面浆活是否牢固、不掉粉B.管道管井内管线、设备安装质量C.内墙抹灰的大面及口角是否平直D.混凝土的外观是否符合要求5.分项工程划分依据包括()A.材料种类B.施工工艺C.工程量D.施工段E.专业性质6.下列选项中,属于技术准备阶段质量控制的有()。
A.设计交底和图纸审查B.制定施工质量计划C.设置质量控制点D.工程定位和标高基准线复核E.施工平面布置的控制7.乙施工企业承担了某城区旧桥的改扩建工程,为尽可能减少施工对城区交通的影响,拟采取相应措施加快进度。
为了保证工程建设的顺利进行,建设单位向施工单位及时提供了原始基准点、基准线和标高等测量控制点等资料。
施工单位应()。
A.首先进行复核,然后将复测结果报设计单位审核B.按照建设单位提供的资料立即展开施工活动C.首先进行复核,然后将复测结果报监理单位审核D.按照建设单位提供的资料建立施工测量控制网8.根据施工技术交底有关规定,项目开工前向承担施工的负责人或分包人进行书面技术交底的人,应该是()。
A.项目经理B.项目质检员C.项目专职安全员D.项目技术负责人9.根据《建筑工程施工质量验收统一标准》(GB50300-2013),关于检验批质量验收合格的说法,正确的是()A.合格质量只取决于主控项目的检验结果B.应具有完整的施工操作依据,质量检查记录C.主控项目不需要全部检验合格D.一般项目的检查具有否决权10.建设工程施工过程中对分项分部质量验收时,应该给出综合质量评价的检查项目是()。

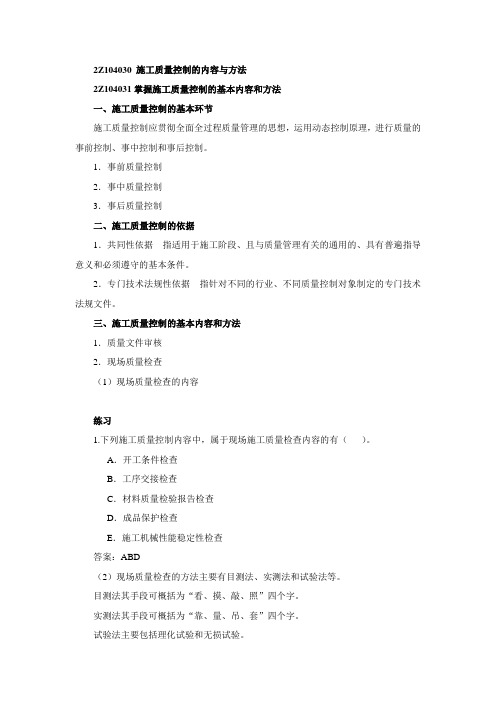

2Z104030 施工质量控制的内容与方法
2Z104031掌握施工质量控制的基本内容和方法
一、施工质量控制的基本环节
施工质量控制应贯彻全面全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。
1.事前质量控制
2.事中质量控制
3.事后质量控制
二、施工质量控制的依据
1.共同性依据指适用于施工阶段、且与质量管理有关的通用的、具有普遍指导意义和必须遵守的基本条件。
2.专门技术法规性依据指针对不同的行业、不同质量控制对象制定的专门技术法规文件。
三、施工质量控制的基本内容和方法
1.质量文件审核
2.现场质量检查
(1)现场质量检查的内容
练习
1.下列施工质量控制内容中,属于现场施工质量检查内容的有()。
A.开工条件检查
B.工序交接检查
C.材料质量检验报告检查
D.成品保护检查
E.施工机械性能稳定性检查
答案:ABD
(2)现场质量检查的方法主要有目测法、实测法和试验法等。
目测法其手段可概括为“看、摸、敲、照”四个字。
实测法其手段可概括为“靠、量、吊、套”四个字。
试验法主要包括理化试验和无损试验。
练习
1.下列施工现场质量检查,属于实测法检查的有( )。
A.肉眼观察墙面喷涂的密实度
B.用敲击工具检查地面砖铺贴的密实度
C.用直尺检查地面的平整度
D.用线锤吊线检查墙面的垂直度
E.现场检测混凝土试件的抗压强度
答案:CD。
二级建造师如何进行工程施工质量控制施工质量是任何建筑项目顺利完成和可持续发展的基石。
作为一名合格的二级建造师,掌握工程施工质量控制的方法和技巧至关重要。
本文将介绍几个重要的方面,帮助二级建造师有效地进行工程施工质量控制。
I. 设定施工质量目标在开始项目之前,二级建造师需要与项目团队共同明确施工质量目标。
这包括确定质量标准、验收要求和质量控制指标等。
通过明确质量目标,团队可以有一个明确的方向,促使他们在施工过程中保持高度的专注和质量意识。
II. 制定质量计划制定质量计划是施工质量控制的重要一步。
二级建造师需要根据项目需求,结合历史数据和项目资源,制定详细的质量计划。
该计划应包括质量控制的具体措施、质量检查和测试的频率以及质量记录的方法等。
制定完善的质量计划可以帮助二级建造师更好地组织和管理施工过程中的各项工作。
III. 强化供应链管理建筑项目的质量问题往往与供应链环节密切相关。
二级建造师需要与供应商建立良好的合作关系,确保供应商提供的材料符合质量标准和要求。
同时,建立供应商评价机制,监督供应链环节的质量控制,及时发现和纠正问题。
IV. 加强施工现场管理施工现场是实施质量控制的关键环节。
二级建造师需要加强对施工现场的管理,包括场地整理、施工工序安排、材料存放和设备使用等。
合理组织施工过程,确保工艺操作规范、施工设备合理使用,有效避免施工中出现质量缺陷。
V. 进行质量检查和测试质量检查和测试是质量控制的核心环节。
二级建造师应根据质量控制计划,定期进行质量检查和测试。
通过有效的检查手段,发现和纠正施工过程中的质量问题,并及时采取措施进行整改,确保施工质量符合标准和要求。
VI. 建立质量记录和档案二级建造师应建立完善的质量记录和档案管理制度。
记录施工过程中的质量检查、测试、整改和验收等信息,形成可追溯的质量档案。
这些记录和档案对于项目的后期维护和质量评估具有重要意义。
VII. 加强团队培训和沟通二级建造师需要加强对项目团队成员的培训和沟通。
二级建造工程师在工程施工中的质量控制要点在建筑工程施工过程中,质量控制是非常重要的一环。
作为一名二级建造工程师,质量控制是我们职责的重要一部分。
本文将介绍在工程施工中的质量控制要点,以确保建筑项目能够按照预期的质量完成。
1. 监督材料选用在施工前,二级建造工程师需要监督材料的选用过程。
质量好的材料是建筑工程的基础,因此必须确保使用高质量材料。
对每种材料进行检测和验证,以确保其符合国家标准和建筑设计要求。
2. 施工工艺控制正确的施工工艺是保证工程质量的关键。
二级建造工程师需要对施工工艺进行控制和监督。
确保各项工序符合技术规范和质量标准,采取正确的工艺流程,避免出现质量问题。
3. 加强施工现场管理施工现场的管理对质量控制至关重要。
二级建造工程师需要加强施工现场的组织和协调,确保各项工作按照施工计划进行。
同时,要严格执行施工安全规范,确保施工过程中不发生安全事故,从而保证工程质量。
4. 质量检验与验收质量检验与验收是保证工程质量的一项重要环节。
二级建造工程师需要定期进行质量检验,对已完成的工程进行验收。
通过各项检测手段,如抽样检测、实地勘察等,确保工程质量符合要求。
5. 掌握质量风险防控在工程施工中,质量风险是无法避免的。
二级建造工程师需要掌握质量风险的防控方法,及时发现和解决问题。
对于可能出现的质量风险,要制定相应的应对措施,避免对工程质量造成不良影响。
6. 建立质量管理体系建立有效的质量管理体系是保证工程质量的关键。
二级建造工程师要熟悉并执行相关质量管理规范,制定质量控制计划和程序。
通过不断改进和完善质量管理体系,提高工程施工的质量水平。
7. 持续学习与提升作为一名二级建造工程师,要时刻关注行业最新的质量管理理念和技术方法。
通过持续学习和提升,不断提高自身的专业素质和技能水平,以更好地履行质量控制的职责。
总结而言,二级建造工程师在工程施工中的质量控制要点包括监督材料选用、施工工艺控制、施工现场管理、质量检验与验收、质量风险防控、建立质量管理体系以及持续学习与提升。
二级建造师如何进行施工工程质量控制施工工程质量是二级建造师要关注和把控的核心问题之一。
在建筑行业中,优异的施工工程质量直接关系到项目的可持续发展和企业的声誉。
因此,二级建造师需要具备一定的知识和技能,以确保施工过程中的质量可控。
本文将介绍二级建造师如何进行施工工程质量控制。
一、质量控制的基本原则施工工程质量控制离不开一些基本原则,如设计合理性、施工工艺规范性、管理系统有效性、监督控制全程性等。
二级建造师通过遵循这些原则来保证施工工程质量的稳定和可控。
二、质量控制的阶段划分在施工工程中,二级建造师需要明确质量控制的不同阶段。
首先是前期准备阶段,包括工程的设计、方案的制定、材料的选购等。
其次是施工准备阶段,包括施工方案的制定、施工人员的培训等。
最后是施工过程阶段,包括工序的控制、施工质量的日常检查等。
三、质量控制的具体措施1. 设立质量控制组织二级建造师在施工现场需要设立质量控制组织,由专人负责管理和控制工程质量。
这个组织可以配备专职的质量控制员,定期进行质量检查和记录。
2. 制定施工质量管理计划在开始施工之前,二级建造师需要制定施工质量管理计划,明确质量目标和具体的控制措施。
这个计划应包括工程的质量标准、质量检验的方法和频率、质量问题的整改措施等。
3. 进行施工质量培训二级建造师需要进行相关的施工质量培训,确保施工人员具备必要的知识和技能。
同时,通过培训可以提高施工人员对质量控制的重视和责任感。
4. 制定施工工序和验收标准二级建造师需要制定施工过程中每个工序的要求和验收标准。
这些标准应清晰明确,可以作为评估和监控工艺质量的依据。
5. 加强施工现场监督二级建造师需要加强对施工现场的监督,及时发现和处理质量问题。
监督包括对施工工艺、材料和施工人员的监控,以及对施工过程中不符合要求的部分的整改。
6. 进行材料检验和试验二级建造师需要对施工材料进行必要的检验和试验,以确认其质量符合标准要求。
只有合格的材料才能投入施工使用,确保施工工程质量的可控性。
二级建造师的质量控制与质量保证在建筑行业中,质量控制与质量保证是至关重要的环节。
作为一个二级建造师,掌握质量控制与质量保证的方法和技巧,将对项目的顺利进行和建筑质量的提升起到重要作用。
本文将从质量控制和质量保证两个方面进行探讨,介绍二级建造师在质量管理方面的职责和方法。
一、质量控制质量控制是通过一系列的管理措施,确保项目在设计、施工、验收等各个阶段,按照规划的要求和标准进行。
二级建造师在质量控制中扮演着重要的角色,以下将介绍几个常用的质量控制方法。
1. 规范化管理规范化是质量控制的基础。
二级建造师应当熟悉相关的建筑标准和规范要求,并能在项目实施过程中,指导施工方按照这些标准进行工作。
同时,二级建造师应随时关注标准的更新和调整,及时向相关人员传达新的要求。
2. 技术指导与培训在质量控制中,技术指导与培训是至关重要的环节。
二级建造师应与项目相关人员进行及时沟通,解答技术疑问,并为施工人员提供必要的培训和指导,以保证操作的正确和质量的达标。
3. 过程管控质量控制强调全过程的管控,二级建造师应确保每个施工阶段的关键节点得到有效的控制。
通过制定合理的工序和质量检查计划,及时发现和纠正存在的问题,以避免后续工作受到影响。
4. 质量记录与分析质量记录和分析是质量控制的重要手段之一。
二级建造师应当对施工中的质量问题进行及时记录和分析,以便找出问题的根本原因,并提出相应的改进措施。
二、质量保证质量保证是指在质量控制的基础上,通过一系列的措施和手段,确保项目的质量能够持续稳定地达到规定的标准。
以下是二级建造师在质量保证方面应注意的几个关键点。
1. 验收与审查质量保证的关键在于验收和审查。
二级建造师要善于运用对质量进行检查和评估的方法,确保施工的质量达到规定标准。
同时,对于重点工程和关键节点,建议进行第三方验收和备案,以提高质量保证的可靠性。
2. 装备和技术的更新二级建造师应当及时了解新技术和新装备的发展动态,推动其在项目中的应用,以提高施工的效率和质量水平。
二建建筑工程施工质量控制【正文】二建建筑工程施工质量控制建筑工程的施工质量控制是保证工程质量的重要环节,在二级建造师考试中,也是考生需要掌握的重要知识点。
本文将从施工质量控制的概念、控制方法和施工管理等方面进行论述,旨在帮助考生加深对该内容的理解。
一、施工质量控制的概念施工质量控制是指在建筑项目施工过程中,通过采取合理的控制措施,保证施工过程符合设计要求、规范和标准,确保工程质量达到预期目标的一种管理活动。
其目的是为了及时发现并解决施工中的问题,以确保工程的质量和安全。
二、施工质量控制的方法为了实现施工质量的控制,可以采取以下几种方法:1. 建立质量管理体系:建立科学、合理的施工质量管理体系,明确各岗位的职责和任务,确保各环节的协调配合,形成一套完整的施工质量控制机制。
2. 技术措施的控制:通过采用科学、先进的施工技术和工艺,保证施工过程中各项技术控制措施的有效执行,确保施工质量符合规范和标准要求。
3. 质量检查和验收:建立健全的质量检查制度,对施工过程中的各个环节进行定期检查,及时发现和纠正存在的问题。
并在工程竣工时进行质量验收,确保工程质量达到预期目标。
4. 质量记录与跟踪:对施工过程中的各项质量活动进行记录和跟踪,形成质量档案,为后期的质量评估和问题追溯提供依据。
三、施工管理中的质量控制在建筑工程的施工管理中,质量控制是一个重要的环节,可以通过以下几个方面进行控制:1. 管理审查:在施工前,对施工组织设计和施工方案进行审查,确保施工组织设计合理,施工方案符合规范和标准要求。
2. 施工记录管理:对施工过程中的质量记录进行管理,包括施工日志、检查记录、试验记录等,确保质量记录完整、真实、准确。
3. 施工现场管理:加强对施工现场的管理,包括施工区域划定、施工设施的摆放、材料的堆放等,确保施工过程中的秩序和安全。
4. 质量安全教育培训:加强对施工人员的质量安全知识教育和培训,提高员工的质量意识和工作技能。
2Z104030 施工质量控制的内容和方法本节主要考点:重要考点一般考点第三节施工质量控制的内容和方法(重要)(1)施工质量控制的基本环节;(2)施工质量控制的现场质量检查;(3)技术交底、测量控制;(4)施工过程的工程质量验收;(5)施工项目竣工质量验收程序(1)技术准备、现场施工准备的质量控制;(2)工序施工质量控制;(3)施工过程工程质量验收中发现质量不符合要求时的处理办法;(4)施工项目竣工质量验收的依据●历年没有出过考题或出题很少的内容:施工质量控制的依据;施工质量控制的质量文件审核;工程项目划分与编号;材料的质量控制;施工机械设备的质量控制;计量控制;特殊过程的质量控制;成品保护的控制;《工程竣工验收报告》的内容。
2Z104031 施工质量控制的基本环节和一般方法考点:施工质量控制的基本环节施工质量控制应贯彻全面、全过程质量管理的思想,运用动态控制原理,进行质量的事前控制、事中控制和事后控制。
1.事前质量控制编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,制定有效的预防措施。
2.事中质量控制事中控制首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。
事中控制的关键是坚持质量标准,控制的重点是工序质量、工作质量和质量控制点的控制。
3.事后质量控制也称为事后质量把关。
事后控制包括对质量活动结果的评价、认定和对质量偏差的纠正。
控制的重点是发现施工质量方面的缺陷,并通过分析提出施工质量改进的措施,保持质量处于受控状态。
考点:施工质量控制的现场质量检查(一)现场质量检查的内容1.开工前的检查,主要检查是否具备开工条件,开工后是否能够保持连续正常施工,能否保证工程质量。
2.工序交接检查,应严格执行“三检”制度,即自检、互检、专检。
未经监理工程师(或建设单位项目技术负责人)检查认可,不得进行下道工序施工。
3.隐蔽工程的检查;4.停工后复工的检查;5.分项、分部工程完工后的检查;6.成品保护的检查。
(二)现场质量检查的方法主要有目测法、实测法和试验法等。
1.目测法:即凭借感官进行检查,也称观感质量检验。
其手段可概括为“看、摸、敲、照”四个字。
如检查油漆的光滑度应采用何种方法?2.实测法:通过实测数据与施工规范、质量标准的要求及允许偏差值进行对照,以此判断质量是否符合要求。
其手段可概括为“靠、量、吊、套”四个字。
如检测摊铺沥青拌合料的温度应采用哪种方法?3.试验法:通过必要的试验手段对质量进行判断的检查方法。
主要包括:(1)理化试验:工程中常用的理化试验包括物理力学性能方面的检验和化学成分及其含量的测定等两个方面。
(2)无损检测附注:要弄清书上所举例子分别属于哪种检查方法。
2Z104032 施工准备的质量控制考点:技术准备、现场施工准备的质量控制一、技术准备的质量控制1.技术准备是指在正式开展施工作业活动前进行的技术准备工作。
主要在室内进行,包括:熟悉施工图纸,进行详细的设计交底和图纸审查;细化施工技术方案和施工人员、机具的配置方案等。
2.技术准备的质量控制,包括对上述技术准备工作成果的复核审查,检查这些成果有无错漏,是否符合相关技术规范、规程的要求和对施工质量的保证程度;制定施工质量控制计划,设置质量控制点,明确关键部位的质量管理点等。
二、现场施工准备的质量控制1.施工单位必须对建设单位提供的原始坐标点、基准线和水准点等测量控制点线进行复核,并将复测结果上报监理工程师审核,批准后施工单位才能据此建立施工测量控制网。
2.施工单位要严格按照批准的施工平面布置图,科学合理地使用施工场地,正确安装设置施工机械设备和其他临时设施。
建设(监理)单位应会同施工单位制定严格的施工场地管理制度、施工纪律和相应的奖惩措施。
2Z104033 施工过程的质量控制考点:技术交底、测量控制一、技术交底●项目开工前应由项目技术负责人向承担施工的负责人或分包人进行书面技术交底。
●每一分部工程开工前均应进行作业技术交底。
●技术交底书应由施工项目技术人员编制,并经项目技术负责人批准实施。
●技术交底的形式有:书面、口头、会议、挂牌、样板、示范操作等。
二、测量控制◆项目开工前应编制测量控制方案,经项目技术负责人批准后实施。
◆施工过程中必须认真进行施工测量复核工作,其复核结果应报送监理工程师复验确认后,方能进行后续相关工序的施工。
◆常见的施工测量复核有:1.工业建筑测量复核;2.民用建筑的测量复核;3.高层建筑测量复核;4.管线工程测量复核。
考点:工序施工质量控制必须以工序质量控制为基础和核心,工序的质量控制是施工阶段质量控制的重点。
1.工序施工条件控制(1)工序施工条件控制就是控制工序活动的各种投入要素质量和环境条件质量。
(2)控制的手段主要有:检查、测试、试验、跟踪监督等。
(3)控制的依据主要有:设计质量标准、材料质量标准、机械设备技术性能标准、施工工艺标准以及操作规程等。
2.工序施工效果控制(1)工序施工效果主要反映工序产品的质量特征和特性指标。
(2)工序施工质量控制属于事后质量控制。
2Z104034 施工质量验收考点:施工过程的工程质量验收附注:1.检验批的合格质量主要取决于对主控项目和一般项目的检验结果。
主控项目必须全部符合有关专业工程验收规范的规定。
2.观感质量验收时,综合给出质量评价,不给出“合格”或“不合格”的结论。
对于评价为“差”的检查点应通过返修处理等补救。
考点:施工过程工程质量验收中发现质量不符合要求时的处理办法1.在检验批验收时,严重的缺陷应推倒重来;一般的缺陷通过返修或更换器具、设备予以处理,应允许施工单位采取相应的措施消除缺陷后重新验收。
2.发现检验批的某些项目或指标不满足要求,难以确定可否验收时,应请具有法定资质的检测单位对工程实体检测鉴定。
当鉴定结果能够达到设计要求时,该检验批应认为通过验收。
3.对工程实体的检测鉴定达不到设计要求,但经原设计单位核算,仍能满足规范标准要求的结构安全和使用功能的情况,该检验批可予以验收。
4.更为严重的缺陷或超过检验批的更大范围内的缺陷,在不影响安全和主要使用功能条件下可按处理技术方案和协商文件进行验收,责任方应承担经济责任。
5.通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。
考点:施工项目竣工质量验收的依据上级主管部门的有关工程竣工验收的文件和规定;国家和有关部门颁发的施工、验收规范和质量标准;批准的设计文件、施工图纸及说明书;双方签订的施工合同;设备技术说明书;设计变更通知书;有关的协作配合协议书等。
考点:施工项目竣工质量验收程序1.工程完工并对存在的质量问题整改完毕后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
实行监理的工程,工程竣工报告须经总监理工程师签署意见。
2.建设单位收到工程竣工报告后,组成验收组,制定验收方案。
对于重大工程和技术复杂工程,根据需要可邀请有关专家参加验收组。
3.建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。
4.建设单位组织工程竣工验收。
5.参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。
6.工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。
【例题】事中质量控制的内容包括()。
(2008年试题第87题)A.对质量活动的行为进行约束B.对质量活动的过程进行监督控制C.对质量活动的结果进行监督控制D.对质量偏差进行纠正E.对质量评价过程的控制『正确答案』ABC『答案解析』本题考查的是施工质量控制的基本环节。
事中控制首先是对质量活动的行为约束,其次是对质量活动过程和结果的监督控制。
事中控制的关键是坚持质量标准,控制的重点是工序质量、工作质量和质量控制点的控制。
事前质量控制,即在正式施工前进行的事前主动质量控制,通过编制施工质量计划,明确质量目标,制定施工方案,设置质量管理点,落实质量责任,分析可能导致质量目标偏离的各种影响因素,针对这些影响因素制定有效的预防措施,防患于未然。
事后质量控制也称为事后质量把关,以使不合格的工序或最终产品(包括单位工程或整个工程项目)不流入下道工序、不进入市场。
事后控制包括对质量活动结果的评价、认定和对质量偏差的纠正。
控制的重点是发现施工质量方面的缺陷,并通过分析提出施工质量改进的措施,保持质量处于受控状态。
【例题】某钢结构工程,施工过程中发生了以下事件:(2007年试题第22题)事件1:由于基础工程发生严重拖期,为了赶工,施工负责人未按质量标准进行控制和检验,导致混凝土模板严重变形,为弥补缺陷,花费5万元。
事件2:由于采用的水准仪不准确,导致楼面标高和层高错误,该缺陷无法弥补。
为了保证以后的施工不再发生类似事故,施工单位应严格实行“三检”制度,即()。
A.施工自检、监理复检、政府监督B.自检、互检、专检C.预检、过程检、完工检D.书面检验、实测检验、试验检验『正确答案』B『答案解析』本题考查的是施工质量控制的一般方法。
工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检。
【例题】下列施工质量控制内容中,属于现场施工质量检查内容的有()。
A.隐蔽工程的检查B.工序交接检查C.停工后复工的检查D.成品保护的检查E.施工机械性能稳定性检查『正确答案』ABCD『答案解析』本题考查的是施工质量控制的一般方法。
现场质量检查的内容包括:(1)开工前的检查,主要检查是否具备开工条件,开工后是否能够保持连续正常施工,能否保证工程质量;(2)工序交接检查,对于重要的工序或对工程质量有重大影响的工序,应严格执行“三检”制度,即自检、互检、专检。
未经监理工程师(或建设单位项目技术负责人)检查认可,不得进行下道工序施工;(3)隐蔽工程的检查,施工中凡是隐蔽工程必须经检查认证后再进行隐蔽掩盖;(4)停工后复工的检查,因客观因素停工或处理质量事故等停工复工时,经检查认可后方能复工;(5)分项、分部工程完工后的检查,应经检查认可,并签署验收记录后,才能进行下一工程项目的施工;(6)成品保护的检查,检查成品有无保护措施以及保护措施是否有效可靠。
【例题】下列施工现场质量检查,属于实测法检查的有()。
(2009年试题第85题)A.肉眼观察墙面喷涂的密实度B.用敲击工具检查地面砖铺贴的密实度C.用直尺检查地面的平整度D.用线锤吊线检查墙面的垂直度E.现场检测混凝土试件的抗压强度『正确答案』CD『答案解析』本题考查的是施工质量控制的一般方法。
现场质量检查的方法主要有目测法、实测法和试验法等。
