施工技术交底记录 (路缘石)
- 格式:doc
- 大小:397.63 KB
- 文档页数:3
一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位]3. 施工地点:[填写施工地点]4. 施工时间:[填写施工时间]二、安全技术交底内容1. 施工准备阶段(1)安全教育培训:对所有参与路缘石施工的员工进行安全教育培训,确保员工掌握安全操作规程。
(2)安全防护用品:施工人员必须佩戴安全帽、安全带、防尘口罩等安全防护用品。
(3)施工场地布置:施工现场应设置明显的安全警示标志,确保施工区域与通行区域隔离。
2. 施工过程(1)施工放样:由测量组对路基边线进行准确放样,直线段每20m设一组控制桩,曲线段每10m设一组控制桩。
(2)材料运输:采用农用车运输,叉车装卸,将路缘石从预制场运至安装地点。
运输过程中,应轻拿轻放,避免损坏。
(3)路缘石安装:a. 统一采用花岗岩路缘石,规格为A型、B型、C型、D型。
b. 路缘石安装前,应检查基础平整度,确保基础平整度符合要求。
c. 安装过程中,严禁施工人员站在路缘石上作业。
d. 安装完成后,对路缘石进行勾缝,确保勾缝密实。
3. 施工现场管理(1)施工现场应设置安全防护设施,如围栏、警示标志等。
(2)施工现场应保持整洁,及时清理施工垃圾。
(3)施工现场严禁吸烟、使用明火。
4. 应急预案(1)发生安全事故时,立即停止施工,并组织人员实施救援。
(2)及时向相关部门报告事故情况,并配合调查。
(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。
三、质量要求1. 路缘石强度应符合设计要求,混凝土强度应满足C30预制砼标准。
2. 路缘石安装稳固,砂浆饱满,勾缝密实,外漏面清洁、线条顺畅。
3. 路缘石外观质量要求:路缘石不应破损,平缘石不应阻水。
四、验收标准1. 路缘石施工完成后,应进行自检、互检、专检,确保工程质量符合要求。
2. 验收时,应对照设计图纸、施工规范及质量标准进行检查。
3. 验收合格后,方可进行下一道工序施工。
五、注意事项1. 施工过程中,应严格按照安全技术交底内容执行,确保施工安全。
一、交底对象1. 施工项目经理2. 施工技术负责人3. 施工班组长4. 施工操作人员二、交底时间(具体日期)三、交底内容一、现场及准备情况1. 施工人员应满足施工进度要求,确保具备相应的技能和健康条件。
2. 水准点、导线点联测已完成上报,并通过项目部领导批准。
3. 原材料已准备好,并对各项指标进行了检测,满足规范要求及施工需要。
对各种原材料进行分隔存放,水泥搭棚存放,以防雨淋。
4. 施工配合比应满足设计及规范要求。
5. 混凝土搅拌机、发电机、运输车等施工机械已到位,并进行了保养与调试,需满足施工需要。
二、施工工序1. 水泥砼拌和(试验室取样)2. 路缘石预制3. 养生4. 施工放样5. 准备下承层(下基层)6. 路缘石安装三、施工注意事项1. 水泥砼拌和a. 采用滚筒式混凝土搅拌机拌和,拌和前测定碎石、砂的含水量,并根据天气变化调整施工配合比。
b. 各种材料的用量严格按照监理工程师批复的配合比进行控制,用磅秤称量,确保用量准确。
2. 路缘石预制a. 按照设计图纸和规范要求进行预制,确保尺寸、形状和强度符合要求。
b. 预制过程中,注意模板的稳定性,防止模板变形、移位。
3. 养生a. 路缘石预制完成后,进行养生处理,确保强度达到设计要求。
b. 养生过程中,注意温度、湿度的控制,避免因温度、湿度变化导致路沿石开裂。
4. 施工放样a. 根据设计图纸和现场实际情况,进行施工放样,确保路沿石安装位置准确。
b. 放样过程中,注意水准点、导线点的使用,确保放样精度。
5. 准备下承层(下基层)a. 按照设计要求,对下承层(下基层)进行平整、压实,确保其质量符合规范要求。
b. 准备过程中,注意安全,防止人员伤害。
6. 路沿石安装a. 按照施工放样结果,进行路沿石安装,确保安装位置、高度、角度符合设计要求。
b. 安装过程中,注意安全,防止人员伤害。
四、安全防护措施1. 佩戴安全帽、安全带等个人防护用品。
2. 严禁酒后、疲劳作业。
A-1-29施工技术交底记录施工单位:太原市市政工程总公司合同段:监理单位:珠海市公路工程监理有限公司编号:第页共页项目名称县道X587(机场西路段)改造工程会议主持交底单位太原市市政工程总公司接受单位项目部相关人员、施工队交底部位路缘石交底日期交底内容:路缘石施工技术交底一、施工程序1、施工流程:施工准备、测量放样→C15砼垫层→M10砂浆→路缘石安装→靠背混凝土浇筑、养生。
2、施工方法(1)施工放样:通过水准仪、全站仪精确放样,放样时应根据现场确定桩点间距,直线段可40米放样1点,在小路口或导流岛,则放样间距应在3-5米,以确保线型圆顺,现场施工管理人员根据实际情况,将各桩点平行引出,以便于路缘石线型的检查。
(2)垫层:采用C15砼浇筑,混凝土采用集中搅拌站自拌混凝土,开工前做原材试验和砼配合比试配,并将结果上报总监办审批后方可使用。
砼运至现场后,对其进行坍落度等试验,检查其和易性,不符合要求的不予使用。
由于单位长度混凝土方量小,浇筑时需要频繁移动溜槽,溜槽下方形成的小堆料需要人工配合摊平,并采用平板振动器振捣密实,之后人工用抹刀抹平表面。
垫层施工完毕后达到一定强度方可进行下一道工步施工。
(3)为保证路缘石标高的平整和线型的圆顺,安装时,在垫层上设置约3cm厚M10水泥砂浆,以便于路缘石标高的调整。
水泥砂浆采用现场灰浆搅拌机拌制,拌和现场设台称计量,以保证砂浆强度。
路缘石每安装一段和全段完成后,及时检查,特别是小路口等曲线段,要多次观察,看看线型和标高是否平滑圆顺,发现异样及时整改。
转下页(4)靠背砼浇筑,混凝土采用集中搅拌站自拌混凝土,开工前做原材试验和砼配合比试配,并将结果上报总监办审批后方可使用。
砼运至现场后,对其进行坍落度等试验,检查其和易性,不符合要求的不予使用。
同时检查模板内是否有杂物、积水和钢筋上的污垢,应清理干净,模板如有缝隙,应填塞严密。
(5)侧平石砌筑技术措施1) 测量放线:道路基层完成并验收合格后,即可进行侧平石施工。
一、交底单位:(填写施工单位名称)二、交底日期:(填写日期)三、工程名称:(填写具体工程名称)四、施工部位:(填写具体施工部位)五、安全技术交底内容:1. 施工人员要求:- 所有参与路缘石浇筑的施工人员必须经过专业培训,掌握路缘石浇筑的相关技术和安全操作规程。
- 施工人员必须熟悉并严格遵守国家有关安全生产的法律法规和施工规范。
- 施工人员应穿戴符合安全标准的个人防护用品,如安全帽、工作服、防护手套、防护鞋等。
2. 现场及准备情况:- 确保施工现场环境整洁,施工道路畅通,避免施工过程中发生意外。
- 水准点、导线点联测已完成,并通过项目部领导批准。
- 原材料已准备齐全,并经过检测,符合规范要求及施工需要。
- 施工配合比已确定,并满足设计及规范要求。
- 施工机械已到位,并进行了保养与调试,确保施工需要。
3. 施工工序及安全要点:- 施工放样及标高控制:- 在下基层铺砌并养生完成后,进行路缘石施工放样,根据中央分隔带宽度放出路缘石安装控制点。
- 每隔一定距离测量标高点,标高以路面设计标高为准。
- 清理下承层:- 清理下基层表面,清除表面的碎石、砂、土等杂物,确保表面干净整洁。
- 安装:- 在安装路缘石前,应设立钉桩并测设高程,挂线定位。
- 使用50px厚M7.5水泥砂浆作为垫层,确保路缘石安装平整。
- 按放线位置安砌路缘石,确保线条直顺,弯道圆滑。
4. 安全防护措施:- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
- 施工过程中,应设置专人进行现场安全巡查,及时发现并处理安全隐患。
- 严格禁止在施工过程中吸烟、饮酒、使用手机等行为,确保施工安全。
5. 应急处置:- 施工现场应配备必要的安全防护设施和应急救援设备,如急救箱、灭火器等。
- 施工人员应掌握基本的急救知识和技能,以便在发生意外时能够及时进行处置。
六、交底总结:本次安全技术交底旨在提高施工人员的安全意识,确保路缘石浇筑施工安全顺利进行。
一、交底单位及时间交底单位:[单位名称]交底时间:[具体日期]二、工程概况1. 工程名称:[工程名称]2. 工程地点:[工程地点]3. 施工单位:[施工单位]4. 施工内容:[简要说明施工内容,如:路缘石安装、维修等]三、安全技术措施1. 施工人员安全(1)施工人员必须经过专业培训,熟悉路缘石施工工艺和安全操作规程。
(2)施工人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
(3)施工过程中,严禁酒后作业、疲劳作业。
2. 机械设备安全(1)机械设备应定期检查、保养,确保其安全可靠。
(2)机械设备操作人员必须经过专业培训,持证上岗。
(3)施工过程中,机械设备操作人员应严格遵守操作规程,确保设备运行安全。
3. 施工现场安全(1)施工现场应设置明显的安全警示标志,如:危险区域、施工区域、警示线等。
(2)施工现场应保持整洁,不得乱堆乱放材料、工具等。
(3)施工现场应配备消防设施,如:灭火器、消防砂等。
4. 施工环境安全(1)施工过程中,应密切关注天气变化,如遇恶劣天气,应及时停止施工。
(2)施工过程中,应确保排水畅通,防止积水。
(3)施工过程中,应确保施工现场照明充足,夜间施工时,应设置足够的照明设施。
四、施工工艺及要求1. 施工放样(1)根据设计图纸,准确放出路缘石的位置、尺寸、标高。
(2)直线段每20m设一组控制桩,曲线段每10m设一组控制桩。
(3)施工放样完成后,由测量组进行复核,确保放样准确无误。
2. 材料准备(1)路缘石材料应符合设计要求,并进行质量检验。
(2)水泥、砂、石等原材料应按比例配比,确保混凝土强度满足设计要求。
3. 施工工序(1)清理下承层,清除表面的碎石、砂、土等杂物。
(2)根据施工放样,进行路缘石安装。
(3)浇筑路缘石后背混凝土,确保混凝土密实。
(4)进行路缘石勾缝,确保勾缝密实。
4. 质量控制(1)路缘石安装后,应进行外观检查,确保路缘石平整、线条顺畅。
(2)混凝土强度应达到设计要求,并进行检测。
.施工技术交底记录年月日施管表5工程名称市政工程分部工程隶属分项工程名称路缘石交底内容:一、施工前准备:1、路面基层施工已经达成,各项指标切合质量评定标准及设计要求。
2、施工所需资料充分,质量合格。
3、施工机械及人员已经进场到位,机械性能优秀、运行正常。
二、路缘石安装要求及施工工艺1、资料:1)砂子:干净(中)砂。
2)水泥:中联牌级一般硅酸盐水泥。
3)水:生活用水。
4)路缘石:花岗岩路缘石已进场而且进行查收。
2、本次工程使用花岗岩体制路缘石。
路缘石加工采纳经监理工程师同意的厂家。
3、项目部质检人员应付缘石质量(强度、几何尺寸、外观颜色、棱角缺损状况)进行检验,检验质量合格证明,合格后方可进场使用。
机具加工石质路缘石同意误差项目同意误差(mm)长±4外形尺寸宽±1厚(高)±2对角线长度差±4外露面平坦度24、路缘石安砌一定消除下边松懈料并挂线操作。
5、高程桩(兼边线桩)间距5m,路口处适合加密(2~3m)。
6、路缘石安装缝为无缝, 3cm厚水泥沙浆铺底,缘石背后现浇C15混凝土护背。
靠背尺寸主路双侧宽15cm,高20cm。
7、安装后的路缘石应安砌牢固、顶面平坦、线条直顺、曲线圆滑雅观。
8、基层查收合格→丈量放线钉桩→水泥沙浆→铺装道路缘石→保养及成品保护。
9、施工方法:按图纸要求丈量放线,砌筑时缘石铺底沙浆应饱满。
砌筑道路缘石时,一定挂线砌筑。
交底单位接受单位交底人接受人...施工技术交底记录年月日施管表5工程名称市政工程分部工程隶属分项工程名称路缘石交底内容:10、安装达成后,缘石后背回填达到要求之密实度,并采纳塑料薄膜覆盖保养7d,养生时期设显然标记,防备行人践踏。
三、路缘石铺设质量要求1、基本要求1)缘石的质量应切合设计要求2)按砌牢固,顶面平坦,线条直顺,曲线圆滑雅观。
3)槽底基础和后背填料一定夯打密实。
2、路沿石铺设实测项目路缘石铺设实测项目项检查项目规定值或同意误差检查方法和频次权值次1直顺度(mm)120m拉线;每200m4处3相邻两块高3水平尺:每200m4处2预制铺差(mm)2设相邻两块缝±3尺量:每200m4处1宽(mm)3顶面高程(mm)±10水平仪:每200m4点2四、安全举措1、增强安全教育,熟知和恪守本工种各项安全技术操作规程,按期进行安全技术考试,持证后方可上岗。
路缘石施工技术交底一、施工前准备1.1 原材料准备路缘石的原材料一般采用自然石材或混凝土制成。
自然石材的颜色和纹理较为丰富多样,但成本较高;混凝土则成本较低,但选用混凝土路缘石时,需保证混凝土强度符合要求。
在选择原材料时,还需要留意产品规格、结构、颜色等方面。
1.2 施工机具准备施工路缘石需要一定的机械设备,如装载机、挖掘机、压路机、自卸车等,以及必要的施工工具,如人工锤、铲子、弯钩等。
1.3 施工现场准备施工现场应保证平整干燥,围挡固定牢固,尘土控制设施完备。
为了保证施工的顺利进行,在施工现场应配备足够数量的施工人员,并检查施工机具和设备是否完整和符合使用要求。
同时,需要事先进行施工图纸的审核和解析,确保施工符合设计要求。
二、施工工艺2.1 基础和实测在进行路缘石施工前,应先对地面进行基础处理。
先将待施工地面清理干净,并进行实测,确定路缘石的长度、宽度和高度尺寸。
2.2 开挖在基础处理结束后,可以使用挖掘机进行地面开挖。
开挖的深度和宽度应根据路缘石的尺寸和要求进行调整,且应确保底部水平和排水。
2.3 填土和夯实在挖掘出基础以后,需进行填土和夯实处理。
在填土过程中,应适量添加水分,以提高土壤粘结力。
在填挖后的土壤中,夯实度也非常关键。
夯实度应合理调整,达到一定的稠度。
夯实要求在 95% 以上。
2.4 路缘石铺设路缘石的铺设需要按照设计要求,根据实测宽度和高度尺寸,逐段铺设。
在铺设过程中,需保证路缘石的水平和垂直度,并保证相邻路缘石之间的接缝严密。
高度误差应不大于2mm,垂直度误差应小于5%。
2.5 轨道板铺设如果需要使用轨道板进行补助装饰,则需在路缘石铺设完成后,进行轨道板铺设。
在铺设轨道板时,需留意不可露出路缘石底端,应平整牢固,并保证隔声和阻水效果。
2.6 填缝路缘石铺设完成后,需要进行填缝处理。
一般采用聚氨酯密封材料进行填缝,确保路缘石的阻水和隔声效果。
填缝后应保持一定的时间,确保填缝材料的牢固性。
一、施工准备1材料准备:32.5#硅酸盐矿渣水泥、中(粗)砂、1-3cm粒径石子、路侧石(998*150*350mm )、平石(998*280*100mm )。
2、机具准备:炮车、工程线、木桩、铁锹、瓦刀、木抹子、橡皮锤、小推车、搅拌机、振捣器、水桶、装载车、水准仪、钢尺等。
3、技术准备:3.1施工原材料复检合格且已报验。
3.2机动车道水稳底路基已验收合格,相关技术质量验收资料已经报验完毕。
3.3路缘石、平石平面控制线已定位,水准高程已引测至施工面附近。
二、工艺流程修整基底、支模板、洒水湿润-浇筑C15砼底座垫层-洒水养护-铺砌路缘石、平石-浇注C15砼护板-石缝注胶1、修整基底、支模:依据路缘石控制线修边、清理基底,标高复测符合设计要求。
然后从路缘石控制线(以机动车道为准)向内返300mm向外返250mm挂线、支模并洒水湿润基体。
2、浇筑C15砼垫层:每隔10m打一根高程控制桩,在桩上标出路缘石底高程用来控制垫层高程,浇注C15混凝土,及时振捣且密实并用木抹子搓平、搓毛浇筑完毕后要及时洒水养护,并用塑料薄膜覆盖。
C15混凝土配合比如下:3、铺砌路侧石、平石:3.1首先要对路侧石、平石的外观尺寸进行检查,石材颜色不一致、缺棱掉角、裂缝、表面不平整、尺寸偏差过大的全部挑出堆放一侧且不得用于工程。
3.2炮车搬运石材时轻搬轻放,防止石材碰撞导致掉角或裂缝,搬运过程中注意行人和过往车辆,以免碰撞伤人。
3.3根据已测设的平面控制线和高程点铺砌路侧石、平石,横向缝宽控制在3mm顺直度允许偏差10mm相邻两块路缘石、平石允许高差为3mm纵向缝宽控制在20mm卧底砂浆采用M7.5水泥砂浆,厚度2cm配合比如下:3.4浇筑C15砼护背:在路缘石侧面弹线,控制护背高度,距离路缘石顶面17cm护背宽10cm严格按照设计要求支模,浇筑完毕后要及时洒水养护。
3.5路缘石、平石铺筑完毕原检合格后,采用云石胶由石材供应厂家派专人填补横向缝隙,用铲子插捣密实且表面要平整美观三、质量控制路缘石、平石必须稳固、顺直、顶面无错牙,勾缝严密,严格控制路缘石顶面高程。
一、交底目的为确保预制路缘石施工过程中的安全,预防事故发生,特制定本安全技术交底。
二、交底内容1. 施工人员安全教育(1)施工人员必须接受安全教育培训,熟悉本工程的安全操作规程和施工技术要求。
(2)施工人员应了解预制路缘石施工过程中的危险因素,掌握相应的安全防护措施。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,如:安全通道、危险区域等。
(2)施工现场应配备必要的安全防护设施,如:安全帽、安全带、防护眼镜、防尘口罩等。
(3)施工现场应设立安全员,负责现场安全监督和检查。
3. 预制路缘石生产安全措施(1)生产设备应定期检查、维护,确保设备运行正常。
(2)生产过程中,操作人员应严格遵守操作规程,严禁违章操作。
(3)生产区域应保持整洁,严禁堆放杂物,确保通道畅通。
4. 预制路缘石运输安全措施(1)运输车辆应定期检查、维护,确保车辆性能良好。
(2)运输过程中,车辆应保持安全距离,严禁超速、超载。
(3)装卸过程中,应使用合适的工具,避免对预制路缘石造成损坏。
5. 预制路缘石施工安全措施(1)施工前,应对施工现场进行勘察,了解地下管线、构筑物等情况。
(2)施工过程中,应按照施工图纸和施工方案进行操作,确保施工质量。
(3)施工人员应按照施工顺序进行施工,不得擅自更改。
(4)施工过程中,应做好防尘、防噪、防污染等措施。
6. 预制路缘石养护安全措施(1)养护过程中,应按照养护方案进行操作,确保养护效果。
(2)养护人员应熟悉养护工具和设备的使用方法,确保操作安全。
(3)养护过程中,应避免对周边环境造成污染。
三、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员。
2. 施工人员应认真学习本安全技术交底内容,确保理解并掌握。
3. 施工过程中,施工人员应严格遵守安全技术交底内容,确保施工安全。
4. 施工单位应定期对施工人员进行安全技术交底,确保施工人员熟悉最新的安全操作规程。
四、附件1. 预制路缘石施工安全技术交底记录2. 施工现场安全检查表3. 预制路缘石生产、运输、施工、养护安全技术操作规程五、生效日期本安全技术交底自发布之日起生效。
人行道路缘石施工技术交底(完整版)范本1:人行道路缘石施工技术交底(风格一)一、施工准备1. 确定施工时间和地点2. 编制施工方案和施工图纸3. 准备必要的施工材料和设备4. 做好现场安全防护措施二、施工步骤1. 设计定位:根据规划要求和道路布置,确定缘石位置2. 进行地面准备:清除杂物和残留物,确保地面平整3. 铺设基础:在缘石位置挖掘一定深度的基础槽,填充砂浆4. 安装缘石:在基础槽内安放缘石,使用水平仪进行调整5. 固定缘石:使用胶水或水泥将缘石固定在基础槽内6. 清理和修整:清除多余的胶水或水泥,修整缘石的表面7. 完工验收:确认施工质量符合要求,消除安全隐患三、施工注意事项1. 施工期间保持施工区域的干燥,防止施工材料受到湿气的影响2. 施工前需要检查缘石的规格和尺寸是否符合要求3. 在施工过程中要注意缘石的平整、垂直度和对齐度4. 注意施工人员的个人安全,佩戴安全帽和防护手套5. 施工完成后对施工区域进行整理和清理,保持环境整洁四、附件1. 施工方案和施工图纸2. 缘石规格和尺寸要求3. 施工材料和设备清单4. 施工现场安全防护设施照片五、法律名词及注释1. 缘石:路缘石,用以分隔人行道和机动车道的边石2. 施工方案:详细描述施工过程和方法的计划文件3. 施工图纸:用于指导施工的图纸,标明缘石的位置和尺寸4. 砂浆:由水泥、砂子和其他添加剂混合而成的浆状物质5. 胶水:用于粘合缘石和基础的胶状物质范本2:人行道路缘石施工技术交底(风格二)一、施工准备1. 确定施工时间和地点2. 编制施工方案和施工图纸3. 准备必要的施工材料和设备4. 做好现场安全防护措施二、施工步骤1. 设计定位a. 根据规划要求和道路布置,确定缘石位置2. 进行地面准备a. 清除杂物和残留物,确保地面平整3. 铺设基础a. 在缘石位置挖掘一定深度的基础槽b. 填充砂浆,确保基础稳固4. 安装缘石a. 在基础槽内安放缘石b. 使用水平仪进行调整,保证缘石水平5. 固定缘石a. 使用胶水或水泥将缘石固定在基础槽内b. 确保固定牢固,防止缘石移动6. 清理和修整a. 清除多余的胶水或水泥,保持缘石的美观b. 修整缘石的表面,使其平滑整齐7. 完工验收a. 确认施工质量符合要求,达到规定的技术指标b. 消除施工过程中出现的安全隐患三、施工注意事项1. 施工期间保持施工区域的干燥,防止施工材料受到湿气的影响2. 施工前需要检查缘石的规格和尺寸是否符合要求3. 在施工过程中要注意缘石的平整、垂直度和对齐度4. 注意施工人员的个人安全,佩戴安全帽和防护手套5. 施工完成后对施工区域进行整理和清理,保持环境整洁四、附件1. 施工方案和施工图纸2. 缘石规格和尺寸要求3. 施工材料和设备清单4. 施工现场安全防护设施照片五、法律名词及注释1. 缘石:路缘石,用以分隔人行道和机动车道的边石2. 施工方案:详细描述施工过程和方法的计划文件3. 施工图纸:用于指导施工的图纸,标明缘石的位置和尺寸4. 砂浆:由水泥、砂子和其他添加剂混合而成的浆状物质5. 胶水:用于粘合缘石和基础的胶状物质。
施工技术交底记录年月日工程名称分部工程附属构造物分项工程名称路缘石交底内容:本工程路缘石使用材料为麻石,侧石规格为15cm×30cm,锁边石为12cm×20cm,平石为30cm×60cm。
施工工艺流程如下:1.测量放线:(1)本工程侧平石利用4.5%水泥石屑稳定层施工中两侧自然宽出的多余部分作为基础垫层。
(2)路面中线校核后,在路面边缘与侧平石交界处放出侧平石线,直线部位10m一桩,曲线部位5~10m,路口及分隔带、安全岛等圆弧,1~5m也可用皮尺画圆并在桩上标明侧平石顶面标高。
2.刨槽:按桩的位置打白灰线,以线为准,按设计要求宽度向外刨槽。
靠近路面一侧,比线位宽出少许,一般不大于5cm。
刨槽深度可比设计加深1~2cm,以保证基础厚度,槽底要修理平整。
3.铺筑C15底座砼:按照设计要求宽度铺筑C15底座砼,并振捣密实,第一次浇筑砼面标高应与麻石锁边石底标高齐平,连续养护7天后方可立侧石。
4.安装侧平石:1)安装侧平石时,先用C15混凝土坐浆5cm,按设计标高安装侧石,再按设计标高和倾斜度安装平石。
2)侧石要安正,切忌前倾后仰,侧石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象,平石线要求顺直圆滑、顶面平整,符合设计标高要求。
5.侧平石勾缝:1)两节侧石间安装采用1:3水泥砂浆挤,之后勾缝,水泥砂浆灌缝必须饱满嵌实。
2)砼侧石勾缝为凹缝,平石勾缝为平缝。
3)砂浆初凝后,用软扫帚扫除多余灰浆,并适当洒水养护,不少于3天,最后达到整齐美观。
4)不得在路面上拌制砂浆。
6. 侧平石施工完后要注意保护,防止人为破坏。
交底单位接收单位附属工程施工队交底人接收人。

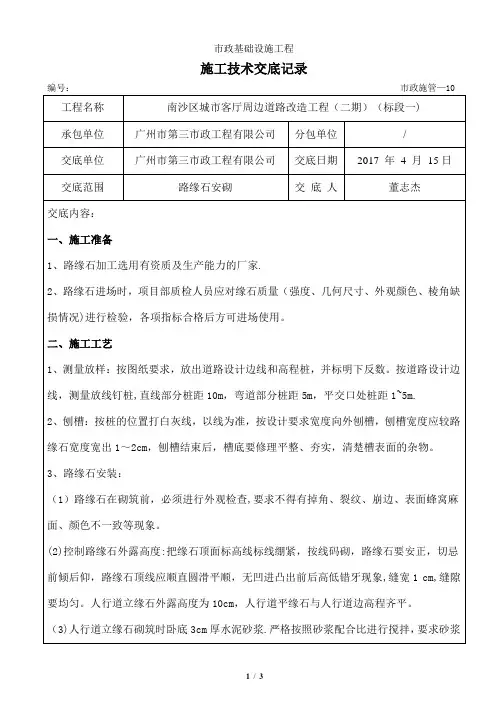

施工技术交底记录
缘石端部夹木板立模以精确控制其缝宽。
路缘石安装完成后及时进行塞缝及勾缝处理,塞缝必须密实,勾缝完成后进行不少于7天的覆盖养护。
路缘石外侧用C20砼现浇挡块以利稳定。
4、控制要点:安装路缘石的控制桩,直线段桩距宜为10~15m;曲线段桩距宜为5~10m;路口处桩距宜为1~5m。
路缘石应以干硬性砂浆铺砌,砂浆应饱满、厚度均匀。
路缘石砌筑应稳固、直线段顺直、曲线段圆顺、缝隙均匀;灌缝应密实。
5、质量整改:对已施工完成部分应经常进行检查,对出现的沉陷、松动、错台等质量问题应及时进行处理,确保工程质量。
四、验收标准:
1、主控项目:
混凝土路缘石强度应符合设计要求;
2、一般项目:
路缘石应砌筑稳固、砂浆饱满、勾缝密实,外露面清洁、线条顺畅,平缘石不阻水。
3、质量验收标准应符合下表所示:
序号项目单位
允许
偏差
检查频率
校验方法
范围点数
1 直顺度mm ≤10 100m 1 用20m线和钢尺量
5 相邻块高差mm ≤3 20m 1 用钢板尺和塞尺量
8 缝宽mm ±3 20m 1 用钢尺量
9 顶面高程mm ±10 20m 1 用水准仪测量
交底单位江苏中淮建设集团有限公司接收单位路缘石安装施工队交底人接收人。
